Ход строительства ЖК "Ново-Антропшино"

Показать
  • Все
  • 19 дом
2019

Июнь

  • 19 дом

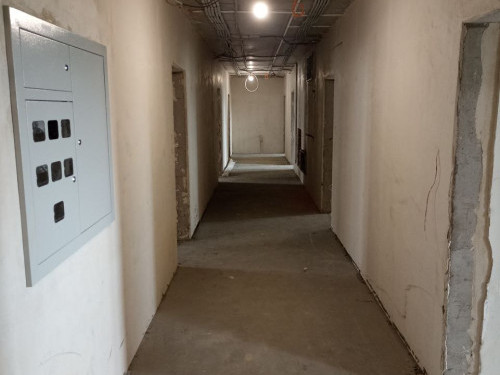

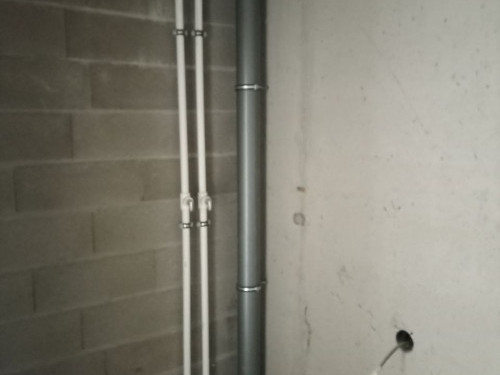

  • Электромонтажные работы – 85%.

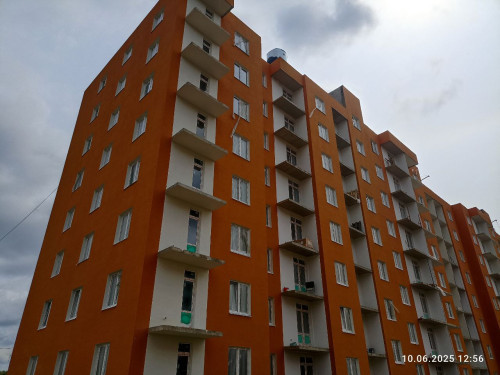

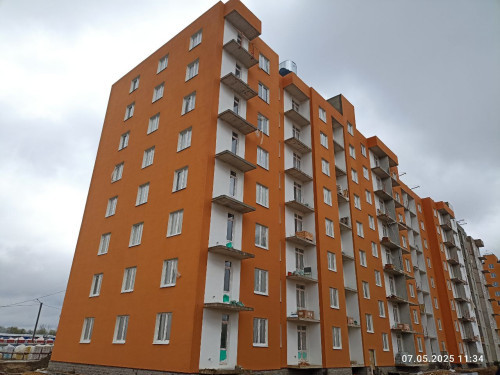

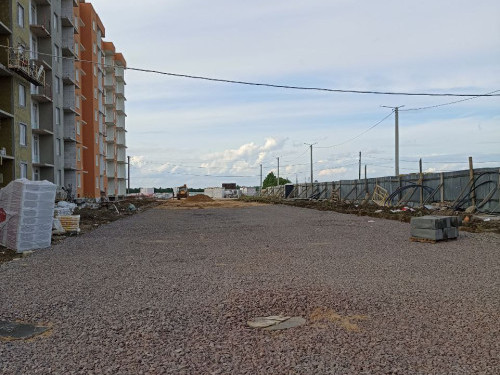

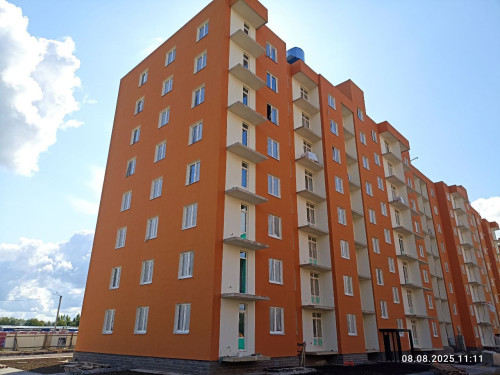

  • Благоустройство – 95%.

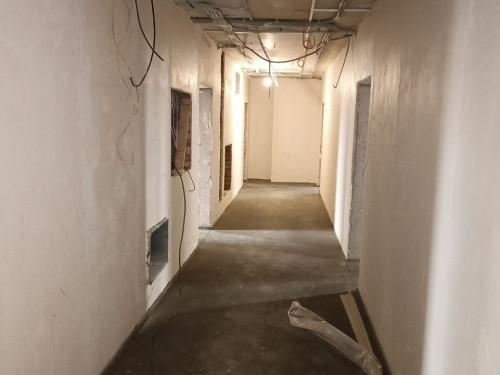

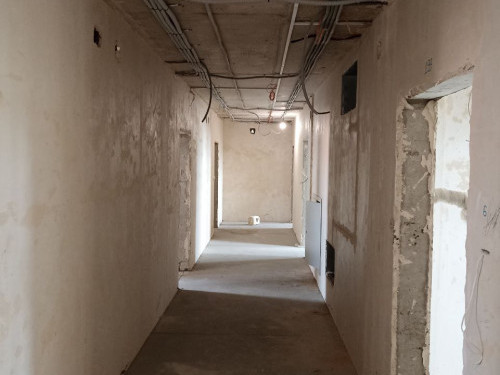

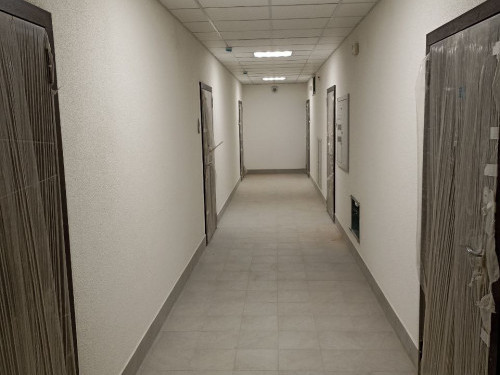

  • Отделка МОПов – 100%.

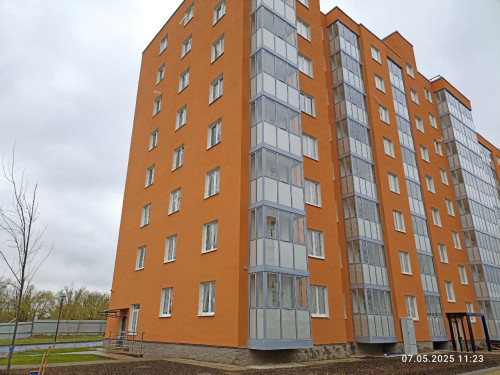

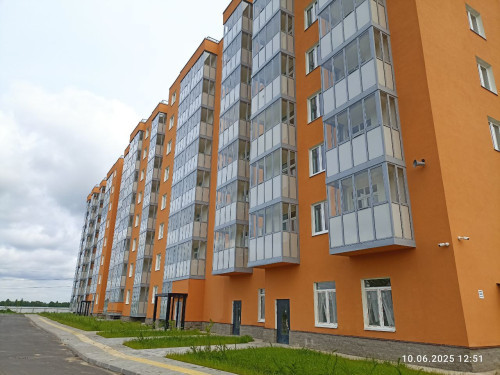

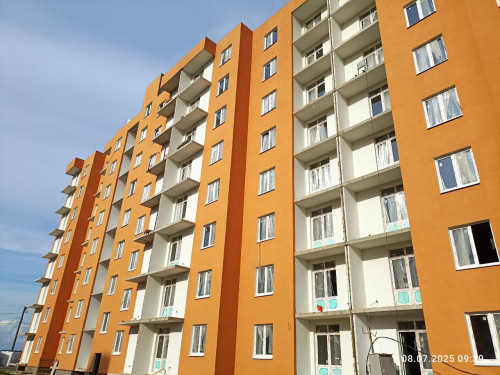

  • Монтаж остекления на лоджиях – 100%.
  • Вентиляционные работы – 95%.
  • Слаботочные работы – 90%.
  • Ограждение входов и приямков – 80%.

Май

  • 19 дом

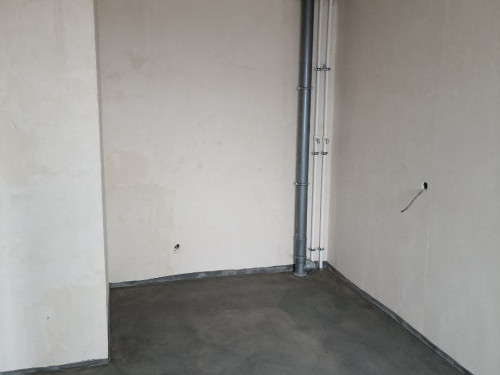

  • Монтажные работы по сантехнике в подвале 100%.
  • Монтаж входных дверей в квартирах 100%.
  • Электромонтажные работы 80%.
  • Благоустройство 95%.
  • Отделка МОПов 90%.
  • Монтаж остекления на лоджиях 95%.
  • Вентиляционные работы 95%.
  • Монтаж плитки в МОПах 100%.
  • Слаботочные работы 60%.

Март

  • 19 дом
  • Монтажные работы по сантехнике в подвале – 90%.
  • Монтаж сантехнических стояков по квартирам, крепление хомутов - 95%.
  • Монтаж входных дверей в квартирах – 85%.
  • Электромонтажные работы – 70%.
  • Благоустройство – 95%.
  • Отделка МОПов – 70%.
  • Монтаж остекления на лоджиях – 70%.
  • Вентиляционные работы – 90%.
  • Монтаж плитки в МОПах – 60%.

Февраль

Январь

2018

Ноябрь

Август

Июль

Июнь

Февраль

  • Монтаж стен и перегородок 3-й секции;
  • Начало работ по монтажу ИТП;
  • Начало работ по отделке ЛК;
  • Кирпичная кладка на кровле – 90%;
  • Отделочные работы в помещениях ИТП, В/У – 100%;
  • Затарка 3-й секции с 3-го по 8-й этажи материалами для стен и перегородок;
  • Затарка 2-й секции с 1-го по 5-й этажи материалами для стен и перегородок.
2016

Декабрь

Ноябрь

Июнь

Март

2014

Ноябрь

Октябрь

Август

Июль

Июнь

2013

Декабрь

  • Планировка
  • На других этажах

S общая
S жилая
S кухни
Потолки2.50 м
Отделка
Дата сдачи
Ипотека a в месяц на 15 лет при взносе 20% Получить одобрение
Стоимость a a/м² при 100% оплате
Проверить наличие

Мы отправим запрос напрямую застройщику и он свяжется с вами


Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
