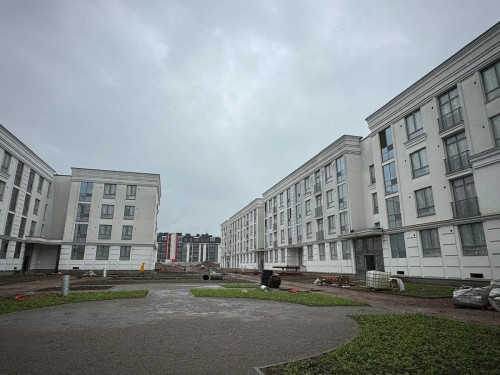

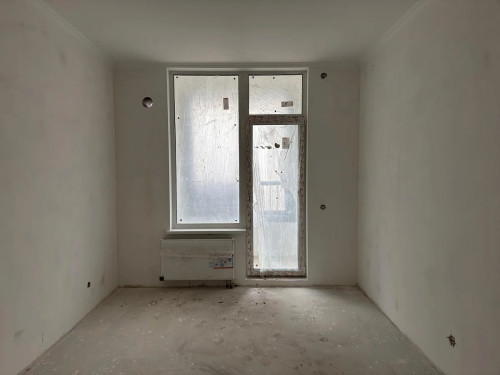

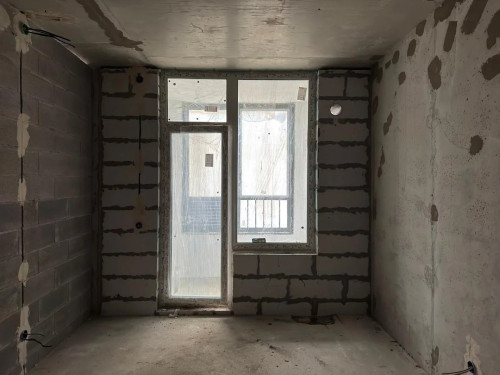

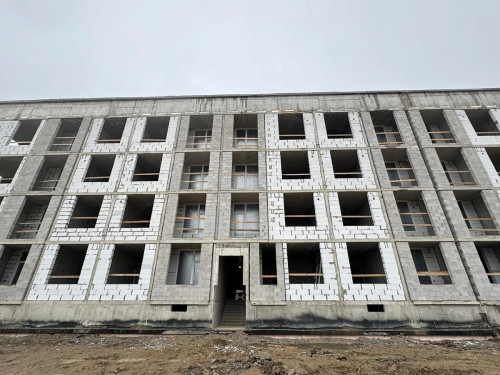

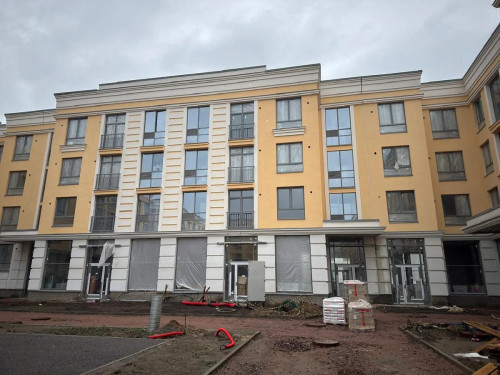

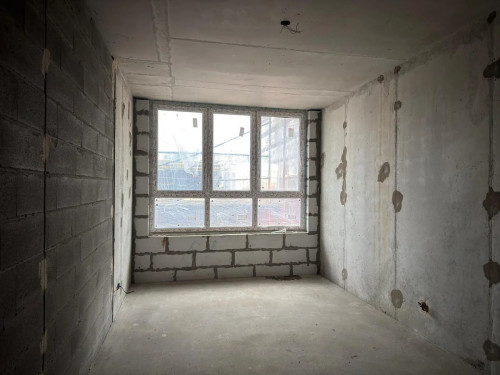

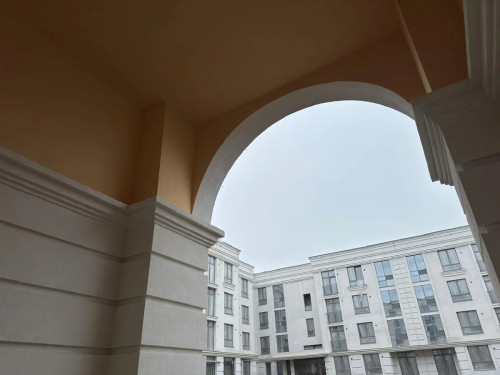

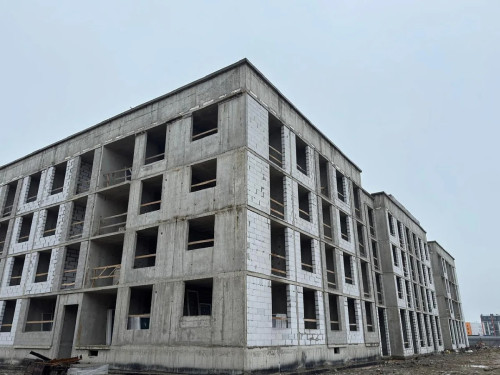

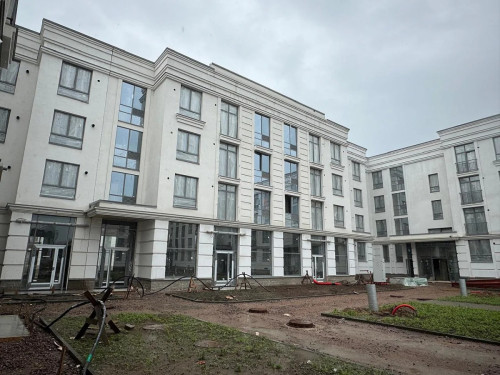

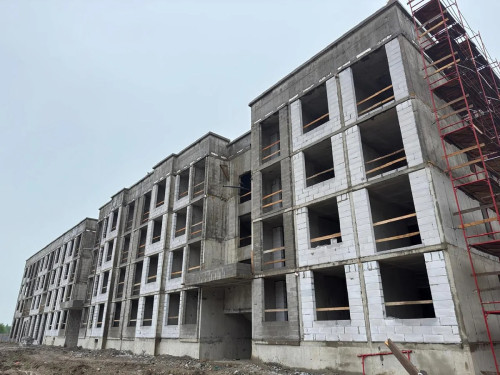

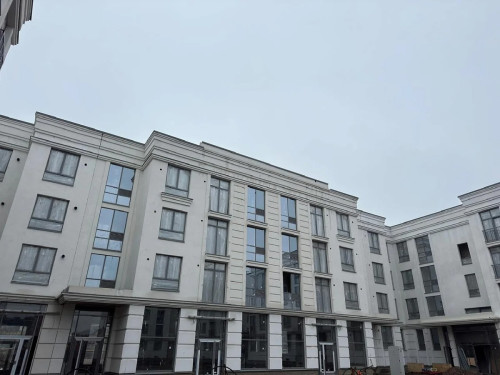

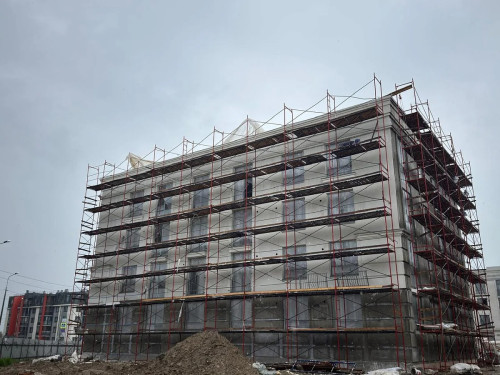

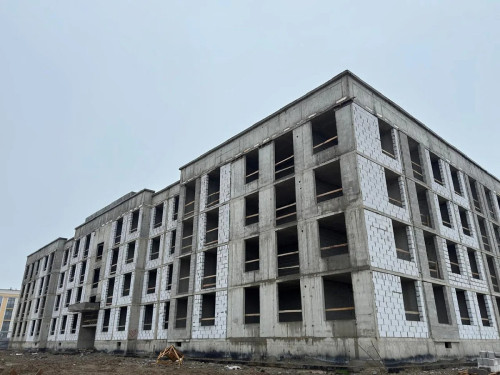

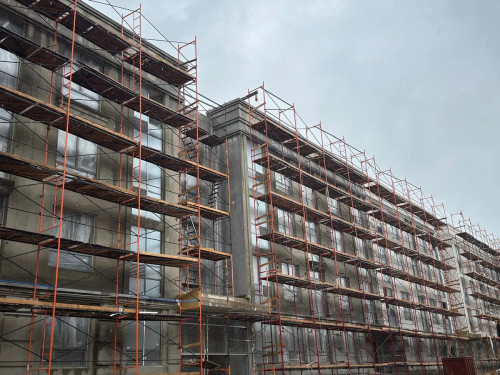

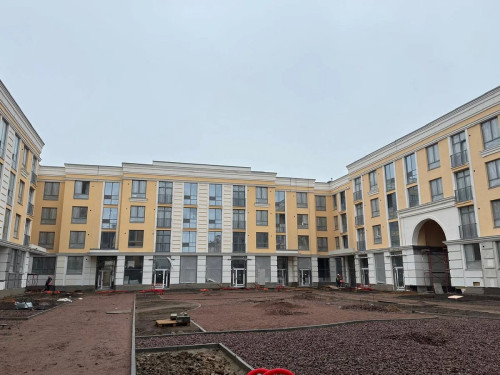

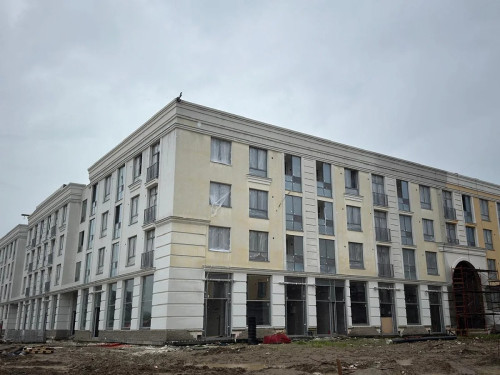

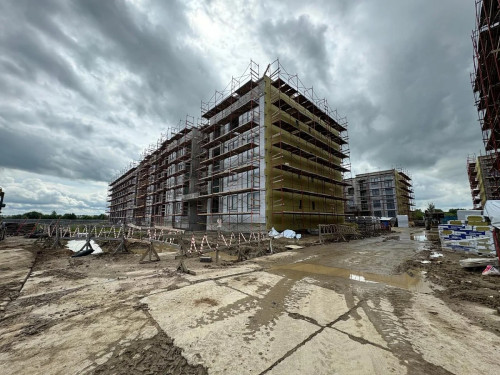

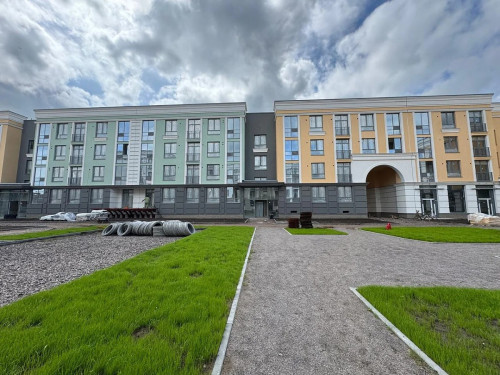

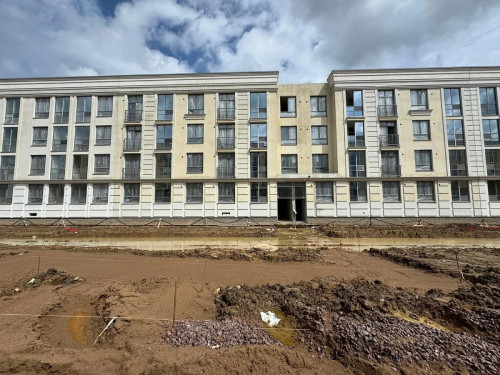

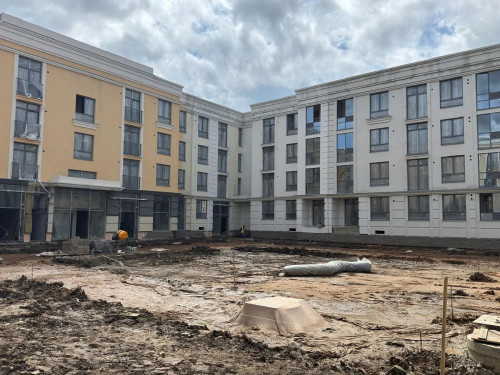

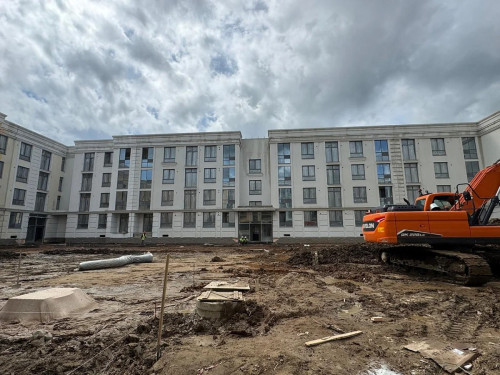

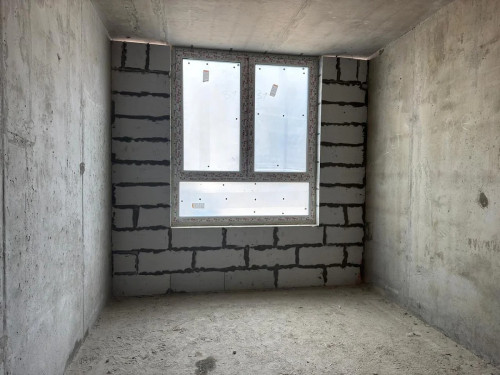

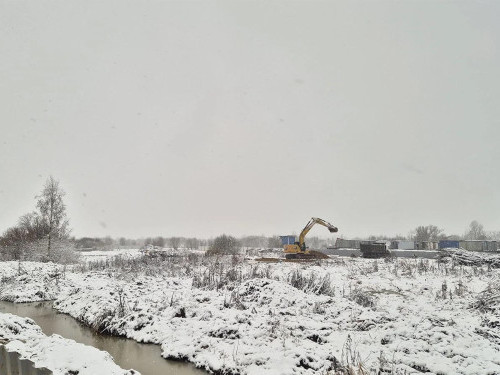

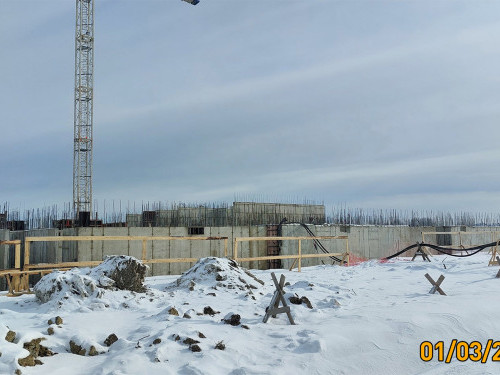

- Ход строительства
Апрель, 2024

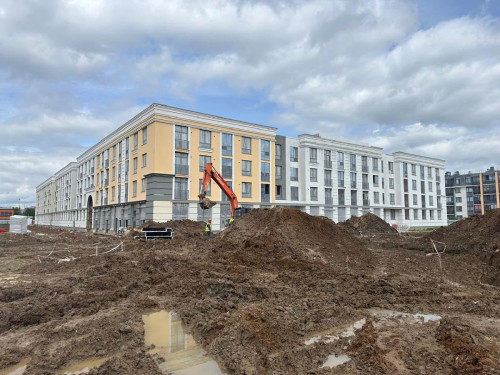

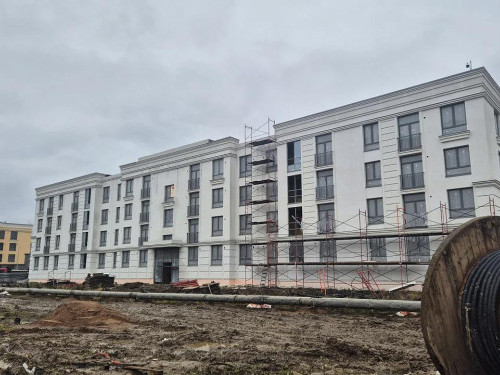

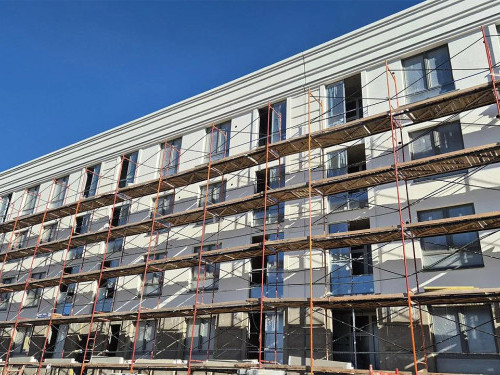

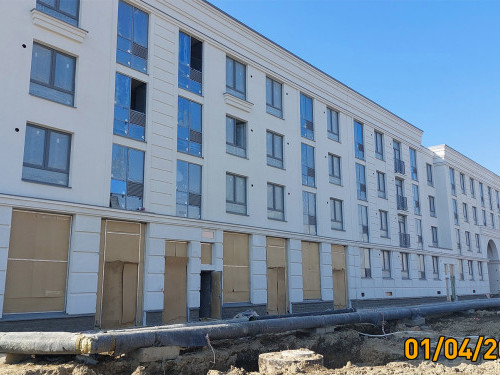

- 1 корпус

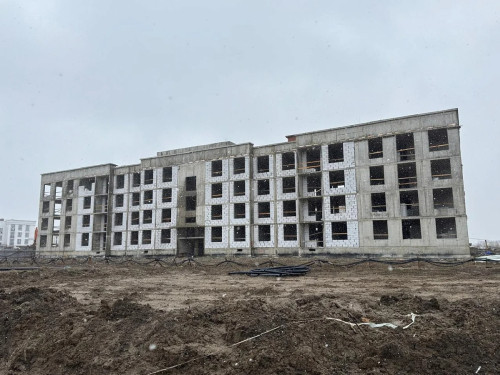

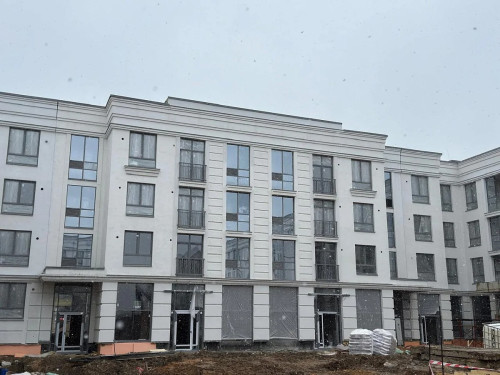

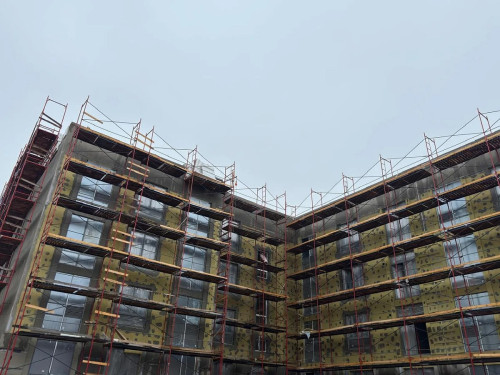

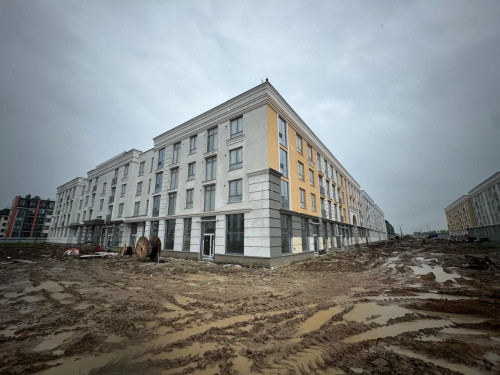

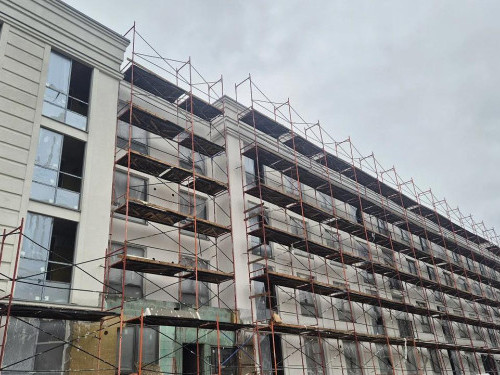

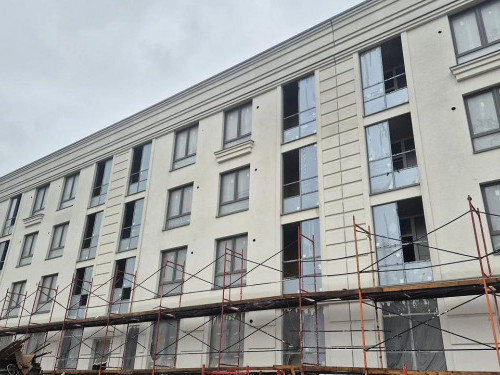

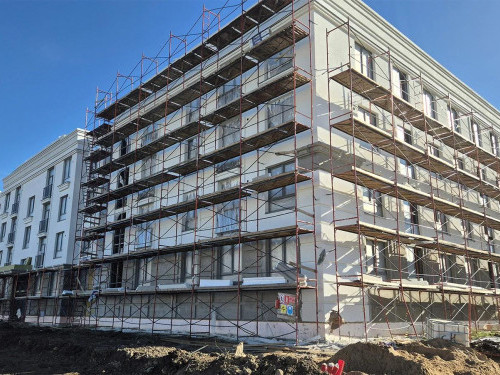

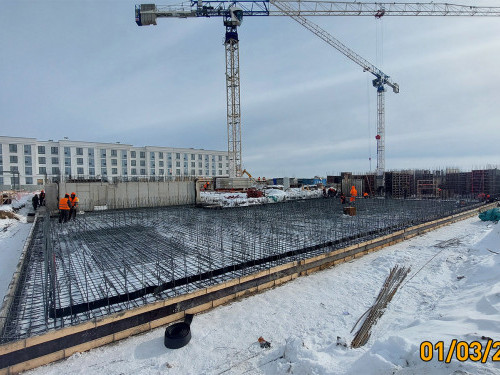

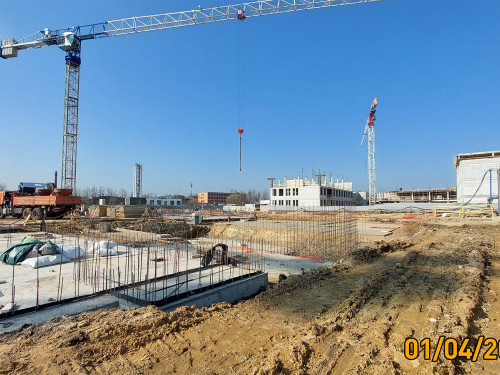

- Ведется устройство стен подвала и перекрытия над подвалом.
- Ведется устройство стен первого этажа.
- Ведется устройство перекрытий над первым этажом.

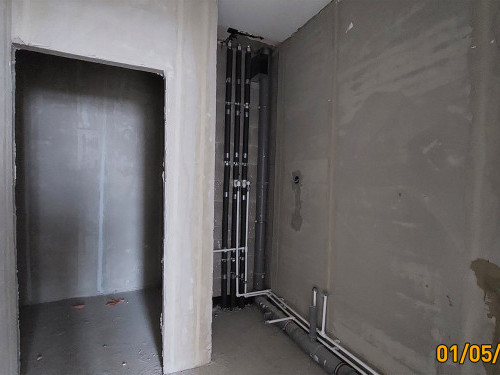

- Ведутся работы по установке кабель каналов в монолитные конструкции для электромонтажных работ.
- 2 корпус

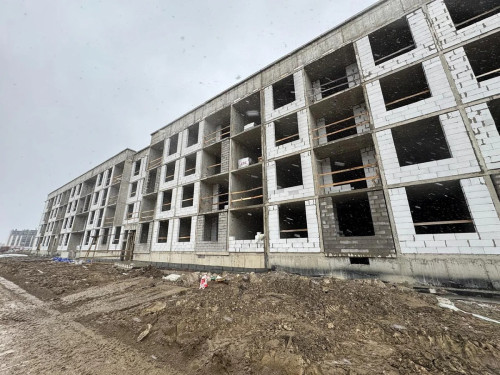

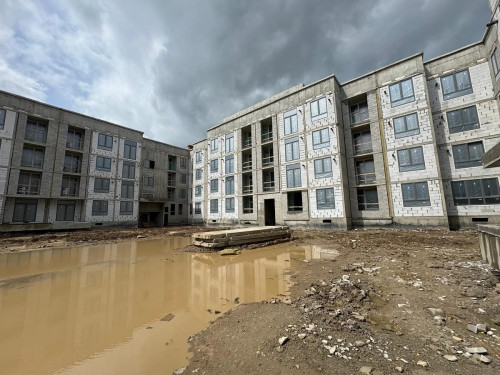

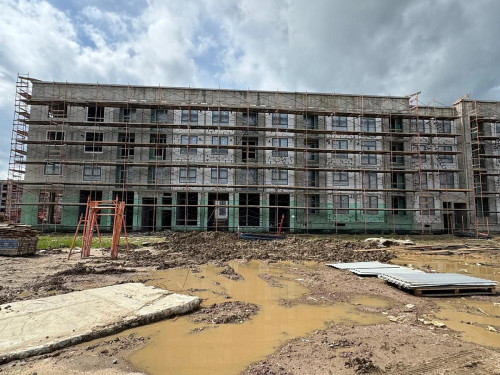

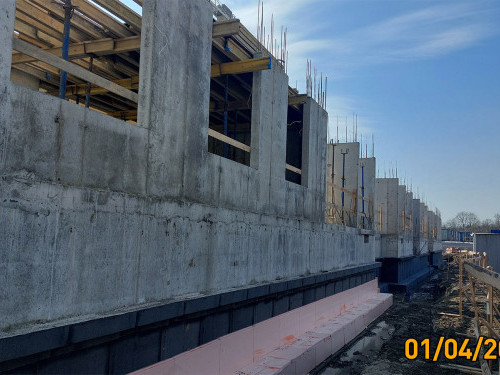

- Ведется устройство стен подвала.
- Ведется устройство перекрытий над подвалом.

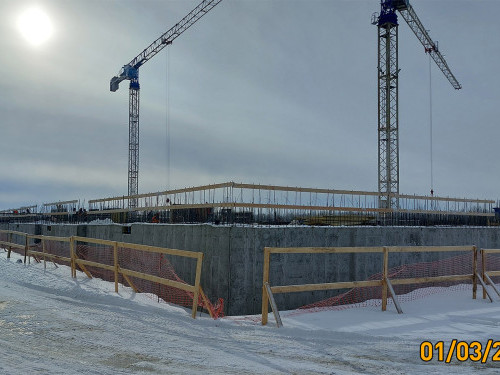

- 3 корпус

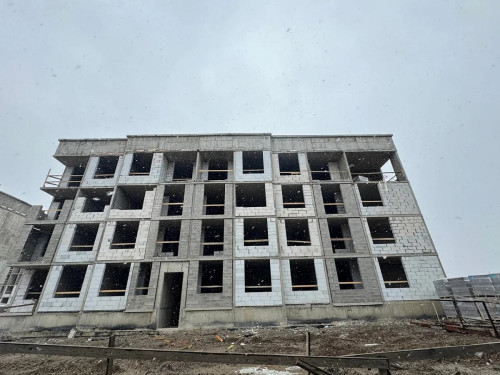

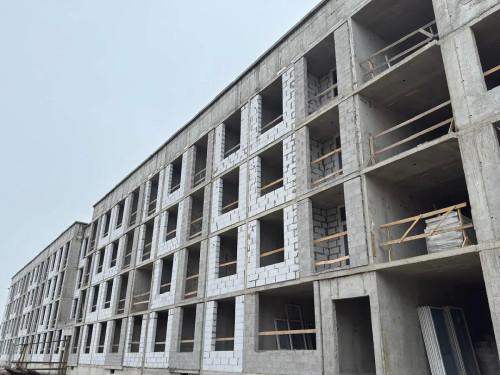

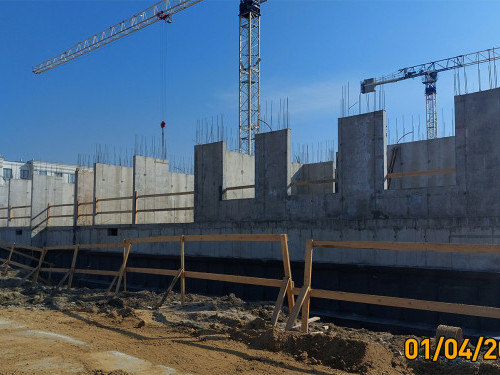

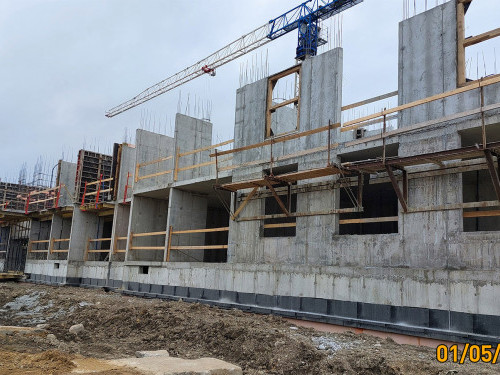

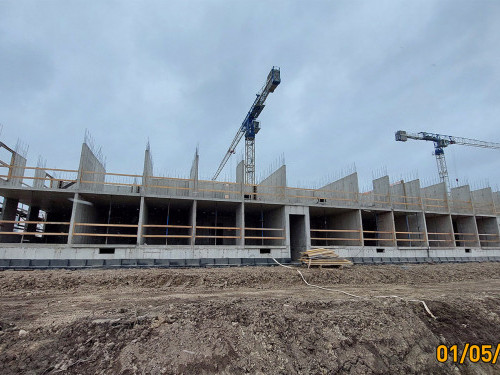

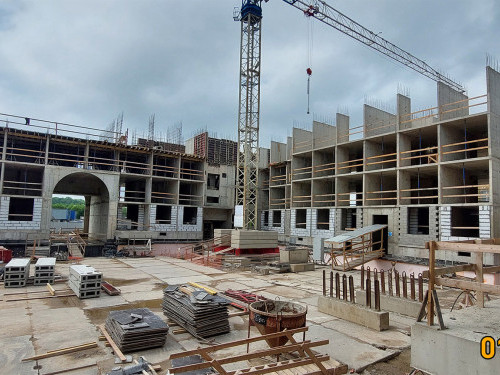

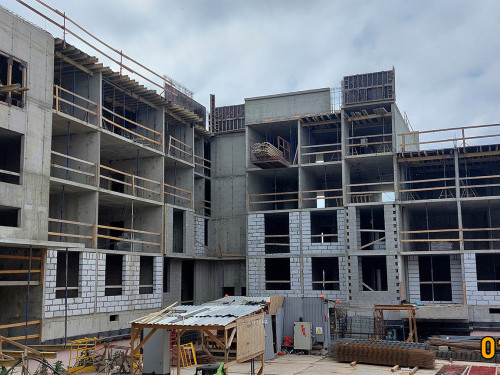

- Ведутся работы по устройству монолитных железобетонных стен здания.

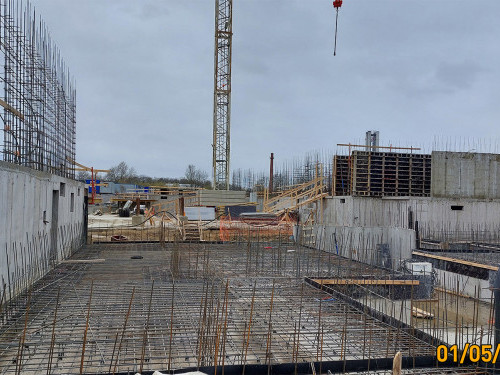

- Ведутся работы по устройству монолитных железобетонных перекрытий здания.
- Ведется установка кабельных каналов в монолитные конструкции для электромонтажных работ.
- 4 корпус

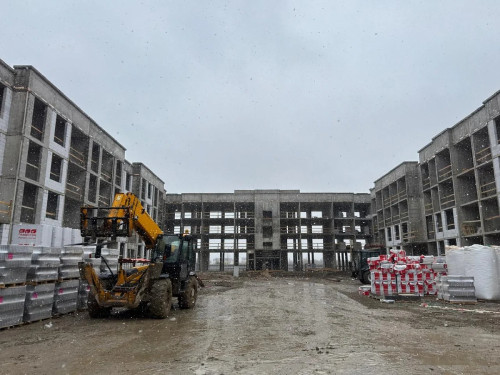

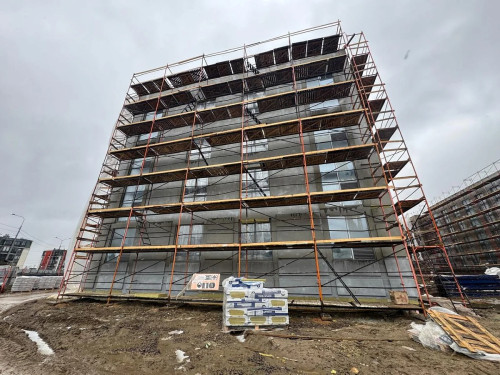

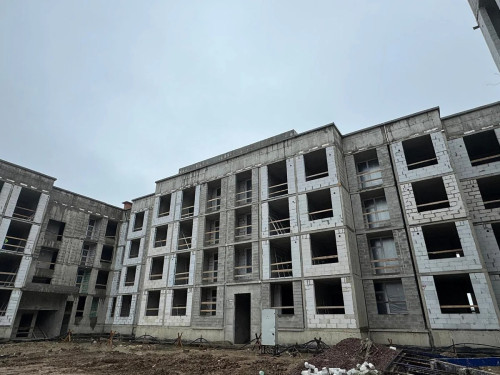

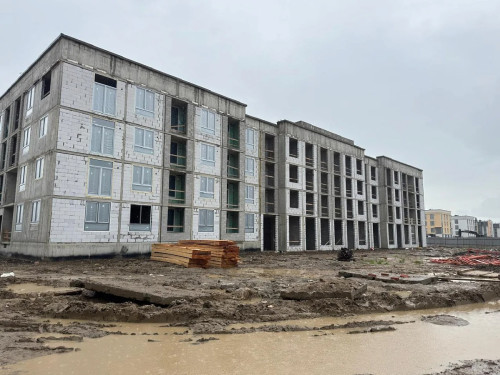

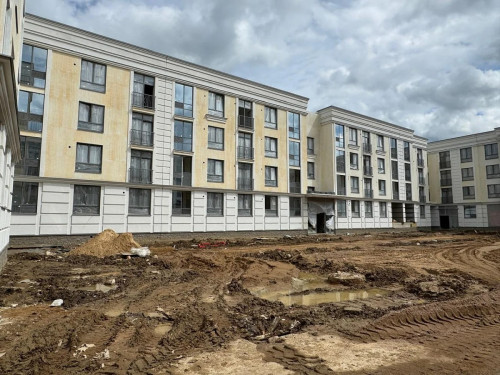

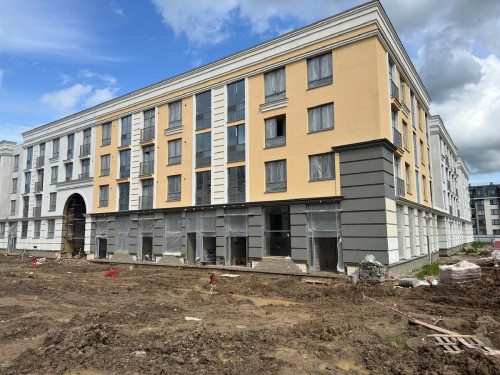

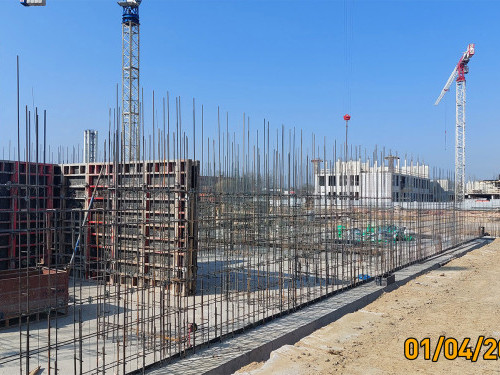

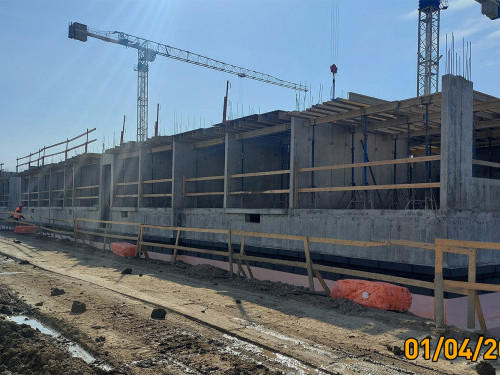

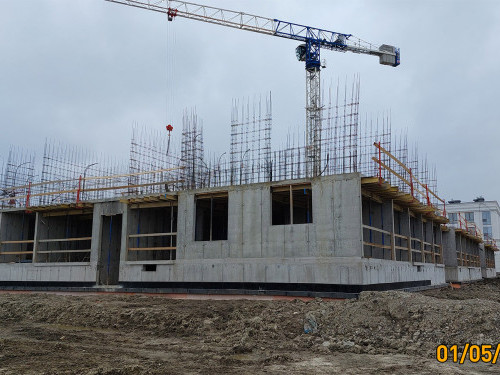

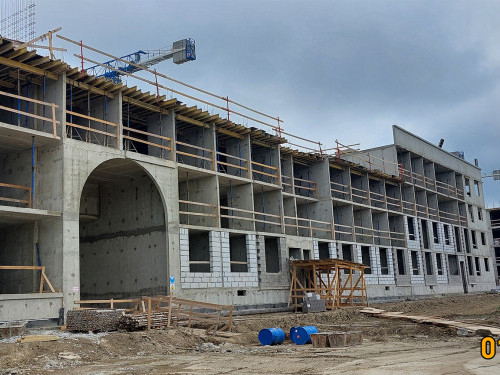

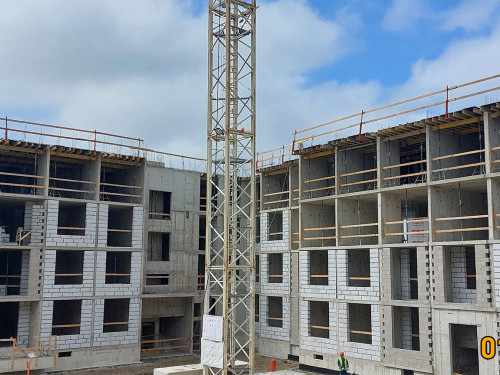

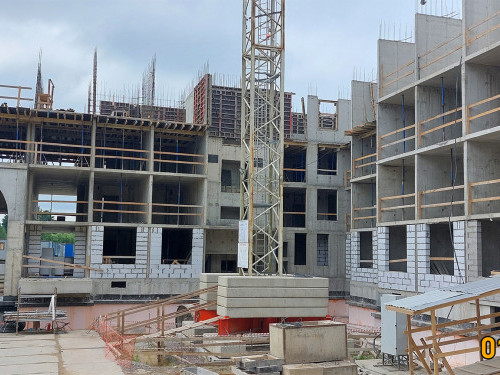

- Ведутся работы по устройству монолитных железобетонных стен здания.
- Ведутся работы по устройству монолитных железобетонных перекрытий.

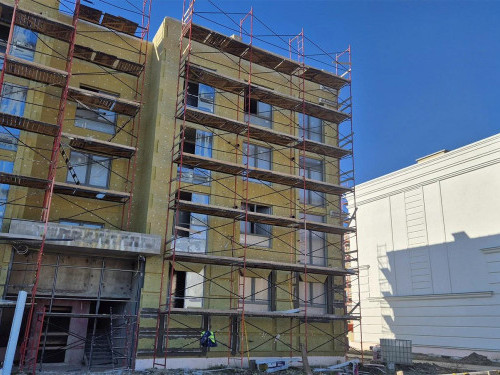

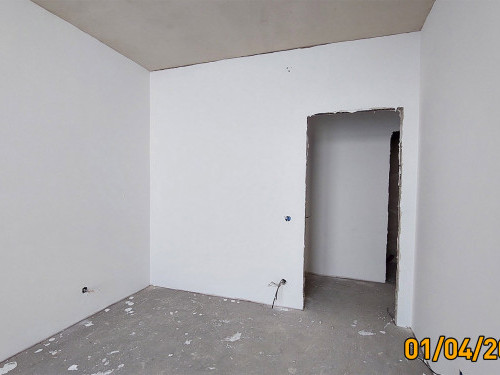

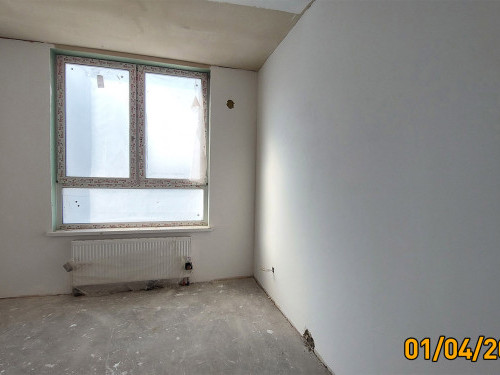

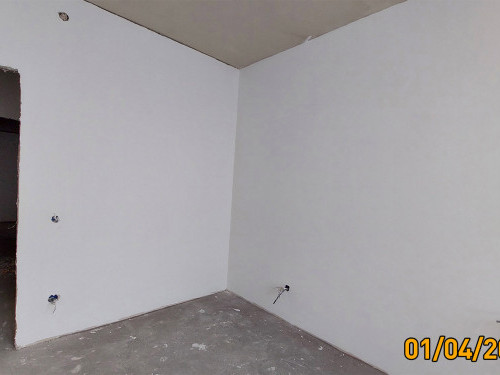

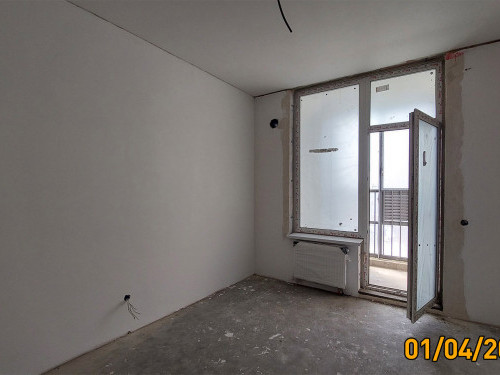

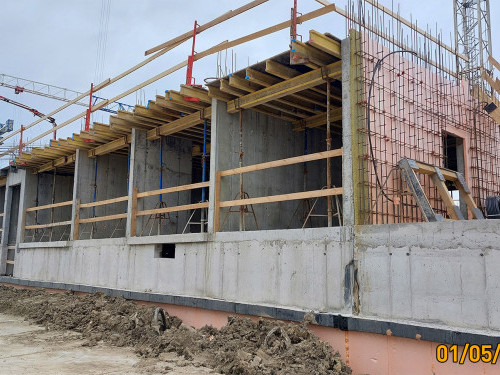

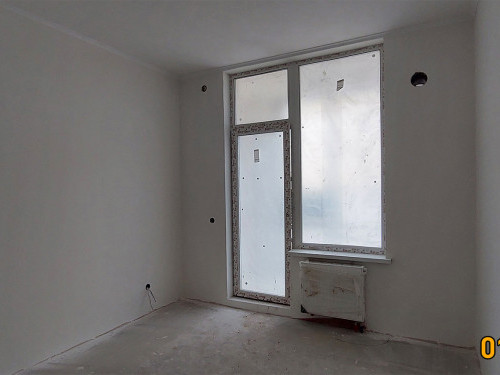

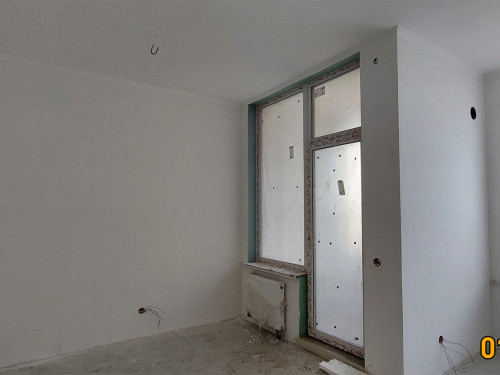

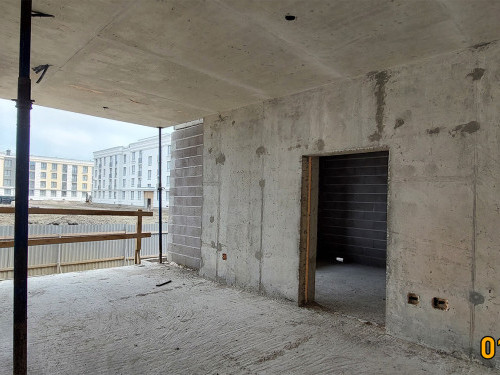

- Ведутся работы по устройству гидроизоляции и утепления стен подвала.

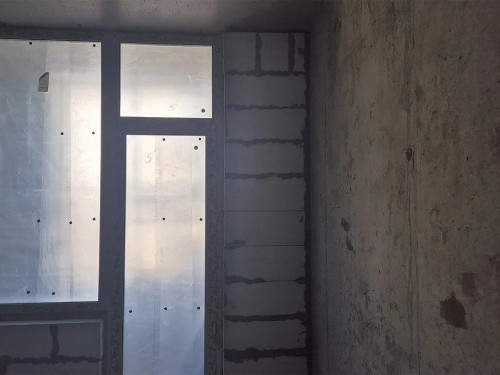

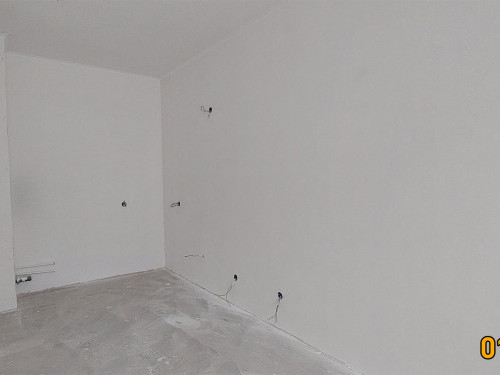

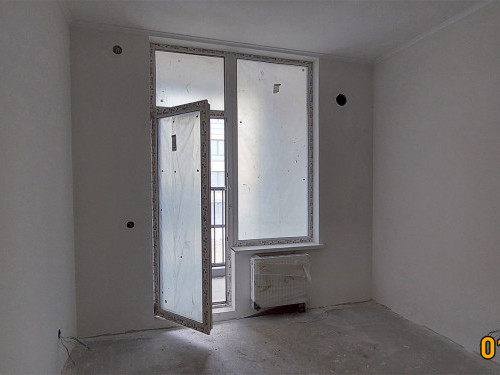

- Ведутся работы по устройству перегородок из стеновых блоков в подвале, 1 этаж.

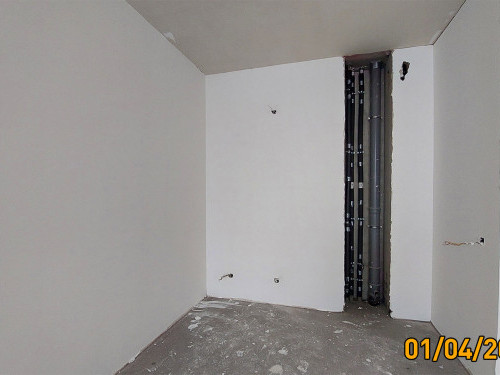

- Ведется установка кабельных каналов в монолитные конструкции для электромонтажных работ.
Март, 2024
- 1 корпус
- Ведется устройство стен подвала и перекрытия над подвалом.
- Ведется устройство стен первого этажа.
- Ведется установка кабель каналов в монолитные конструкции для электромонтажных работ.
- 2 корпус
- Ведется устройство стен подвала.
- Ведется устройство перекрытий над подвалом.
- 3 корпус
- Ведутся работы по устройству перекрытий цокольного этажа.
- Ведутся работы по устройству стен 1 этажа.
- Ведутся работы по устройству перекрытия над 1 этажом.
- Ведутся работы по устройству стен 2 этажа.
- Ведутся работы по установке кабельных каналов в монолитные конструкции для электромонтажных работ.
- 4 корпус
- Ведется устройство перекрытия первого этажа.
- Ведутся работы по устройству стен 2,3 этажа.
- Ведется устройство перекрытия над 2,3 этажом.
- Ведется устройство перекрытий над подвалом.
- Ведется устройство перегородок из стеновых блоков в подвале.
- Ведется установка кабельных каналов в монолитные конструкции для электромонтажных работ.
Февраль, 2024
Январь, 2024
2023
Декабрь
Октябрь
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.77 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
