- Санкт-Петербург
- Калининский район
- ЖК "Б15"

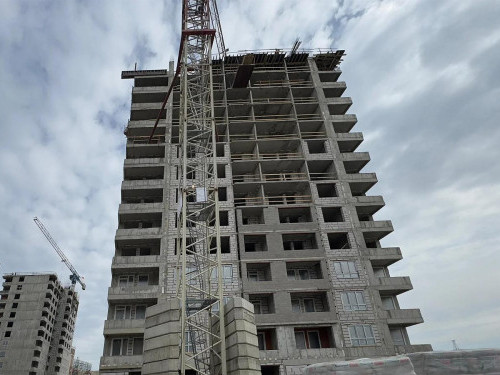

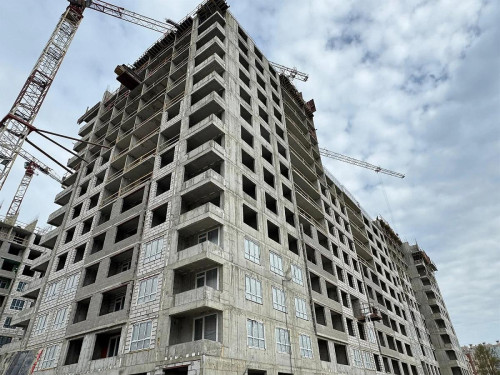

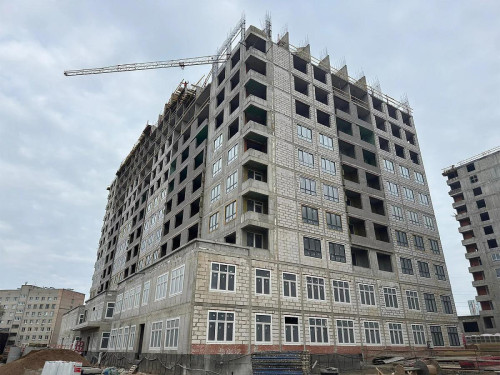

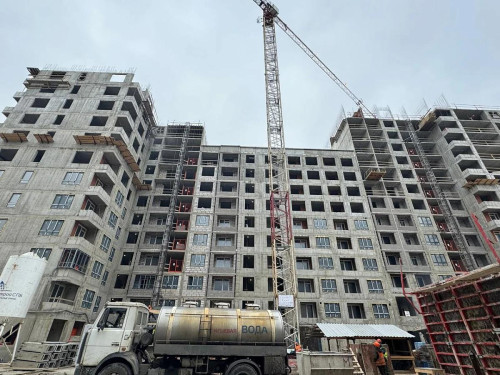

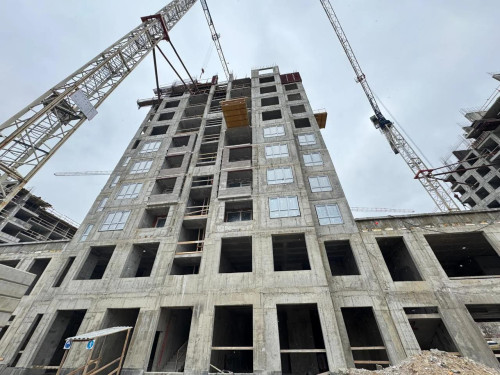

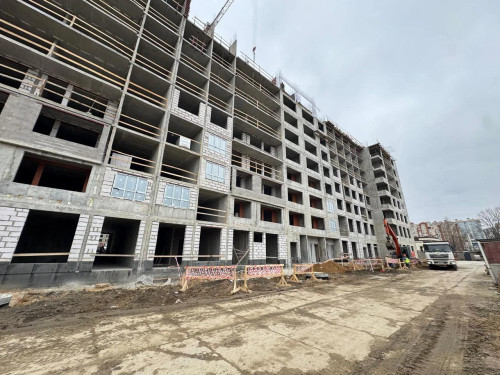

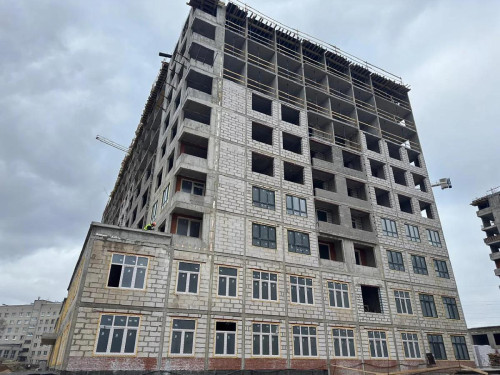

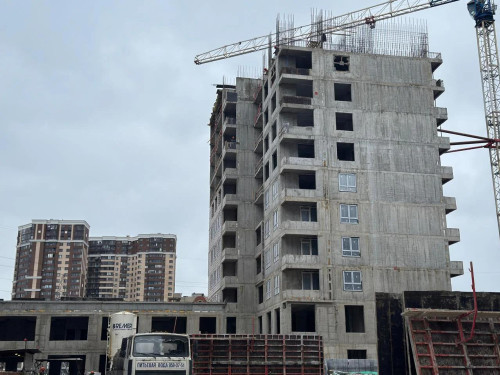

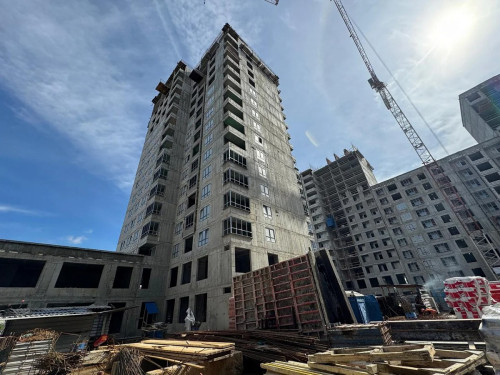

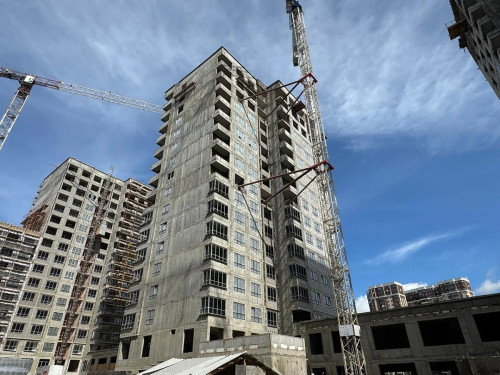

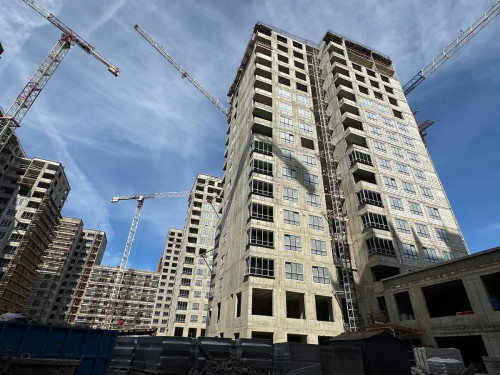

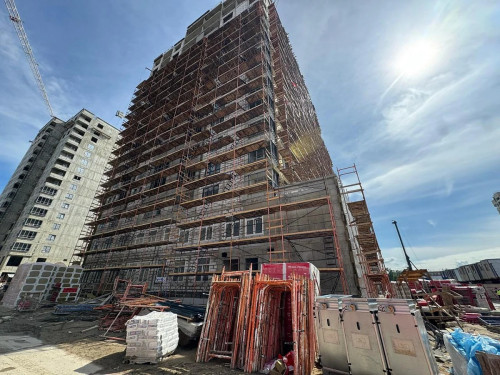

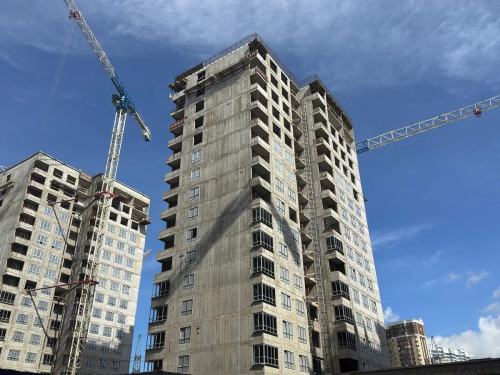

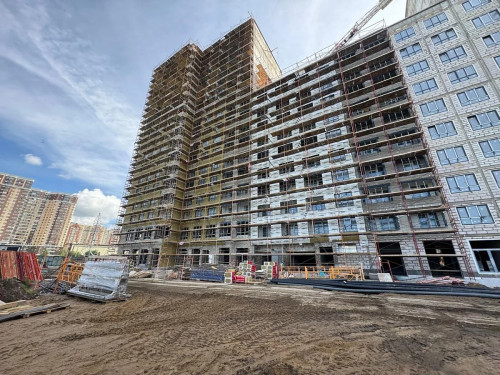

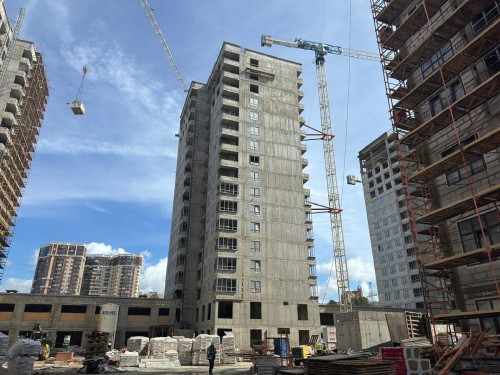

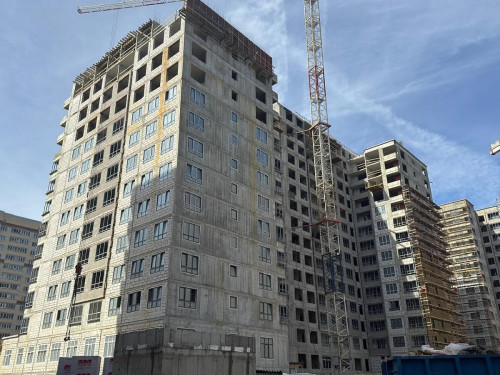

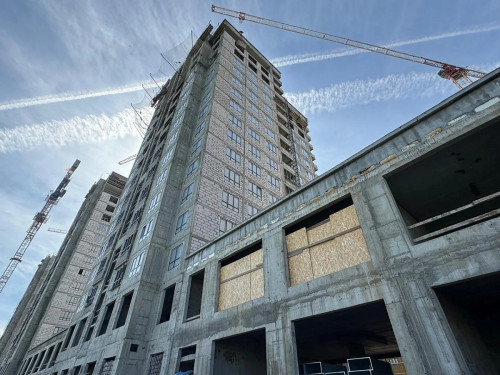

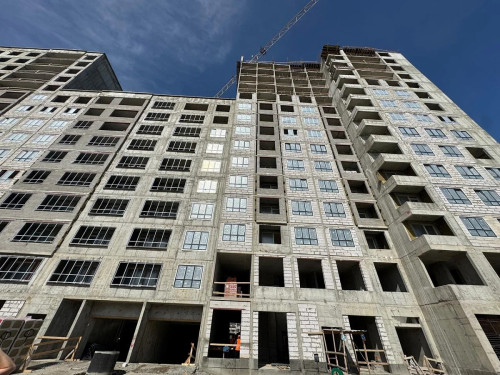

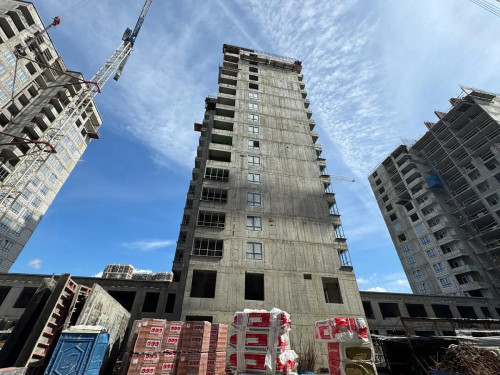

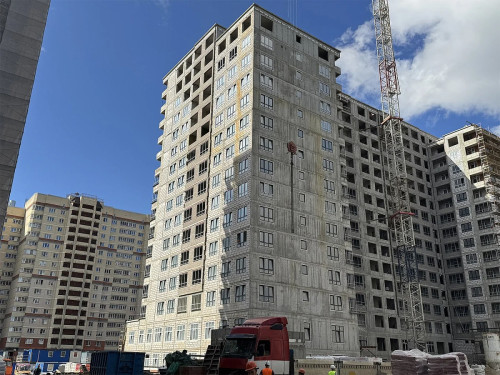

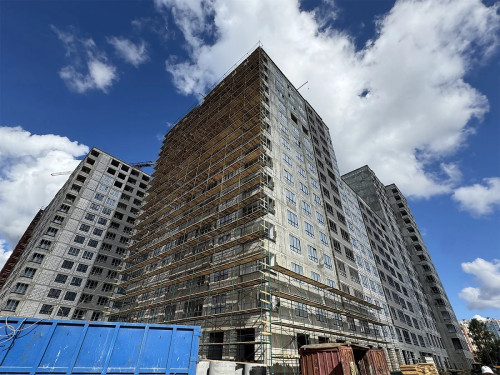

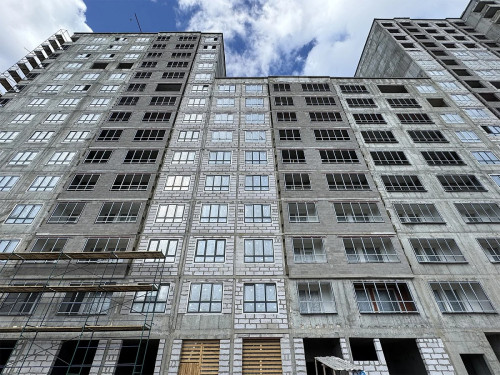

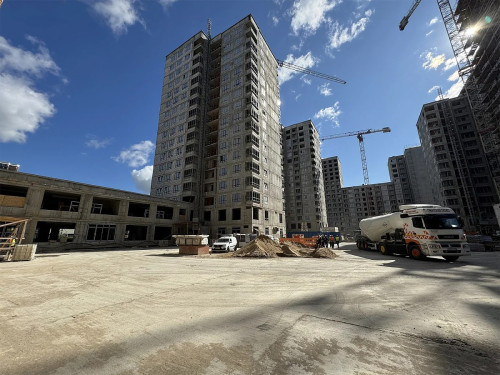

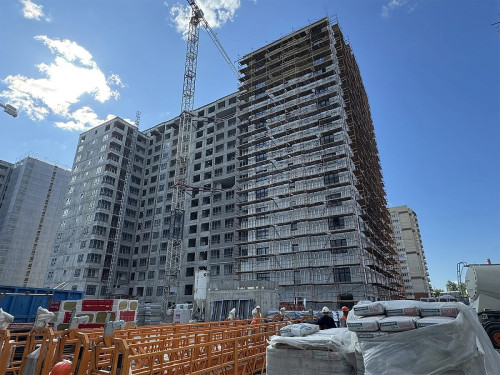

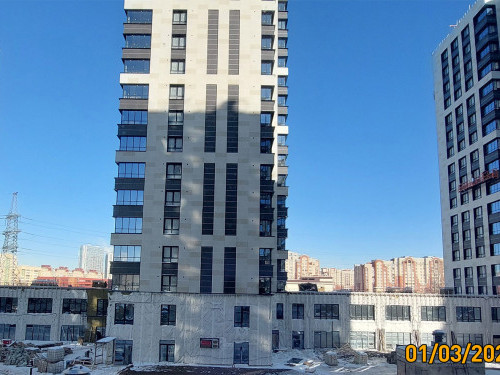

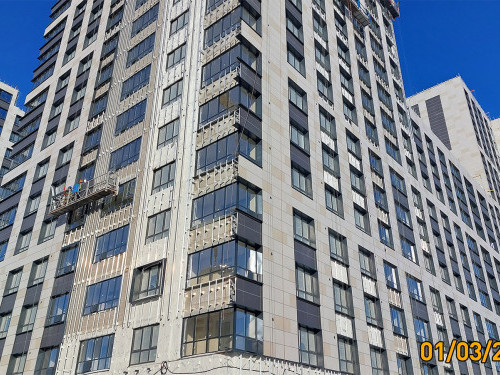

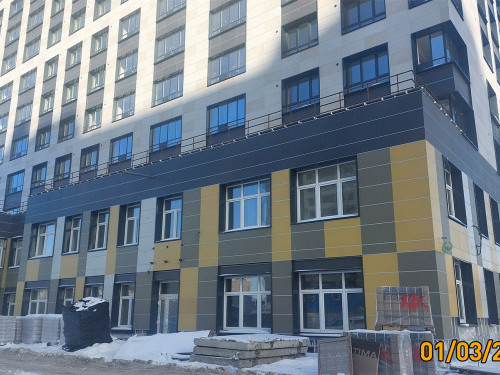

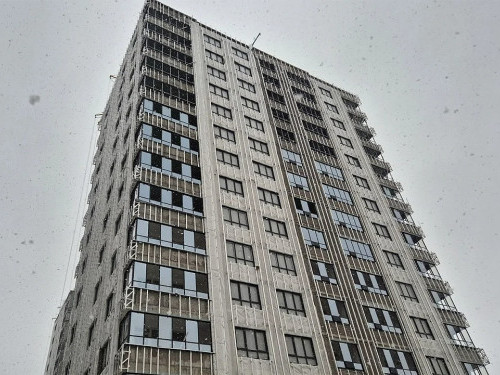

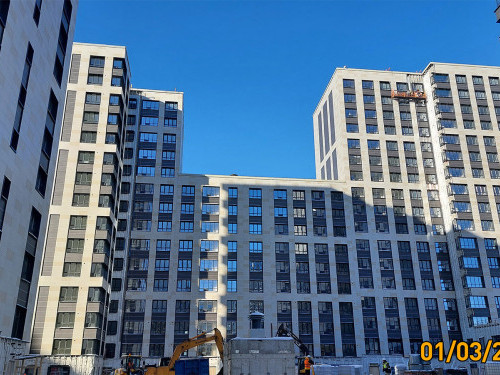

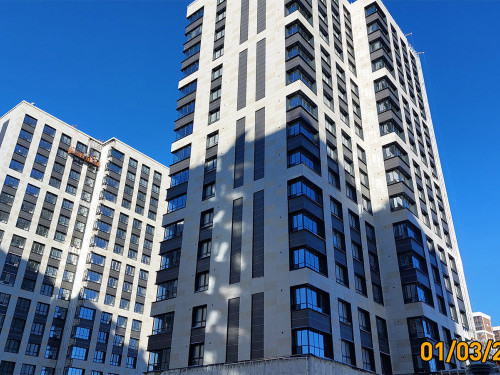

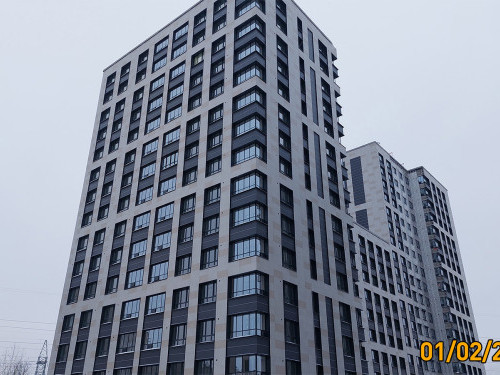

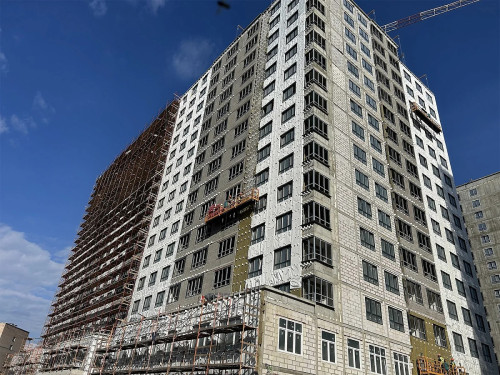

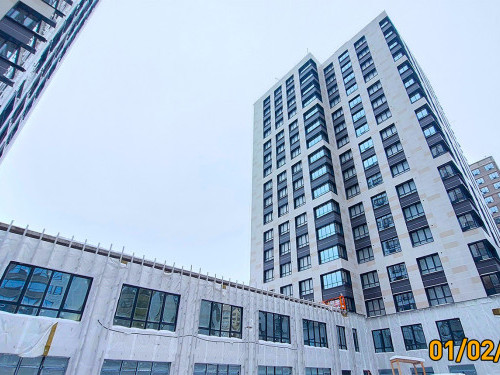

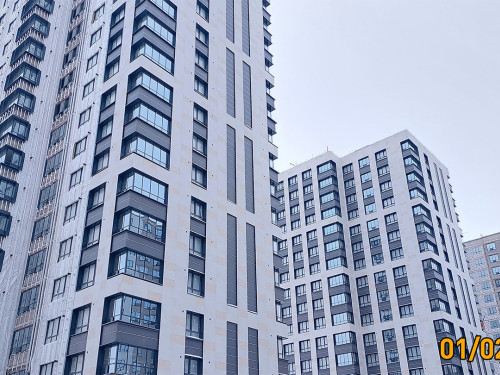

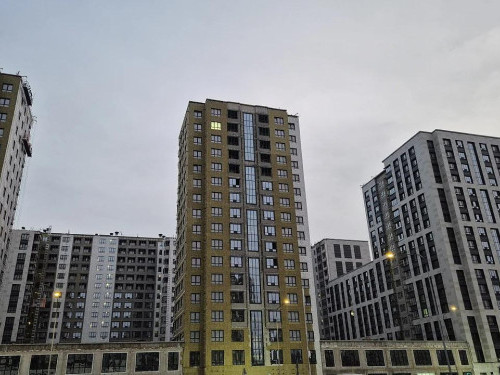

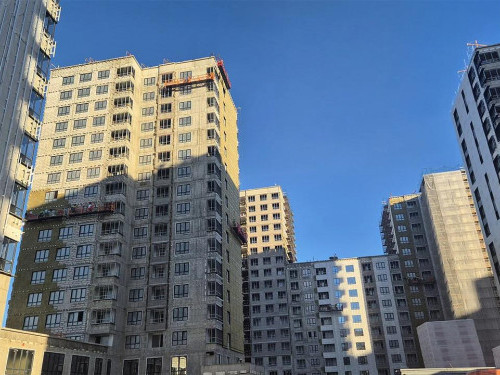

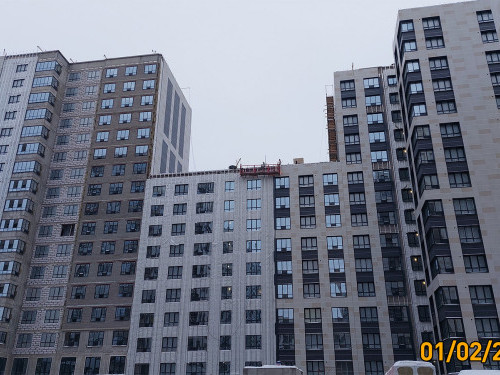

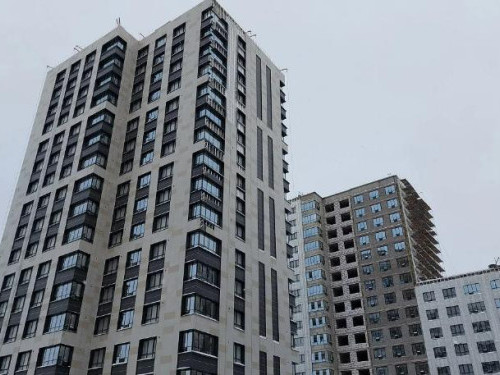

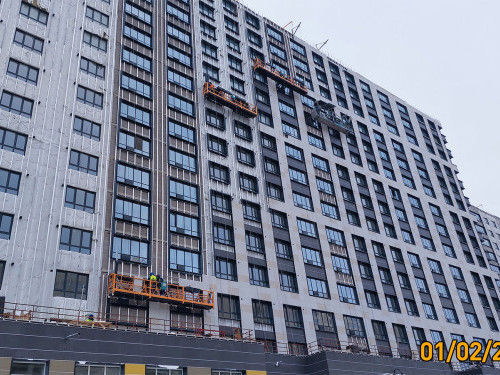

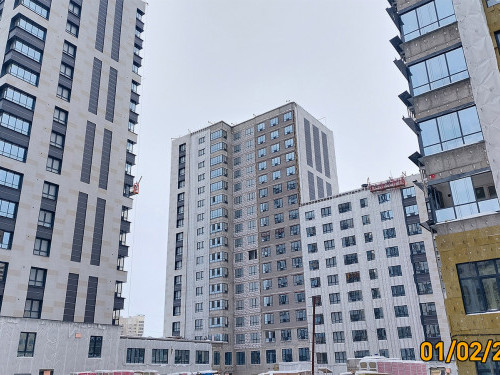

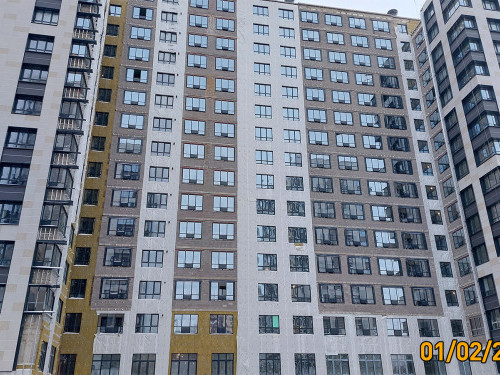

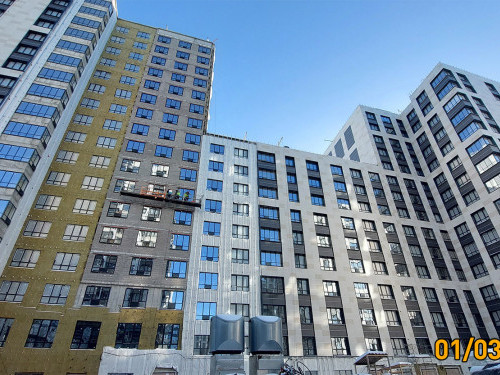

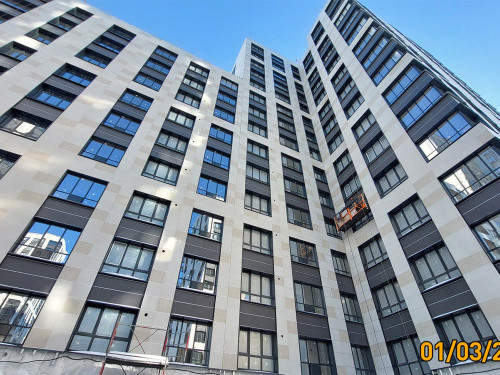

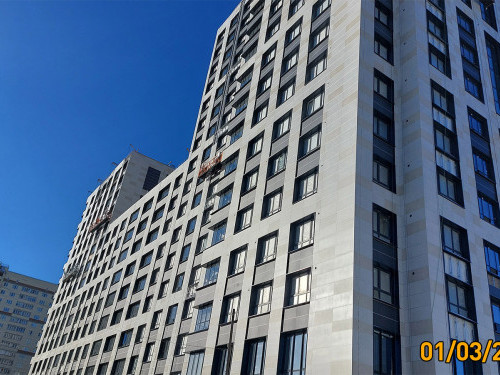

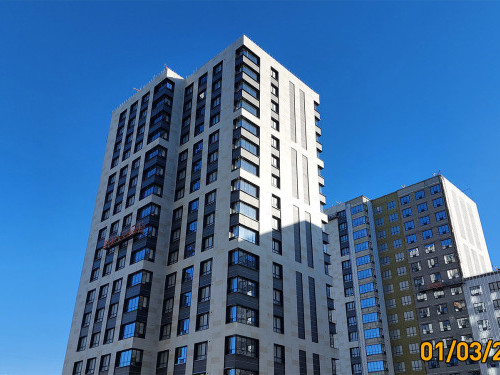

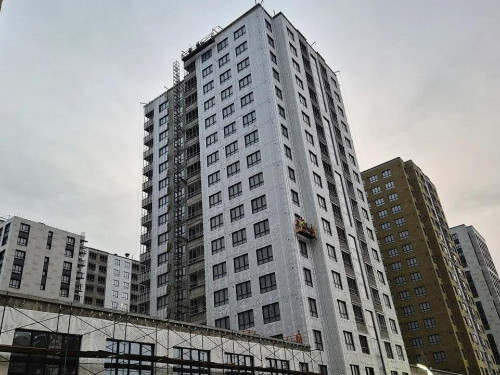

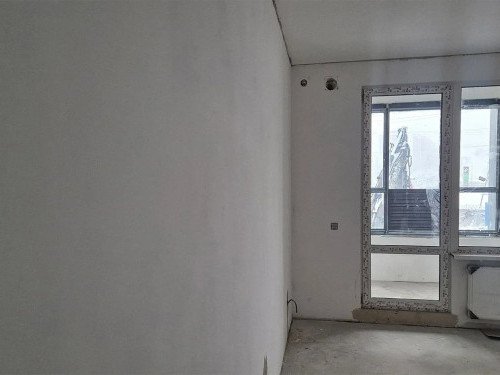

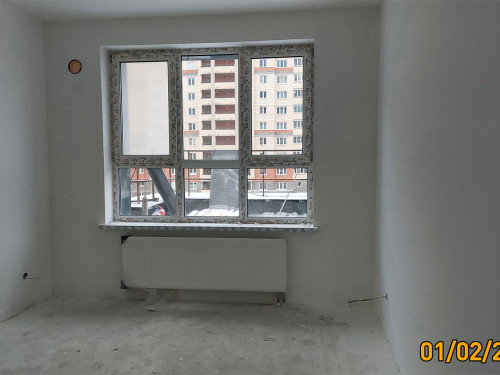

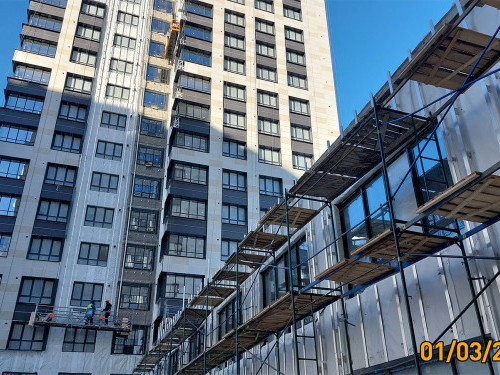

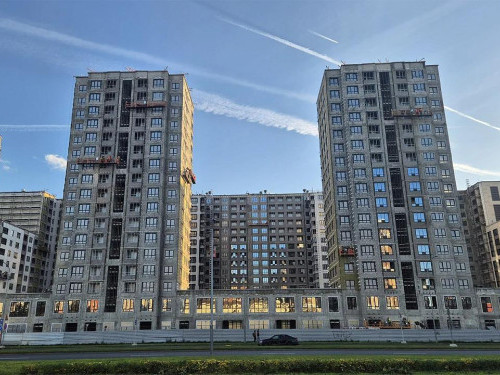

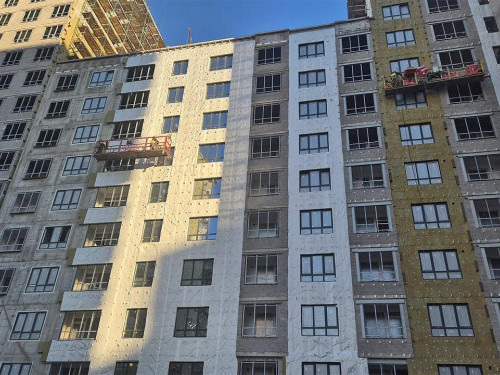

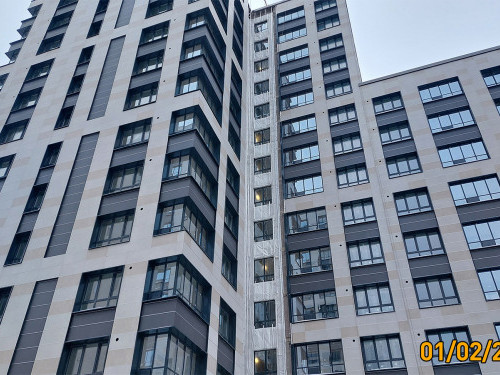

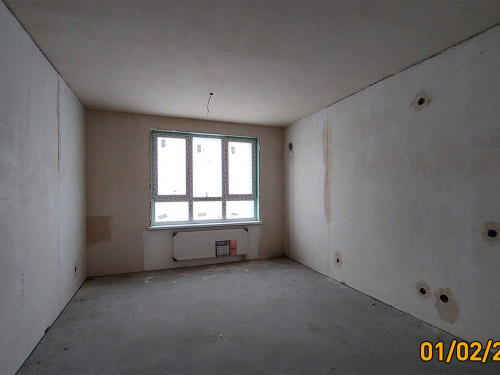

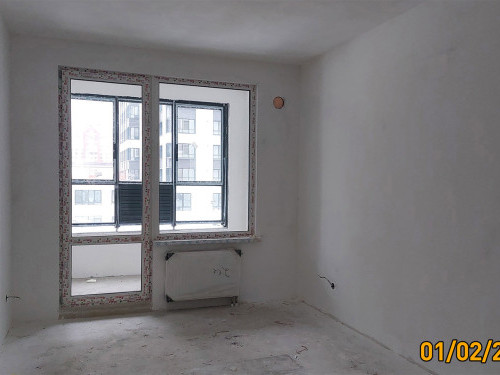

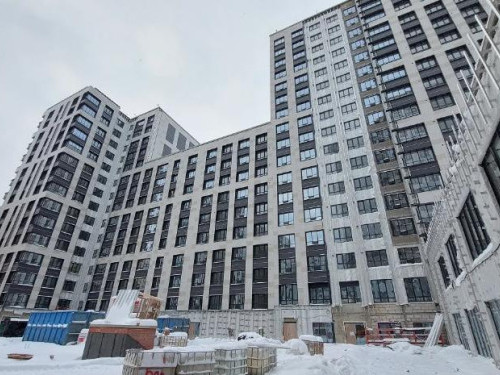

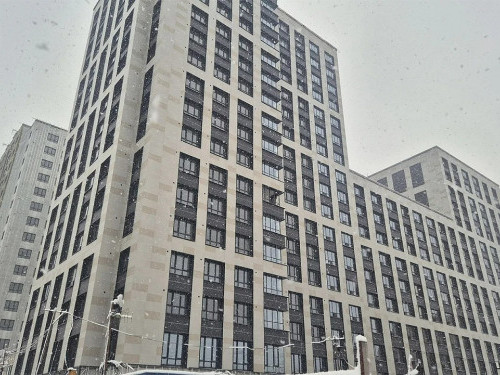

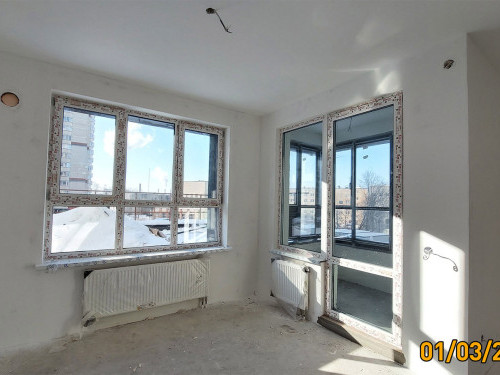

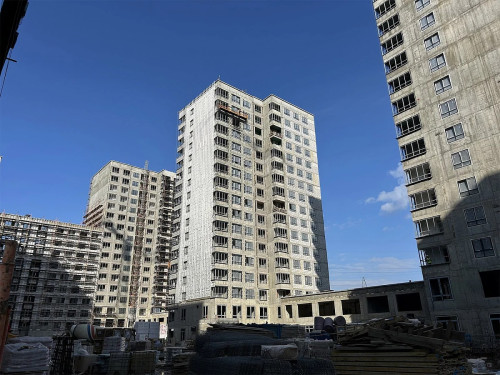

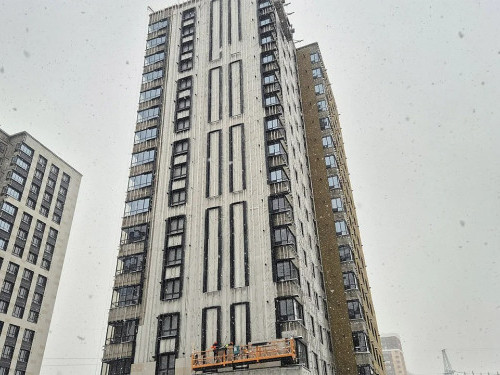

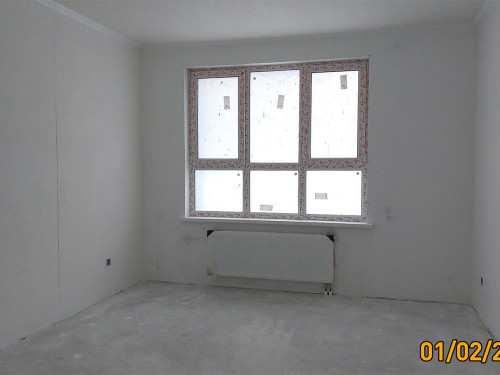

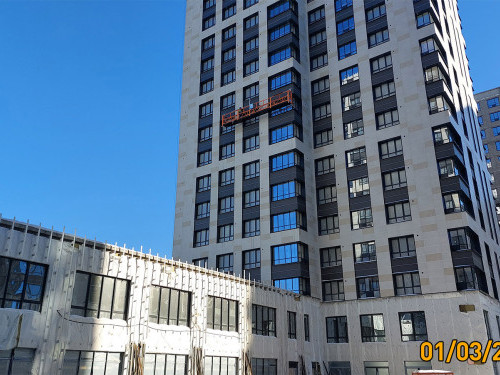

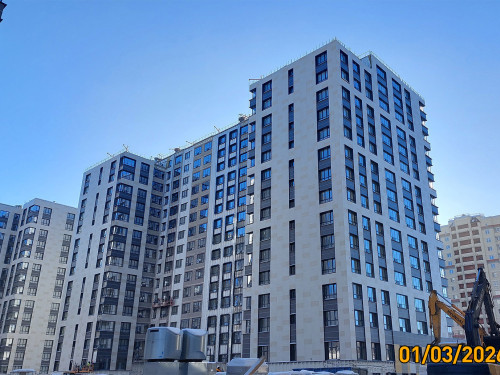

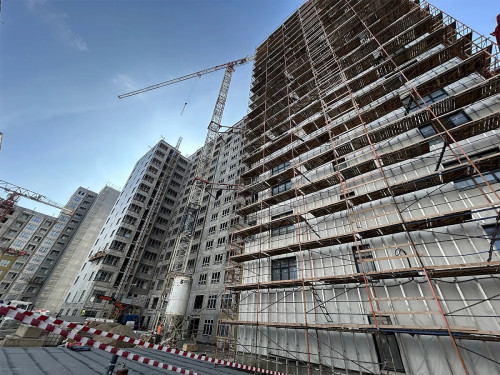

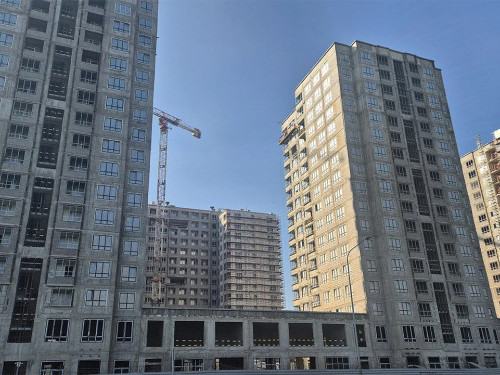

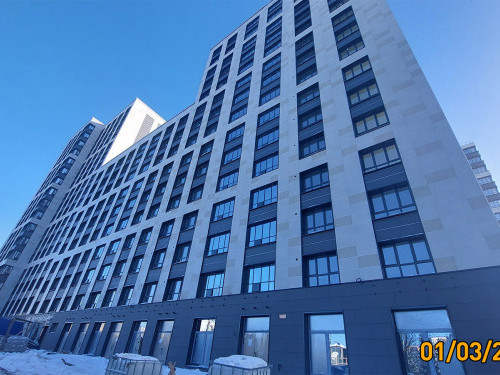

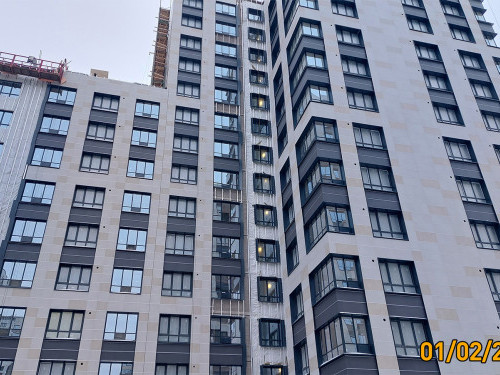

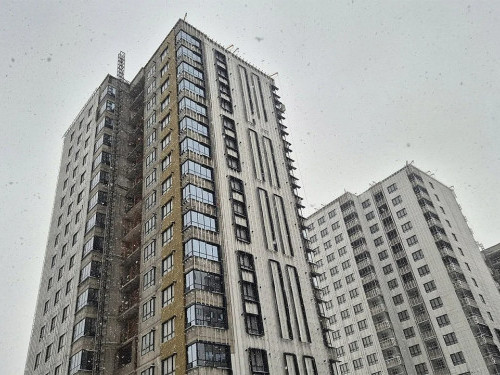

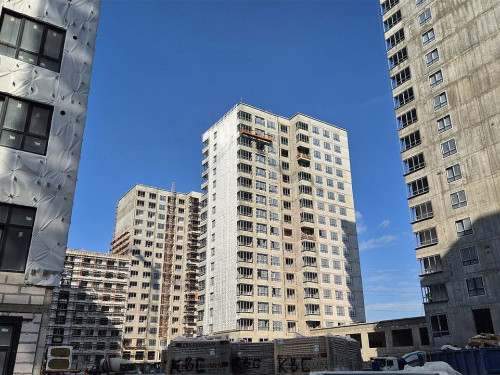

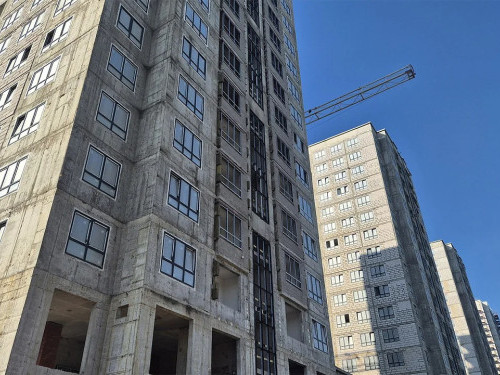

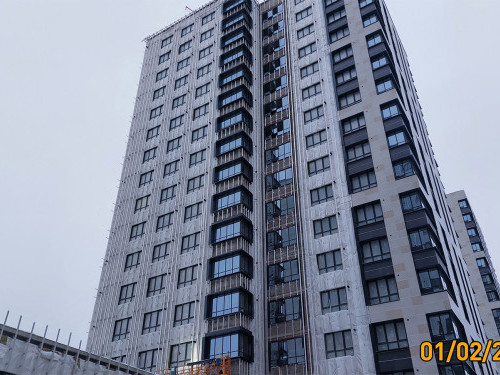

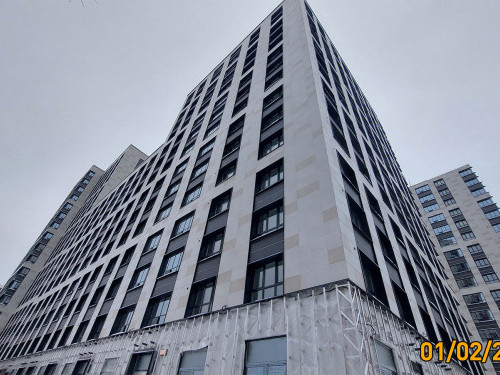

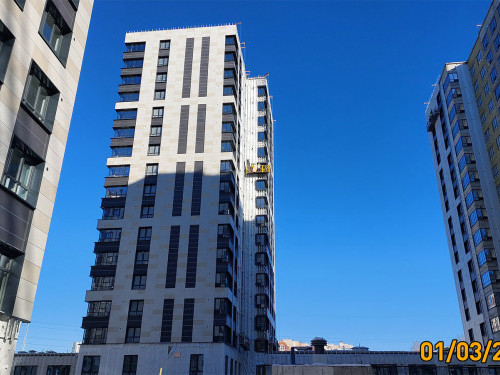

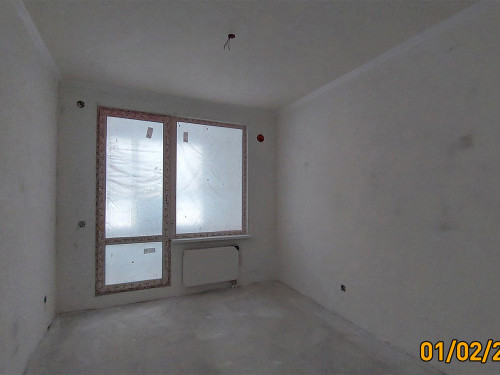

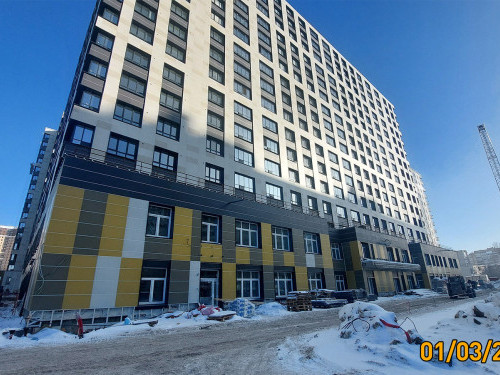

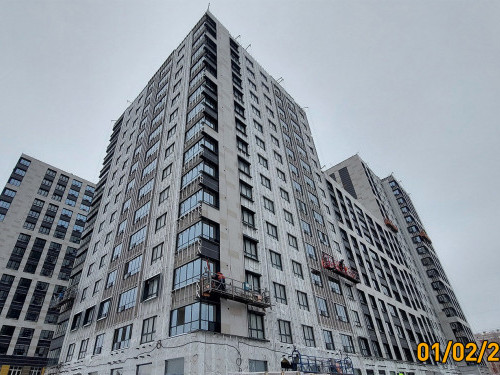

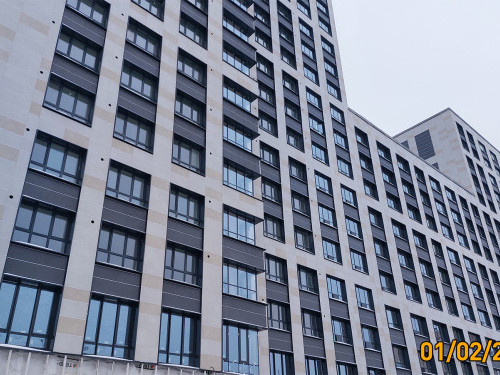

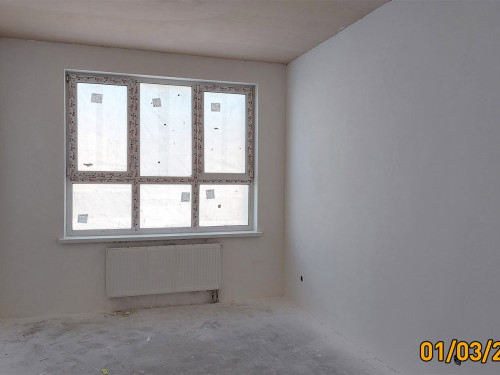

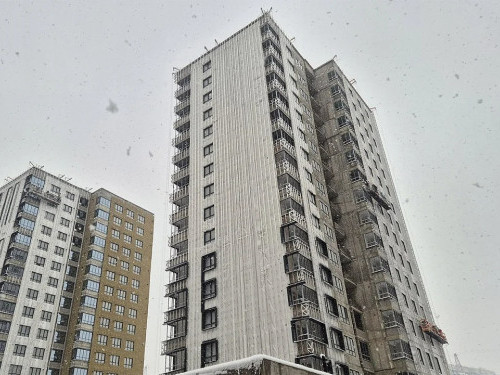

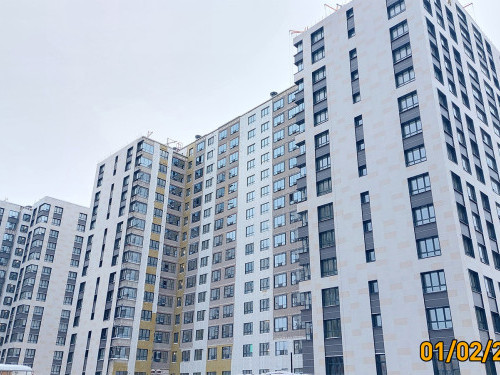

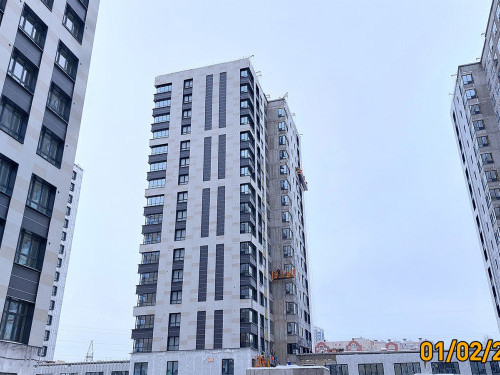

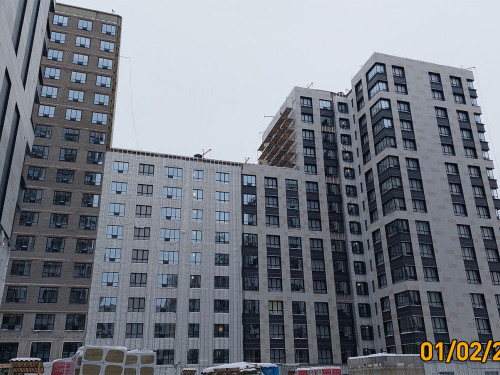

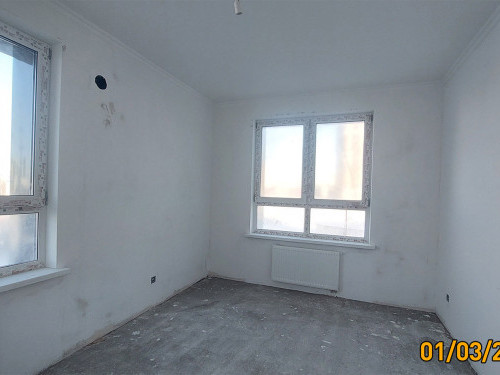

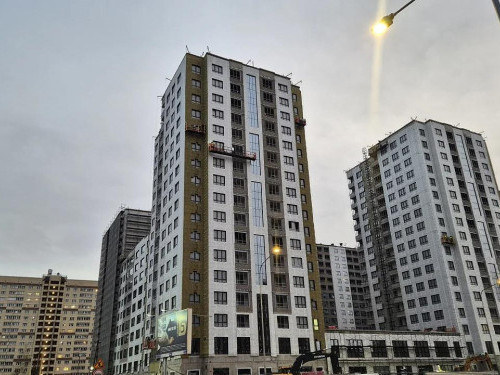

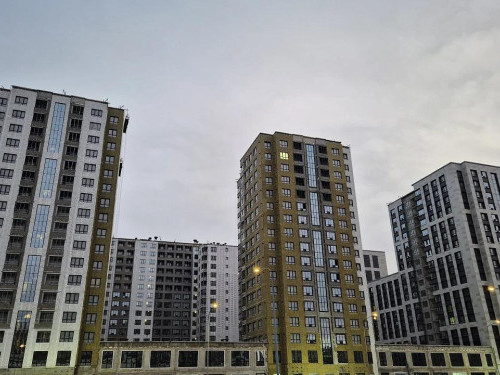

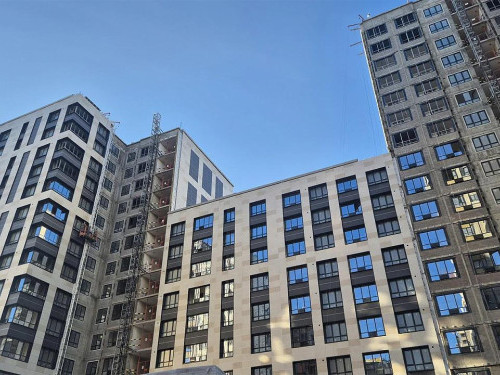

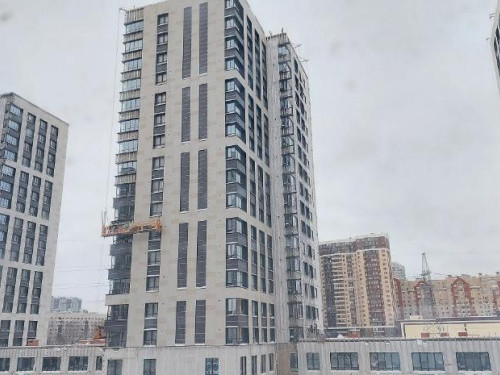

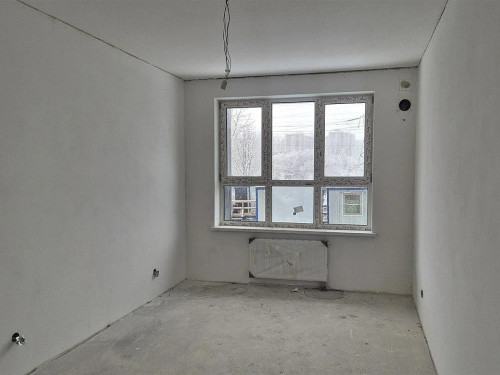

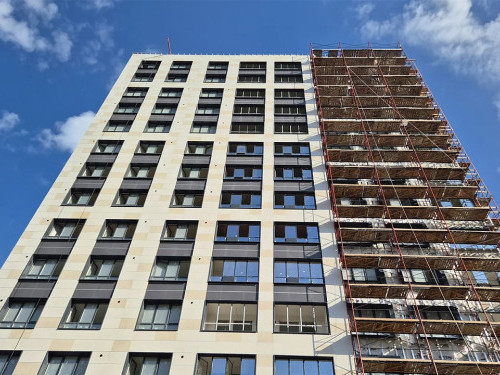

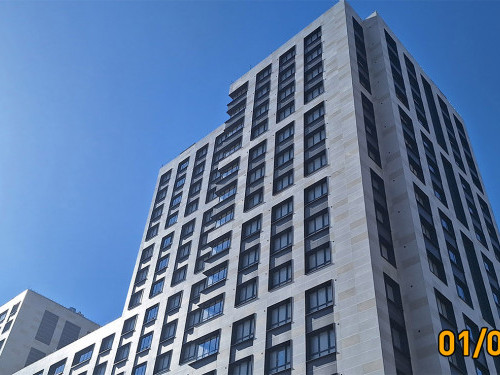

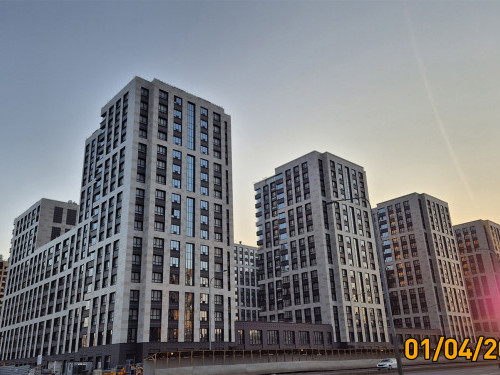

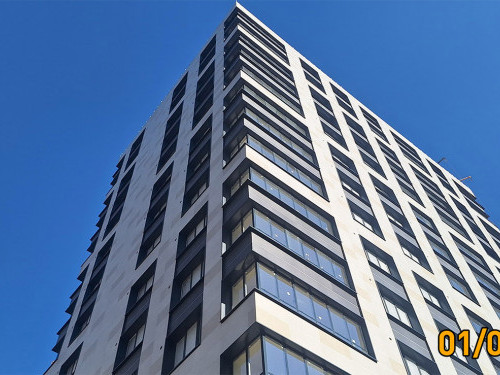

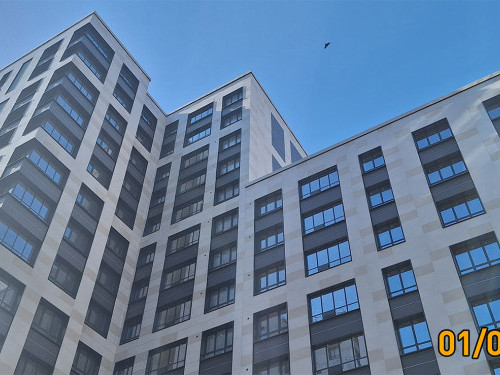

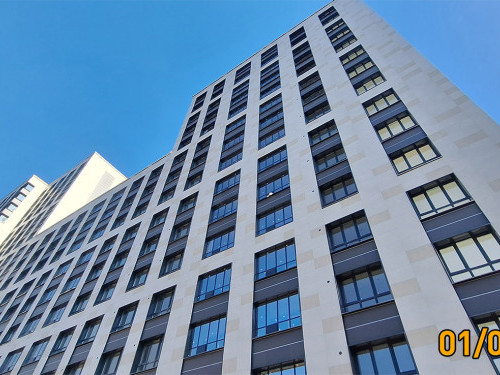

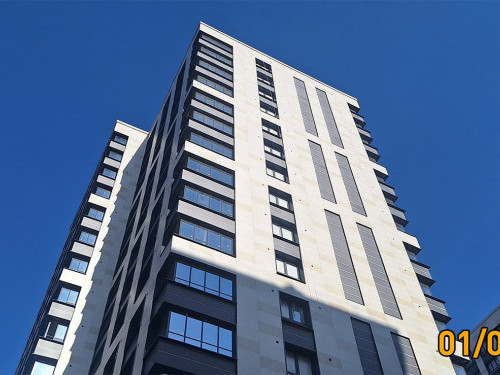

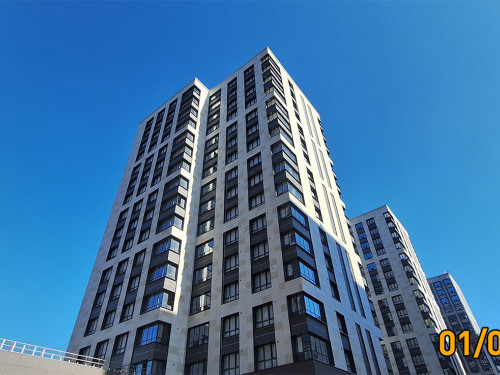

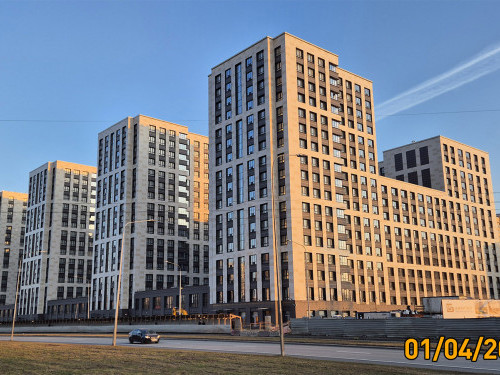

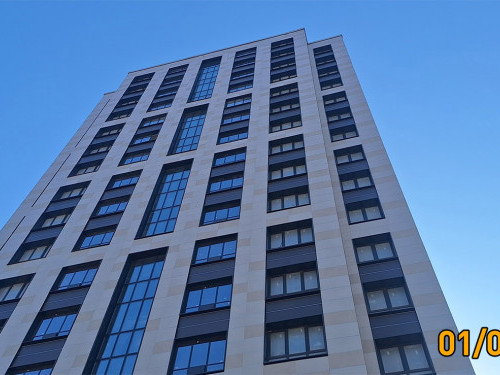

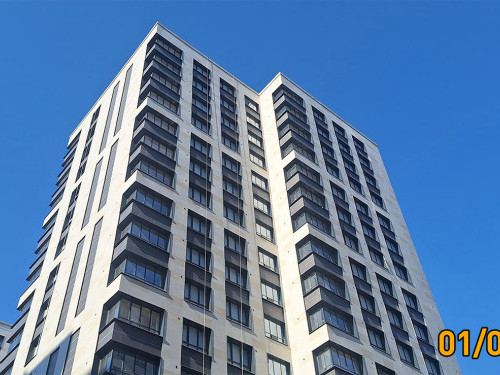

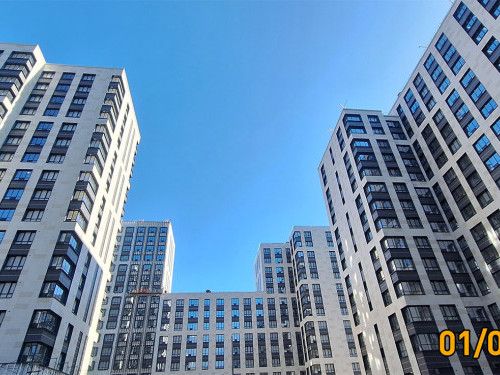

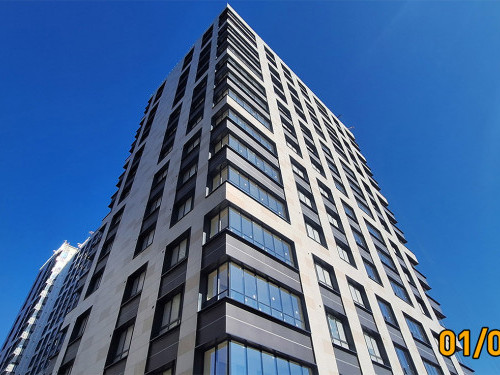

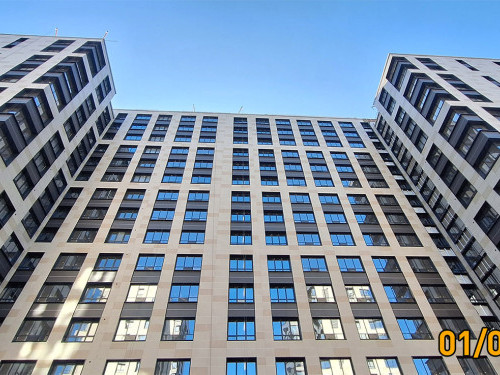

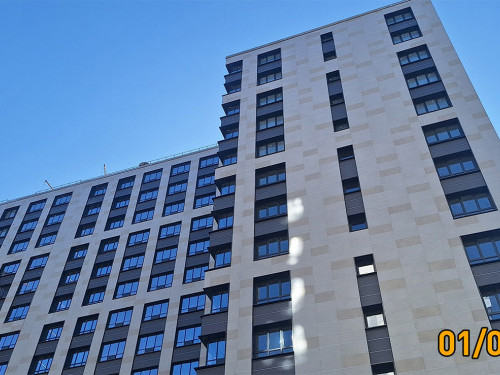

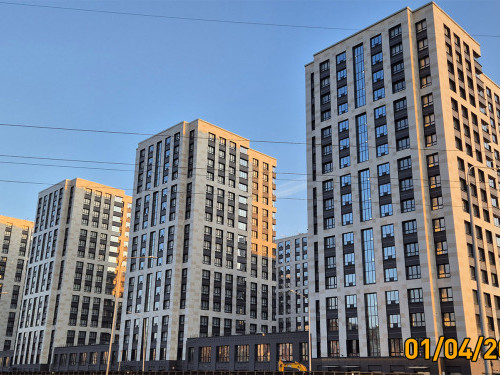

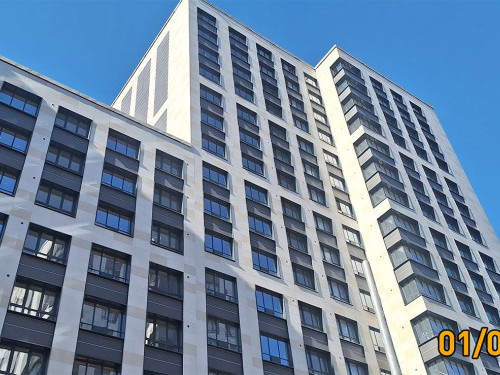

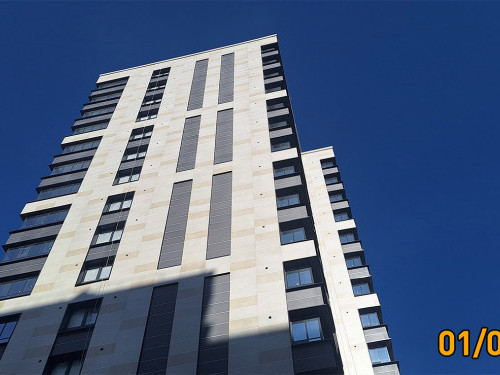

- Ход строительства
Сентябрь, 2024
- 1 корпус
- Ведется:
- Секция 1 - Устройство стен 3 этажа;
- Секция 2 - Устройство стен 4 этажа;
- Секция 3 - Устройство стен 4 этажа.
- 5 корпус
- Ведется:
- Устройство стен и пандуса на территории паркинга;
- Устройство стен 1го этажа секции 1;
- Устройство стен 1го этажа секции 2.
- 2 корпус
- Ведется:
- Устройство стен 2 этажа.
- 3 корпус
- Ведется:
- Секция 1 - устройство перекрытия над 2 этажом;
- Секция 2 - устройство перекрытия над 2 этажом;
- Секция 3 - устройство перекрытия над 2 этажом.
- 4 корпус
- Ведется:
- Устройство перекрытия 1 этажа.
Август, 2024
- 1 корпус
- Ведется:
- Секция 1 - Устройство стен 3 этажа;
- Секция 2 - Устройство стен 3 этажа;
- Секция 3 - Устройство перекрытия над 2 этажом.
- 5 корпус
- Ведется:
- Устройство стен и пандуса на территории паркинга;
- Устройство стен 1го этажа секции 1.
- 2 корпус
- Ведется:
- Устройство стен 2 этажа.
- 3 корпус
- Ведется:
- Секция 1 - устройство перекрытия над 1 этажом;
- Секция 2 - устройство перекрытия над 1 этажом;
- Секция 3 - устройство перекрытия над 1 этажом.
- 4 корпус
- Ведется:
- Устройство стен 1 этажа.
Июль, 2024
- 1 корпус
- Ведется:
- Армирование перекрытия над 1 этажом 2 секции;
- Устройство стен 2 этажа 1 секции;
- Устройство стен 1 этажа 3 секции.
- 5 корпус
- Ведется:
- Армирование стен - 1 этажа секции 1;
- Армирование стен -1 этажом секции 2;
- Бетонирование стен -1 этажа 3 секции.
- 2 корпус
- Ведется:
- Устройство стен 1 этажа.
- 3 корпус
- Ведется:
- Перекрытие над -1 этажом 3 секции;
- Армирование стен 1 этажа 1 секции.
- 4 корпус
- Ведется:
- Бетонирование стен -2 этажа.
Май, 2024
- 1 корпус
- Ведется:
- Устройство стен над -1 этажа секции 2;
- Бетонирование стен -1 этажа секции 3.
- 5 корпус
- Ведется:
- Разработка котлована секции 1;
- Устройство стен и колонн -2 этажа секции 2.
- 2 корпус
- Ведется:
- Устройство стен -1 этажа.
- 3 корпус
- Ведется:
- Устройство стен и колонн -2 этажа;
- Устройство перекрытия над -2 этажом.
- 4 корпус
- Ведется:
- Работы по разработке котлована.
Апрель, 2024
- 1 корпус
- Бетонирование стен -2 этажа секции 3;
- Устройство перекрытия над -1 этажом секции 1.
- Бетонирование стен -1 этажа
- 5 корпус
- Ведется:
- Разработка котлована
- Монтаж распорных труб шпунтового ограждения
- 2 корпус
- Ведется:
- Армирование стен на -2 этаже.
- Завершено:
- Армирование фундаментной плиты 2 корпуса.
- 3 корпус
- Ведется:
- Работы по разработке котлована.
- Армирование и бетонирование фундаментной плиты
- 4 корпус
- Ведется:
- Работы по разработке котлована.
Март, 2024
- Ведется:
- Ведутся работы по монтажу распорной системы;
- Ведутся работы по разработке котлована;
- Армирование 8-ой захватки фундаментной плиты паркинга;
- Устройство колонн и стен на -2 этаже паркинга;
- Армирование фундаментной плиты 3 секции 1 корпуса;
- Ведутся работы по устройству перекрытия над -2 этажом паркинга;
- Армирование стен -2 этажа корпус 1 секция 1, 2;
- Армирование фундаментной плиты 2 корпуса;
- Устройство колонн и стен на -2 этаже 6 корпуса;
- Устройство перекрытия над -2 этажом паркинга.
Февраль, 2024
Январь, 2024
- 1 корпус
- Ведется:
- Ведутся работы по устройству шпунтового ограждения котлована;
- Ведутся работы по разработке котлована;
- Армирование 2-ой захватки фундаментной плиты паркинга.
- Завершено:
- Работы по устройство временных автодорог и площадок;
- Монтаж временного ограждения;
- Работы по сносу зеленых насаждений;
- Устройство пробных свай;
- Устройство бытового городка;
- Устройство площадок;
- Работы по устройству свайного основания паркинга;
- Работы по устройству свайного основания комплекса;
- Установка временного электроснабжения;
- Бетонирование 1-ой захватки фундаментной плиты паркинга.
2023
Декабрь
- 1 корпус
- Ведется:
- Установка временного электроснабжения;
- - Ведутся работы по устройству шпунтового ограждения котлована;
- - Ведутся работы по разработке котлована;
- - Проходит устройство ростверка паркинга.
- Завершено:
- Работы по устройство временных автодорог и площадок;
- Монтаж временного ограждения;
- Работы по сносу зеленых насаждений;
- - Устройство пробных свай;
- - Устройство бытового городка;
- - Устройство площадок;
- - Работы по устройству свайного основания паркинга.
Ноябрь
- 1 корпус
- Ведется:
- Установка временного электроснабжения:
- Ведутся работы по устройству шпунтового ограждения котлована;
- Продолжаются работы по устройству свайного основания паркинга - 25%.
- Завершено:
- Работы по устройство временных автодорог и площадок;
- Монтаж временного ограждения;
- Работы по сносу зеленых насаждений:
- Устройство пробных свай;
- Устройство бытового городка;
- Устройство площадок.
Октябрь
- Ведутся работы подготовительного периода:
- Установка временного электроснабжения;
- Устройство свайного свайного поля : 1 корп. – 85%.
- Завершено:
- Работы по устройство временных автодорог и площадок;
- Монтаж временного ограждения;
- Работы по сносу зеленых насаждений;
- Устройство пробных свай;
- Устройство бытового городка;
- Устройство площадок.
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.73 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
