- ЖК AEROCITY 5
- Ход строительства
Январь, 2025

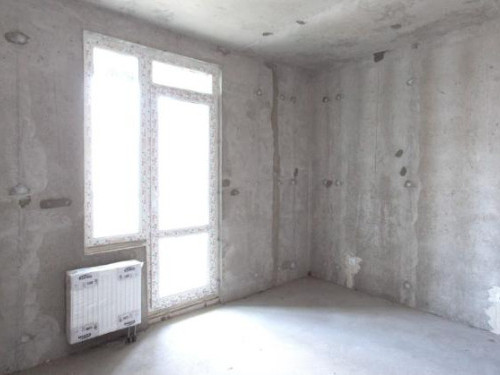

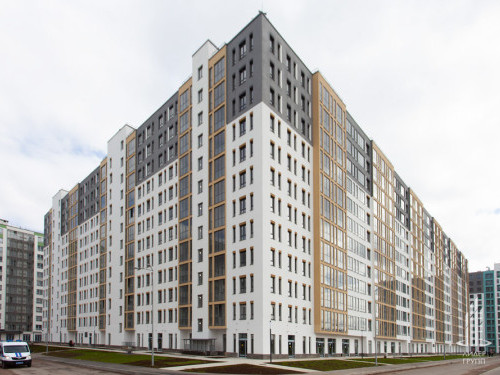

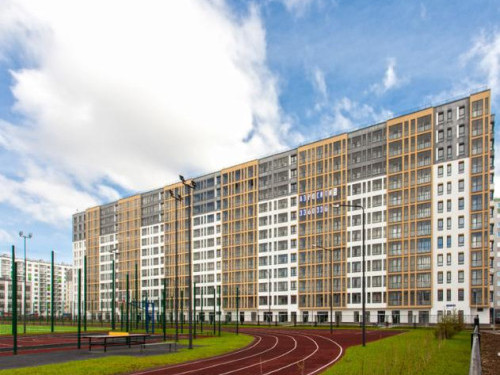

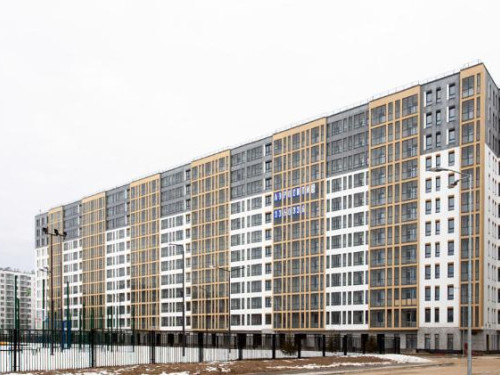

- Навесной фасад и парапет - 95%
- Штукатурные работы - 80%
- Стяжки полов - 85%

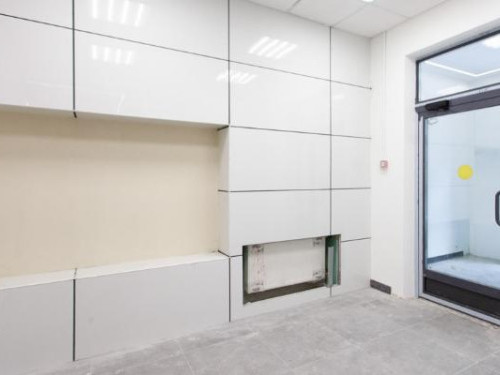

- Отделка МОП - 60%
- Монтаж квартирных дверей - 50%
- Монтаж противопожарных дверей - 80%
- Электромонтажные работы - 92%
- Система ГВС - 98%
- Система ХВС - 98%
- Система отопления - 98%
- Система вентиляции - 98%
- АППЗ - 92%
- Телефонизация - 90%
- Радиофикация - 60%
- Лифтовое оборудование - 92%
- Диспетчеризация - 60%

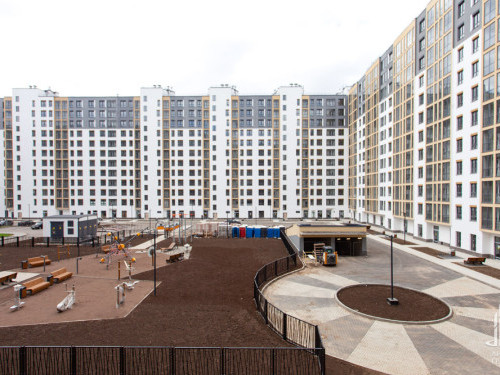

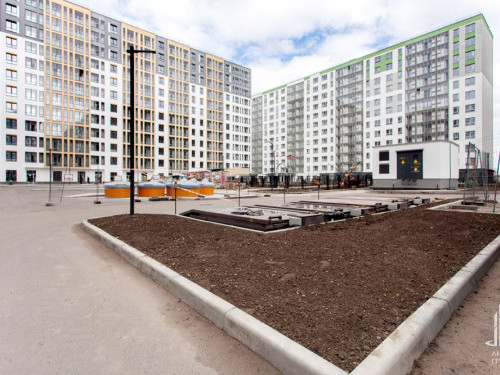

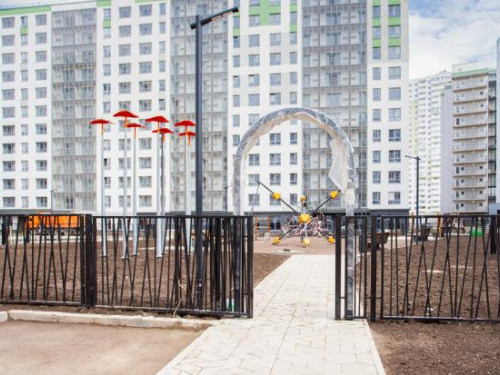

- Благоустройство - 90%
2024
Декабрь



- Наружное электроснабжение, БКТП - 95%
- НВК - 95%
- Навесной фасад и парапет - 95%
- Остекление балконов - 80%
- Штукатурные работы - 75%
- Стяжки полов - 75%
- Отделка МОП - 50%
- Монтаж квартирных дверей - 20%
- Монтаж противопожарных дверей - 75%
- Электромонтажные работы - 90%
- Система ГВС - 95%
- Система ХВС - 95%
- Система отопления - 95%
- Система вентиляции - 95%
- АППЗ - 90%
- Телефонизация - 85%
- Радиофикация - 50%
- Лифтовое оборудование - 90%
- Диспетчеризация - 40%
- Благоустройство - 40%
Ноябрь



- Наружное электроснабжение, БКТП - 95%
- НВК - 95%
- Навесной фасад и парапет - 95%
- Остекление балконов - 70%
- Штукатурные работы - 70%
- Стяжки полов - 70%
- Отделка МОП - 50%
- Монтаж квартирных дверей - 15%
- Монтаж противопожарных дверей - 70%
- Электромонтажные работы - 90%
- Система ГВС - 95%
- Система ХВС - 95%
- Система отопления - 95%
- Система вентиляции - 90%
- АППЗ - 85%
- Телефонизация - 85%
- Лифтовое оборудование - 85%
- Радиофикация - 40%
- Диспетчеризация - 35%
- Лифтовое оборудование - 85%
- Благоустройство - 25%
Октябрь




- Наружное электроснабжение, БКТП - 95%
- НВК - 95%
- Навесной фасад и парапет - 90%
- Остекление балконов - 65%
- Штукатурные работы - 65%
- Стяжки полов - 65%
- Отделка МОП - 45%
- Монтаж квартирных дверей - 10%
- Монтаж противопожарных дверей - 65%
- Электромонтажные работы - 85%
- Система ГВС - 90%
- Система ХВС - 90%
- Система отопления - 90%
- Система вентиляции - 85%
- АППЗ - 80%
- Телефонизация - 80%
- Лифтовое оборудование - 80%
- Радиофикация - 30%
- Диспетчеризация - 30%
- Лифтовое оборудование - 80%
- Благоустройство - 10%
Сентябрь



- Наружное электроснабжение, БКТП - 95%
- НВК - 95%
- Навесной фасад и парапет - 80%
- Остекление балконов - 60%
- Штукатурные работы - 60%
- Стяжки полов - 60%
- Отделка МОП - 40%
- Монтаж противопожарных дверей - 50%
- Электромонтажные работы - 85%
- Система ГВС - 90%
- Система ХВС - 90%
- Система отопления - 90%
- Система вентиляции - 85%
- АППЗ - 75%
- Телефонизация - 80%
- Лифтовое оборудование - 75%
- Радиофикация - 20%
- Диспетчеризация - 20%
- Лифтовое оборудование - 70%
- Благоустройство - 5%
Август



- Наружное электроснабжение, БКТП - 90%
- НВК - 90%
- Навесной фасад и парапет - 60%
- Остекление балконов - 40%
- Монтаж оконных заполнений - 98%
- Штукатурные работы - 40%
- Стяжки полов - 50%
- Отделка МОП - 30%
- Монтаж противопожарных дверей - 50%
- Электромонтажные работы - 80%
- Система ГВС - 85%
- Система ХВС - 85%
- Система отопления - 85%
- Система вентиляции - 80%
- АППЗ - 70%
- Лифтовое оборудование - 80%
- Радиофикация - 20%
- Диспетчеризация - 20%
- Лифтовое оборудование - 70%
Июль



- Наружное электроснабжение, БКТП - 80%
- НВК - 90%
- Навесной фасад и парапет - 60%
- Остекление балконов - 40%
- Монтаж оконных заполнений - 98%
- Штукатурные работы - 40%
- Стяжки полов - 50%
- Отделка МОП - 30%
- Монтаж противопожарных дверей - 50%
- Электромонтажные работы - 80%
- Система ГВС - 85%
- Система ХВС - 85%
- Система отопления - 85%
- Система вентиляции - 70%
- АППЗ - 60%
- Лифтовое оборудование - 70%
Июнь




- НВК - 40%
- Навесной фасад и парапет - 50%
- Остекление балконов - 30%
- Монтаж оконных заполнений - 98%
- Штукатурные работы - 30%
- Стяжки полов - 40%
- Отделка МОП - 20%
- Монтаж противопожарных дверей - 40%
- Электромонтажные работы - 80%
- Система ГВС - 85%
- Система ХВС - 85%
- Система отопления - 85%
- Система вентиляции - 65%
- АППЗ - 50%
- Лифтовое оборудование - 60%
Апрель





- НВК - 30%
- Навесной фасад и парапет - 40%
- Остекление балконов - 20%
- Монтаж оконных заполнений - 98%
- Штукатурные работы - 25%
- Стяжки полов - 30%
- Отделка МОП - 15%
- Монтаж противопожарных дверей - 20%
- Электромонтажные работы - 70%
- Система ГВС - 80%
- Система ХВС - 80%
- Система отопления - 80%
- АППЗ - 40%
- Лифтовое оборудование - 50%
Март
Февраль
2023
Декабрь
Октябрь

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.68 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
