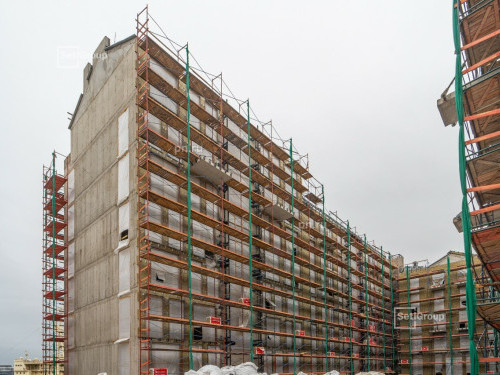

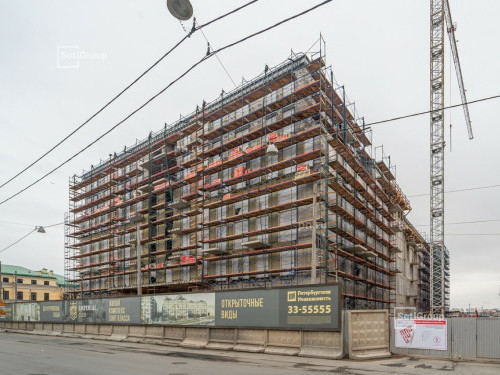

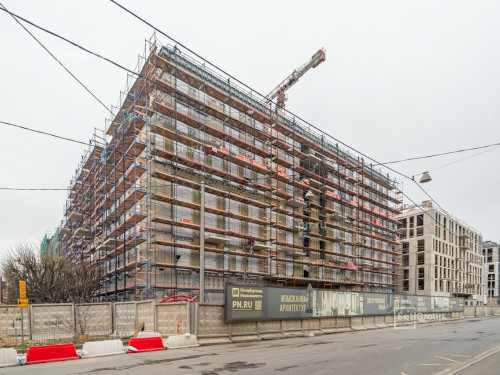

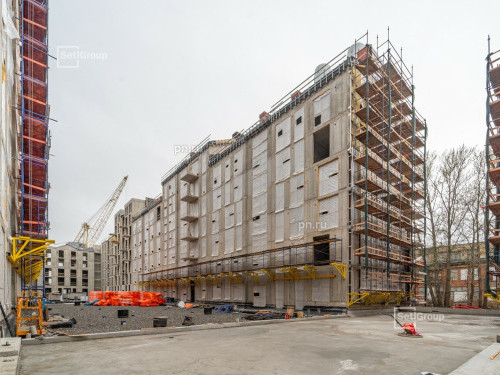

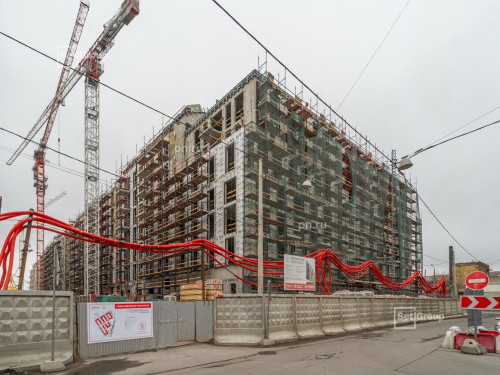

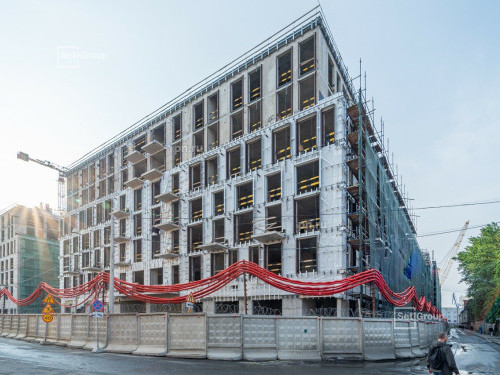

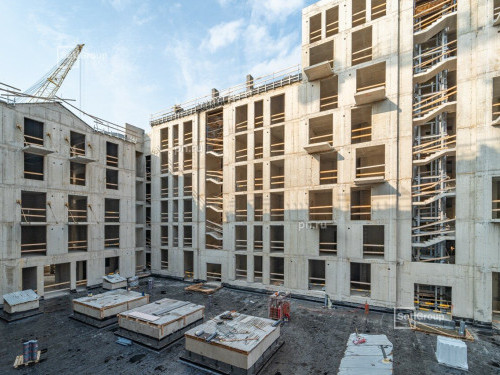

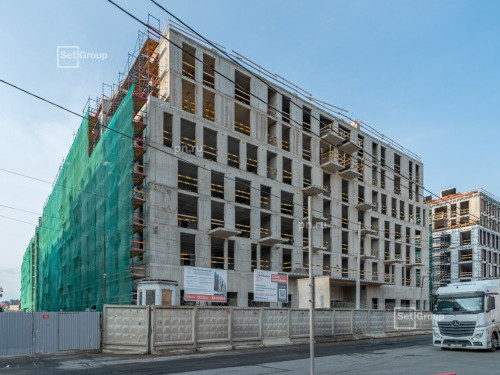

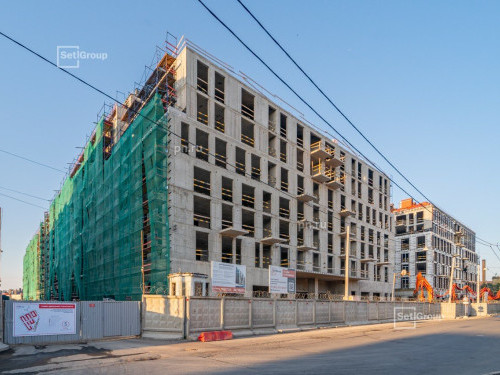

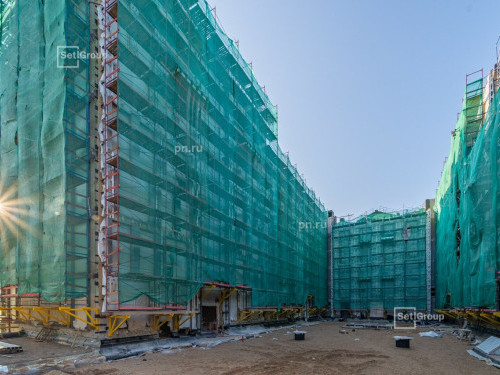

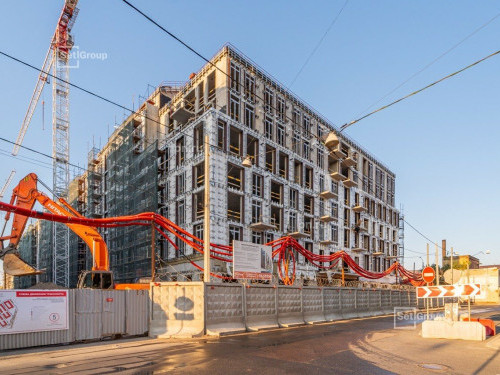

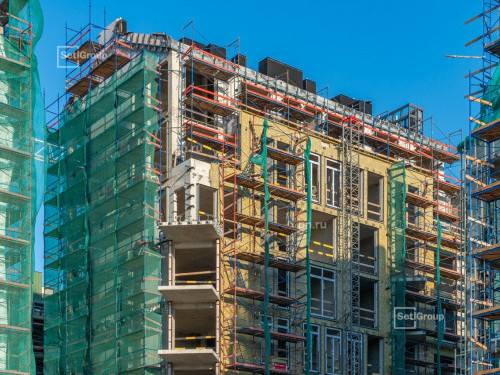

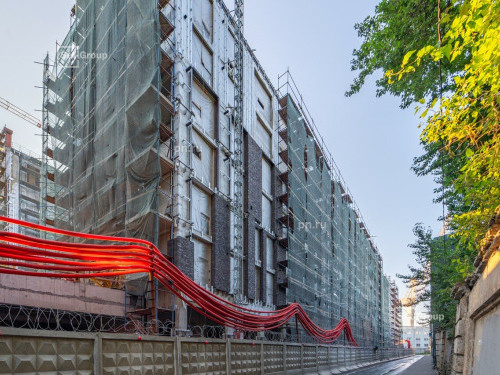

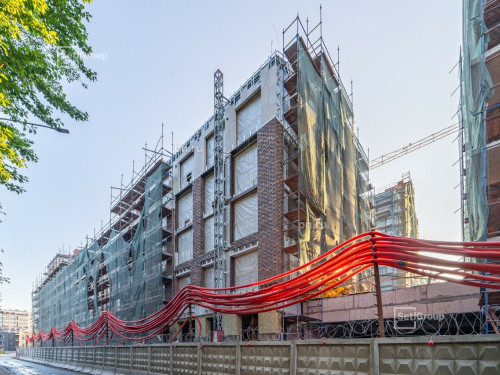

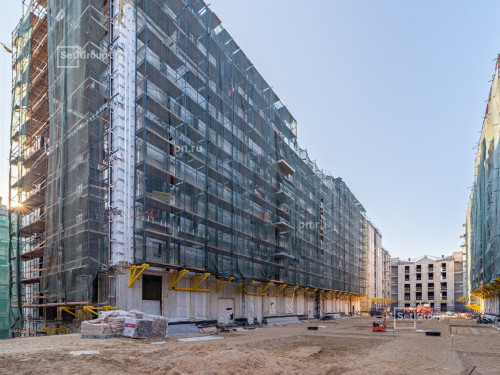

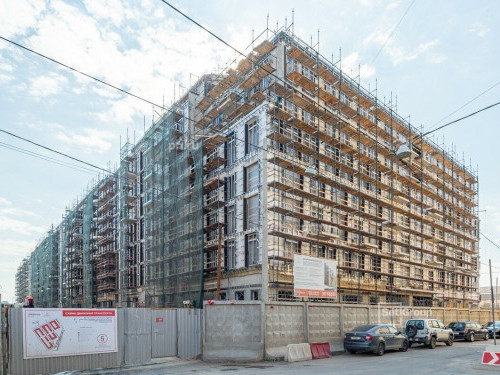

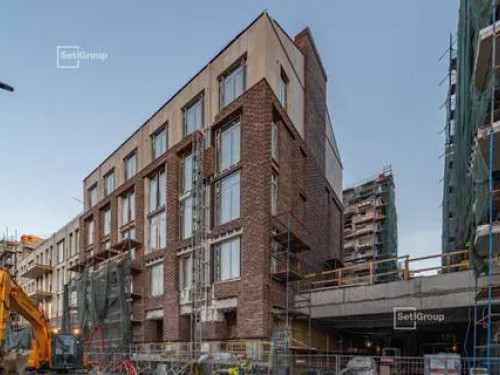

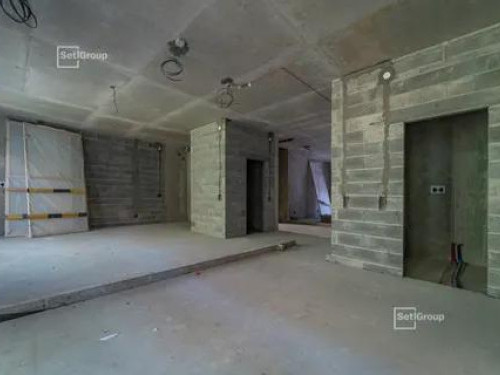

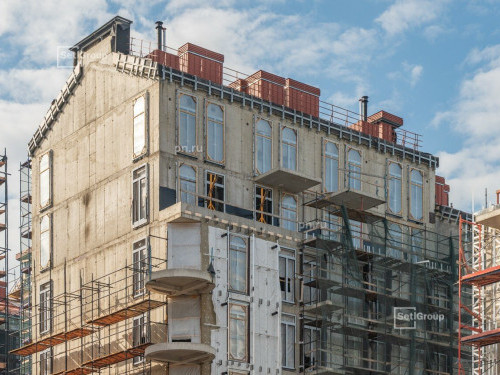

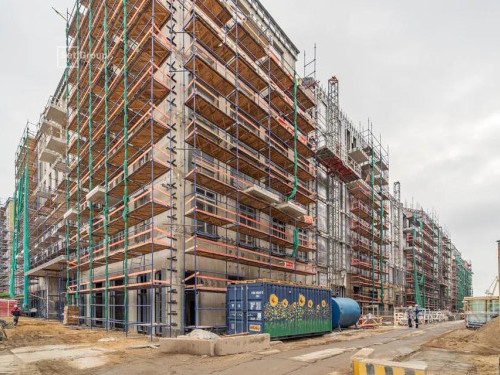

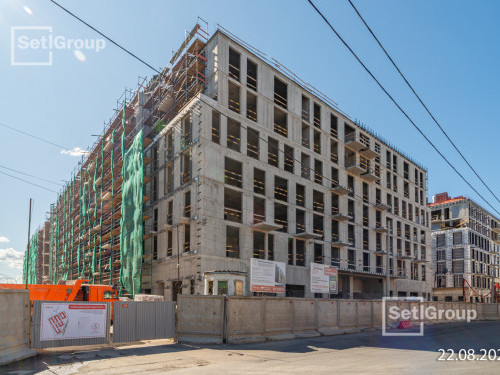

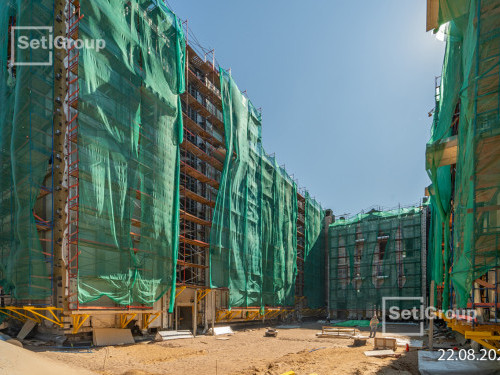

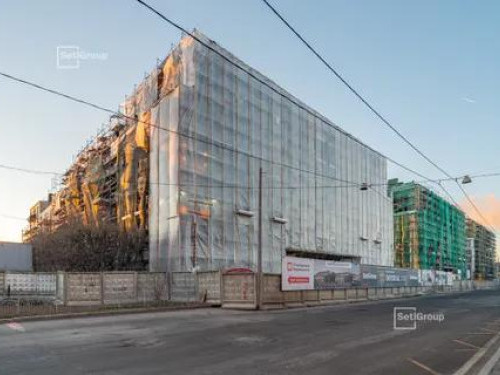

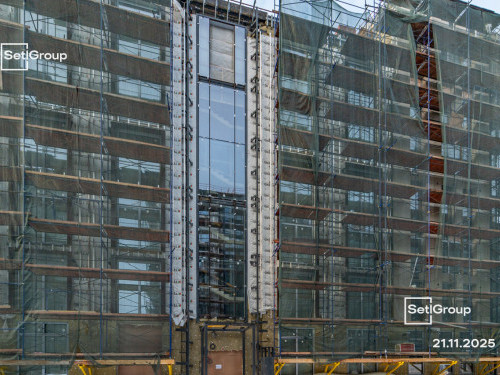

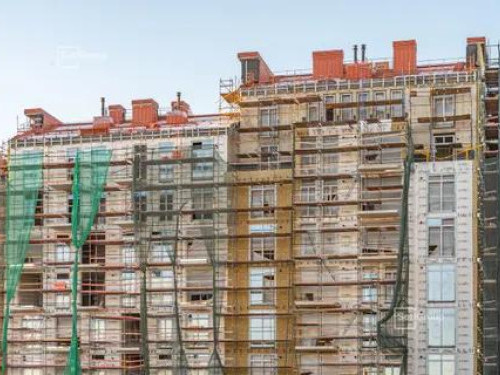

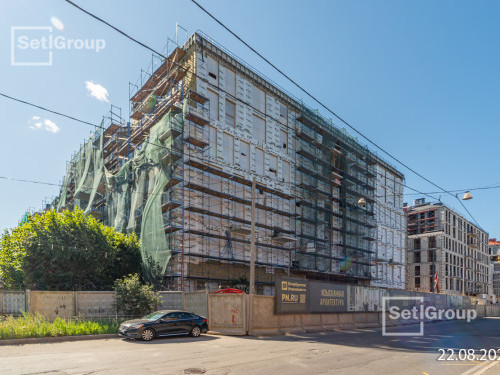

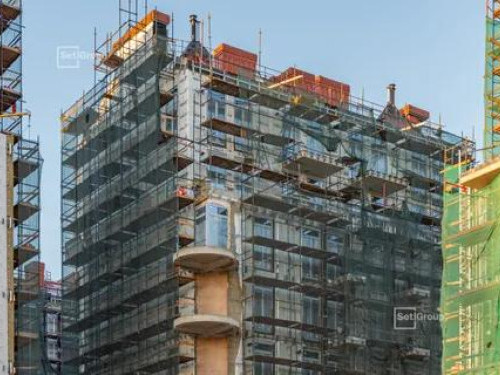

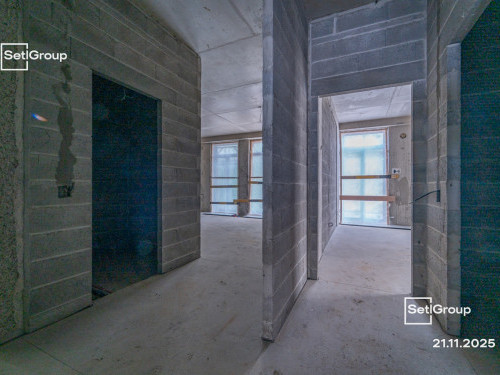

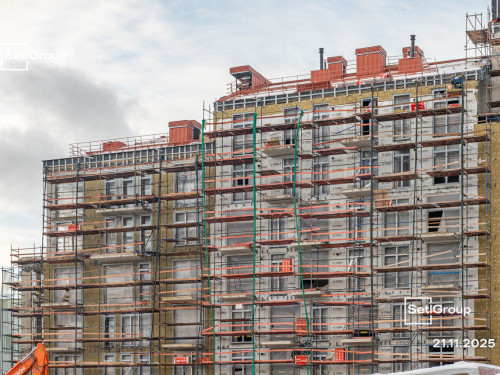

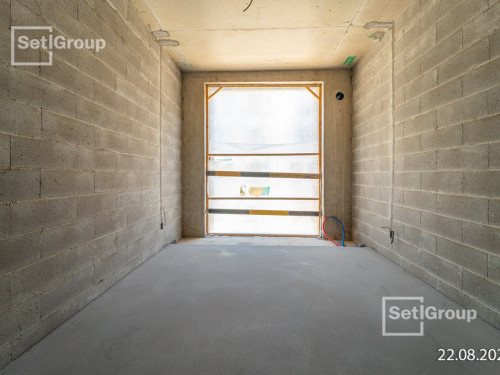

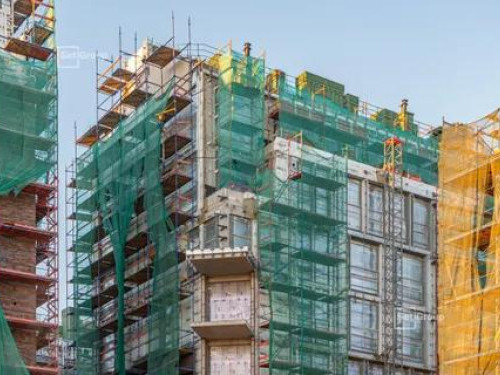

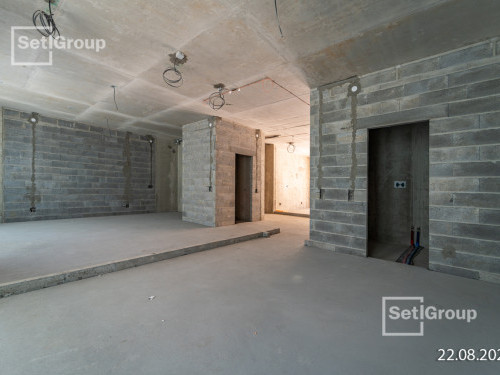

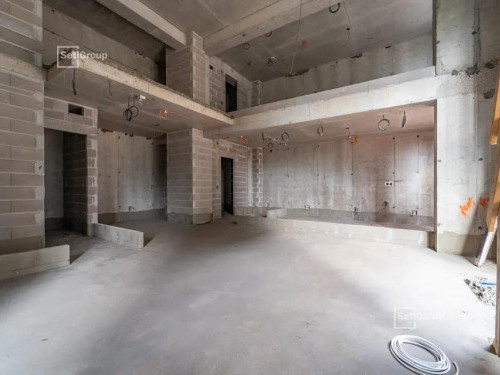

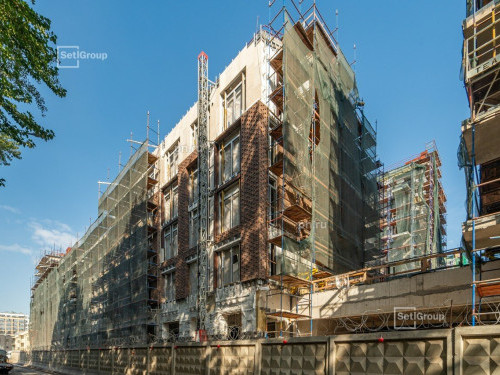

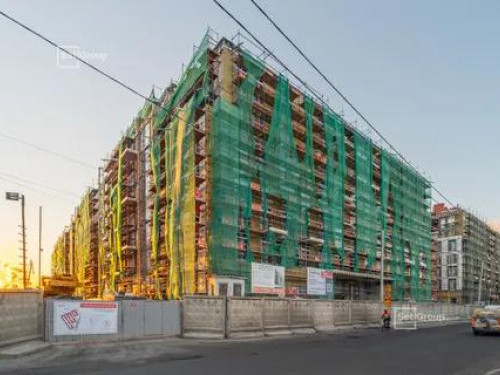

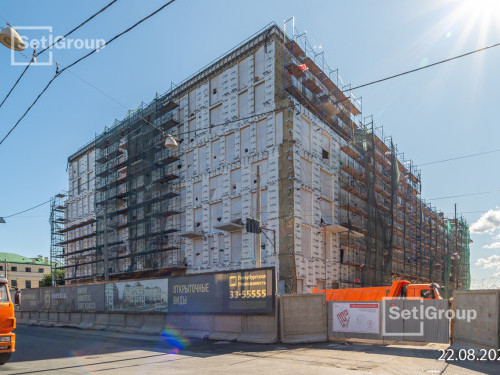

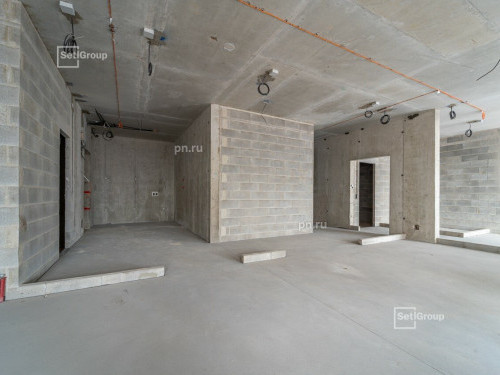

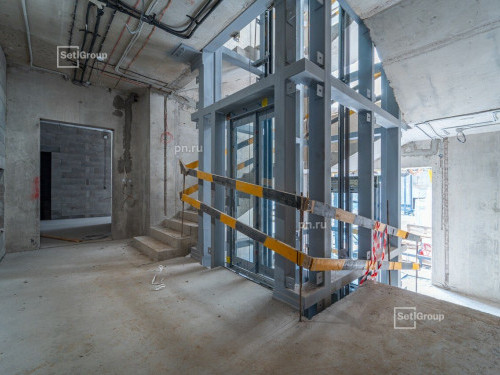

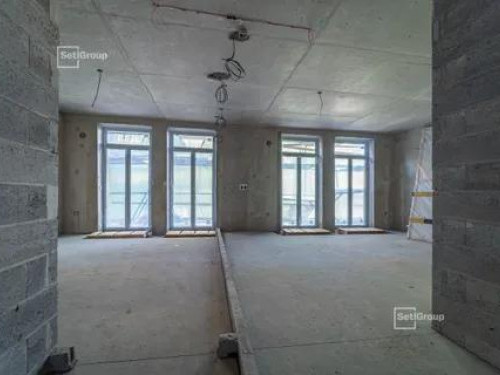

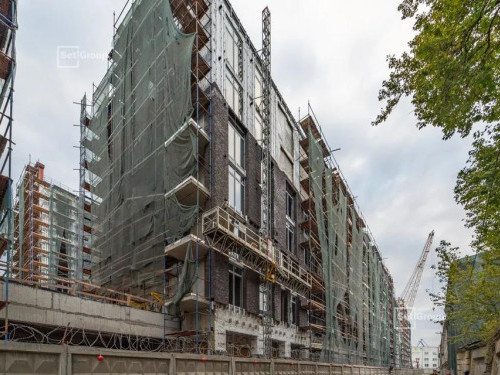

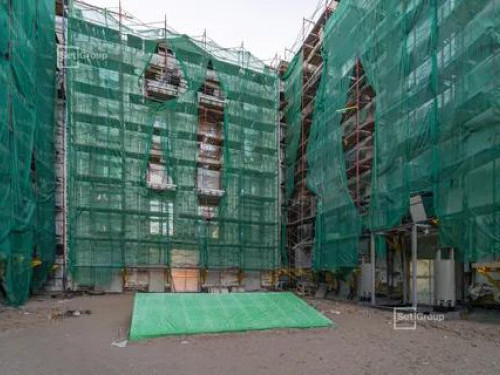

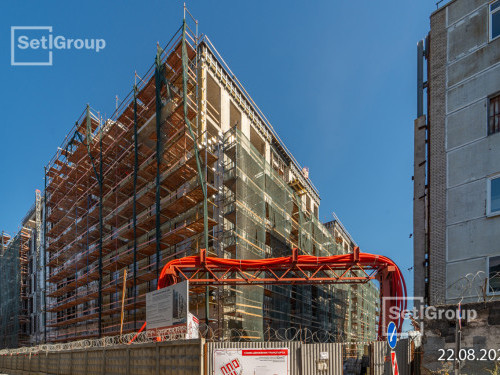

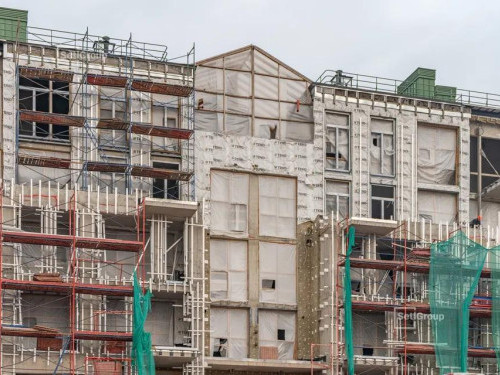

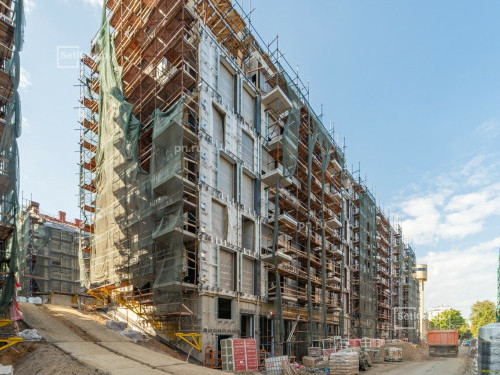

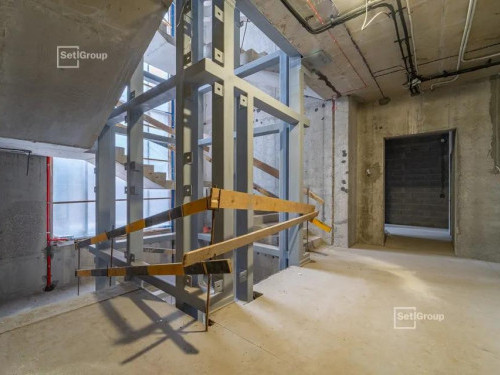

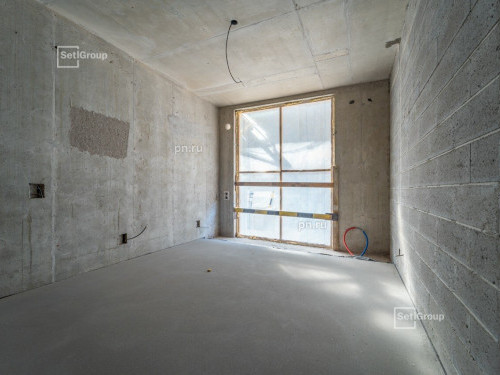

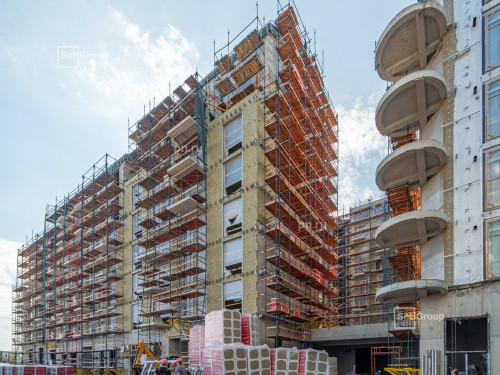

Ход строительства ЖК Imperial Club

Империал клаб

Январь, 2024

  • Жилой домБлок А:
  • Завершены работы по устройству:
  • - стен и плит перекрытий 1 этажа секций А5;
  • - стен 2 этажа секций А7;- стен 3 этажа секций А8, А9;
  • - стен 5 этажей секций А1, А2.
  • Выполняются работы по устройству:
  • - стен 2 этажа А5, А10 – 90%;
  • - стен 2 этажа А6 – 90%;
  • - плит перекрытий 2 этажа А7 – 90%;
  • - плит перекрытий 3 этажа А8, А9 – 85%;
  • - каменной кладке в подвале А1-А10 – 70%.
  • Блок Б;
  • Завершены работы по:
  • - демонтажу шпунтового ограждения;
  • - обратной засыпке пазух котлована;
  • - устройству стен и плит перекрытий 1 этажа секций Б2.1, Б2.2.
  • Выполняются работы по устройству стен 1 этажа:
  • - Б2.3 – 95%;
  • - Б2.4 – 80%;
  • - Б2.5 – 60%.
  • Блок В:
  • Завершены работы по снятию распорной системы котлована.
  • Произведены работы по устройству:
  • - стен 1 этажа секций В1.2, В1.3;
  • - стен и плит перекрытия 2 этажа секций В2.3, В2.2, В2.1, В2.12, В2.11.
  • Осуществляются работы по обратной засыпке пазух котлована, готовность 90%.
  • Выполняются работы по устройству:
  • - стен 1 этажа В1.1 – 85%;
  • - стен 2 этажа секций В1.4, В1.5 - 10%;
  • - плит перекрытий 2 этажа В2.10 – 90%;
  • - стен 3 этажа секций В2.11 – 60%;
  • - стен 3 этажа секций В2.3 - 10%;
  • - стен 3 этажа секций В2.12 - 95%.
2023

Декабрь

  • Завершены работы по устройству:
  • - стен 1 этажа секций А8, А9, А10
  • - плит перекрытий 1 этажа секций А8, А9, А4 Блока А
  • - стен 2 этажа секции А4, А3
  • - плиты перекрытия -1 этажа секций Б1- Б6 Блока Б1
  • Завершаются работы по организации строительной площадки.
  • Осуществляются работы по обратной засыпке пазух котлована:
  • - Блок Б - 98%
  • - Блок В - 80%
  • Ведутся работы по откопке котлована Блока В, выполнено 97%.
  • Выполняются работы по устройству:
  • - фундаментной плиты Блока В - 90%
  • - стен и колонн подземной части паркинга Блока В - 85%
  • - плит перекрытия подземной части Блока Б - 95%
  • Ведутся работы по устройству перекрытий:
  • - 1 этажа секций А5, А9, А10 – 90%
  • - 1 этажа секций В1.6, В1.7, В2.10-В2.12 – 40%
  • - 3 этажа секций А1, А2 – 20%
  • Производятся работы по устройству стен 1 этажа:
  • - секций А6, А7 Блока А – 80%
  • - секций В2.1, В2.2, – 90%
  • - секции В1.8 – 50%
  • - секций В1.4-В1.7 – 70%

Октябрь

  • Завершены работы по устройству:
  • - стен 1 этажа секций А3, А4, А5.
  • - плит перекрытий 1 этажа секций А1, А2, А3, А4 Блока А.
  • - стен 2 этажа секции А1, А2.
  • - стен -1 этажа секций Б1- Б8 Блока Б1.
  • - плиты перекрытия подземноасти Блока Б2.
  • Завершаются работы по организации строительной площадки.
  • Осуществляются работы по обратной засыпке пазух котлована:
  • - Блок Б - 90%.
  • - Блок В - 70%.
  • Ведутся работы по откопке котлована на Блоке В, выполнено 92%.
  • Выполняются работы по устройству:
  • - фундаментной плиты Блока В - 83%.
  • - стен и колонн подземной части паркинга Блока В - 80%.
  • - плит перекрытия подземной части на Блоках Б и В - 70%.
  • - перекрытий 1 этажа секций А9, А10 – 10%.
  • - стен 1 этажа секций А6, А7 Блока А – 40%.
  • - стен 1 этажа секций В2.10, В2.11, В2.12 – 80%.
  • - стен 1 этажа секции В2.3 – 25%.
  • - перекрытий 2 этажа секций А1, А2 – 90%.

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 3.00 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
