Ход строительства ЖК "Legenda Васильевского"

Легенда Васильевского
Показать
  • Все
  • 5 корпус
  • 6 корпус
  • 4 корпус

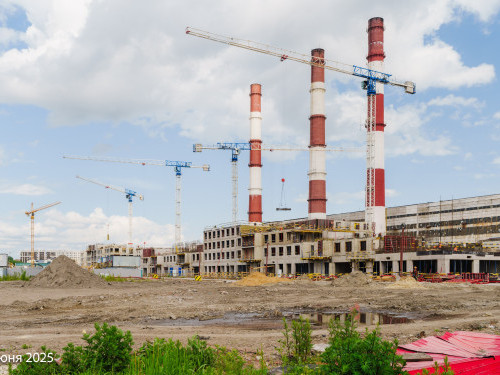

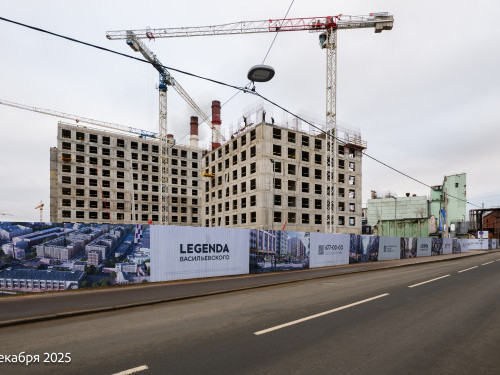

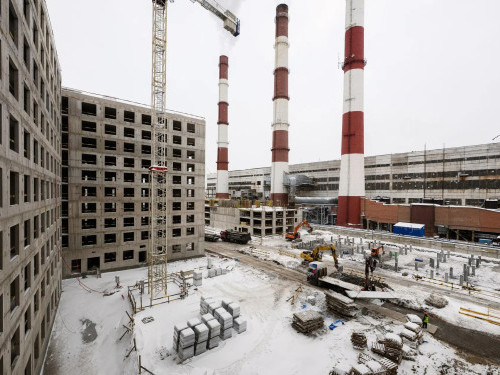

Январь, 2026

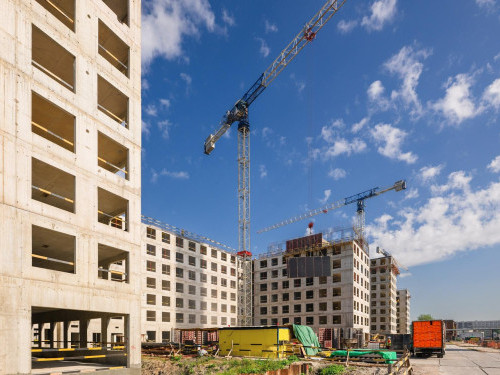

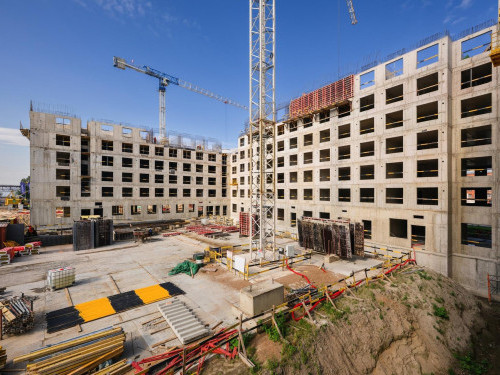

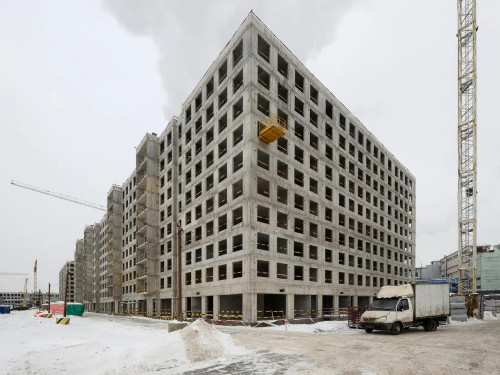

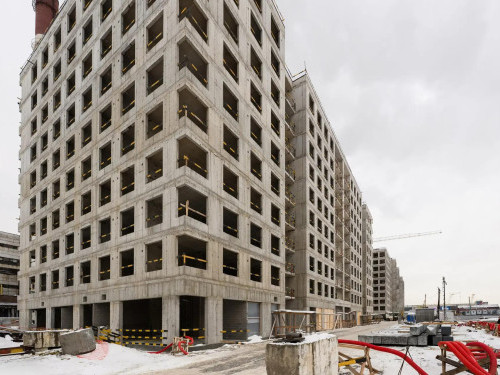

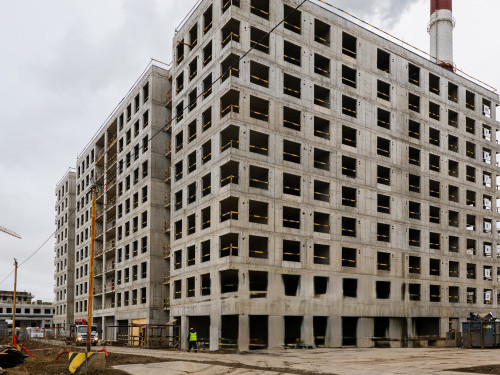

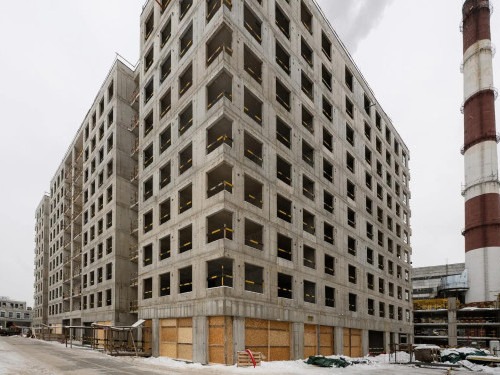

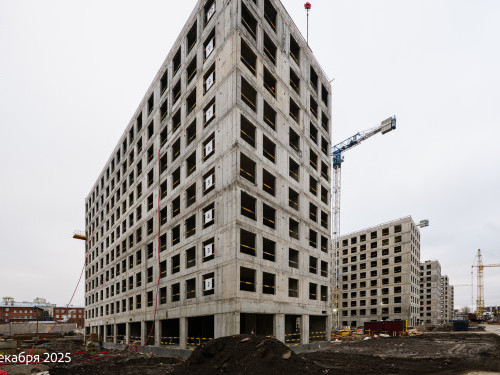

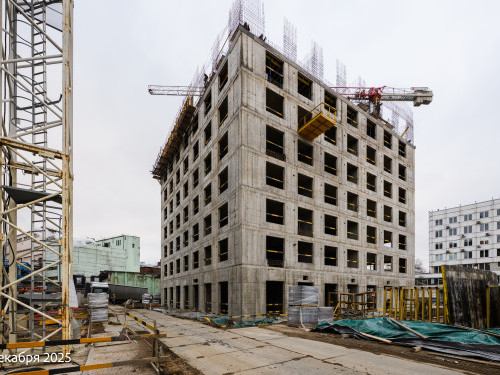

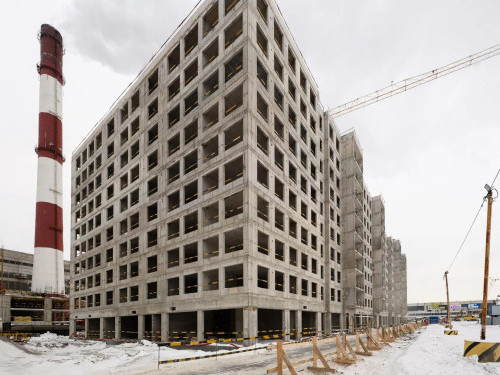

  • В корпусе 6 завершено возведение монолитных этажей.
  • Завершаются работы по устройству кровли, смонтирован эталонный образец металлического ограждения.
  • В корпусе 5 завершается каменная кладка на всех этажах.
  • На кровле эти работы завершены полностью.

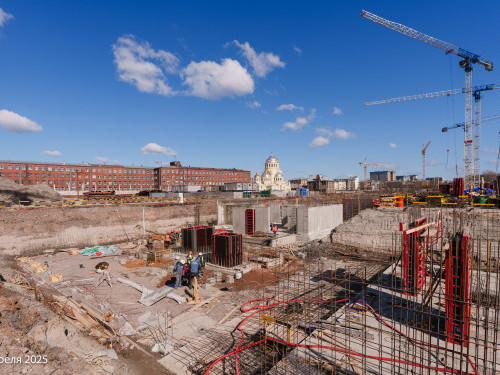

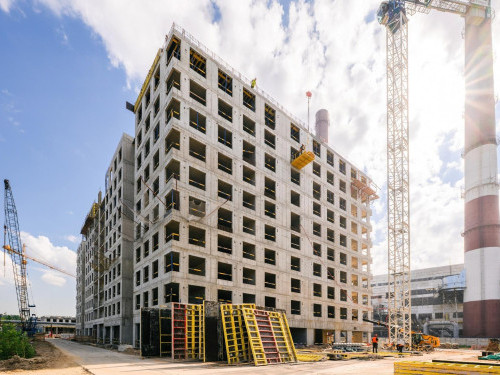

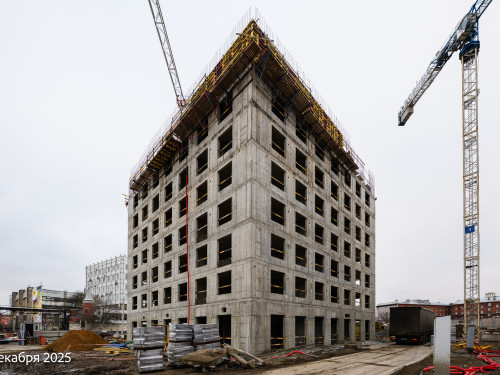

  • В корпусе 4 завершаются монолитные работы: выполняется устройство монолитных конструкций над 10 этажом.
  • Продолжаются работы по устройству каменной кладки на уровне 8 и 9 этажей.
  • В проекте предусмотрено два отдельностоящих паркинга, предназначенных для автомобилей жителей.

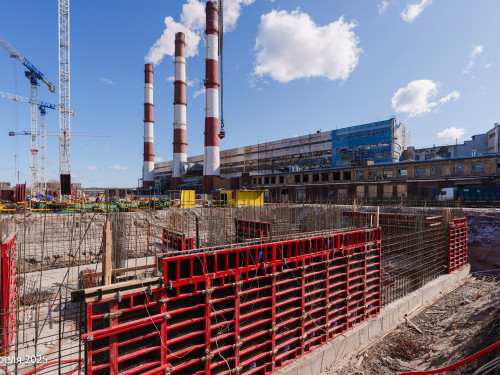

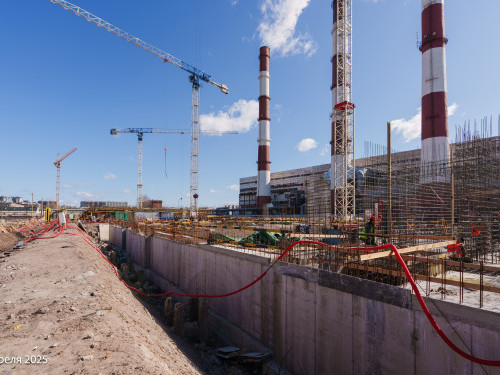

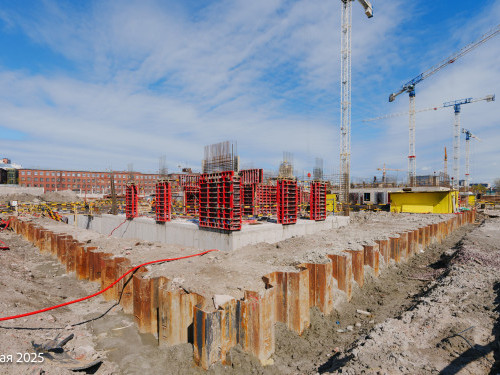

  • В паркинге Б выполняются работы по устройству монолитных конструкций на уровне 4 этажа, выполняется монтаж лестничных пролетов 2-4 этажей.

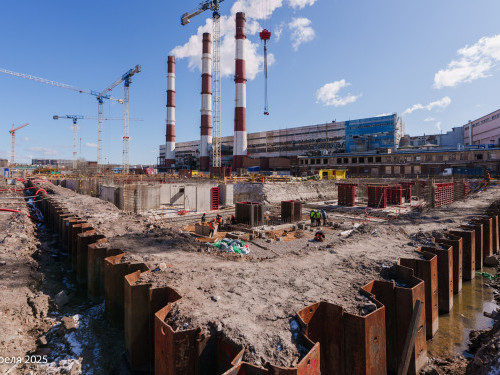

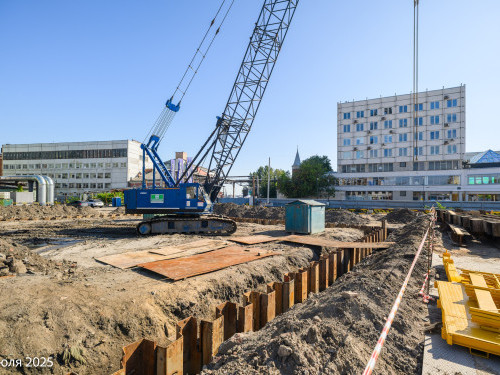

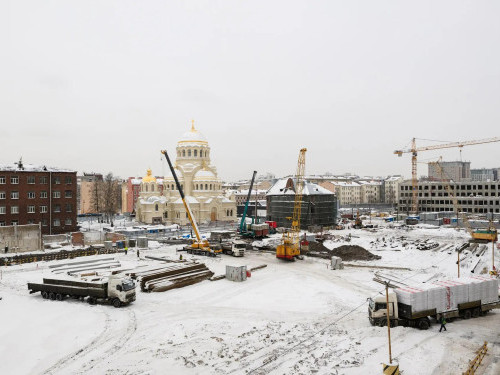

  • В паркинге А продолжается нулевой цикл – завершилось устройство свайного поля, выполняется откопка котлована.

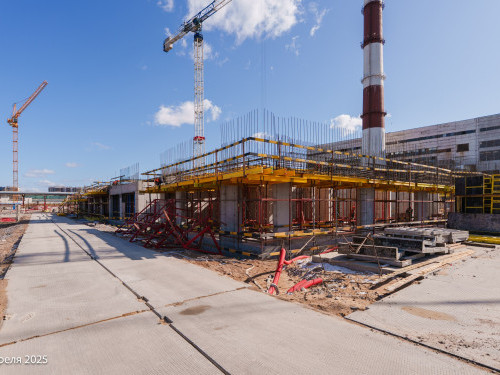

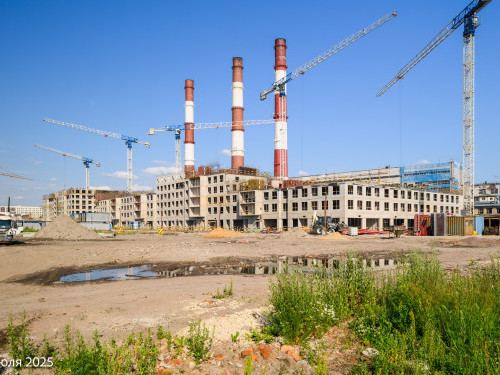

  • В здании школы и детского сада завершаются работы по возведению монолитных конструкций, продолжаются кровельные работы.

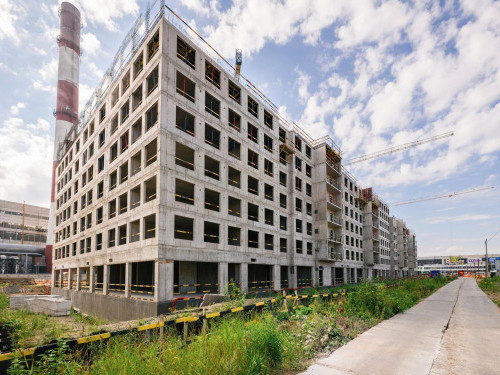

  • В блоке 1 выполняется каменная кладка на уровне 3 и 4 этажей, а также на кровле; в блоке 2 – на уровне 4 этажа.
  • Начался монтаж оконных профилей: в блоках 2 и 3 эти работы выполнены на 10% и 90% соответственно.

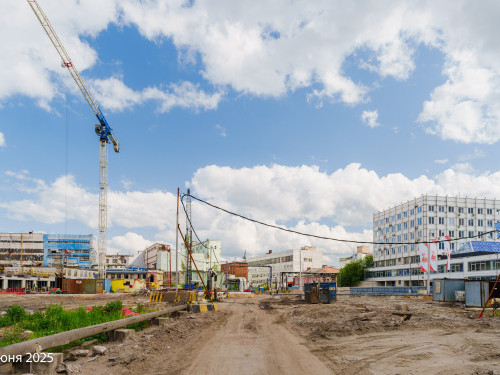

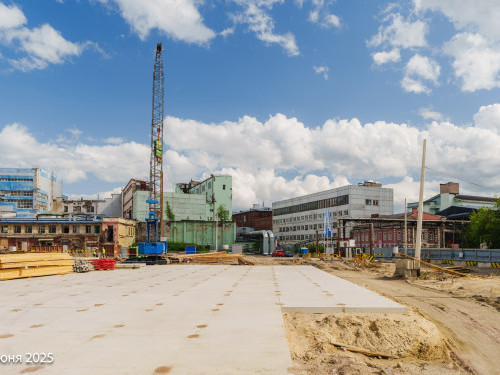

  • Во второй очереди строительства продолжаются работы нулевого цикла.
  • В корпусах 1, 2 и 3 устройство свайного поля выполнено на 60%, 65% и 90% соответственно.
  • В корпусах 1 и 2 ведутся работы по устройству шпунтового ограждения.
2025

Декабрь

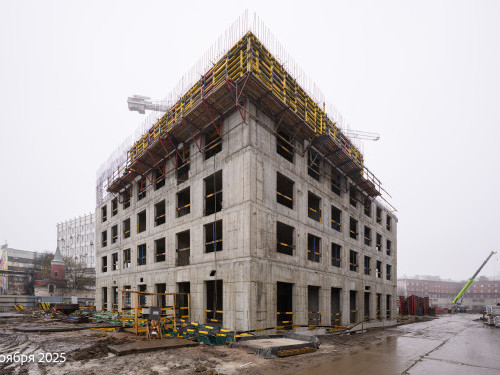

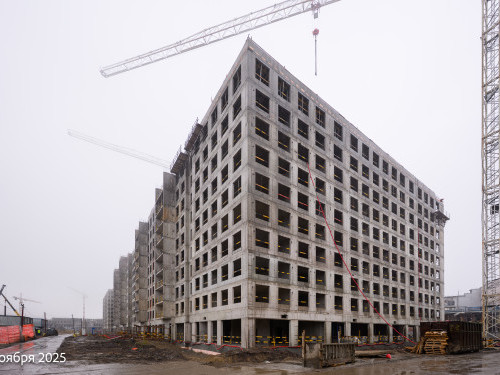

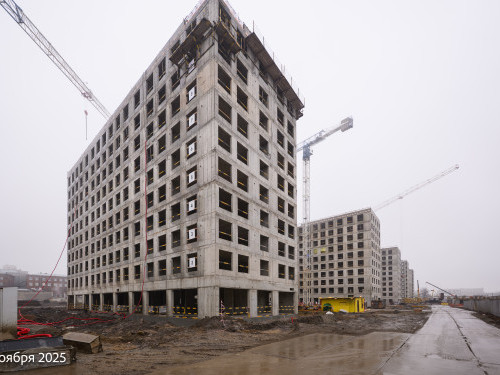

Ноябрь

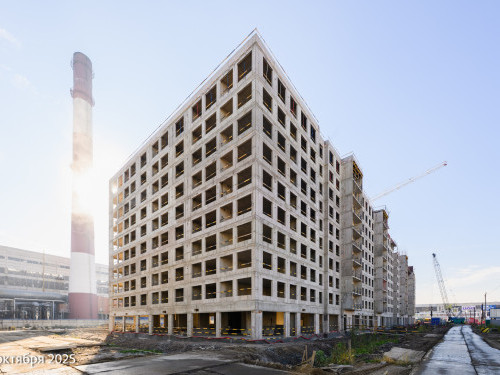

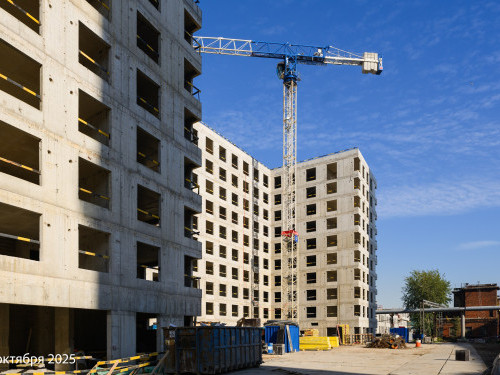

Октябрь

Август

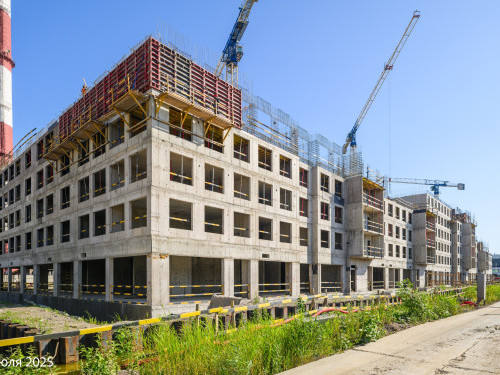

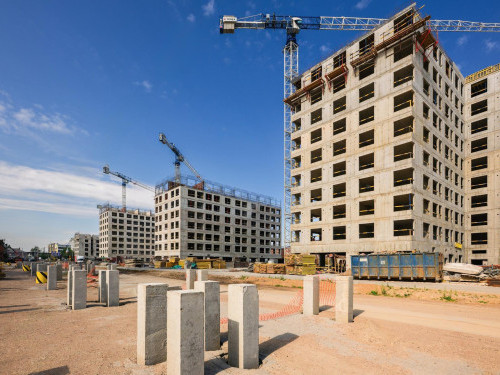

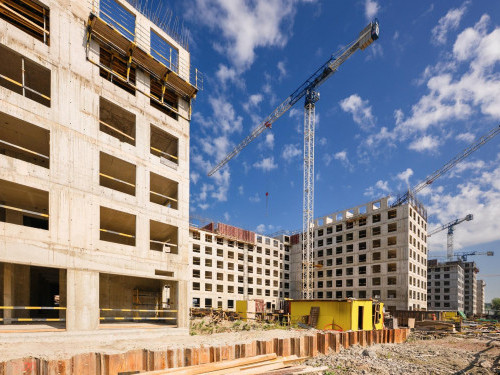

  • В корпусе 6 работы по устройству монолитных стен и перекрытий на уровне 9 и 10 этажей.
  • В корпусе 5 в первом блоке выполняются монолитные работы по устройству стен и перекрытий на уровне 5, 6 и 7 этажей, во втором блоке возводятся монолитные стены 9 этажа, в блоке 3 монолитные работы идут на уровне 8 этажа.

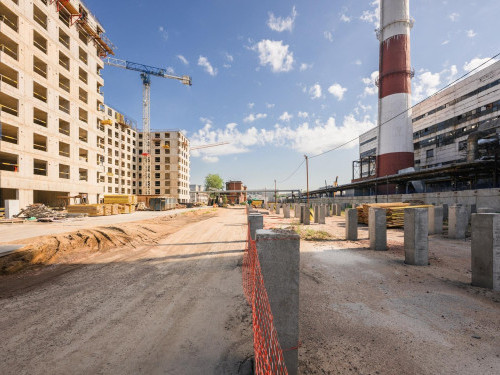

  • В корпусе 4 продолжается «нулевой» цикл.
  • Выполняется откопка котлована.
  • В рамках реализации проекта LEGENDA построит школу на 550 мест и детский сад на 140 мест, которые расположатся в отдельностоящем здании.

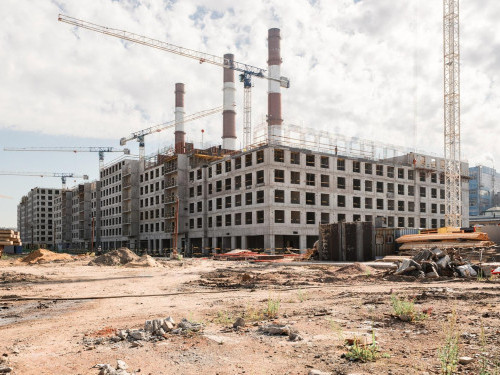

  • Сегодня здесь на разных блоках ведутся работы по устройству монолитных стен, а также и плиты перекрытия над 2 этажом.

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.72 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
