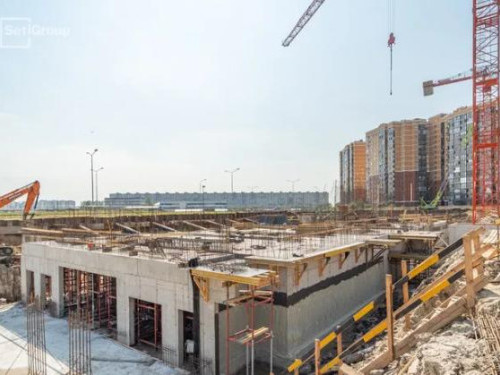

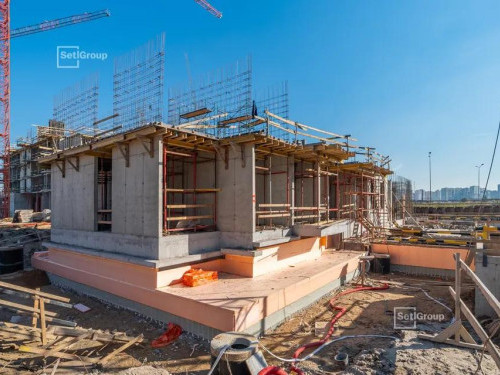

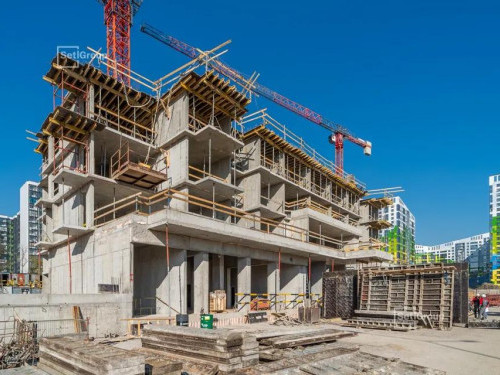

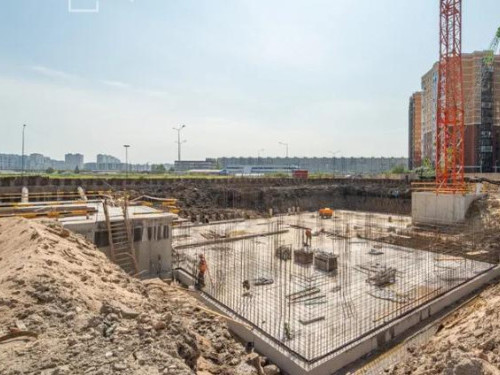

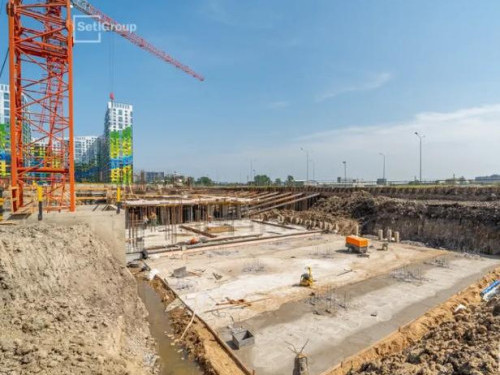

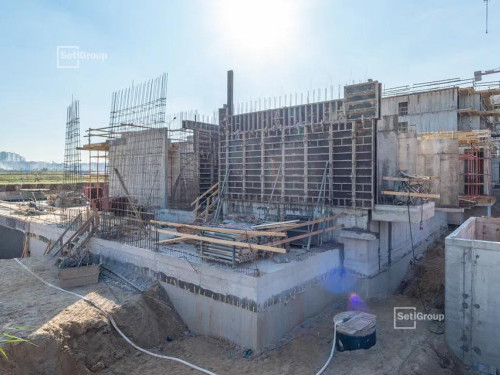

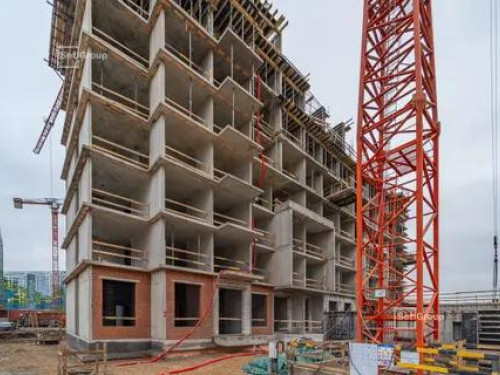

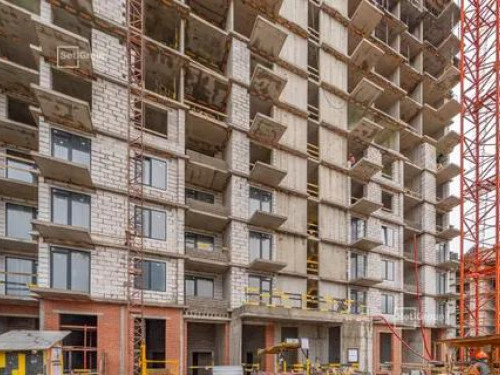

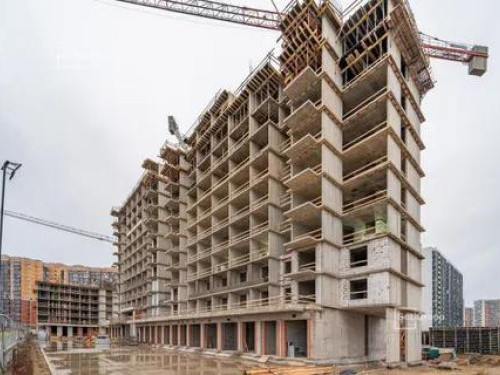

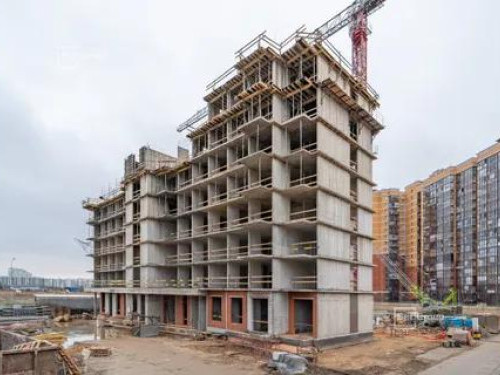

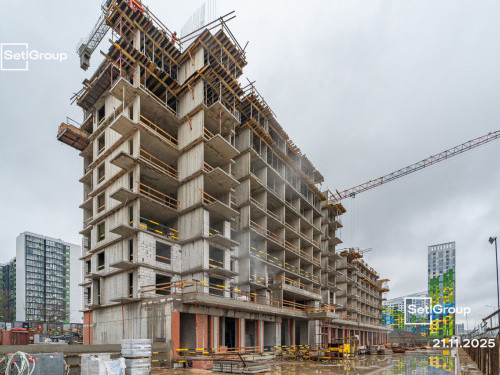

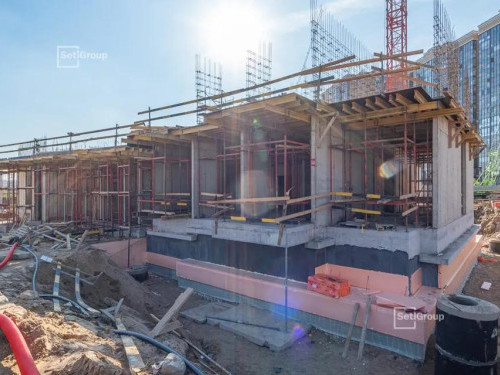

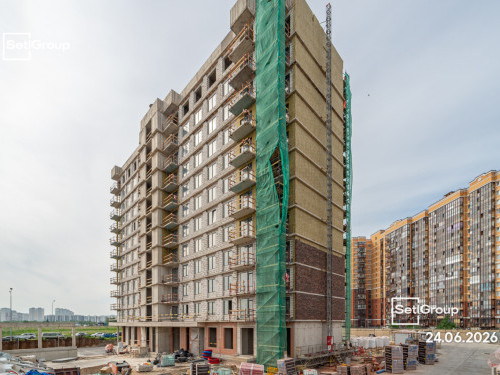

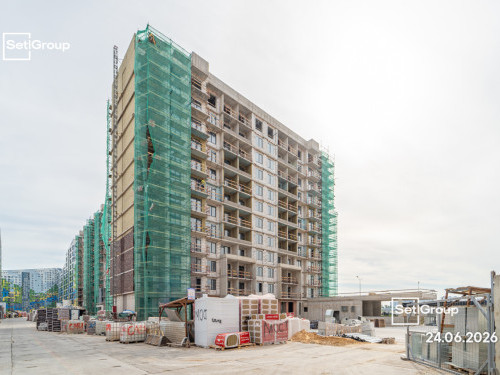

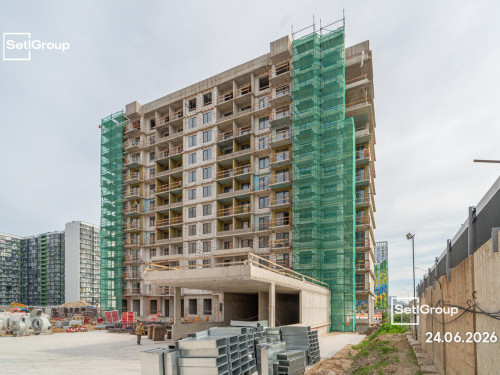

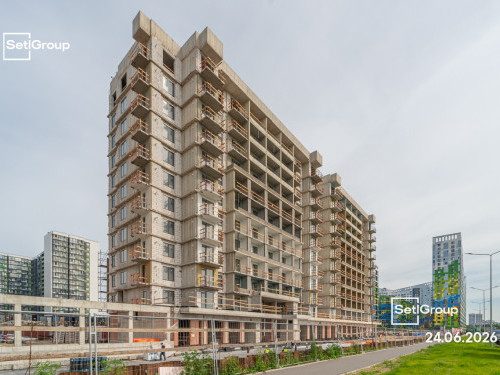

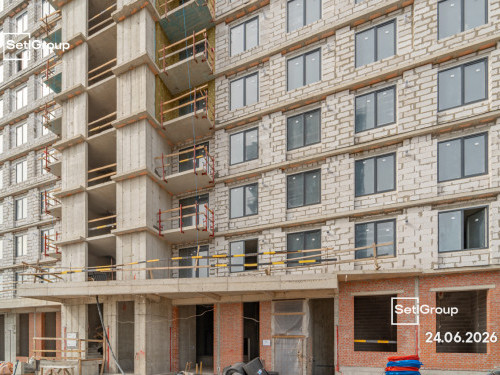

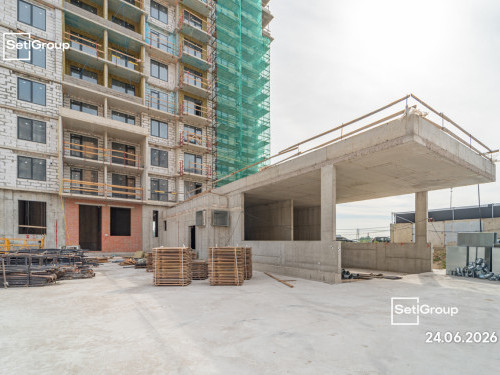

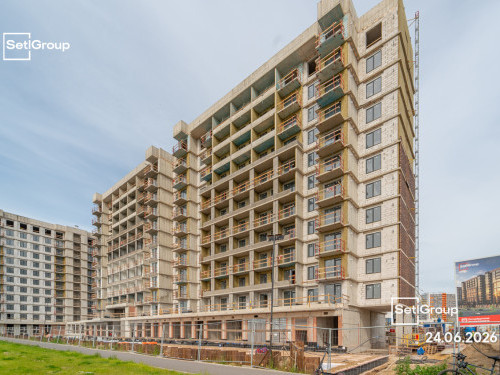

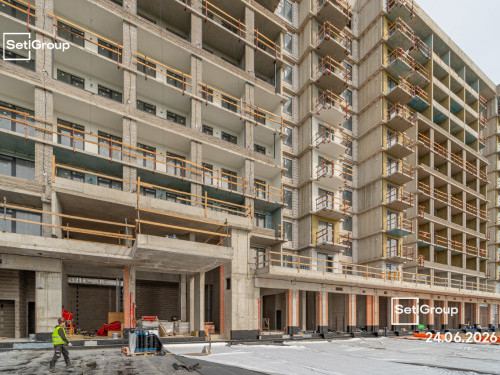

Ход строительства ЖК "Setl Лофт"

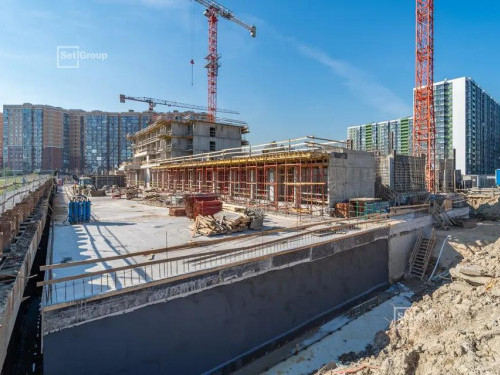

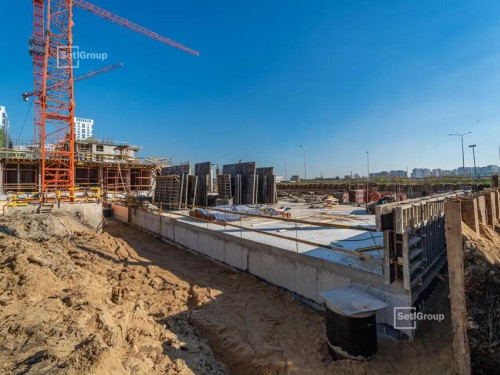

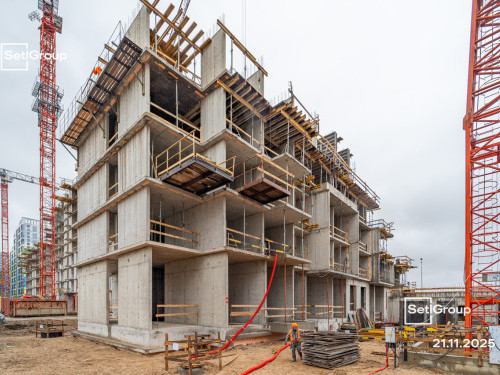

Октябрь, 2025

  • Завершены работы по устройству:
  • - монолитных конструкций подвала;
  • - прифундаментного дренажа;
  • - гидроизоляции подвала;
  • - утепления стен цоколя;
  • - обратной засыпки пазух котлована.

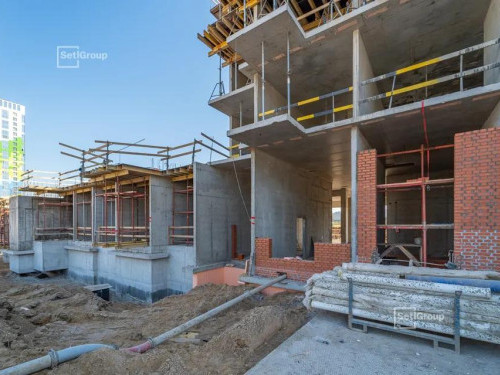

  • Осуществляются работы по устройству:
  • - каменной кладки 1 и 2 этажей секции 1.1;
  • - транзитов ЭО и СС в МОП;
  • - каменной кладки технических помещений подвала и автостоянки.

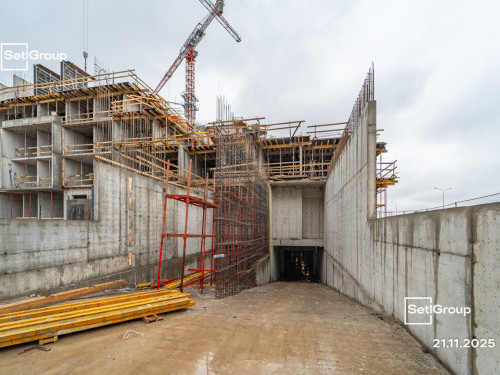

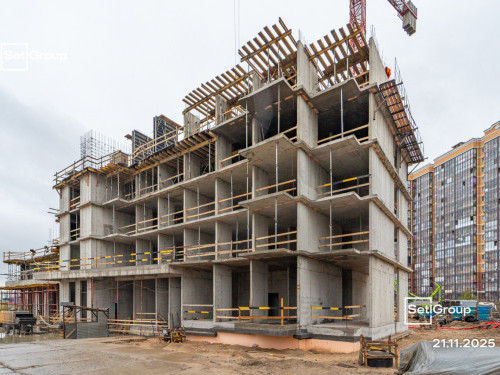

  • Ведутся работы по устройству монолитного каркаса:
  • - 6 этажа секции 1.1;
  • - 3 этажа секций 1.2 и 2.1.
  • Приступили к работам по:
  • - устройству транзитных стояков ОВ и ВК;
  • - извлечению шпунтового ограждения.

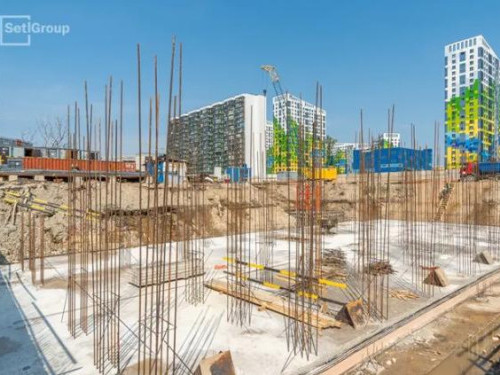

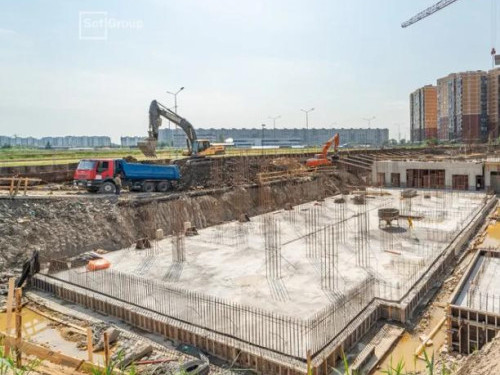

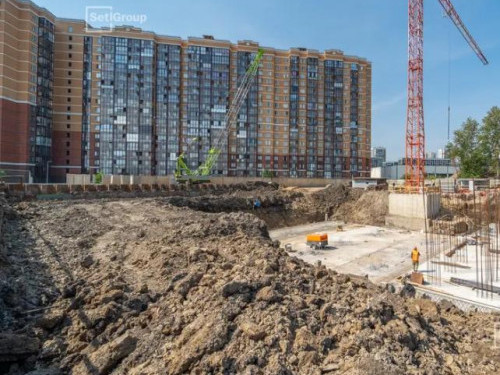

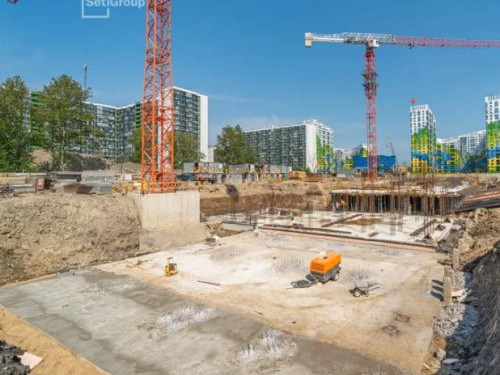

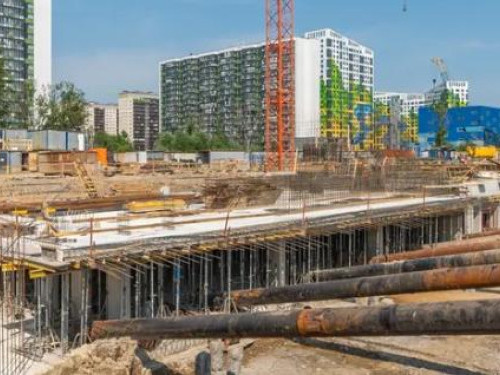

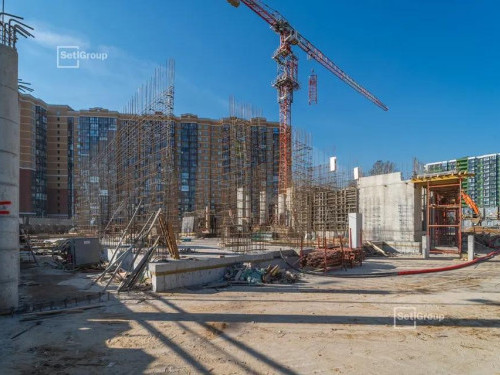

Сентябрь, 2025

  • Завершены работы по монтажу башенных кранов.
  • Осуществляются работы по устройству:
  • - разработки котлована – 80%;
  • - пластового дренажа – 75%;
  • - распорной системы шпунтового ограждения – 70%;
  • - фундаментной плиты – 70%;
  • - стен подвала – 45%;
  • - гидроизоляция стен подвала – 35%;
  • - перекрытия над подвалом – 25%;
  • - стен 1 этажа – 10%.
  • Приступили к работам по устройству прифундаментного дренажа.

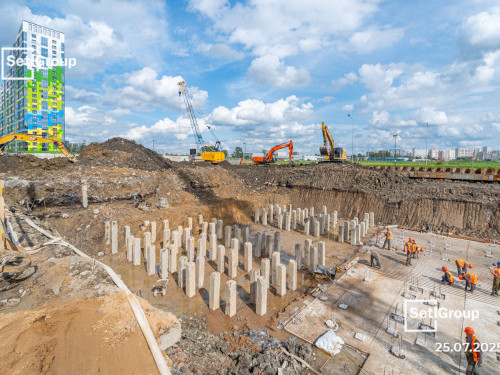

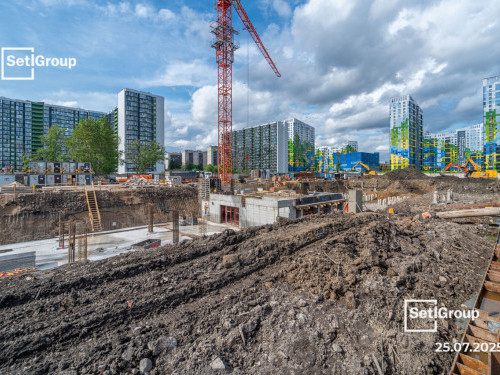

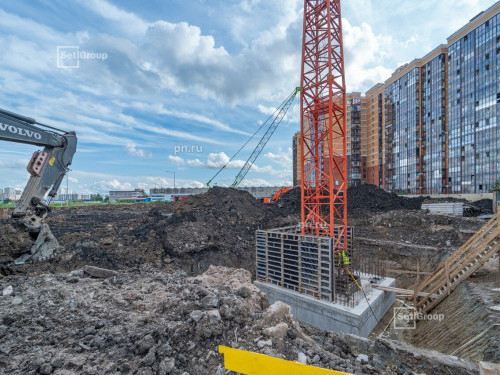

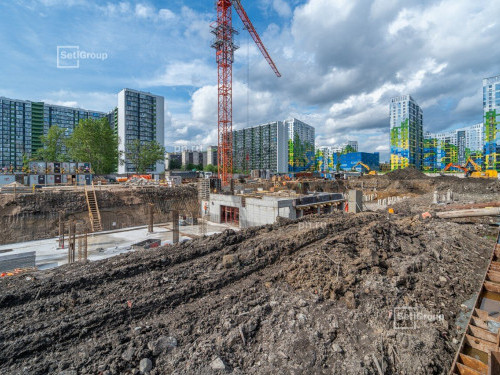

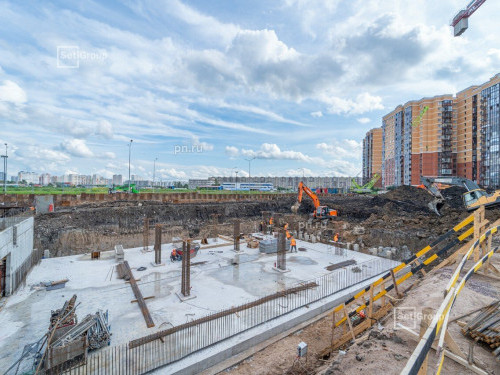

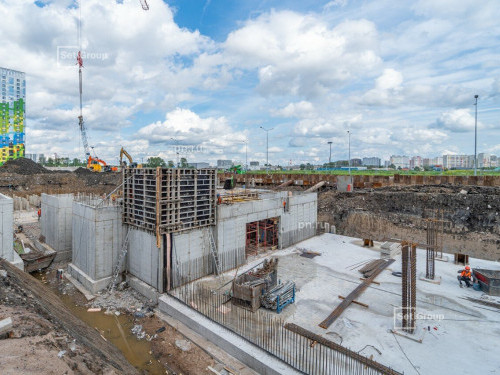

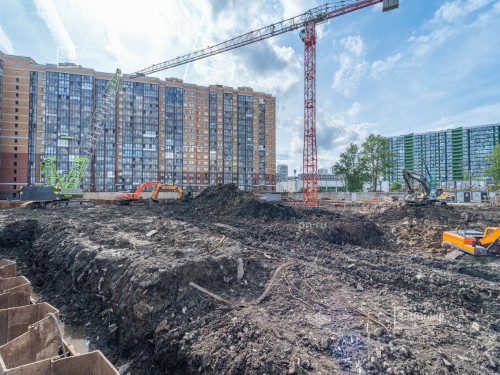

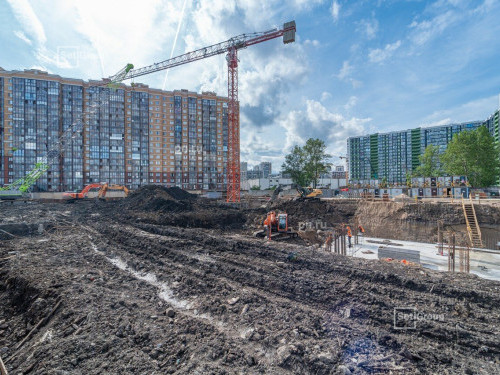

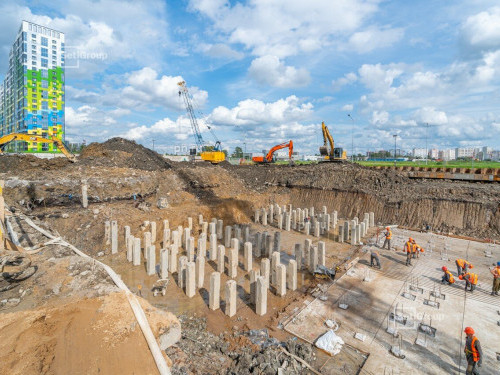

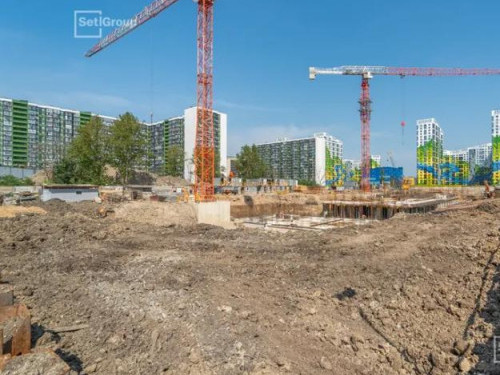

Август, 2025

  • Завершены работы по:

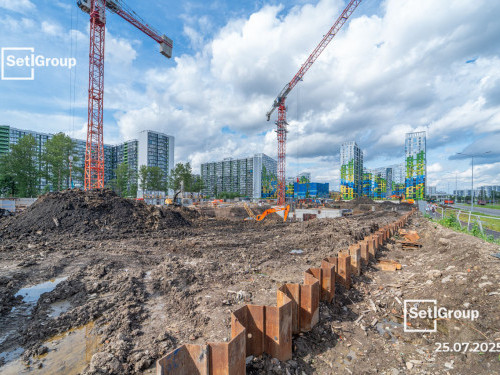

  • - устройству шпунтового ограждения котлована;

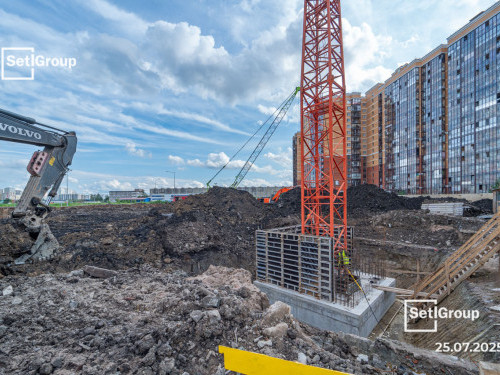

  • - погружению свайного поля;
  • - организации строительной площадки;
  • - устройству временного электроснабжения и освещения строительной площадки.

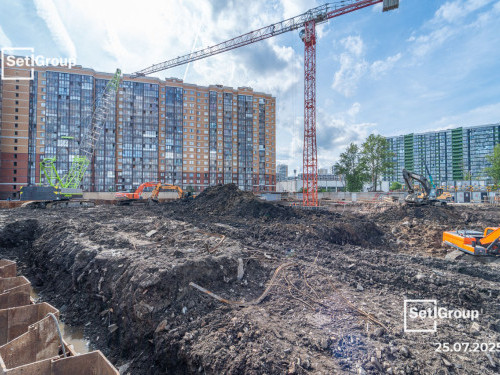

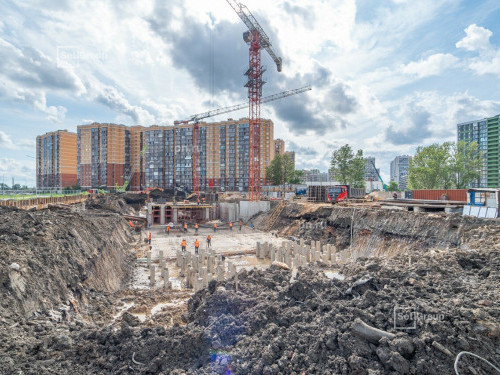

  • Осуществляются работы по устройству:
  • - разработки котлована – 50%;
  • - пластового дренажа – 45%;
  • - распорной системы шпунтового ограждения – 15%;

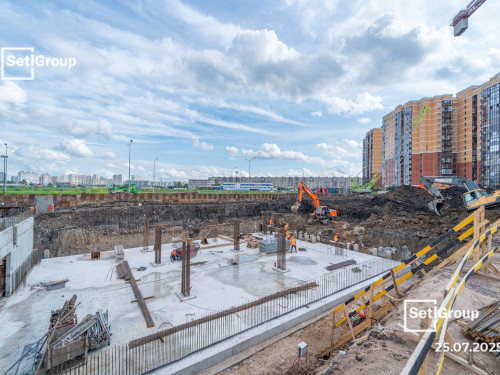

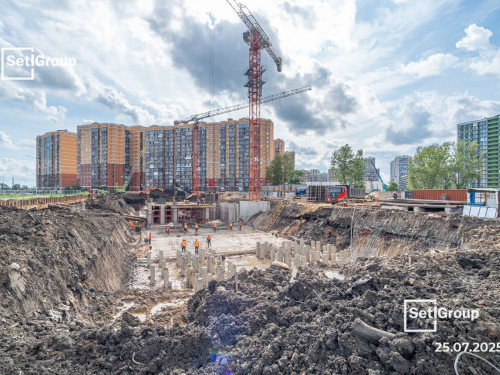

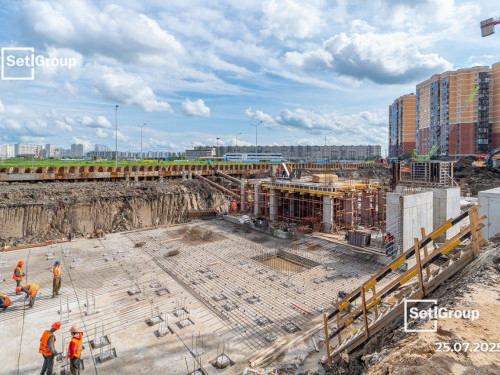

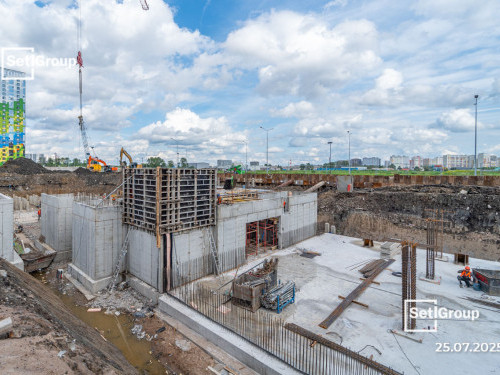

  • - фундаментной плиты – 30%;
  • - стен подвала – 10%;
  • - башенных кранов –70%.
  • Приступили к работам по устройству:
  • - монолитного перекрытия секции 1.1;
  • - гидроизоляции наружных стен.

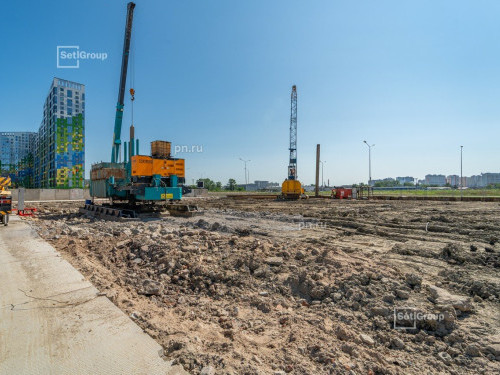

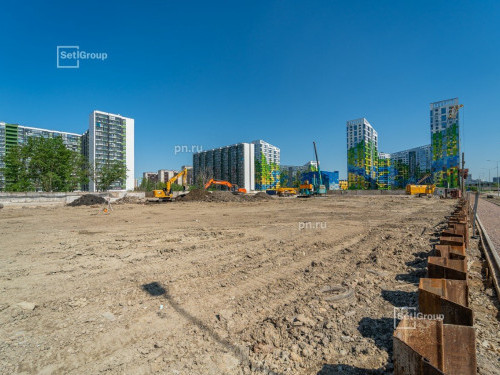

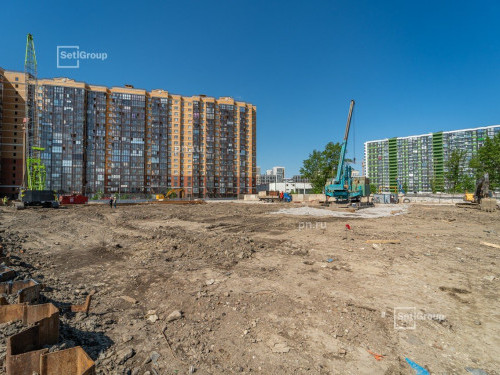

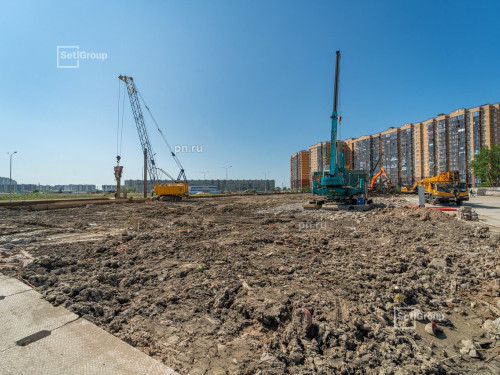

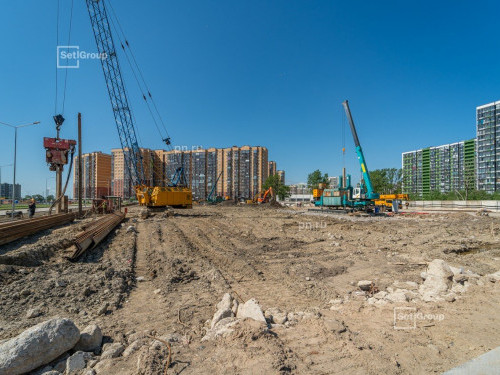

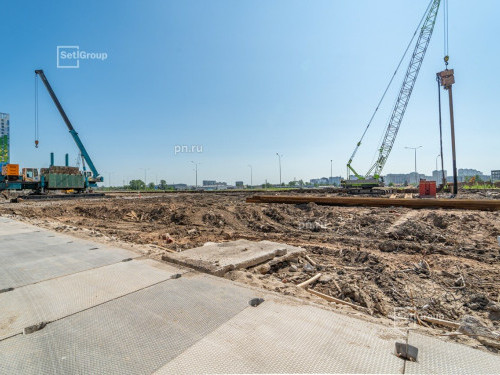

Июнь, 2025

  • Завершены работы по:
  • - вертикальной планировке земельного участка;
  • - устройству временных дорог;
  • - монтажу ограждения строительной площадки.
  • Осуществляются работы по устройству:
  • - шпунтового ограждения котлована – 30%;
  • - площадок складирования – 80%;
  • - временного электроснабжения и освещения строительной площадки – 80%;
  • - погружения свайного поля – 90%.
  • Приступили к работам по:
  • - разработке грунта котлована;
  • - устройству дренажа;
  • - монтажу башенных кранов;
  • - устройству фундаментной плиты.

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
