Ход строительства ЖК "Univer City"
Юнивер Сити. Город возможностей
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы
Март, 2024
- 2 корпус
- Выполняются работы по:
- - консолидации песчаной подушки - 95%.
- - организации строительной площадки – 20%
- 3 корпус
- Ведутся работы по устройству:
- - навесного вентилируемого фасада – 95%;
- - технических дверей МОП – 95%;
- - каркасов потолков в МОП - 80%;
- - плитки в МОП – 85%;
- - декоративной штукатурки стен МОП – 35%;
- - каркасов коробов в с/у – 80%;
- - натяжных потолков в с/у – 70%;
- - санфаянсовых изделий – 10%;
- - лифтового оборудования – 95%.
- Ведутся работы по:
- - подготовке стен квартир к оклейке обоями – 20%;
- - благоустройству территории - 18%;
- - отделке входных групп - 15%.

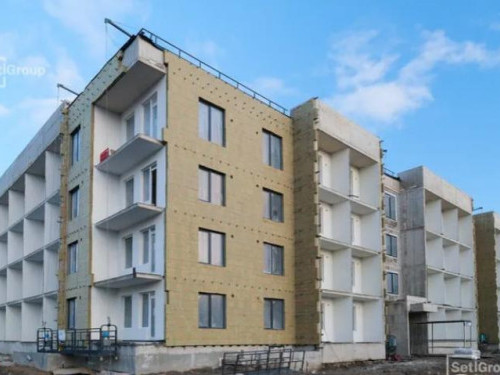

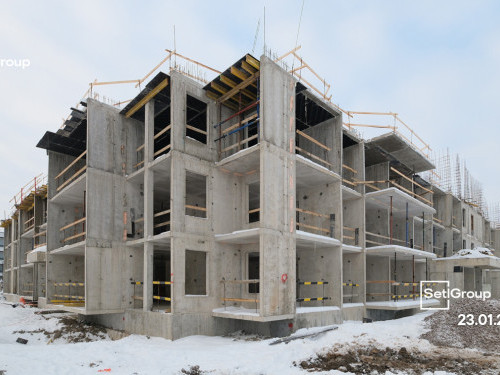

- 4 корпус
- Завершены работы по устройству технических дверей МОП.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада – 95%;
- - каркасов коробов в с/у – 75%;
- - натяжных потолков в с/у квартир – 50%;
- - плитки в с/у квартир - 90%;
- - горизонтальной разводки в с/у квартир – 70%;
- - напольного керамогранита в МОП – 40%;
- - подготовки стен квартир к оклейке обоями – 30%;
- - лифтового оборудования – 6%;
- - сантехнического оборудования в с/у – 15%;
- - декоративной штукатурки стен МОП – 35%.
- Продолжаются работы по благоустройству территории, выполнено 18%.
- Приступили к работам по отделке входных групп.

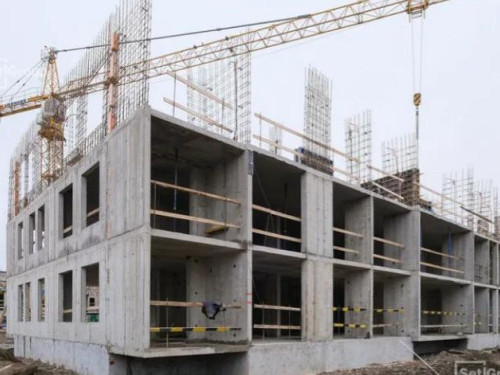

- 5 корпус
- Работы по устройству каменной кладки стен и перегородок:
- - 2 этаж – завершены;
- - 3 этаж – 95%;
- - 4 этаж – 90%.
- Производится линейный монтаж электрических линий квартир:
- - 2 этаж – 85%;
- - 3 этаж – 60%;
- - 4 этаж – 50%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 2 этаж – 85%;
- - 3 этаж – 60%;
- - 4 этаж – 50%.
- Производится монтаж оконных и балконных блоков:
- - 2 этаж – 90%;
- - 3 этаж – 85%;
- - 4 этаж – 80%.
- Работы по утеплению наружных стен с балконов:
- - 1 этаж – завершены;
- - 2 этаж – 85%;
- - 3 этаж – 75%;
- - 4 этаж – 65%.
- Производится монтаж стояков ХВС, ГВС и канализации в квартирах:
- - 1 этаж – 85%;
- - 2 этаж – 60%;
- - 3 и 4 этажи – 45%.
- Производятся работы по устройству кровли:
- - пароизоляции – 90%;
- - кровельного «пирога» – 75%;
- - 1-го слоя гидроизоляции – 60%.
- Ведутся работы по:
- - монтажу магистралей отопления и вентиляции в подвале – 95%;
- - линейному монтажу слаботочных систем в подвале – 90%;
- - устройству ограждения кровли – 90%;
- - монтажу оборудования ИТП – 55%;
- - горизонтальному монтажу труб отопления квартир и МОП – 7%;
- - монтажу магистралей сетей водоснабжения в подвале – 70%;
- - утеплению наружных стен вентилируемого фасада – 10%.
- - монтажу технических дверей и люков выхода на кровлю.
- Приступили к работам по:
- - устройству наружных сетей водоснабжения и канализации;
- - монтажу магистральных сетей канализации в подвале.
- 6 корпус
- Завершены работы по:
- - монтажу ограждений кровли;
- - линейному монтажу слаботочных систем в подвале;
- - монтажу магистралей отопления и вентиляции в подвале.
- Производятся работы по устройству кровли:
- - пароизоляции – 80%;
- - кровельного «пирога» - 60%;
- - 1-го слоя гидроизоляции – 50%.
- Ведутся работы по:
- - утеплению наружных стен вентилируемого фасада – 50%;
- - устройству каркасов витражей квартир – 40%.
- Выполняются работы по:
- - монтажу стояков ХВС, ГВС и канализации;
- - утеплению наружных стен с балконов;
- - устройству стяжек квартир и МОП;
- - монтажу оборудования ИТП;
- - горизонтальному монтажу труб отопления квартир и МОП;
- - монтажу технических дверей.
- Приступили к работам по:
- - монтажу направляющих подсистемы вентилируемого фасада;
- - устройству наружных сетей водоснабжения и канализации;
- - монтажу магистральных линий водоснабжения и канализации в подвале.

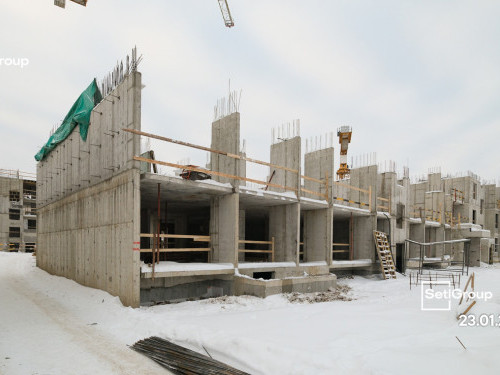

- 8 корпус
- Продолжаются работы по:

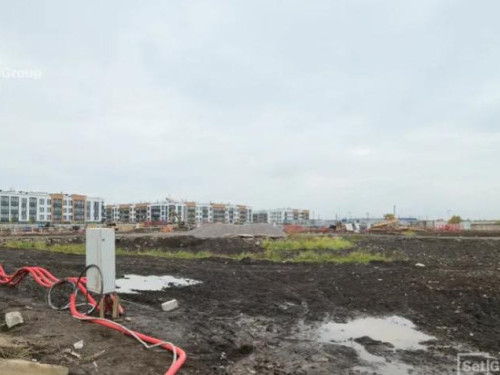

- - устройству котлованов – 75%;
- - организации строительной площадки – 90%;
- - устройству монолитного каркаса – 11%.
Февраль, 2024
- 2 корпус
- Выполняются работы по консолидации песчаной подушки, готовность 95%.
- Начаты работы по устройству временных дорог.
- 3 корпус
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада – 95%;
- - технических дверей МОП – 95%;
- - плитки на балконах – 60%;
- - каркасов потолков в МОП- 75%;
- - подготовки стен квартир к оклейке обоями – 15%;
- - плитки в МОП – 80%;
- - каркасов коробов в с/у – 75%;
- - натяжных потолков в с/у – 60%;
- - санфаянсовых изделий – 8%;
- - декоративной штукатурки стен МОП – 20%;
- - лифтового оборудования – 90%.
- Ведутся работы по благоустройству территории, выполнено 15%.
- 4 корпус
- Продолжаются работы по устройству и монтажу:
- - навесного вентилируемого фасада – 95%;
- - технических дверей МОП – 95%;
- - каркасов коробов в с/у – 65%;
- - натяжных потолков в с/у квартир – 45%.
- - плитки в с/у квартир - 80%;
- - горизонтальной разводки в с/у квартир – 65%;
- - плитки в МОП – 30%;
- - подготовки стен квартир к оклейке обоями – 25%;
- - лифтового оборудования – 60%;
- - сантехнического оборудования в с/у – 15%;
- - декоративной штукатурки стен МОП – 25%.
- Продолжаются работы по благоустройству территории, выполнено 15%.
- 5 корпус
- Завершены работы по устройству надстроек из каменной кладки на кровле.
- Продолжаются работы по устройству каменной кладки стен и перегородок:
- - 2 этаж – 85%;
- - 3 этаж – 65%;
- - 4 этаж – 55%.
- Производится линейный монтаж электрических линий квартир:
- - 2 этаж – 75%;
- - 3 этаж – 45%;
- - 4 этаж – 25%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 1 этаж – завершен;
- - 2 этаж – 75%;
- - 3 этаж – 45%;
- - 4 этаж – 25%.
- Производится монтаж оконных и балконных блоков:
- - 1 этаж – завершен;
- - 2 этаж – 80%;
- - 3 этаж – 50%;
- - 4 этаж – 25%.
- Осуществляется утепление наружных стен с балконов:
- - 1 этаж – 95%;
- - 2 этаж – 70%;
- - 3 этаж – 30%;
- - 4 этаж – 20%.
- Производится монтаж стояков ХВС, ГВС и канализации в квартирах:
- - 1 этаж – 80%;
- - 2 этаж – 50%;
- - 3 и 4 этажи – 25%.
- Производятся работы по устройству кровли:
- - пароизоляции – 45%;
- - кровельного «пирога» – 30%;
- - 1-го слоя гидроизоляции – 15%.
- Ведутся работы по:
- - отоплению и вентиляции в подвале – 90%;
- - монтажу оборудования ИТП – 35%;
- - ограждению кровли – 35%;
- - линейному монтажу слаботочных систем в подвале – 70%;
- - горизонтальному монтажу труб отопления квартир и МОП – 5%;
- - устройству стяжек квартир и МОП – 3%;
- - монтажу технических дверей – 3%.
- Приступили к работам по:
- - монтажу магистралей сетей водоснабжения в подвале – 20%;
- - утеплению наружных стен вентилируемого фасада – 1%.
- 6 корпус
- Завершены работы по линейному монтажу:
- - электрических линий квартир;
- - слаботочных систем квартир и МОП.
- Производятся работы по устройству кровли:
- - пароизоляции – 50%;
- - кровельного «пирога» - 50%;
- - 1-го слоя гидроизоляции – 35%.
- Ведутся работы по:
- - линейному монтажу слаботочных систем в подвале - 90%;
- - монтажу отопления и вентиляции в подвале – 90%;
- - утеплению наружных стен вентилируемого фасада – 25%.
- Продолжаются работы по:
- - монтажу стояков ХВС, ГВС и канализации;
- - утеплению наружных стен с балконов;
- - монтажу ограждений кровли;
- - устройству стяжек квартир и МОП;
- - монтажу оборудования ИТП;
- - горизонтальному монтажу труб отопления квартир и МОП;
- - монтажу технических дверей.
- Приступили к работам по устройству каркасов витражей квартир.
- 8 корпус
- Продолжаются работы по:
- - организации строительной площадки;
- - устройству котлованов и монолитного каркаса.
Январь, 2024
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки, выполнено 93%.
- 3 корпус
- Завершены работы по устройству:
- - оконных откосов и подоконников;
- - горизонтальной разводки в с/у квартир;
- - этажных электрических щитов.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада;
- - технических дверей МОП;
- - плитки на балконах.
- Ведутся работы по устройству:
- - каркасов потолков в МОП – 90%;
- - плитки в МОП – 75%;
- - каркасов коробов в с/у – 65%;
- - натяжных потолков в с/у – 50%;
- - подготовка стен квартир к оклейке обоями – 15%;
- - декоративной штукатурке стен МОП – 15%;
- - санфаянсовых изделий – 5%.
- Выполняются работы по благоустройству территории, готовность 10%.
- 4 корпус
- Завершены работы по устройству каркасов коробов и подвесных потолков в МОП.
- Продолжаются работы по устройству и монтажу:
- - навесного вентилируемого фасада;
- - технических дверей МОП;
- - каркасов коробов в с/у;
- - натяжных потолков в с/у.
- Ведутся работы по устройству:
- - плитки в с/у квартир - 70%;
- - горизонтальной разводки в с/у квартир – 50%;
- - плитки в МОП – 25%;
- - подготовки стен квартир к оклейке обоями – 20%.
- - лифтового оборудования – 40%;
- - сантехнического оборудования в с/у – 10%.
- Выполняются работы по благоустройству территории, готовность 20%.
- Приступили к устройству декоративной штукатурки стен МОП.
- 5 корпус
- Завершены работы по устройству:
- - транзитных магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП;
- - отделки технических помещений в подвале.
- Продолжаются работы по устройству каменной кладки стен и перегородок:
- - 1 этаж – завершен;
- - 2 этаж – 80%;
- - 3 этаж – 50%;
- - 4 этаж – 35%.
- Выполняются работы по выполнению надстроек из каменной кладки на кровле, готовность 80%.
- Производится линейный монтаж электрических линий квартир:
- - 1 этаж – завершен;
- - 2 этаж – 70%;
- - 3 этаж – 35%;
- - 4 этаж – 20%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 1 этаж – 95%;
- - 2 этаж – 70%;
- - 3 этаж – 30%;
- - 4 этаж – 25%.
- Производится монтаж оконных и балконных блоков:
- - 1 этаж – 85%;
- - 2 этаж – 70%;
- - 3 этаж – 30%;
- - 4 этаж – 10%.
- Осуществляется утепление наружных стен с балконов:
- - 1 этаж – 90%;
- - 2 этаж – 60%;
- - 3 этаж – 20%;
- - 4 этаж – 5%.
- Производится монтаж стояков ХВС, ГВС и канализации в квартирах:
- - 1 этаж – 60%;
- - 2 этаж – 25%;
- - 3 и 4 этажи –15%.
- Производятся работы по устройству кровли:
- - пароизоляции – 25%;
- - кровельного «пирога» – 15%;
- - 1-го слоя гидроизоляции – 10%.
- Ведутся работы по:
- - отоплению и вентиляции в подвале – 85%;
- - монтажу оборудования ИТП – 25%;
- - ограждению кровли – 15%.
- Приступили к работам по:
- - линейному монтажу слаботочных систем в подвале – 50%;
- - горизонтальному монтажу труб отопления квартир и МОП – 3%;
- - устройству стяжек квартир и МОП – 1%;
- - монтажу технических дверей – 1%.
- 6 корпус
- Завершены работы по:
- - устройству каменной кладки стен и перегородок;
- - монтажу оконных и балконных блоков;
- - отделке технических помещений в подвале.
- Производится линейный монтаж электрических линий квартир:
- - 1-3 этажи – завершен;
- - 4 этаж – 90%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 2 и 3 этажи – завершен;
- - 4 этаж – 90%.
- Осуществляется утепление наружных стен с балконов:
- - 1 -3 этажи – 90%;

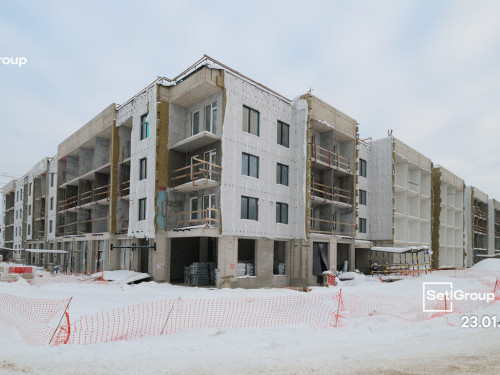

- - 4 этаж – 75%.
- Ведутся работы по монтажу стояков ХВС, ГВС и канализации.
- Производятся работы по устройству кровли:
- - пароизоляции – 50%;
- - кровельного «пирога» - 40%;
- - 1-го слоя гидроизоляции – 25%.
- Продолжаются работы по устройству:
- - ограждений кровли;
- - стяжек квартир и МОП;
- - оборудования ИТП;
- Ведутся работы по:
- - линейному монтажу СС в подвале - 80%;
- - монтажу отопления и вентиляции в подвале – 80%;
- - горизонтальному монтажу труб отопления квартир и МОП – 8%;
- - утеплению наружных стен вентилируемого фасада – 5%.
- Приступили к работам по монтажу технических дверей.
- 8 корпус
- Продолжаются работы по организации строительной площадки.
- Ведутся работы по устройству котлованов и монолитных оснований.
2023
Декабрь
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки.
- 3 корпус
- Завершены работы по устройству:
- - плитки в с/у квартир;
- - финишного слоя гидроизоляции кровли.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада - 97%;
- - технических дверей МОП - 97%;
- - оконных откосов и подоконников - 85%;
- - горизонтальной разводки в с/у квартир – 80%;
- - каркасов потолков в МОП – 85%;
- - плитки в МОП – 70%;
- - каркасов коробов в с/у – 60%;
- - натяжных потолков в с/у – 40%;
- - подготовка стен квартир к оклейке обоями – 10%;
- - этажных электрических щитов – 60%;
- - плитки на балконах – 60%;
- - декоративной штукатурке стен МОП – 10%.
- Ведутся работы по благоустройству территории.
- Начаты работы по монтажу санфаянсовых изделий.
- 4 корпус
- Завершены работы по устройству:
- - оконных откосов и подоконников;
- - входных квартирных дверей.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада - 95%;
- - плитки в с/у квартир - 45%;
- - технических дверей МОП - 95%;
- - каркасов коробов и подвесных потолков в МОП - 80%;
- - монтаж горизонтальной разводки в с/у квартир – 35%;
- - плитки в МОП – 20%;
- - каркасов коробов в с/у – 30%;
- - натяжных потолков в с/у – 20%;
- - подготовки стен квартир к оклейке обоями – 15%;
- - лифтового оборудования – 35%.
- Выполняется благоустройство территории, готовность 15%.
- Приступили к монтажу сантехнического оборудования в с/у.
- 5 корпус
- Завершены работы по устройству и монтажу:
- - монолитных парапетов и ж/б надстроек на кровле;
- - лотков ЭО и СС в подвале;
- - освещения подвала.
- Продолжаются работы по устройству каменной кладки стен и перегородок:
- - 1 этаж – 95%;
- - 2 этаж – 70%;
- - 3 этаж – 35%;
- - 4 этаж – 20%.
- Ведутся работы по выполнению надстроек из каменной кладки на кровле, готовность 50%.
- Производится монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП:
- - 2 и 3 этажи – завершен;
- - 4 этаж – 95%.
- Производится линейный монтаж электрических линий квартир:
- - 1 этаж – 90%;
- - 2 этаж – 60%;
- - 3 этаж – 20%;
- - 4 этаж – 15%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 1 этаж – 90%;
- - 2 этаж – 60%;
- - 3 этаж – 15%.
- Производится монтаж оконных и балконных блоков:
- - 1 этаж – 80%;
- - 2 этаж – 60%;
- - 3 этаж – 20%;
- - 4 этаж – 5%.
- Осуществляется утепление наружных стен с балконов:
- - 1 этаж – 80%;
- - 2 этаж – 50%;
- - 3 этаж – 15%.
- Производится монтаж стояков ХВС, ГВС и канализации в квартирах:
- - 1 этаж - 20%;
- - 2-4 этажи - 10%.
- Производятся работы по устройству кровли:
- - пароизоляции – 10%;
- - кровельного «пирога» - 5%;
- - ограждению кровли - 10%.
- Продолжаются работы по:
- - отоплению и вентиляции в подвале – 80%;
- - отделке технических помещений в подвале – 50%.
- Приступили к работам по монтажу оборудования ИТП.
- 6 корпус
- Завершены работы по монтажу:
- - лотков ЭО и СС в подвале;
- - освещения подвала;
- - магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП 4 этажа и кровли.
- Работы по устройству каменной кладки стен и перегородок:
- - 1-3 этажи – завершены;
- - 4 этаж и кровля – 90%.
- Производится линейный монтаж электрических линий квартир:
- - 1 этаж – завершен;
- - 2 этаж – 95%;
- - 3 этаж – 90%;
- - 4 этаж – 70%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 1 этаж – завершен;
- - 2 этаж – 95%;
- - 3 этаж – 90%;
- - 4 этаж – 70%.
- Осуществляется утепление наружных стен с балконов:
- - 1 этаж – 90%;
- - 2 этаж – 80%;
- - 3 этаж – 70%;
- - 4 этаж – 60%.
- Ведется монтаж оконных и балконных блоков 1-4 этажей, готовность 90%.
- Производится монтаж стояков ХВС, ГВС и канализации:
- - 1 этаж - 60%;
- - 2 этаж - 50%;
- - 3 и 4 этажи - 40%.
- Производятся работы по устройству кровли:
- - пароизоляции – 40%;
- - кровельного «пирога» - 25%;
- - 1-го слоя гидроизоляции – 13%.
- Ведутся работы по:
- - линейному монтажу СС в подвале - 60%;
- - устройству ограждению кровли - 75%;
- - монтажу отопления и вентиляции в подвале – 60%;
- - горизонтальному монтажу труб отопления квартир и МОП – 8%;
- - устройству стяжек полов квартир и МОП – 5%;
- - отделке технических помещений в подвале – 50%.
- Приступили к работам по:
- - монтажу оборудования ИТП;
- - утеплению наружных стен вентилируемого фасада.
- 8 корпус
- Выполняются работы по организации строительной площадки.
Ноябрь
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки, выполнено 92%.
- 3 корпус
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада - 97%;
- - плитки в с/у квартир - 85%;
- - технических дверей МОП - 97%;
- - оконных откосов и подоконников - 75%;
- - горизонтальной разводки в с/у квартир – 65%;
- - каркасов потолков в МОП – 70%;
- - плитки в МОП – 60%;
- - каркасов коробов в с/у – 50%;
- - натяжных потолков в с/у – 35%;
- - финишного слоя гидроизоляции кровли – 80%;
- - подготовка стен квартир к оклейке обоями – 10%;
- - этажных электрических щитов – 20%;
- - плитки на балконах – 50%.
- Ведутся работы по благоустройству территории.
- Начаты работы по монтажу санфаянсовых изделий.
- Приступили к декоративному оштукатуриванию стен МОП.
- 4 корпус
- Завершены работы по устройству установочных коробок розеток и выключателей.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада - 90%;
- - плитки в с/у квартир - 40%;
- - технических дверей МОП - 75%;
- - оконных откосов и подоконников - 60%;
- - каркасов коробов и подвесных потолков в МОП - 70%;
- - монтаж горизонтальной разводки в с/у квартир – 30%;
- - плитки в МОП – 20%;
- - каркасов коробов в с/у – 15%;
- - натяжных потолков в с/у – 15%;
- - подготовки стен квартир к оклейке обоями – 10%.
- Выполняется благоустройство территории, готовность 10%.
- Приступили к работам по монтажу лифтового оборудования.
- 5 корпус
- Завершен монтаж монолитных железобетонных стен и монолитных перекрытий 3 и 4 этажей.
- Выполняются работы по устройству монолитных парапетов и ж/б надстроек на кровле.
- Работы по устройству каменной кладки стен и перегородок:
- - подвал – завершены;
- - 1 этаж – 90%;
- - 2 этаж – 55%;
- - 3 этаж – 10%;
- - 4 этаж – 5 %.
- Монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП:
- - 1 этаж – завершен;
- - 2 этаж – 90%;
- - 3 этаж – 60%;
- - 4 этаж – 50%.
- Производится линейный монтаж электрических линий квартир и слаботочных систем в МОП:
- - 1 этаж – 80%;
- - 2 этаж – 40%;
- - 3 этаж – 5%;
- Продолжаются работы по:
- - монтажу оконных и балконных блоков 1 этажа - 75%;
- - утеплению наружных стен с балконов 1 этажа - 30%;
- - монтажу лотков ЭО и СС и освещения в подвале - 75%.
- Приступили к работам по устройству и монтажу:
- - оконных и балконных блоков 2 этажа;
- - стояков ХВС, ГВС и канализации в квартирах;
- - кровли;
- - кладки надстроек на кровле;
- - ограждений кровли.
- 6 корпус
- Завершены работы по монтажу монолитных железобетонных стен и перекрытий.
- Работы по устройству каменной кладки стен и перегородок:
- - подвал – завершены;
- - 1 этаж – 95%;
- - 2 этаж – 90%;
- - 3 этаж – 85%;
- - 4 этаж и кровля – 70%.
- Монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП:
- - 1,2 и 3 этажи – завершен;
- - 4 этаж и кровля – 90%.
- Производится линейный монтаж электрических линий квартир:
- - 1 этаж – 90%;
- - 2 этаж – 80%;
- - 3 этаж – 70%;
- - 4 этаж – 50%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 1 этаж – 90%;
- - 2 этаж – 80%;
- - 3 этаж – 70%;
- - 4 этаж – 50%.
- Осуществляется утепление наружных стен с балконов:
- - 1 этаж – 80%;
- - 2 этаж – 40%;
- - 3 этаж – 30%;
- - 4 этаж – 25%.
- Производится монтаж оконных и балконных блоков:
- - 1 этаж – 70%;
- - 2 этаж – 60%;
- - 3 этаж – 50%;
- - 4 этаж – 35%.
- Производится монтаж стояков ХВС, ГВС и канализации:
- - 1 этаж - 40%;
- - 2 этаж - 30%;
- - 3 и 4 этажи - 25%.
- Производятся работы по устройству кровли:
- - пароизоляции – 25%;
- - кровельного «пирога» - 13%;
- - 1-го слоя гидроизоляции – 5%.
- Ведутся работы по монтажу:
- - лотков ЭО и СС в подвале - 75%;
- - освещения подвала - 75%;
- - ограждений кровли - 50%;
- - отопления и вентиляции в подвале – 40%.
- Приступили к работам по:
- - горизонтальному монтажу труб отопления квартир и МОП;
- - устройству стяжек квартир и МОП;
- - отделке технических помещений в подвале.
- 8 корпус
- Приступили к работам по организации строительной площадки.
Октябрь
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки, готовность 91%.
- 3 корпус
- Завершены работы по устройству и монтажу:
- - горизонтальной разводки отопления в квартирах и МОП;
- - магистралей сетей водоснабжения, отопления, канализации и вентиляции технического этажа;
- - фиброцементной стяжки полов в квартирах и МОП;
- - радиаторов отопления;
- - входных квартирных дверей;
- - установочных коробок розеток и выключателей.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада - 95%;
- - плитки в с/у квартир - 60%;
- - технических дверей МОП - 96%;
- - оконных откосов и подоконников - 70%;
- - горизонтальной разводки в с/у квартир – 45%;
- - каркасов потолков в МОП – 60%;
- - плитки в МОП – 30%;
- - каркасов коробов в с/у – 40%;
- - натяжных потолков в с/у – 30%.
- Ведутся работы по подготовке стен квартир к оклейке обоями.
- 4 корпус
- Завершены работы по устройству:
- - горизонтальной разводки труб отопления в квартирах;
- - стяжки полов в квартирах;
- - штукатурки стен и перегородок в квартирах и МОП.
- Продолжаются работы по устройству:
- - навесного вентилируемого фасада - 85%;
- - установочных коробок розеток и выключателей - 75%;
- - плитки в с/у квартир - 30%;
- - технических дверей МОП - 25%;
- - оконных откосов и подоконников - 25%;
- - каркасов коробов и подвесных потолков в МОП - 50%;
- - монтаж горизонтальной разводки в с/у квартир – 20%;
- - плитки в МОП – 15%;
- - каркасов коробов в с/у – 10%;
- - натяжных потолков в с/у – 10%;
- - подготовки стен квартир к оклейке обоями – 5%.
- Приступили к работам по благоустройству дворовой территории.
- 5 корпус
- Производится устройство монолитных железобетонных стен:
- - 2 этаж - завершен;
- - 3 этаж - 85%;
- - 4 этаж – 45%.
- Осуществляются работы по устройству монолитных перекрытий:
- - 2 этаж - завершен;
- - 3 этаж - 75%;
- - 4 этаж – 35%.
- Выполняются работы по устройству каменной кладки стен и перегородок:
- - подвал – 90%;
- - 1 этаж – 60%;
- - 2 этаж – 20%;
- - 3 этаж – 5%.
- Производится монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП:
- - 1 этаж – 90%;
- - 2 этаж – 75%;
- - 3 этаж – 15%;
- - 4 этаж – 10%.
- Производится линейный монтаж электрических линий квартир и слаботочных систем в МОП:
- - 1 этаж – 45%;
- - 2 этаж – 10%.
- Выполнятся утепление наружных стен с балконов 1 этажа, выполнено 15%.
- Производится монтаж оконных и балконных блоков 1 этажа, готовность 20%.
- Начаты работы по монтажу лотков ЭО и СС в подвале, выполнено 45%.
- 6 корпус
- Производится монтаж монолитных железобетонных стен:
- - 1, 2 и 3 этажи - завершены;
- - 4 этаж – 90%.
- Выполняются работы по устройству монолитных перекрытий:
- - 1, 2 и 3 этажи - завершены;
- - 4 этаж – 70%.
- Осуществляются работы по устройству каменной кладки стен и перегородок:
- - подвал – завершены;
- - 1 этаж – 75%;
- - 2 этаж – 75%;
- - 3 этаж – 60%;
- - 4 этаж и кровля – 40%.
- Ведется монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП:
- - 1 и 2 этажи – завершены;
- - 3 этаж – 70%;
- - 4 этаж и кровля – 40%.
- Производится линейный монтаж электрических линий квартир:
- - 1 этаж – 90%;
- - 2 этаж – 60%;
- - 3 этаж – 50%;
- - 4 этаж – 5%.
- Выполняется линейный монтаж слаботочных систем квартир и МОП:
- - 1 этаж – 50%;
- - 2 этаж – 40%;
- - 3 этаж – 30%;
- - 4 этаж – 5%.
- Осуществляется утепление наружных стен с балконов:
- - 1 этаж – 60%;
- - 2 этаж – 15%.
- Производится монтаж оконных и балконных блоков:
- - 1 этаж – 70%;
- - 2 этаж – 50%;
- - 3 этаж – 30%.
- Ведутся работы по монтажу:
- - лотков ЭО и СС в подвале - 50%;
- - освещения подвала - 40%;
- - ограждений кровли - 30%.
- Приступили к работам по:
- - магистральному монтажу отопления в подвале;
- - устройству кровли;
- - монтажу стояков ХВС, ГВС и канализации в квартирах.
Сентябрь
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки, готовность 90%.
- 3 корпус
- Завершены работы по штукатурке стен и перегородок в квартирах и МОП.
- Продолжается монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции технического этажа, готовность 95%.
- Ведутся работы по устройству навесного вентилируемого фасада, готовность 80%.
- Выполняются работы по устройству:
- - горизонтальной разводки отопления в квартирах и МОП - 95%;
- - стяжки полов в квартирах и МОП - 95%;
- - радиаторов отопления – 95%;
- - входных квартирных дверей - 70%;
- - установочных коробок розеток и выключателей - 90%;
- - плитки в с/у квартир - 30%;
- - технических дверей МОП - 95%;
- - оконных откосов и подоконников - 40%;
- - горизонтальной разводки в с/у квартир – 20%;
- - каркасов потолков в МОП – 20%.
- Приступили к работам по устройству:
- - плитки в МОП;
- - каркасов коробов в с/у;
- - натяжных потолков в с/у.
- Начаты работы по подготовке стен квартир к оклейке обоями.
- 4 корпус
- Завершены работы по устройству:
- - технических дверей в помещениях цокольного этажа;
- - отделки технических помещений цокольного этажа.
- Выполняются работы по устройству:
- - навесных вентилируемых фасадов - 75%;
- - горизонтальной разводки труб отопления в квартирах - 90%;
- - стяжки полов в квартирах - 85%;
- - штукатурки стен и перегородок в квартирах и МОП - 75%;
- - установочных коробок розеток и выключателей - 50%;
- - плитки в с/у квартир - 25%;
- - технических дверей МОП - 20%;
- - оконных откосов и подоконников - 20%;
- - каркасов коробов и подвесных потолков в МОП - 25%;
- - монтаж горизонтальной разводки в с/у квартир – 15%.
- Приступили к работам по устройству:
- - плитки в МОП;
- - каркасов коробов в с/у;
- - натяжных потолков в с/у.
- Начаты работы по подготовке стен квартир к оклейке обоями.
- 5 корпус
- Завершены работы по устройству:
- - гидроизоляции и утеплению стен подвала:
- - стен и перекрытий подвалов и 1 этажей;
- - обратной засыпки пазух котлована.
- Производится монтаж монолитных железобетонных стен:
- - 2 этажа – 95%;
- - 3 этажа – 65%;
- - 4 этажа – 5%.
- Осуществляется устройство монолитных перекрытий:
- - 2 этажа - 80%;
- - 3 этажа – 30%.
- Выполняются работы по устройству:
- - каменной кладки стен технического этажа – 65%;
- - магистралей сетей электроосвещения и слаботочных сетей – 40%;
- - каменной кладки стен 1 этажа – 35%;
- - магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП 1 этажа – 65%.
- Ведется линейный монтаж электрических линий квартир 1 этажа, готовность 20%.
- 6 корпус
- Завершены работы по устройству:
- - гидроизоляции и утепления стен подвала;
- - обратной засыпке пазух котлована.
- Производится монтаж монолитных железобетонных стен:
- - 1 и 2 этажи - завершен;
- - 3 этаж - 90%;
- - 4 этаж – 70%.
- Осуществляются работы по устройству монолитных перекрытий:
- - 1 и 2 этажи - завершены;
- - 3 этаж - 80%;
- - 4 этаж – 50%.
- Осуществляются работы по устройству каменной кладки стен и перегородок:
- - подвал – завершены;
- - 1 этаж – 75%;
- - 2 этаж – 60%;
- - 3 этаж – 25%;
- - 4 этаж и кровля – 5%.
- Производится монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП:
- - 1 этаж – 95%;
- - 2 этаж – 75%;
- - 3 этаж – 40%;
- - 1 этаж – 10%;
- Производится линейный монтаж электрических линий квартир:
- - 1 этаж – 40%;
- - 2 этаж – 10%
- Производится утепление наружных стен с балконов:
- - 1 этаж – 35%;
- - 2 этаж – 5%.
- Производится монтаж оконных и балконных блоков 1 этажа, выполнено 35%.
- Приступили к работам по линейному монтажу слаботочных систем квартир и МОП.
- Начаты работы по монтажу лотков ЭО и СС в подвале.
Август
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки, готовность 85%.
- 3 корпус
- Продолжается монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции технического этажа, готовность 90%.
- Завершены работы по устройству мокрого фасада на балконах и надстройках.
- Ведутся работы по устройству навесного вентилируемого фасада, готовность 60%.
- Выполняются работы по устройству:
- - кровли - 96%;
- - горизонтальной разводки отопления в квартирах и МОП - 94%;
- - стяжки полов в квартирах и МОП - 92%;
- - штукатурки стен и перегородок в квартирах и МОП - 70%;
- - радиаторов отопления – 70%;
- - входных квартирных дверей - 15%;
- - установочных коробок розеток и выключателей - 25%;
- - плитки в с/у квартир - 7%;
- - технических дверей МОП - 10%;
- - оконных откосов и подоконников - 10%.
- Приступили к работам по монтажу:
- - горизонтальной разводки в с/у квартир;
- - каркасов потолков в МОП.
- 4 корпус
- Завершены работы по:
- - устройству магистралей сетей отопления и вентиляции технического этажа;
- - линейному монтажу электрических и слаботочных систем в квартирах и МОП.
- Осуществляются работы по устройству:
- - технических дверей в помещениях цокольного этажа - 95%;
- - отделки технических помещений цокольного этажа - 95%;
- - навесных вентилируемых фасадов - 65%;
- - кровли - 96%;
- - горизонтальной разводки труб отопления в квартирах - 80%;
- - стяжки полов в квартирах - 75%;
- - штукатурки стен и перегородок в квартирах и МОП - 55%;
- - установочных коробок розеток и выключателей - 15%;
- - плитки в с/у квартир - 15%;
- - технических дверей МОП - 10%;
- - оконных откосов и подоконников - 10%;
- - каркасов коробов и подвесных потолков в МОП - 5%.
- Приступили к работам по монтажу горизонтальной разводки в с/у квартир.
- 5 корпус
- Завершены работы по устройству фундаментных плит.
- Выполняется устройство гидроизоляции и утепления стен подвала, готовность 70%.
- Ведутся работы по обратной засыпке пазух котлована, выполнено 60%.
- Производится монтаж монолитных железобетонных стен:
- - подвала - 95%;
- - 1 этажа - 85%;
- - 2 этажа - 25%;
- - 3 этажа – 5%.
- Осуществляется устройство монолитных перекрытий:
- - над подвалом - 90%;
- - 1 этажа - 40%;
- - 2 этажа - 10%.
- Выполняются работы по устройству:
- - каменной кладки стен технического этажа – 50%;
- - магистралей сетей электроосвещения и слаботочных сетей – 20%;
- - каменной кладки стен 1 этажа - 10%.
- Продолжаются работы по устройству магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП.
- 6 корпус
- Завершены работы по устройству монолитных ж/б стен и плит перекрытий подвала, 1 этажа.
- Ведутся работы по обратной засыпке пазух котлована, выполнено 95%.
- Завершается устройство гидроизоляции и утепления стен подвала, готовность 98%.
- Производится монтаж монолитных железобетонных стен:
- - 2 этажа - 95%;
- - 3 этажа - 50%.
- - 4 этажа – 10%.
- Осуществляется устройство монолитных перекрытий:
- - 2 этажа - 90%;
- - 3 этажа - 40%;
- - 4 этажа – 5%.
- Выполняются работы по устройству:
- - магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП - 25%;
- - устройству каменной кладки стен и перегородок - 10%.
- Приступили к работам по устройству:
- - «мокрых фасадов» с балконов;
- - линейного монтажа электрических и слаботочных систем в квартирах и МОП.
Июнь
- 2 корпус
- Продолжаются работы по консолидации песчаной подушки, готовность 65%.
- 3 корпус
- Завершены работы по отделке технических помещений цокольного этажа.
- Продолжается монтаж магистралей сетей водоснабжения, отопления, канализации и вентиляции технического этажа, готовность 85%.
- Завершаются работы по линейному монтажу электрических и слаботочных систем в квартирах и МОП.
- Ведутся фасадные работы:
- - «мокрый фасад» на балконах и надстройках - 95%;
- - навесной вентилируемый фасад - 50%.
- Выполняются работы по устройству:
- - кровли - 95%;
- - горизонтальной разводки отопления в квартирах и МОП - 60%;
- - стяжки полов в квартирах и МОП - 55%;
- - штукатурки стен и перегородок в квартирах и МОП - 50%;
- - радиаторов отопления - 45%;
- - входных квартирных дверей - 5%;
- - установочных коробок розеток и выключателей - 10%.
- Приступили к работам по монтажу:
- - плитки в с/у квартир – 2%;
- - технических дверей МОП – 5%;
- - оконных откосов и подоконников - 2%.
- 4 корпус
- Завершены работы по устройству фасадов на балконах.
- Завершаются работы по:
- - устройству магистралей сетей отопления и вентиляции технического этажа;
- - линейному монтажу электрических и слаботочных систем в квартирах и МОП.
- Осуществляются работы по устройству:
- - технических дверей в помещениях цокольного этажа - 90%;
- - отделки технических помещений цокольного этажа - 90%;
- - навесных вентилируемых фасадов - 55%;
- - кровли - 95%;
- - горизонтальной разводки труб отопления в квартирах - 60%;
- - стяжки полов в квартирах - 55%;
- - штукатурки стен и перегородок в квартирах и МОП - 25%;
- - установочных коробок розеток и выключателей - 7%.
- Приступили к работам по монтажу:
- - плитки в с/у квартир - 2%;
- - технических дверей МОП - 4%;
- - оконных откосов и подоконников - 2%;
- - каркасов коробов и подвесных потолков в МОП - 1%.
- 5 корпус
- Завершены работы по устройству котлованов и оснований под фундаментные плиты.
- Завершается монтаж фундаментных плит, готовность 95%.
- Ведутся работы по обратной засыпке пазух котлована, выполнено 50%.
- Выполняется устройство гидроизоляции и утепления стен подвала, готовность 60%.
- Производится монтаж монолитных железобетонных стен:
- - подвала - 65%;
- - 1 этажа - 20%;
- - 2 этажа - 10%.
- Осуществляется устройство монолитных перекрытий:
- - над подвалом - 60%;
- - 1 этажа - 15%;
- - 2 этажа - 5%.

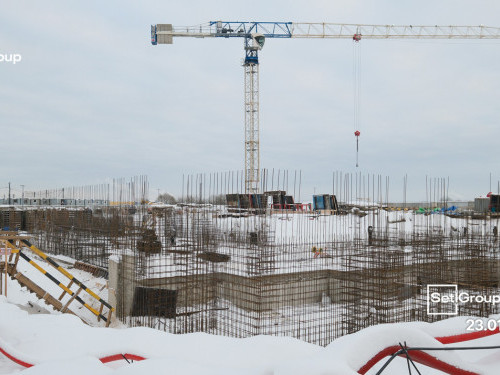

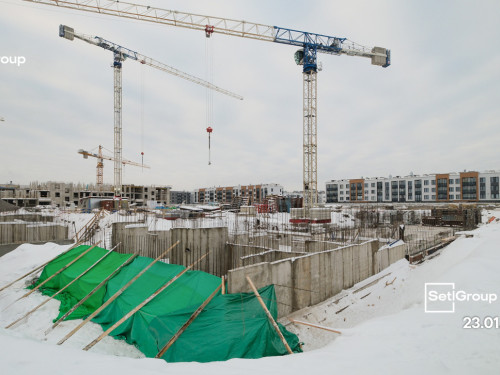

- Приступили к устройству магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП, выполнено 2%.
- 6 корпус
- Завершены работы по устройству:
- - котлованов и оснований под фундаментные плиты;
- - фундаментных плит.

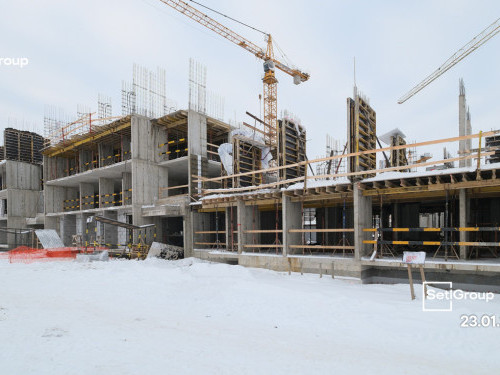

- Ведутся работы по обратной засыпке пазух котлована, выполнено 80%.
- Выполняется устройство гидроизоляции и утепления стен подвала, готовность 85%.
- Производится монтаж монолитных железобетонных стен:
- - подвала - 98%;
- - 1 этажа - 90%;
- - 2 этажа - 70%;
- - 3 этажа - 25%.
- Осуществляется устройство монолитных перекрытий:
- - над подвалом - 95%;
- - 1 этажа - 85%;
- - 2 этажа - 60%;
- - 3 этажа - 5%.

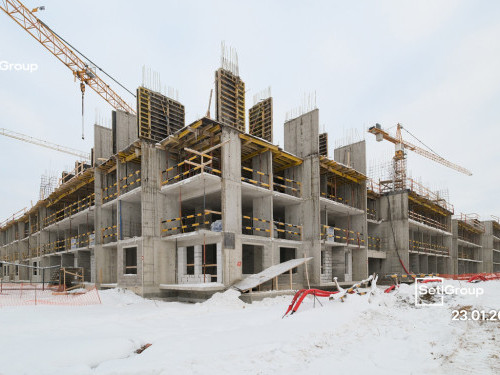

- Приступили к работам по устройству:
- - магистралей сетей водоснабжения, отопления, канализации и вентиляции в МОП - 5%;
- - устройству каменной кладки стен и перегородок - 1%.
Май
- 2 корпус

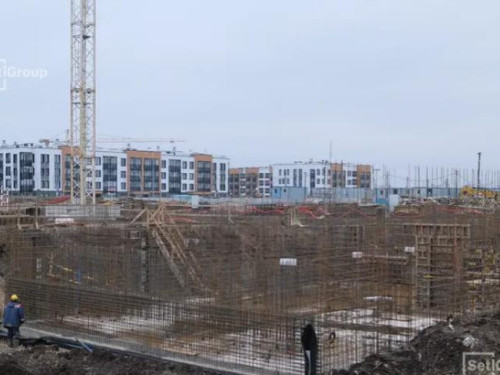

- Продолжаются работы по консолидации песчаной подушки, готовность 60%.
- 3 корпус
- Завершены работы по устройству:
- - оконных и балконных блоков;
- - транзитов ХВС и ГВС.

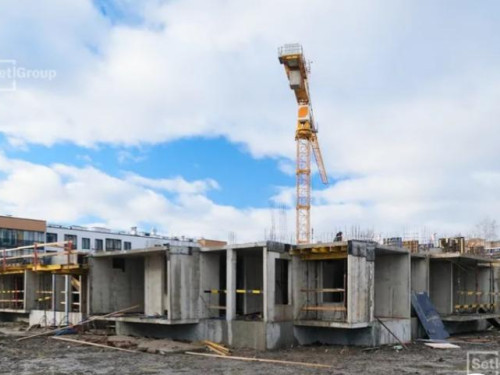

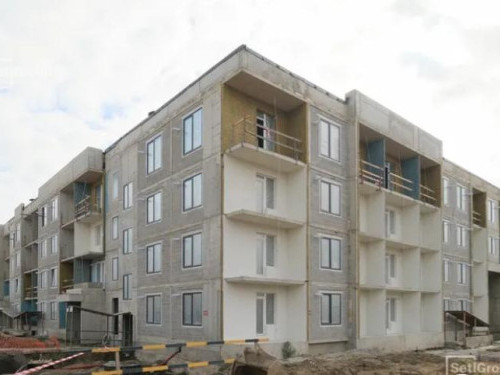

- Продолжаются работы по монтажу магистралей сетей водоснабжения, отопления, канализации и вентиляции технического этажа, готовность 80%.
- Завершаются работы по отделке технических помещений цокольного этажа, выполнено 98%.
- Выполняются работы по линейному монтажу ЭО и СС в квартирах и МОП, готовность 85%.

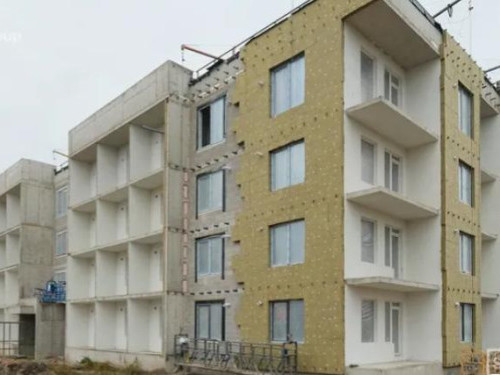

- Ведутся фасадные работы:
- - «мокрый фасад» на балконах и надстройках - 80%;
- - навесной вентилируемый фасад - 40%.
- Осуществляются работы по устройству:
- - кровли - 80%;

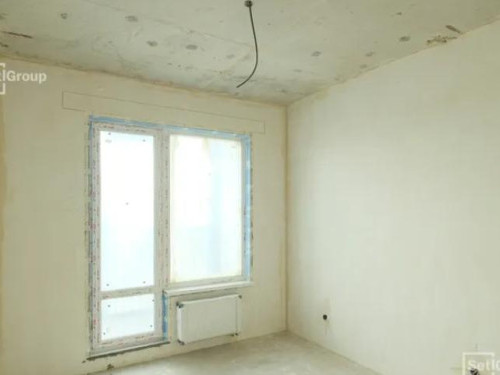

- - горизонтальной разводки отопления в квартирах и МОП - 40%;
- - стяжек в квартирах и МОП - 40%;
- - штукатурки стен и перегородок в квартирах и МОП - 15%.
- Приступили к работам по монтажу:
- - радиаторов отопления - 10%;
- - входных квартирных дверей - 1%;
- - установочных коробок розеток и выключателей - 5%.
- 4 корпус
- Завершены работы по устройству:
- - оконных и балконных блоков на уровне 1 этажа;
- - транзитов ХВС и ГВС.
- Осуществляются работы по устройству:
- - магистралей сетей отопления и вентиляции технического этажа - 98%;
- - технических дверей в помещениях цокольного этажа - 95%;
- - отделки технических помещений цокольного этажа - 80%;
- - фасадов на балконах - 80%;
- - фасадов с лесов - 34%;
- - кровли - 88%;
- - горизонтальной разводки труб отопления в квартирах - 35%;
- - стяжек в квартирах - 30%.
- Выполняются работы по линейному монтажу ЭО и СС в квартирах и МОП, готовность 90%.
- Приступили к работам по:
- - устройству штукатурки стен и перегородок в квартирах и МОП - 5%;
- - монтажу установочных коробок розеток и выключателей – 2%.
- 5 корпус
- Завершены работы по:
- - организации строительной площадки;
- - временному электроснабжению строительной площадки;
- - монтажу башенных кранов.

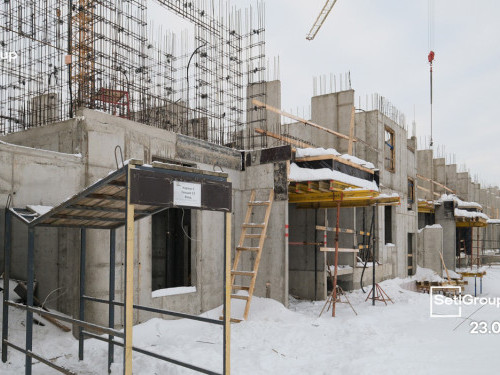

- Осуществляются работы по устройству и монтажу:
- - котлованов - 98%;
- - основания под фундаментные плиты - 95%;
- - фундаментных плит -75%;
- - монолитных железобетонных стен подвала - 45%;
- - гидроизоляции стен подвала - 15%;
- - монолитных перекрытий над подвалом - 35%.
- Приступили к работам по:
- - устройству монолитных железобетонных стен 1-го этажа;
- - утеплению стен подвала;
- - обратной засыпки пазух котлована.
- 6 корпус
- Завершены работы по:
- - организации строительной площадки;
- - временному электроснабжению строительной площадки;
- - монтажу башенных кранов.
- Осуществляются работы по устройству и монтажу:
- - котлованов - 98%;
- - основания под фундаментные плиты - 95%;
- - фундаментных плит -95%;
- - монолитных железобетонных стен подвала - 70%;
- - монолитных перекрытий над подвалом - 55%;
- - гидроизоляции стен подвала - 25%;
- - монолитных железобетонных стен 1-го этажа - 25%;
- - монолитных перекрытий 1-го этажа - 5%.
- Приступили к работам по:
- - утеплению стен подвала;
- - обратной засыпке пазух котлована.
Апрель
- 2 корпус

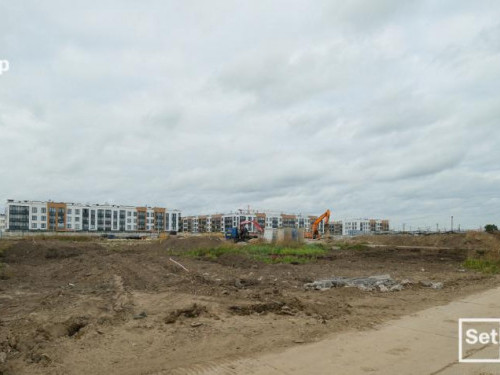

- Продолжаются работы по консолидации песчаной подушки, готовность 40%.
- 3 корпус
- Завершены работы по устройству монолитного каркаса и каменной кладки.

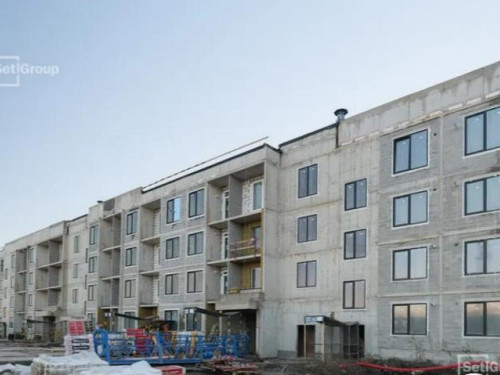

- Произведен монтаж технических дверей в помещениях цокольного этажа.
- Закончены работы по устройству наружной теплосети.
- Выполняются работы по монтажу оконных блоков на уровне 1-4 этажей, готовность 60%.
- Завершено устройство транзитов водоснабжения, отопления, канализации и вентиляции в МОП.
- Ведутся работы по устройству транзитов ХВС и ГВС, выполнено 70%.
- Производятся работы по монтажу магистралей сетей водоснабжения, отопления, канализации и вентиляции технического этажа, готовность 75%.
- Завершаются работы по отделке технических помещений цокольного этажа, выполнено 95%.

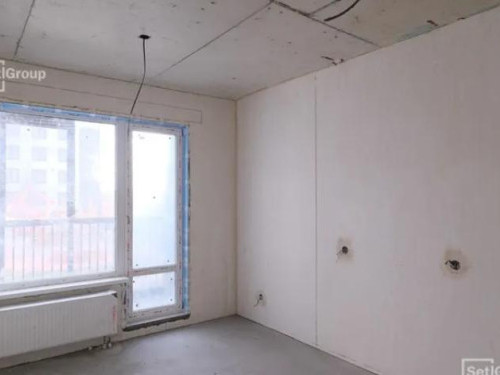

- Осуществляются работы по линейному монтажу ЭО и СС в квартирах и МОП, выполнено 60%.
- Ведутся фасадные работы:
- - на балконах - 60%;
- - с лесов – 30%.
- Выполняются работы по устройству кровли, готовность 60%.
- Завершены работы по монтажу надстроек на кровле.
- Приступили к работам по устройству:
- - горизонтальной разводки отопления в квартирах и МОП - 15%;
- - стяжек в квартирах и МОП - 10%;
- - штукатурки стен и перегородок в квартирах и МОП - 2%.
- 4 корпус
- Завершены работы по устройству и монтажу:
- - монолитного каркаса и каменной кладки;
- - наружной теплосети;
- - технических дверей в помещениях цокольного этажа;
- - транзитов водоснабжения, отопления, канализации и вентиляции в МОП;
- - оконных и балконных блоков на уровне 2-4 этажей.
- Осуществляются работы по устройству:
- - оконных блоков на уровне 1 этажа – 95%;
- - транзитов ХВС и ГВС - 50%;
- - магистралей сетей отопления и вентиляции технического этажа – 95%;
- - технических дверей в помещениях цокольного этажа – 90%;
- - отделки технических помещений цокольного этажа – 60%;
- - фасадов на балконах - 70%;
- - фасадов с лесов – 30%;
- - линейного монтажа ЭО и СС в квартирах и МОП – 70%.
- Ведутся работы по устройству кровли, готовность 85%.
- Приступили к работам по:
- - горизонтальной разводке труб отопления в квартирах – 15%;
- - устройству стяжек в квартирах – 10%.
- 5 корпус
- Продолжаются работы по организации строительной площадки, готовность 95%.
- Ведутся работы по временному электроснабжению строительной площадки, выполнено 95%.
- Осуществляются работы по устройству:
- - котлованов – 95%;
- - основания под фундаментные плиты – 55%;
- - фундаментных плит – 30%;
- - монолитных железобетонных стен подвала – 10%;
- - гидроизоляции стен подвала – 5%.
- Приступили к работам по установке башенных кранов, выполнено 20%.
- 6 корпус
- Продолжаются работы по организации строительной площадки, готовность 95%.
- Ведутся работы по временному электроснабжению строительной площадки, выполнено 95%.
- Осуществляются работы по устройству:
- - котлованов – 95%;
- - основания под фундаментные плиты – 60%;
- - фундаментных плит – 40%;
- - монолитных железобетонных стен подвала – 15%;
- - гидроизоляции стен подвала – 10%;
- - монолитных перекрытий над подвалом – 5%.
- Выполняются работы по установке башенных кранов, выполнено 90%
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.76 м |
+7 (812) 245-25-67с 10:00 до 18:00
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
