Ход строительства ЖК "Сампсониевский, 32"

Показать
  • Все
  • корпус А-Б
  • Корпус В

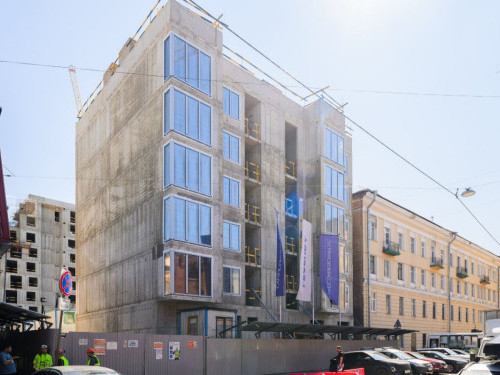

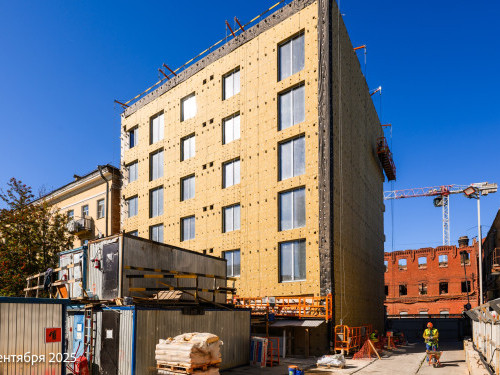

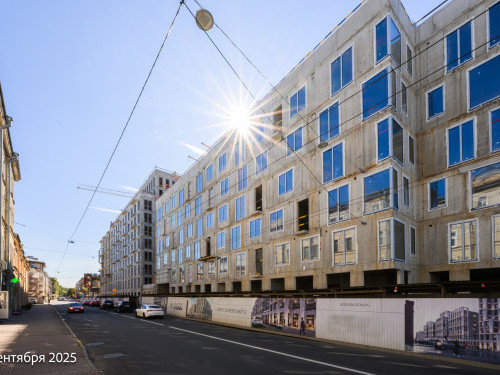

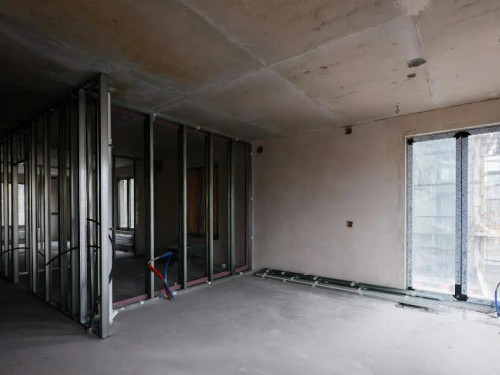

Октябрь, 2024

Сентябрь, 2024

Август, 2024

Июль, 2024

Июнь, 2024

Май, 2024

  • В корпусе А на блоках 1 и 6 завершены работы по устройству щебеночного основания.
  • На блоках 1, 5, 6, 9 на разных стадиях выполняются подбетонное основание, монолитный ростверк, стены и колонны нулевого цикла.
  • На блоке 6 начались работы по устройству плиты перекрытия.
  • На корпусе Б начались работы по устройству стен и колонн нулевого цикла, а также выполняется демонтаж распорной системы.
  • На корпусе В начались работы по устройству стен и колонн 3 этажа.

Апрель, 2024

  • На объекте на нескольких секциях продолжается нулевой цикл.
  • В корпусе А на блоках 1, 5, 6 и 9 продолжаются работы по устройству щебеночного и подбетонного основания, монолитного ростверка.
  • Ведутся подготовительные мероприятия по монтажу распорных труб.
  • На блоке 6 началось устройство железобетонных стен и колонн.
  • На блоке 10 завершен монтаж железобетонных стен и колонн нулевого цикла, выполняется устройство плиты покрытия.
  • На корпусе Б продолжаются подготовительные работы по устройству стен и колонн нулевого цикла.
  • На корпусе В завершено армирование и бетонирование плиты перекрытия 1 этажа.
  • Ведутся работы по армированию и монтажу трубной разводки стен 2 этажа

Март, 2024

  • На объекте продолжается нулевой цикл.
  • В корпусе А на блоках 1, 5 и 6 продолжаются работы по устройству щебеночного и подбетонного основания.
  • На блоке 6 на 50% выполнен монолитный ростверк.
  • На блоке 10 монолитный ростверк уже завершен, на 40% выполнен монтаж железобетонных стен и колонн нулевого цикла.
  • На корпусе Б продолжаются подготовительные работы по устройству стен и колонн нулевого цикла.
  • На корпусе В выполнена плита перекрытия нулевого цикла, а также завершено армирование и бетонирование стен 1 этажа.
  • Начался монтаж опалубки плиты перекрытия.
  • Демонтаж распорной системы выполнен полностью.

Февраль, 2024

  • На объекте продолжается нулевой цикл.
  • В корпусе А на блоках 5 и 6 ведутся работы по устройству щебеночного и подбетонного основания.
  • На блоке 6 также выполняется монолитный ростверк.
  • На блоке 10 монолитный ростверк готов на 45%, а также идет монтаж железобетонных стен и колонн нулевого цикла.
  • На корпусе А идут подготовительные мероприятия по монтажу распорных труб.
  • На корпусе Б ростверк завершен полностью, планируется устройство стен и колонн нулевого цикла.
  • На корпусе В выполняется плита перекрытия нулевого цикла, началось армирование стен 1 этажа.
  • Ведутся подготовительные мероприятия по демонтажу распорной системы.

Январь, 2024

  • В корпусе А выполняются работы по устройству котлована на блоках 5, 6, 10.
  • На блоке 10 выполнена основная часть подбетонного основания ростверка (60%), идет армирование (47%), выполнена заливка монолита ростверка на захватках 1 и 2.
  • На блоке 6 начаты работы по устройству щебеночного основания (30%), впереди выполнение «подбетонки» и армирование.
  • Распорная система готова на 85%, планируются работы по монтажу распорных труб на блоке 6.
  • В корпусе Б продолжаются монолитные работы.
  • В корпусе В завершен ростверк фундаментной плиты, выполняется армирование и бетонирование стен нулевого цикла (45%).

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.70 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
