Ход строительства ЖК "МИРЪ"
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы
- Тайный покупатель

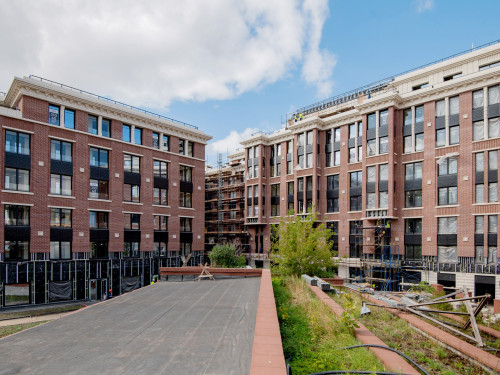

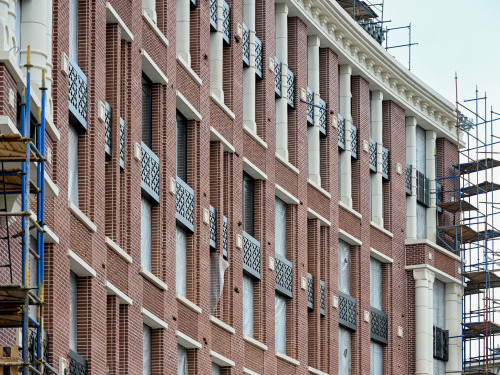

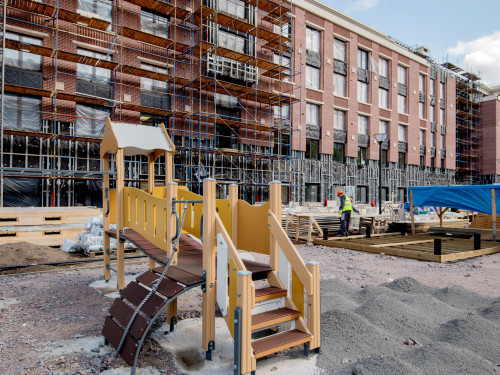

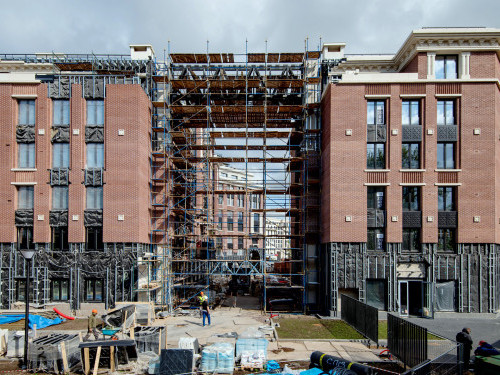

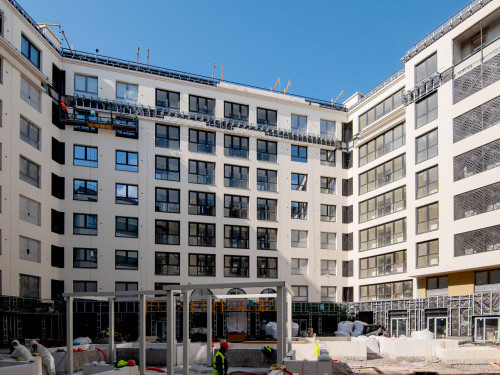

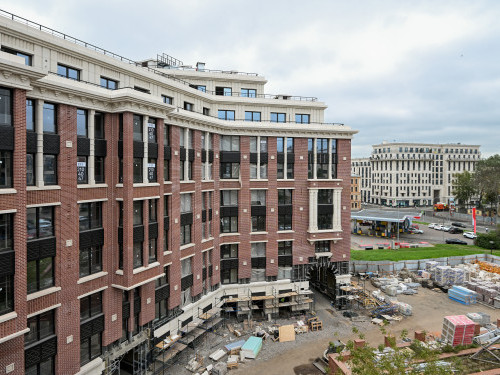

Февраль, 2025

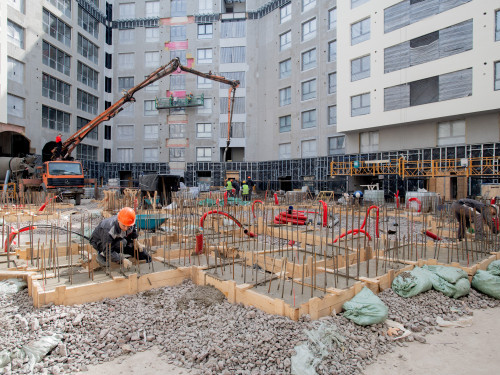

- 1 очередь

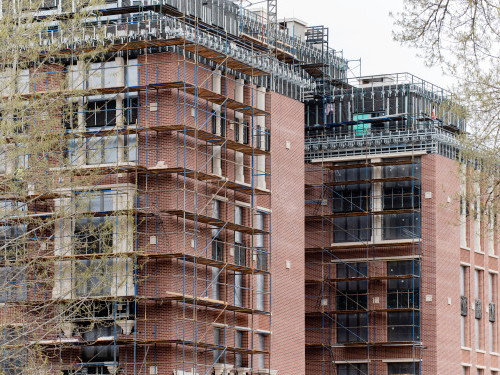

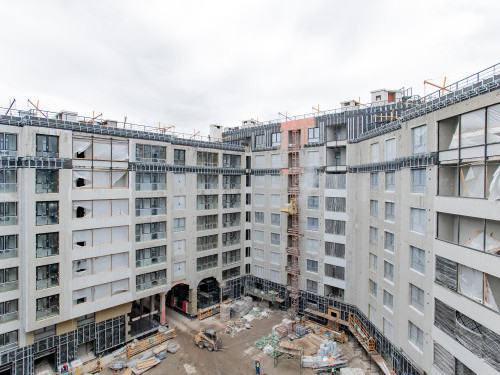

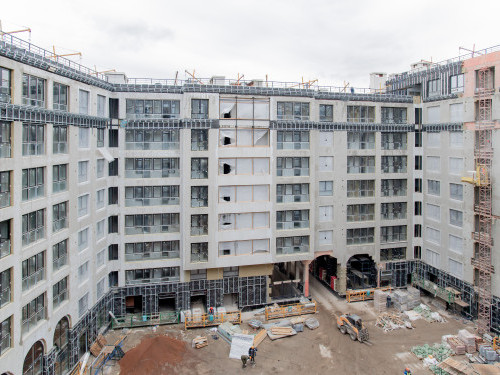

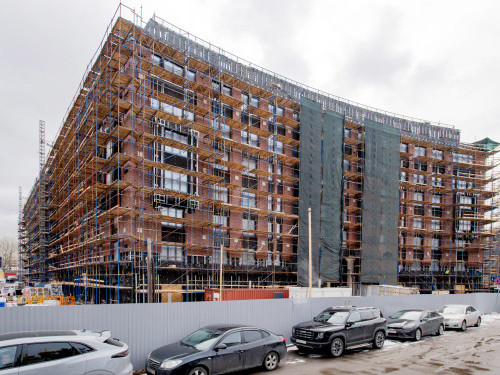

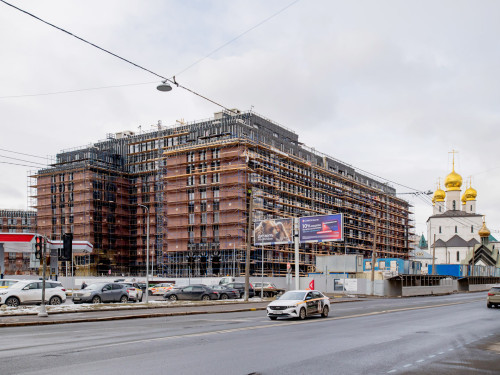

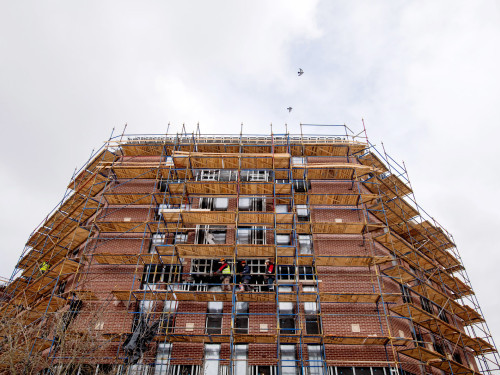

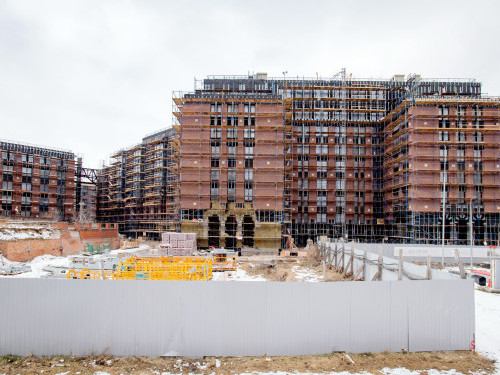

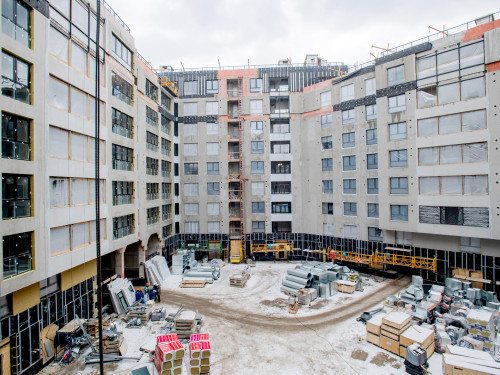

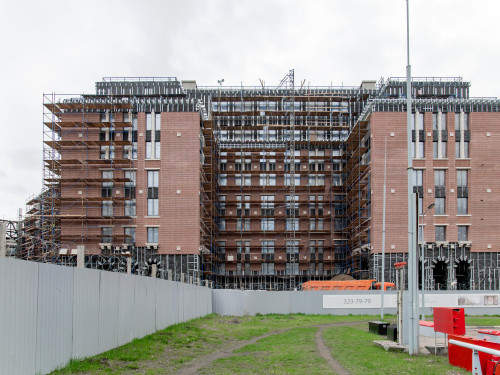

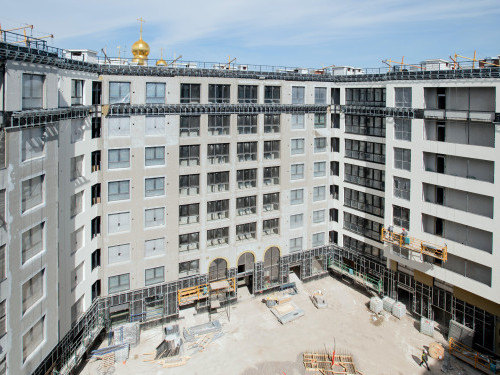

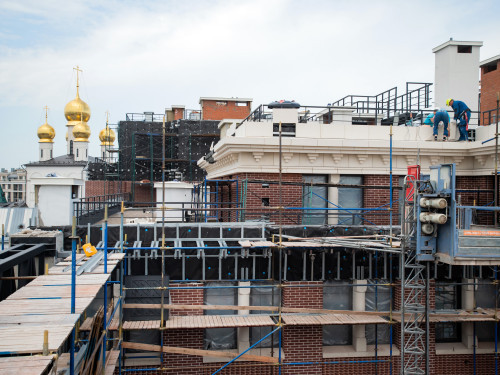

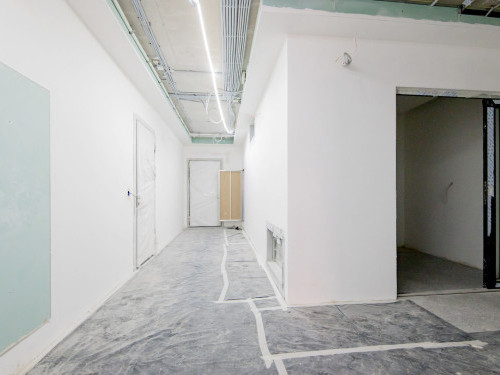

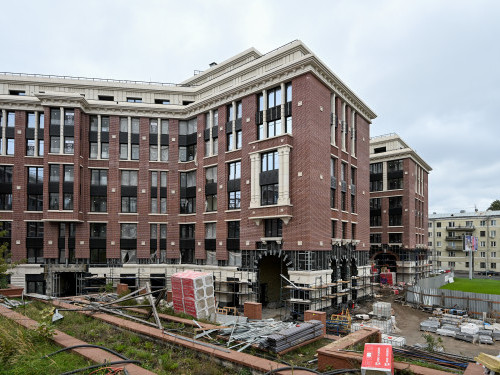

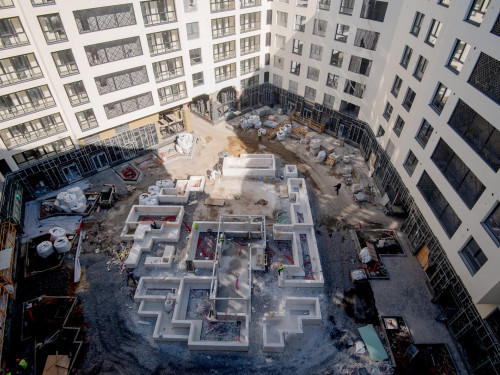

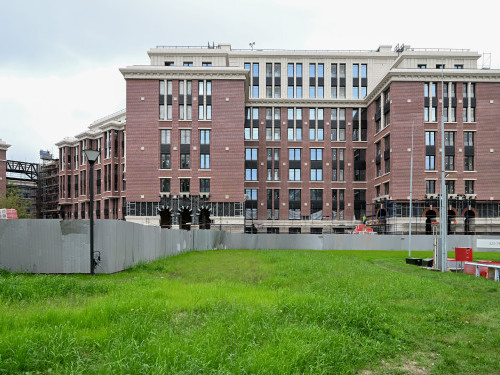

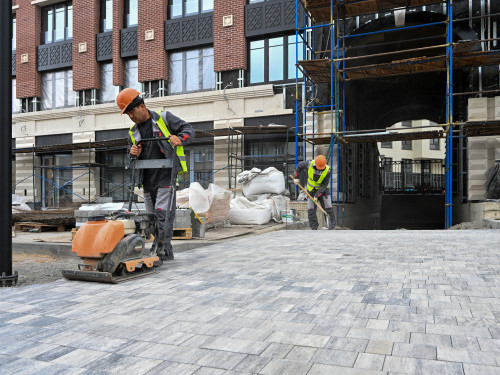

- Продолжается устройство стяжек полов. Заканчивается этап кладки внутренних стен и перегородок. Полностью завершена кровля. Продолжается прокладка внутренних инженерных коммуникаций. На фасаде со стороны двора идут штукатурные работы.

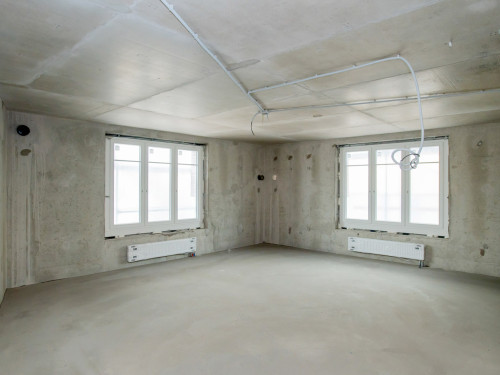

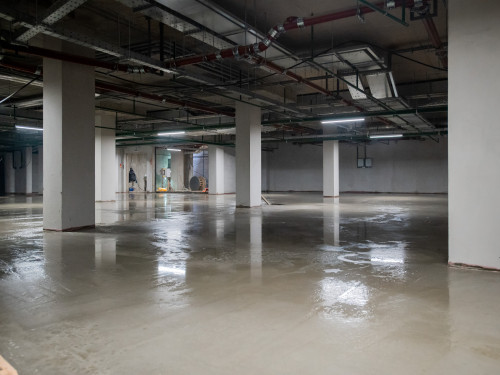

- Продолжили устройство стяжек полов на этажах и в квартирах.
- Завершаем кладку внутренних стен и перегородок.

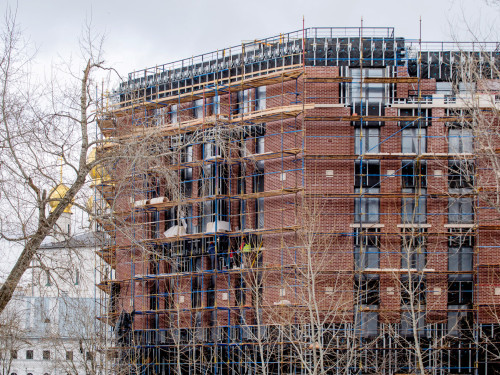

- Полностью готова кровля (за исключением покрытия из плитки на эксплуатируемых террасах).

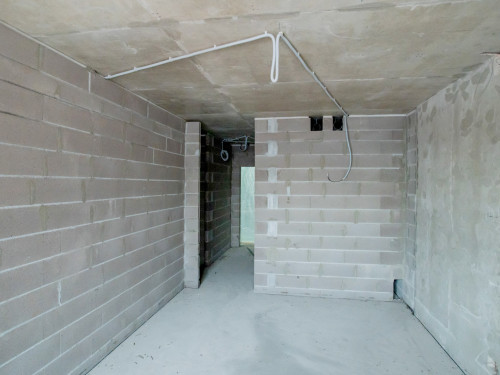

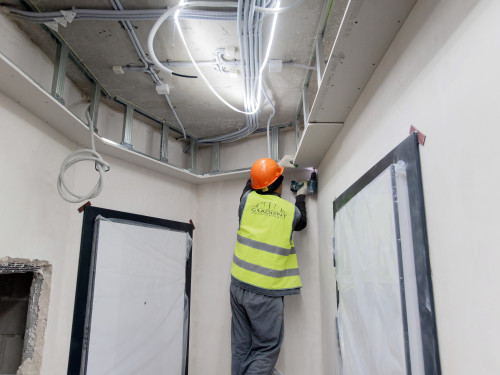

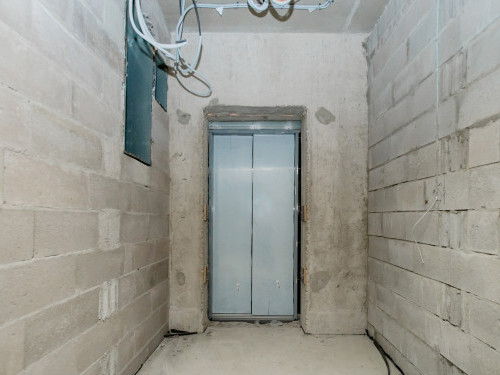

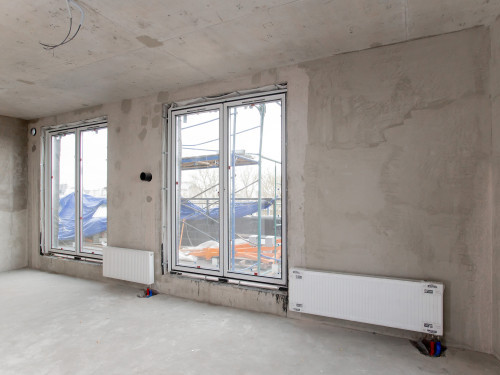

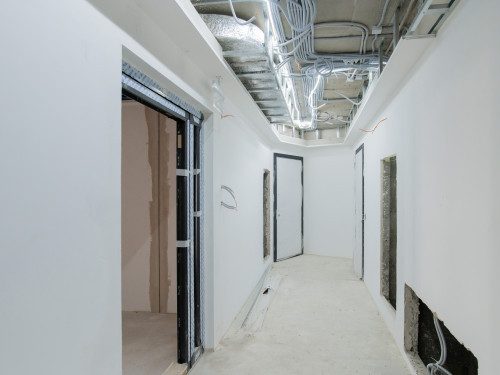

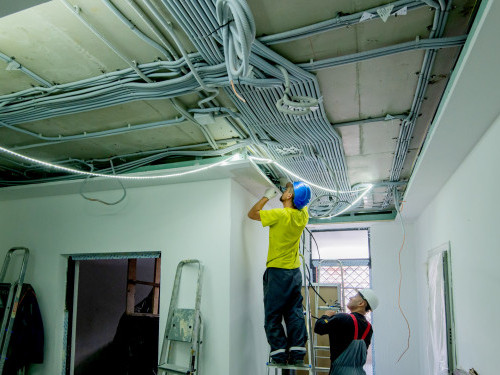

- Ведем прокладку всех внутренних инженерных коммуникаций, выполняем разводку отопления по квартирам, монтаж радиаторов.

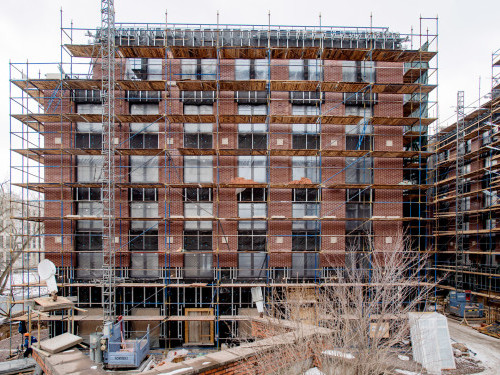

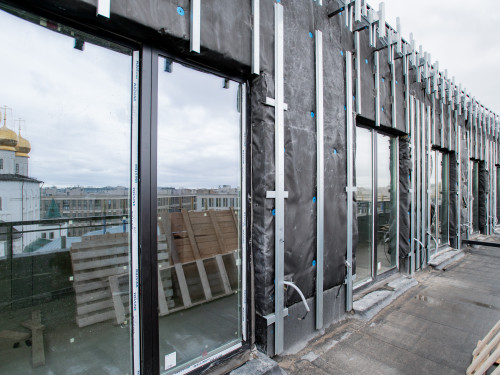

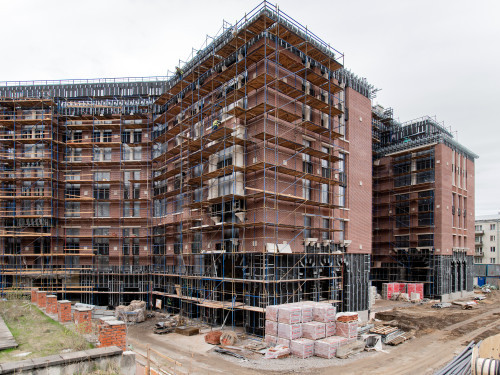

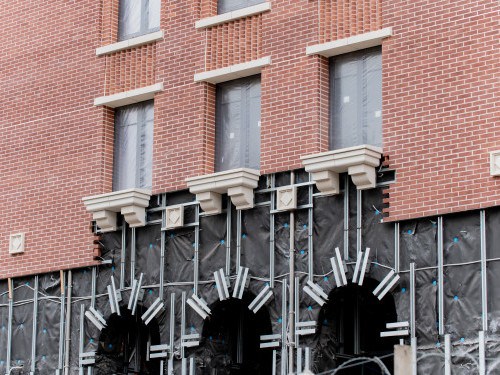

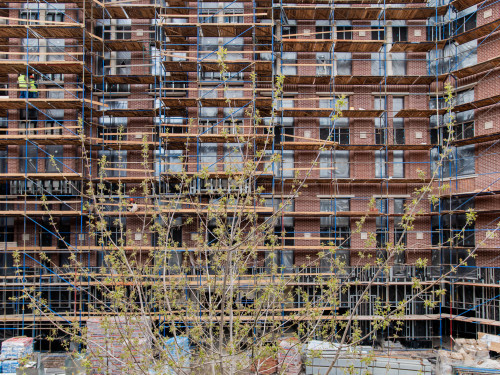

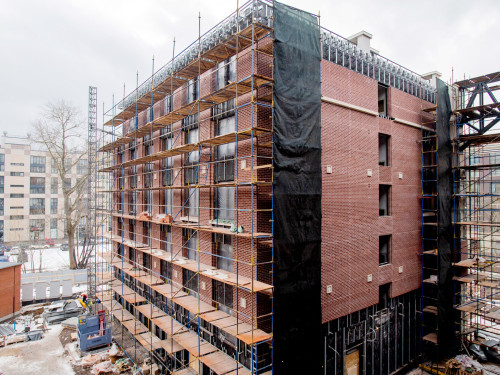

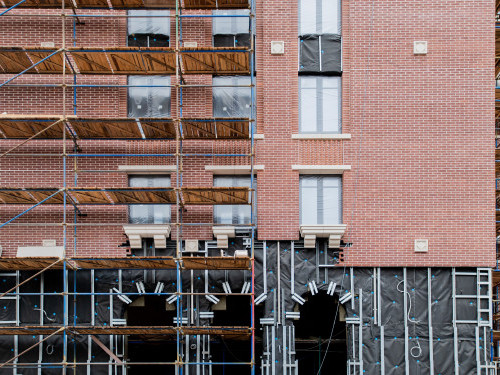

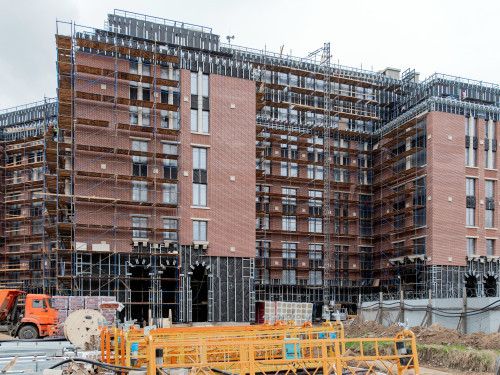

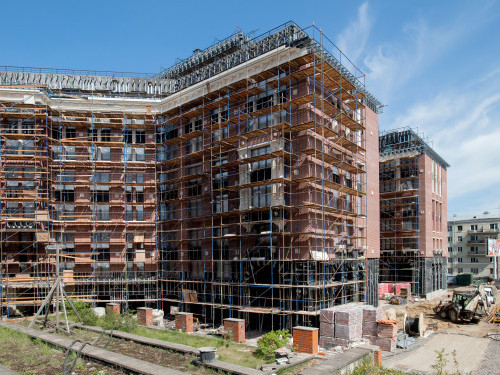

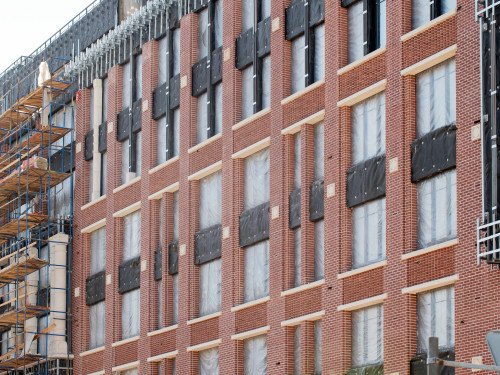

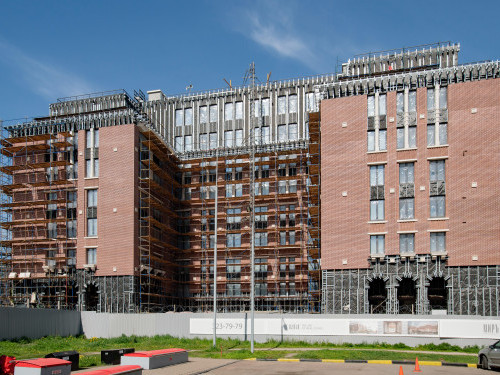

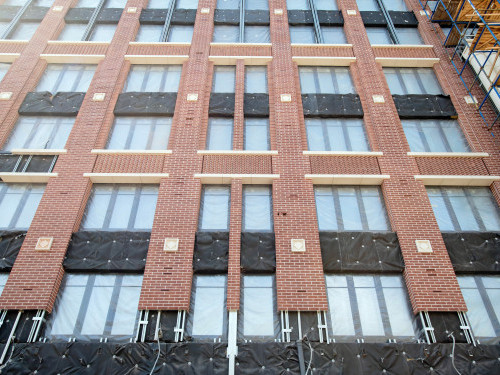

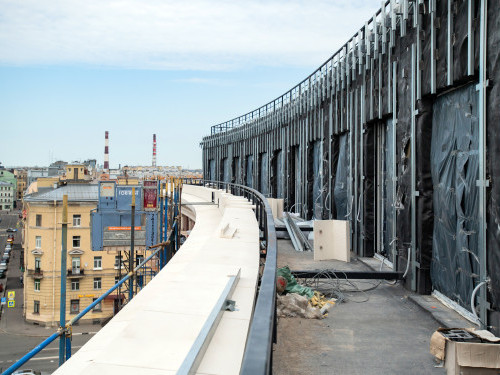

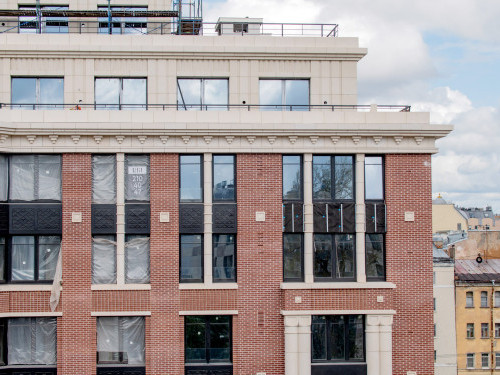

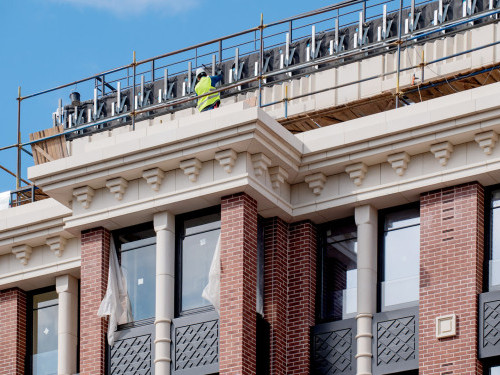

- Продолжаются фасадные работы: утепление фасада минераловатной плитой, устройство подсистемы вентилируемого фасада и наружной кладки, декоративных элементов из фибробетона.
- Также идут работы по штукатурному фасаду со стороны двора: завершили утепление и армирующий слой по утеплителю.

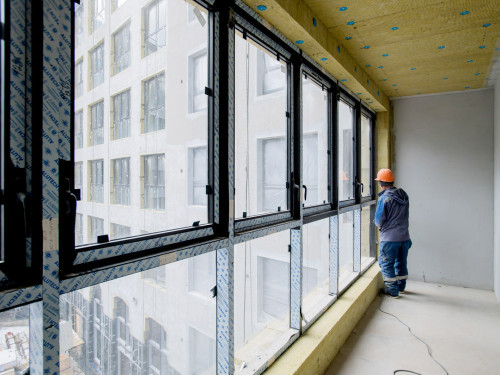

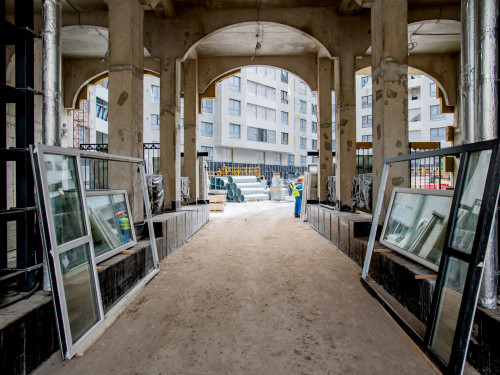

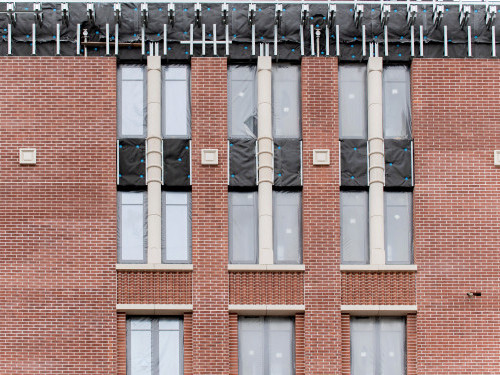

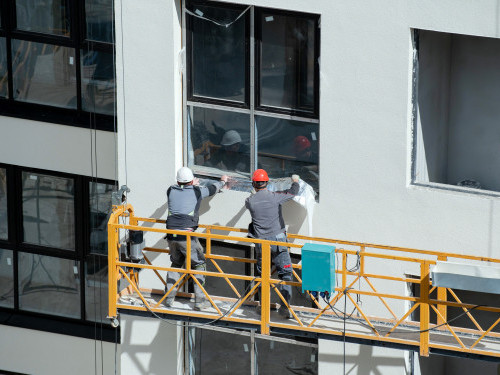

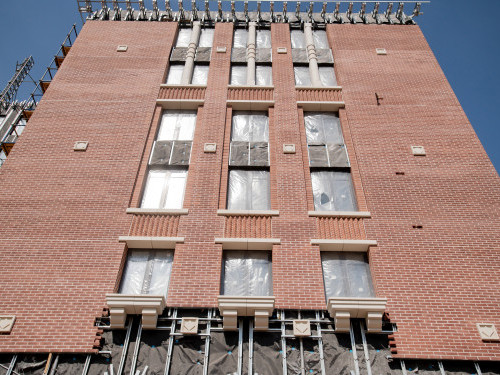

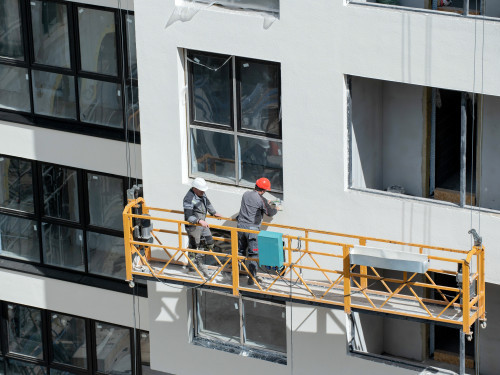

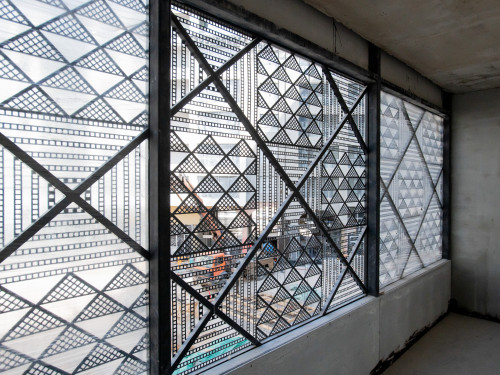

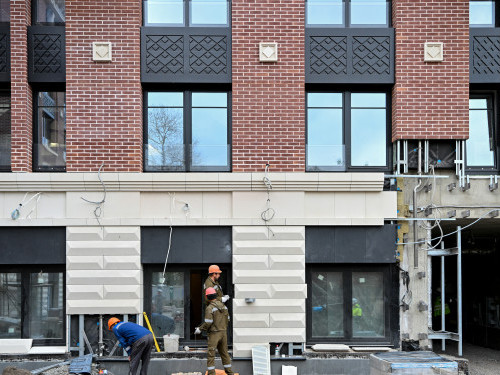

- Ведем монтаж оконных блоков и металлоконструкций витражного остекления.

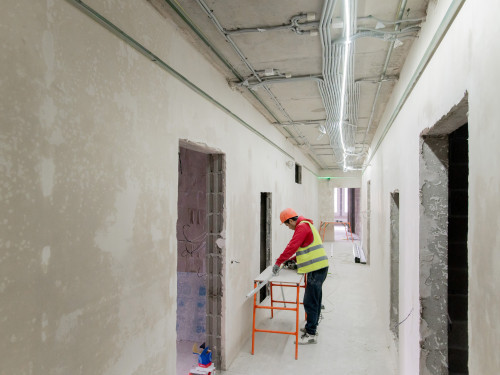

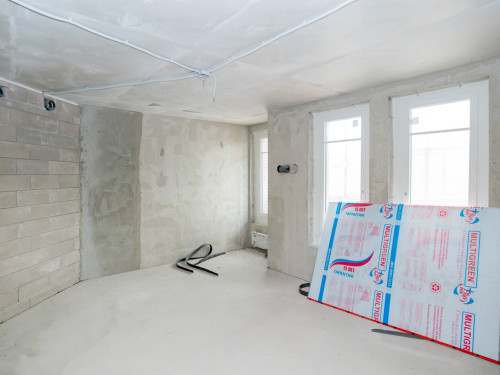

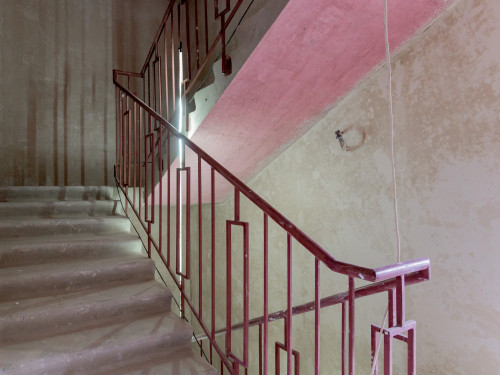

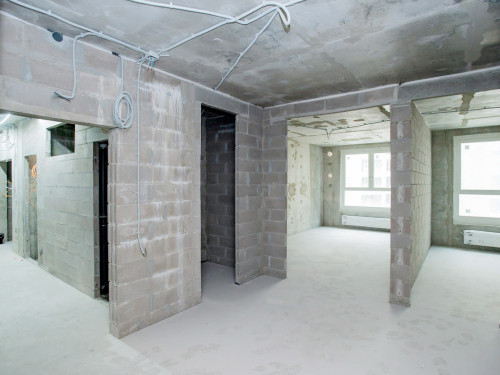

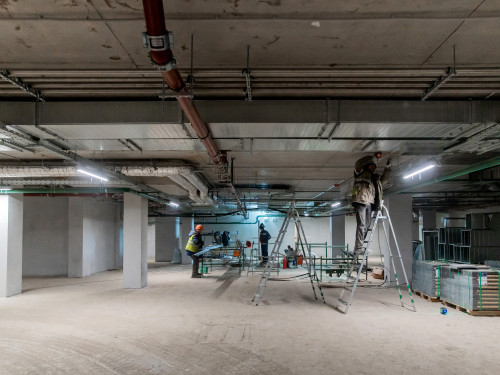

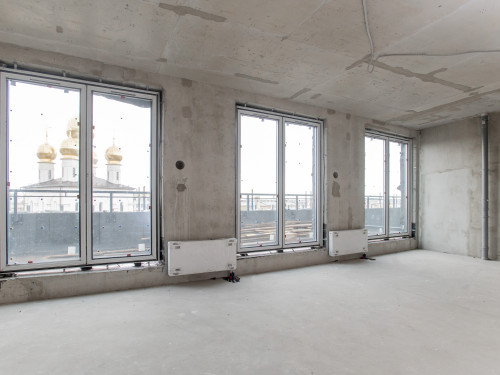

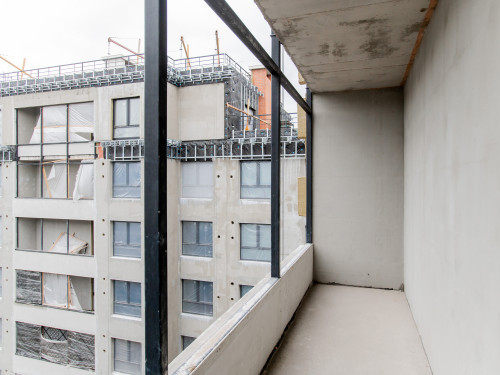

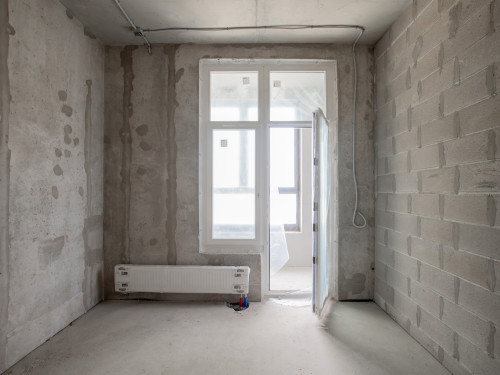

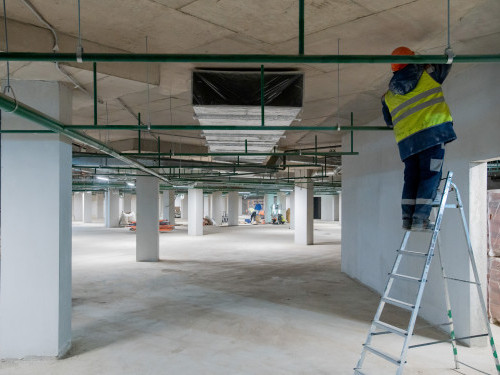

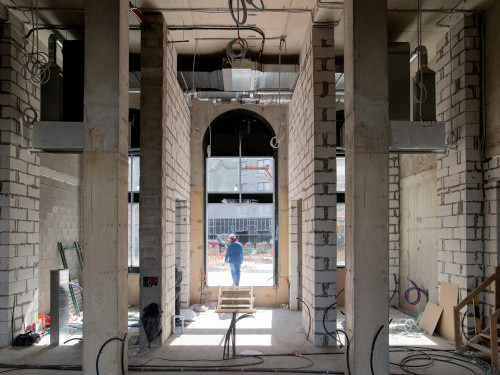

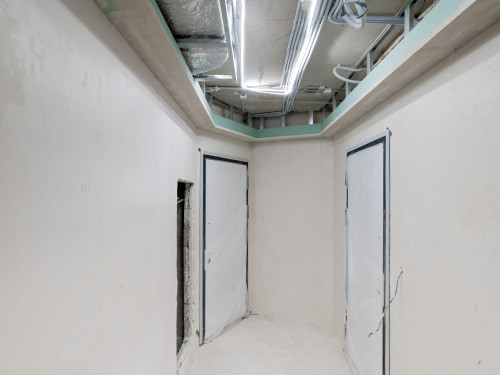

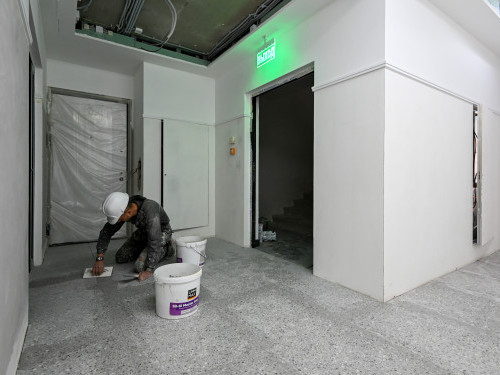

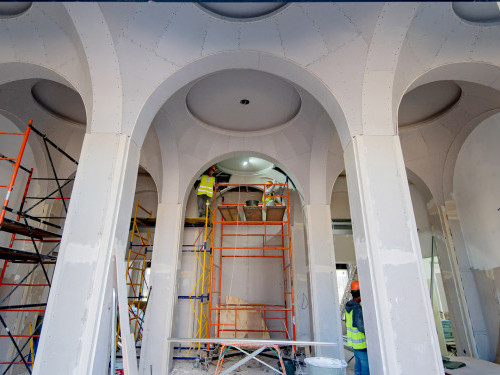

- Продолжаем внутренние отделочные работы в технических помещениях дома.
2024
Декабрь


















- 1 очередь
- На строительстве дома «МИРЪ» в декабре продолжили устройство стяжек полов на этажах и в квартирах.

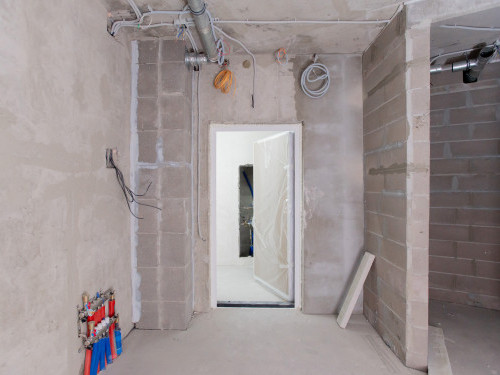

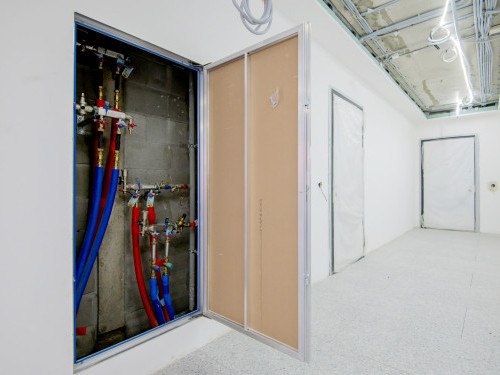

- Ведем прокладку всех внутренних инженерных коммуникаций, выполняем разводку отопления по квартирам, монтаж радиаторов.
- Продолжаются фасадные работы: ведем утепление фасада минераловатной плитой и устройство наружной кладки (вентилируемая навесная система с облицовкой из кирпича).
- В декабре приступили к монтажу оконных блоков и металлоконструкций витражного остекления.
- Начали внутренние отделочные работы в технических помещениях дома.
Октябрь
















- 1 очередь
- Завершаем устройство кровли, идут кровельные работы на покрытии паркинга.
- В сентябре продолжили монтаж фасадных металлоконструкций, идет устройство подсистемы для вентилируемого фасада.
- Ведем утепление фасада минераловатной плитой, устройство ветрозащиты. Также в сентябре продолжили прокладку внутренних инженерных коммуникаций (сетей электроснабжения, водоснабжения, водоотведения и канализации), ведем монтаж системы фасадной.
Июль
Май














- 1 очередь
- Завершились монолитные работы.

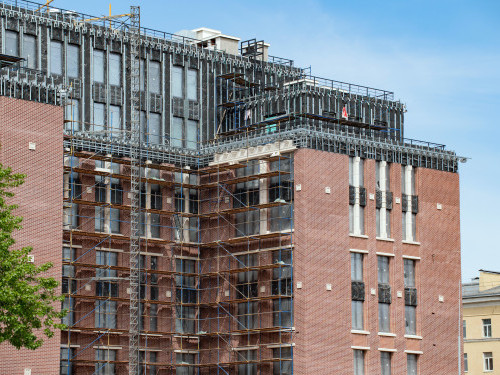

- Готовы конструкции всех девяти надземных этажей во всех секциях, завершено устройство монолитных конструкций на уровне кровли (парапеты).

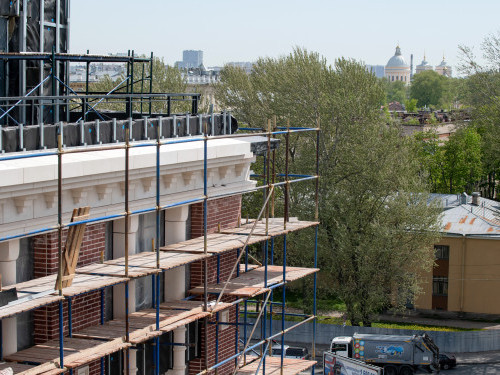

- В мае приступили к кровельным работам, выполняем нижние слои: гидроизоляция, керамзитобетон.
- Завершаем работы по кладке внутренних перегородок на большинстве этажей.

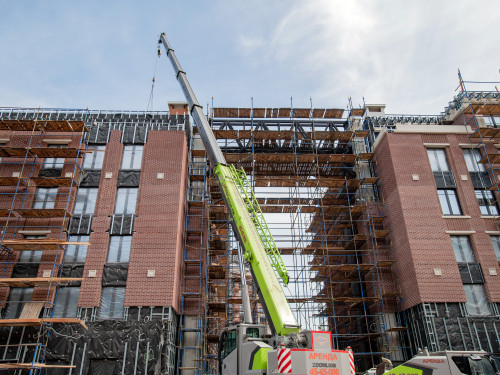

- Начали монтаж металлоконструкций под колонны на фасаде.
Апрель

















- На строительстве клубного дома «МИРЪ» в апреле практически завершились монолитные работы.
- Готовы конструкции всех девяти надземных этажей во всех секциях, завершаем устройство монолитных конструкций на уровне кровли (парапеты).
- Продолжаем работы по кладке внутренних перегородок на большинстве этажей, монтаж вентшахт и обстройку конструкций на кровле.

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.70 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
