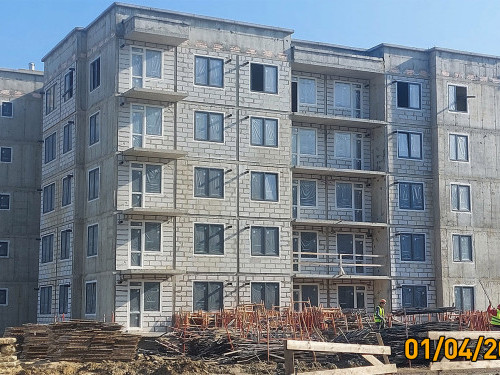

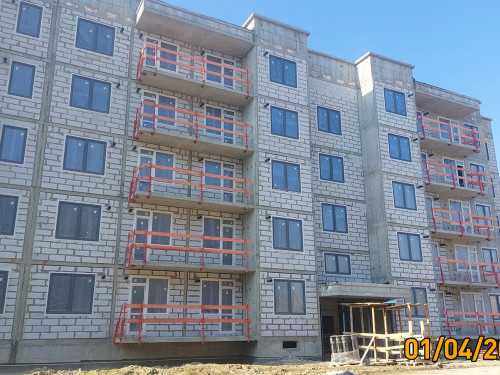

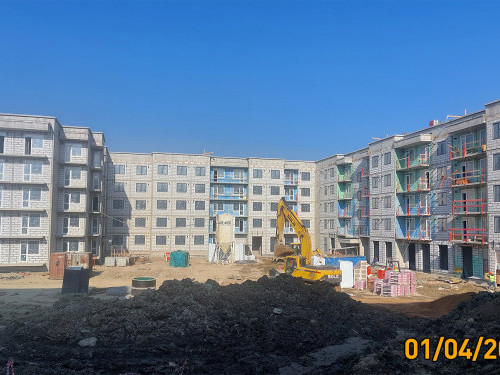

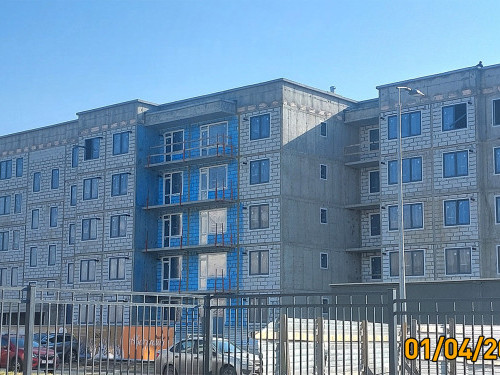

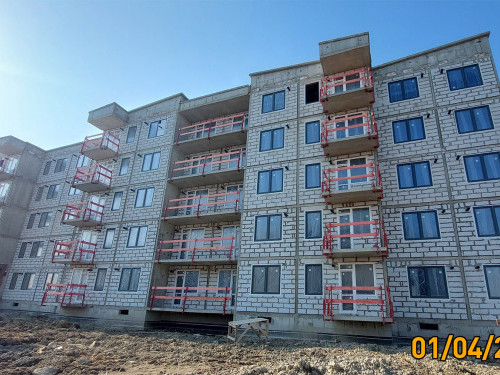

Ход строительства ЖК "ЮгТаун. Олимпийские кварталы"

Показать
  • Все
  • корпус 1.1 Греция
  • Корпус 1.2 Греция
  • Корпус 1.3 Греция

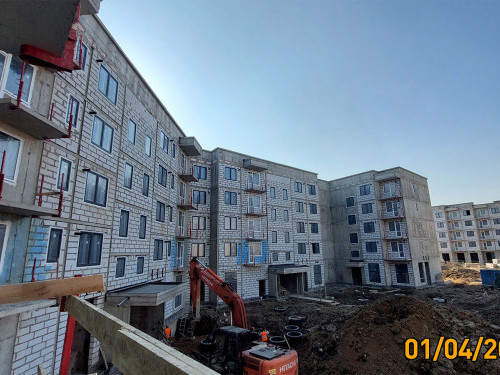

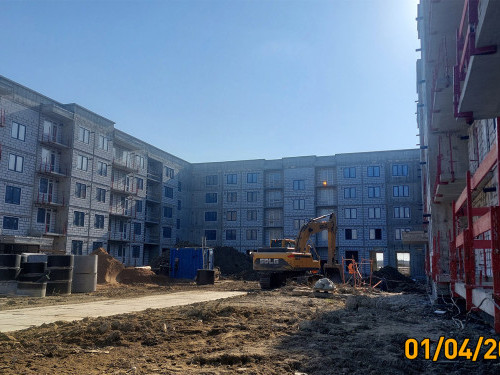

Апрель, 2022

  • корпус 1.1 Греция
  • Выполнены:
  • Плита перекрытия 5 этажа в секции 1
  • Стены 5 этажа в секциях 1-4
  • Плита перекрытия 4 этажа в секциях 1-4, 7-9
  • Стены 4 этажа в секциях 1-4, 7-9
  • Плиты перекрытия 3 этажа в секциях 1-9
  • Ведутся работы по устройству монолитных лестничных маршей и площадок, закладке труб ПНД для разводки электроснабжения, каменной кладке перегородок и наружных стен из газобетона, монтаж сборных лестничных маршей и вентблоков
  • Корпус 1.2 Греция
  • Выполнены:
  • Перекрытия 4 этажа в секциях 2,8,9
  • Стены 4 этажа в секциях 2,8,9
  • Плиты перекрытия 3 этажа в секциях 8-9, 1-5
  • Стены 3-го этажа в секциях 1-5, 8-9
  • Плиты перекрытия 2 этажа в секциях 1-5, 7-9
  • Стены 2 этажа в секциях 1-5,7-9
  • Плиты перекрытия 1 этажа в секциях 1-5, 7-9
  • Стены 1 этажа в секциях 1-9
  • Ведутся работы по устройству монолитных лестничных маршей и площадок, закладке труб ПНД для разводки электроснабжения, каменной кладке перегородок и наружных стен из газобетона,, монтаж сборных лестничных маршей и вентблоков
  • Корпус 1.3 Греция
  • Выполнены:
  • Плита перекрытия 3 этажа в секции 9
  • Стены 3 этажа в секциях 2-5, 8-9
  • Плиты перекрытия 2 этажа в секциях 1-5, 8-9
  • Стены 2 этажа в секциях 1-5, 7-9
  • Плиты перекрытия 1 этажа в секциях 1-5, 7-9
  • Стены 1 этажа в секциях 1-9
  • Ведутся работы по устройству монолитных лестничных маршей и площадок, закладке труб ПНД для разводки электроснабжения, монтаж сборных лестничных маршей и вентблоков, начаты работы по каменной кладке перегородок в подвале
  • Наружные инженерные сети:
  • Продолжаются работы по устройству внеплощадочных сетей водопровода и водоотведения (ливневая и хозбытовая канализация)
  • Ведутся работы по устройству котельной
  • Завершены работы по прокладке внеплощадочных сетей газоснабжения среднего и высокого давления (1-й этап)

Март, 2022

  • корпус 1.1 Греция
  • Выполнены:
  • Стены 2-го этажа-секции 1-9
  • Плита перекрытия 2-го этажа - секции 1-9
  • Стены 3-го этажа - секции 1-4, 6-9
  • Плита перекрытия (ПП) 3-го этажа - секции 1-4, 6-9
  • Стены 4-го этажа - секции 1-4
  • Плита перекрытия 4-го этажа - секции 1-2
  • Ведутся работы по устройству монолитных лестничных маршей и площадок, закладке труб ПНД для разводки электроснабжения и каменной кладке перегородок в подвале наружных стен из газобетона.
  • Продолжаются работы по монтажу сборных лестничных маршей и вентблоков
  • Корпус 1.2 Греция
  • Выполнены:
  • Стены 1-го этажа-секции 1-6, 7-9
  • Плита перекрытия 1-го этажа - секции 1-5, 7-9
  • Стены 2-го этажа - секции 1-5, 8-9
  • Плита перекрытия (ПП) 2-го этажа - секции 1-5, 8-9
  • Стены 3-го этажа - секции 1-4
  • Плита перекрытия 4-го этажа - секции 2-4, 8-9
  • ПП 3-го этажа - секции 2, 9
  • Ведутся работы по устройству монолитных лестничных маршей м площадок, закладке труб ПНД для разводки электроснабжения и каменной кладке перегородок в подвале и наружных стен из газобетона
  • Корпус 1.3 Греция
  • Выполнены:
  • Стены 1-го этажа-секции 1-9
  • Плита перекрытия 1-го этажа - секции 2-5, 8-9
  • Стены 2-го этажа - секции 3,4,8,9
  • Плита перекрытия (ПП) 2-го этажа - секции 4, 9
  • Ведутся работы по устройству монолитных лестничных маршей и площадок, закладке труб ПНД для разводки электроснабжения.
  • Наружные инженерные сети:
  • Продолжаются работы по устройству внеплощадочных сетей водоотведения (ливневая и хозбытовая канализация), ведутся работы по устройству котельной

Февраль, 2022

  • корпус 1.1 Греция
  • Выполнены:
  • Стены 2-го этажа - секции 1-5, 7-9.
  • Плита перекрытия 2-го этажа - секций 1-5, 7-9.
  • Стены 3-го этажа - секций 1-3, 9.
  • Плита перекрытия 3-го этажа - секций 1-2.
  • Ведутся работы по устройству монолитных лестничных маршей м площадок, закладке труб ПНД для разводки электроснабжения и каменной кладке перегородок в подвале и наружных стен из газобетона.
  • Корпус 1.2 Греция
  • Выполнены:
  • Стены 1-го этажа - секций 1-5, 7-9.
  • Плита перекрытия 1-го этажа - секций 1-5, 8-9.
  • Стены 2-го этажа - секций 2-4, 8-9.
  • ПП 2-го этажа - секций 8-9, 2-3.
  • Стены 3-го этажа - секция 9.
  • Ведутся работы по устройству монолитных лестничных мершей и площадок, закладке труб ПНД для разводки электроснабжения.
  • Продолжаются работы по устройству гидро- и теплоизоляции , обратной засыпке пасух котлована.
  • Корпус 1.3 Греция
  • Выполнены:
  • Стены подвала - секции 1-9.
  • Плита перекрытия подвала - секции 2-9.
  • Стены 1-го этажа - секции 4-5, 8-9.
  • ПП 1-го этажа- секции 5, 8-9.
  • Ведутся работы по устройству монолитных лестничных маршей и площадок, закладке труб ПНД для разводки электроснабжения.
  • Продолжаются работы по устройству гидро- и теплоизоляции , обратной засыпке пасух котлована.
  • Наружные инженерные сети:
  • Продолжаются работы по устройству внеплощадочных сетей водоотведения ( ливневая и хозбытовая канализация), ведутся работы по устройству котельной и прокладке внеплощадочных сетей газоснабжения.

Январь, 2022

  • корпус 1.1 Греция
  • Работы по устройству конструкций стен 2-го этажа выполнены на секциях 1-3; 8,9.
  • Ведутся работы по устройству стен 2-го этажа секций 4,5,7 с закладкой труб ПНД для разводки электроснабжения.
  • Перекрытия над 1 этажом на секциях 1-9 завершены.
  • Перекрытия над 2 этажом выполнены на секциях 1,3,5,8,9, ведутся работы по устройству перекрытия секции 4 с закладкой труб ПНД для разводки электроснабжения.
  • Продолжаются работы по каменной кладке в подвальной части корпуса 1, секция 3. В секции 4 работы выполнены.
  • Корпус 1.2 Греция
  • Работы по устройству конструкций стен 1-го этажа выполнены на секциях 1-5, 7-9, ведутся работы по устройству стен 1-го этажа секции 6.
  • Работы по устройству стен 2-го этажа выполнены на секциях 2,8,9, ведутся работы по закладке труб ПНД для разводки электроснабжения.
  • Перекрытия 1-го этажа выполнены на секциях 1-5, 8, 9.
  • Перекрытия над 1-м этажом выполнены на секции 9.
  • Корпус 1.3 Греция
  • Стены подвала на секциях 3-9 выполнены, ведутся работы по устройству стен подвала на секциях 1,2; монолитных лестничных маршей, закладке труб ПНД для разводки электроснабжения.
  • Стены 1-го этажа секций 8,9 выполнены.
  • Перекрытия над подвалом выполнены на секциях 3-9.
  • Перекрытия над 1-м этажом выполнены на секциях 9.
  • Продолжаются работы по устройству внеплощадочных сетей водоотведения (ливневая и хозбытовая канализация), начаты работы по устройству котельной и газоснабжения.
2021

Декабрь

  • корпус 1.1 Греция
  • Работы по устройству конструкций стен и перекрытий подвала секций 1-9 завершены.
  • Стены 1-го этажа выполнены на секциях 1, 2, 3, 5, 8, 9 , ведутся работы по устройству стен 1-го этажей секций 4, 6, 7;4 закладка труб ПНД для разводки электроснабжения, работы по устройству монолитных лестничных маршей.
  • Перекрытия над 1 этажом выполнены на секциях 1, 5, 8, 9; ведутся работы по устройству плиты перекрытия над секцией 2 с закладкой труб ПНД для разводки электроснабжения.
  • Корпус 1.2 Греция
  • Работы по устройству конструкций стен и перекрытий подвала секций 1-9 завершены.
  • Стены 1-го этажа выполнены на секциях 2, 8, 9; ведутся работы по устройству стен на секциях 1, 3-7 ; монолитных лестничных маршей , закладке труб ПНД для разводки электроснабжения.
  • Перекрытия над 1 этажом выполнены на секции 9.
  • Корпус 1.3 Греция
  • Фундаментные плиты на секциях 1-9 завершены.
  • Стены подвала на секциях 5, 8, 9 выполнены, ведутся работы по устройству стен на секциях 1-7; монолитных лестничных маршей, с закладкой труб ПНД для разводки электроснабжения.
  • Перекрытие над подвалом выполнено на секции 9, ведутся работы по устройству плиты перекрытия над секцией 5, 8 с закладкой труб ПНД для разводки электроснабжения.
  • Наружные инженерные сети:
  • Начаты работы по отрывке котлованов под устройство камер ливневой канализации и подготовке площадки под заготовки и строительные материалы для устройства наружных инженерных коммуникаций.

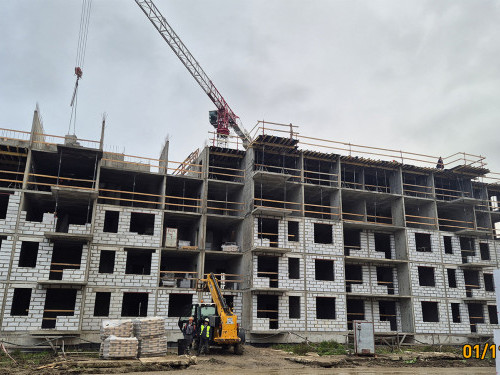

Ноябрь

  • корпус 1.1 Греция
  • Работы по устройству фундаментных плит секций 1-9 завершены.
  • Стены подвала выполнены на секциях 1,2,5-9 ведутся работы по устройству стен подвала секций 3,4, монолитных лестничных маршей , напыляемой гидроизоляции, теплоизоляции и обратной засыпке.
  • Ведутся работы по устройству стен первого этажа секции 9 с закладкой труб ПНД для разводки электроснабжения.
  • Перекрытия над подвалом выполнены на секциях 1,2,5, 7,8,9, ведутся работы по устройству плиты перекрытия над подвалом секции 6 с закладкой труб ПНД для разводки электроснабжения.
  • Корпус 1.2 Греция
  • Работы по устройству фундаментных плит секций 1-9 завершены.
  • Стены подвала выполнены на секциях 2,3,9 ведутся работы по устройству стен на секциях 4,5,8, монолитных лестничных маршей, напыляемой гидроизоляции, теплоизоляции и закладки труб ПНД для разводки электроснабжения.
  • Перекрытия над подвалом выполнены на секциях 2,3,9, ведутся работы по устройству плиты перекрытия над подвалом секции 8 с закладкой труб ПНД для разводки электроснабжения.
  • Корпус 1.3 Греция
  • Работы по отрывке котлованов с устройством песчаного основания секций 1-5 и 8-9 завершены
  • Ведутся работы по устройству песчаного основания в котлованах секций 6,7.
  • Бетонная подготовка выполнена на секциях 1-4, 8-9.
  • Фундаментные плиты выполнены на секциях 3-4, 8-9.
  • Ведутся работы по устройству ФП на секциях 1-2.
  • Работы ПОС:
  • Устройство подъездных временных дорог (1-я очередь) завершено.
  • Выполняется монтаж башенных кранов корп.3

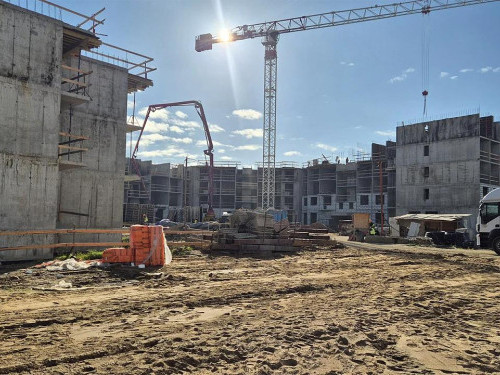

Октябрь

  • корпус 1.1 Греция
  • Завершены работы по откопке котлованов и устройству бетонной подготовки секций 1-9.
  • Ведутся работы нулевого цикла.
  • На секциях 1,2,5,6,7,8,9 выполнено устройство фундаментных плит.
  • На секции 3 ведутся работы по армированию фундаментной плиты.
  • На секциях 8,9 завершены монолитные работы по устройству стен подвала, ведутся работы по устройству монолитных лестничных маршей.
  • На секции 1-2 ведутся работы по устройству монолитных стен подвала с закладкой труб вертикальных стояков электроснабжения.
  • На секции 9 завершены монолитные работы по устройству плиты перекрытия и трубная разводка электроснабжения в плите над подвалом.
  • Ведутся работы по устройству монолитного перекрытия над подвалом секции 8.
  • Работы ПОС:
  • Продолжаются работы по устройству временных подъездных дорог.
  • Башенные краны на корпусе 1.1 и корпусе 1.2 секции 1-4 запущены в работу.
  • Корпус 1.2 Греция
  • Завершены работы по откопке котлованов и устройству бетонной подготовки секций 1-9.
  • Ведутся работы нулевого цикла.
  • На секциях 1,2,3,4,5,8,9 выполнено устройство фундаментных плит.
  • На секциях 6,7 ведутся работы по устройству армирования фундаментных плит.
  • На секции 2 ведутся работы по устройству монолитных стен подвала с закладкой труб вертикальных стояков электроснабжения.
  • Корпус 1.3 Греция
  • Ведутся работы по отрывке котлованов, отрывка котлованов секций 4,8,9 выполнена.

Сентябрь

  • корпус 1.1 Греция
  • Работы по откопке котлована секций 1-9 завершены
  • Ведутся работы нулевого цикла
  • На секциях 1,2,5-9 выполнено устройство фундаментных плит
  • На секциях 8,9 выполняются монолитные работы по стенам подвала
  • На 9 секции монтируется опалубка плиты перекрытия над подвалом.
  • Корпус 1.2 Греция
  • Работы по откопке котлованов девяти секций завершены.
  • Ведутся монолитные работы по устройству бетонной подготовки и фундаментных плит на секциях 1-4.
  • На секциях 5-9 произведена подготовка основания из песка
  • Корпус 1.3 Греция
  • Подрядчик приступил у откопке котлованов 9-й секции.
  • Работы ПОС:
  • Продолжаются работы по устройству временных подъездных дорог

Август

  • Ведутся работы по подготовке площадки строительства (устройство временных дорог и площадок складирования).
  • Ведутся работы по откопке котлованов корпусов 1 и 2.
  • Ведутся работы по устройству бетонной подготовки фундаментной плиты корпуса 1.
  • Начаты работы по армированию фундаментной плиты корпуса 1.
  • Ведутся работы ПОС (устройство щебеночного основания площадки бытового городка, устройство временного ограждения бытового городка).

Июль

  • Ведутся работы по подготовке площадки строительства (устройство временных дорог и ограждений площадки строительства).
  • Заканчиваются работы по прокладке временных электросетей.
  • корпус 1.1 Греция
  • Ведутся работы по откопке котлована корпуса

Июнь

  • Ведутся работы по подготовке площадки строительства (устройство временных дорог).
  • Ведутся работы по прокладке временных электрических сетей.

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
