Ход строительства ЖК "Струны"
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы
- Тайный покупатель

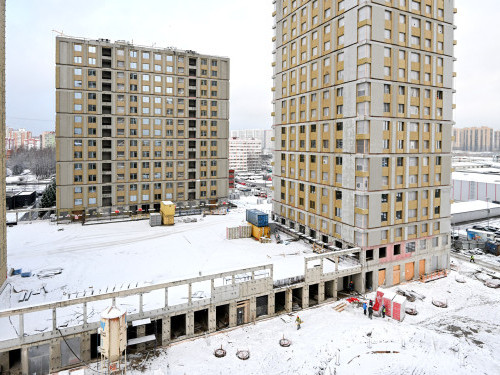

Февраль, 2025

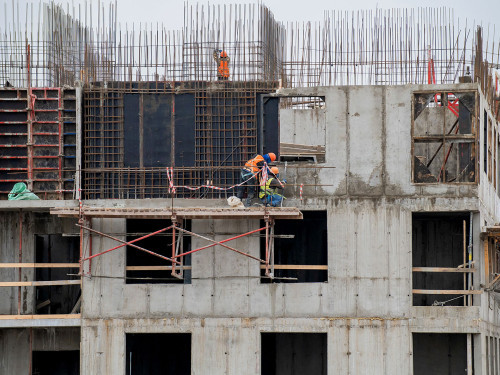

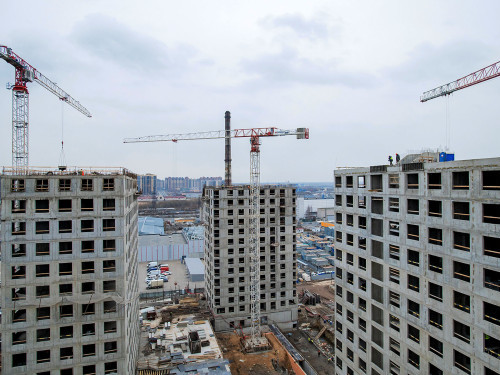

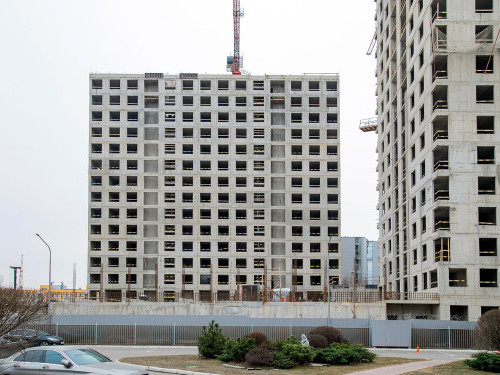

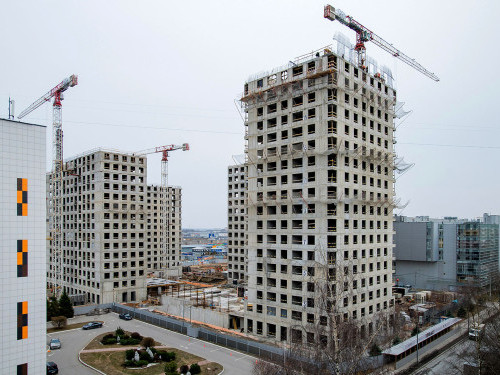

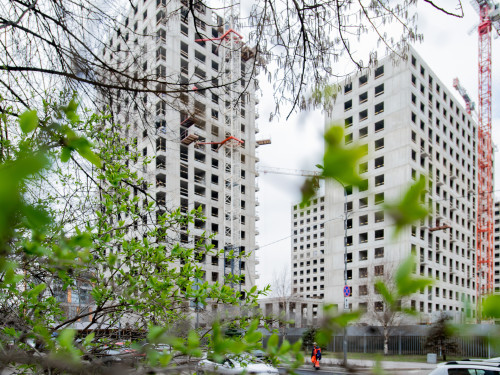

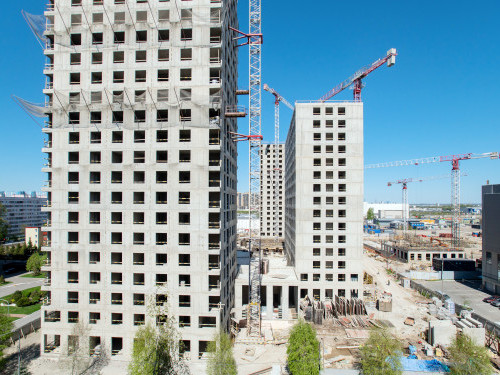

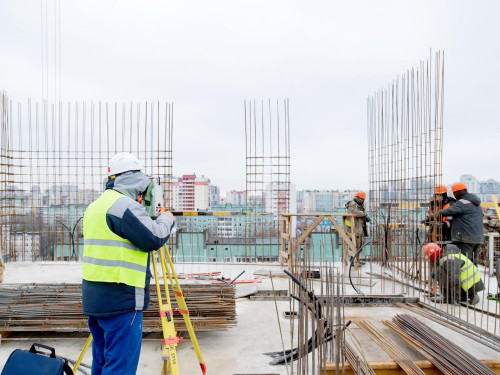

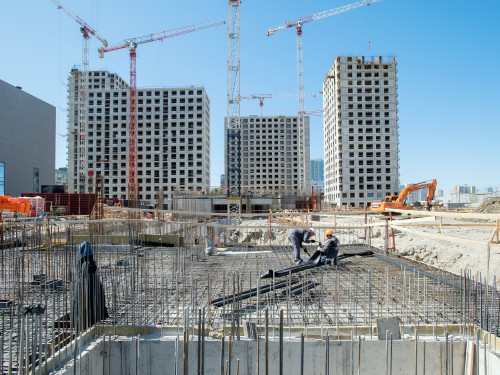

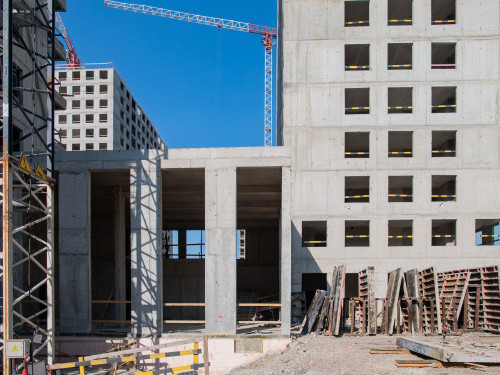

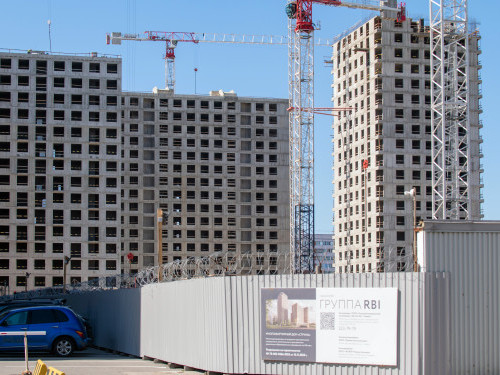

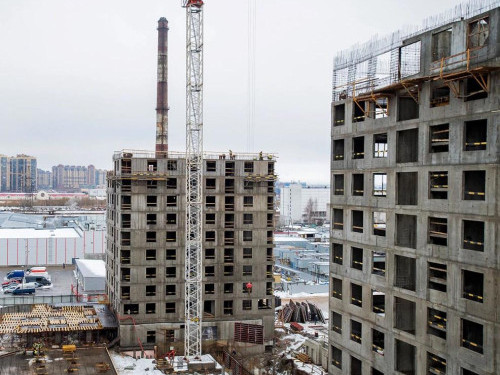

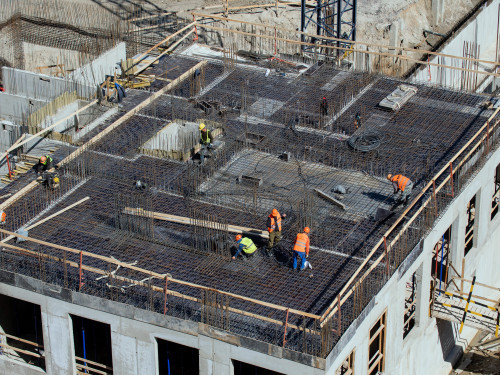

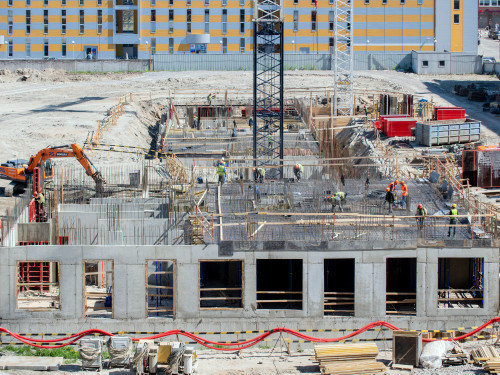

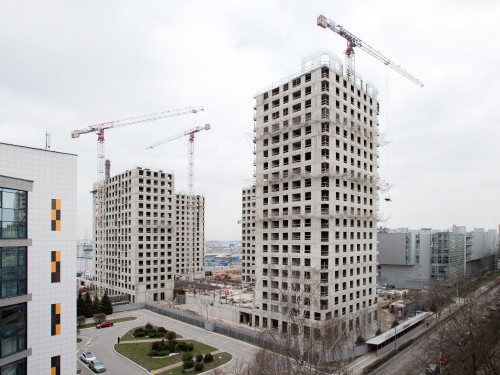

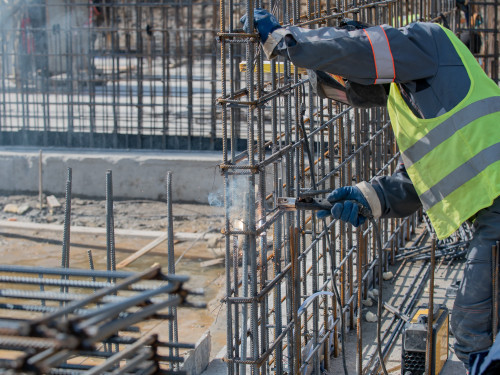

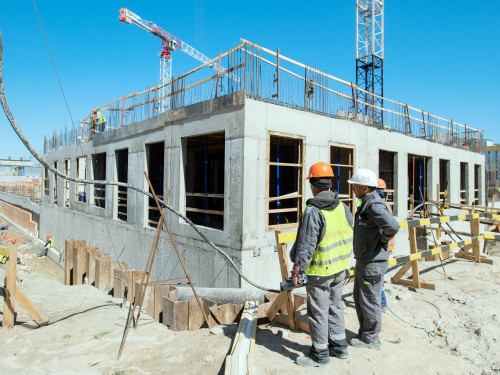

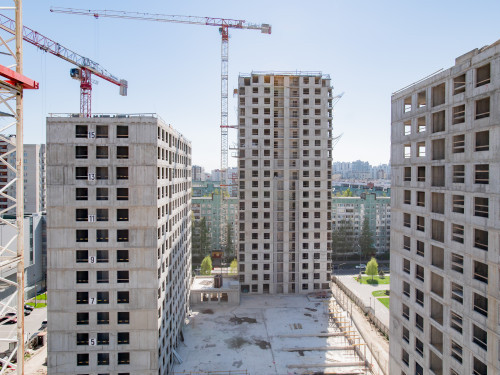

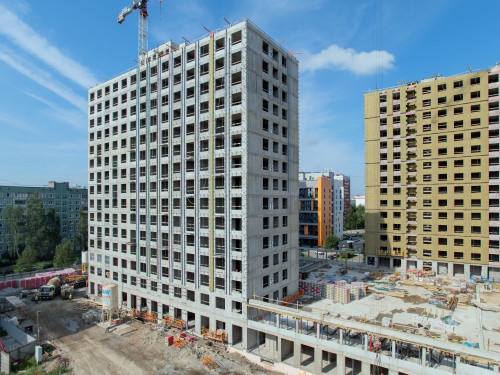

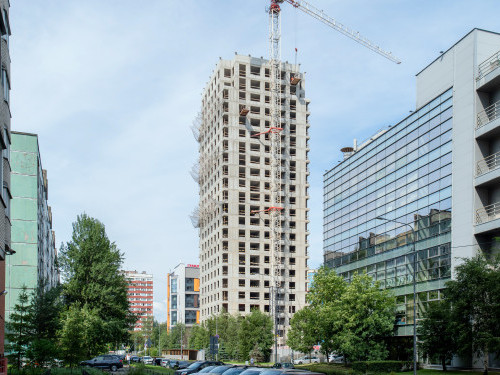

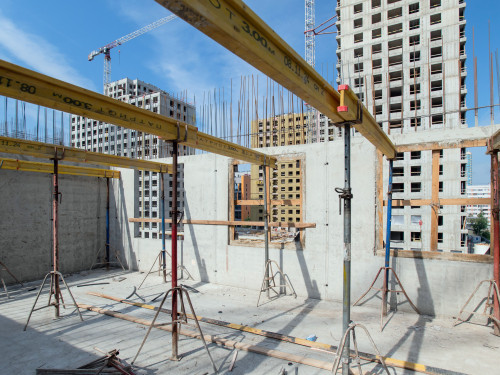

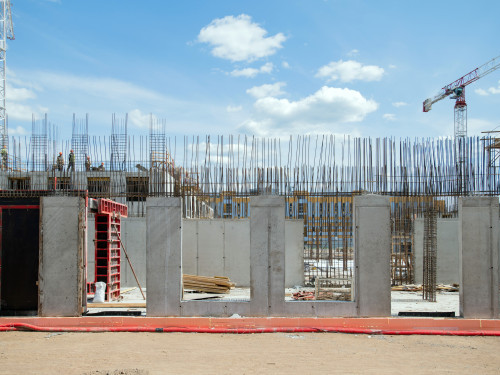

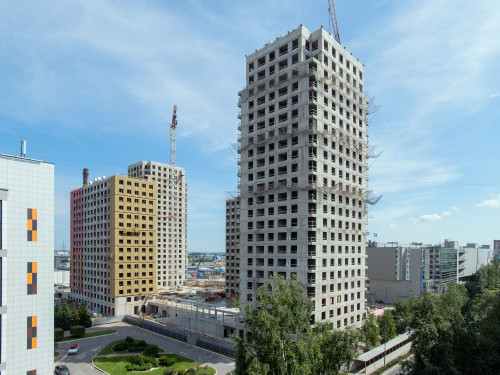

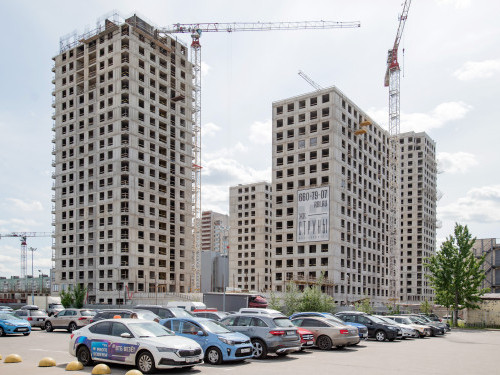

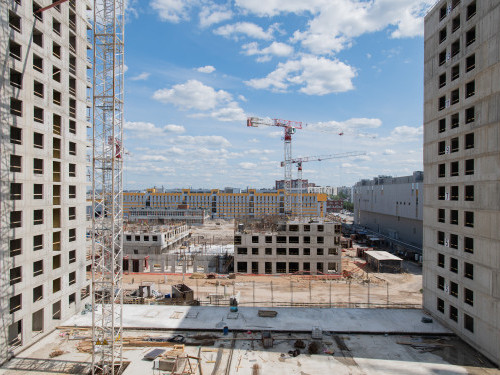

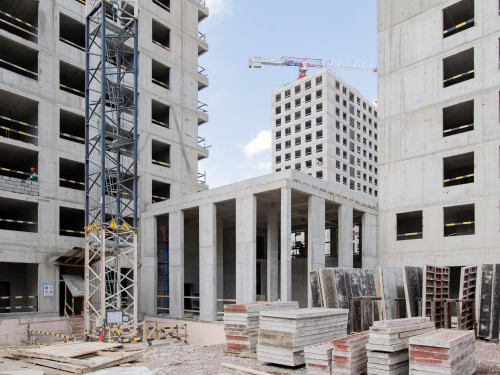

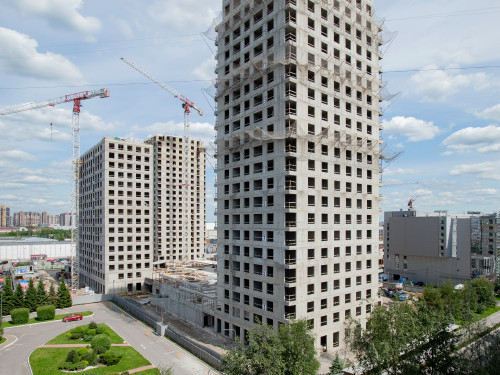

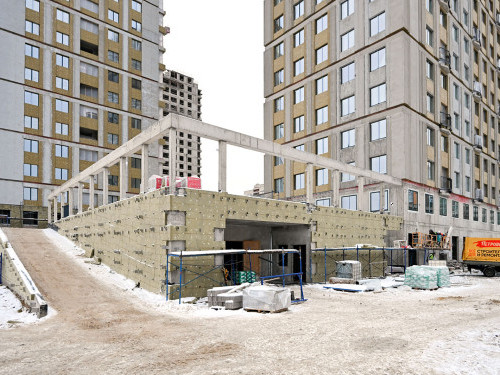

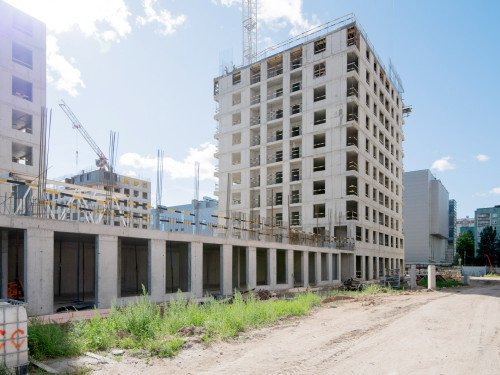

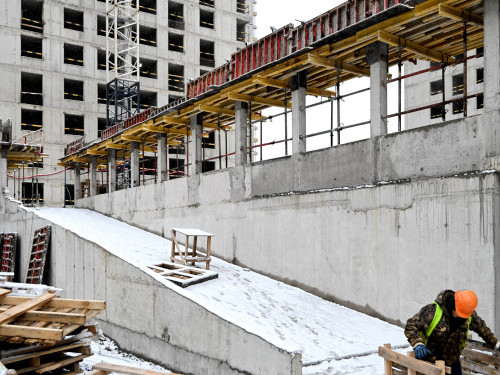

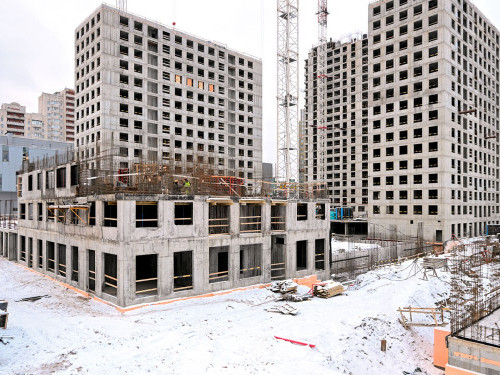

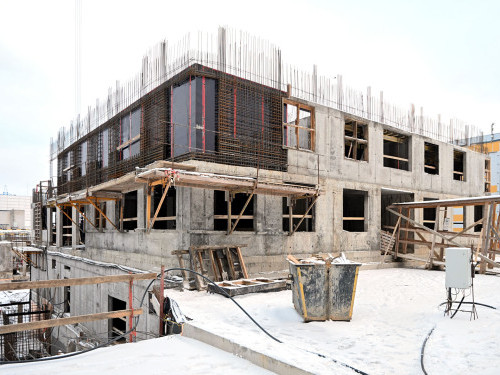

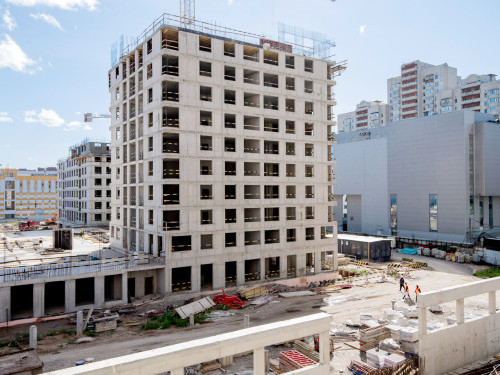

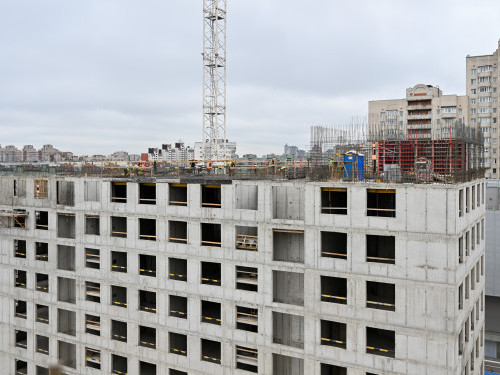

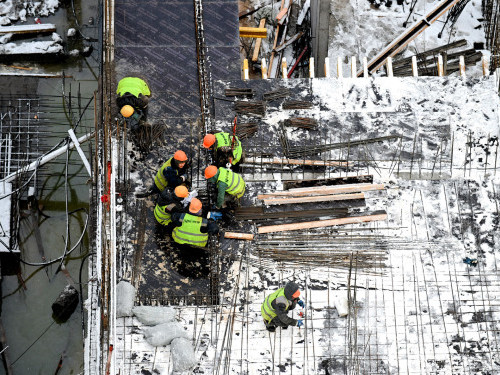

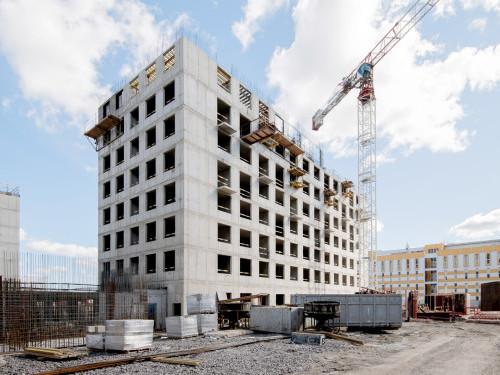

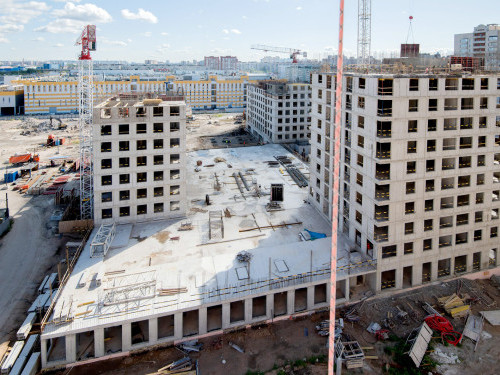

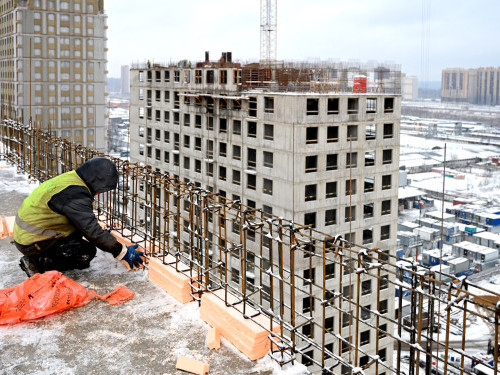

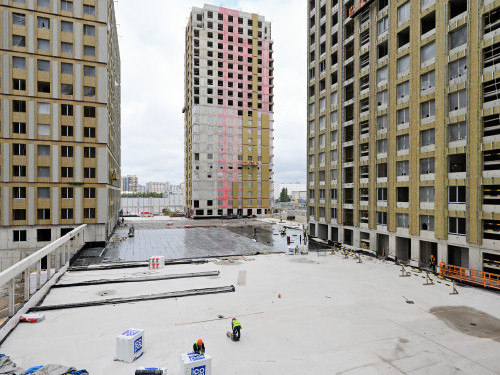

- На строительстве первой очереди дома «Струны» продолжаются монолитные работы.

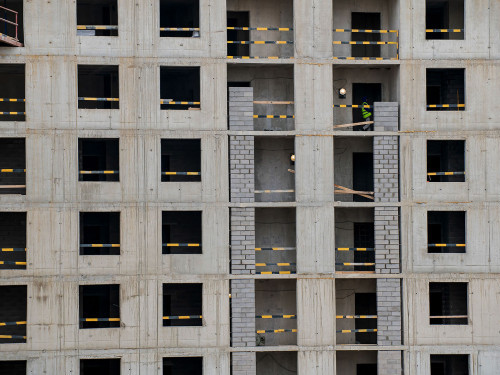

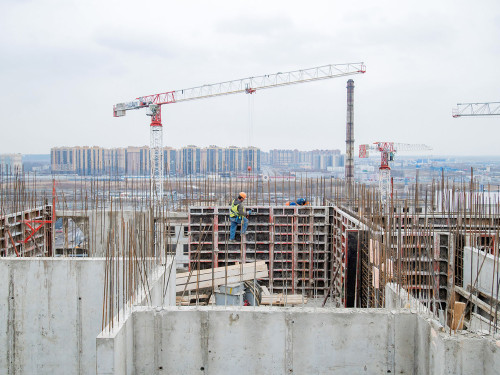

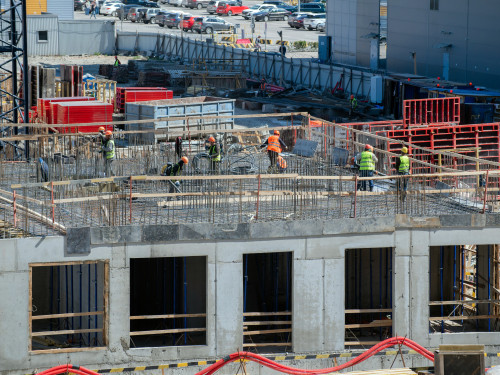

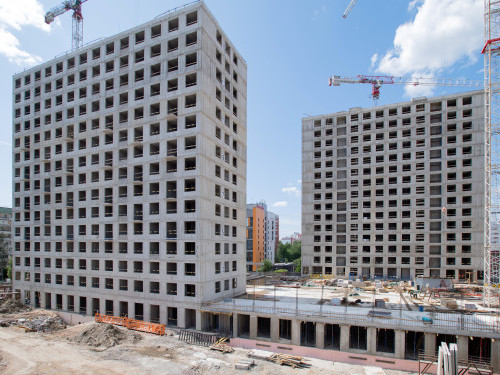

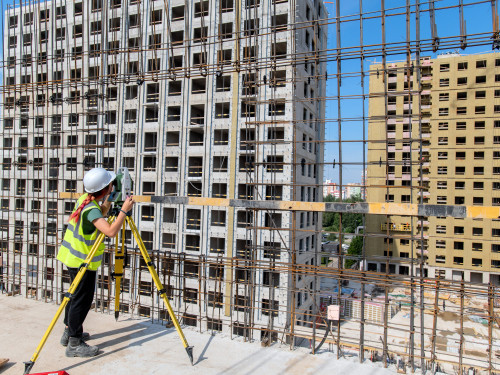

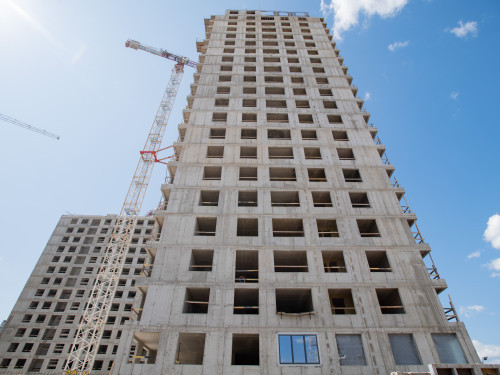

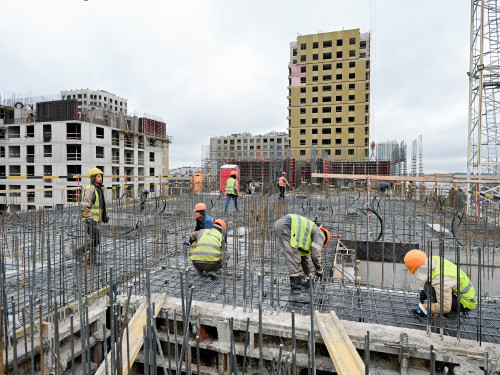

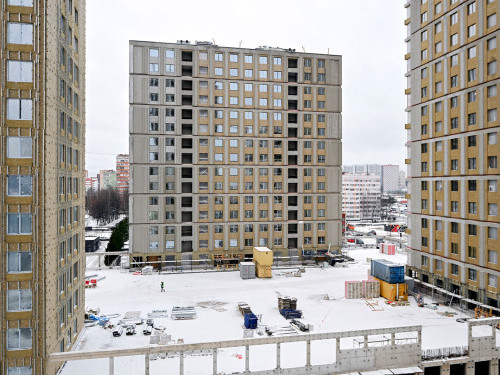

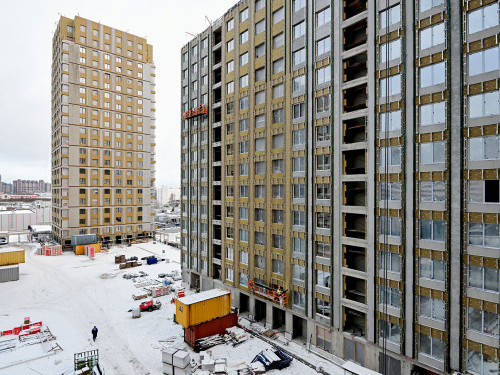

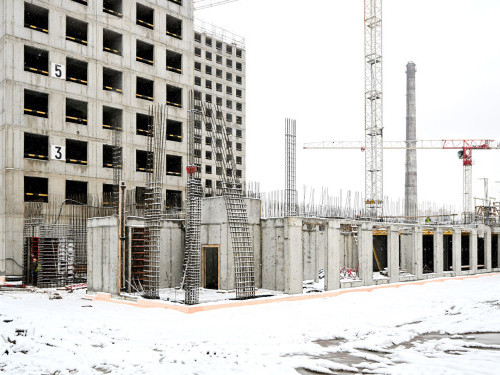

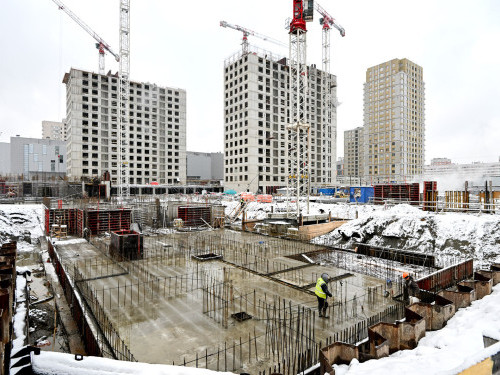

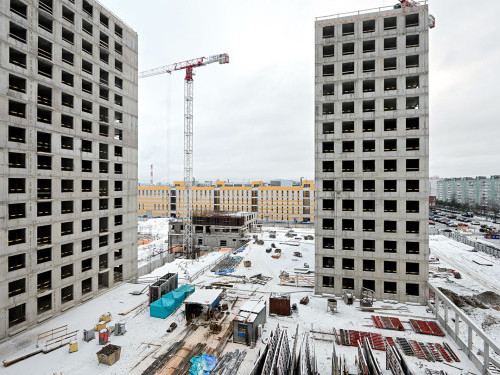

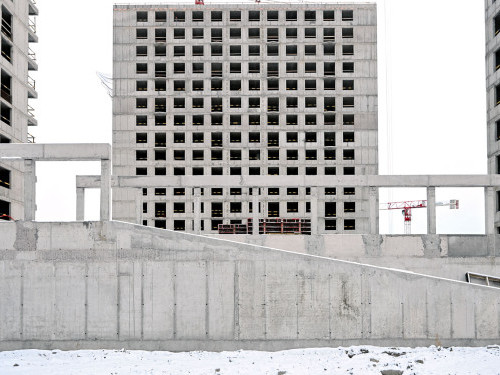

- На корпусе 1 ведем строительство стен четырнадцатого этажа, на корпусе 2 армируем стены тринадцатого этажа, на корпусе 3 ведем монтаж монолитных конструкций на уровне двенадцатого этажа, на корпусе 4 строится десятый.

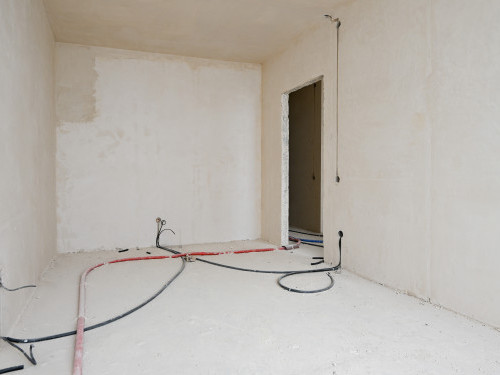

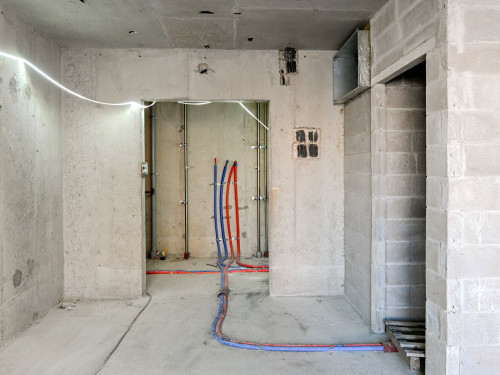

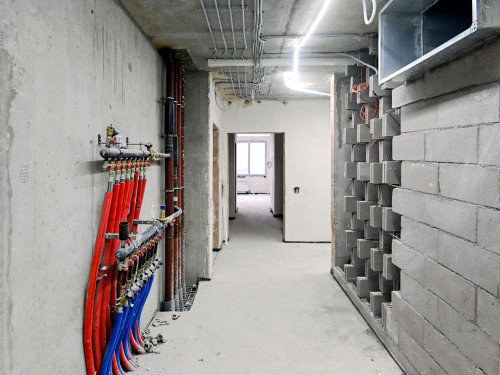

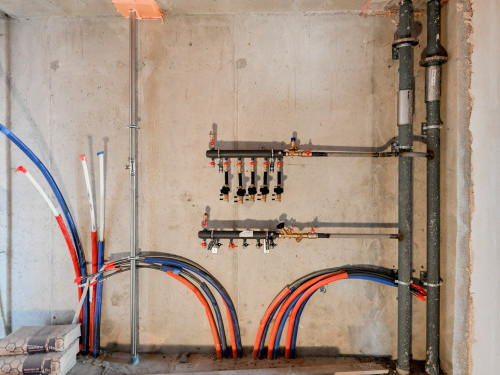

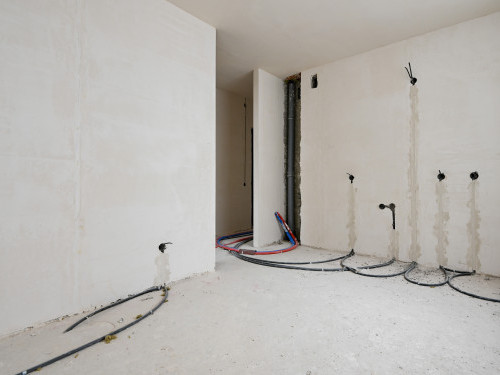

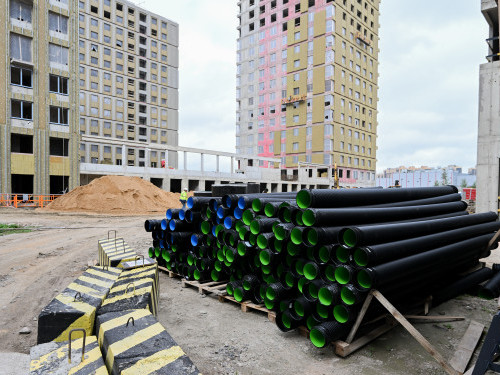

- Выполняем устройство в монолите трубных разводок системы электроснабжения.

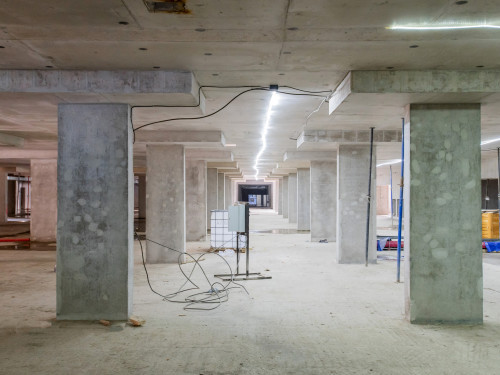

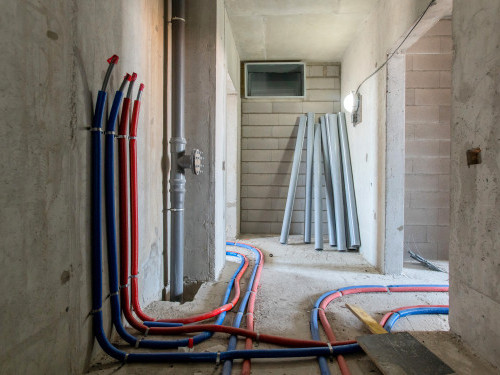

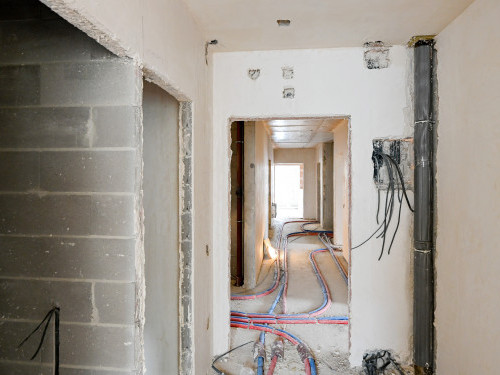

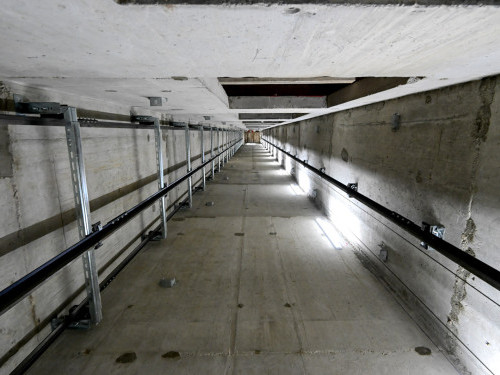

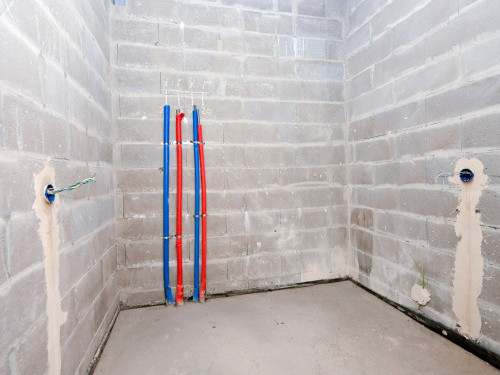

- Приступили к монтажу сантехнических систем: идет прокладка стояков вентиляции в лифтовых шахтах корпусов 1 и 4 на уровне нижних этажей.

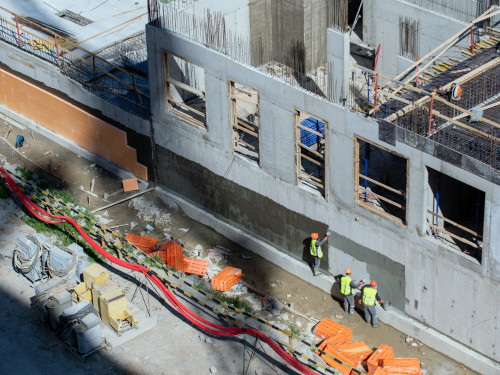

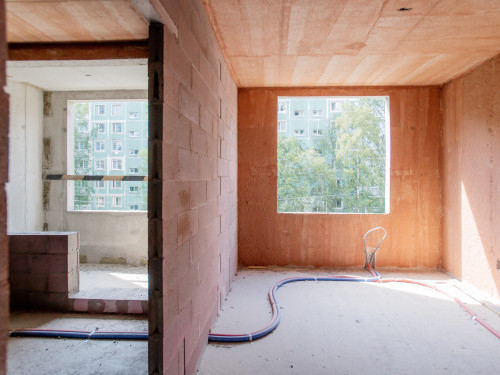

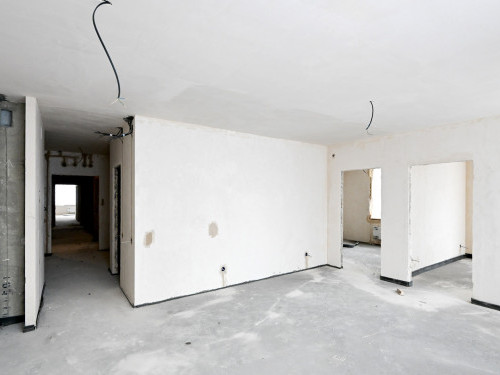

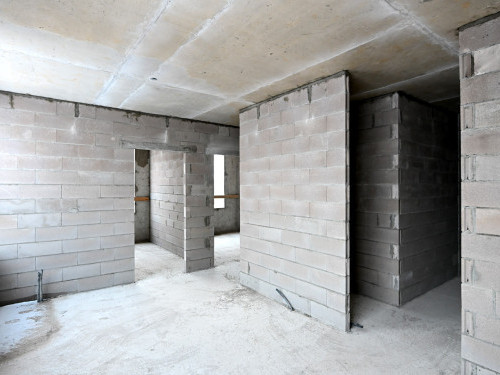

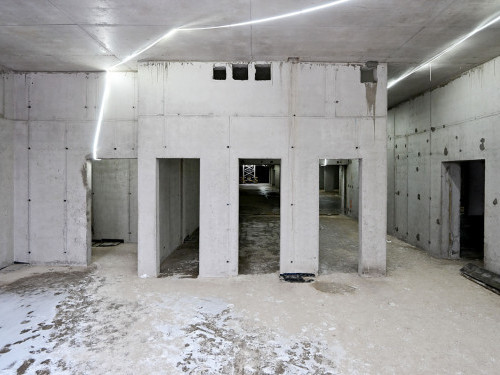

- Также продолжается кладка стен и внутренних перегородок на нижних этажах всех корпусов.

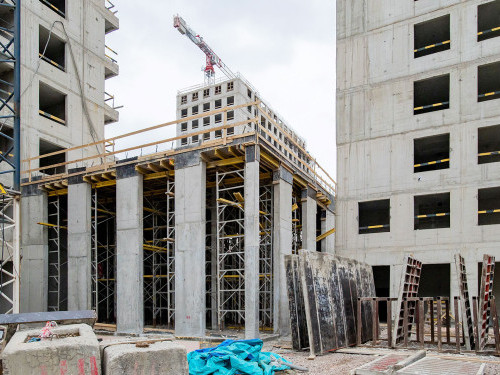

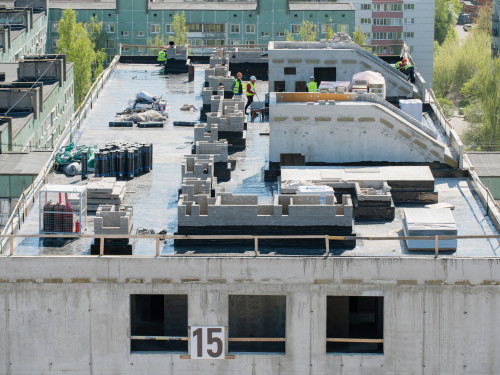

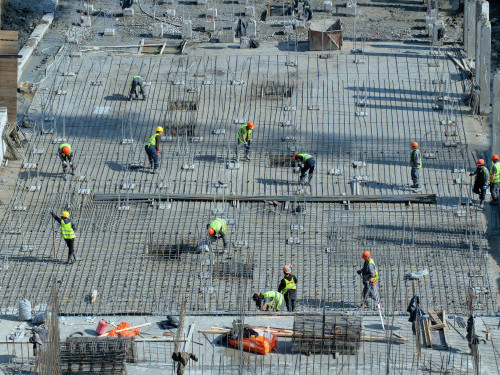

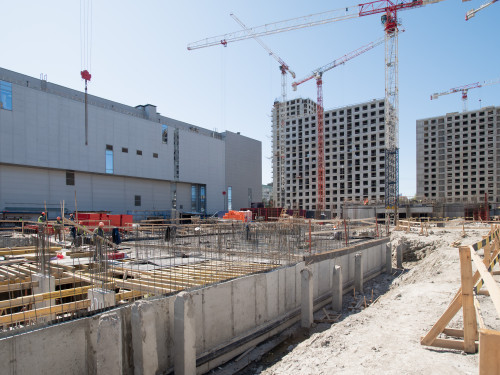

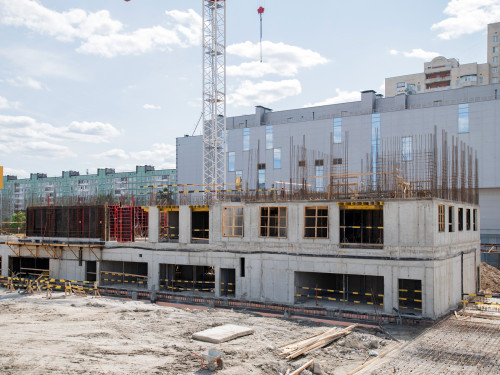

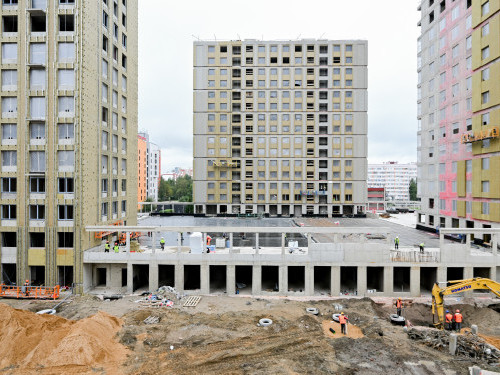

- На строительстве паркинга в уровне стилобата также продолжаем монолитные работы, ведем устройство стен и колонн, покрытия стилобата.

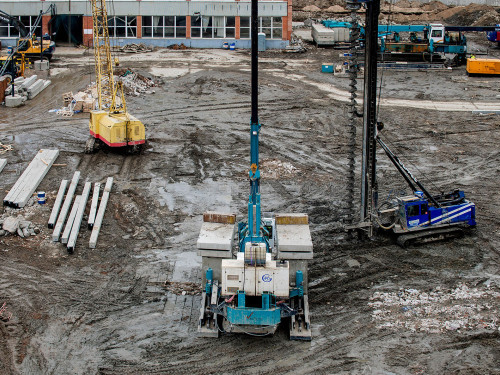

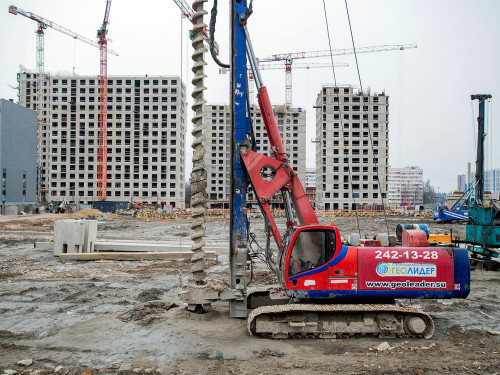

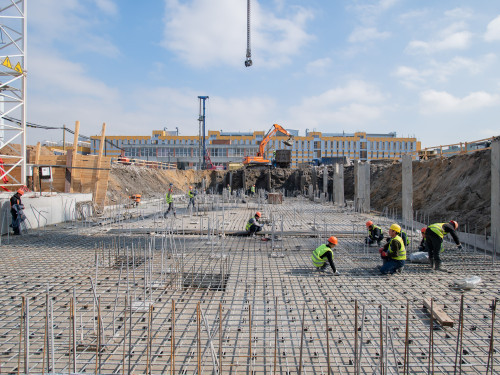

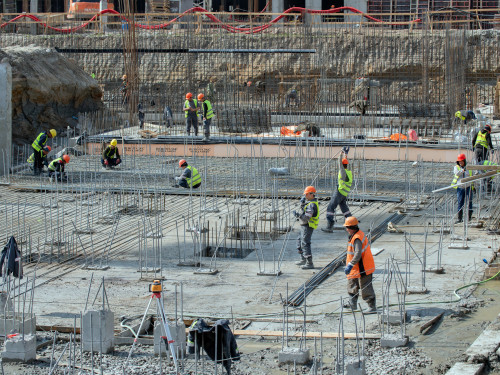

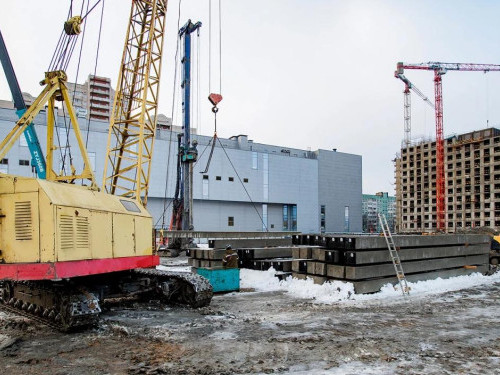

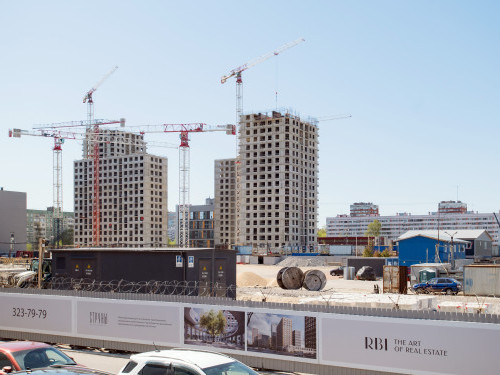

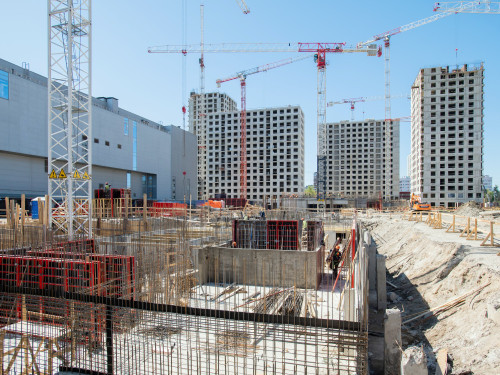

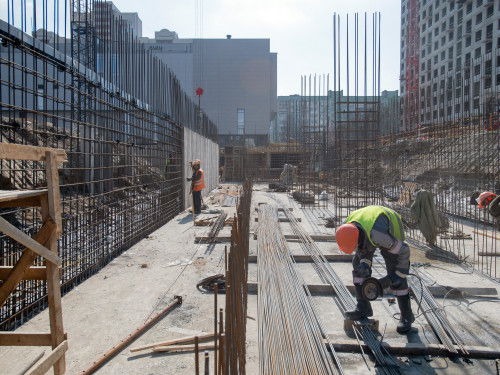

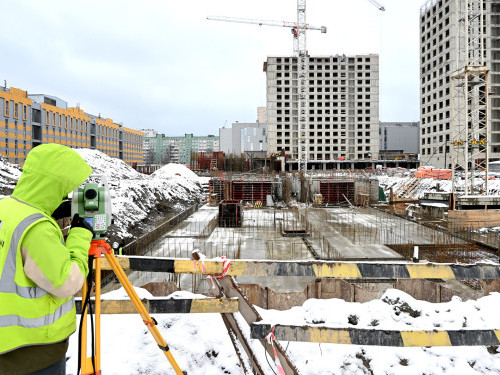

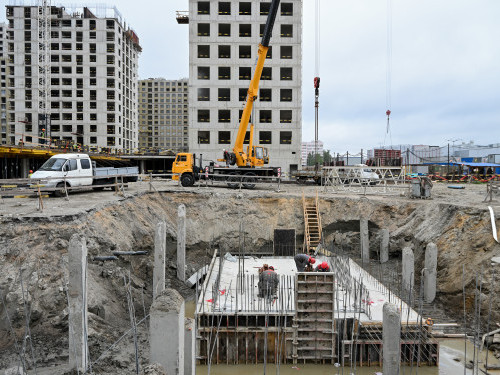

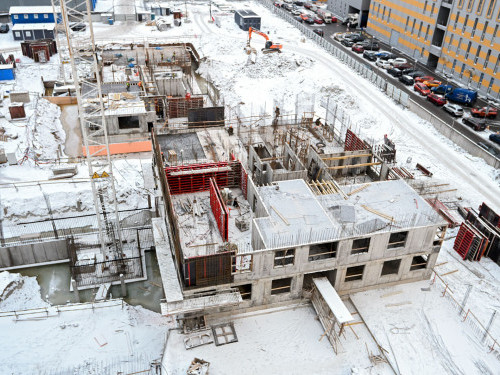

- На участке второй очереди строительства в январе продолжили погружение свай, идет монтаж свайного поля.
- Ведем комплекс работ по организации стройплощадки: устройство строительных проездов и проч.
2024
Декабрь

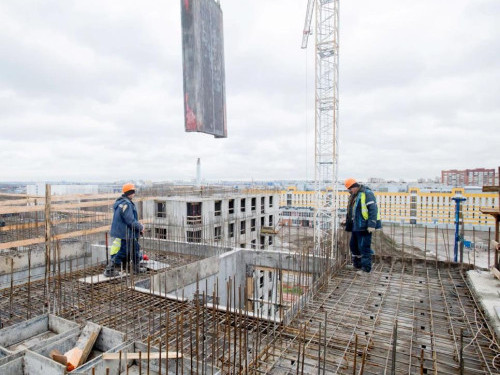

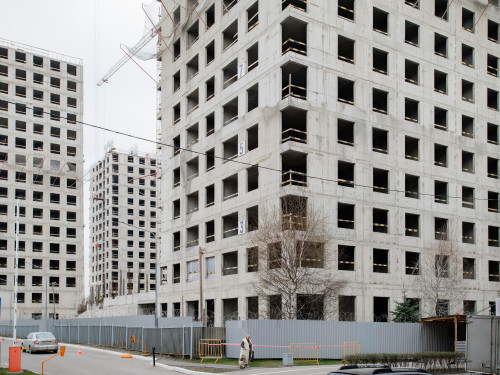

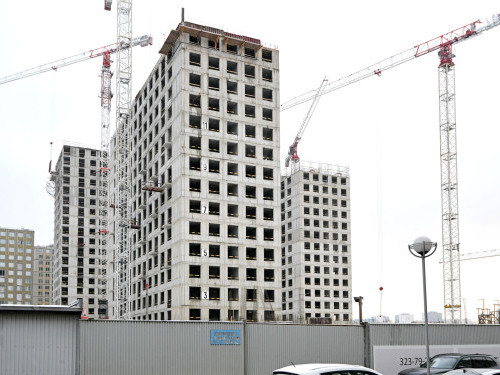

- На строительстве первой очереди дома «Струны» продолжаются монолитные работы.

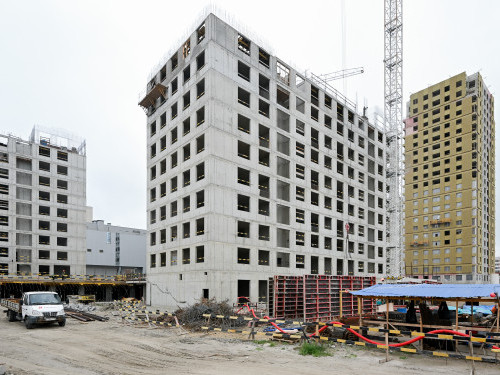

- На корпусе 1 ведем строительство стен тринадцатого этажа, на корпусе 2 – одиннадцатого этажа, на корпусе 3 армируем стены одиннадцатого этажа, на корпусе 4 готовы конструкции девяти этажей.
- Выполняем устройство в монолите трубных разводок системы электроснабжения.

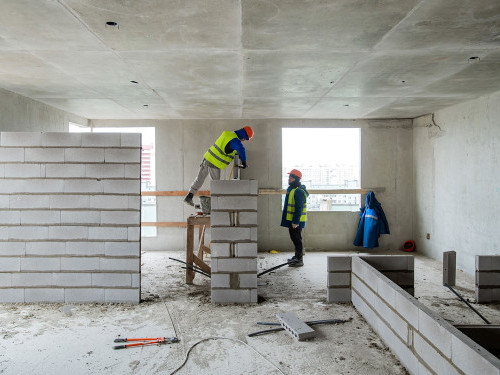

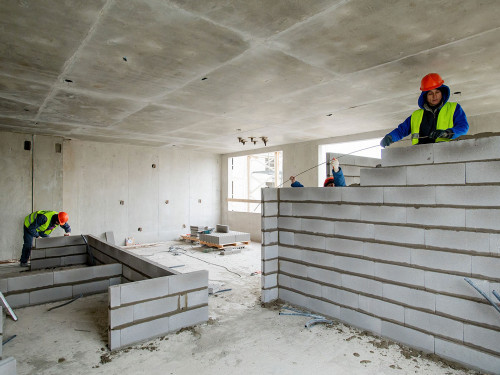

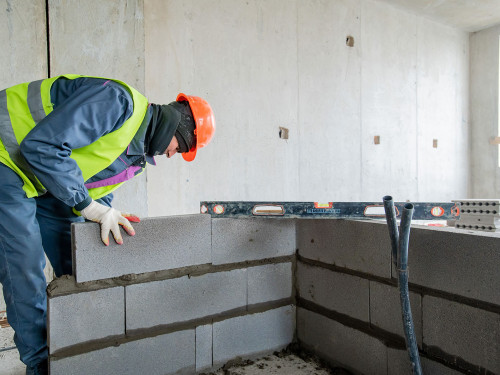

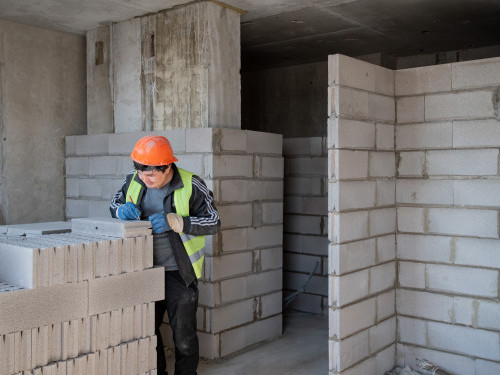

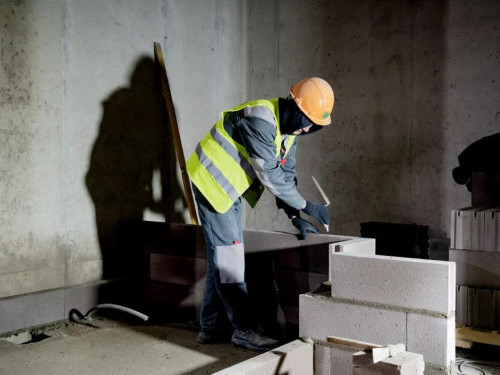

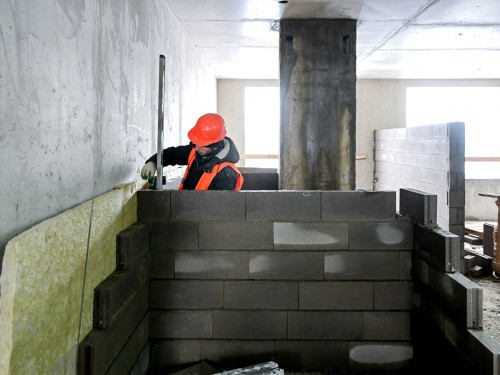

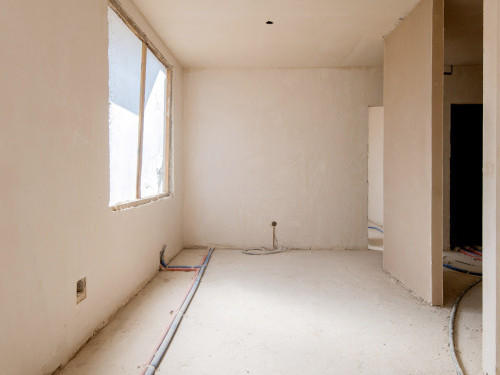

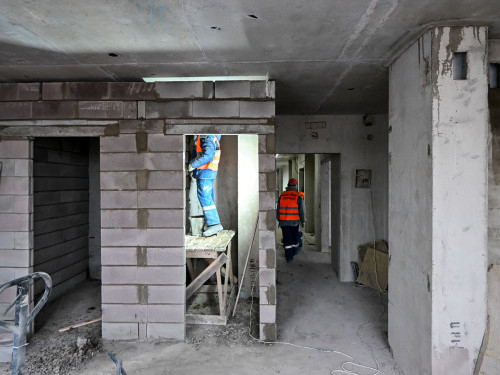

- Приступили к каменной кладке стен и перегородок.
- В корпусе 1 эти работы ведутся уже на уровне седьмого этажа, в корпусе 2 – на уровне четвертого этажа, в корпусах 3 и 4 – на уровне первого и второго этажей.
- На строительстве паркинга в уровне стилобата также ведем монолитные работы, приступили к устройству стен и колонн, покрытия стилобата.

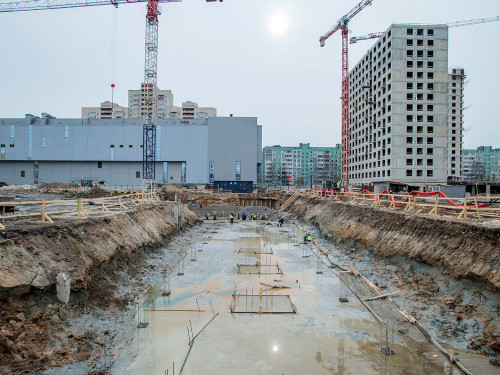

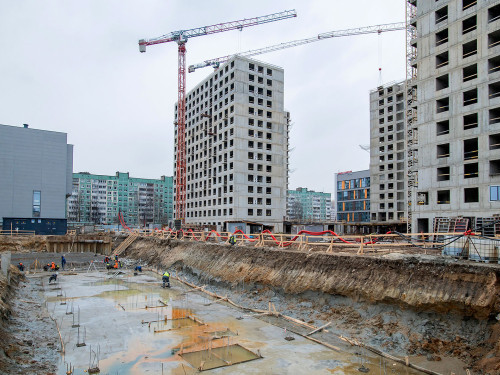

- На участке второй очереди строительства в декабре продолжился демонтаж существующих строений, ведем устройство свайного поля.
Ноябрь

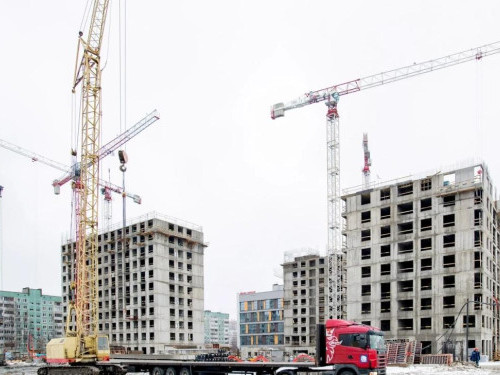

- На строительстве первой очереди дома «Струны» продолжаются монолитные работы.
- На корпусе 1 ведем строительство стен двенадцатого этажа, на корпусе 2 – десятого этажа, на корпусе 3 строятся конструкции девятого этажа, на корпусе 4 – восьмого этажа.
- Выполняем устройство в монолите трубных разводок системы электроснабжения.

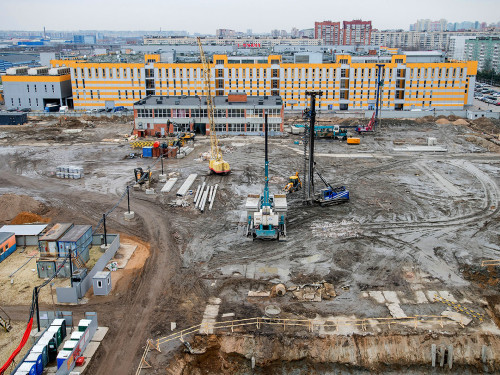

- На участке пристроенного паркинга продолжаем работы нулевого цикла, ведем срубку оголовков свай.
- На участке второй очереди строительства в ноябре продолжился демонтаж существующих строений.

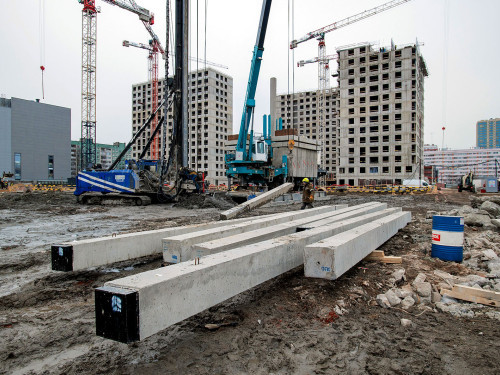

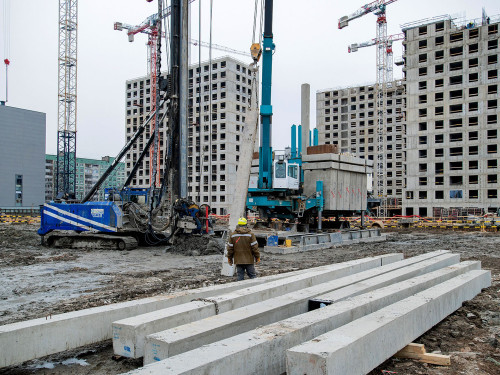

- Выполнены опытные сваи, приступили к монтажу свайного поля.
Август

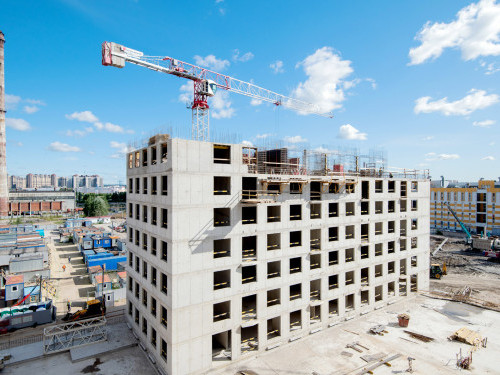

- На строительстве проекта «Струны» продолжаются монолитные работы.

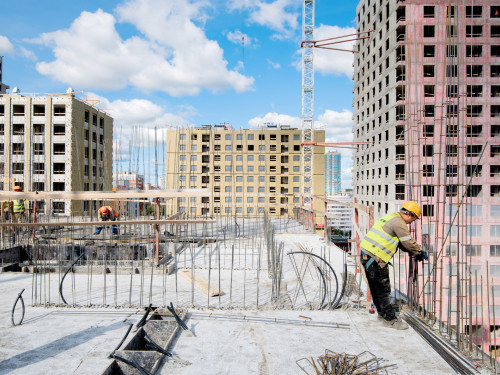

- В корпусе 1 ведем монтаж конструкций на уровне шестого надземного этажа, в корпусе 2 строится четвертый этаж, в корпусе 3 – стены третьего, в корпусе 4 – стены второго этажа.
- Ведем устройство трубных разводок в монолите для системы электроснабжения и освещения.
- В августе продолжили устройство котлована паркинга, идет срубка оголовков свай, демонтаж шпунта.
Июль

- На строительстве проекта «Струны» продолжаются монолитные работы.
- В корпусе 1 ведем монтаж конструкций на уровне четвертого надземного этажа, в корпусе 2 строится третий этаж, в корпусах 3 и 4 работы идут на уровне первого этажа.
- В июле продолжили работы по устройство гидроизоляции цокольной части корпусов первой очереди, устройство трубных разводок в монолите для системы электроснабжения и освещения.
- Также ведем демонтаж шпунта.
Май

- 1 корпус
- Продолжаются работы по организации стройплощадки, ведем демонтаж существующих строений.
- В мае завершили устройство свайного поля первой очереди строительства, продолжаем срубку оголовков свай, откопку котлована. Приступили к демонтажу шпунтового ограждения котлована.

- Ведем монолитные работы нулевого цикла, начали монтаж стен на уровне подвального этажа, гидроизоляцию цокольной части.

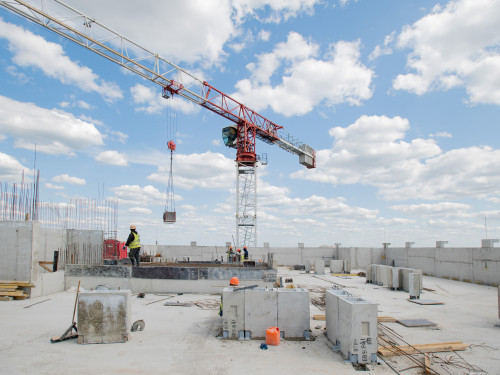

- Завершаем устройство фундаментов башенных кранов, кран №1 уже смонтирован.
- Приступаем к монтажу еще двух кранов.

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.70 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
