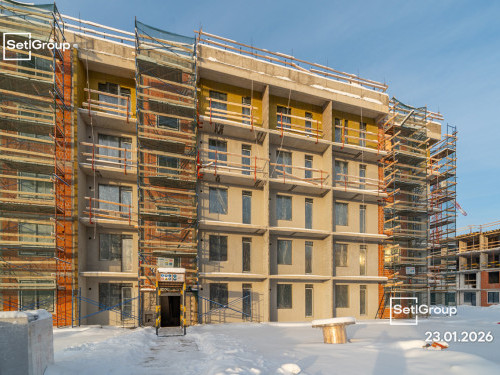

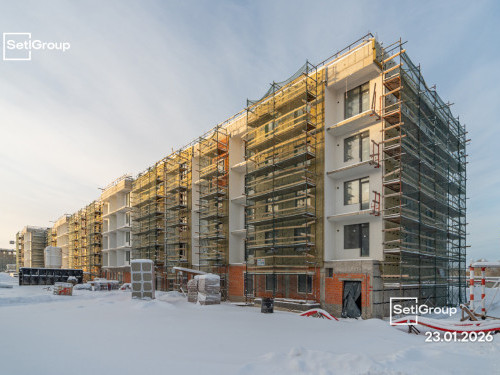

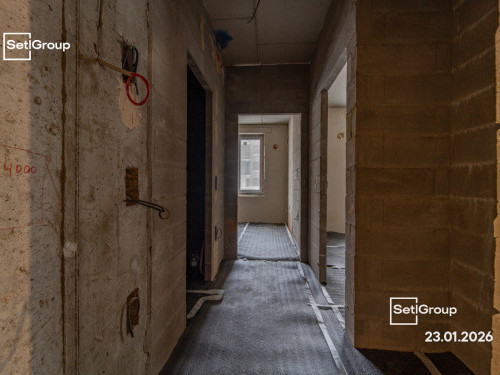

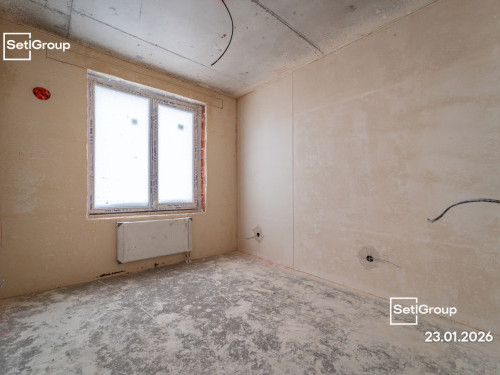

Ход строительства ЖК "Парадный ансамбль"
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы

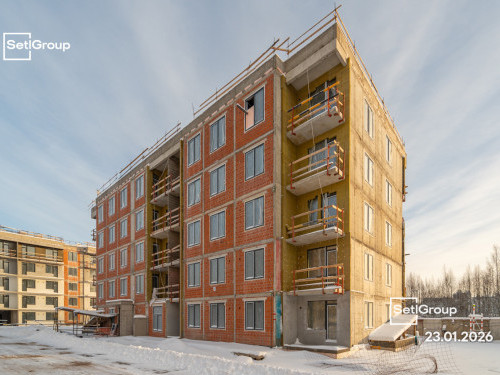

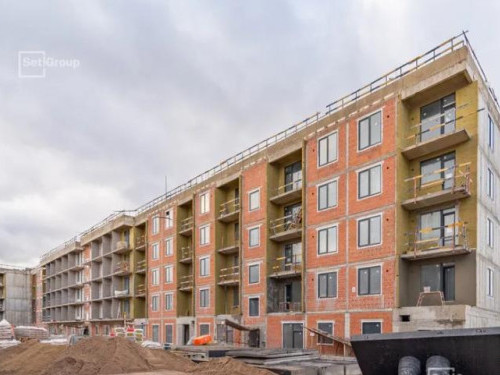

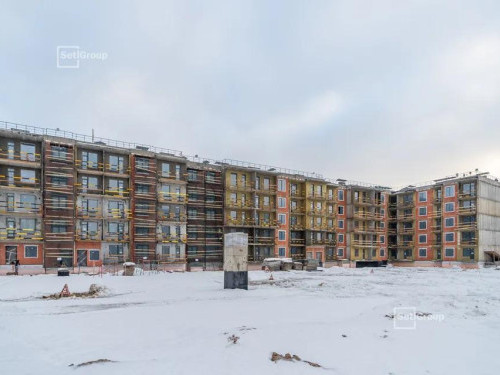

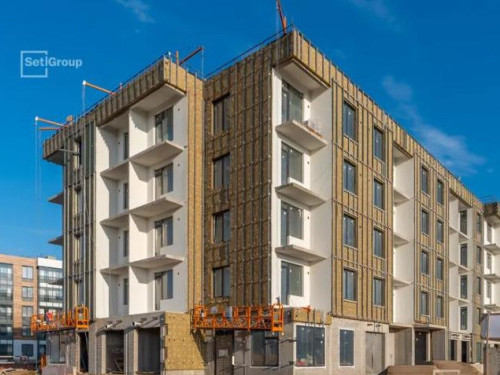

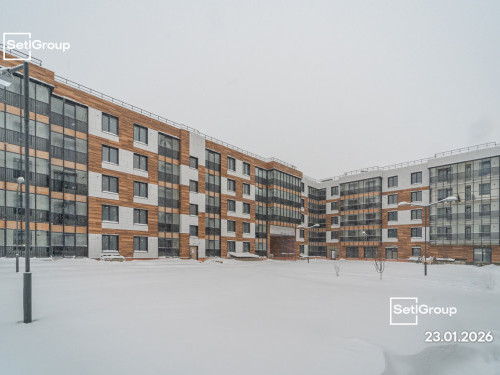

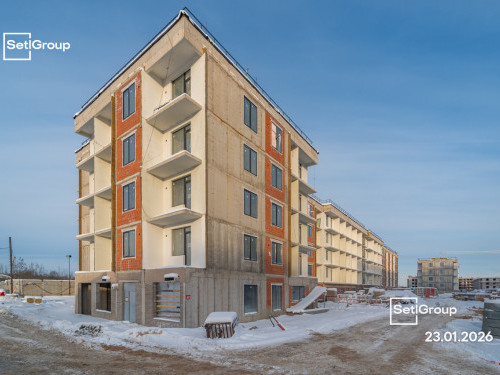

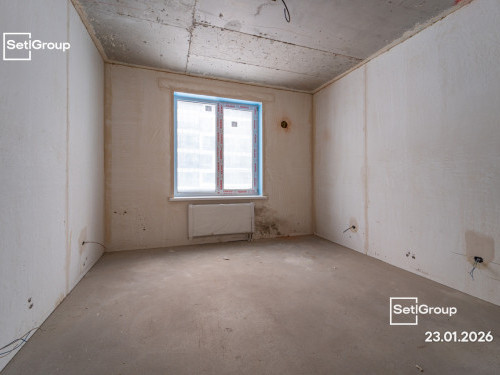

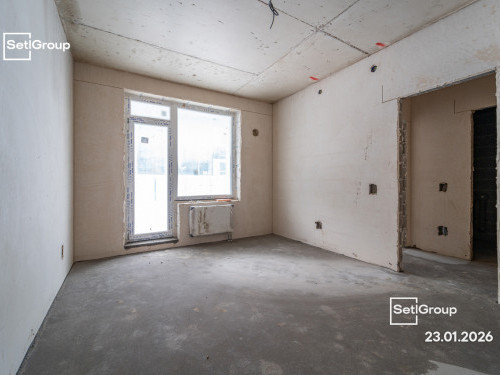

Март, 2024
- Корпус 3
- Ведутся работы по:
- - устройству фасада входных групп – 90%;
- - чистовой отделке входных тамбуров – 99%;
- - чистовой отделке квартир - 40%;
- - благоустройству наружной территории - 85%.
- - устройству малых архитектурных форм - 85%.
- Корпус 2
- Завершены работы по устройству:
- - керамогранита в МОП;
- - санфаянсовых изделий в с/у квартир.
- Осуществляются работы по:
- - устройству фасадов - 97%;
- - чистовой отделке квартир - 7%;
- - чистовой отделке входных тамбуров - 80%;
- - благоустройству наружной территории - 85%;
- - устройству малых архитектурных форм - 85%.
- Корпус 1.1
- Осуществляются работы по устройству:
- - кровли и фасадов - 99%;
- - плитки с/у квартир - 45%;
- - плитки МОП - 35%;
- - лифтового оборудования - 40%.
- Приступили к работам по чистовой отделке, выполнено 3%.
- Корпус 1.3
- Осуществляются работы по устройству:
- - отделки технических помещений автостоянки;
- - наружных сетей водоснабжения и канализации.
- Ведутся пуско-наладочные работы ИТП.
- Производятся работы по монтажу:
- - лифтового оборудования – 25%;
- - инженерных систем технического этажа - 80%;
- - системы отопления - 90%;
- - витражных конструкций - 94%.
- Ведутся работы по:
- - устройству кровли - 88%;
- - черновой отделке квартир и МОП - 95%;
- - устройству фасадов - 83%;
- - благоустройству наружной территории - 16%.
- Корпус 1.2
- Осуществляются работы по устройству:
- - кровли и фасадов - 99%;
- - плитки с/у квартир- 90%;
- - плитки МОП – 65%;
- - дверей квартир и МОП - 80%;
- - горизонтальной разводки – 65%.
- Корпус 4
- Завершены работы по:
- - вдавливанию свай;
- - откопке котлована паркинга;
- - устройству бетонной подготовки.
- Продолжаются работы по:
- - организации строительной площадки;
- - монтажу временного электроснабжения площадки;
- Начаты работы по:
- - бетонированию фундаментной плиты паркинга;
- - срубке оголовков свай.
- Корпус 5
- Завершены работы по вдавливанию свай.
- Продолжаются работы по:
- - организации строительной площадки;
- - монтажу временного электроснабжения площадки;
- - откопке котлована паркинга.
- Начаты работы по:
- - срубке оголовков свай;
- - устройству бетонной подготовки.
Февраль, 2024
- Корпус 3
- Завершены работы по устройству керамогранита и декора МОП.
- Производятся работы по:
- - устройству фасада входных групп – 85%;
- - чистовой отделке входных тамбуров – 97%;
- - чистовой отделке квартир - 35%;
- - благоустройству наружной территории - 85%.
- - устройству малых архитектурных форм - 85%.
- Корпус 2
- Завершены работы по:
- - отделке технических помещений;
- - устройству кровли.
- Осуществляются работы по:
- - устройству фасадов - 95%;
- - чистовой отделке квартир - 3%;
- - чистовой отделке входных тамбуров - 75%;
- - устройству керамогранита в МОП - 85%;
- - монтажу санфаянсовых изделий в с/у квартир - 75%;
- - благоустройству наружной территории - 85%;
- - устройству малых архитектурных форм - 85%.
- Корпус 1.1
- Осуществляются работы по устройству:
- - кровли - 99%;
- - фасадов - 99%;
- - плитки с/у квартир - 35%;
- - плитки МОП - 20%.
- Приступили к работам по монтажу лифтового оборудования, выполнено 30%.
- Корпус 1.3
- Осуществляются работы по устройству:
- - отделки технических помещений;
- - наружных сетей водоснабжения и канализации;
- - сборке оборудования ИТП.
- Производятся работы по монтажу:
- - лифтового оборудования – 20%;
- - инженерных систем технического этажа - 77%;
- - системы отопления - 89%;
- - витражных конструкций - 92%.
- Ведутся работы по:
- - устройству кровли - 87%;
- - черновой отделке квартир и МОП - 94%;
- - устройству фасадов - 79%;
- - благоустройству наружной территории - 16%.
- Корпус 1.2
- Осуществляются работы по устройству:
- - кровли - 97%;
- - фасадов - 96%;
- - плитки с/у квартир- 65%
- - плитки МОП – 40%;
- - дверей квартир и МОП - 70%;
- - горизонтальной разводки – 45%.
- Корпус 4
- Продолжаются работы по:
- - организации строительной площадки;
- - монтажу временного электроснабжения площадки;
- - откопке котлована паркинга;
- - вдавливанию свай.
- Начаты работы по устройству бетонной подготовки.
- Корпус 5
- Продолжаются работы по:
- - организации строительной площадки;
- - монтажу временного электроснабжения площадки;
- - откопке котлована паркинга;
- - вдавливанию свай.
Январь, 2024
- Корпус 3
- Осуществляются работы по устройству:
- - фасада входных групп – 80%;
- - чистовой отделки входных тамбуров – 94%;
- - чистовой отделки квартир - 30%;
- - малых архитектурных форм - 55%.
- Ведутся работы по благоустройству наружной территории, выполнено 85%.
- Корпус 2
- Завершены работы по устройству кровли.
- Осуществляются работы по устройству:
- - фасадов - 94%;
- - чистовой отделки входных тамбуров - 65%;
- - керамогранита в МОП - 70%;
- - санитарного фаянса в с/у - 55%;
- - малых архитектурных форм - 85%.
- Ведутся работы по благоустройству наружной территории, выполнено 85%.
- Корпус 1.1
- Завершаются работы по устройству:
- - кровли - 98%;
- - фасадов - 99%.
- Осуществляются работы по устройству:
- - плитки с/у квартир - 25%;
- - плитки МОП - 12%.
- Ведутся работы по благоустройству территории, выполнено 80%.
- Приступили к работам по монтажу лифтового оборудования, готовность 20%.
- Корпус 1.3
- Завершаются работы по:
- - отделке технических помещений - 97%;
- - устройству наружных сетей водоснабжения и канализации - 99%;
- - сборке оборудования ИТП – 99%.
- Производятся работы по устройству и монтажу:
- - лифтового оборудования – 18%;
- - инженерных систем технического этажа - 75%;
- - системы отопления - 87%;
- - витражных конструкций - 91%;
- - кровли - 86%;
- - черновой отделки квартир и МОП - 93%;
- - фасадов - 78%.
- Ведутся работы по благоустройству наружной территории, выполнено 15%.
- Корпус 1.2
- Осуществляются работы по устройству:
- - кровли - 96%;
- - фасадов - 95%;
- - плитки с/у - 45%
- - плитки МОП – 20%;
- - дверей квартир и МОП - 50%;
- - горизонтальной разводки - 15%.
- Ведутся работы по благоустройству территории, выполнено 80%.
- Корпус 4
- Продолжаются работы по:
- - организации строительной площадки;
- - монтажу временного электроснабжения площадки.
- Начаты работы по:
- - откопке котлована паркинга;
- - вдавливанию пробных свай.
- Корпус 5
- Продолжаются работы по:
- - организации строительной площадки;
- - монтажу временного электроснабжения площадки.
- Начаты работы по:
- - откопке котлована паркинга;
- - вдавливанию пробных свай.
2023
Декабрь
- Корпус 3
- Завершены работы по устройству керамогранита и декора МОП.
- Производятся работы по:
- - устройству фасада входных групп – 75%;
- - чистовой отделке входных тамбуров – 90%;
- - чистовой отделке квартир - 25%;
- - благоустройству наружной территории - 80%.
- - устройству малых архитектурных форм - 30%.
- Корпус 2
- Завершены работы по отделке технических помещений.
- Осуществляются работы по устройству:
- - кровли - 99%;
- - фасадов - 93%.
- Выполняются работы по:
- - чистовой отделке входных тамбуров - 55%;
- - устройству керамогранита в МОП - 50%;
- - монтаж санитарного фаянса в с/у - 35%;
- - благоустройству наружной территории - 80%;
- - устройству малых архитектурных форм - 80%.
- Корпус 1.1
- Завершены работы по устройству технических дверей.
- Запущена система отопления.
- Осуществляются работы по устройству:
- - кровли - 95%;
- - фасадов - 85%;
- - плитки с/у - 20%;
- - плитки МОП - 10%.
- Ведутся работы по благоустройству территории, выполнено 60%.
- Корпус 1.3
- Завершаются работы по:
- - отделке технических помещений - 97%;
- - устройству наружных сетей водоснабжения и канализации – 98%;
- - сборке оборудования ИТП – 98%.
- Производятся работы по монтажу:
- - лифтового оборудования – 17%;
- - инженерных систем технического этажа - 70%;
- - системы отопления - 85%;
- - витражных конструкций - 90%.
- Осуществляются работы по:
- - устройству кровли - 85%;
- - черновой отделке квартир и МОП - 92%;
- - устройству фасадов - 77%;
- - благоустройству наружной территории - 15%.
- Корпус 1.2
- Завершены работы по:
- - монтажу лифтового оборудования
- - витражных конструкций
- Осуществляются работы по устройству:
- - кровли - 95%;
- - фасадов - 85%.
- - плитки с/у -40%
- - плитка МОП – 15%
- - двери квартир и МОП – 40%
- - горизонтальной разводке – 10%
- Ведутся работы по благоустройству территории, выполнено 60%.
- Запущена система отопления
- Корпус 4
- Продолжаются работы по организации строительной площадки.
- Начаты работы по монтажу временного электроснабжения площадки.
- Корпус 5
- Продолжаются работы по организации строительной площадки.
- Начаты работы по монтажу временного электроснабжения площадки.
Ноябрь
- Корпус 3
- Завершены кровельные работы жилого корпуса.
- Производятся работы по:
- - устройству фасада входных групп – 65%;
- - чистовой отделке входных тамбуров – 80%;
- - чистовой отделке квартир - 20%;
- - благоустройству наружной территории - 70%.
- Корпус 2
- Осуществляются работы по устройству:
- - кровли - 98%;
- - фасадов - 92%.
- Завершаются работы по отделке технических помещений.
- Выполняются работы по:
- - чистовой отделке входных тамбуров – 35%;
- - благоустройству наружной территории - 45%;
- - устройству малых архитектурных форм - 25%.
- Корпус 1.1
- Завершены работы по устройству:
- - инженерных систем технического этажа;
- - системы отопления.
- Закончены работы по черновой отделке квартир и МОП.
- Осуществляются работы по устройству:
- - кровли - 90%;
- - фасадов - 85%.
- Завершаются работы по отделке технических помещений, готовность 95%.
- Ведутся работы по благоустройству территории, выполнено 40%.
- Корпус 1.3
- Завершаются работы по:
- - отделке технических помещений - 96%;
- - устройству наружных сетей водоснабжения и канализации – 98%;
- - сборке оборудования ИТП – 98%.
- Производятся работы по монтажу:
- - лифтового оборудования – 15%;
- - инженерных систем технического этажа - 50%;
- - системы отопления - 75%;
- - витражных конструкций - 86%.
- Осуществляются работы по:
- - устройству кровли - 82%;
- - черновой отделке квартир и МОП - 90%;
- - устройству фасадов - 75%;
- - благоустройству наружной территории - 8%.
- Корпус 1.2
- Завершены работы по устройству:
- - наружных сетей водоснабжения и канализации;
- - инженерных систем технического этажа;
- - системы отопления.
- Закончены работы по черновой отделке квартир и МОП.
- Завершаются работы по отделке технических помещений.
- Производятся работы по монтажу:
- - лифтового оборудования - 90%;
- - витражных конструкций - 98%.
- Осуществляются работы по устройству:
- - кровли - 90%;
- - фасадов - 98%.
- Ведутся работы по благоустройству территории, выполнено 55%.
- Корпус 4
- Выполняются работы по организации строительной площадки
- Корпус 5
- Выполняются работы по организации строительной площадки
Октябрь
- Корпус 3

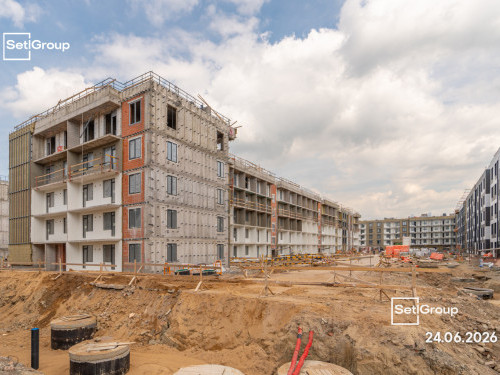

- Завершены работы по устройству кровли автостоянки.
- Завершаются кровельные работы жилого корпуса, готовность 99%.
- Производятся работы по:
- - устройству фасада входных групп – 50%;
- - чистовой отделке входных тамбуров – 50%;

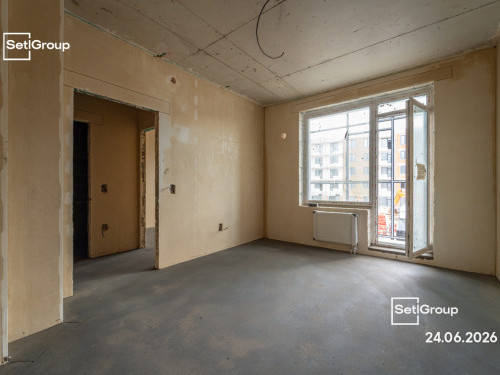

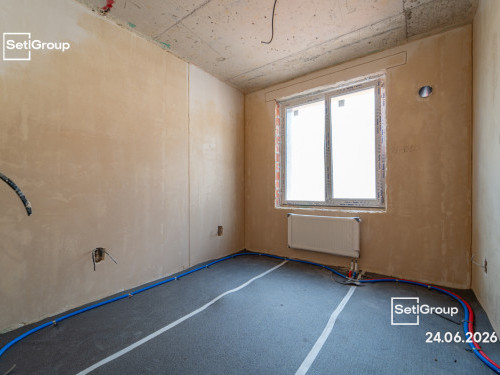

- - чистовой отделке квартир - 15%;
- - благоустройству наружной территории - 50%.

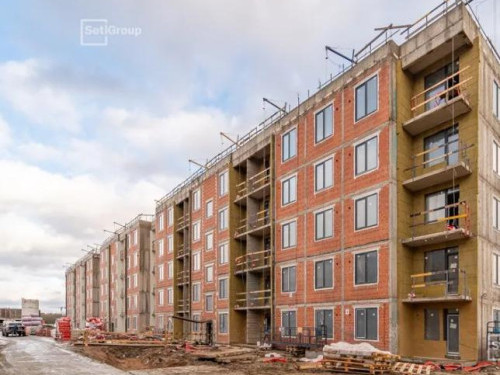

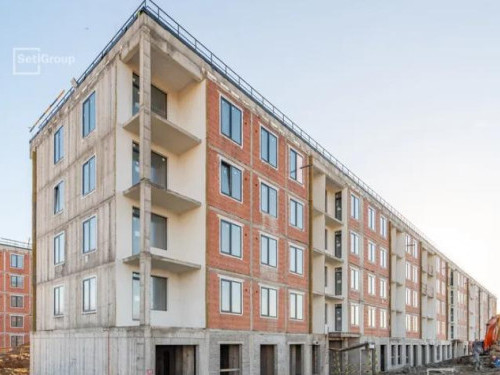

- Корпус 2
- Выполняются работы по:
- - устройству кровли - 95%;
- - чистовой отделке входных тамбуров – 20%;

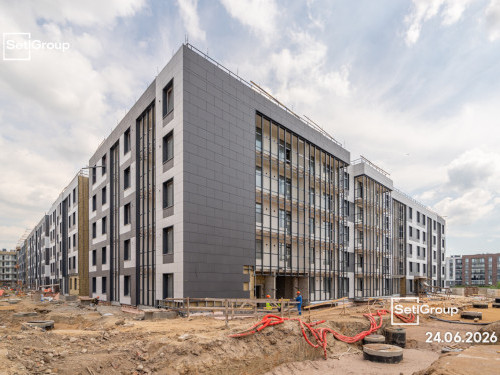

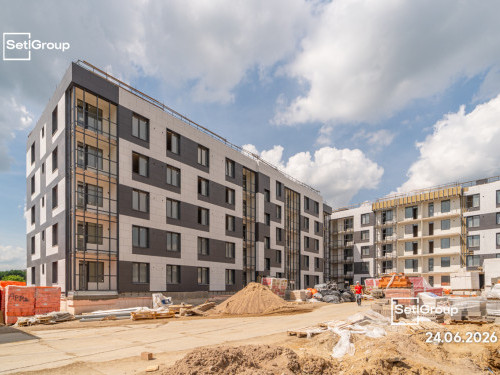

- - устройству фасадов – 90%;
- - отделке технических помещений – 95%;
- - благоустройству наружной территории - 30%.

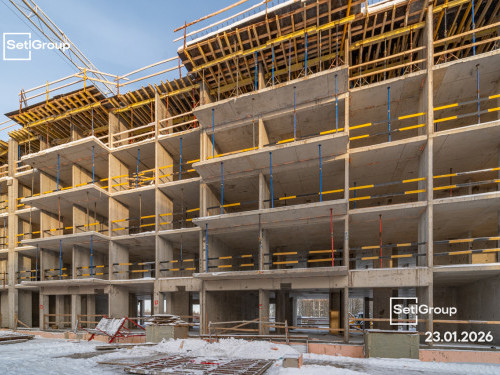

- Корпус 1.1
- Завершены работы по устройству наружных сетей водоснабжения и канализации.

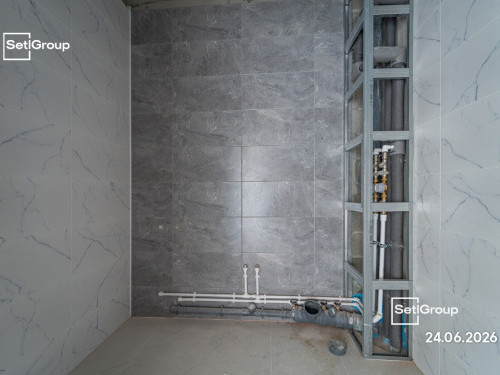

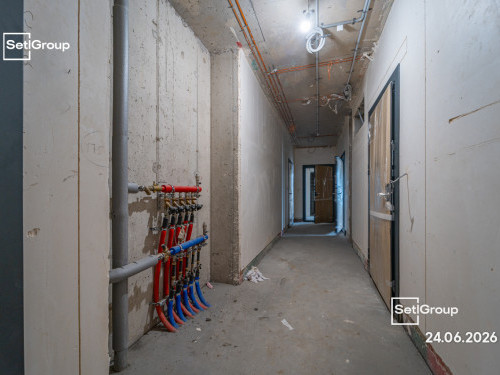

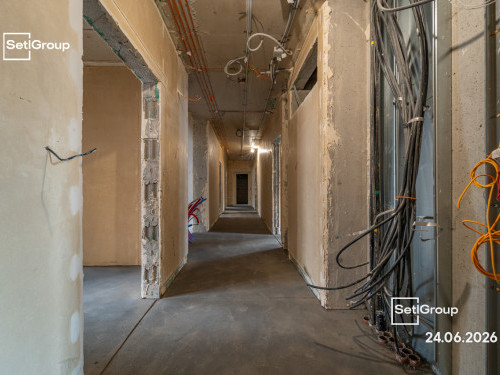

- Продолжаются работы по отделке технических помещений, выполнено 90%.
- Производятся работы по монтажу:
- - инженерных систем технического этажа - 95%;
- - системы отопления - 95%;
- - витражных конструкций – 95%;
- Осуществляются работы по:
- - устройству кровли – 80%;
- - черновой отделке квартир и МОП - 95%;
- - устройству фасадов - 80%;
- - благоустройству наружной территории - 20%.

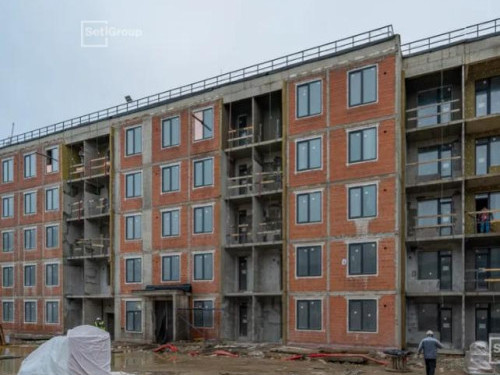

- Корпус 1.3
- Завершаются работы по:
- - отделке спец помещений - 95%;
- - устройству наружных сетей водоснабжения и канализации – 98%;
- - сборке оборудования ИТП – 98%.
- Производятся работы по монтажу:
- - лифтового оборудования – 10%;
- - инженерных систем технического этажа - 45%;
- - системы отопления - 70%;
- - витражных конструкций - 85%.
- Осуществляются работы по:
- - устройству кровли - 80%;
- - черновой отделке квартир и МОП - 80%;
- - устройству фасадов - 70%;
- - благоустройству наружной территории - 5%.

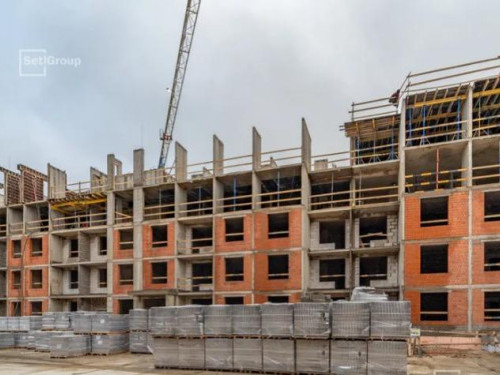

- Корпус 1.2
- Завершаются работы по устройству наружных сетей водоснабжения и канализации.
- Продолжаются работы по отделке технических помещений, выполнено 95%.
- Производятся работы по монтажу:
- - лифтового оборудования - 70%;
- - инженерных систем технического этажа – 95%;
- - системы отопления - 95%;
- - витражных конструкций - 95%.
- Осуществляются работы по:
- - устройству кровли - 80%;
- - черновой отделке квартир и МОП - 95%;
- - устройству фасадов - 95%;
- - благоустройству наружной территории - 25%.
Сентябрь
- Корпус 3
- Закончены работы по монтажу лифтового оборудования.
- Произведены работы по устройству кровли автостоянки.
- Завершаются кровельные работы жилого корпуса.
- Осуществляются работы по устройству фасада входных групп.
- Ведутся работы по чистовой отделке входных тамбуров и квартир.
- Выполняются работы по благоустройству наружной территории.
- Корпус 2
- Закончены работы по монтажу лифтового оборудования.
- Завершаются работы по отделке технических помещений, готовность 95%.
- Осуществляются работы по устройству фасада, выполнено 90%.
- Производятся кровельные работы жилого корпуса, готовность 85%.
- Выполняются работы по устройству кровли автостоянки.
- Ведутся работы по чистовой отделке входных тамбуров и квартир.
- Выполняются работы по благоустройству наружной территории.
- Корпус 1.1
- Закончена сборка оборудования ИТП.
- Завершаются работы по отделке технических помещений, выполнено 85%.
- Производятся работы по монтажу:
- - инженерных систем технического этажа - 95%;
- - системы отопления - 90%;
- - витражных конструкций - 95%.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Осуществляются кровельные работы, готовность 80%.
- Ведутся работы по черновой отделке квартир и МОП, выполнено 80%.
- Выполняются фасадные работы, готовность 70%.
- Корпус 1.3
- Завершаются работы по:
- - сборке оборудования ИТП;
- - отделке технических помещений - 90%;
- - устройству наружных сетей водоснабжения и канализации.
- Производятся работы по монтажу:
- - лифтового оборудования - 10%;
- - инженерных систем технического этажа - 40%;
- - системы отопления - 50%;
- - витражных конструкций.
- Осуществляются кровельные работы, готовность 75%.
- Ведутся работы по черновой отделке квартир и МОП, выполнено 70%.
- Выполняются фасадные работы, готовность 50%.
- Корпус 1.2
- Закончена сборка оборудования ИТП.
- Завершаются работы по:
- - отделке спец.помещений - 90%;
- - устройству наружных сетей водоснабжения и канализации.
- Производятся работы по монтажу:
- - лифтового оборудования - 60%;
- - инженерных систем технического этажа - 95%;
- - системы отопления - 80%;
- - витражных конструкций - 95%.
- Осуществляются кровельные работы, готовность 75%.
- Ведутся работы по черновой отделке квартир и МОП, выполнено 90%.
- Выполняются фасадные работы, готовность 90%.
Август
- Корпус 3
- Завершены работы по отделке технических помещений.
- Выполняются работы по устройству фасадов входных групп.
- Производятся работы по устройству кровли автостоянки.
- Близки к завершению кровельные работы жилого корпуса.
- Осуществляются работы по чистовой отделке квартир и входных тамбуров.
- Завершается монтаж лифтового оборудования, готовность 95%.
- Корпус 2
- Выполняются работы по устройству фасадов входных групп.
- Производятся работы по устройству кровли автостоянки.
- Ведутся кровельные работы жилого корпуса, готовность 75%.
- Осуществляются работы по чистовой отделке квартир и входных тамбуров.
- Производится монтаж лифтового оборудования, выполнено 75%.
- Ведутся работы по отделке технических помещений, готовность 75%.
- Корпус 1.1
- Завершен линейный монтаж системы электроснабжения и слаботочных систем.
- Производятся работы по монтажу:
- - инженерных систем технического этажа - 95%;
- - системы отопления - 60%;
- - витражных конструкций.
- Осуществляются работы по устройству:
- - фасадов - 70%;
- - кровли – 60%.
- Ведутся отделочные работы:
- - черновая отделка квартир и МОП - 70%;
- - технических помещений - 80%.
- Продолжается устройство наружных сетей водоснабжения и канализации.
- Производится сборка оборудования ИТП.
- Корпус 1.3
- Завершен линейный монтаж системы электроснабжения и слаботочных систем.
- Производятся работы по монтажу:
- - лифтового оборудования - 10%;
- - инженерных систем технического этажа - 30%;
- - системы отопления - 5%;
- - витражных конструкций.
- Осуществляются работы по устройству:
- - фасадов - 40%;
- - кровли - 70%.
- Ведутся отделочные работы:
- - черновая отделка квартир и МОП - 15%;
- - спец. помещения - 80%.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Выполняется сборка оборудования ИТП.
- Корпус 1.2
- Завершен линейный монтаж системы электроснабжения и слаботочных систем.
- Производятся работы по монтажу:
- - лифтового оборудования - 50%;
- - инженерных систем технического этажа - 95%;
- - системы отопления - 40%;
- - витражных конструкций.
- Осуществляются работы по устройству:
- - фасадов - 90%;
- - кровли - 70%.
- Ведутся отделочные работы:
- - черновая отделка квартир и МОП - 50%;
- - технических помещений - 80%.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Выполняется сборка оборудования ИТП.
Июнь
- Корпус 3
- Завершены работы по черновой отделке квартир и МОП.
- Закончены работы по устройству наружных тепловых сетей.
- Производится монтаж систем водоснабжения, канализации и электроснабжения.
- Осуществляются работы по устройству фасадов и кровли.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Приступили к работам по чистовой отделке квартир и МОП.
- Корпус 2
- Завершены работы по устройству наружных тепловых сетей.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Производятся работы по монтажу:
- - системы водоснабжения и канализации;
- - системы электроснабжения и слаботочных систем;
- - инженерных систем технического этажа.
- Осуществляются работы по устройству фасадов и кровли.
- Ведутся работы по черновой и чистовой отделке квартир и МОП.
- Корпус 1.1
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Производятся работы по монтажу:
- - системы водоснабжения и канализации;
- - системы электроснабжения и слаботочных систем;
- - инженерных систем технического этажа;
- - системы отопления;
- - витражных конструкций.
- Ведутся работы по черновой отделке квартир и МОП.
- Выполняются работы по устройству фасадов и кровли.
- Корпус 1.3
- Завершены работы по каменной кладке стен.
- Завершаются работы по устройству наружных тепловых сетей.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Производятся работы по монтажу:
- - системы водоснабжения и канализации;
- - системы электроснабжения и слаботочных систем;
- - инженерных систем технического этажа;
- - системы отопления;
- - витражных конструкций.
- Осуществляются работы по устройству фасадов и кровли.
- Производится монтаж окон 4 и 5 этажей.
- Ведутся работы по черновой отделке квартир и МОП.
- Корпус 1.2
- Производятся работы по монтажу:
- - системы водоснабжения и канализации;
- - системы электроснабжения и слаботочных систем;
- - инженерных систем технического этажа;
- - системы отопления;
- - витражных конструкций.
- Выполняются работы по устройству фасадов и кровли.
- Ведутся работы по черновой отделке квартир и МОП.
Апрель
- Корпус 3
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Осуществляются работы по устройству кровли и фасадов.
- Завершаются работы по черновой отделке.
- Приступили к работам по чистовой отделке.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 2
- Производятся работы по монтажу:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - инженерных систем технического этажа.
- Осуществляются работы по устройству кровли и фасадов.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Выполняются работы по черновой отделке.
- Корпус 1.1
- Производятся работы по монтажу:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 5 этажей.
- Завершена каменная кладка.
- Осуществляются работы по утеплению балконов на уровне 4 и 5 этажей.
- Ведутся работы по гидроизоляции балконов.
- Продолжается устройство наружных сетей водоснабжения и канализации.
- Осуществляются работы по устройству кровли.
- Производится монтаж витражных конструкций.
- Корпус 1.3
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения и слаботочных систем.
- Ведутся работы по каменной кладке стен 1-5 этажей.
- Осуществляются работы по устройству кровли и фасадов.
- Производится монтаж витражных конструкций.
- Ведется монтаж окон 1-5 этажей.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.2
- Производятся работы по монтажу:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - витражных конструкций.
- Осуществляются работы по устройству кровли и фасадов.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
Март
- Корпус 3
- Продолжается монтаж систем водоснабжения и канализации, системы электроснабжения.
- Выполняются фасадные и кровельные работы.
- Ведутся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 2
- Продолжается монтаж систем водоснабжения и канализации, системы электроснабжения, инженерных систем технического этажа.
- Завершены работы по монтажу окон.
- Выполняются фасадные и кровельные работы.
- Ведутся работы по устройству наружных сетей водоснабжения и канализации.

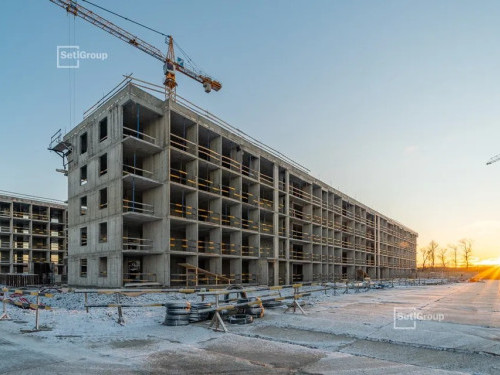

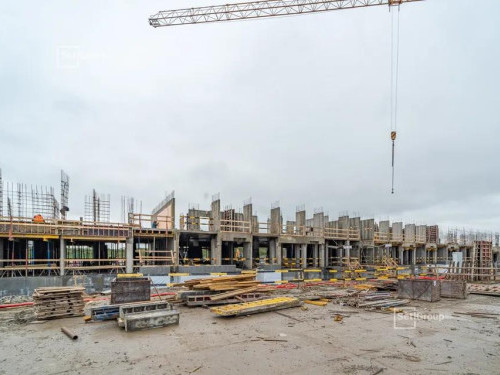

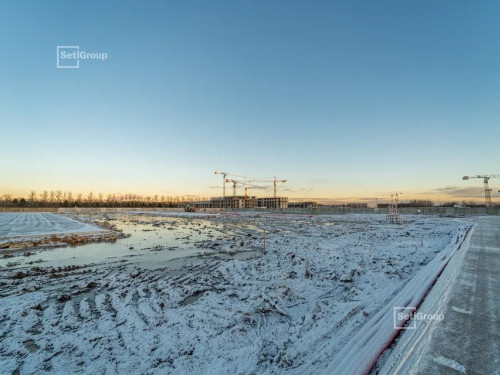

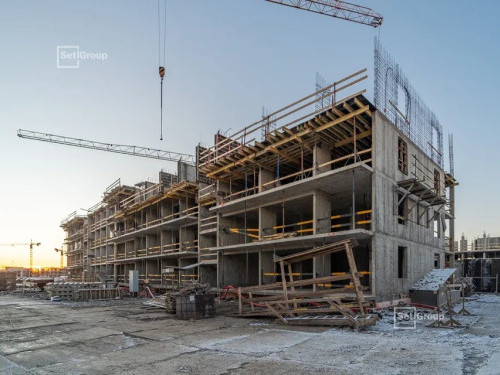

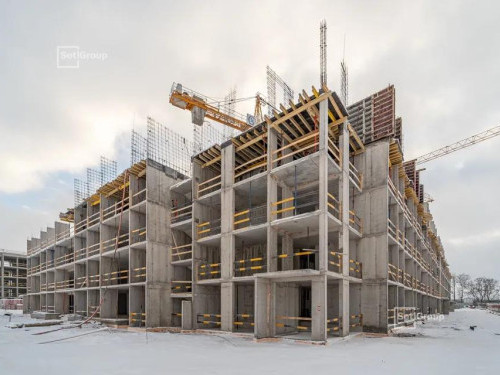

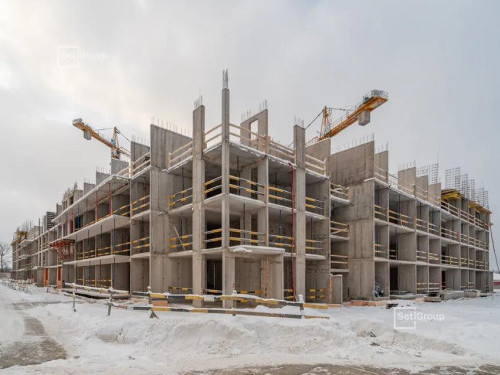

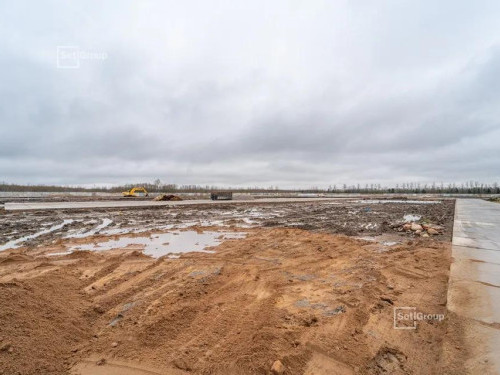

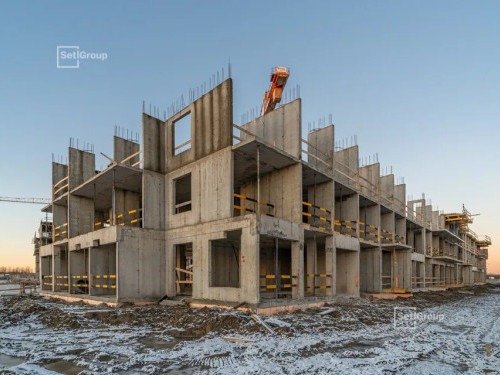

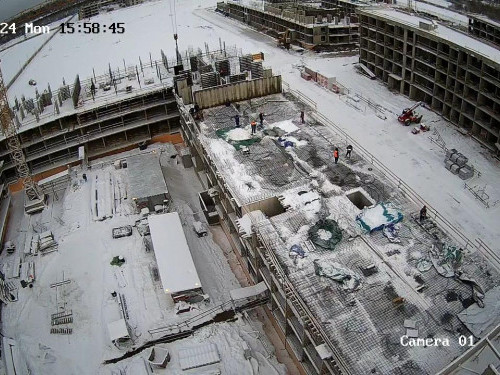

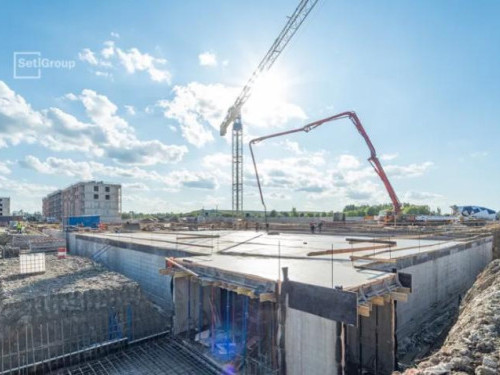

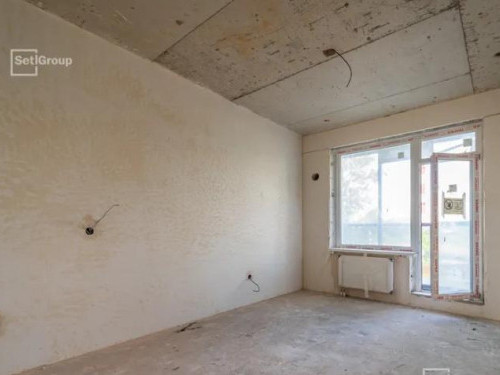

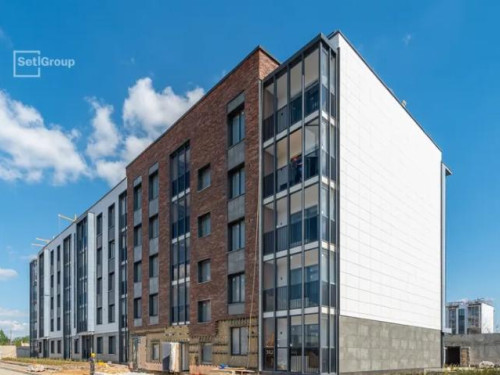

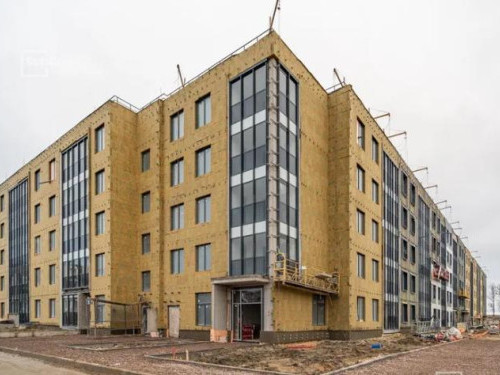

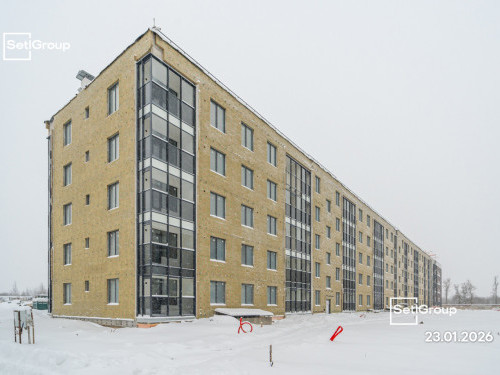

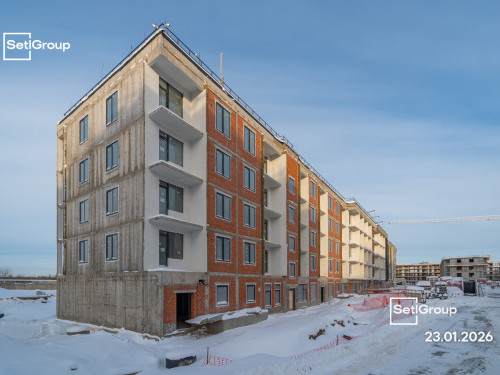

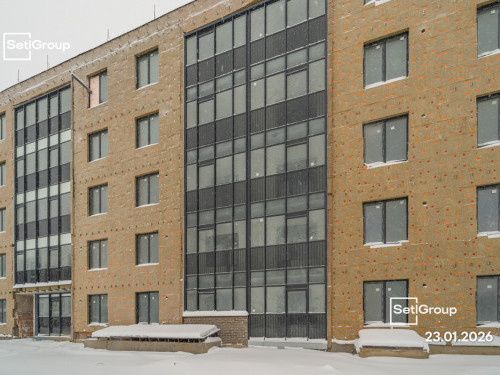

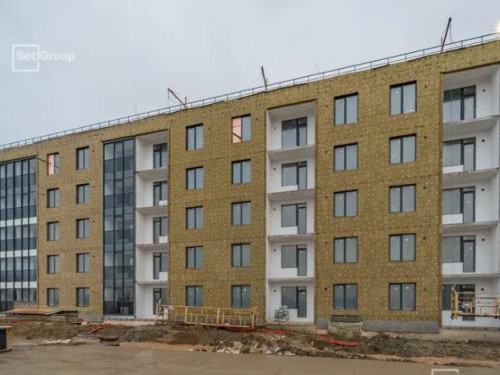

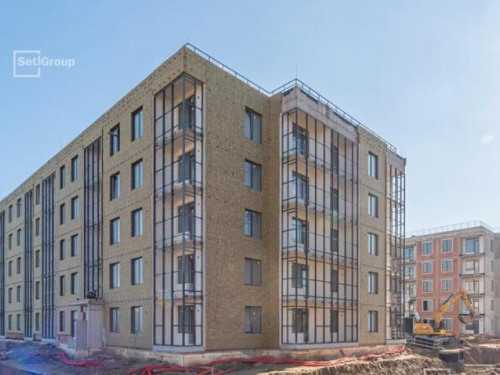

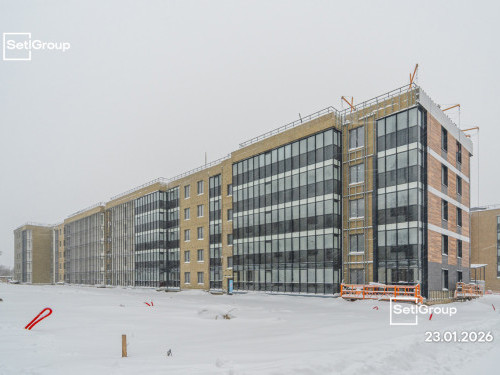

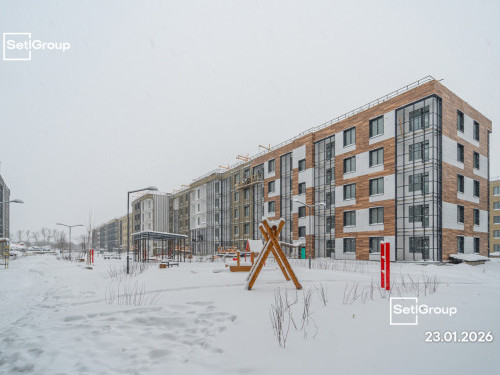

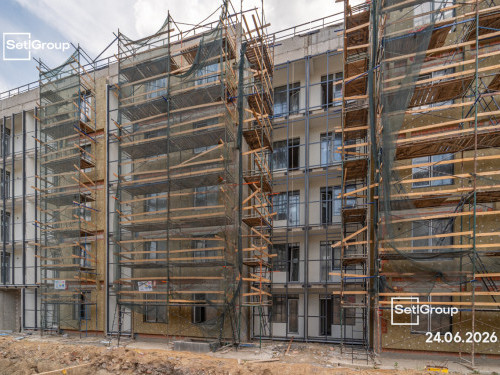

- Корпус 1.1
- Завершаются монолитные работы на уровне 5 этажа.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения и слаботочных систем, окон 3-4 этажей.
- Выполняется каменная кладка стен 4 и 5 этажей.
- Осуществляется утепление балконов 3 и 4 этажей.
- Ведется гидроизоляция балконов.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Осуществляются кровельные работы.

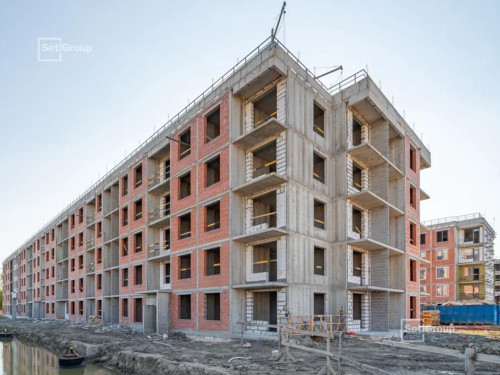

- Корпус 1.3

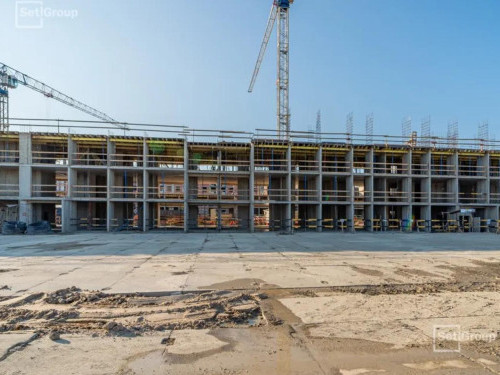

- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен и монтаж окон 1-5 этажей.
- Осуществляются кровельные работы.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Выполняются фасадные работы.
- Корпус 1.2
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения и слаботочных систем.
- Завершается монтаж окон и каменная кладка стен 5 этажа.
- Осуществляются кровельные работы.
- Выполняются фасадные работы.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
Февраль
- Корпус 3
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.

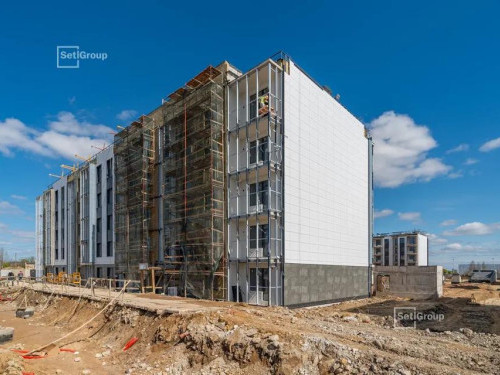

- Выполняются фасадные работы.
- Осуществляются кровельные работы.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 2
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения;
- - инженерных систем технического этажа;
- - окон 4 и 5 этажей.
- Выполняются фасадные работы.
- Осуществляются кровельные работы.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.1
- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 3 этажа.
- Выполняется каменная кладка стен 4 и 5 этажей.
- Осуществляется утепление балконов 1 и 2 этажей.
- Ведется гидроизоляция балконов.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.3
- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1-5 этажей.
- Осуществляются кровельные работы.
- Ведется монтаж окон 1-5 этажей.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
- Выполняются фасадные работы.
- Корпус 1.2
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 4 и 5 этажей.
- Завершается каменная кладка стен 5 этажа.
- Осуществляются кровельные работы.
- Выполняются фасадные работы.
- Продолжаются работы по устройству наружных сетей водоснабжения и канализации.
Январь
- Корпус 3
- Выполнено утепление фасадов.
- Завершен монтаж окон.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Выполняются фасадные работы.
- Осуществляются кровельные работы.
- Ведутся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 2
- Завершены работы по каменной кладке стен.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения;
- - инженерных систем технического этажа;
- - окон 4 и 5 этажей.
- Выполняются фасадные работы.
- Осуществляются кровельные работы.
- Ведутся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.1
- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 1 и 2 этажей.
- Выполняется каменная кладка стен 3 и 4 этажей.
- Осуществляется утепление балконов 1 и 2 этажей.
- Ведется гидроизоляция балконов.
- Производятся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.3
- Выполняются монолитные работы на уровне 2-5 этажей.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1-5 этажей.
- Производятся работы по устройству наружных сетей водоснабжения и канализации.
- Выполняются фасадные работы.
- Корпус 1.2
- Завершены монолитные работы.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 4 и 5 этажей.
- Завершается каменная кладка стен 5 этажа.
- Осуществляются кровельные работы.
- Выполняются фасадные работы.
- Производятся работы по устройству наружных сетей водоснабжения и канализации.
2022
Декабрь
- Корпус 3
- Выполнено утепление фасадов.
- Завершен монтаж окон.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Выполняются фасадные работы.
- Осуществляются кровельные работы.
- Ведутся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 2
- Завершены работы по каменной кладке стен.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения;
- - инженерных систем технического этажа;
- - окон 4 и 5 этажей.
- Выполняются фасадные работы.
- Осуществляются кровельные работы.
- Ведутся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.1
- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 1 и 2 этажей.
- Выполняется каменная кладка стен 3 и 4 этажей.
- Осуществляется утепление балконов 1 и 2 этажей.
- Ведется гидроизоляция балконов.
- Производятся работы по устройству наружных сетей водоснабжения и канализации.
- Корпус 1.3
- Выполняются монолитные работы на уровне 2-5 этажей.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1-5 этажей.
- Производятся работы по устройству наружных сетей водоснабжения и канализации.
- Выполняются фасадные работы.
- Корпус 1.2
- Завершены монолитные работы.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 4 и 5 этажей.
- Завершается каменная кладка стен 5 этажа.
- Осуществляются кровельные работы.
- Выполняются фасадные работы.
- Производятся работы по устройству наружных сетей водоснабжения и канализации.
Ноябрь
- Корпус 3
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения;
- - окон 3 этажа.
- Завершены работы по каменной кладке.
- Ведутся кровельные работы.
- Начаты работы по устройству наружных сетей канализации.
- Корпус 2
- Завершаются монолитные работы на уровне 5 этажа.
- Ведется каменная кладка стен 3 и 4 этажей.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения;
- - инженерных систем технического этажа;
- - окон 1 этажа.
- Начаты работы по устройству наружных сетей канализации.
- Корпус 1.1
- Выполняются монолитные работы на уровне 4 и 5 этажей.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 1 и 2 этажей.
- Ведется каменная кладка стен 2 и 3 этажей.
- Производится гидроизоляция балконов.
- Начаты работы по устройству наружных сетей канализации.
- Корпус 1.3
- Выполняются монолитные работы на уровне 2- 5 этажей.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1-3 этажей.
- Начаты работы по устройству наружных сетей канализации.
- Корпус 1.2
- Завершаются монолитные работы на уровне 5 этажа.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения и слаботочных систем;
- - окон 1 и 2 этажей.
- Ведется каменная кладка стен 1 и 2 этажей.
- Осуществляются кровельные работы.
- Начаты работы по устройству наружных сетей канализации.
Октябрь
- Корпус 3
- Завершены монолитные работы.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Завершена каменная кладка стен 1-3 этажей.
- Ведется каменная кладка стен 4 этажа.
- Производится монтаж окон 1 этажа.
- Начато устройство надстроек кровли.
- Корпус 2
- Осуществляются монолитные работы на уровне 4 и 5 этажей.
- Ведется каменная кладка стен 1 и 2 этажей.
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения.
- - инженерных систем технического этажа.
- Корпус 1.1
- Выполняются монолитные работы на уровне 4 этажей.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1 и 2 этажей.
- Приступили к устройству гидроизоляции балконов.
- Корпус 1.3
- Выполняются монолитные работы на уровне 1- 5 этажей.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1 этажа.
- Корпус 1.2
- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж:
- - систем водоснабжения и канализации, системы электроснабжения;
- - оконных блоков.
- Ведется каменная кладка стен 1 и 2 этажей.
- Начат монтаж оконных блоков.
- Производиться подготовительные работы для устройства кровли.
Сентябрь
- Корпус 3
- Выполняются монолитные работы на уровне 5 этажа.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Завершена каменная кладка стен 1 этажа.
- Ведется каменная кладка стен 2 этажа.
- Подземный паркинг
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Корпус 2
- Осуществляются монолитные работы на уровне 2-4 этажей.
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1 этажа.
- Подземный паркинг
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Корпус 1.1
- Выполняются монолитные работы на уровне 2 и 3 этажей.
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1 этажа.
- Корпус 1.3
- Выполняются монолитные работы на уровне 1- 3 этажей.
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1 этажа.
- Корпус 1.2
- Выполняются монолитные работы на уровне 2 и 3 этажей.
- Завершены работы по гидроизоляции и обратной засыпке пазух котлована.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Ведется каменная кладка стен 1 этажа.
Август
- Корпус 3
- Выполняются монолитные работы на уровне 3 и 4 этажей.
- Производится монтаж систем водоснабжения и канализации, системы электроснабжения.
- Подземный паркинг
- Выполняется шлифовка монолитных конструкций.
- Корпус 2
- Осуществляются монолитные работы секций 2.1-2.5 на уровне 1 и 2 этажей.
- Выполняется утепление стен цоколя.
- Подземный паркинг
- Выполняется шлифовка монолитных конструкций.
- Корпус 1.1
- Выполняются монолитные работы на уровне 1 и 2 этажей.
- Корпус 1.3
- Производятся монолитные работы ниже нулевой отметки.
- Выполняются монолитные работы на уровне 1 этажа.
- Подземный паркинг
- Выполнены бетонирование, гидроизоляция и обратная засыпка пазух котлована.
- Корпус 1.2
- Производятся монолитные и гидроизоляционные работы ниже нулевой отметки.
- Выполняются монолитные работы на уровне 1 и 2 этажей.

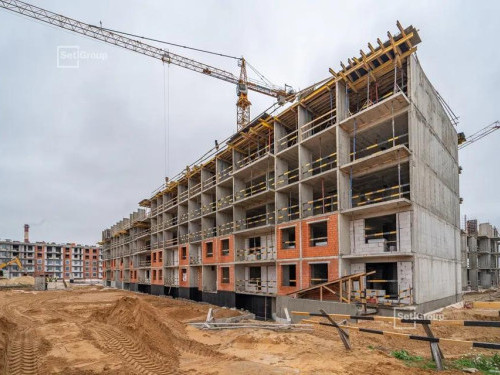

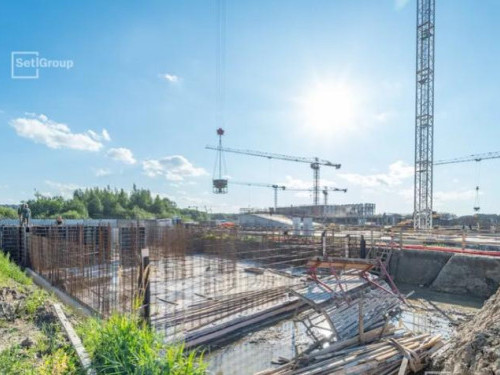

Июль

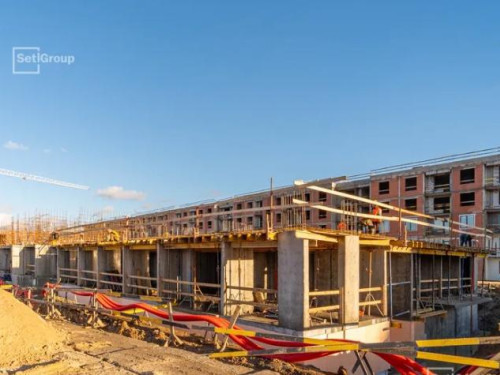

- Корпус 3
- Завершена обратная засыпка пазух цоколя.
- Выполняются монолитные работы на уровне 1 и 2 этажей.

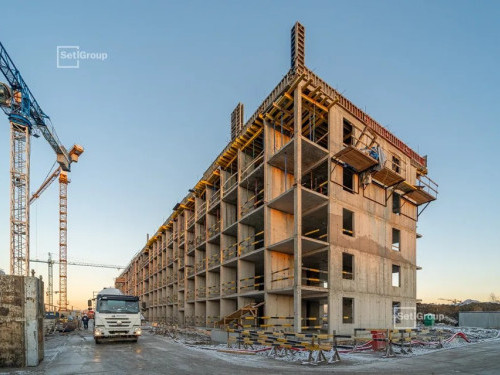

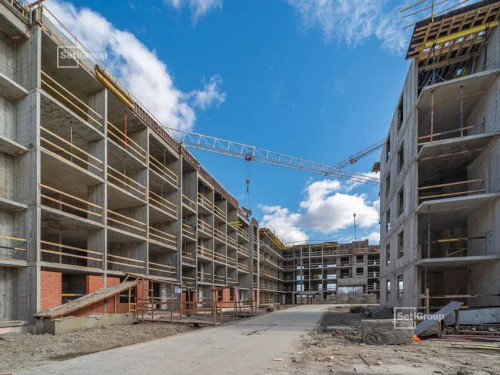

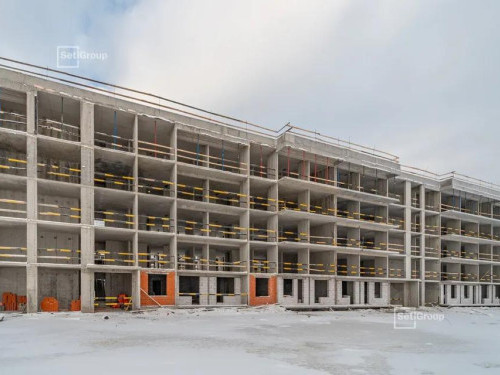

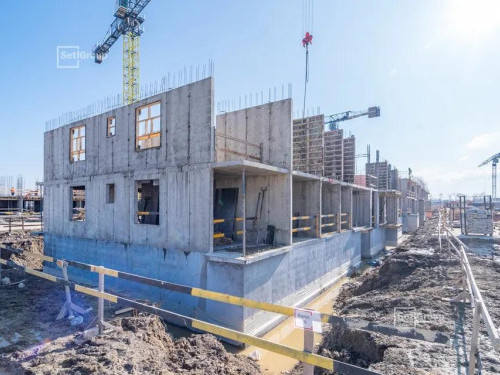

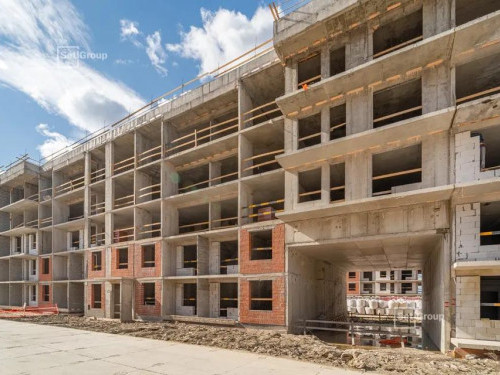

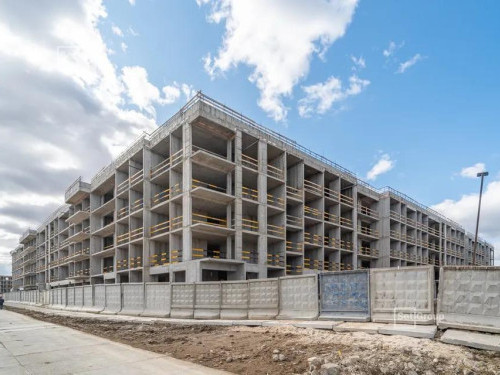

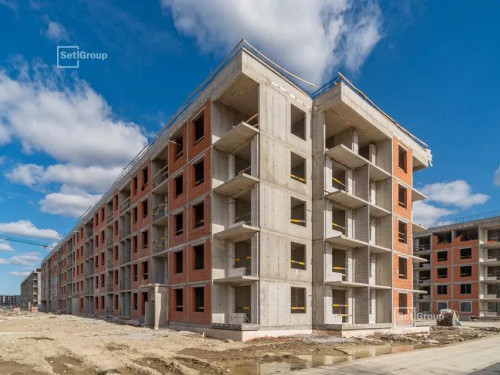

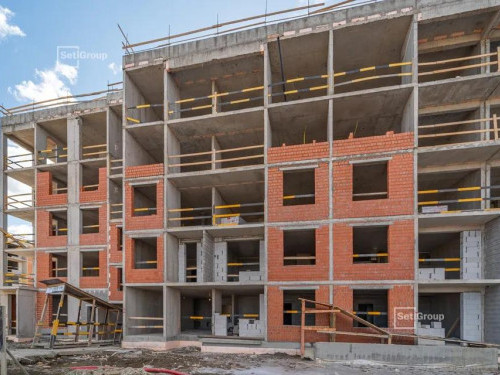

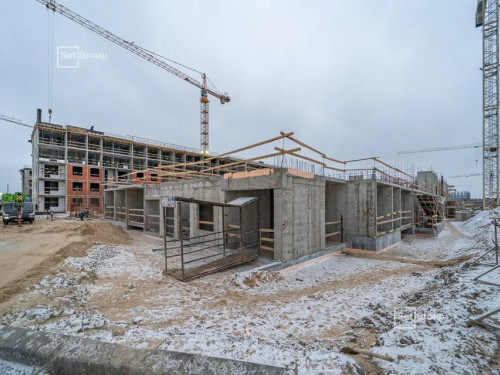

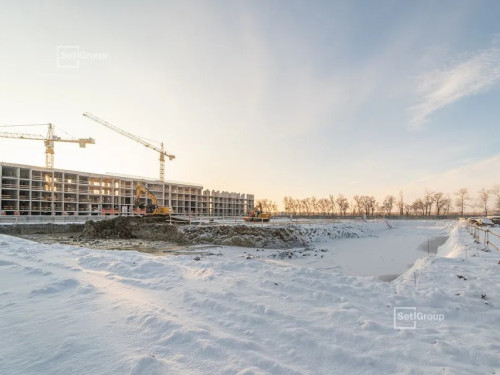

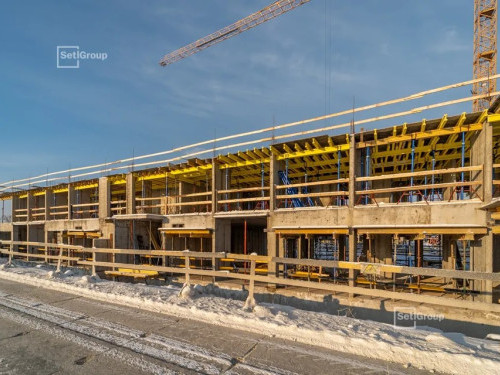

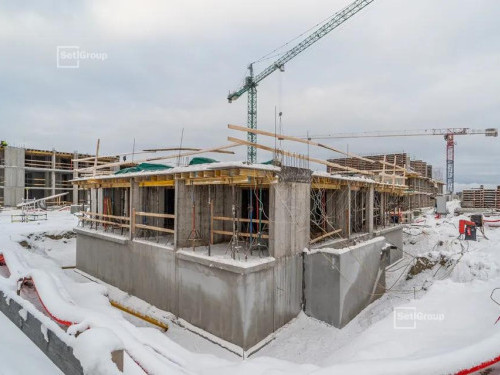

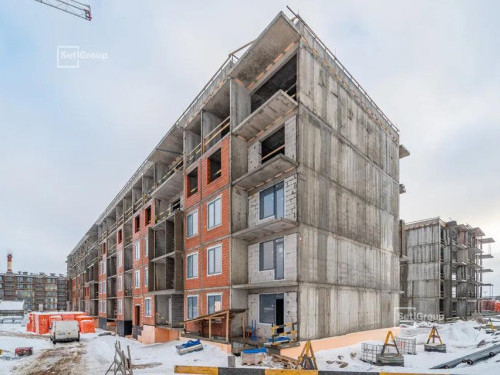

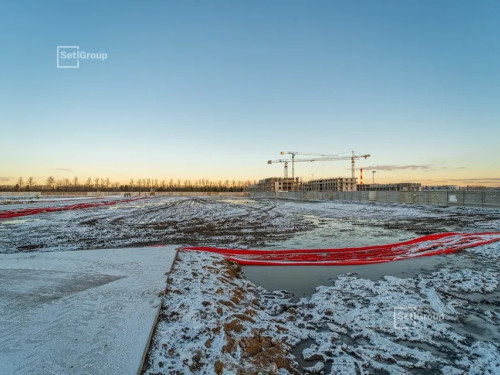

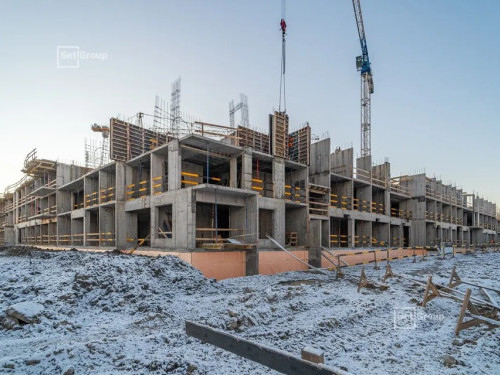

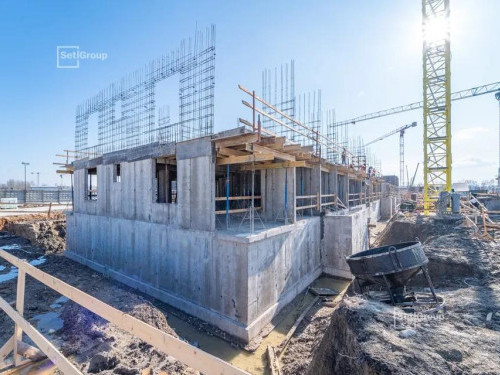

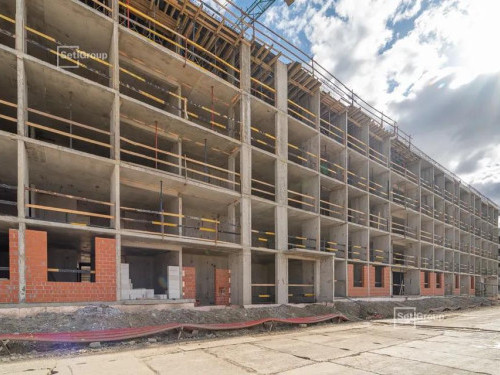

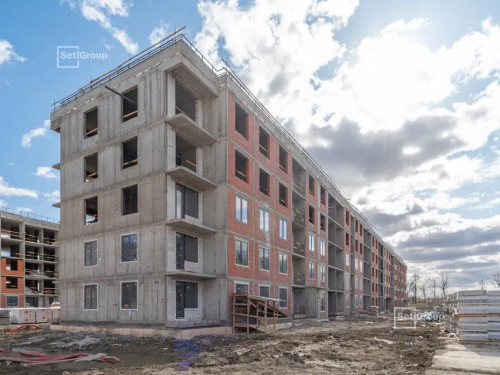

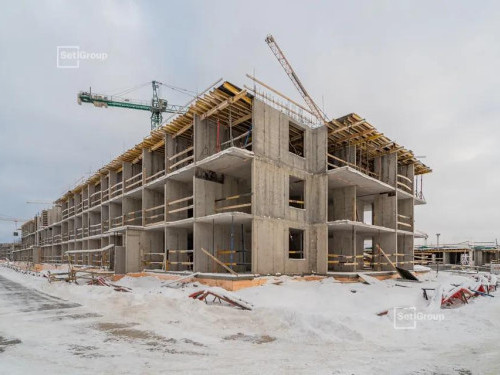

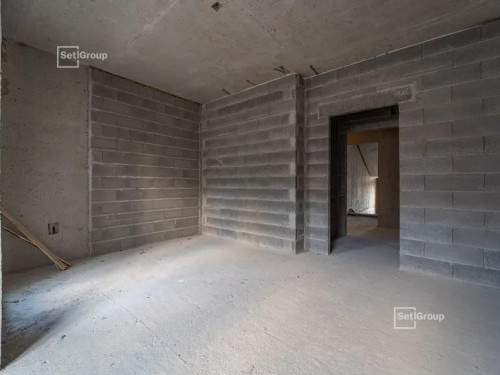

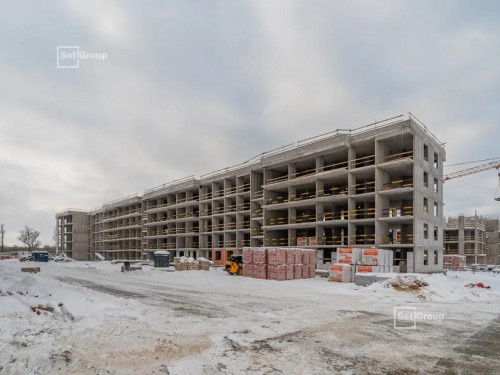

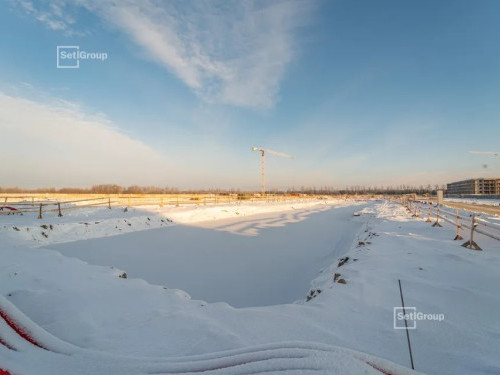

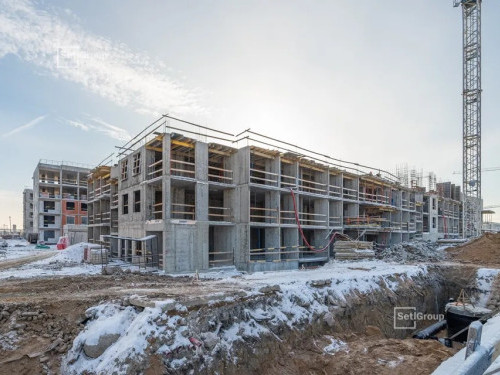

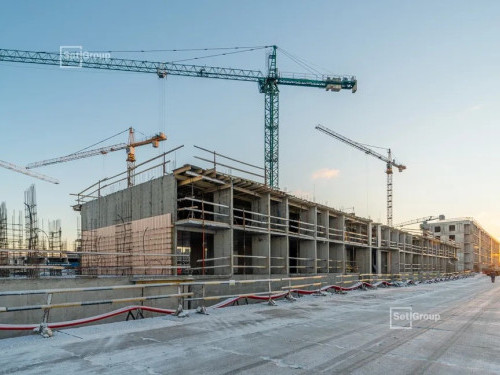

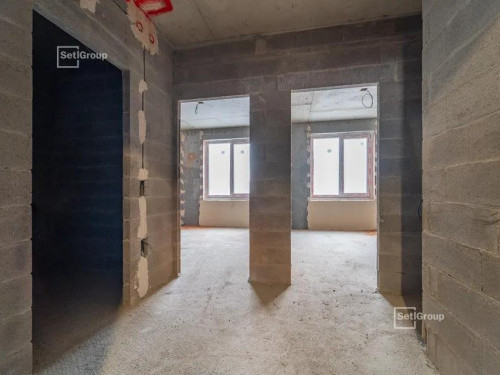

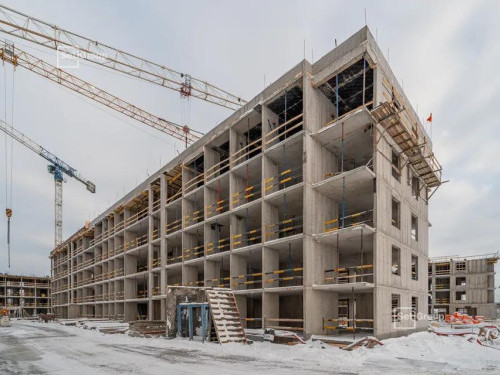

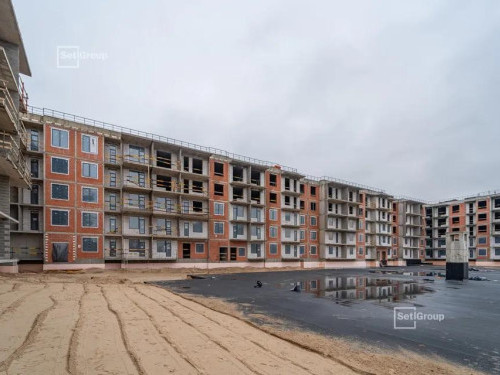

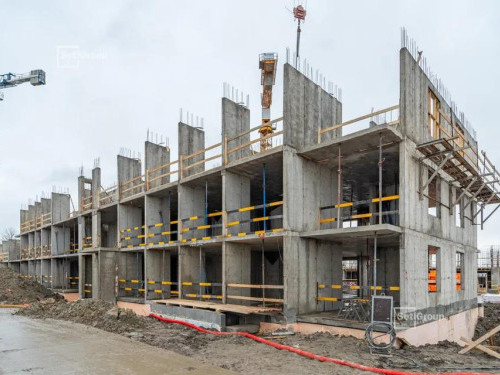

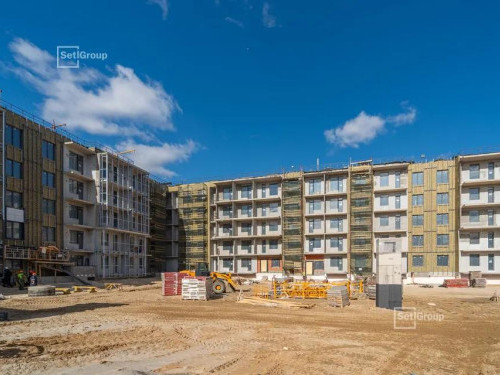

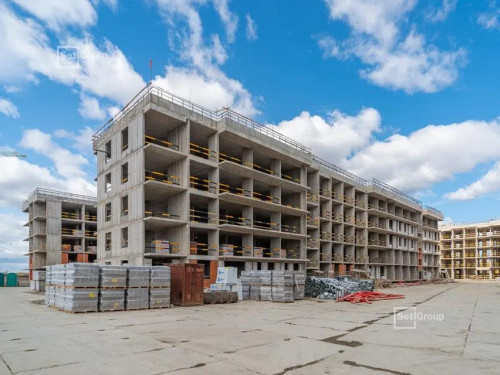

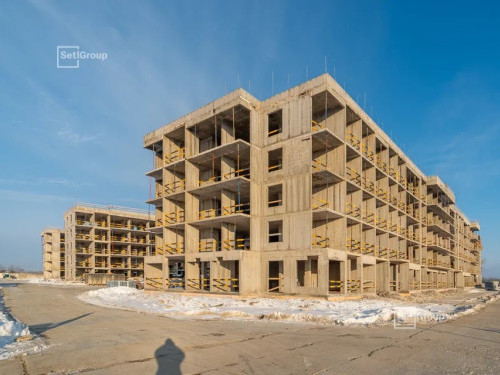

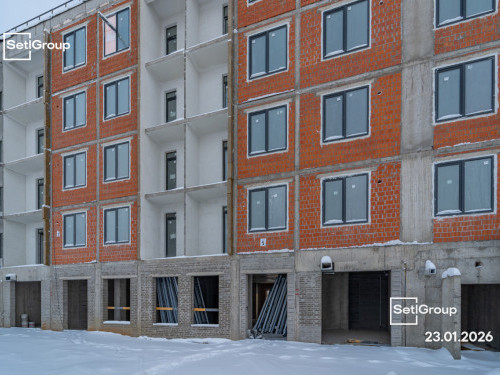

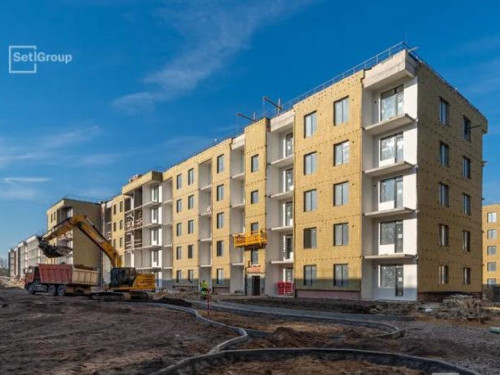

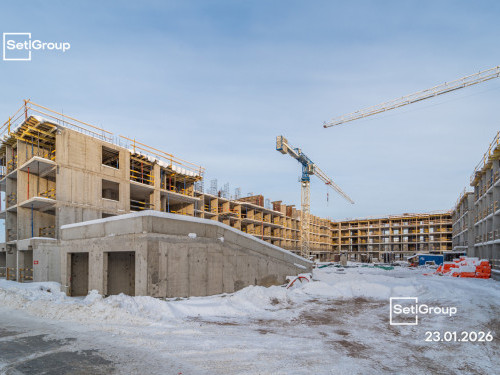

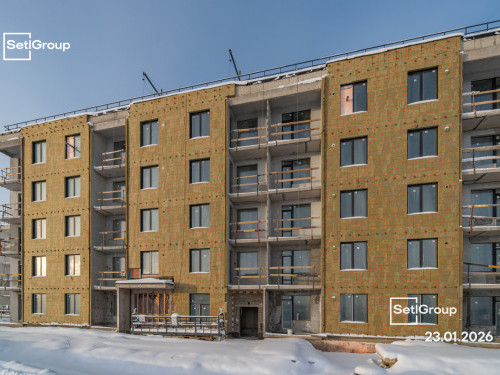

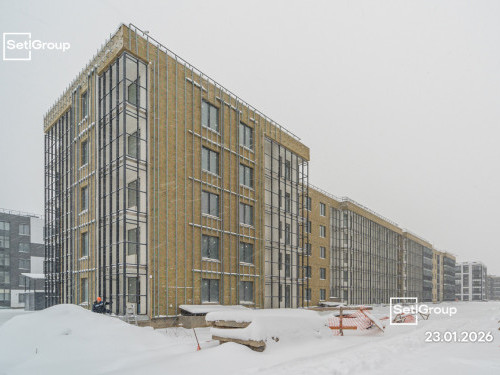

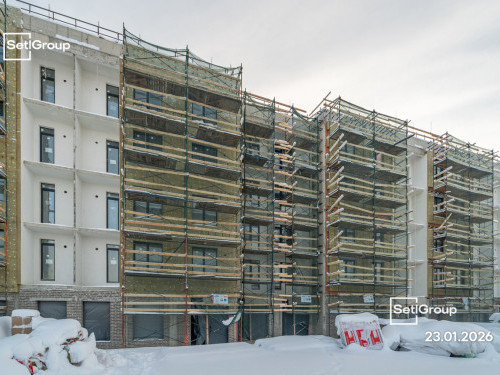

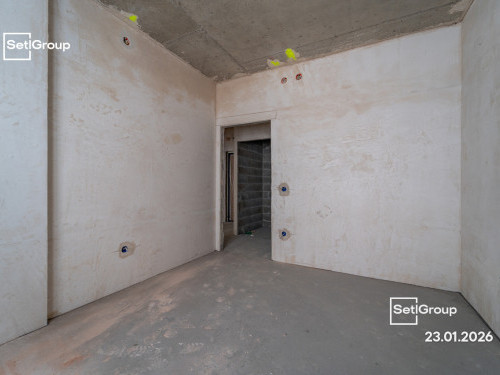

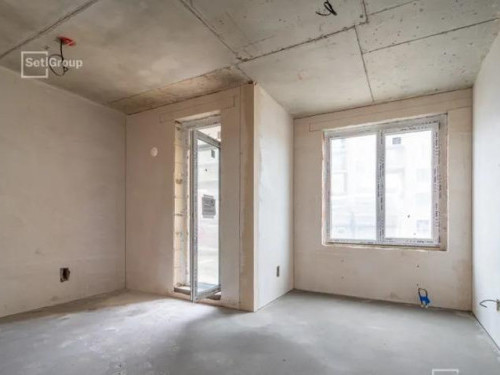

- Производится монтаж систем водоснабжения и канализации.
- Подземный паркинг

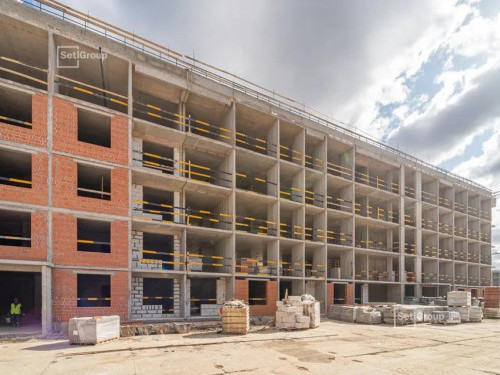

- Выполняется шлифовка монолитных конструкций.
- Корпус 2

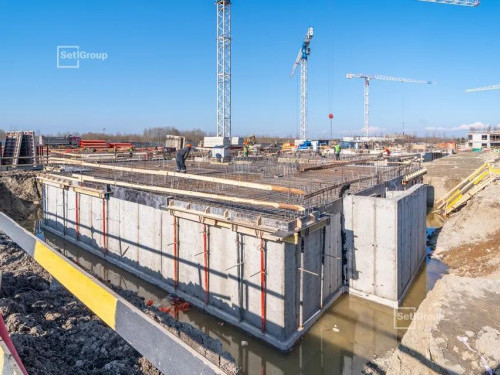

- Производятся монолитные и гидроизоляционные работы ниже нулевой отметки.

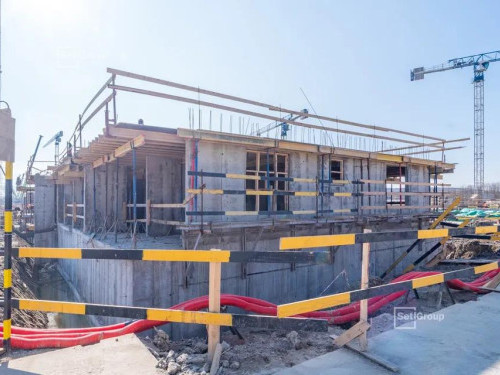

- Осуществляются монолитные работы секций 2.1-2.5 на уровне 1 этажа.
- Выполняется утепление стен цоколя.
- Подземный паркинг
- Выполняется шлифовка монолитных конструкций
- Корпус 1.1
- Завершены монолитные и гидроизоляционные работы ниже нулевой отметки.
- Выполняются монолитные работы на уровне 1 этажа.
- Корпус 1.3
- Завершено бетонирование фундаментных плит жилой части.
- Производятся монолитные работы ниже нулевой отметки.
- Подземный паркинг

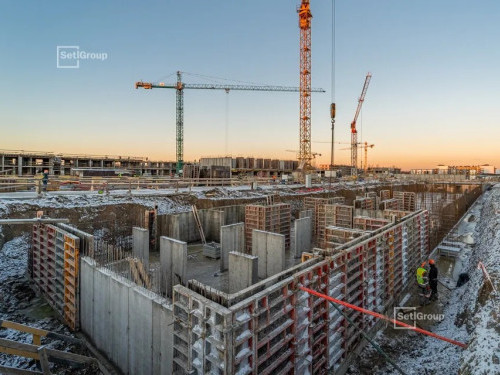

- Выполняются монолитные и гидроизоляционные работы.
- Производится обратная засыпка пазух котлована.
- Корпус 1.2
- Производятся монолитные и гидроизоляционные работы ниже нулевой отметки.
- Выполняются монолитные работы на уровне 1 этажа.
Июнь
- Корпус 3
- Ведутся работы по устройству площадок складирования.
- Производятся монолитные и гидроизоляционные работы.

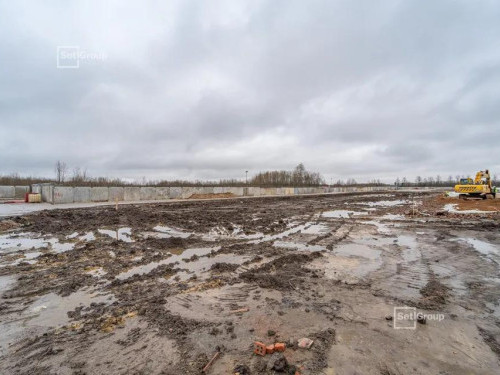

- Завершена откопка котлована.
- Подземный паркинг
- Завершена обратная засыпка пазух котлована.
- Корпус 2
- Ведутся работы по проекту организации строительства:
- - устройство временных дорог;
- - устройство площадок складирования.
- Завершена откопка котлована.
- Выполняются монолитные и гидроизоляционные работы.
- Подземный паркинг
- Завершены монолитные работы.
- Выполнена обратная засыпка пазух котлована.
- Корпус 1.1
- Ведутся работы по проекту организации строительства:
- - устройство временных дорог;
- - устройство площадок складирования.
- Производятся монолитные и гидроизоляционные работы.
- Корпус 1.3
- Ведутся работы по проекту организации строительства:
- - устройство временных дорог;
- - устройство площадок складирования.
- Выполняются монолитные и гидроизоляционные работы.
- Подземный паркинг
- Выполняются монолитные и гидроизоляционные работы.
- Производится обратная засыпка пазух котлована.

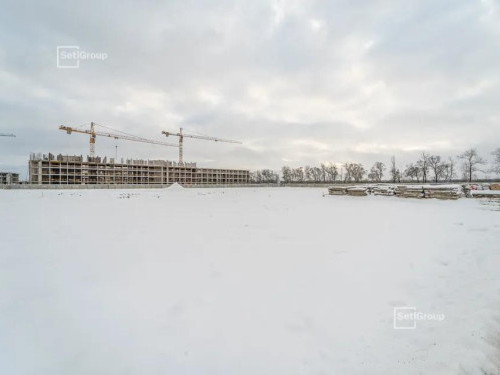

Май
- Корпус 3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Завершена откопка котлована.
- Подземный паркинг

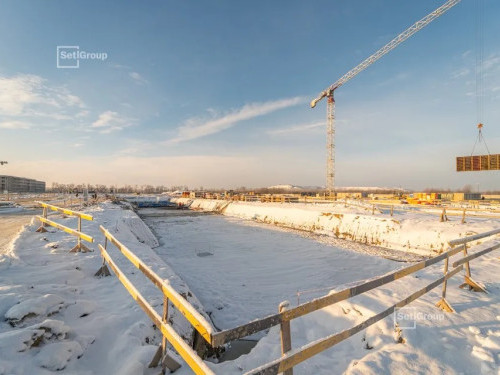

- Завершены монолитные работы.
- Корпус 2
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг
- Ведутся монолитные работы.
- Корпус 1.1
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог, площадок складирования;
- - срезка грунта с последующей планировкой территории.
- Завершена откопка котлована.
- Производятся монолитные и гидроизоляционные работы.
- Корпус 1.3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог, площадок складирования;
- - срезка грунта с последующей планировкой территории.
- Подземный паркинг
- Выполняются монолитные и гидроизоляционные работы.
Апрель
- Корпус 3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг

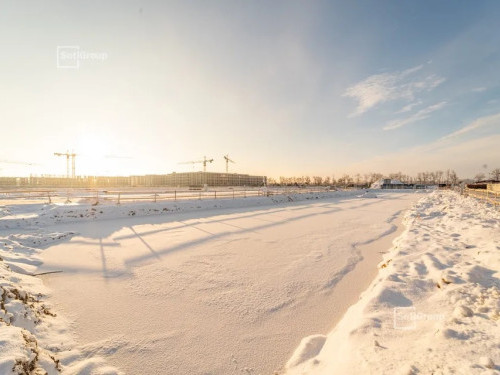

- Ведутся монолитные работы.
- Корпус 2
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг
- Ведутся монолитные работы.
- Корпус 1.1
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Начаты монолитные работы.
- Корпус 1.3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг
- Ведутся монолитные работы.

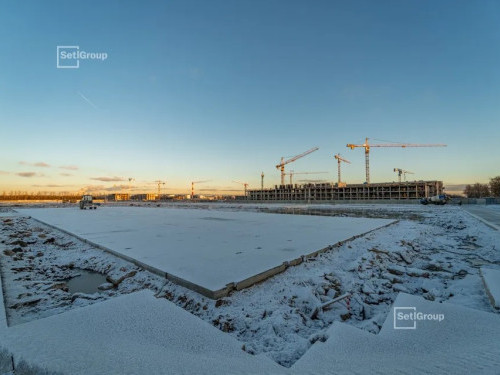

Март
- Корпус 3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг
- Начаты монолитные работы.
- Корпус 2
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг
- Начаты монолитные работы.
- Корпус 1.1
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Корпус 1.3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Производится откопка котлована.
- Подземный паркинг
- Начаты монолитные работы.
Февраль
- Корпус 3
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Корпус 2
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
- Корпус 1.1
- Ведутся работы по проекту организации строительства:
- - установка строительных ограждений;
- - устройство временных дорог;
- - срезка грунта с последующей планировкой территории.
2021
Декабрь
Ноябрь
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 3.07 м |
+7 (812) 245-25-67с 10:00 до 18:00
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
