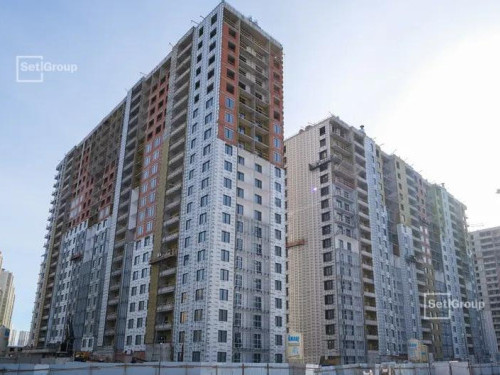

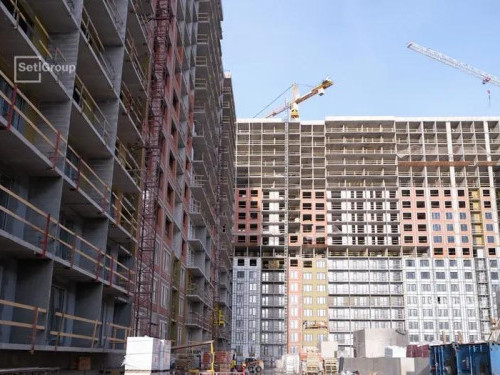

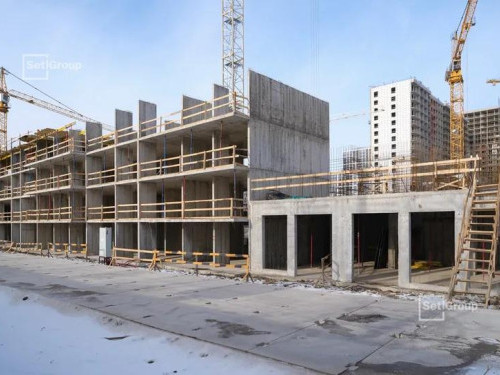

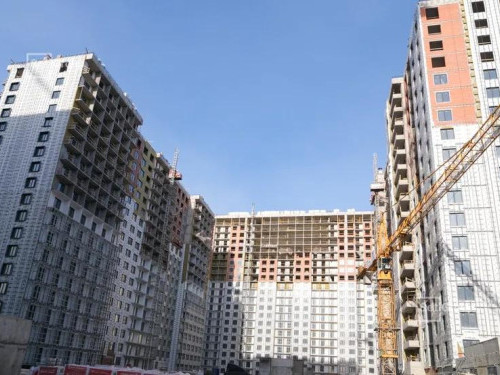

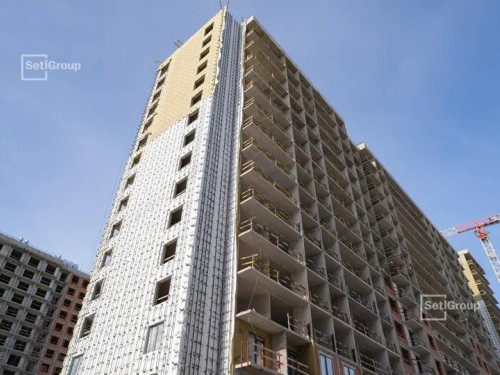

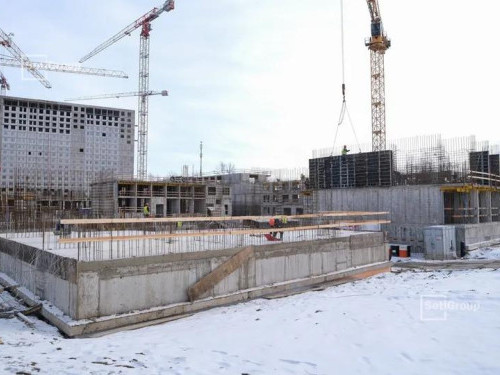

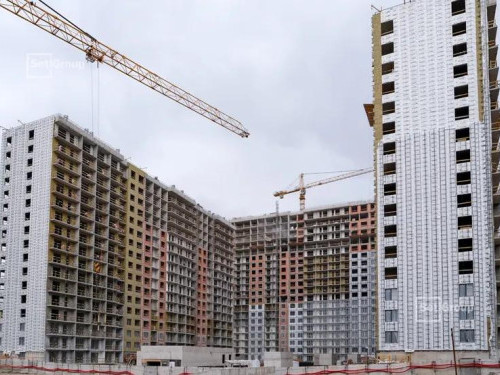

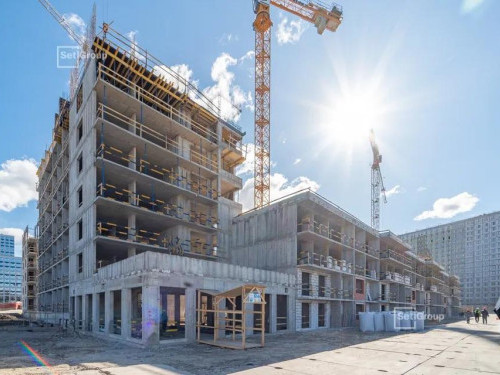

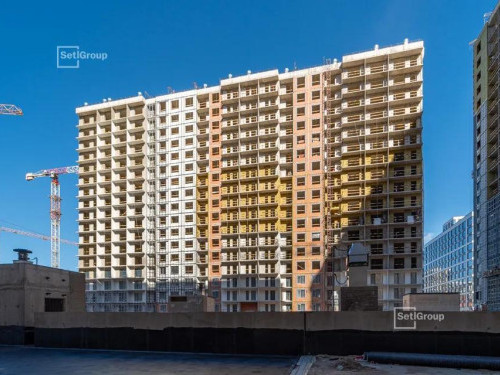

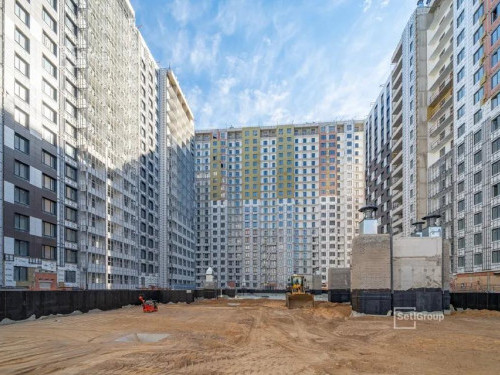

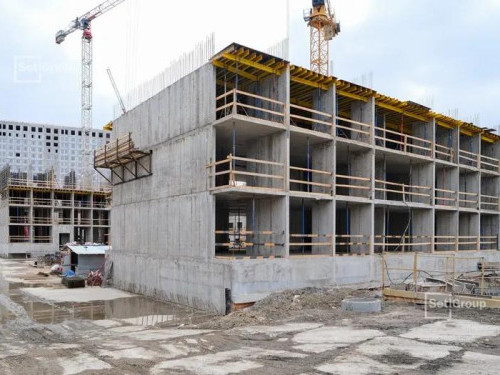

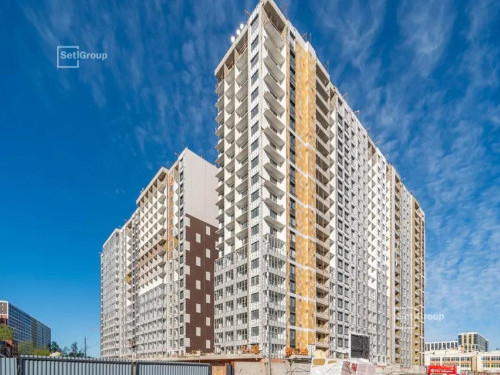

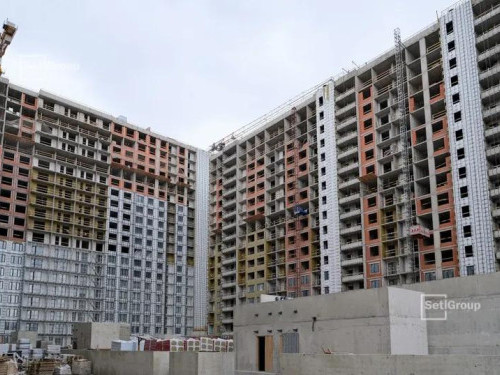

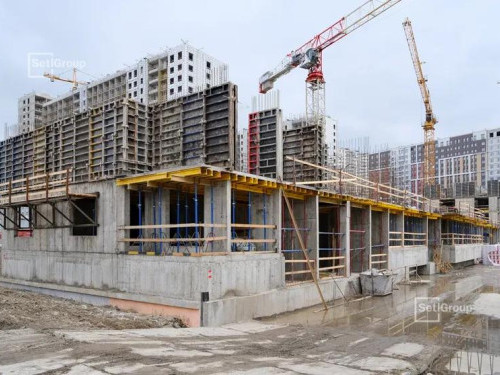

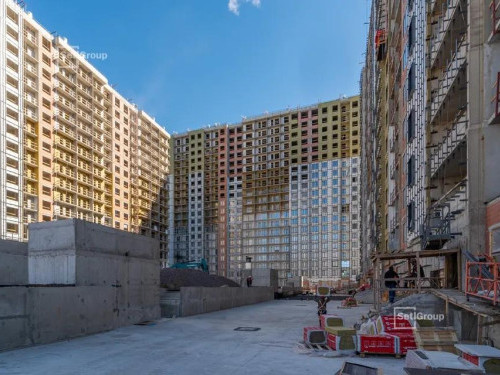

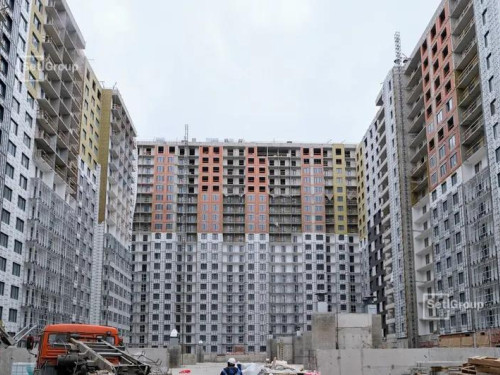

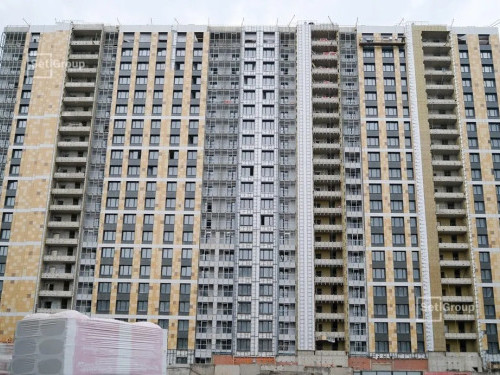

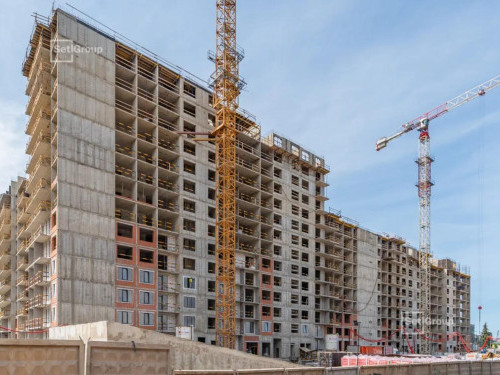

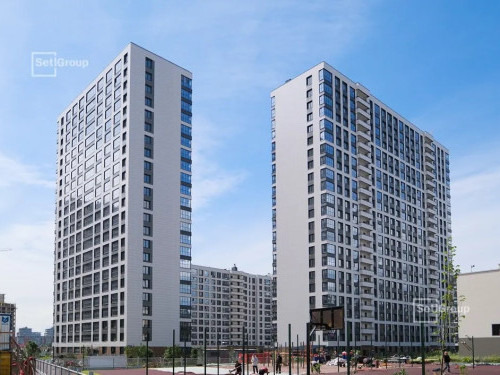

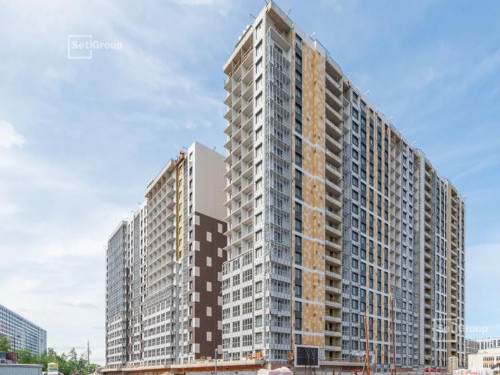

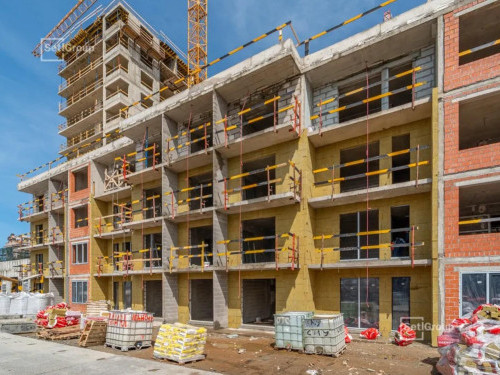

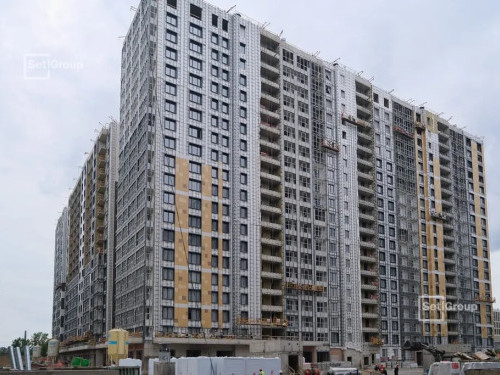

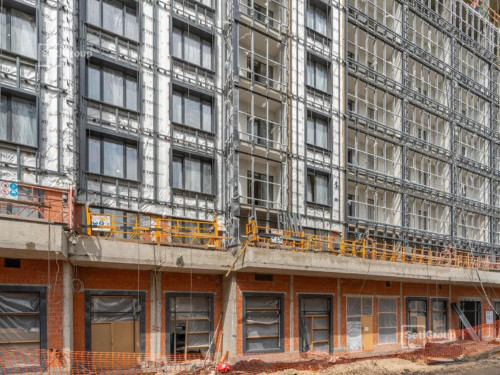

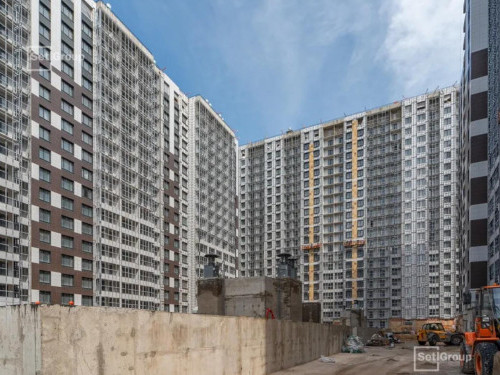

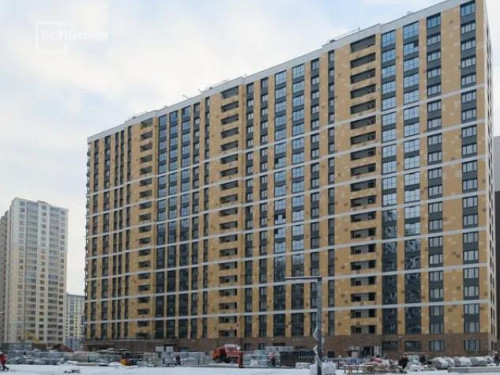

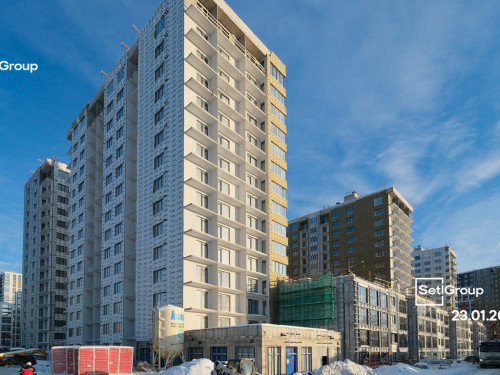

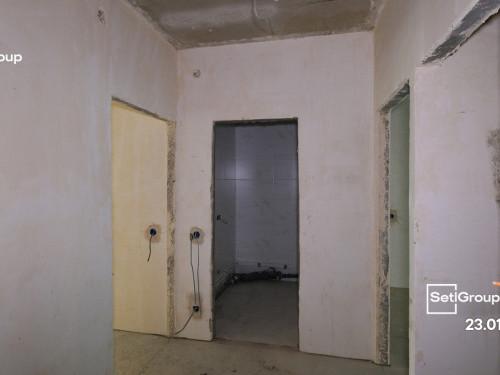

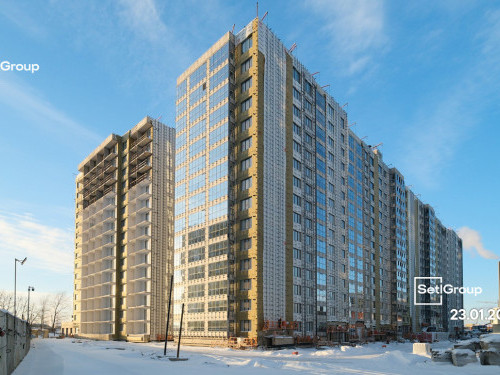

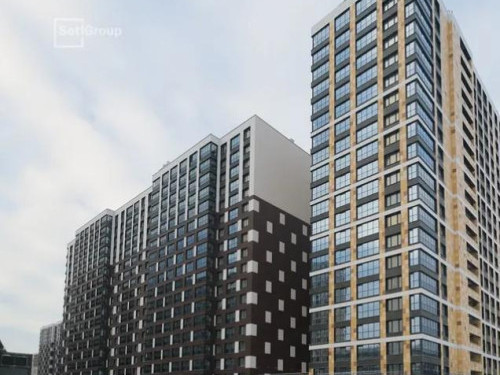

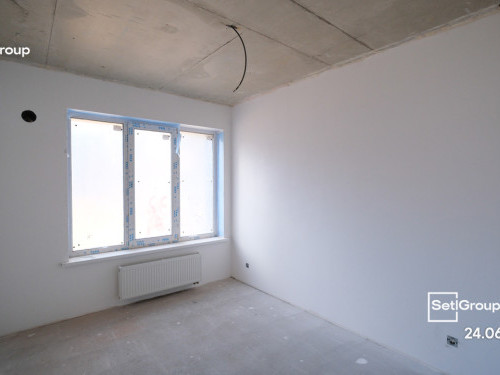

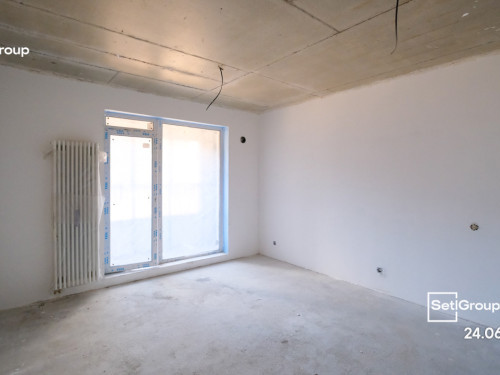

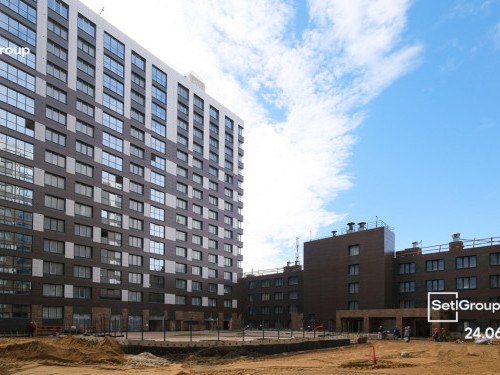

Ход строительства ЖК "Pulse Premier"

Пульс Премьер
Показать
  • Все
  • Корпус 1
  • Корпус 3.1
  • Корпус 3.2
  • Корпус 4.1
  • Корпус 4.2

Ноябрь, 2022

  • Корпус 1
  • Производятся работы по устройству:
  • - монолитных стен и перекрытий – 85%;
  • - кладки внутренних стен и перегородок – 70%;
  • - оконных и дверных балконных блоков – 49%;
  • - утепления фасадов с балконов – 52%;
  • - штукатурки стен квартир и МОП – 25%;
  • - фиброцементных стяжек в квартирах и МОП – 12%.
  • Ведутся работы по монтажу:
  • - стояков систем ГВС/ХВС, отопления и вентиляции – 75%;
  • - квартирных стояков и водорозеток – 55%.
  • Осуществляются монолитные работы.
  • Корпус 3.1
  • Продолжаются работы по проекту организации строительства.
  • Близки к завершению работы по устройству свай секции 3.1.3, готовность 80%.
  • Началась разработка котлована паркинга секции 3.1.5.
  • Корпус 3.2
  • Продолжаются работы по проекту организации строительства.
  • Завершены работы по устройству свай.
  • Выполняется разработка котлована, готовность 50%.
  • Производятся монолитные работы по возведению фундамента и стен подвала.
  • Установлен башенный кран.

Октябрь, 2022

  • Корпус 1
  • Завершены работы по устройству кабельных магистралей в подвалах.
  • Производятся работы по устройству:
  • - монолитных стен и перекрытий – 76%;
  • - кладки внутренних стен и перегородок – 55%;
  • - оконных и дверных балконных блоков – 29%;
  • - утепления фасадов с балконов – 12%;
  • - штукатурки стен квартир и МОП – 5%.
  • Ведутся работы по монтажу:
  • - стояков систем ГВС / ХВС, отопления и вентиляции – 75%;
  • - магистралей систем ГВС / ХВС, отопления и вентиляции – 95%;
  • - квартирных стояков и водорозеток – 45%.
  • Производятся монолитные работы.
  • Корпус 3.1
  • Продолжаются работы по проекту организации строительства.
  • Ведутся работы по устройству свай.
  • Корпус 3.2
  • Продолжаются работы по проекту организации строительства.
  • Завершены работы по устройству свай секций 3.2.2, 3.2.3, 3.2.4 и 3.2.5.
  • Близки к окончанию работы по устройству свай секции 3.2.1, готовность 90%.

Сентябрь, 2022

  • Корпус 1
  • Завершены работы по устройству кабельных магистралей в подвалах.
  • Производятся работы по устройству:
  • - монолитных стен и перекрытий – 44%;
  • - кладки внутренних стен и перегородок – 35%;
  • - оконных и дверных балконных блоков – 8%.
  • Ведутся работы по монтажу:
  • - стояков систем ГВС / ХВС и отопления, вентиляции – 35%;
  • - магистралей систем ГВС / ХВС и отопления, вентиляции – 95%.
  • Производятся монолитные работы.
  • Корпус 3.1
  • Ведутся работы по проекту организации строительства.
  • Производятся работы по устройству свай.
  • Корпус 3.2
  • Ведутся работы по проекту организации строительства.
  • Производятся работы по устройству свай.

Август, 2022

  • Корпус 1
  • Завершены работы по устройству:
  • - ростверков;
  • - гидроизоляции фундаментов;
  • - утепления фундаментов.
  • Выполнены работы по обратной засыпке котлована.
  • Производятся работы по устройству:
  • - монолитных стен и перекрытий – 23%;
  • - кладки внутренних стен и перегородок – 12%;
  • - оконных и дверных балконных блоков – 3%.
  • Ведутся работы по монтажу:
  • - стояков систем ГВС / ХВС и отопления, вентиляции – 11%;
  • - магистралей систем ГВС / ХВС и отопления, вентиляции – 29%.
  • Производятся монолитные работы.

Июль, 2022

  • Корпус 1
  • Завершены работы по устройству:
  • - ростверков;
  • - гидроизоляции фундаментов;
  • - утепления фундаментов;
  • Выполнены работы по обратной засыпке котлована.
  • Ведутся работы по устройству:
  • - монолитных стен и перекрытий – 13%;
  • - кладки внутренних стен и перегородок – 5%;
  • Осуществляется монтаж стояков систем ГВС / ХВС и отопления, выполнено 5%.
  • Производятся монолитные работы.

Июнь, 2022

  • Корпус 1
  • Завершены работы по устройству:
  • - свай;
  • - башенных кранов.
  • Ведутся работы по устройству:
  • - ростверков – 95%;
  • - гидроизоляции и утеплению подвалов – 75%.
  • Производятся монолитные работы.

Май, 2022

  • Корпус 1
  • Завершены работы по устройству свай.
  • Ведутся работы по устройству:
  • - ростверков – 75%;
  • - башенных кранов.
  • Производятся монолитные работы.

Апрель, 2022

  • Корпус 1
  • Завершены работы по временному электроснабжению, водоподготовке, устройству временных дорог.
  • Близки к окончанию работы по устройству свай, готовность 95%.
  • Проведены испытания по погружения свай.
  • Ведутся работы по устройству ростверков, выполнено 20%.
  • Осуществляется монтаж оснований под башенные краны, готовность 20%.

Март, 2022

  • Корпус 1
  • Проведены испытания грунтов сваями.
  • Выполняются работы по погружению свай.
  • Завершаются работы по организации строительной площадки.
  • Ведутся работы по устройству освещения строительной площадки.
  • Надземный паркинг
  • Проведены испытания грунтов сваями.
  • Ведутся подготовительные работы по погружению свай.

Февраль, 2022

  • Корпус 1
  • Завершено погружение пробных свай.
  • Производятся работы по проекту организации строительства.
  • Выполняется прокладка временного электроснабжения.
  • Наземный паркинг
  • Выполнено погружение пробных свай.

Январь, 2022

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 3.00 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
