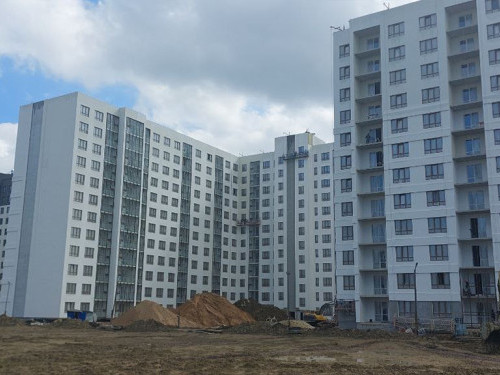

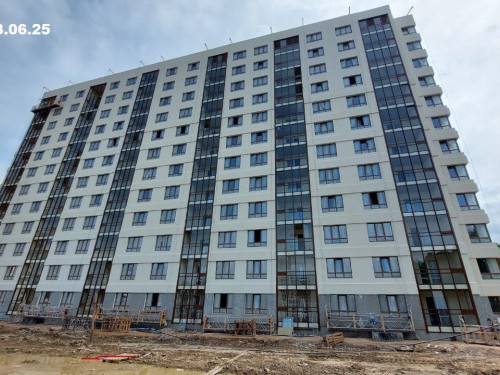

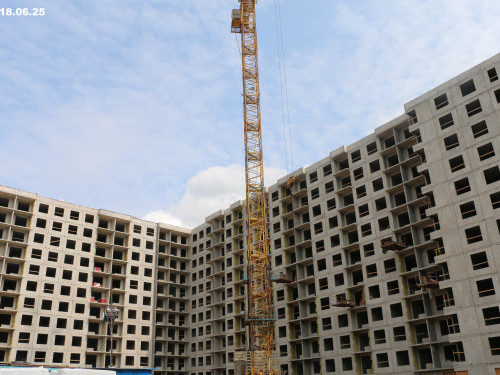

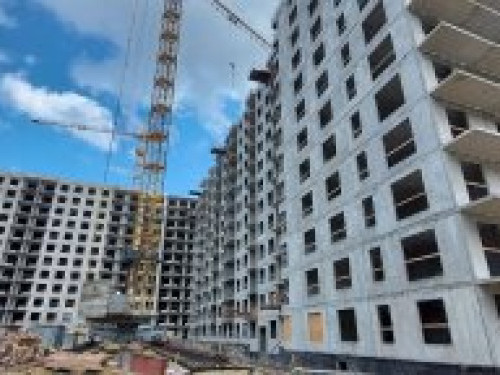

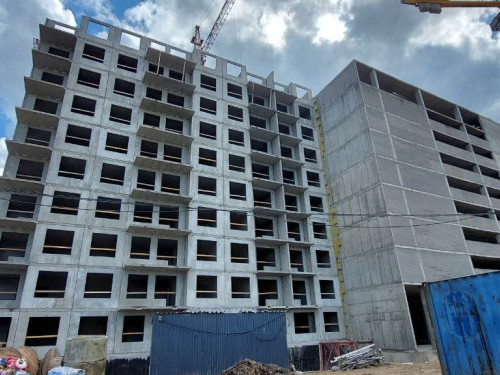

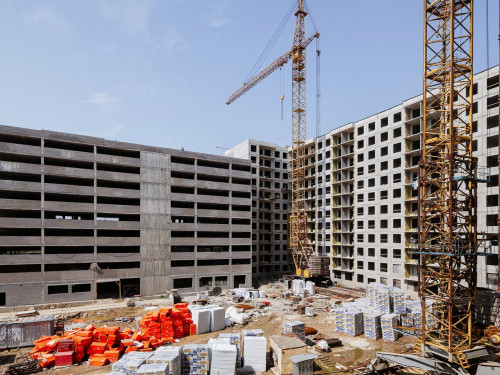

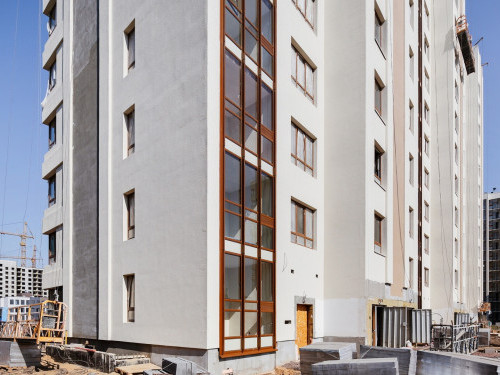

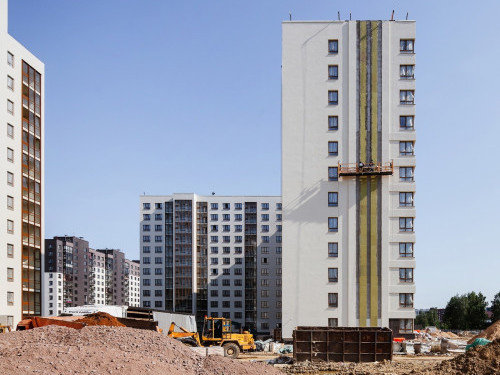

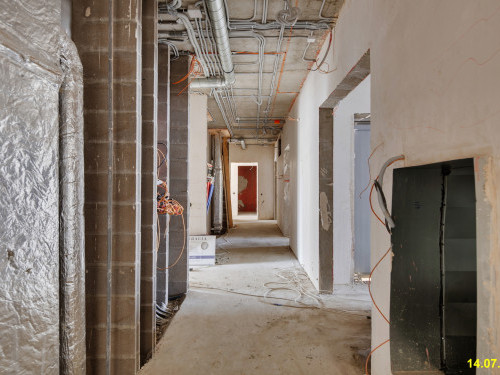

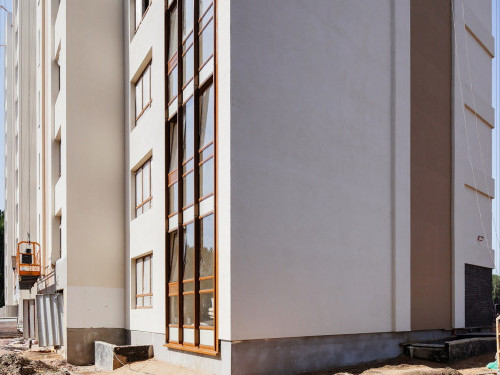

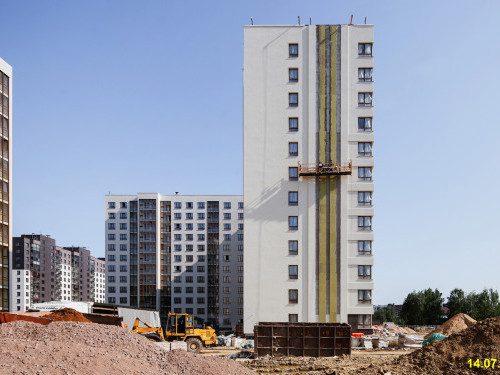

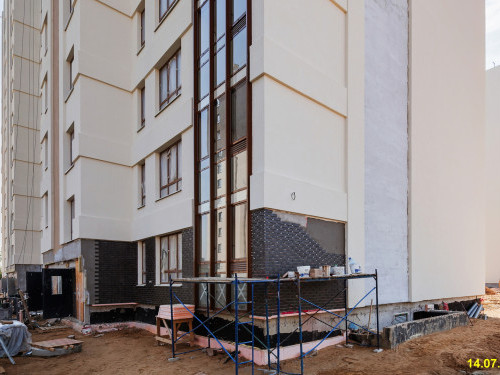

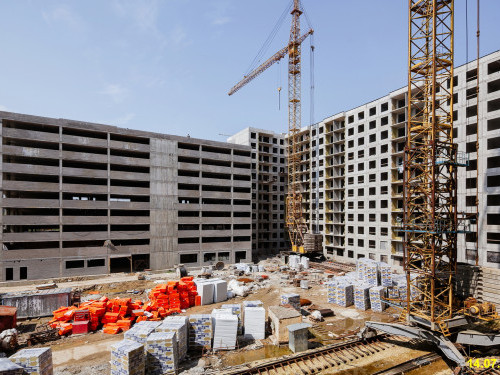

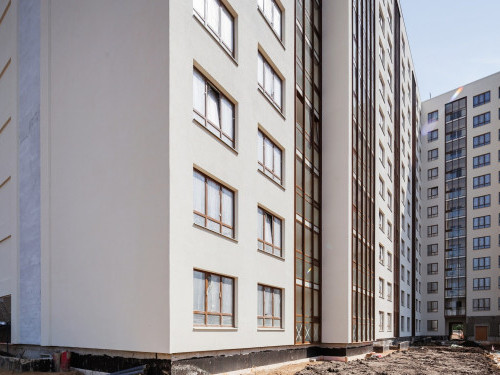

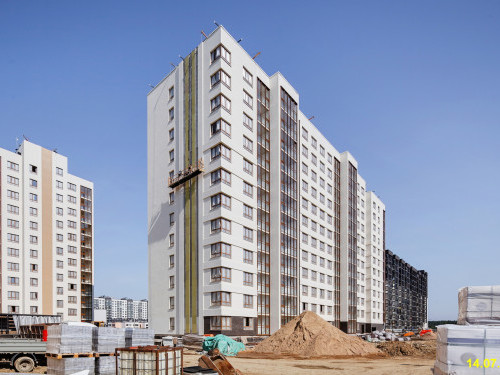

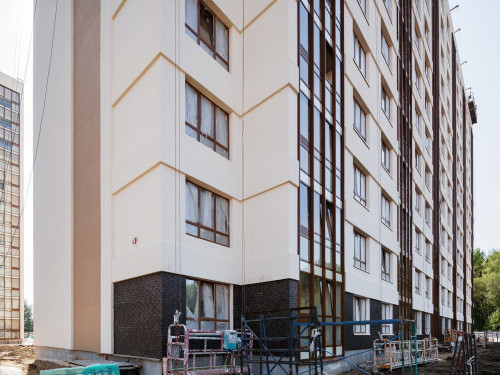

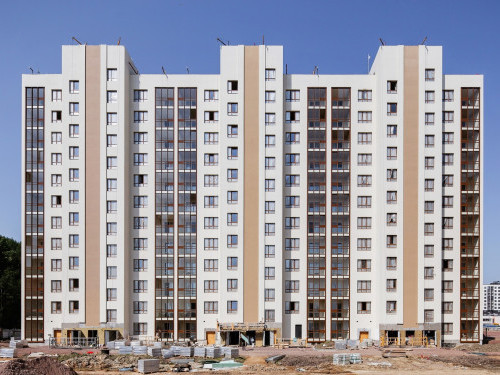

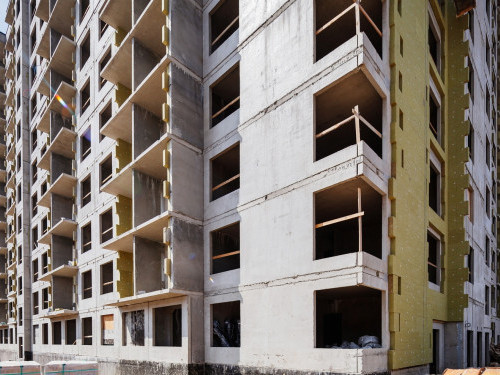

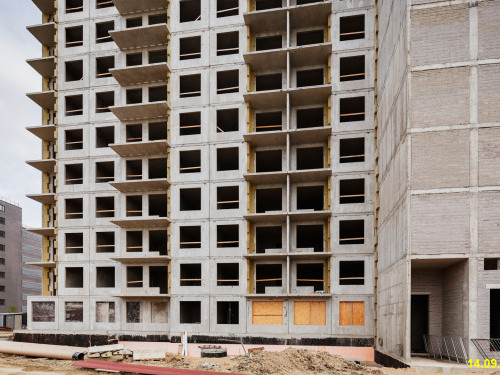

Ход строительства ЖК "ЛесART"
ЛесАРТ
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы

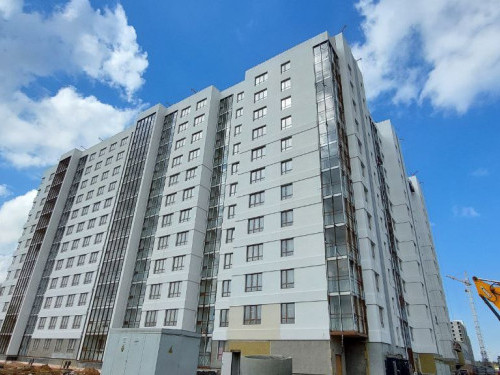

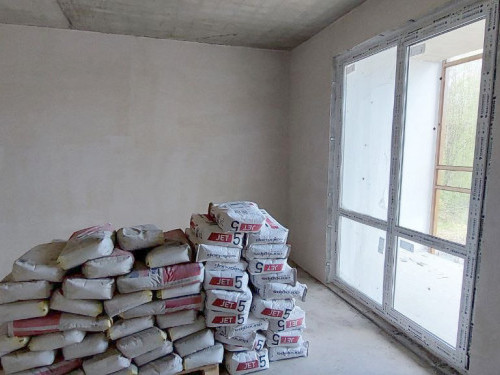

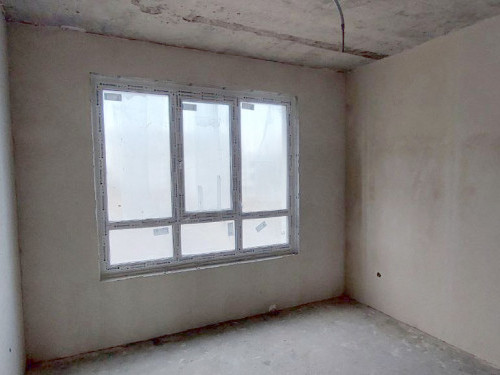

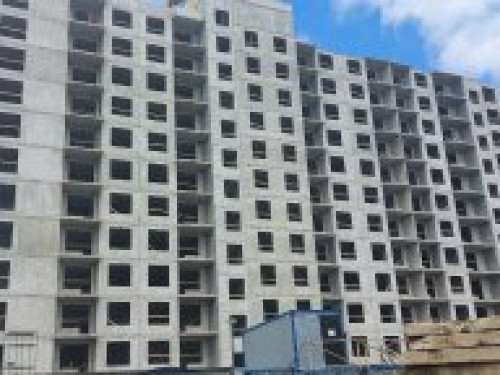

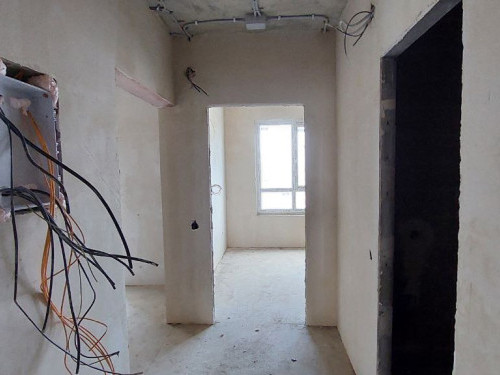

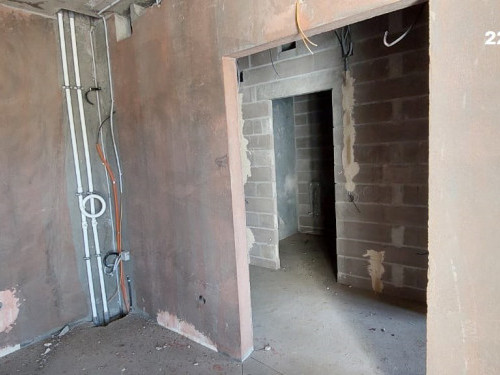

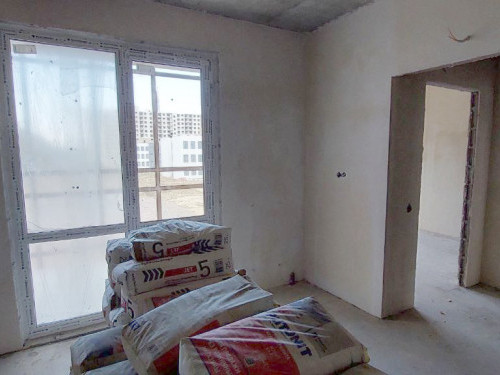

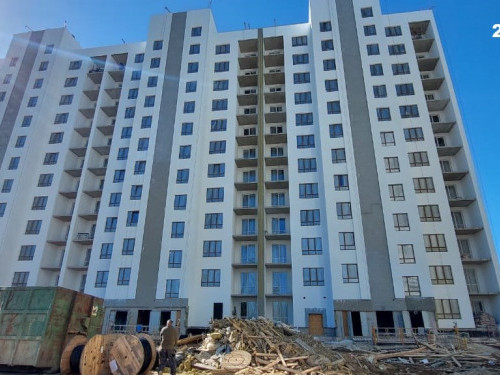

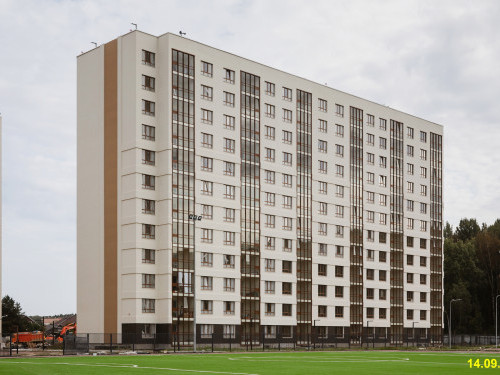

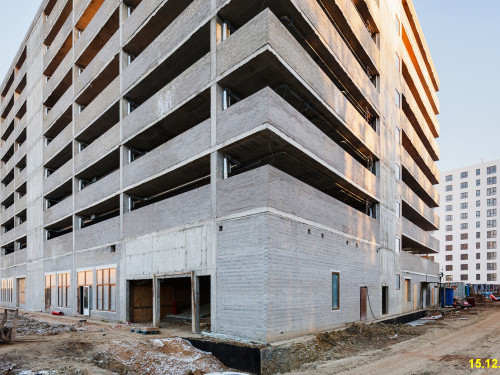

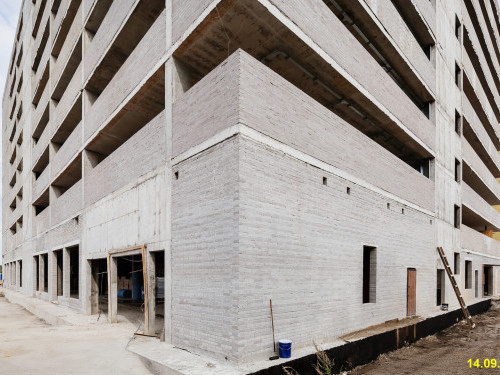

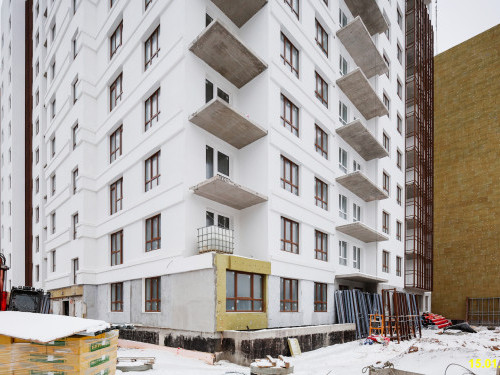

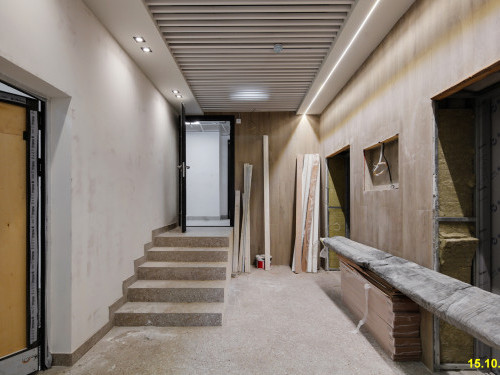

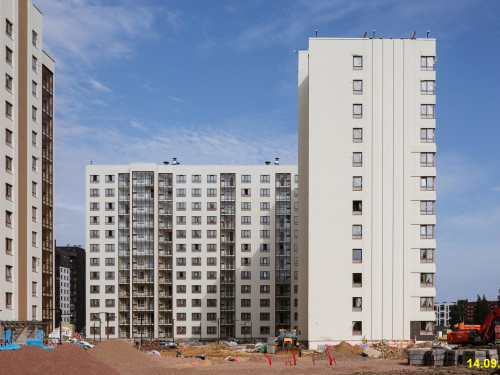

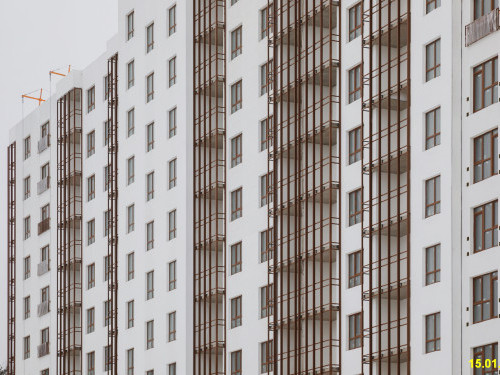

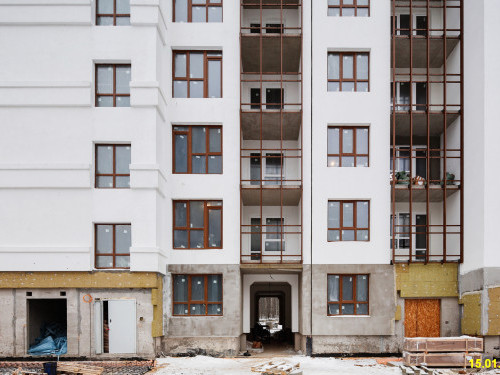

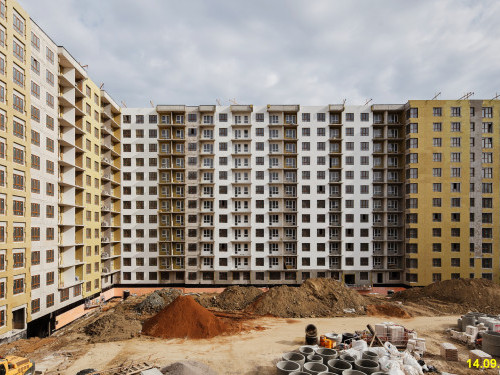

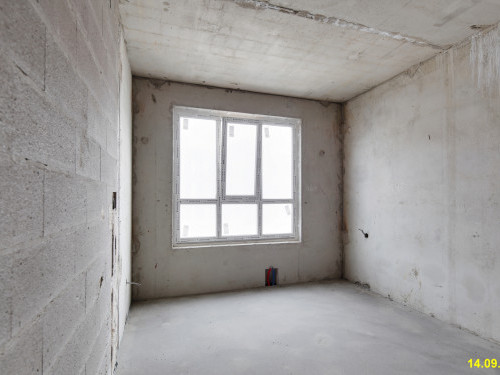

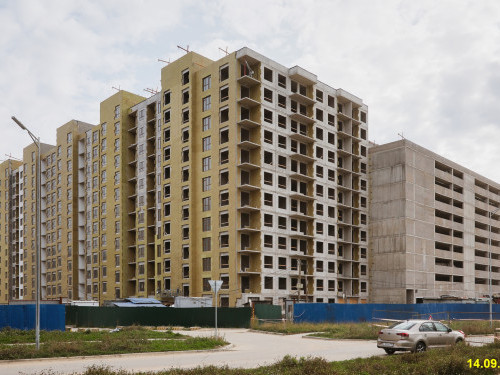

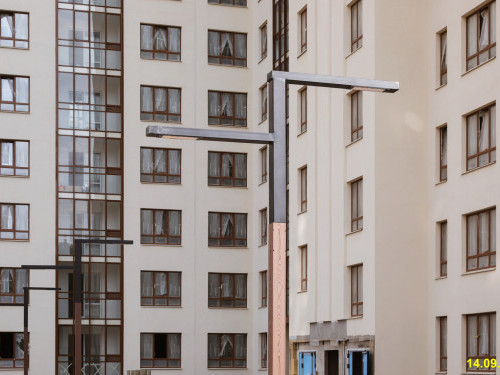

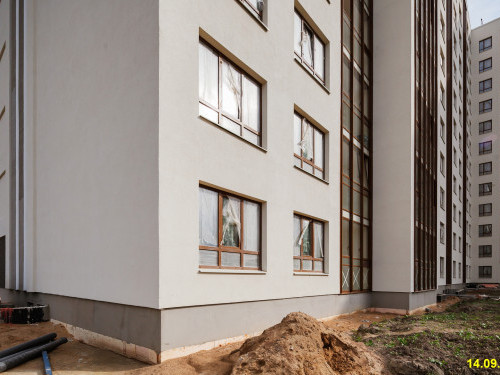

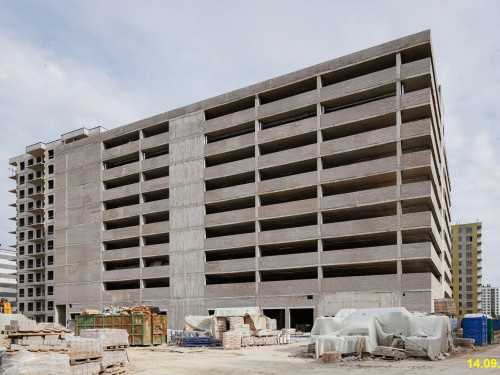

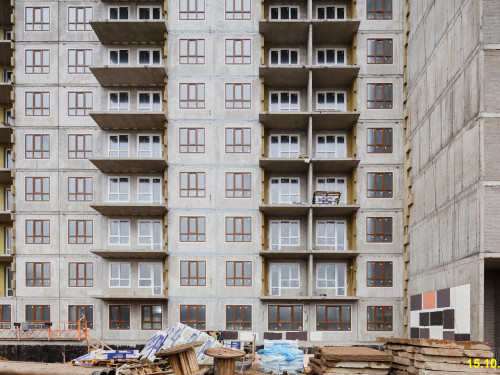

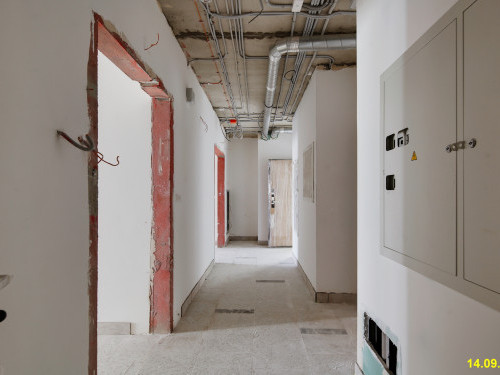

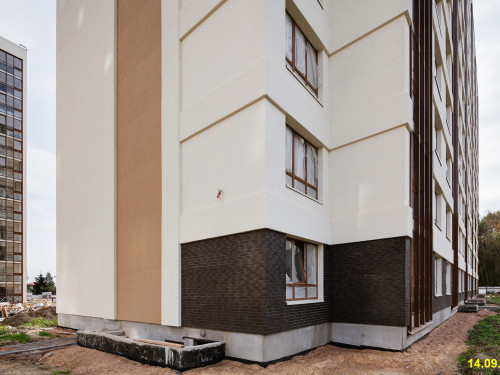

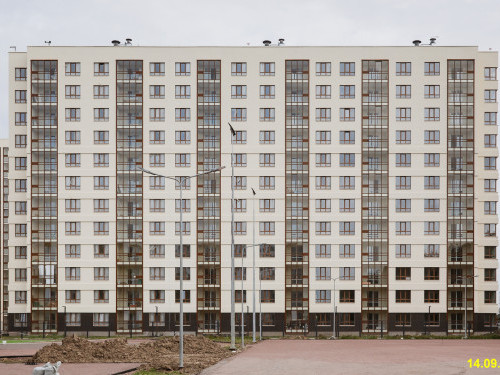

Сентябрь, 2024
2023
Февраль
- 1 очередь
- 1 ЭТАП
- Окончены работы по монтажу плит перекрытий 9 этажа (секции 10).
- Окончены работы по монтажу наружных и внутренних стеновых панелей 10 этажа (секция 10).
- Ведутся работы по монтажу плит перекрытий 10 этажа (секция 10).
- Окончены работы по монтажу плит перекрытий 7 этажа (секция 9).
- Ведутся работы по монтажу наружных и внутренних стеновых панелей 8 этажа (секция 9).
- Ведутся работы по монтажу лифтовых шахт (секция 8).
- Ведутся работы по устройству сухой стяжки пола (секция 3).
- Ведутся работы по оштукатуриванию и шпатлеванию стен квартир, МОП (секции 1-4,11-14).
- Ведутся работы по обшивке стен лифтового холла ГКЛ (секции 11,14).
- Ведутся работы по затяжке кабелей (секции 5,7-8).
- Ведутся работы по штроблению (секции 6,8).

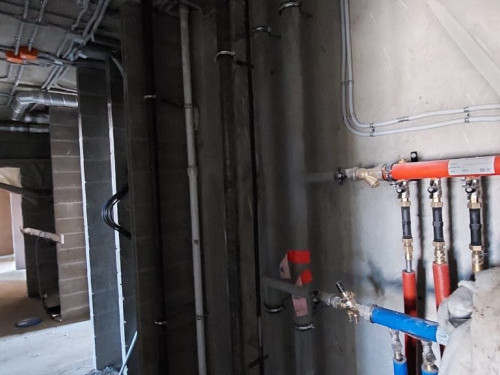

- Ведутся работы по монтажу горячего водоснабжения в квартирах (секции 3-4).
- Ведутся работы по теплоизоляции системы отопления в подвале (секции 1,11-12).
- Ведутся работы по монтажу стояков горячего водоснабжения (секции 11-12).

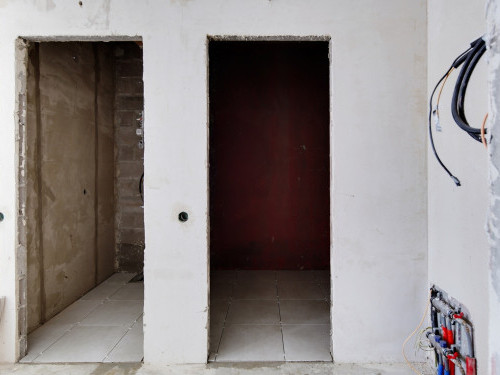

- Ведутся работы по кладке перегородок в квартирах (секции 1,5-6,11).
- Ведутся работы по кладке ниш в МОП (секции 1-2,13-14).
- Ведутся работы по кладке перегородок (секция 6).
- Ведутся работы по укладке плитки в МОП (секции 13-14).
- Ведутся работы по устройству кровли (секция 6).
- Окончены работы по монтажу ограждений на кровле (секции 11-13).
- Ведутся работы по устройству стяжки (секция 7).
- Окончены работы по заполнению оконных проёмов (секции 7-8).
- Ведутся работы по заполнению оконных проёмов (секция 10).
- Ведутся работы по устройству подоконников и откосов (секция 12).
- Окончены работы по установке противопожарных оконных проемов (секции 6,8).
- Окончены работы по монтажу конструкций лоджий (секция 14).
- Ведутся работы по монтажу конструкций лоджий (секция 13).

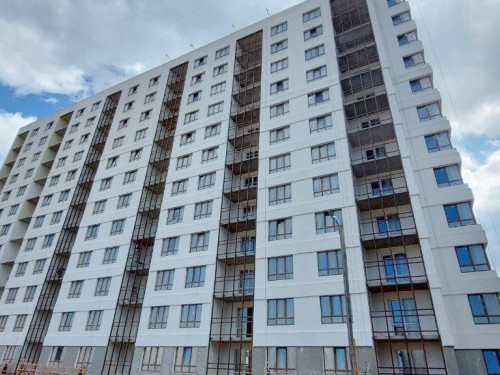

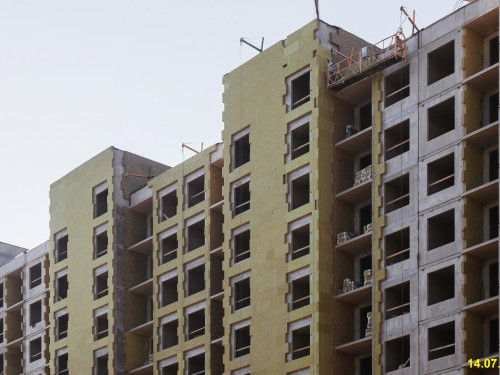

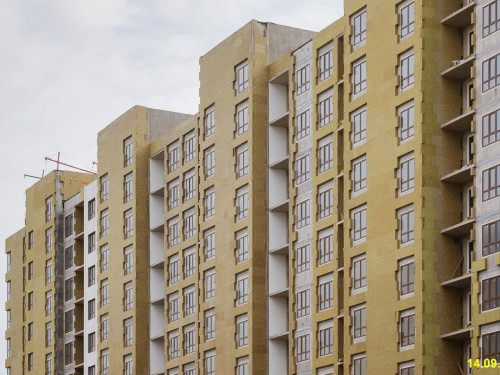

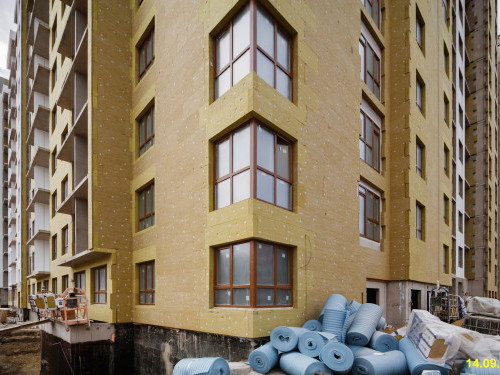

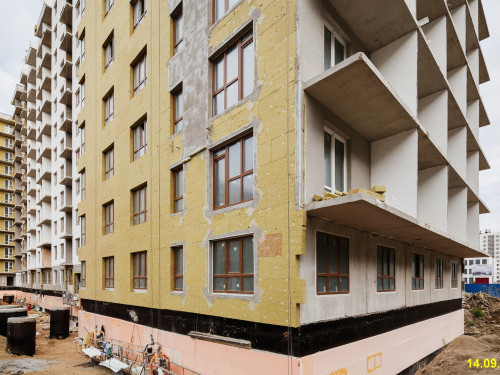

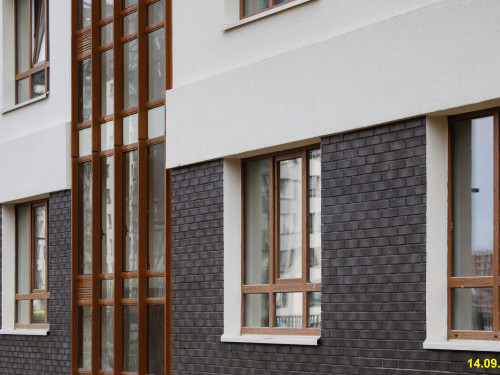

- Ведутся работы по утеплению фасада (секции 6-7).

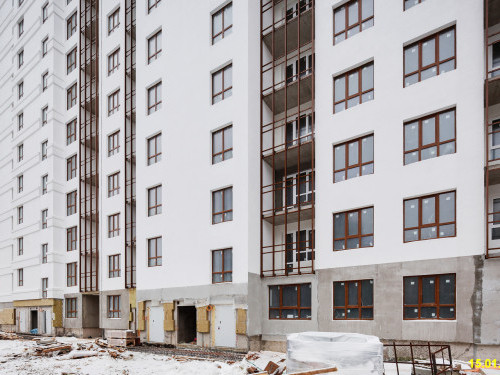

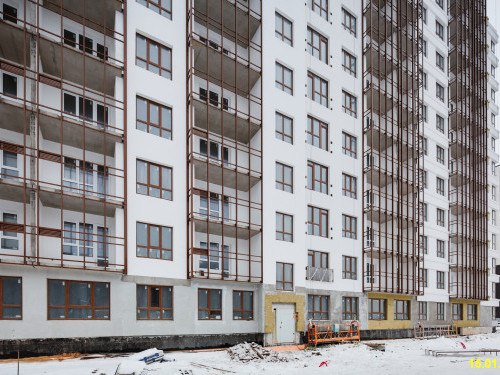

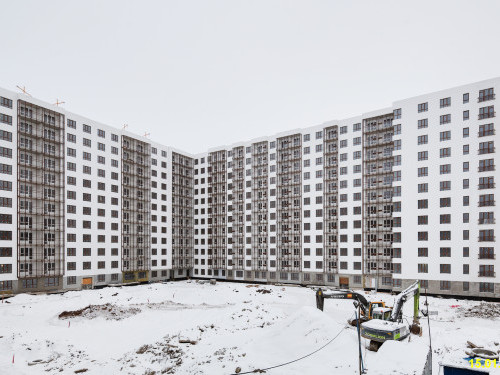

Январь
- 1 очередь
- 1 ЭТАП
- Окончены работы по монтажу наружных и внутренних стеновых панелей 8 этажа (секции 10).
- Окончены работы по монтажу плит перекрытий 8 этажа (секции 10).
- Ведутся работы по монтажу наружных и внутренних стеновых панелей 9 этажа (секции 10).
- Окончены работы по монтажу плит перекрытий 4 этажа (секции 9).
- Ведутся работы по монтажу наружных и внутренних стеновых панелей 5 этажа (секции 9).
- Окончены работы по монтажу лифтовых шахт (секции 6).
- Окончены работы по монтажу парапета (секции 6).
- Ведутся работы по монтажу наружных стеновых панелей будки выхода на кровлю (секции 6).
- Окончены работы по бетонированию плиты покрытия (секция 6).
- Окончены работы по устройству опалубки плиты покрытия (7-8 секции).
- Ведутся работы по бетонированию плиты покрытия (7-8 секции).
- Ведутся работы по устройству стяжки пола (секция 4).
- Ведутся работы по штробовке и протяжке кабелей внутренней системы освещения в квартирах (секции 5- 8).
- Ведутся работы по монтажу горячего водоснабжения в квартирах (секции 11-14, 3-4).
- Ведутся работы по теплоизоляции системы отопления в подвале (секции 1-2).
- Ведутся работы по кладке межкомнатных перегородок (секции 6). Окончены работы по кладке стен МОП (секции 11,13).
- Ведутся работы по кладке вентиляционных шахт (секции 11-14).
- Окончены работы по монтажу ограждений (секция 13-14).
- Окончены работы по обрамлению карниза (секция 5).
- Окончены работы по установке противопожарных оконных проёмов (секции 1-3,5,11-14).
- Окончены работы по устройству откосов и подоконников (секция 14).
- Ведутся работы по устройству оконных проемов (секции 6-7).

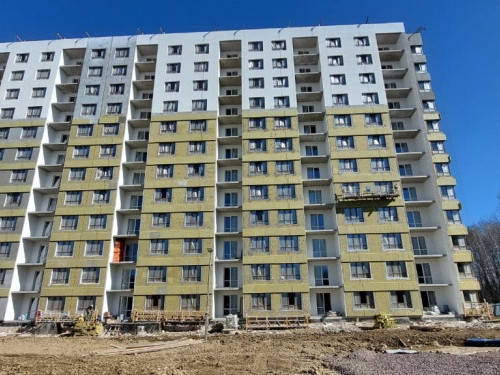

- Окончены работы по утеплению фасада (секция 5).
- 2 корпус
- Ведутся работы по армированию стен подвала (секция 2-3).
- Ведутся работы по армированию плиты перекрытия подвала (секция 4).
- Ведутся работы по монтажу наружных и внутренних стеновых панелей 1 этажа (секции 7-8).
2022
Ноябрь
- 1 очередь
- Окончены работы по монтажу наружных и внутренних стеновых панелей 2 этажа (секции 10).
- Ведутся работы по монтажу плит перекрытия 2 этажа (секции 10).
- Окончены работы по монтажу плит перекрытий 8 этажа (секции 6).
- Окончены работы по монтажу наружных и внутренних стеновых панелей 9 этажа (секции 6).
- Ведутся работы по монтажу плит перекрытий (секции 6).
- Окончены работы по монтажу наружных и внутренних стеновых панелей 8 этажа (секции 7-8).
- Окончены работы по монтажу плит перекрытий 8 этажа (секции 7-8).
- Окончены работы по монтажу наружных и внутренних стеновых панелей 9 этажа (секции 7-8).
- Ведутся работы по монтажу плит перекрытий 9 этажа (секции 7-8).
- Окончены работы по бетонированию стен коммерческого этажа (секция 9).
- Ведутся работы по армированию плиты перекрытия коммерческого этажа (секция 9).
- Ведутся работы по устройству стяжки пола (секции 1-2, 14).
- Ведутся работы по частичной штукатурке стен.
- Ведутся работы по штробовке и протяжке кабелей внутренней системы освещения в квартирах (секции 1,3-4).
- Ведутся работы по монтажу выпусков канализации (секции 13).
- Ведутся работы по монтажу системы отопления подвала (секции 3-4, 11-12, 14).
- Ведутся работы по монтажу системы канализации в квартирах (секции 1,2).
Октябрь
- 1 очередь
- 1 этап. Монтажные работы:
- Окончены работы по монтажу наружных и внутренних стеновых панелей 6 этажа (секции 6).
- Ведутся работы по монтажу плит перекрытия 6 этажа (секции 6). - Ведутся работы по монтажу наружных и внутренних стеновых панелей 11 этажа (секции 5).
- Ведутся работы по монтажу парапета на уровне 12 этажа (секции 4).
- Окончены работы по монтажу наружных и внутренних стеновых панелей 6 этажа (секции 7-8).
- Ведутся работы по монтажу плит перекрытия 6 этажа (секции 7-
- Кладочные работы
- Ведутся работы по кладке стен и перегородок из СКЦ (секции 5).
- Отделочные работы
- Ведутся работы по устройству стяжки пола 8-9 этажей (секции 12).
- Ведутся работы по устройству стяжки пола 8-9 этажа (секции 13).
- Окончены работы по частичной штукатурке стен квартир, МОП.
- Ведутся работы по установке штукатурных маяков (секции 11,14).
- Ведутся работы по частичной штукатурке стен (секции 1-4).
Сентябрь
- 1 очередь
- Ведутся работы по монтажу внутренних и наружных стеновых панелей 6 этажей (секция 5).
- Ведутся работы по монтажу внутренних и наружных стеновых панелей 3 этажа (секции 7-8).
- Ведутся работы по монтажу плит перекрытий 3 этажа (секции 7-8).
- Ведутся работы по кладке стен и перегородок из СКЦ (секции 1-3, 5, 11-14).
- Ведутся работы по штукатурке стен квартир (секции 1-4, 11-14).
- Ведутся работы по протяжке кабелей внутренней системы освещения в квартирах (секции 1-4, 11-14).
- Ведутся подготовительные работы для окраски фасадов (секция 11-14).
- Ведутся работы монтажу поквартирной разводки труб системы отопления (секции 1, 3, 11-14).
Май
- 1 очередь
- Ведутся работы по монтажу стен 12 этажа (секции 13-14).
- Ведутся работы по монтажу стен 7 этажа (секции 11-12).
- Ведутся работы по монтажу стен 4 этажа (секции 3-4).
- Закончены работы по бетонированию стен коммерческого этажа (секция 6).
- Ведутся работы по армированию плиты перекрытия (6 секция).
- Ведутся работы по армированию стен технического этажа (секция 5).
- Ведутся работы по устройству приямков (секции 1-4).
- Введён в эксплуатацию четвертый башенный кран (секции 1-2).
Апрель
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.67 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
