Ход строительства ЖК "Дворцовый фасад"

Показать
  • Все
  • 1.1 корпус
  • 1.2 корпус
  • 1.3 корпус
  • 1.4. корпус
  • 2.1 корпус
  • 2.2 корпус
  • 2.3 корпус
  • 2.4 корпус
  • 3.1 корпус
  • 3.2 корпус
  • 3.3 корпус
  • 3.4 корпус

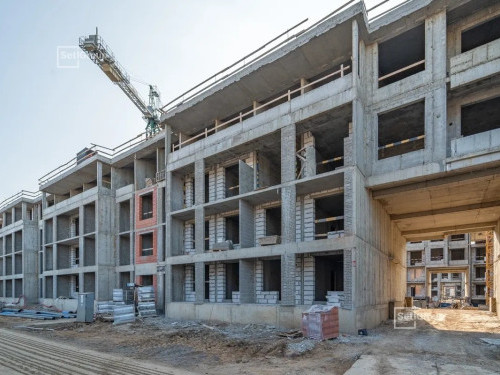

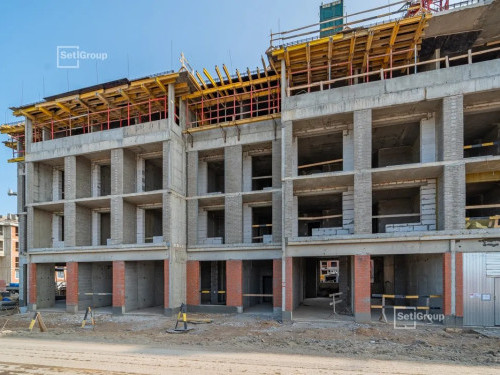

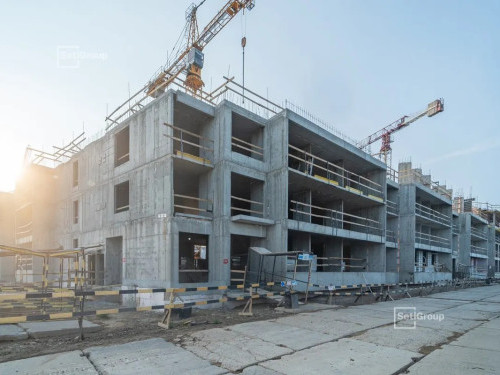

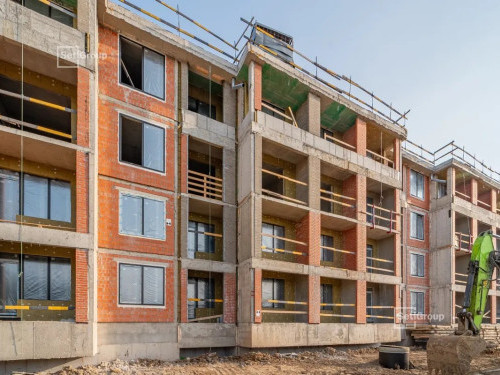

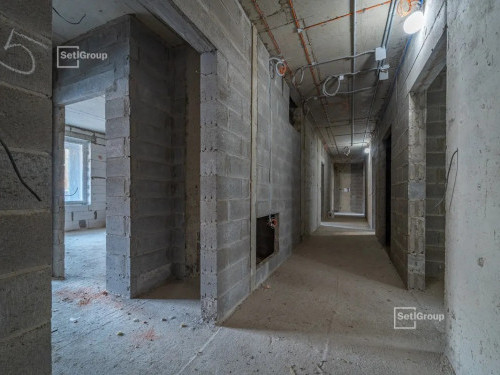

Август, 2023

  • 1.1 корпус
  • Завершены работы по:
  • - линейному монтажу систем электроснабжения и слаботочных систем;
  • - устройству квартирных стояков систем водоснабжения и канализации.
  • Продолжаются работы по устройству:
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - фасадов и кровельного пирога;
  • - оконных изделий;
  • - отделки технических помещений;
  • - чистовой отделки квартир и МОП.
  • Начаты работы по монтажу:
  • - витражей входных групп;
  • - холодного витражного остекления;
  • - стеклянных козырьков.
  • Подземный паркинг
  • Продолжаются работы по монтажу внутренних сетей паркинга.
  • 1.2 корпус
  • Завершено устройство квартирных стояков систем водоснабжения и канализации.
  • Продолжаются работы по устройству:
  • - отопления и вентиляции в подвале;
  • - кровельного пирога;
  • - систем электроснабжения и слаботочных систем;
  • - отделки технических помещений;
  • - отделки квартир и МОП.
  • Начаты работы по монтажу витражей входных групп.
  • 1.3 корпус
  • Завершено устройство квартирных стояков систем водоснабжения и канализации.
  • Продолжаются работы по устройству:
  • - отопления и вентиляции в подвале;
  • - кровельного пирога;
  • - систем электроснабжения и слаботочных систем;
  • - отделки технических помещений;
  • - отделки квартир и МОП.
  • Начаты работы по устройству:
  • - фасадов;
  • - витражей входных групп;
  • - стеклянных козырьков.
  • 1.4. корпус
  • Производится линейный монтаж систем электроснабжения и слаботочных систем;
  • Продолжаются работы по устройству:
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - фасадов и кровельного пирога;
  • - оконных изделий;
  • - отделки технических помещений;
  • - отделки квартир и МОП.
  • Начаты работы по устройству:
  • - витражей входных групп и коммерческих помещений;
  • - стеклянных козырьков.
  • 2.1 корпус
  • Завершены работы по:
  • - организации строительной площадки;
  • - устройству временных дорог и площадок складирования;
  • - монтажу башенных кранов;
  • - устройству котлованов.

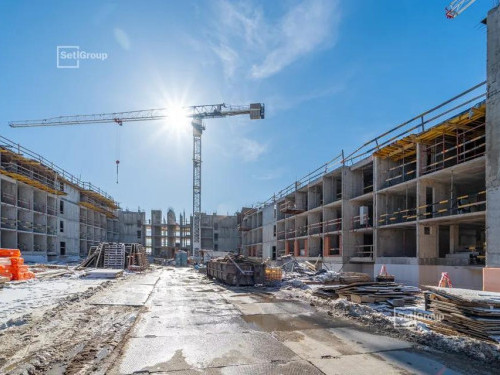

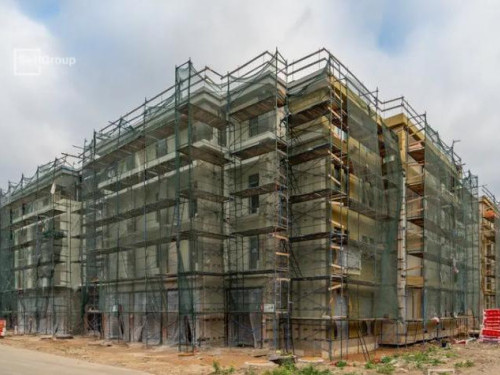

  • Производятся монолитные работы.
  • Ведутся работы по устройству гидроизоляции подземной части здания.
  • Выполняются работы по устройству прифундаментного дренажа.
  • 2.2 корпус
  • Завершены работы по:
  • - организации строительной площадки;
  • - устройству временных дорог и площадок складирования;
  • - монтажу башенных кранов;
  • - устройству котлованов.
  • Производятся монолитные работы.
  • Ведутся работы по устройству гидроизоляции подземной части здания.
  • Выполняются работы по устройству прифундаментного дренажа.
  • Подземный паркинг:
  • Завершены работы по:
  • - организации строительной площадки;
  • - устройству временных дорог и площадок складирования;
  • - монтажу башенных кранов.
  • Производятся монолитные работы.
  • Ведутся работы по устройству гидроизоляции и прифундаментного дренажа.
  • 2.3 корпус
  • Завершены работы по:
  • - организации строительной площадки;
  • - устройству временных дорог и площадок складирования;
  • - монтажу башенных кранов;
  • - устройству котлованов.
  • Производятся монолитные работы.
  • Ведутся работы по устройству гидроизоляции подземной части здания.
  • Выполняются работы по устройству прифундаментного дренажа.
  • 2.4 корпус
  • Завершены работы по:
  • - организации строительной площадки;
  • - устройству временных дорог и площадок складирования;
  • - монтажу башенных кранов;
  • - устройству котлованов.
  • Производятся монолитные работы.
  • Ведутся работы по устройству гидроизоляции подземной части здания.
  • Выполняются работы по устройству прифундаментного дренажа.

Июнь, 2023

  • 1.1 корпус
  • Завершены работы по устройству:
  • - ограждающих конструкций, внутренних стен и перегородок;
  • - транзитных систем электроснабжения, отопления и вентиляции.
  • Продолжаются работы по устройству и монтажу:
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - кровельного пирога и оконных изделий;
  • - линейному монтажу систем электроснабжения и слаботочных систем;
  • - квартирных стояков систем водоснабжения и канализации;
  • - фасадов;

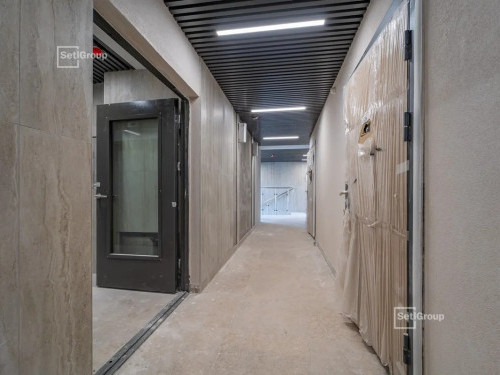

  • - отделки технических помещений.
  • Начаты работы по чистовой отделке квартир и МОП.
  • Подземный паркинг
  • Завершены работы по устройству внутренних стен и перегородок.
  • Продолжаются работы по монтажу внутренних сетей паркинга.
  • 1.2 корпус
  • Завершены работы по устройству:
  • - внутренних стен и перегородок;
  • - транзитных систем электроснабжения, отопления и вентиляции.
  • Продолжаются работы по устройству:
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - линейному монтажу систем электроснабжения и слаботочных систем;
  • - фасадов;
  • - отделки технических помещений.
  • Начаты работ по отделке квартир и МОП.
  • 1.3 корпус
  • Завершены работы по устройству:
  • - магистралей систем электроснабжения;
  • - оконных изделий.
  • Продолжаются работы по устройству:
  • - отопления и вентиляции в подвале;
  • - кровельного пирога;
  • - систем электроснабжения и слаботочных систем;
  • - квартирных стояков систем водоснабжения и канализации;
  • - отделки технических помещений.
  • Начаты работ по отделке квартир и МОП.
  • 1.4. корпус
  • Завершены работы по устройству квартирных стояков систем водоснабжения и канализации.
  • Продолжаются работы по устройству:
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - кровельного пирога и оконных изделий;
  • - линейному монтажу систем электроснабжения и слаботочных систем;
  • - фасадов;
  • - отделки технических помещений;
  • Начаты работ по отделке квартир и МОП.
  • 2.1 корпус
  • Завершены работы по устройству котлованов.
  • Продолжаются работы по:
  • - устройству гидроизоляции подземной части здания;
  • - организации строительной площадки;
  • - устройству временных дорог и площадок складирования.
  • Осуществляются монолитные работы.
  • Выполняются работы по устройству прифундаментного дренажа.
  • 2.2 корпус
  • Продолжаются работы по устройству:
  • - организации строительной площадки;
  • - временных дорог и площадок складирования;
  • - котлованов;
  • - гидроизоляции подземной части здания.
  • Осуществляются монолитные работы.
  • Выполняются работы по устройству прифундаментного дренажа.
  • Подземный паркинг
  • Продолжаются работы по организации строительной площадки.
  • Ведутся работы по устройству временных дорог и площадок складирования.
  • Осуществляются монолитные работы.
  • Ведутся работы по устройству гидроизоляции.
  • Выполняются работы по устройству прифундаментного дренажа.
  • 2.3 корпус
  • Продолжаются работы по устройству:
  • - организации строительной площадки;
  • - временных дорог и площадок складирования;
  • - котлованов;
  • - гидроизоляции подземной части здания.
  • Осуществляются монолитные работы.
  • Выполняются работы по устройству прифундаментного дренажа.
  • 2.4 корпус
  • Продолжаются работы по устройству:
  • - организации строительной площадки;
  • - временных дорог и площадок складирования;
  • - гидроизоляции подземной части здания.
  • Осуществляются монолитные работы.
  • Выполняются работы по устройству прифундаментного дренажа.

Май, 2023

  • 1.1 корпус
  • Завершены работы по устройству:
  • - монолитного каркаса здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции.
  • Продолжаются работы по:
  • - монтажу магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - устройству ограждающих конструкций, внутренних стен и перегородок;
  • - монтажу кровельного пирога и оконных изделий;
  • - монтажу систем электроснабжения;
  • - устройству квартирных стояков систем водоснабжения и канализации;
  • - линейному монтажу слаботочных систем.
  • Начаты работы по устройству фасадов.
  • Подземный паркинг
  • Продолжаются работы по:
  • - устройству внутренних стен и перегородок;
  • - монтажу внутренних сетей паркинга.
  • 1.2 корпус
  • Завершены работы по устройству монолитного каркаса здания.
  • Продолжаются работы по:
  • - устройству внутренних стен и перегородок;
  • - монтажу транзитных систем электроснабжения, отопления и вентиляции;
  • - монтажу магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - линейному монтажу слаботочных систем.
  • Начаты работ по устройству фасадов.
  • Подземный паркинг
  • Продолжаются работы по:
  • - устройству внутренних стен и перегородок;
  • - монтажу внутренних сетей паркинга.
  • 1.3 корпус
  • Завершены работы по устройству:
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - ограждающих конструкций, внутренних стен и перегородок.
  • Продолжаются работы по:
  • - монтажу магистралей систем электроснабжения;
  • - монтажу отопления и вентиляции в подвале;
  • - устройству кровельного пирога и оконных изделий;
  • - монтажу систем электроснабжения;
  • - монтажу квартирных стояков систем водоснабжения и канализации;
  • - линейному монтажу слаботочных систем.
  • Начаты работ по устройству:
  • - фасадов;
  • - отделки технических помещений.
  • 1.4. корпус
  • Завершены работы по устройству:
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - ограждающих конструкций, внутренних стен и перегородок.
  • Продолжаются работы по:
  • - монтажу магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - устройству кровельного пирога и оконных изделий;
  • - линейному монтажу систем электроснабжения;
  • - монтажу квартирных стояков систем водоснабжения и канализации;
  • - линейному монтажу слаботочных систем.
  • Начаты работ по устройству:
  • - фасадов;
  • - отделки технических помещений.

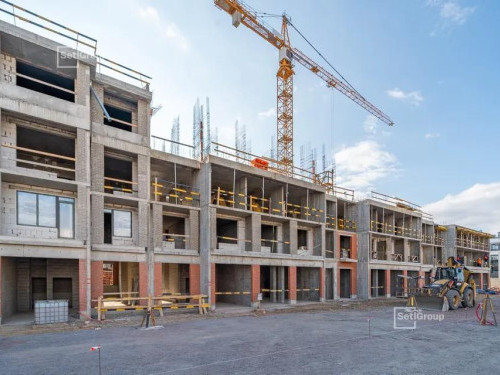

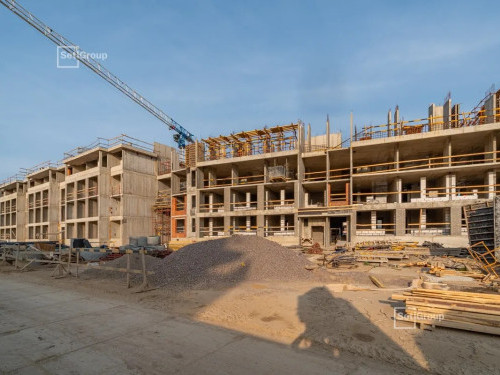

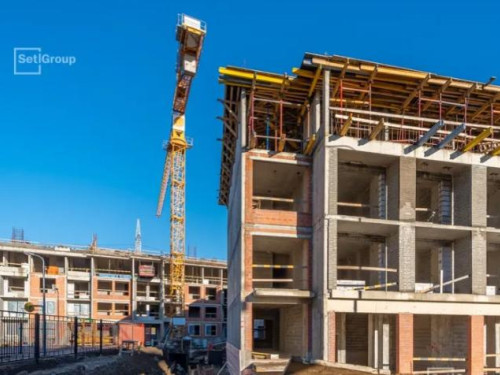

  • 2.1 корпус
  • Завершен монтаж башенных кранов.
  • Закончены работы по устройству котлованов.
  • Выполняются работы по организации строительной площадки.
  • Продолжается устройство временных дорог и площадок складирования.
  • Производятся монолитные работы.
  • Начаты работы по устройству гидроизоляции подземной части здания.
  • 2.3 корпус
  • Завершен монтаж башенных кранов.
  • Выполняются работы по организации строительной площадки.
  • Продолжается устройство временных дорог и площадок складирования.
  • Ведутся работы по устройству котлованов.
  • Производятся монолитные работы.
  • Начаты работы по устройству гидроизоляции подземной части здания.
  • 2.4 корпус
  • Завершен монтаж башенных кранов.
  • Закончены работы по устройству котлованов.
  • Выполняются работы по организации строительной площадки.
  • Продолжается устройство временных дорог и площадок складирования.
  • Производятся монолитные работы.
  • Начаты работы по устройству гидроизоляции подземной части здания.
  • Осуществляются работы по устройству прифундаментного дренажа.

Апрель, 2023

  • 1.1 корпус
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций, внутренних стен и перегородок;
  • - кровельного пирога и оконных изделий;
  • - линейному монтажу систем электроснабжения, квартирных стояков систем водоснабжения и канализации.
  • Начаты работ по линейному монтажу слаботочных систем.
  • Подземный паркинг
  • Завершены работы по устройству монолитного каркаса.
  • Продолжаются работы по устройству внутренних стен и перегородок.

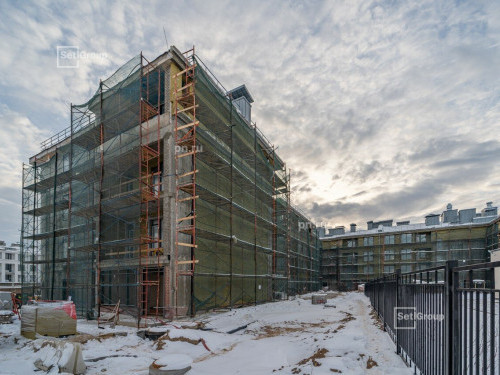

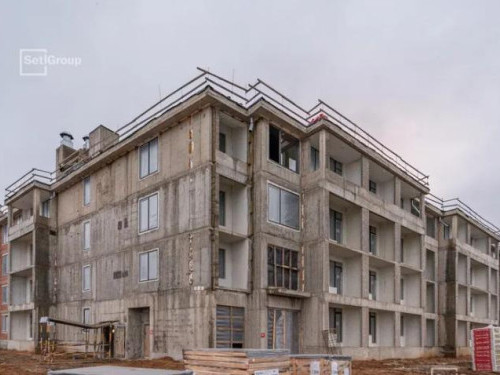

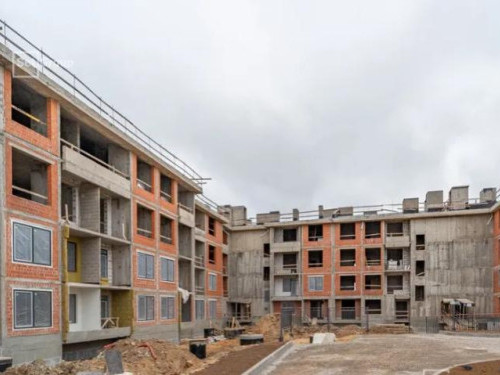

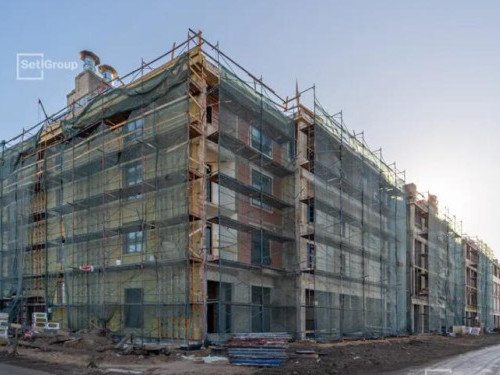

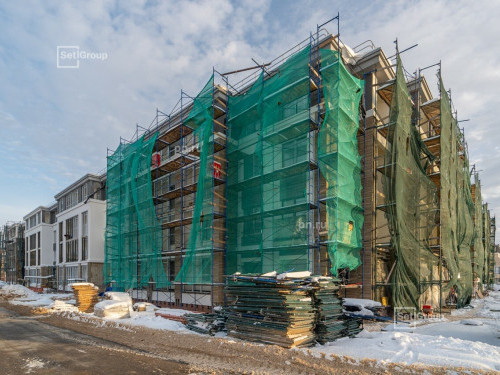

  • Начаты работы по монтажу внутренних сетей паркинга.
  • 1.2 корпус
  • Продолжаются работы по:
  • - устройству монолитного каркаса здания;
  • - по устройству внутренних стен и перегородок;
  • - монтажу транзитных систем электроснабжения, отопления и вентиляции.
  • Начаты работы по монтажу магистралей систем электроснабжения, отопления и вентиляции в подвале, по линейному монтажу слаботочных систем.
  • Подземный паркинг
  • Завершены работы по устройству монолитного каркаса.
  • Продолжаются работы по устройству внутренних стен и перегородок.
  • Начаты работы по монтажу внутренних сетей паркинга.
  • 1.3 корпус
  • Завершены работы по устройству монолитного каркаса здания.
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций, внутренних стен и перегородок;
  • - кровельного пирога и оконных изделий;
  • - линейному монтажу систем электроснабжения, квартирных стояков систем водоснабжения и канализации.
  • Начаты работ по линейному монтажу слаботочных систем.
  • Подземный паркинг
  • Завершены работы по устройству монолитного каркаса.
  • Продолжаются работы по устройству внутренних стен и перегородок.
  • Начаты работы по монтажу внутренних сетей паркинга.
  • 1.4. корпус
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций, внутренних стен и перегородок;
  • - кровельного пирога и оконных изделий;
  • - по линейному монтажу систем электроснабжения, квартирных стояков систем водоснабжения и канализации.
  • Начаты работ по линейному монтажу слаботочных систем.
  • Подземный паркинг
  • Завершены работы по устройству монолитного каркаса.
  • Продолжаются работы по устройству внутренних стен и перегородок.
  • Начаты работы по монтажу внутренних сетей паркинга.
  • 2.1 корпус
  • Выполняются работы по организации строительной площадки, устройству временных дорог и площадок складирования.
  • Ведутся работы по устройству котлованов.

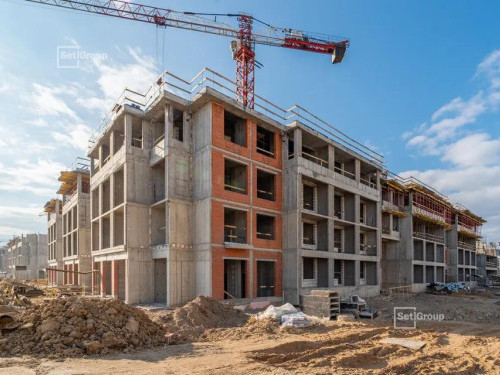

  • Начаты монолитные работы.
  • Ведется монтаж башенных кранов.
  • 2.3 корпус
  • Выполняются работы по организации строительной площадки, устройству временных дорог и площадок складирования.
  • Ведутся работы по устройству котлованов.
  • Начаты монолитные работы.
  • Ведется монтаж башенных кранов.
  • 2.4 корпус
  • Выполняются работы по организации строительной площадки, устройству временных дорог и площадок складирования.
  • Ведутся работы по устройству котлованов.
  • Начаты монолитные работы.
  • Подземный паркинг
  • Выполняются работы по организации строительной площадки, устройству временных дорог и площадок складирования.
  • Завершены работы по устройству котлованов, свайного поля и пластового дренажа.
  • Начаты монолитные работы.
  • Ведется монтаж башенных кранов.

Март, 2023

  • 1.1 корпус
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок.
  • Завершены работы по устройству прифундаментного дренажа.
  • Начаты работы по монтажу кровельного пирога и оконных изделий.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • Завершены работы по устройству прифундаментного дренажа.
  • 1.2 корпус
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - прифундаментного дренажа;
  • - гидроизоляции подземной части здания.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • Завершены работы по устройству прифундаментного дренажа.
  • 1.3 корпус
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок.
  • Завершены работы по устройству прифундаментного дренажа.
  • Начаты работы по монтажу кровельного пирога и оконных изделий.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • Завершены работы по устройству прифундаментного дренажа.
  • 1.4. корпус
  • Продолжаются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок.
  • Завершены работы по устройству прифундаментного дренажа.
  • Начаты работы по монтажу кровельного пирога и оконных изделий.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • Завершены работы по устройству прифундаментного дренажа.
  • 2.1 корпус
  • Завершены работы по испытанию грунтов сваями.
  • Продолжаются работы по организации строительной площадки.
  • Производятся работы по устройству временных дорог.

Февраль, 2023

  • 1.1 корпус
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.2 корпус
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - прифундаментного дренажа;
  • - гидроизоляции подземной части здания.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.3 корпус
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.4. корпус
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.

Январь, 2023

  • 1.1 корпус
  • Выполняются работы по устройству:
  • - котлована;
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.2 корпус
  • Выполняются работы по устройству:
  • - котлована;
  • - монолитного каркаса здания;
  • - прифундаментного дренажа.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.3 корпус
  • Выполняются работы по устройству:
  • - котлована;
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.4. корпус
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 2.1 корпус
  • Выполняются работы по организации строительной площадки.
  • Производятся работы по устройству временных дорог.
2022

Декабрь

  • 1.1 корпус
  • Выполняются работы по устройству:
  • - котлована;
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.2 корпус
  • Выполняются работы по устройству:
  • - котлована;
  • - монолитного каркаса здания;
  • - прифундаментного дренажа.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.3 корпус
  • Выполняются работы по устройству:
  • - котлована;
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.
  • 1.4. корпус
  • Выполняются работы по устройству:
  • - монолитного каркаса здания;
  • - гидроизоляции подземной части здания;
  • - прифундаментного дренажа;
  • - транзитных систем электроснабжения, водоснабжения, отопления, канализации и вентиляции;
  • - магистралей систем электроснабжения, отопления и вентиляции в подвале;
  • - ограждающих конструкций внутренних стен и перегородок из каменной кладки.
  • Подземный паркинг
  • Выполняются работы по устройству:
  • - монолитного каркаса;
  • - гидроизоляции подземной части здания.

Ноябрь

Октябрь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.77 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
