Ход строительства ЖК "Коллекционный дом 1919"
1919, Дом 1919
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
Октябрь, 2025

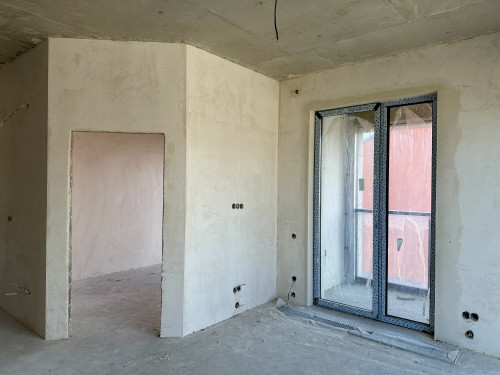

- Полностью выполнен монтаж системы кондиционирования в МОП, предчистовая отделка квартир и МОП, а также монтаж входных квартирных дверей и наружных сетей электроснабжения

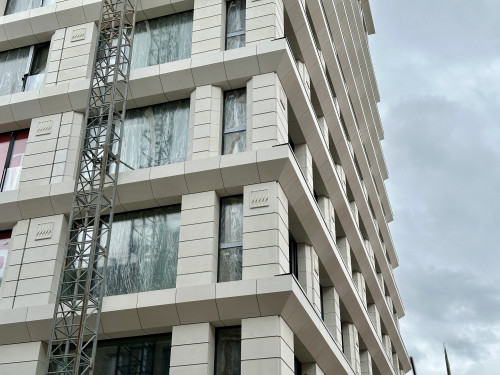

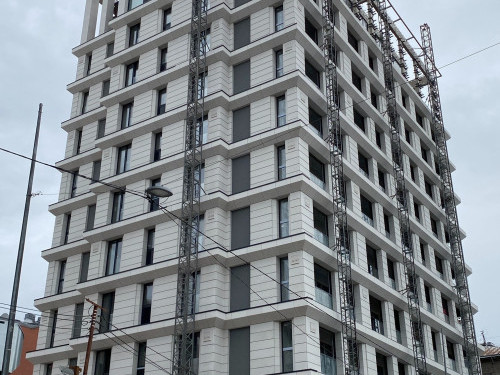

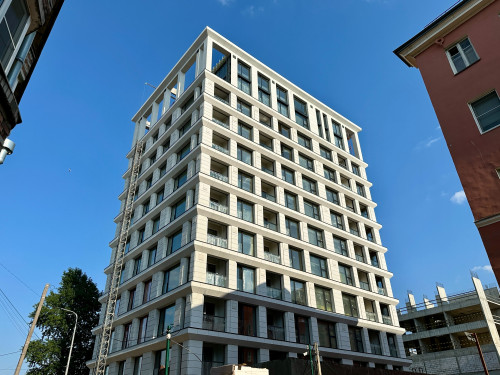

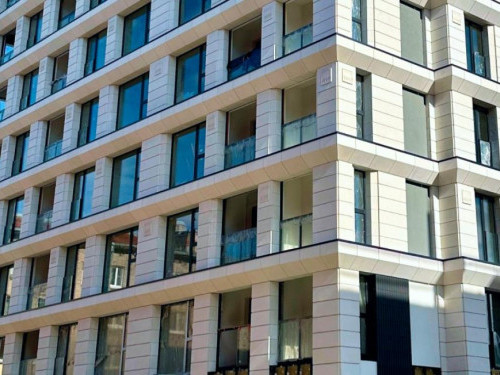

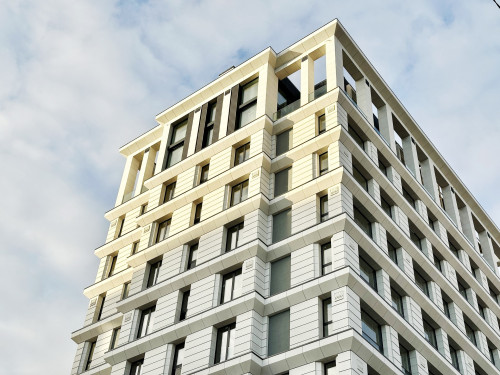

- Подходит к завершению облицовка фасада на первом этаже (70%)
- Заканчивается монтаж архитектурно-художественной подсветки (98%)
- Идет отделка въезда и пристроек паркинга (50%), чистовая отделка паркинга выполнена на 60%
- Идет установка узлов учета систем водоснабжения и отопления (90%)

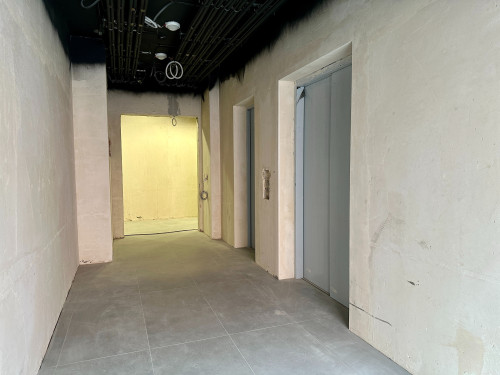

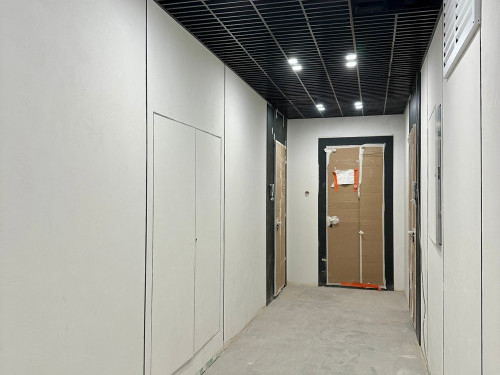

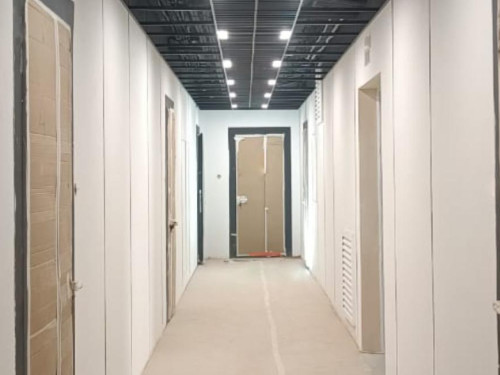

- На 50% выполнена чистовая отделка МОП
- Завершается монтаж систем вентиляции (97%)
- Завершается благоустройство территории (85%)
- Стартовал монтаж ограждений кровли и раздвижного остекления балконов
Сентябрь, 2025

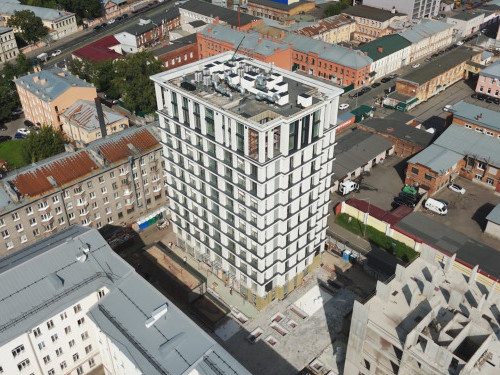

- Монтаж стеклофибробетона завершен
- Началась облицовка фасада на первом этаже
- Заканчивается монтаж архитектурно-художественной подсветки (95%)
- Стартовала отделка въезда в паркинг
- Идет чистовая отделка МОП и паркинга
- Квартирные двери установлены на 90%
- Продолжается монтаж лестничных ограждений (55%)
- Завершается монтаж систем вентиляции и кондиционирования (97%)
- Продолжается благоустройство территории
Август, 2025

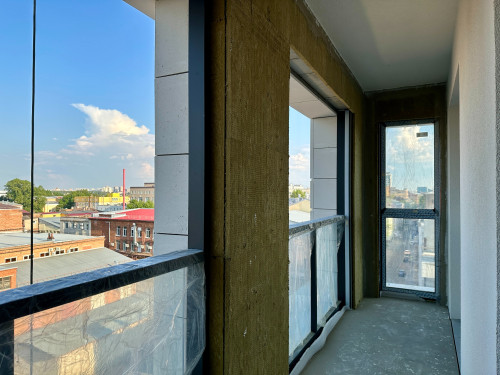

- Производятся работы по монтажу стеклофибробетона (99%)
- Монтаж напольных конвекторов отопления завершен
- Выполнен монтаж системы автоматического пожаротушения
- Полностью выполнены монтаж системы отопления и прокладка кабеля для слаботочных систем
- Завершается монтаж систем вентиляции и кондиционирования (95%)
- Полностью выполнена предчистовая отделка квартир и МОП
- Продолжаются работы по благоустройству территории (80%)

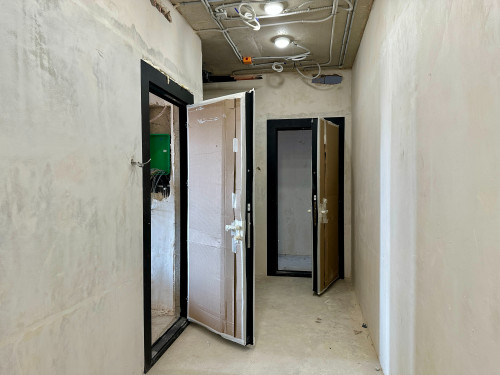

- Стартовал монтаж квартирных дверей (50%)
- Лифтовое оборудование – закончены ПНР, готовы к работе
- Начались работы по устройству лестничных ограждений (15%)
- Приступили к чистовой отделке МОП (полы керамогранит – 40%, приступили к монтажу дверей МОП и подготовке поверхности к декоративной штукатурке)
Июль, 2025
- Монтаж стеклофибробетона завершается (99%)
- Завершается монтаж напольных конвекторов отопления (95%)
- Завершается монтаж архитектурно-художественной подсветки фасадов (90%)
- Завершается монтаж системы автоматического пожаротушения (95%)
- Продолжаются работы по прокладке кабеля для слаботочных систем (85%)
- Идет монтаж систем вентиляции и кондиционирования (85%)

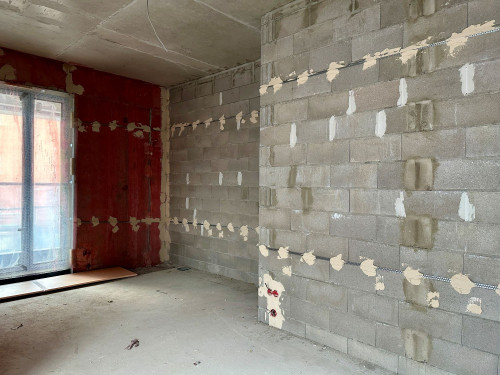

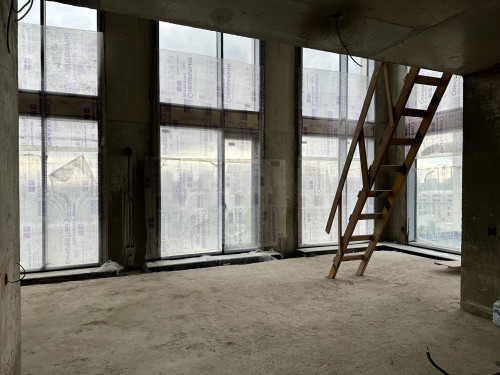

- Идет предчистовая отделка квартир и МОП (60%)
- Стартовали работы по благоустройству территории (20%)

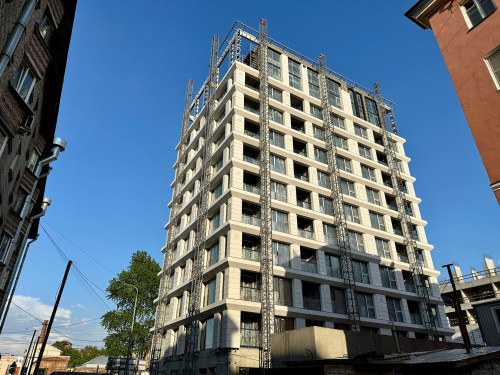

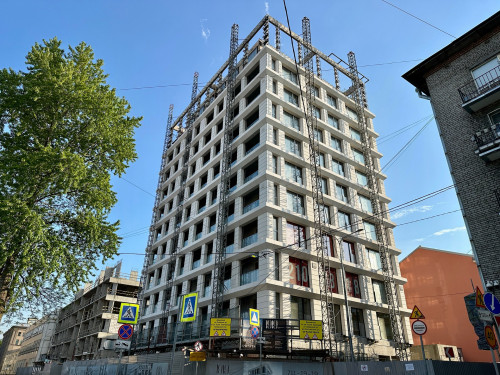

Июнь, 2025
- Устройство основной кровли здания завершено
- Завершены работы по монтажу внутренних сетей электроснабжения и электроосвещения, монтаж водоснабжения и канализации (95%), а также системы отопления (95%) заканчивается
- Подходит к завершению монтаж напольных конвекторов отопления (90%)
- Продолжается монтаж архитектурно-художественной подсветки фасадов (85%)
- Идет монтаж системы автоматического пожаротушения (90%)
- Продолжаются работы по прокладке кабеля для слаботочных систем (70%)
- Идет монтаж систем вентиляции и кондиционирования (70%)

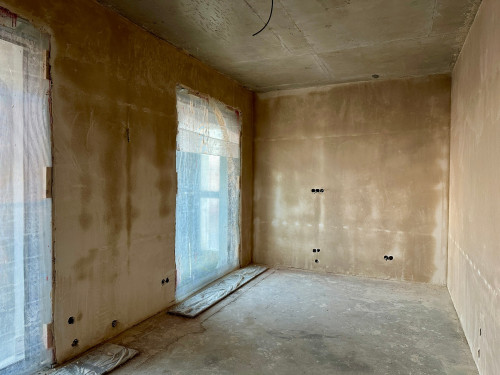

- Стартовали работы по предчистовой отделке квартир и мест общего пользования

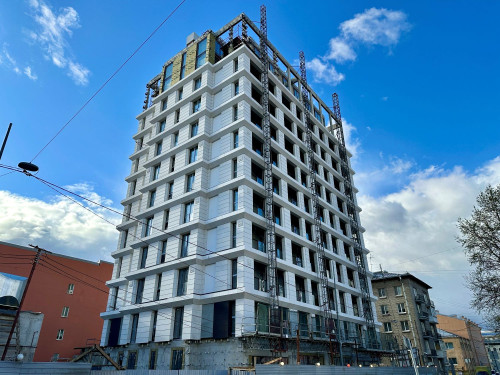

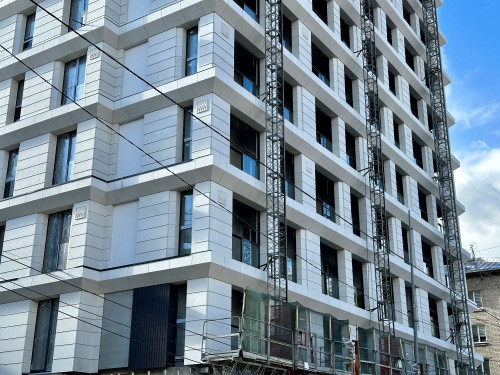

Май, 2025
- На 99% выполнены работы по устройству основной кровли здания
- Монтаж окон завершен
- Заканчивается монтаж стеклофибробетона (98%)
- Продолжаются работы по монтажу внутренних сетей электроснабжения и электроосвещения (85%), водоснабжения и канализации (85%), а также системы отопления (92%)
- Идет монтаж напольных конвекторов отопления (80%)
- Началась и выполнен на 50% монтаж архитектурно-художественной подсветки фасадов
- Идет монтаж системы автоматического пожаротушения (80%)
- Монтаж лифтового оборудования завершен
- Продолжаются работы по прокладке кабеля для слаботочных систем (60%)
- Идет монтаж систем вентиляции и кондиционирования (50%)

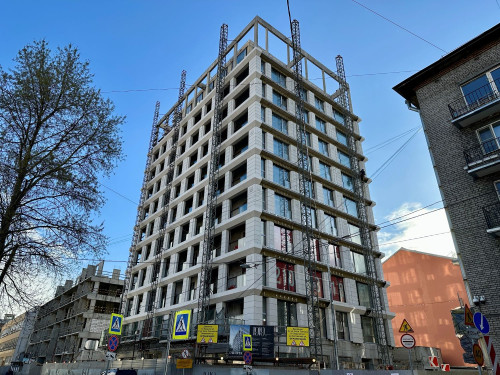

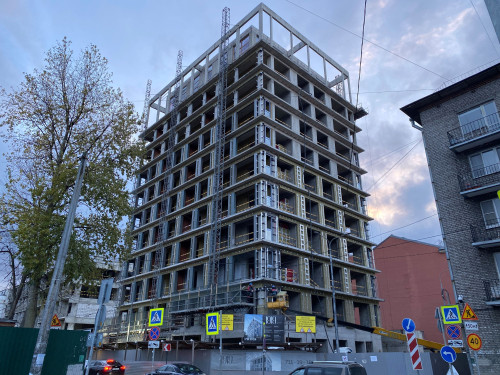

Апрель, 2025
- На 99% выполнены работы по устройству основной кровли здания
- Монтаж окон завершен
- Заканчивается монтаж стеклофибробетона (98%)
- Продолжаются работы по монтажу внутренних сетей электроснабжения и электроосвещения (85%), водоснабжения и канализации (85%), а также системы отопления (92%)
- Идет монтаж напольных конвекторов отопления (80%)
- Началась и выполнен на 50% монтаж архитектурно-художественной подсветки фасадов
- Идет монтаж системы автоматического пожаротушения (80%)
- Монтаж лифтового оборудования завершен
- Продолжаются работы по прокладке кабеля для слаботочных систем (60%)
- Идет монтаж систем вентиляции и кондиционирования (50%)
Март, 2025
- Завершаются работы по устройству основной кровли (92%)
- Продолжается монтаж окон (67%)
- Завершается монтаж кронштейнов, утеплителя и ветрозащиты фасада (90%)
- Идут работы по монтажу внутренних сетей электроснабжения (70%), водоснабжения и канализации (75%), а также системы отопления (85%)
- Выполнен монтаж главного распределительного щита
- Идет монтаж стеклофибробетона (37%)
- Подходят к завершению работы по прокладке кабеля для архитектурно-художественной подсветки фасадов (80%)
- Идет монтаж автоматической модульной установки пожаротушения (48%)
Февраль, 2025
- Идут работы по устройству кровли (70%)
- Продолжается монтаж окон (65%)
- Подходит к завершению монтаж кронштейнов, утеплителя и ветрозащиты фасада (85%)
- Производятся работы по монтажу внутренних сетей электроснабжения (70%), водоснабжения и канализации (70%), а также системы отопления (80%)
- Начался монтаж стеклофибробетона
- Производятся работы по прокладке кабеля для архитектурно-художественной подсветки фасадов (50%)
- Идет монтаж автоматической модульной установки пожаротушения (45%)
Январь, 2025
- Производятся работы по устройству основной кровли здания – 65%
- Производятся работы по монтажу оконных конструкций – 55%
- Производятся работы по монтажу кронштейнов, утеплителя и ветрозащиты на здании – 75%
- Производятся работы по монтажу внутренних сетей электроснабжения и электроосвещения – 65%
- Производятся работы по монтажу внутренних сетей водоснабжения и канализации – 65%
- Производятся работы по монтажу системы отопления – 75%
- Производятся работы по прокладке кабельных линий слаботочных сетей– 75%
- Производятся работы по монтажу автоматической модульной установки пожаротушения – 40%
- Подходят к завершению работы по монтажу тепловой сети – 90%
2024
Декабрь
- Идут работы по устройству кровли (60%)
- Продолжается монтаж окон (50%)
- Продолжается монтаж кронштейнов, утеплителя и ветрозащиты фасада (70%)
- Производятся работы по монтажу внутренних сетей электроснабжения (60%), водоснабжения и канализации (60%)
- Завершены работы по устройству стяжек полов в квартирах и МОП
- Идет монтаж системы отопления (65%) и тепловой сети (85%)
- Выполняется прокладка кабельных линий связи (70%) и монтаж слаботочных сетей (40%)
- Стартовал монтаж автоматической модульной установки пожаротушения
Ноябрь
- Полностью завершена кладка стен и перегородок
- Стартовали работы по устройству кровли (40%)
- Продолжается монтаж окон (40%)
- Продолжается монтаж кронштейнов, утеплителя и ветрозащиты фасада (60%)
- Идут электромонтажные работы, устройство этажной разводки водоснабжения, канализации и отопления (70%)
- Подходят к завершению работы по устройству стяжек полов в квартирах и МОП (80%)
- Начался монтаж наружных сетей электроснабжения
Октябрь
- Полностью завершены устройство монолитных стен и отделка технических помещений
- Подходят к завершению работы по кладке стен и перегородок (95%)
- Стартовал монтаж окон
- Приступили к монтажу кронштейнов, утеплителя и ветрозащиты фасада
- Идут электромонтажные работы, устройство этажной разводки водоснабжения, канализации и отопления (50%)
- Выполняется монтаж вентиляции (50%)
- Производятся работы по устройству стяжек полов в квартирах и МОП (50%)
Сентябрь
- Подходит к завершению устройство монолитных стен 11 этажа – 90%;
- Выполнена кладка стен на 9 и 10 этажах – 100%;
- Подходят к завершению работы по отделке технических помещений – 90%;
- Выполнены работы по монтажу водомерного узла – 100%
- Производятся работы по монтажу оборудования индивидуального теплового пункта– 80%;
- Производятся электромонтажные работы, работы по устройству этажной разводки систем ХВС и ГВС, системы канализации, монтаж поэтажной разводки труб системы отопления 2-7 этажи.
- Производится монтаж противопожарных отсечек на вентилируемом фасаде.
Август
- Завершилось устройство монолитных стен и перекрытий 9 и 10 этажей
- Выполнена кладка стен на 5, 6, 7 и 8 этажах, стартовали работы на 9 этаже
- Завершена отделка технических помещений и установка технических дверей
- Начались электромонтажные работы, устройство этажной разводки систем ХВС и ГВС и монтаж горизонтальных трубопроводов
Июль
Июнь
Май
Апрель
Февраль
2023
Декабрь
Ноябрь
Октябрь
Август
- Продолжаются работы по откопке котлована и вывозу грунта;
- Производится демонтаж оголовков свай;
- Производится устройство гидроизоляции и теплоизоляции;
- Продолжается устройство основания, бетонной подготовки и фундаментной плиты;
- Идут работы по возведению монолитных стен подвального этажа и паркинга;
- Выполняется монтаж распорной системы.
Июль
Июнь
Май
Апрель
Март
a
a за м²
| Тип | |
| Площадь | |
| Этаж | |
| Срок сдачи | |
| Отделка | |
| Корпус | |
| S кухни | |
| S жилая | |
| Потолки | 3.02 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
