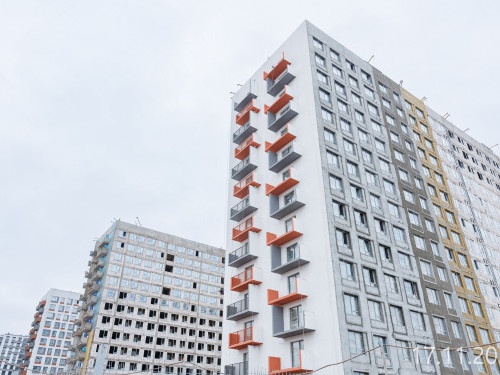

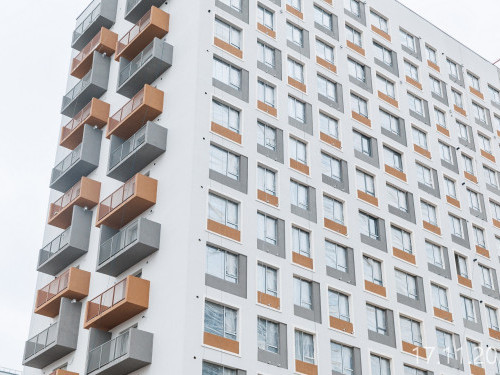

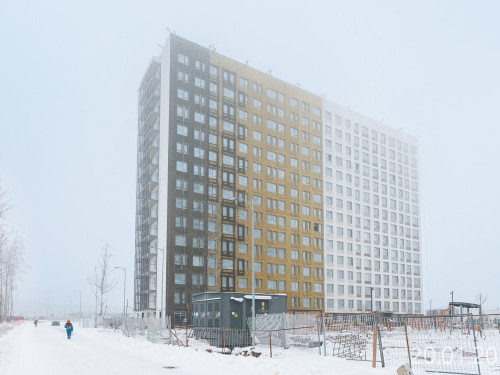

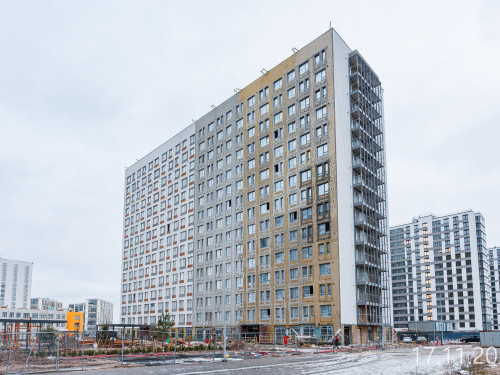

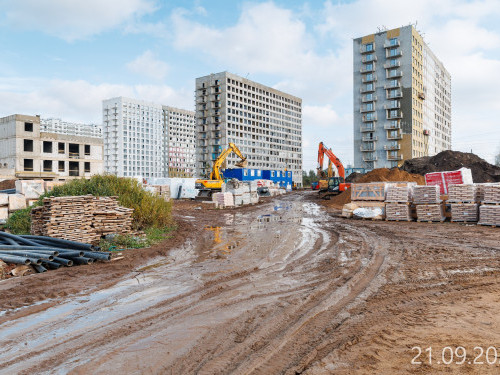

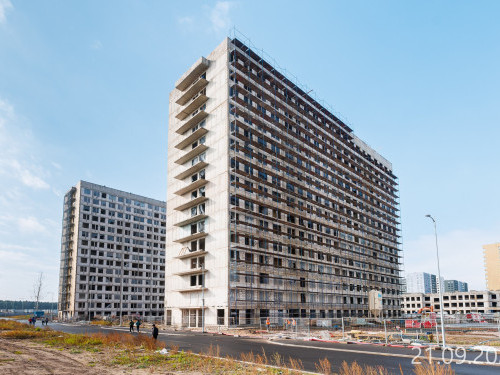

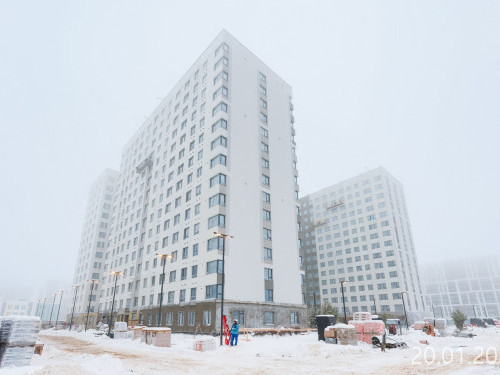

- Ход строительства
Март, 2024
- 1 корпус

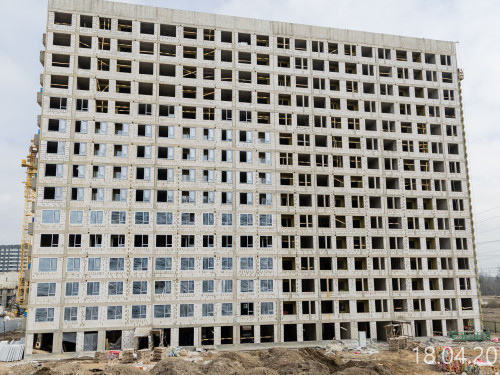

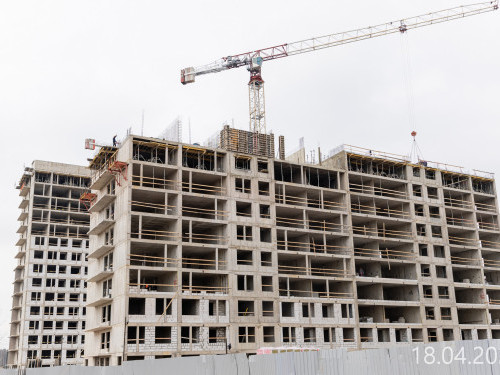

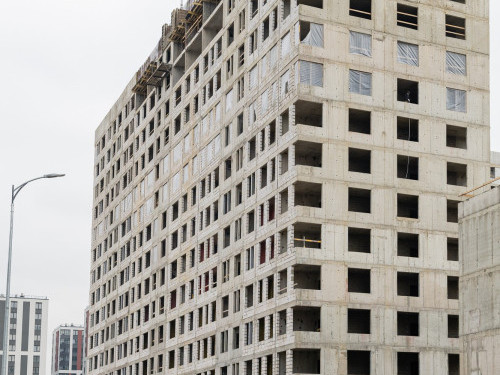

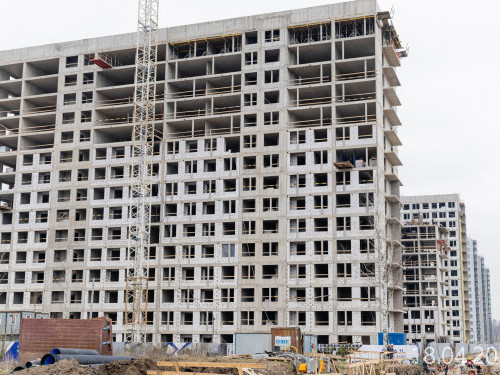

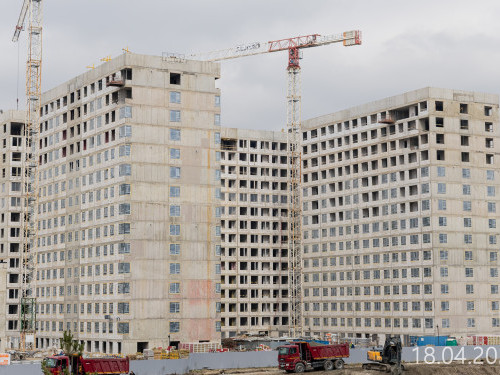

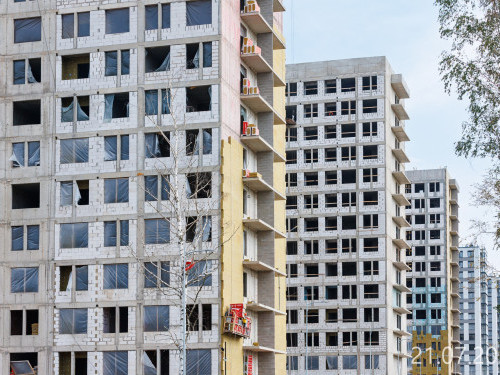

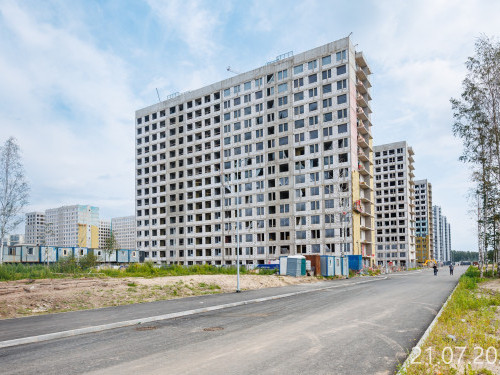

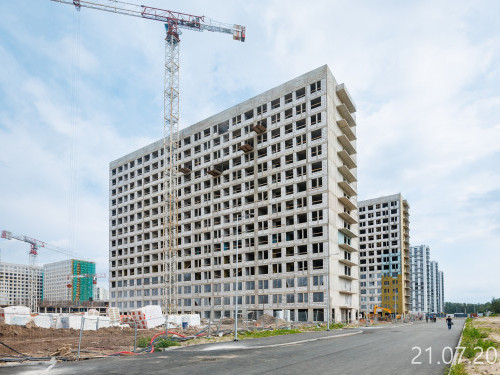

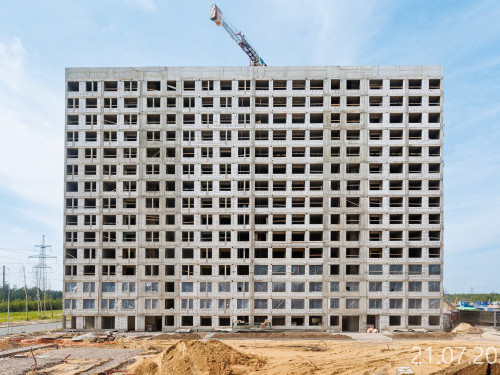

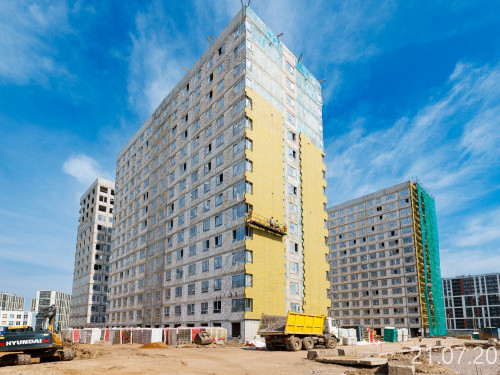

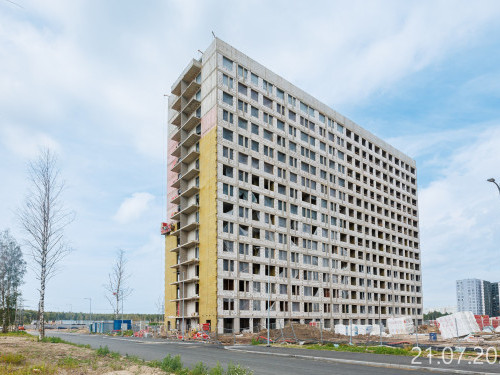

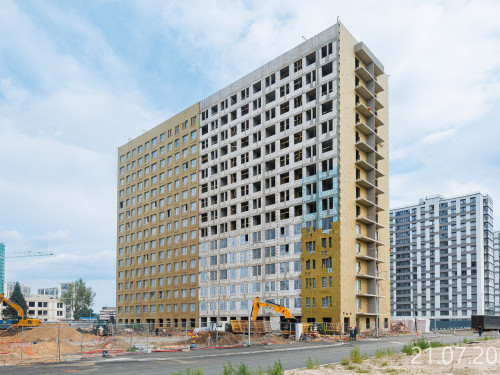

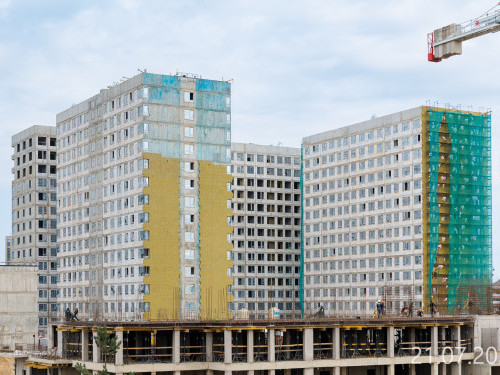

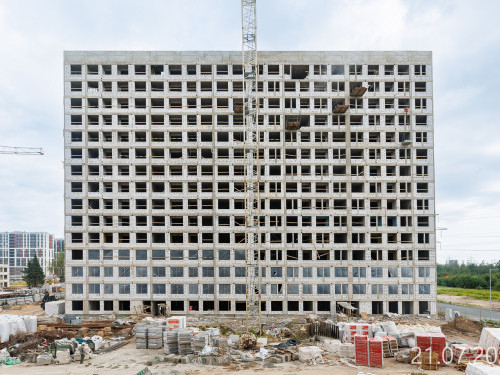

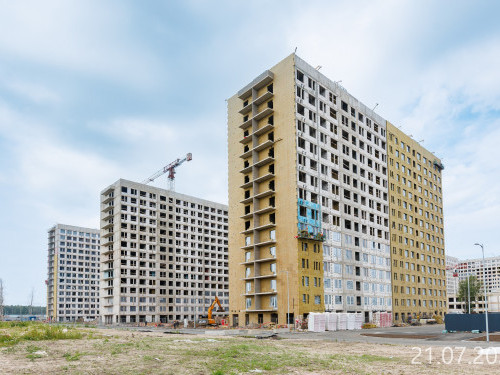

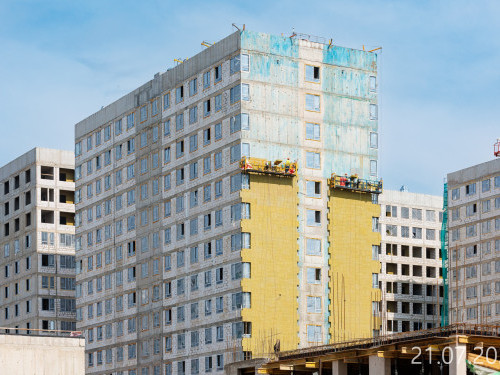

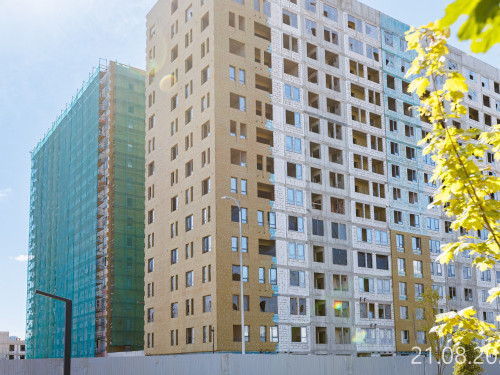

- На площадке первой очереди мы завершаем работы по устройству стен в разных корпусах — в первой секции на уровне 2 этажа, в четвертой секции в подвале, в пятой — на уровне 1 этажа.

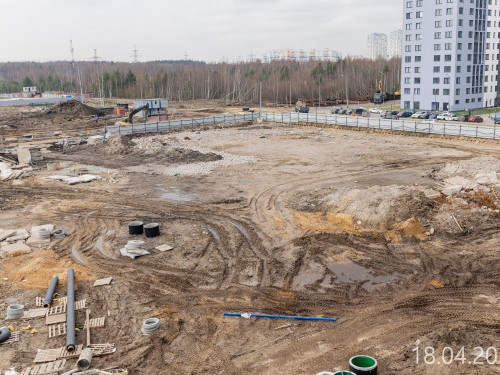

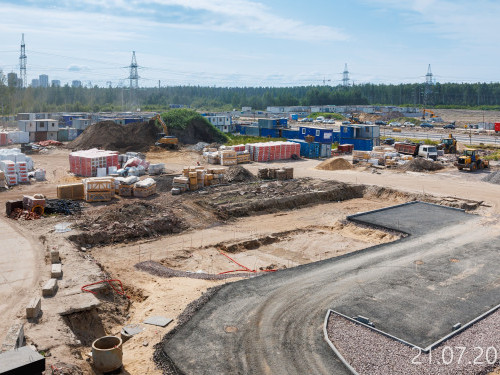

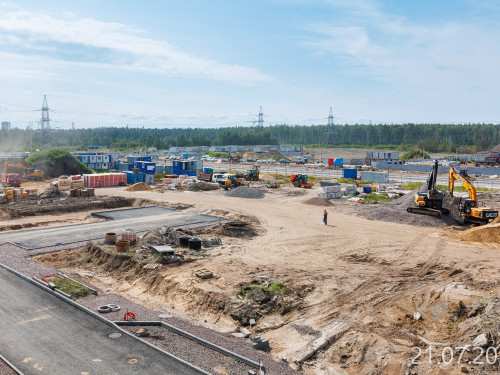

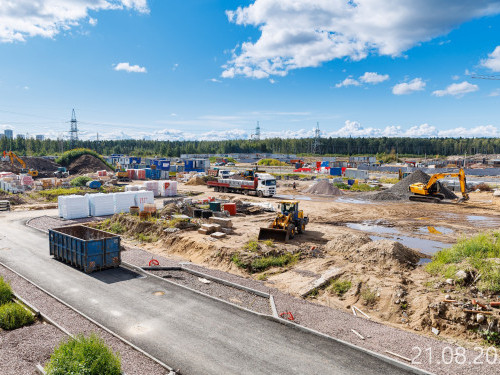

- Также здесь завершили работы по откопке котлована паркинга.
- Во второй очереди завершили работы по устройству временных дорог.

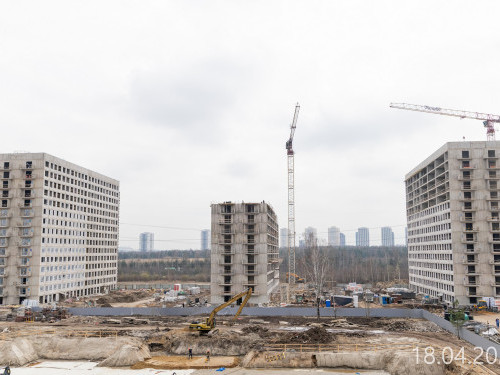

- В пятом корпусе окончили этап массового погружения свай, продолжаем эти работы в корпусах четыре и шесть.

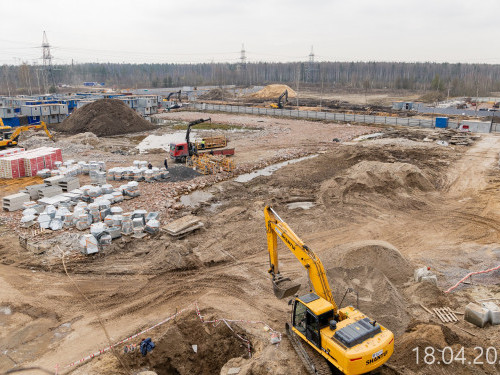

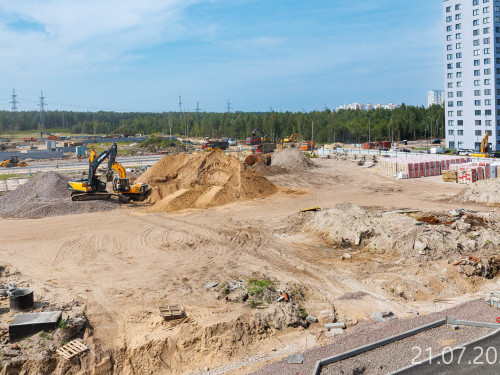

- Начали откопку котлована на пятом корпусе.
- 2 корпус
- На участке второй очереди ведем работы по устройству временных дорог.
- Завершили работы по погружению предпроектных буронабивных свай на шестом корпусе, ведем работы по массовому погружению свай на корпусах четыре и пять.
- Уже завершили работы по прокладке кабеля и установке трансформаторных подстанций для временного электроснабжения на период строительства.
Февраль, 2024
- 1 корпус
- На площадке первой очереди мы завершили работы по устройству фундамента секции четыре, а также стен подвала и перекрытия в секции пять, на первой секции завершили работы по устройству стен 1-го этажа.
- Ведем работы по устройству стен подвала четвертой секции и перекрытия над 1-м этажом первой секции, стен 1-го этажа пятой секции.
- Кроме того, завершили откопку котлована в части жилого дома, продолжаем работы по откопке котлована паркинга.
Январь, 2024
- На участке первой очереди мы ведем работы по устройству стен подвала на будущей пятой секции и перекрытию над подвалом в первой секции.
- В секциях два и три продолжаем работы по водопонижению и откопке котлована, в секции четыре эти работы завершены.
- Во второй очереди ведем подготовительные работы: обустраиваем временные дороги.
- В шестом корпусе выполняем погружение предпроектных буронабивных свай.
- Кроме того, работаем над подключением временного электроснабжения на период строительства.
2023
Ноябрь
Октябрь
- Ведутся работы по временному электроснабжению на период строительства.
- Уже завершили массовое погружение свай на секциях первой и пятой, в секциях со второй по четвертую этот этап еще продолжаем при помощи двух буровых установок.
- Выполняются работы по водопонижению и откопке котлована, начали этап устройства фундамента для установки башенных кранов.
- Продолжаем подготовку к установке офиса продаж.
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.70 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
