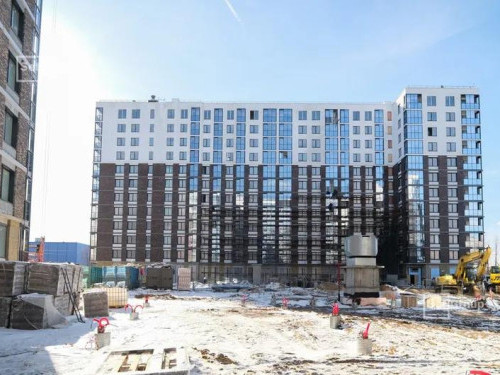

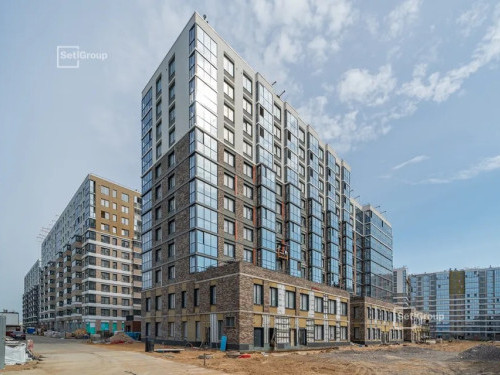

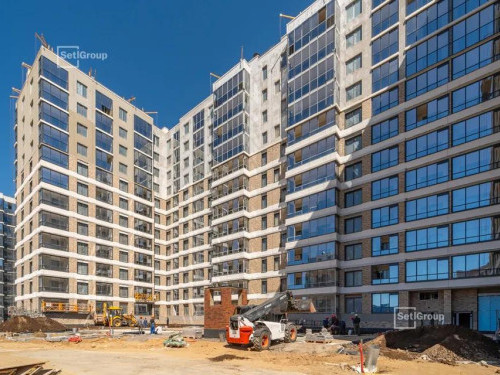

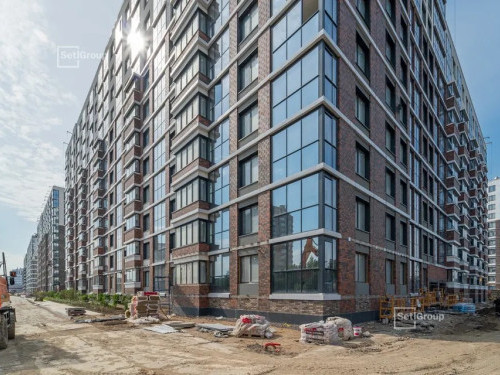

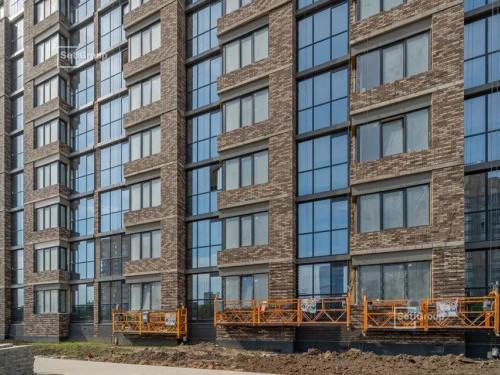

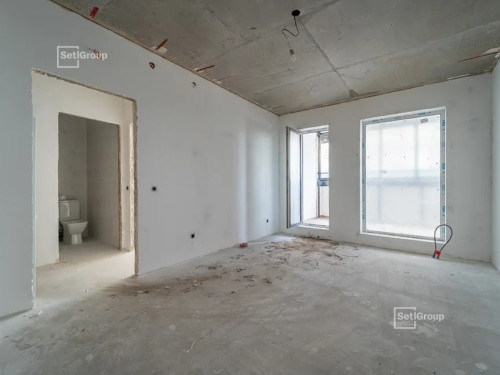

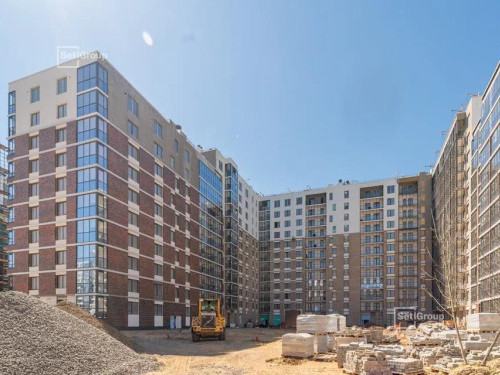

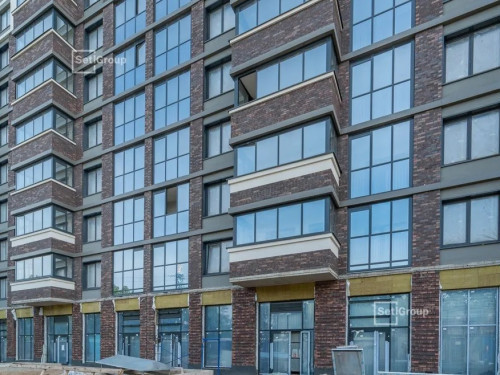

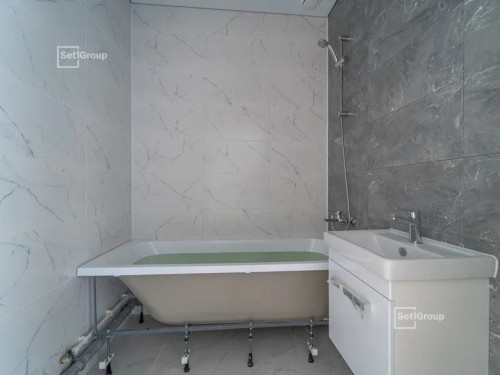

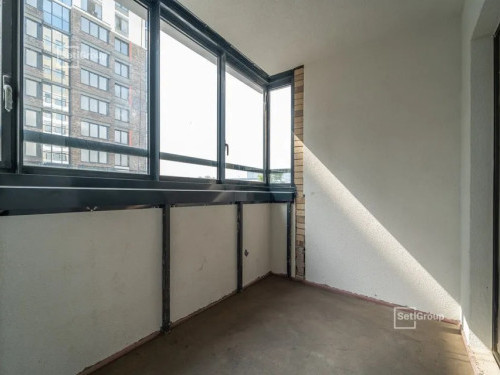

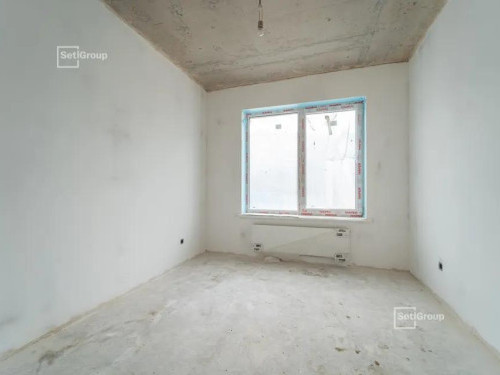

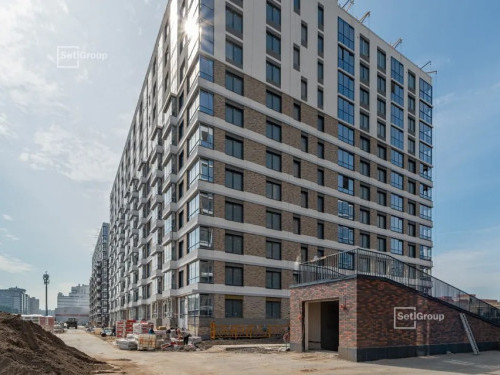

Ход строительства ЖК "Сенат в Московском"

Показать
  • Все
  • Корпус 1.1
  • Корпус 1.2

Август, 2023

  • Корпус 1.1
  • Завершены работы по устройству:
  • - ростверков;
  • - монолитных стен и колонн паркинга;
  • - перекрытий паркинга;
  • - гидроизоляции бетонных поверхностей и обратной засыпке.
  • Производятся работы по устройству:
  • - монолитных конструкций 3 и 4 этажей;
  • - стояков инженерных сетей в МОП 1 и 2 этажей;
  • - каменной кладки 1 и 2 этажей.
  • Продолжается устройство стен и перегородок из каменной кладки в подземном паркинге, готовность 70%.
  • Корпус 1.2
  • Закончены работы по разработке котлована и срубке оголовков свай.
  • Завершены работы по устройству:
  • - бетонной подготовки;
  • - ростверков;
  • - стен и перекрытий технического этажа.
  • Завершаются работы по:
  • - устройству монолитных стен, колонн и перекрытий паркинга - 80%;
  • - гидроизоляции бетонных поверхностей и обратной засыпке - 75%;
  • - стен и перекрытий 1 этажа - 90%.
  • Производятся работы по:
  • - устройству монолитных конструкций 1-5 этажей;
  • - монтажу стояков инженерных сетей в МОП 1-3 этажей;
  • - устройству каменной кладки 1-2 и технического этажей.
  • Продолжается устройство стен и перегородок из каменной кладки в подземном паркинге, готовность 90%.
  • Приступили к устройству систем отопления, вентиляции, водоснабжения, канализации в подземном паркинге, готовность 5%.

Июль, 2023

  • Корпус 1.1
  • Завершены работы по:
  • - разработке котлована и срубке оголовков свай;
  • - устройству бетонной подготовки;
  • - извлечению шпунтового ограждения.
  • Близки к завершению работы по устройству:
  • - ростверков - 95%;
  • - монолитных стен и колонн паркинга - 92%;
  • - перекрытий паркинга - 90%;
  • - гидроизоляции бетонных поверхностей и обратной засыпке - 80%.
  • Производится устройство монолитных конструкций на уровне 2 и 3 этажей.
  • Приступили к монтажу стояков инженерных сетей в МОП.
  • Начаты работы по устройству каменной кладки в паркинге.
  • Корпус 1.2
  • Продолжаются работы по разработке котлована и срубке оголовков свай, готовность 87%.
  • Завершаются работы по:
  • - разработке котлована – 90%;
  • - устройству бетонной подготовки и ростверков - 85%;
  • - монолитных стен, колонн и перекрытий паркинга - 70%;
  • - гидроизоляции бетонных поверхностей и обратной засыпке - 50%;
  • - стен и перекрытий технического этажа - 95%;
  • - стен и перекрытий 1 этажа - 90%.
  • Производится устройство монолитных конструкций на уровне 2 и 3 этажей.
  • Продолжается устройство стен и перегородок из каменной кладки в паркинге, готовность 70%.
  • Приступили к монтажу стояков инженерных сетей в МОП.

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.77 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
