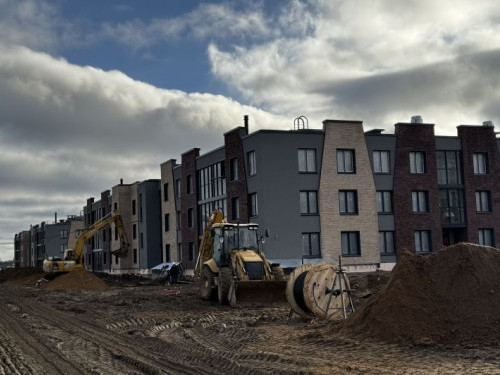

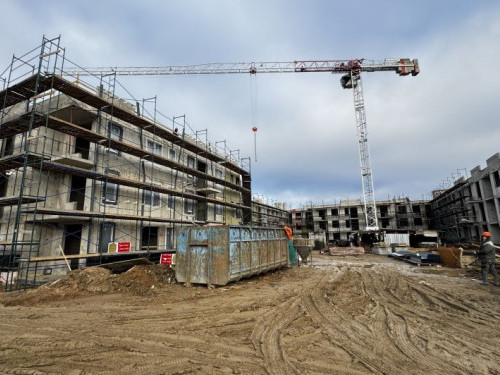

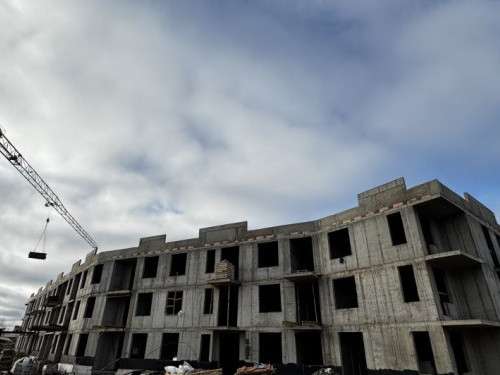

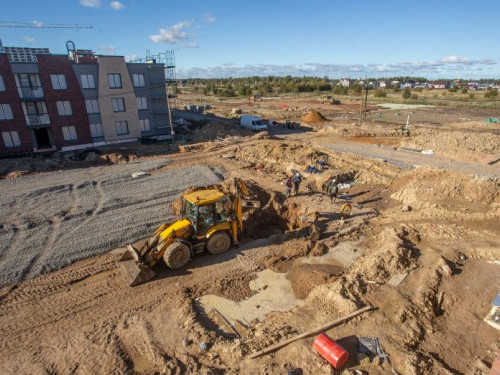

Ход строительства ЖК "Экография"
Экография. Квартал у Петергофа
- Описание
- Ход строительства
- Инфраструктура
- Отзывы

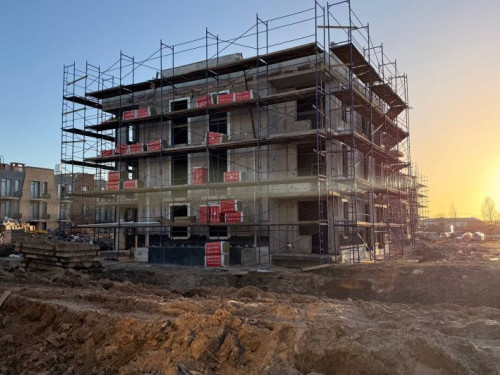

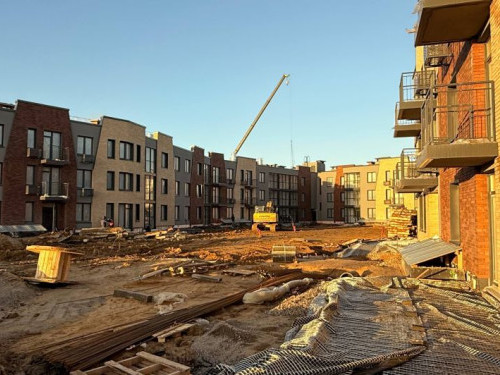

Октябрь, 2025

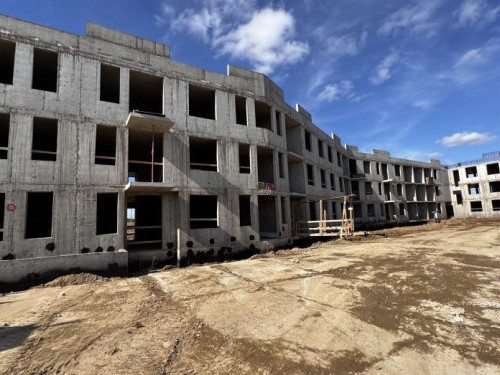

- Корпус 3

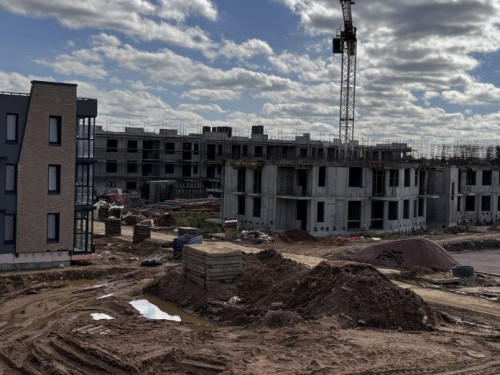

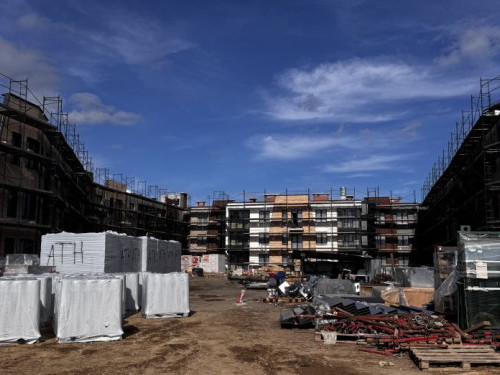

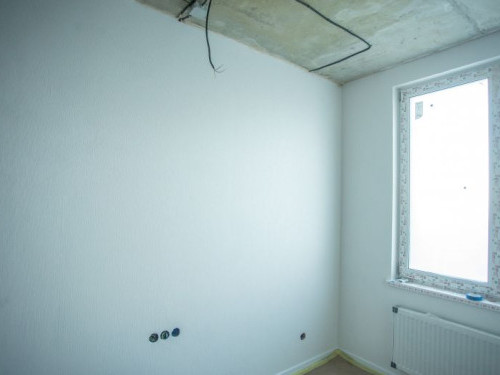

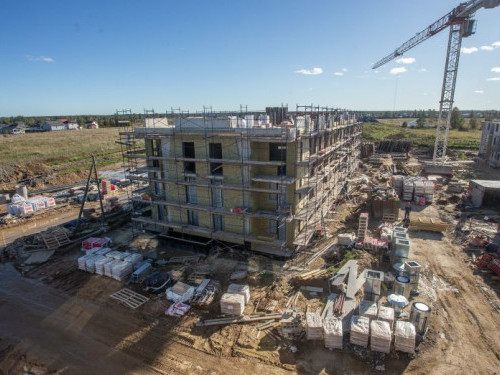

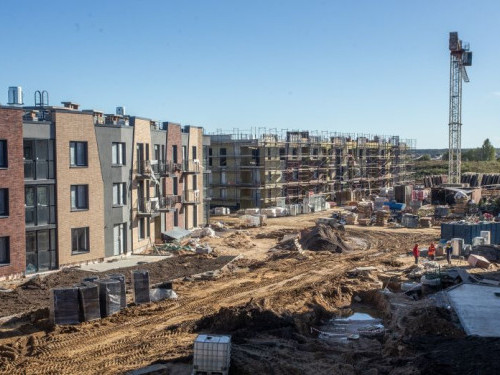

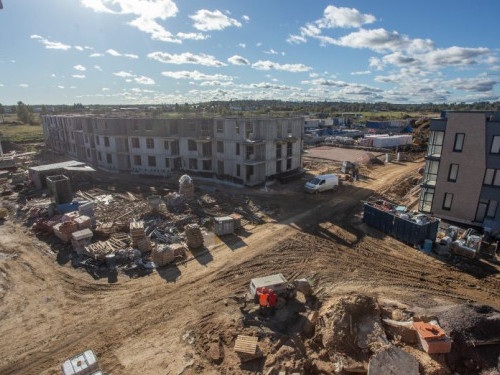

- • Завершаются работы по разводке электрики, слаботочных сетей, вентиляции, ХВС, ГВС и канализации.
- • Выполняются работы по террасам.
- • Завершены работы по монтажу ограждений балконов.

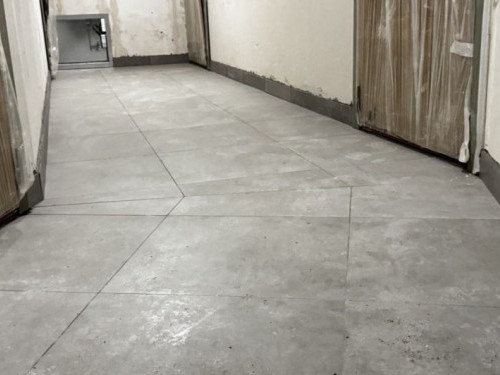

- • Закончена черновая отделка - штукатурка стен в МОП и квартирах.

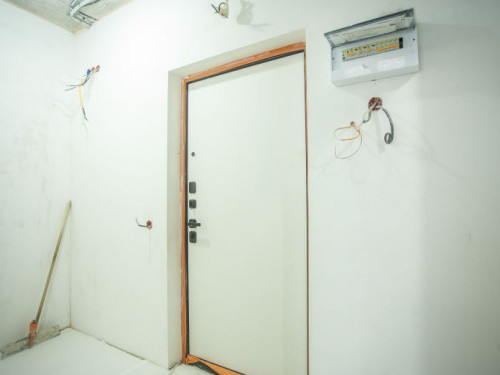

- • Установка квартирных дверей
- • Установка технических дверей
- Корпус 2

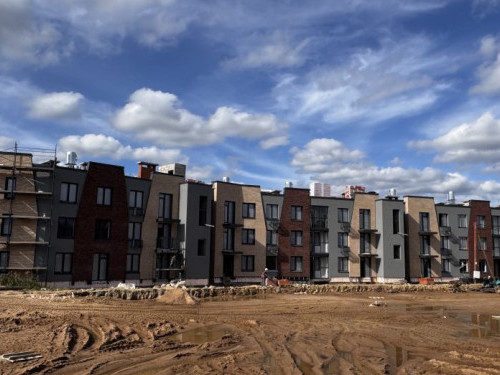

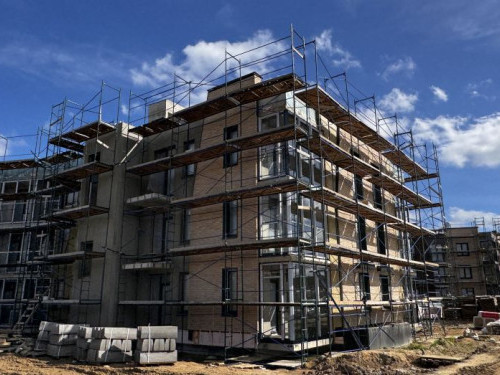

- • Завершаются работы по фасадам.
- • Ведутся работы по разводке электрики, слаботочных сетей, вентиляции, ХВС, ГВС и канализации.
- • Завершаются работы по монтажу ограждений балконов
- • Выполняется черновая отделка - штукатурка стен в МОП и квартирах
- • Завершается установка лифтов
- • Начаты работы по террасам

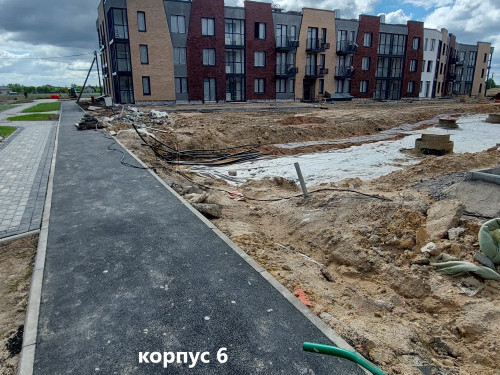

- Корпус 6
- • Выполняются монолитные работы по устройству перекрытия над 3 этажом.
- Корпус 7
- • Завершены монолитные работы.
- • Ведутся работы по кладке внутренних стен и по раскладке сетей.
- • Завершаются работы по монтажу окон в квартирах
- • Выполняются работы по фасаду и кровле.

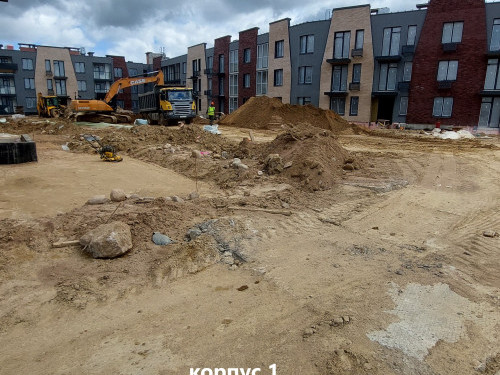

- Корпус 1
- • Завершены монолитные работы
- • Ведутся работы по разводке электрики, слаботочных сетей, вентиляции, ХВС, ГВС и канализации
- • Начало фасадных работ
- Инженерия и благоустройство

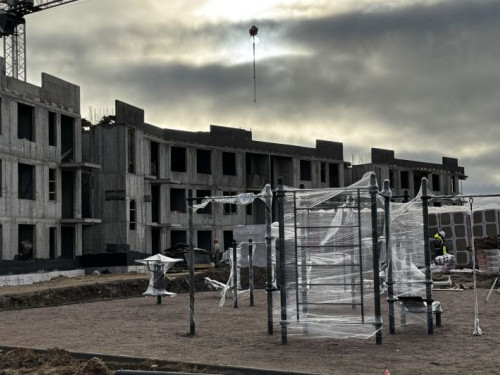

- • Выполняются работы по подготовке оснований для спортивных и детских площадок.

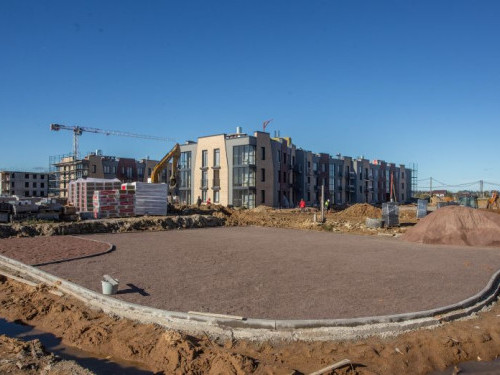

- • Начались работы по благоустройству внутридворовых территорий
- • Продолжаются работы по прокладке электросетей для наружного освещения.

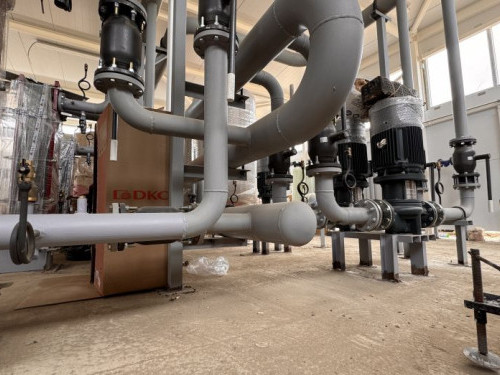

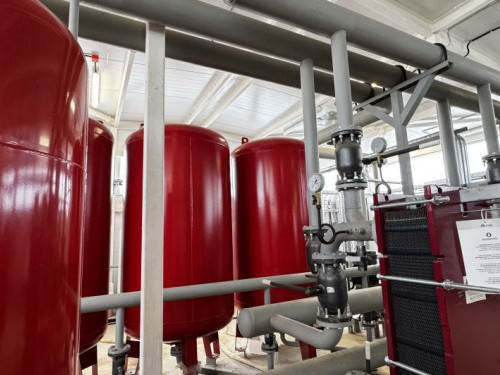

- Котельная: выполняются работы по подготовке к отопительному сезону

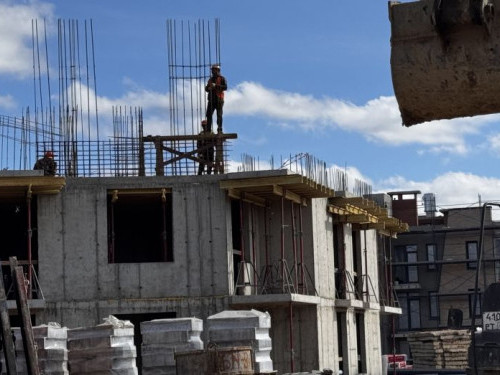

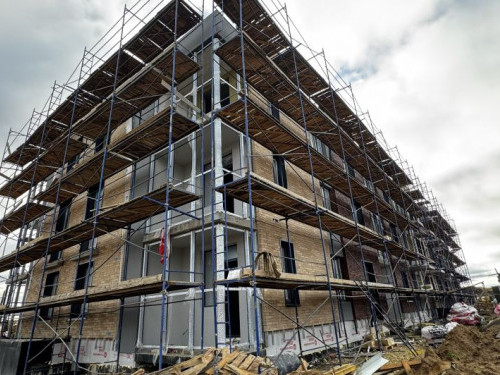

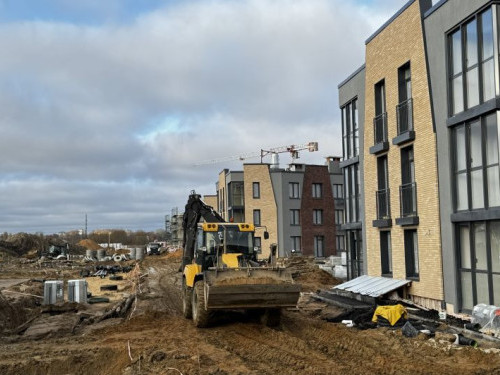

Сентябрь, 2025
- Корпус 3
- • Работы по кровле окончены.
- • Фасады полностью закончены, леса сняты ??.
- • Завершены работы по стяжке
- • Монтаж лифтов завершён.
- • Теплосети смонтированы.
- • Ведутся работы по разводке электрики, слаботочных сетей, вентиляции, ХВС, ГВС и канализации.
- • Начаты работы по террасам.
- • Выполняются работы по монтажу ограждений балконов.
- • Началась черновая отделка - штукатурят стены в МОП и квартирах.
- • Завезены технические двери, старт установки.
- Корпус 2
- • Завершаются работы по фасадам.
- • В подвале монтируются теплосети.
- • Ведутся работы по разводке электрики, слаботочных сетей, вентиляции, ХВС, ГВС и канализации.
- • Работы по кровле окончены.
- • Завершены работы стяжке полов.
- • Выполняется установки лифтов.
- Корпус 6
- • Выполняются монолитные работы по 3 этажу.
- Корпус 7
- • Завершаются монолитные работы.
- • Ведутся работы по кладке внутренних стен и по раскладке сетей.
- • Начаты работы по фасаду и кровле.
- Корпус 1
- • Ведутся монолитные работы на 3-м этаже.
- • Завершаются работы по гидроизоляции.
- • Ведутся работы по инженерии и кладке внутренних стен в подвале
- Инженерия и благоустройство
- • Выполняются работы по подготовке оснований для спортивных и детских площадок.
- • Продолжаются работы по прокладке электросетей для наружного освещения.
- • Ведётся закупка малых архитектурных форм.
- Котельная: теплосеть засыпана, подключён газопровод, выполняются работы по подготовке к пробному пуску.

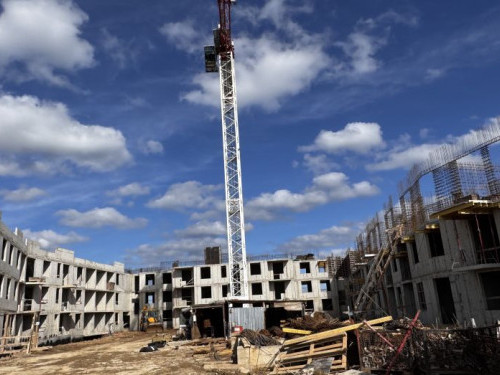

Август, 2025

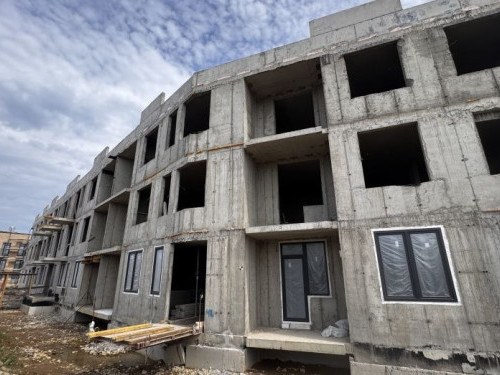

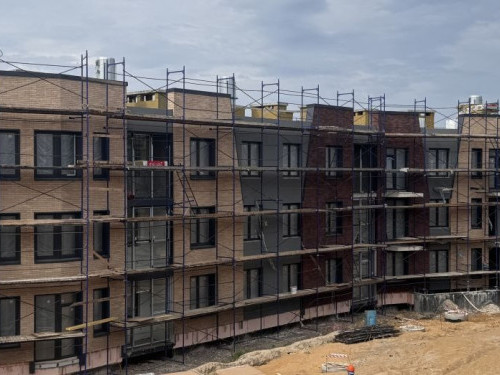

- Корпус 3

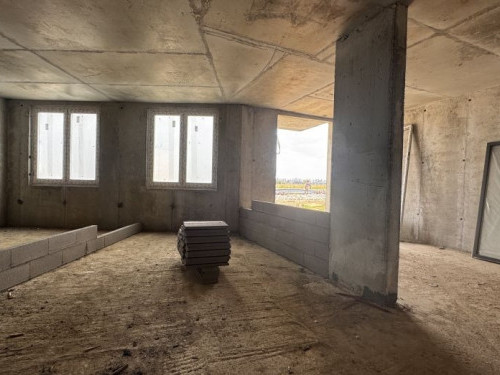

- • Завершаются работы по кровле
- • Завершена кладка клинкерной плитки на фасаде, начата штукатурка по сетке
- • Завершаются работы по внутренней стяжке
- • Идёт монтаж лифтов
- • Монтаж теплосетей в подвале
- • Продолжаются работы: электрика, слаботочные сети, вентиляция, водопровод и канализация
- • Установлены образцы дверей: квартирные, технические, кладовые и парадные
- Корпус 2
- • Кладка стен и перегородок
- • Монтаж окон
- • Работы по фасадам и вентиляции
- • Монтаж инженерных сетей (теплосети в подвале)
- • Начаты работы по кровле
- • Начата стяжка полов

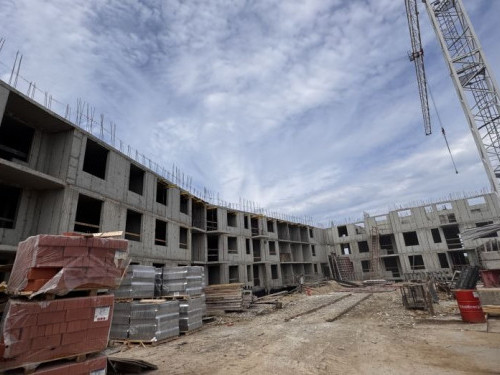

- Корпус 6
- • Завершена заливка плиты между 2 и 3 этажами
- Корпус 7
- • Завершаются монолитные работы (парапеты)
- • Начата кладка внутренних стен — подвала и на первом этаже
- • Идёт установка окон
- • Начаты работы по фасаду
- • Началась раскладка инженерных сетей с подвала
- Корпус 1
- • Ведутся монолитные работы 2–3 этажей
- • Продолжаются работы по гидроизоляции
- • Начата кладка внутренних стен
- • Начаты работы по инженерии

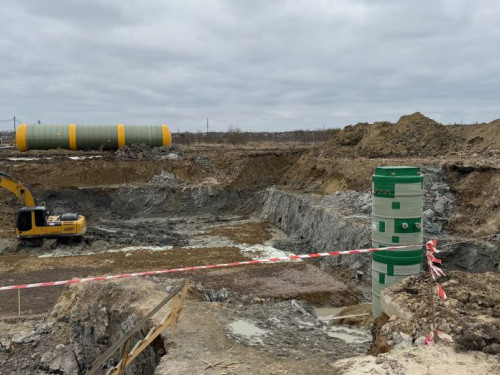

- Инженерная инфраструктура

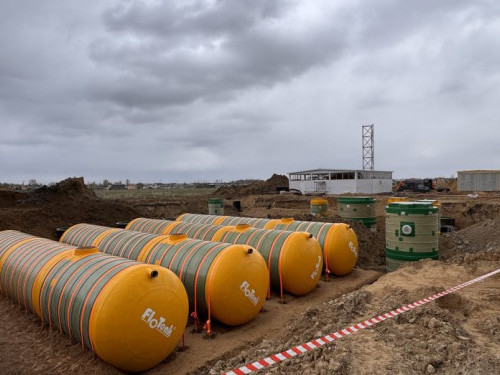

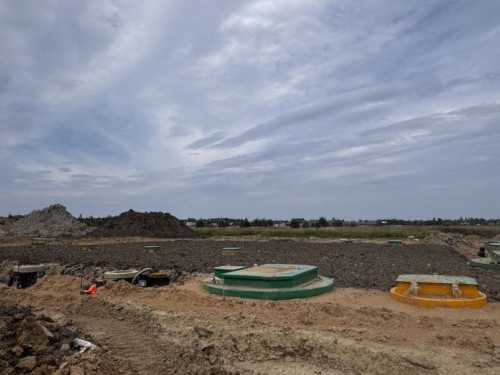

- • Завершение монтажных и земляных работ на участке с наружными инженерными водными коммуникациями (очистные, идут работы по благоустройству)
- • Котельная: теплосеть засыпана, газопровод подключён, ведётся наладка автоматики, пробный пуск
- • Внутриплощадочные электросети и наружное освещение: начаты работы
- Благоустройство
- • Запущен этап, продолжается закупка оборудования для детских и спортивных площадок, скамеек и малых архитектурных форм.

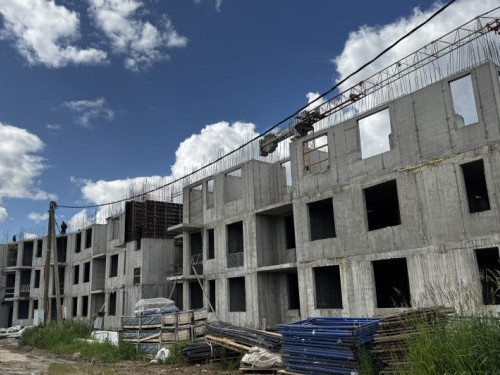

Июль, 2025

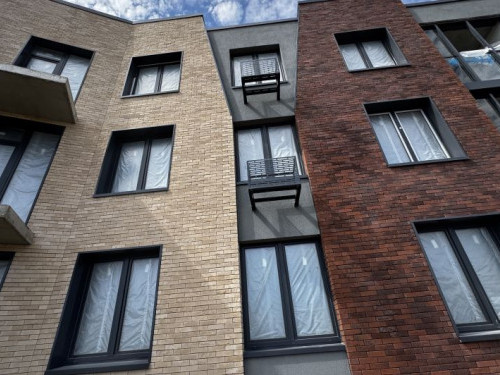

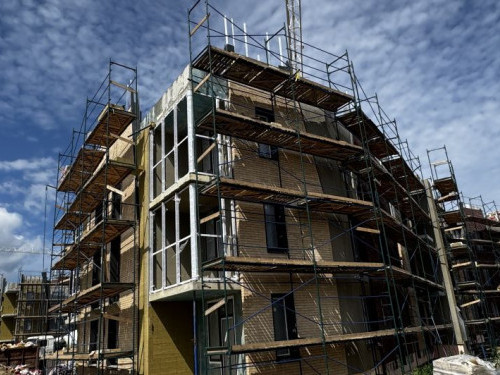

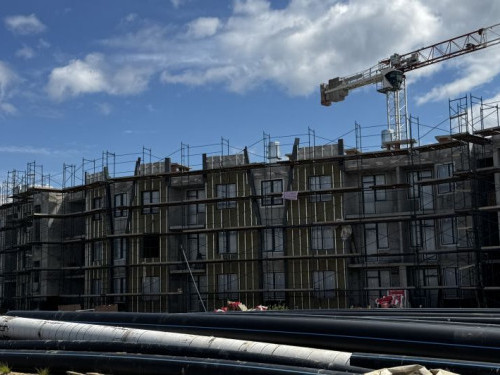

- Корпус 3

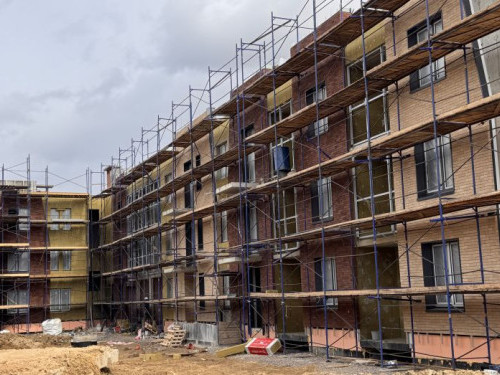

- • Фасады: штукатурка по сетке, всё по плану

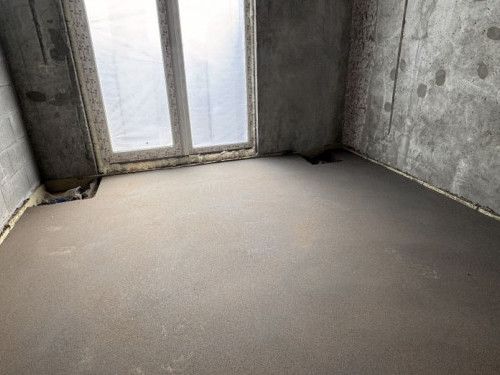

- • Началась стяжка пола на 3-м этаже
- • Устанавливаем лифты
- • Ведутся работы: электрика, вентиляция, слаботочка, водопровод и канализация
- • Монтаж теплосетей в подвале
- • Получили образцы дверей — для квартир, кладовых и техпомещений
- Корпус 2

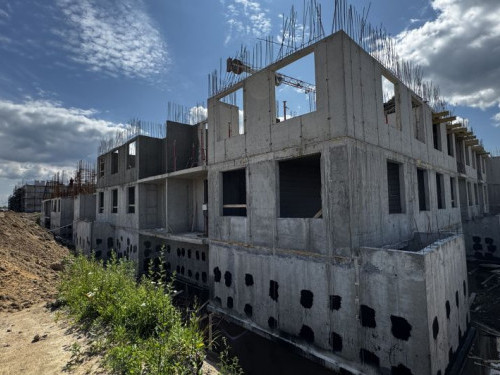

- • Кладка стен и перегородок
- • Остекление лоджий
- • Фасадные работы
- • Монтаж теплосетей в подвале
- • Продолжаются работы по вентиляции и инженерным системам
- • Кровельные работы в процессе
- • Начали стяжку полов
- Корпус 6
- • Продолжается возведение стен 2-го этажа
- Корпус 7
- • Началась кладка внутренних стен
- • Стартовали работы по инженерным сетям (с подвала)
- • Завершение возведения стен 3-го этажа
- Корпус 1
- • Идут монолитные работы на 2-м этаже
- • Возобновлена гидроизоляция
- • Начались инженерные работы и кладка внутренних стен
- Котельная
- • Установка оборудования РТК
- • Монтаж теплосетей от магистрали к корпусам — почти завершён

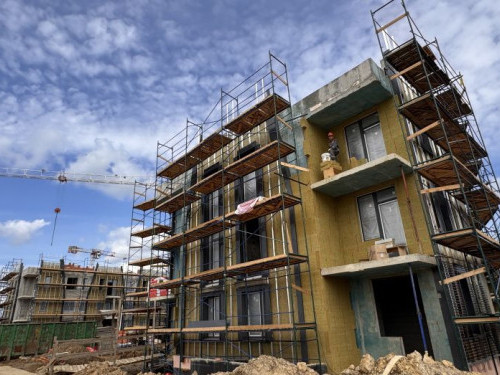

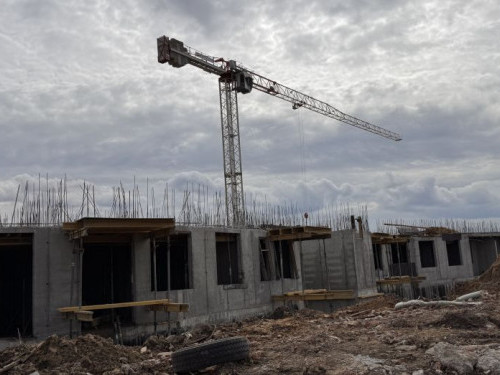

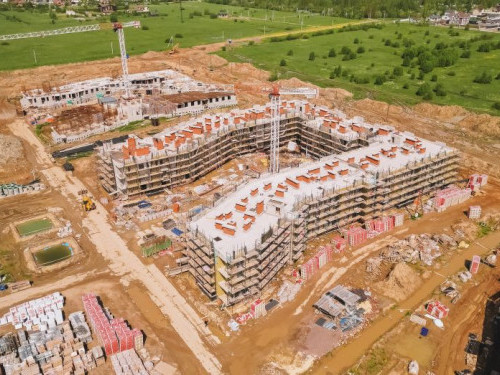

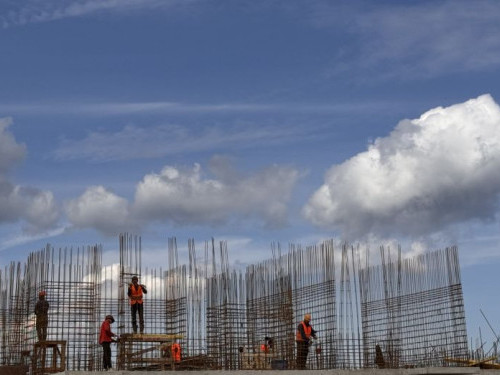

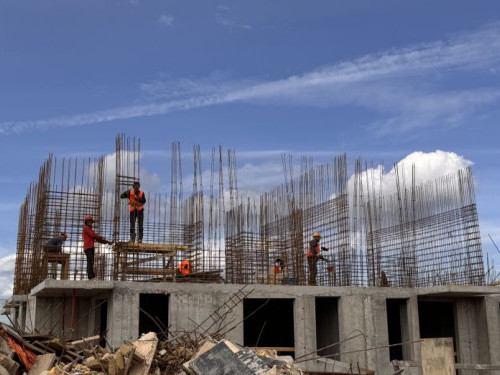

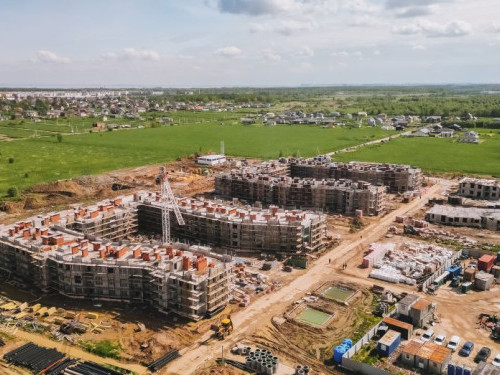

Июнь, 2025
- Корпус 3
- — Продолжаются работы по кровле.
- — Ведётся фасадная штукатурка по сетке.
- — Начались работы по стяжке полов.
- —Лифты поставлены на площадку, начат их монтаж.
- — В подвале монтируются теплосети.

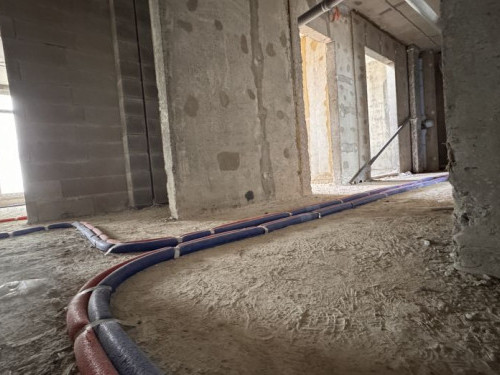

- — Выполняются работы по электрике, слаботочным сетям, вентиляции, водопроводу и канализации.
- Корпус 2
- — Активно продолжается кладка стен и перегородок.
- — Идёт монтаж окон.
- — Параллельно ведутся работы по вентиляции, фасадам и инженерным сетям (монтаж теплосетей в подвале).
- — Стартовали работы по устройству кровли.
- Корпус 6
- — Продолжается возведение стен 2 этажа.
- Корпус 7
- — Началось возведение стен 3 этажа.
- Корпус 1
- — Завершены работы по перекрытию между 1 и 2 этажами.
- — Ведётся возведение стен 2 этажа.
- НВК (наружные инженерные сети)
- — Продолжается монтаж магистральной секции,
- — Устанавливаются 3 КНС по стокам,
- — Ведутся работы по монтажу ЛОС, трубопроводов и обвязке,
- — Прокладываются сети по всей территории, идёт засыпка ёмкостей.
- Внутриплощадочные электросети и наружное освещение
- — Идёт закупка необходимых материалов.
- Котельная
- — Устанавливается оборудование РТК,
- — Монтируются теплосети от магистрали к корпусам — работы близки к завершению.
- Двери
- — Поставляются технические и металлические двери.

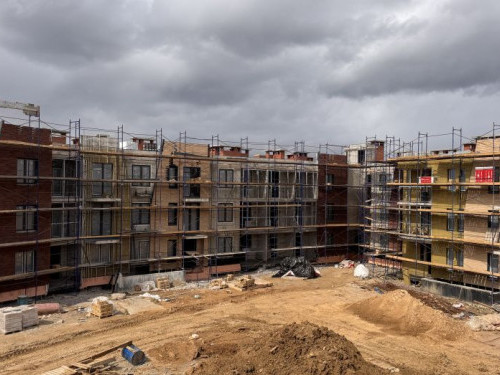

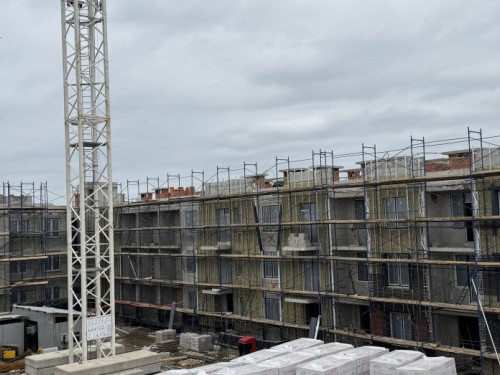

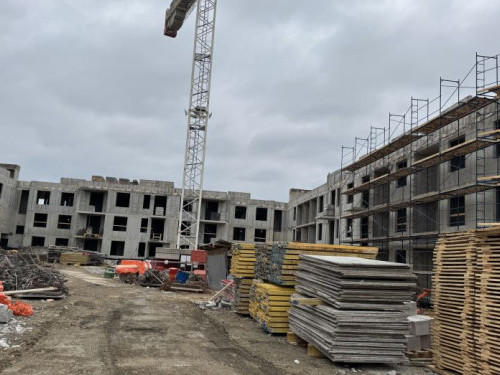

Май, 2025

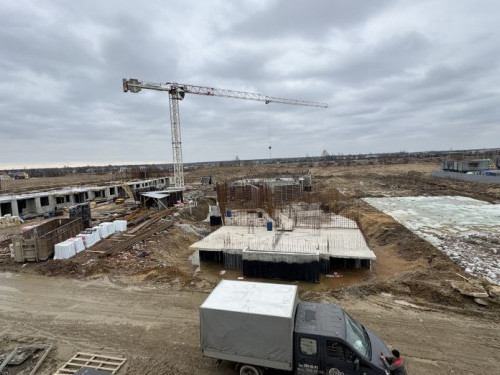

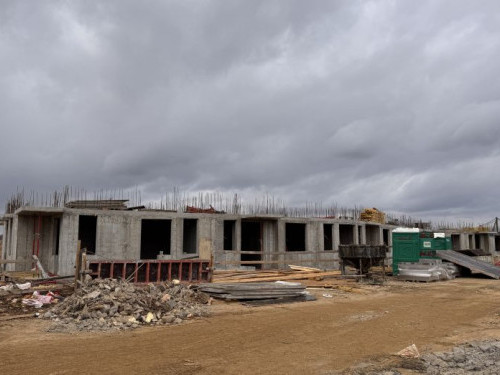

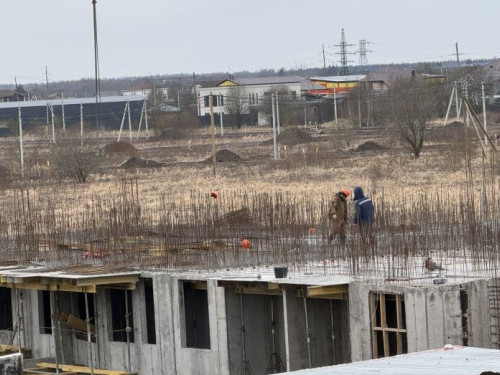

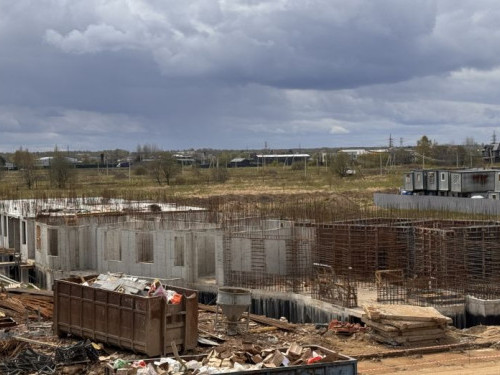

- 1 корпус – ведутся монолитные работы по возведению стен 1 этажа и перекрытий над 1 этажом
- 2 корпус – стартовали фасадные работы, идёт кладка внутренних перегородок, завершены кровельные работы. Начался монтаж окон, систем вентиляции и прокладка инженерных коммуникаций.
- 3 корпус – фасадные работы набирают обороты, завершена установка окон. Начались работы по монтажу витражей. Продолжаются работы по электрике, слаботочным сетям и монтажу систем вентиляции, отополения, холодного и горячего водоснабжения.
- 6 корпус – заканчиваются работы по возведению стен и перекрытий 1 этажа.
- 7 корпус – завершены работы по возведению стен и перекрытий 2-го этажа, начались работы по возведению стен 3 этажа
Апрель, 2025

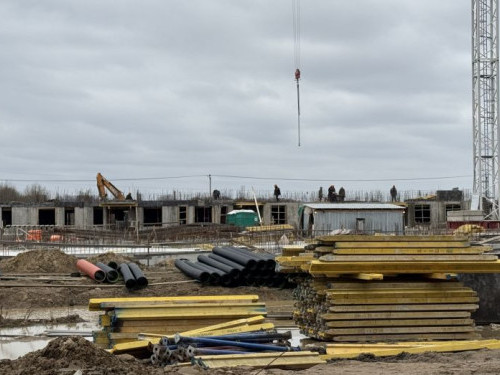

- 1 корпус – завершены монолитные работы по перекрытию 1 этажа, проводится гидроизоляция стен подвала.

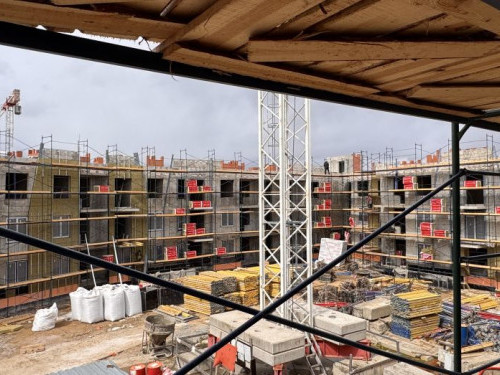

- 2 корпус – стартовали фасадные работы, идёт кладка внутренних перегородок, завершены кровельные работы. Начался монтаж окон, систем вентиляции и прокладка инженерных коммуникаций.

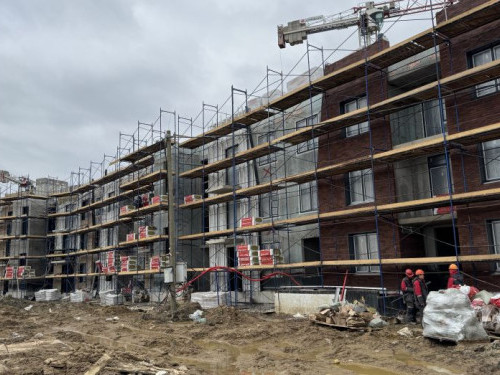

- 3 корпус – кладка фасада набирает обороты, завершается установка окон. Начались работы по электрике, слаботочным сетям и монтажу систем вентиляции.
- 6 корпус – продолжается возведение стен 1 этажа.
- 7 корпус – монолитные работы по перекрытиям между 1 и 2 этажом завершены, продолжаются работы по возведению стен 2-го этажа.
Март, 2025
- Корпус 3
- Завершаются работы по возведение внутренних стен, активно готовимся к кровельным работам.
- Продолжается прокладка инженерных коммуникаций, ведутся фасадные работы, а также работы по монтажу окон.
- Корпус 2
- На финальной стадии монолитные работы, выполняются работы по устройству внутренних перегородок, начаты работы по установке лестничных маршей
- Корпус 1
- Выполняются работы по гидроизоляции подвала.
- Ведутся работы по заливке стен первого этажа
- Корпус 6 и 7
- Завершаем монолитные работы по возведению стен первого этажа и уже приступили к монолитным работам плит между первым и вторым этажами и стенам второго этажа.
- Котельная
- Выполняются работы по возведению каркаса, ведется монтаж инженерных сетей и прокладка газопровода.
- Ведутся работы по прокладке наружных сетей, водопровода и канализации.
Февраль, 2025
- Корпус 3
- Завершают возведение внутренних стен, активно готовятся к кровельным работам.
- Продолжается прокладка инженерных коммуникаций, ведутся фасадные работы, а также начат монтаж окон.
- Корпус 2
- На финальной стадии монолитные работы третьего этажа и плиты под кровлю.
- Корпус 1
- Идет процесс гидроизоляции первого этажа. Продолжаются монолитные работы на этом уровне.
- Корпус 6 и 7
- Завершаются монолитные работы первого этажа и уже приступили к монолитным работам плит между первым и вторым этажами.
Январь, 2025
- Корпус 3
- Монолитные работы завершаются! Уже установлены лестничные марши и внутренние перекрытия
- Начат монтаж окон, которые станут «глазами» вашего будущего уютного дома
- Кровельные работы идут полным ходом – скоро корпус обретет завершённый вид
- Стартовала подготовка к фасадным работам, которые подчеркнут стиль и уникальность жилого комплекса
- Продолжаются работы по возведению внутренних перегоролок на 2-3 этажах
- Начались работы по прокладке инженерных сетей
- Корпус 2
- Завершаются монолитные работы

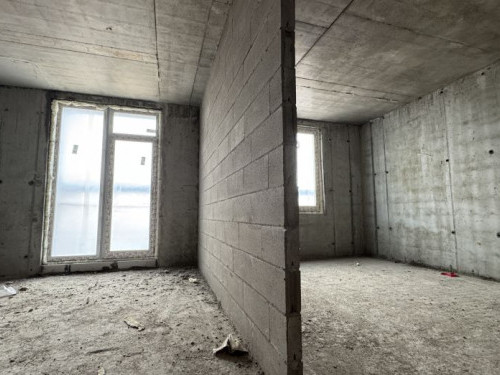

- Выполняются работы по устройству внутренних перегородок
- Корпус 1
- Выполняются монолитные работы по возведению стен подвала и перекрытий 1 этажа
- Корпус 6,7
- Ведутся монолитные работы по возведению стен 1-го этажа
- Котельная: выполняются работы по возведению каркаса, начат монтаж инженерных сетей и прокладка газопровода.
- Начаты работы по прокладке наружных сетей, водопровода и канализации.
2024

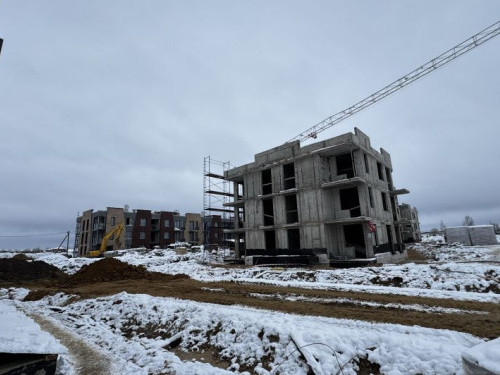

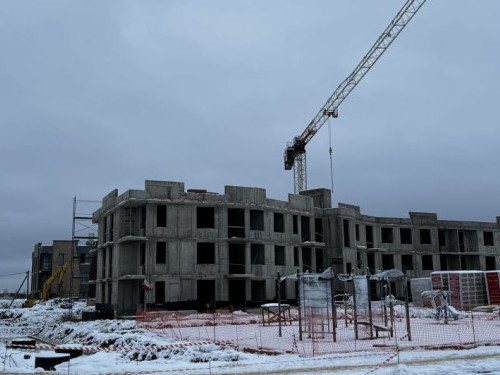

Декабрь
- Корпус 3: полностью завершены монолитные работы на всех трёх этажах, продолжается возведение внутренних перегородок и подготовка к кровельным работам.
- Корпус 2: активно продолжаются монолитные работы по возведению стен третьего этажа.
- Корпус 1: завершаются работы по возведению стен подвала.
- Корпуса 6 и 7: ведутся монолитные работы по возведению стен первого этажа.
Ноябрь
- Корпус 3: полностью завершены монолитные работы на всех трёх этажах, продолжается возведение внутренних перегородок и подготовка к кровельным работам.
- Корпус 2: активно продолжаются монолитные работы по возведению стен третьего этажа.
- Корпус 1: завершаются работы по возведению стен подвала.
- Корпуса 6 и 7: ведутся монолитные работы по возведению стен первого этажа.
Август
- Корпус №1 – ведётся откопка котлована и устройство подготовки под фундаментную плиту
- Корпуса №2 и №3 – выполняются работы по возведению стен 3-го этажа
- Корпуса №2 и №3 – начались работы по монтажу внктренних перегородок
- Корпуса №6 и №7 – завершены работы по устройству монолитных стен подвала, ведутся работы по устройству перекрытия 1-го этажа
Июль
Июнь
- Корпус №1 – ведётся откопка котлована и бетонирование подбетонки.
- Корпус №2 – идёт бетонирование стен 1-го этажа, гидроизоляция и утепление подвала, обратная засыпка котлована.
- Корпус №3 – работы по бетонированию перекрытия 1-го этажа, также идёт бетонирование стен 2-го этажа, гидроизоляция, утепление и обратная засыпка.
- Корпуса №6 и №7 - бетонирование стен подвала
a
a за м²
| Тип | |
| Площадь | |
| Этаж | |
| Срок сдачи | |
| Отделка | |
| Корпус | |
| S кухни | |
| S жилая | |
| Потолки | 2.72 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
