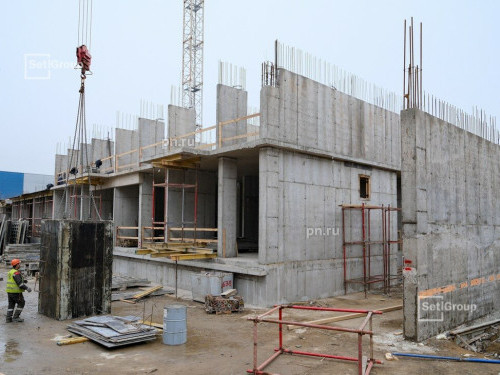

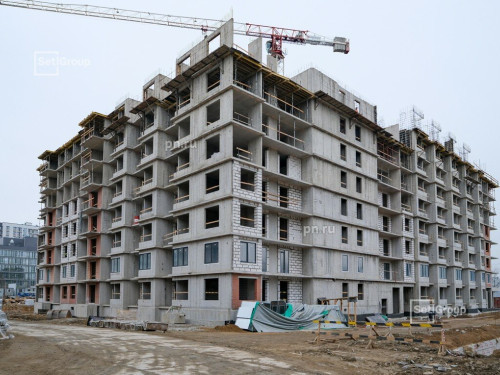

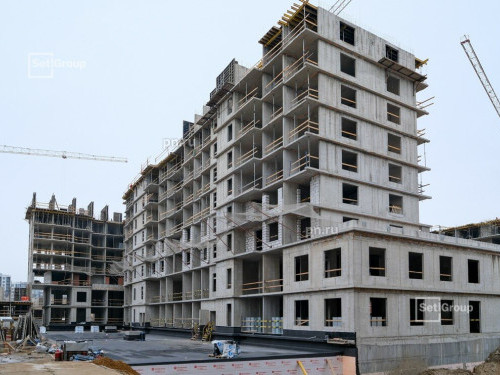

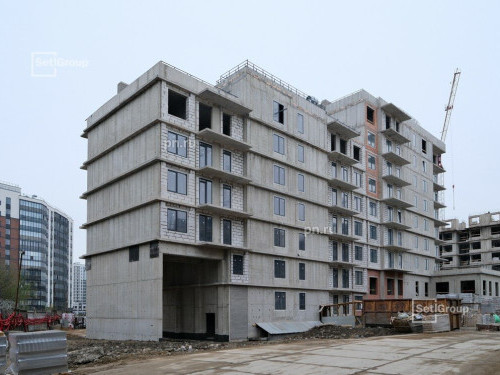

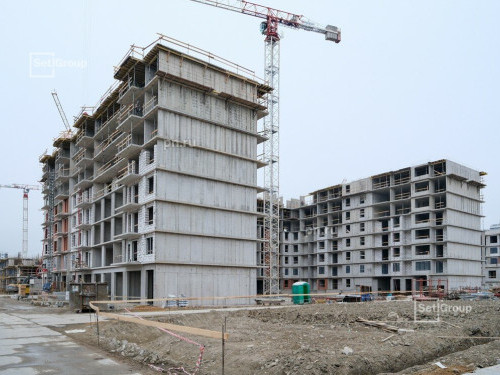

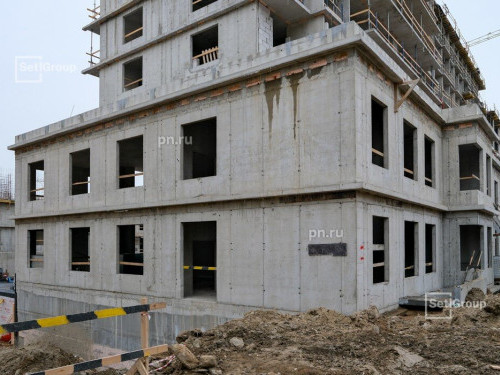

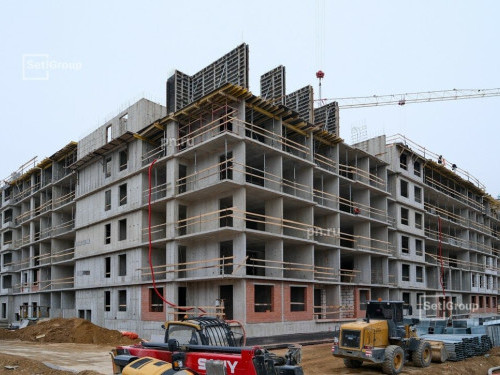

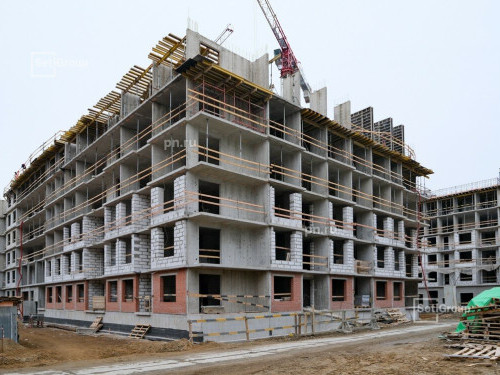

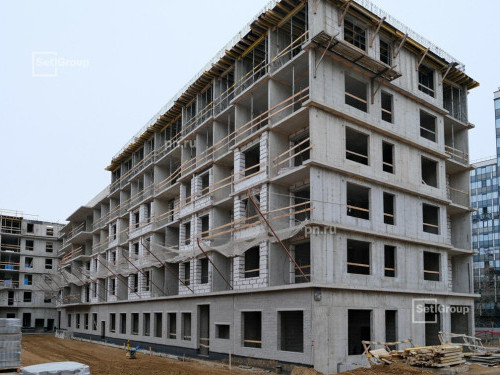

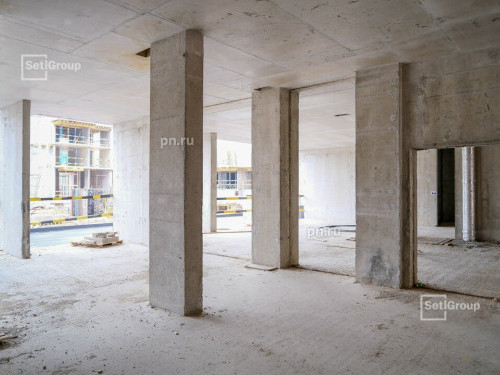

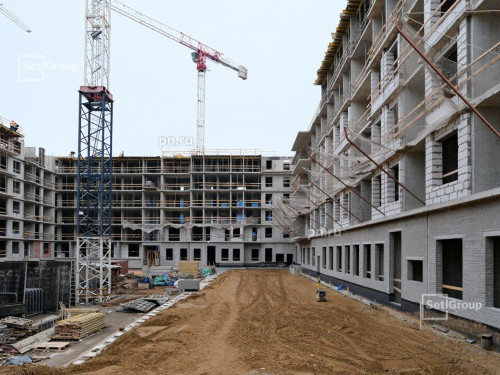

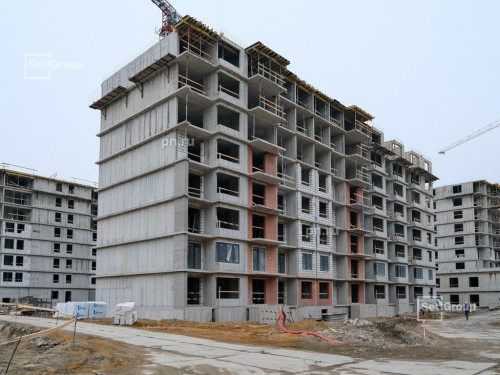

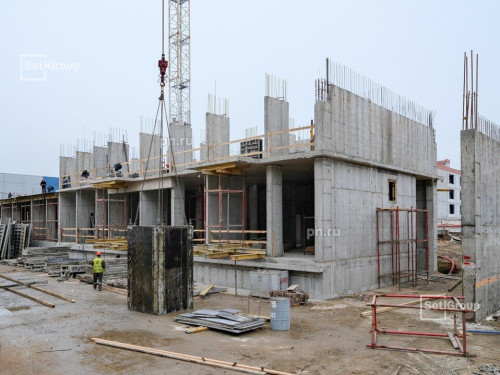

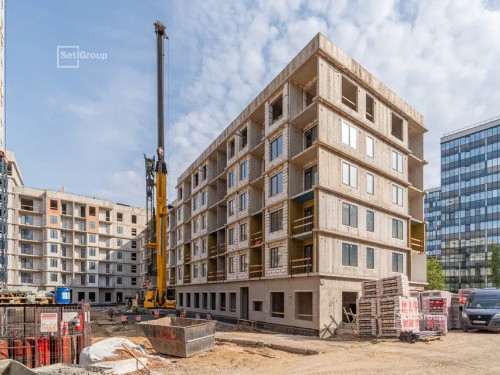

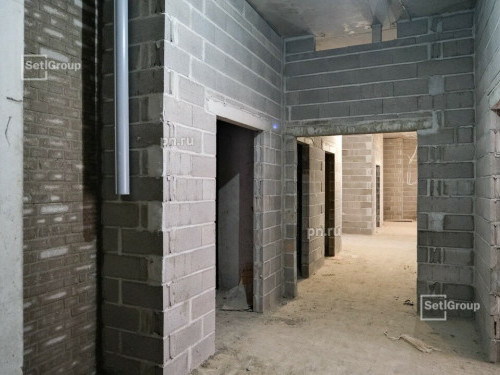

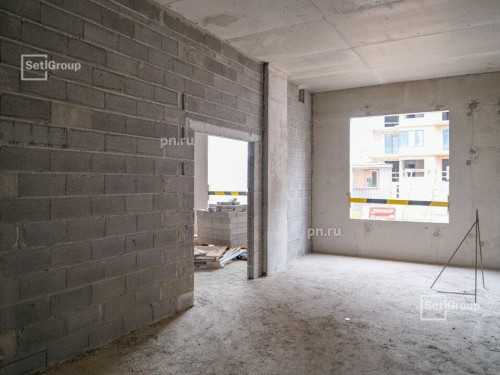

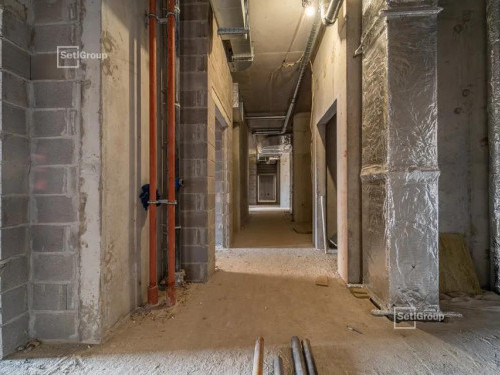

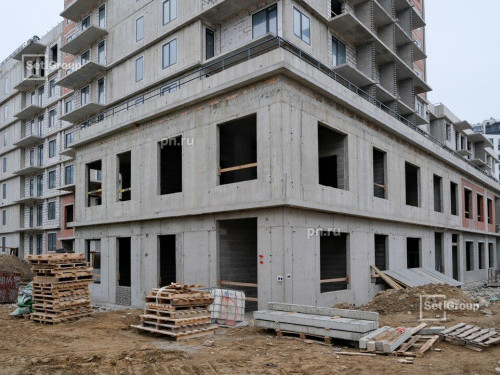

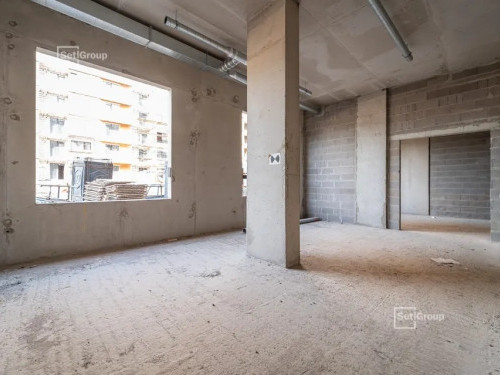

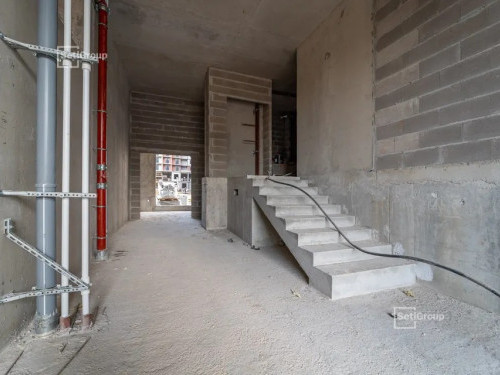

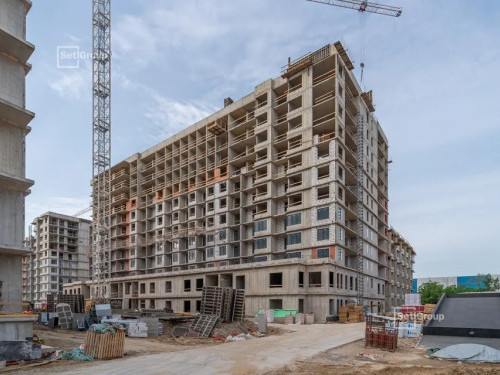

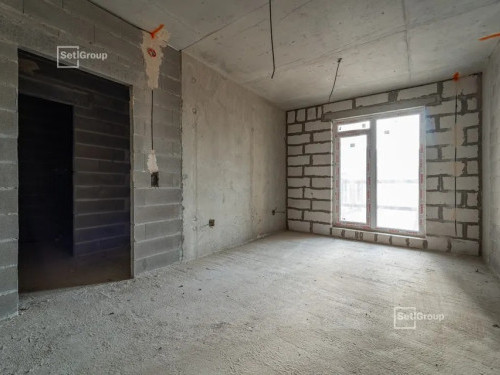

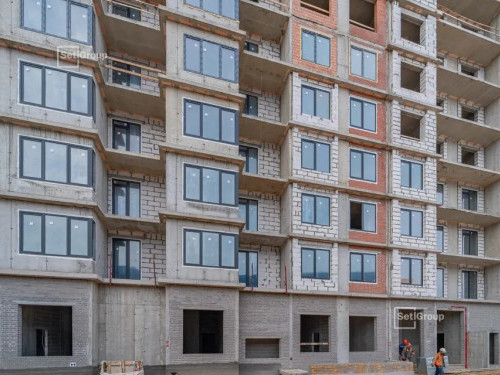

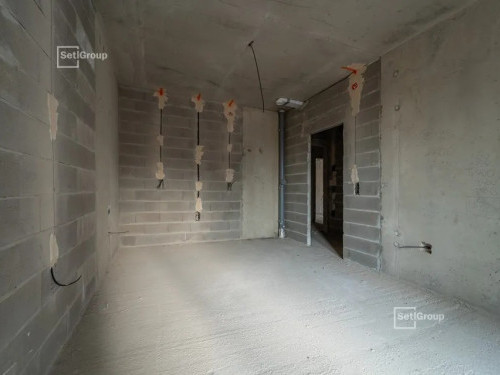

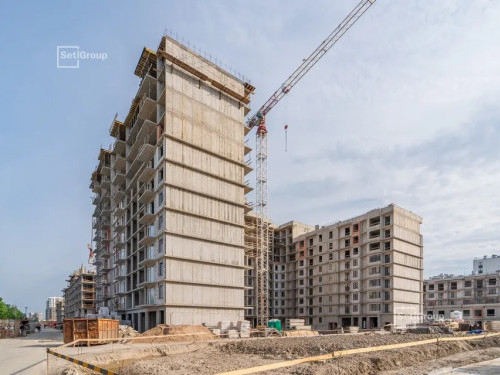

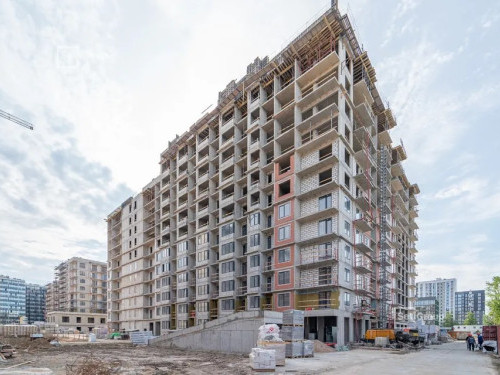

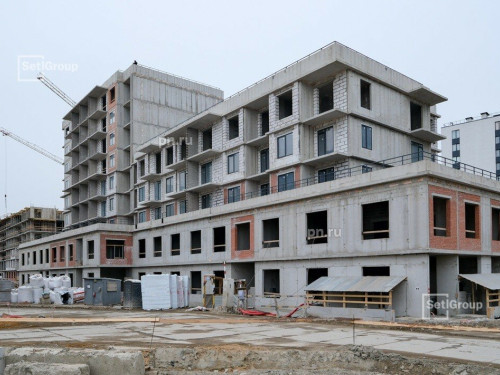

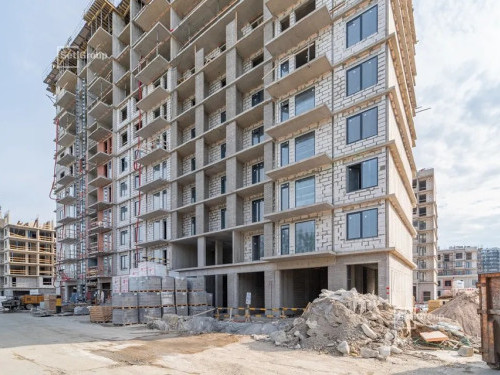

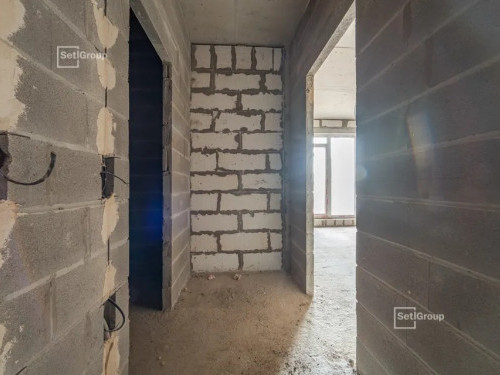

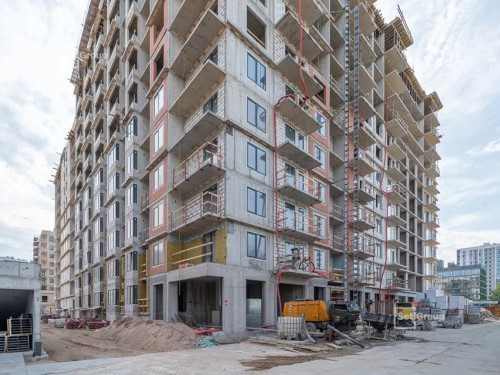

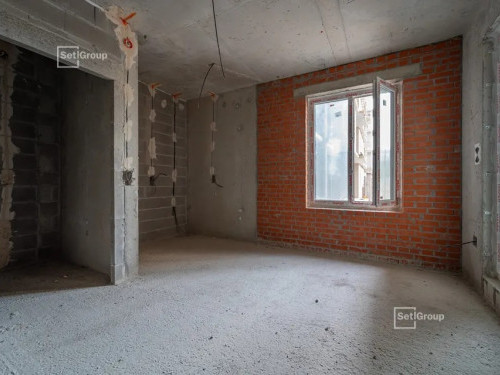

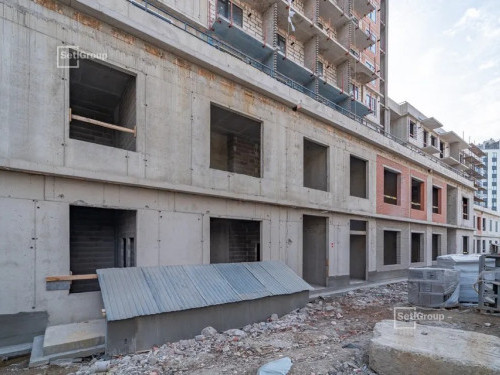

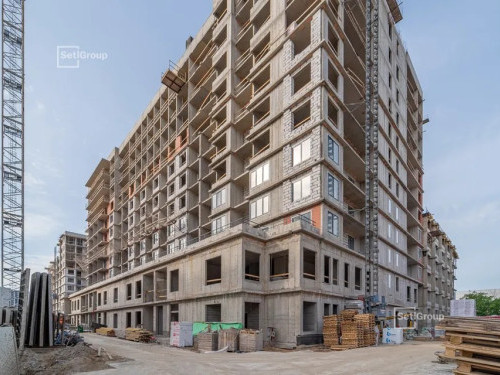

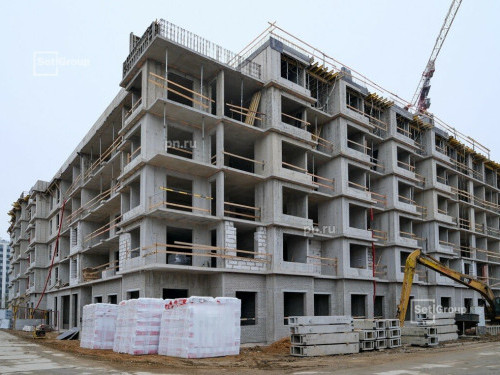

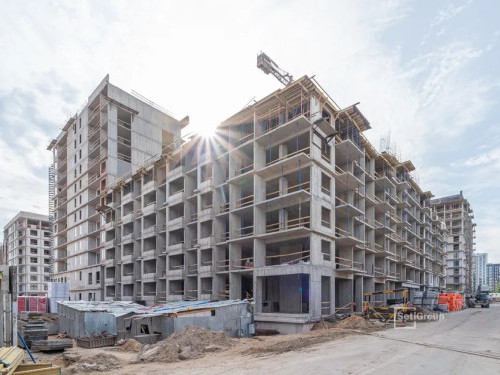

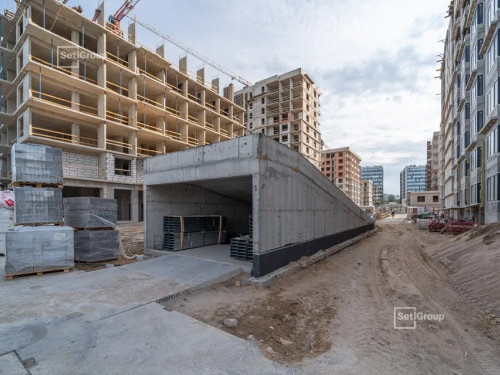

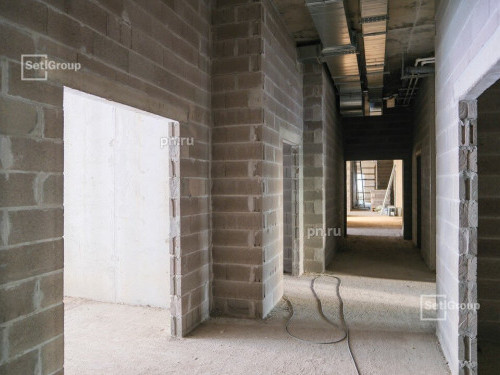

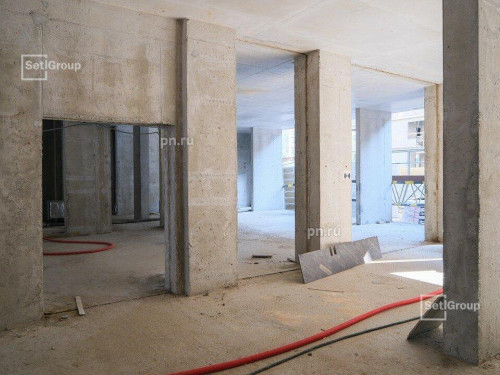

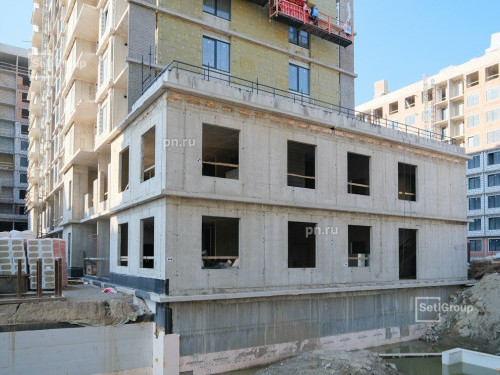

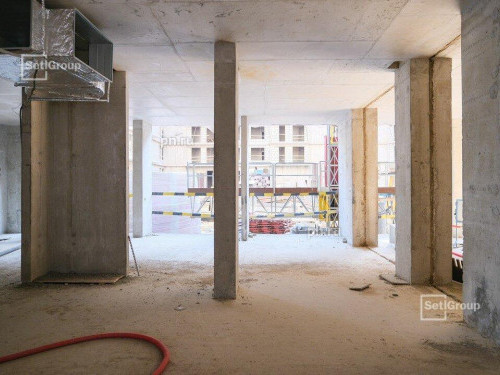

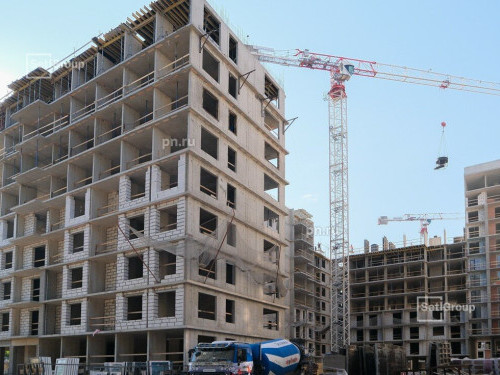

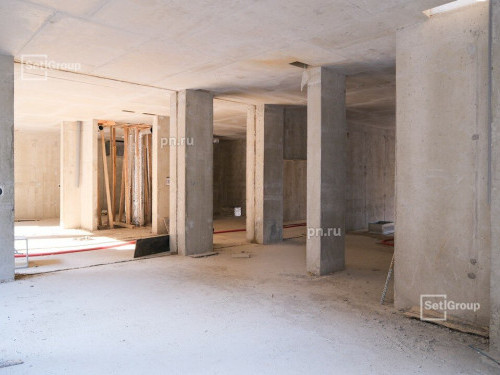

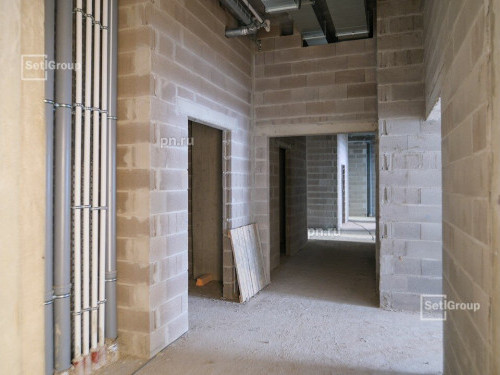

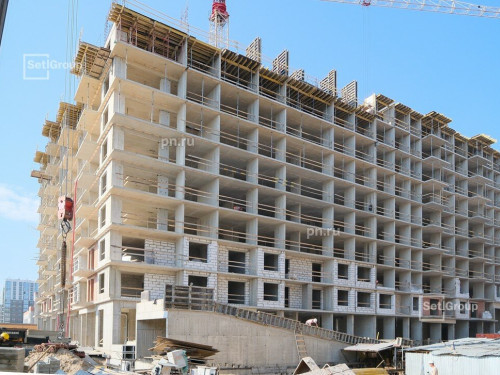

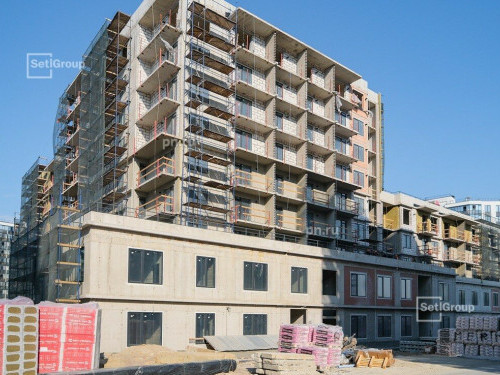

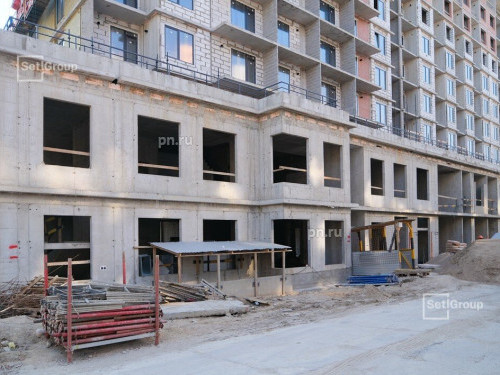

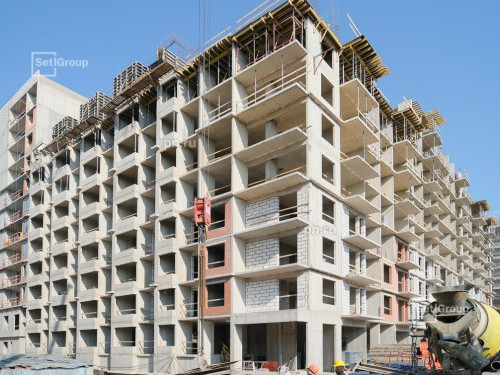

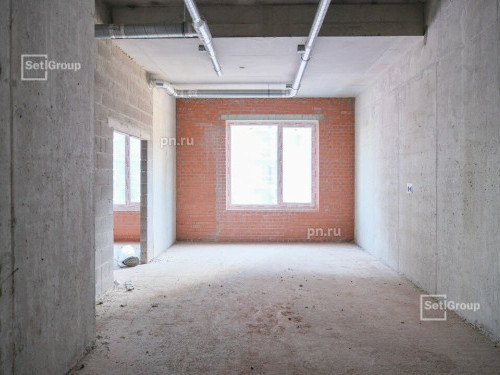

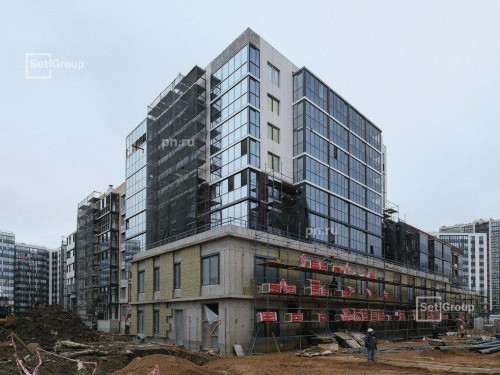

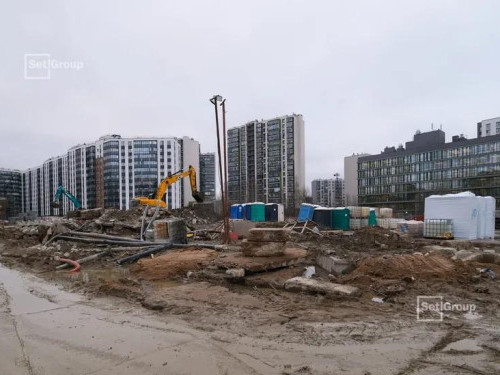

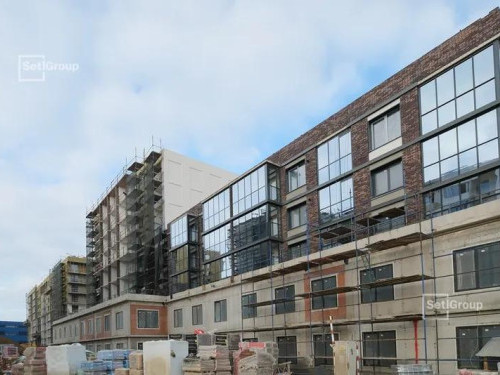

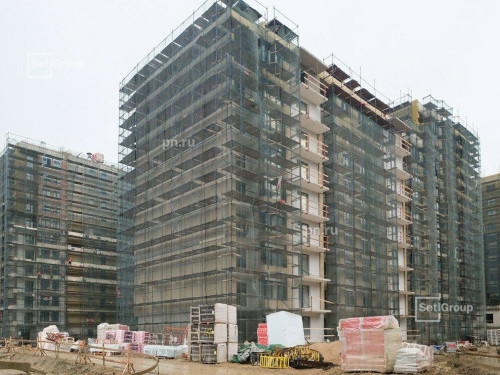

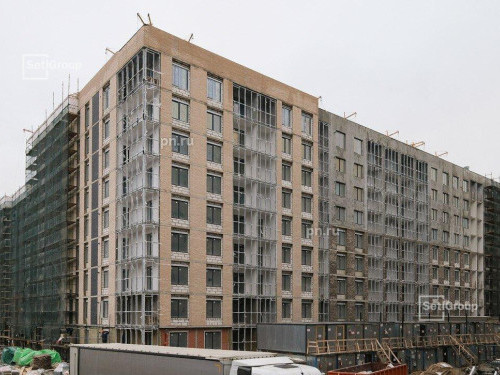

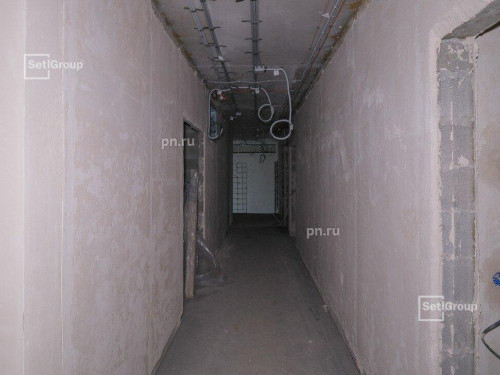

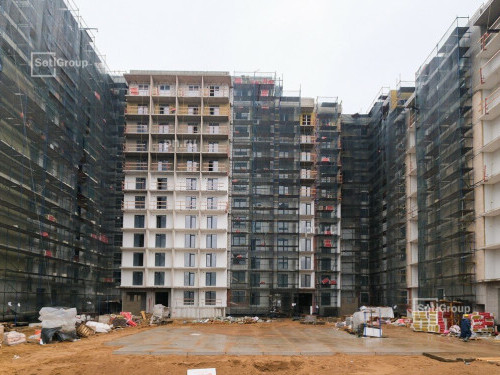

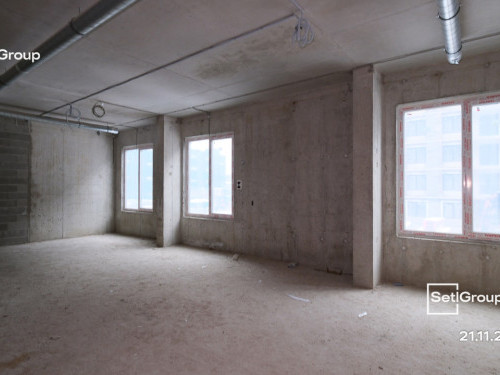

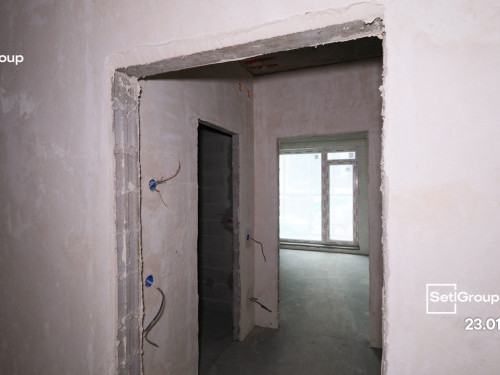

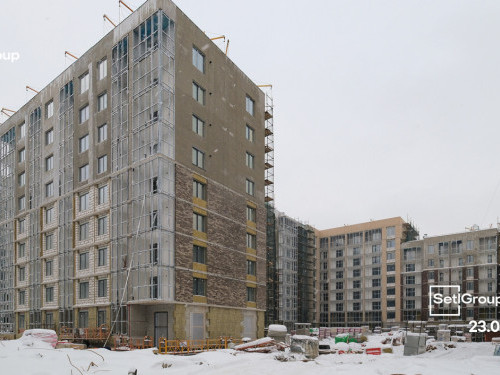

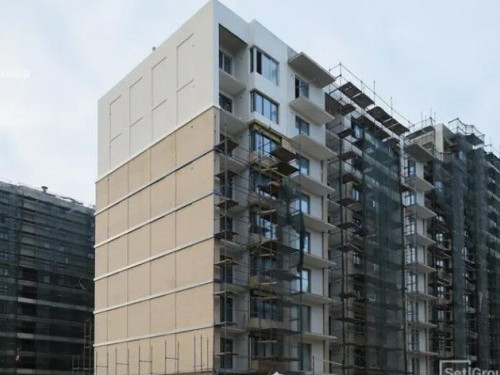

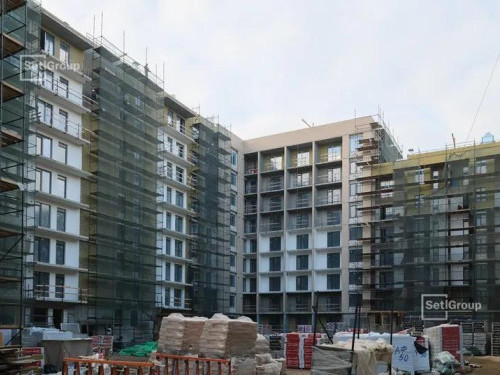

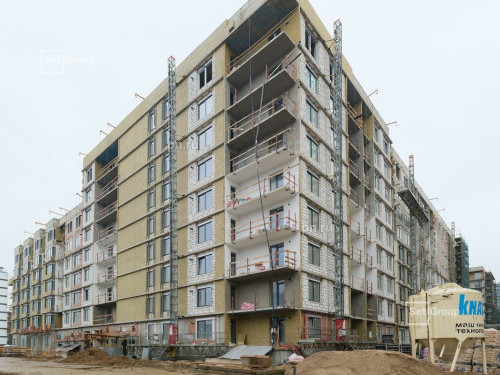

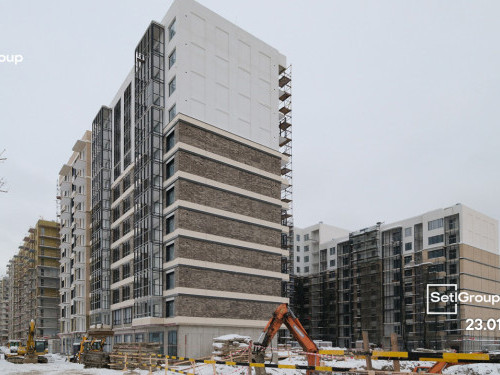

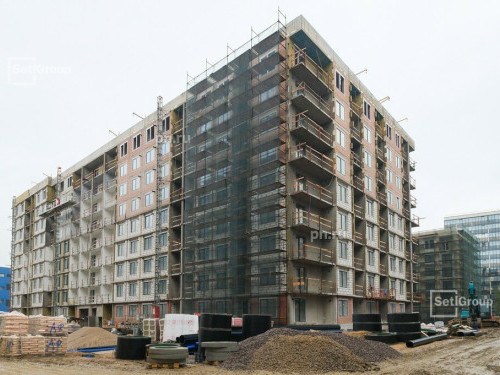

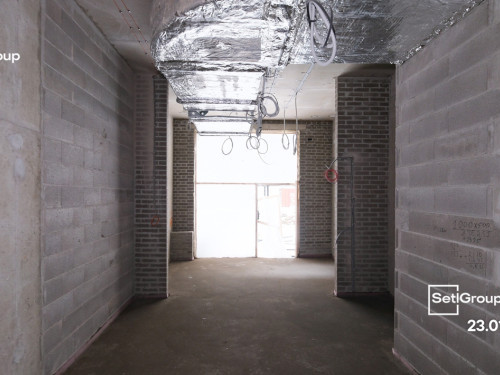

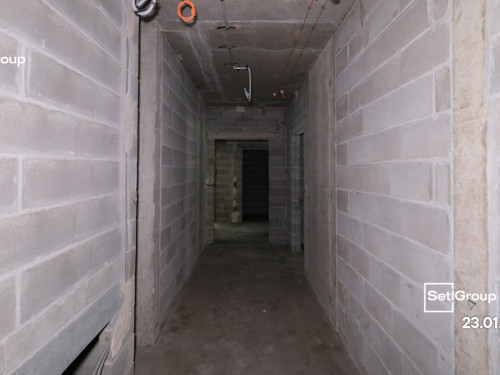

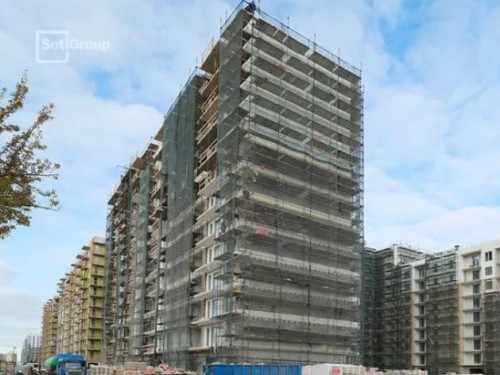

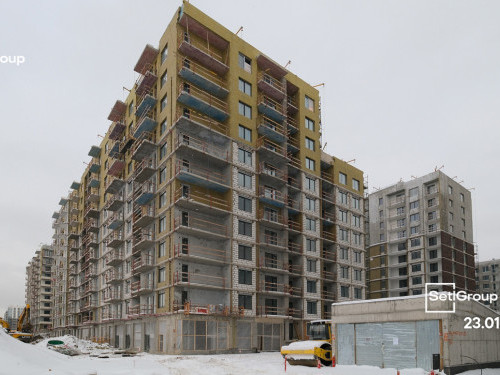

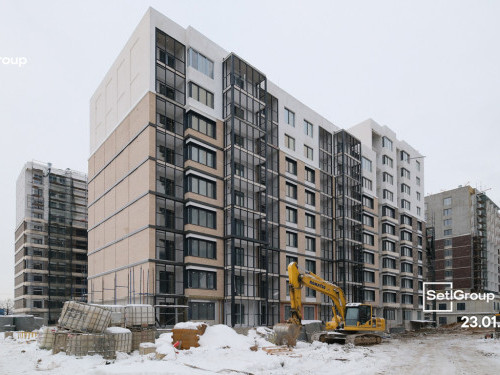

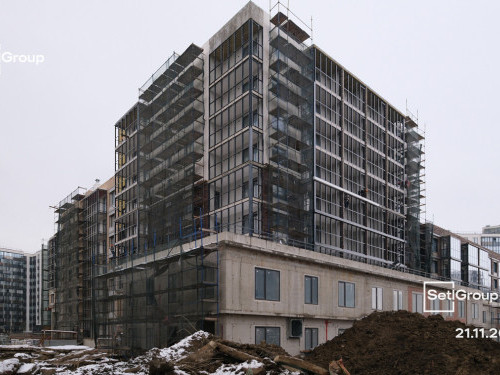

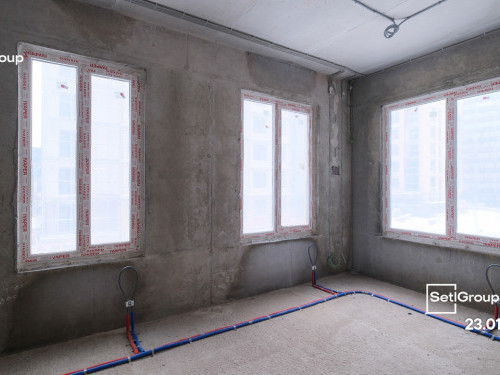

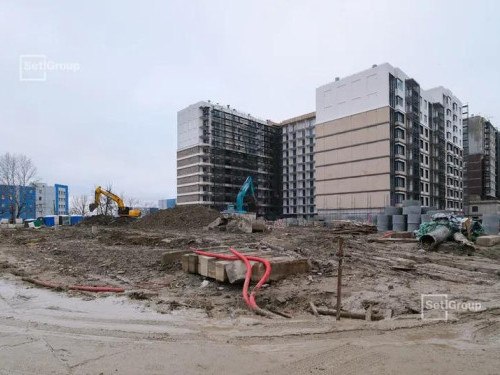

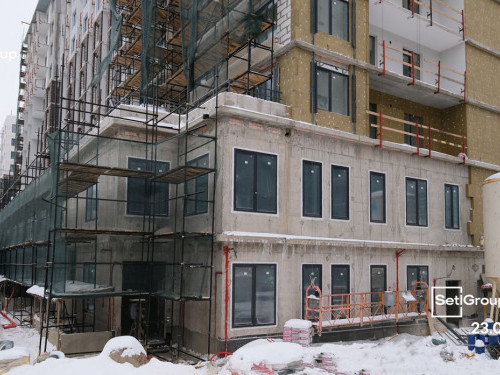

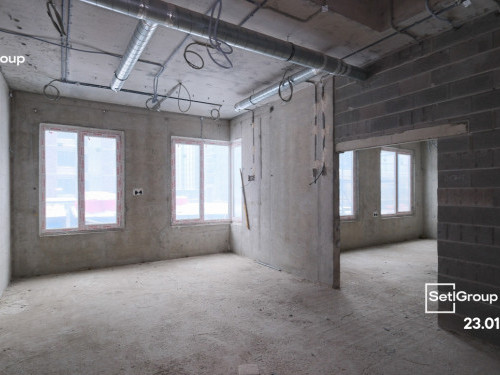

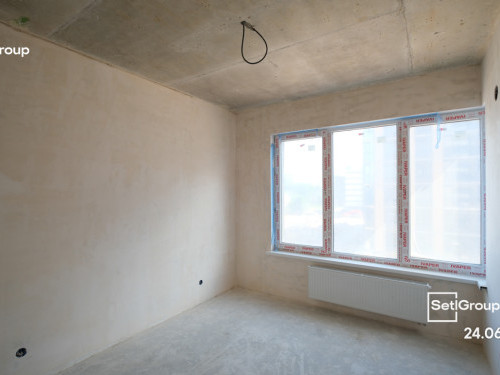

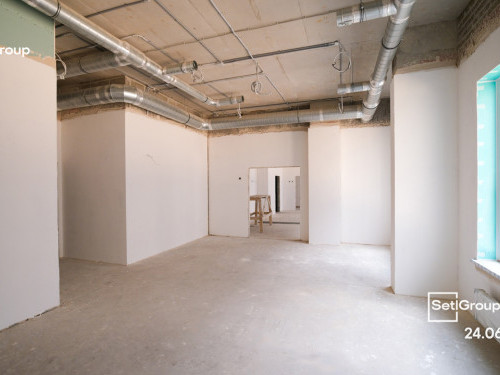

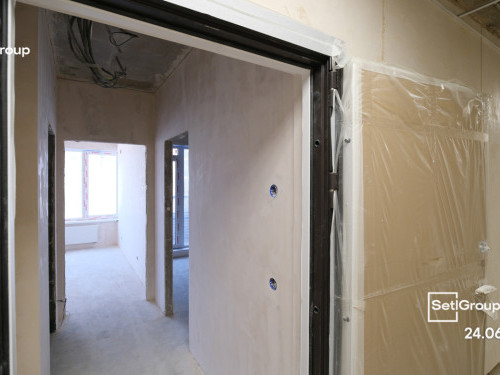

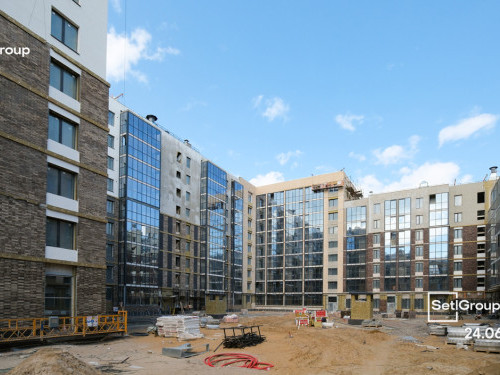

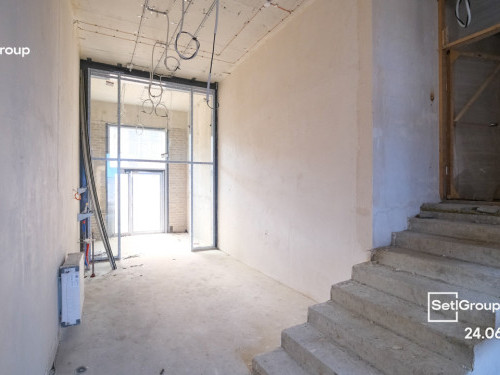

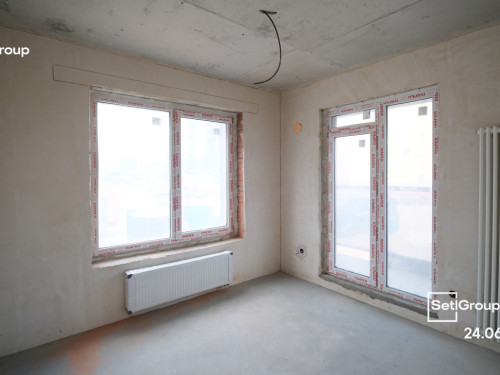

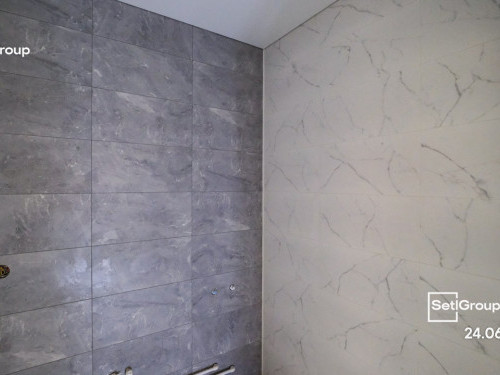

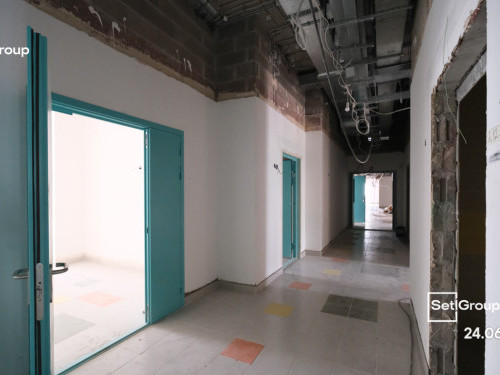

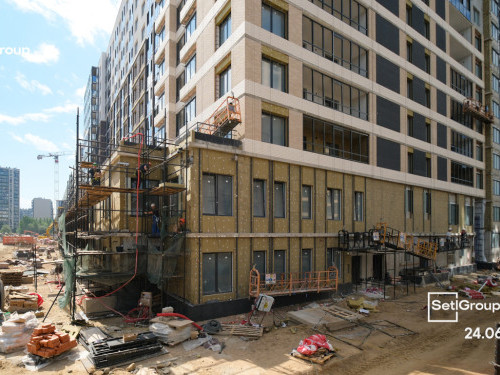

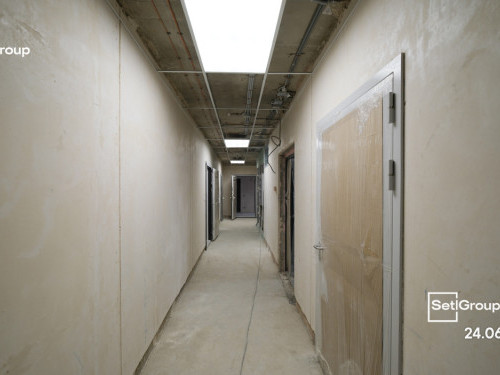

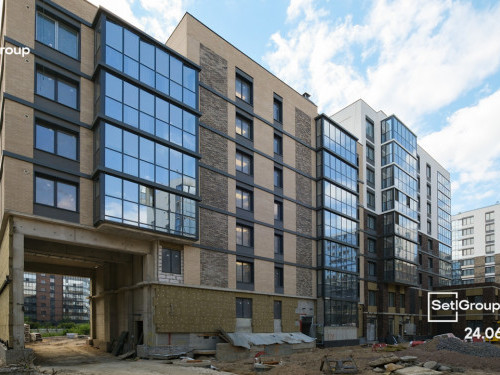

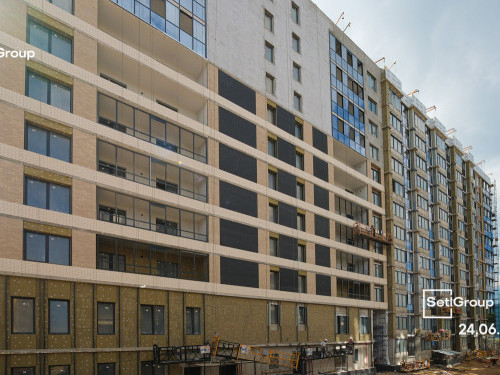

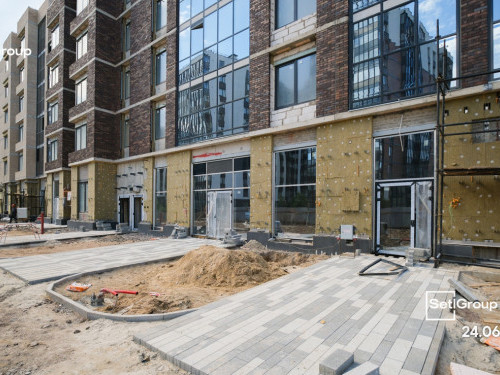

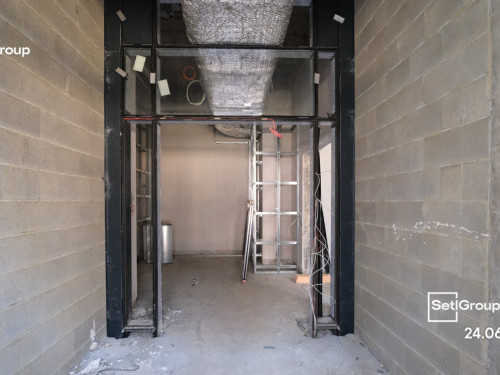

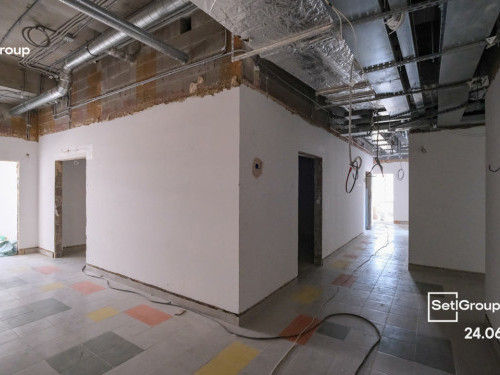

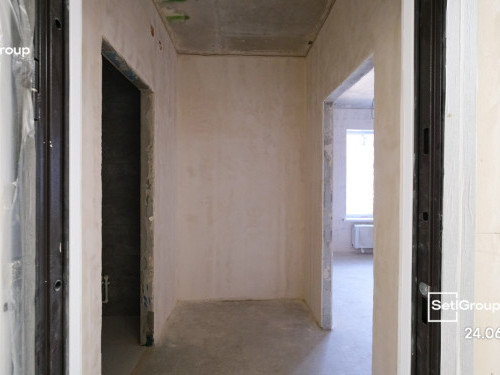

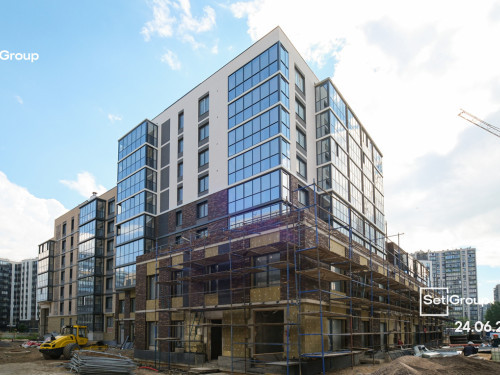

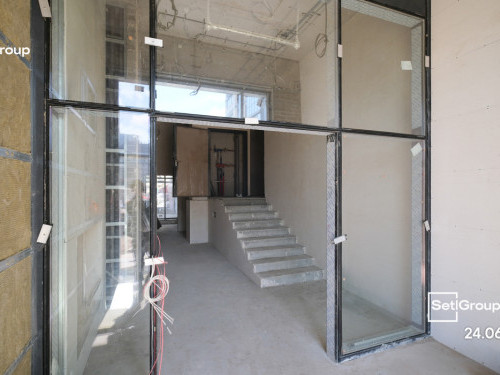

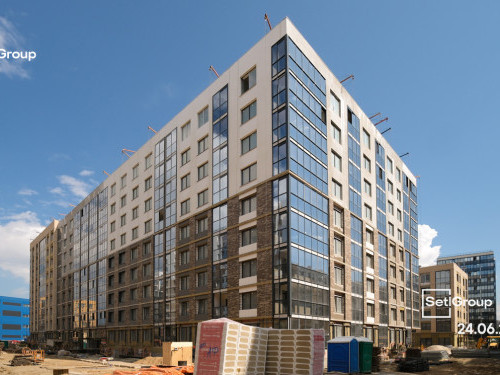

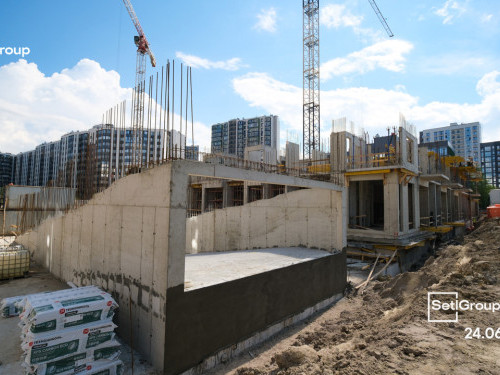

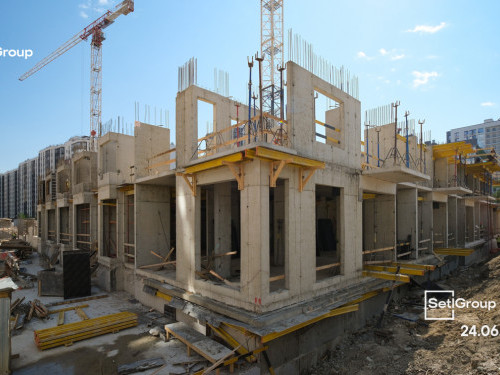

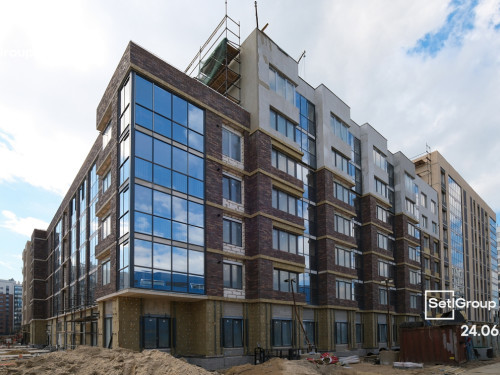

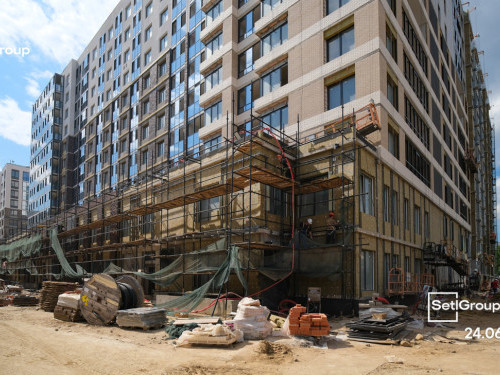

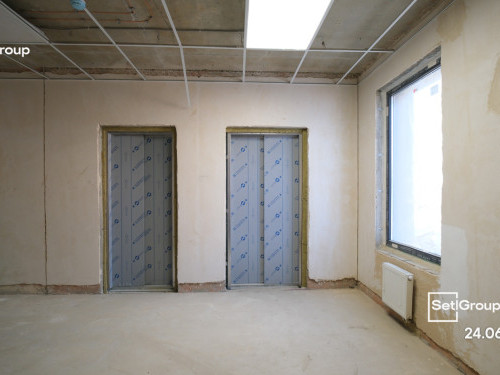

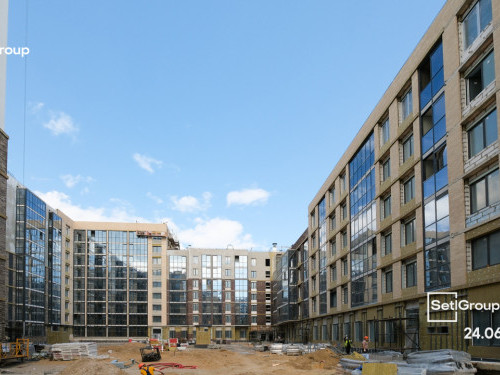

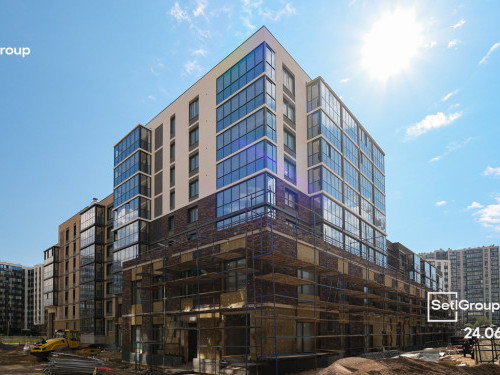

Ход строительства ЖК "Титул в Московском"

Показать
  • Все
  • 1.1 корпус
  • 1.2 корпус

Январь, 2025

  • 1.1 корпус
  • Секции 1.1 - 1.3

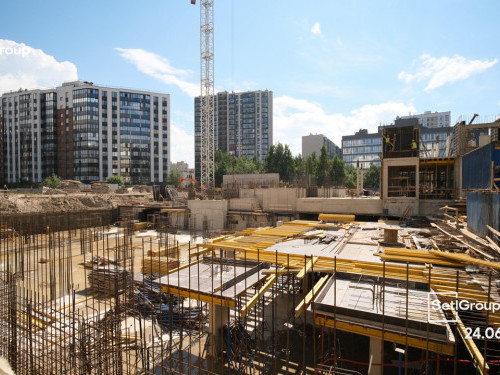

  • Завершены работы по разработке котлована.
  • Ведутся работы по устройству:
  • - ростверка секции 1.1;
  • - стен -2 этажа секции 1.2;
  • - стен технического этажа секции 1.1;
  • - гидроизоляции наружных стен секции 1.1;
  • - демонтажа распорной системы секций 1.1 и 1.2.
  • Секции 2.1 – 2.6

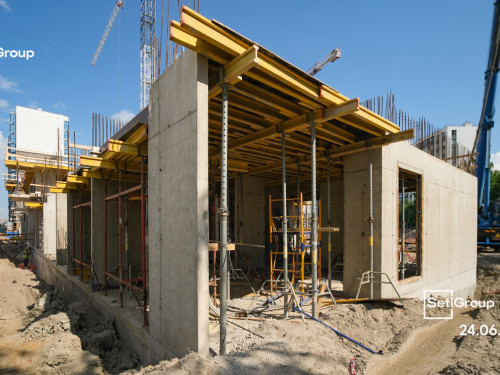

  • Завершены работы по устройству монолитного каркаса -2 этажа.
  • Ведутся работы по устройству:
  • - стен -1 этажа секций 2.1-2.3;
  • - стен 3 этажа секций 2.4- 2.6;
  • - гидроизоляции наружных стен с последующей обратной засыпкой секций 2.1-2.3;
  • - гильз систем ЭО, СС в ДОО 1.
  • Секции 3.1 – 3.4
  • Завершены работы по:
  • - извлечению шпунтового ограждения;
  • - утеплению наружных стен нулевого цикла;
  • - устройству обратной засыпки.
  • Ведутся работы по:
  • - устройству плит перекрытия 2 этажа;
  • - установке гильз систем ЭО, СС на 1 этаже.
  • Секции 4.1 – 4.6
  • Завершены работы по:
  • - извлечению шпунтового ограждения секций 4.5 и 4.6;
  • - утеплению наружных стен нулевого цикла секций 4.5 и 4.6;
  • - устройству обратной засыпки секций 4.5 и 4.6.
  • Ведутся работы по:
  • - устройству монолитного каркаса ниже нулевой отметки секций 4.1-4.4;
  • - монтажу опалубки плиты перекрытия 1.
  • 1.2 корпус
  • Секции 1-3
  • Завершены работы по устройству:
  • - монолитного каркаса ДОО 2, секций 1 и 2.
  • - кровельных надстроек секции 1;
  • - утепления наружных стен нулевого цикла;
  • - обратной засыпки.
  • Ведутся работы по устройству:
  • - монолитного каркаса ниже 5 этажа;
  • - каменной кладки 3 этажа секции 1;
  • - транзитных стояков систем ОВ, ВК 3, 4 этажей секций 1 и 2.
2024

Ноябрь

  • 1.1 корпус
  • Продолжаются работы по разработке котлована.
  • Ведутся работы по устройству:
  • гидроизоляции наружных стен здания секций 2.2-2.6, 3.1-3.3, 4.1-4.5, блоков 1-6;
  • - монолитного каркаса паркинга -1 и -2 этажей;
  • - монолитного каркаса технических этажей секций 1.3, 2.1-2.5, 4.1, 4.3-4.6;
  • - монолитного каркаса 1 этажа секций 3.1-3.4, 4.2;
  • - распорной системы шпунтового ограждения секций 1.1-1.3, 2.3, блока 1;
  • - обратной засыпки секций 2.4-2.5, 3.1, 4.1, 4.4-4.6, 1.1-1.3 блоков 1 и 3.
  • Выполняются работы по:
  • - демонтажу распорной системы шпунтового ограждения секций 2.2-2.3, 4.1, блоков 1 и 3;
  • - извлечению шпунтового ограждения секций 2.4.
  • 1.2 корпус
  • Завершены работы по устройству монолитного каркаса ДОУ, секций 1 и 2.
  • Ведутся работы по устройству:
  • - монолитных конструкций 4 этажа секции 1 и 2;
  • - плиты перекрытия над 1 этажом секции 3.
  • Приступили к производству работ по монтажу транзитных стояков ОВ, ВК.

Октябрь

  • 1.1 корпус
  • Продолжаются работы по разработке котлована.
  • Ведутся работы по устройству:
  • - монолитного каркаса паркинга 1 - 2 этажей;
  • - монолитного каркаса технических этажей секций 3.2, 3.3, 2.1-2.5, 4.1-4.6;
  • - распорной системы шпунтового ограждения 1-4 Блоков;
  • - обратной засыпки 2 и 5 Блоков.
  • Выполняются работы по:
  • - демонтажу распорной системы шпунтового ограждения 5 и 7 Блоков;
  • - извлечению шпунтового ограждения секций 3.1 и 3.4.
  • 1.2 корпус
  • Завершены работы по устройству монолитных стен 1 этажа секции 1.
  • Ведутся работы по устройству:
  • - гидроизоляции подземной части здания секций 2 и 3;
  • - обратной засыпки секций 1 и 2;
  • - монолитного каркаса технического этажа секции 3;
  • - плиты перекрытия 1 этажа.

Август

  • 1.1 корпус
  • Продолжаются работы по разработке котлована.
  • Ведутся работы по устройству:
  • - монолитного каркаса паркинга 1 - 2 этажей;
  • - распорной системы шпунтового ограждения Блоков 1,2,4;
  • - обратной засыпке Блоков 5 и 7.
  • - демонтажу распорной системы шпунтового ограждения Блоков 5 и 7;
  • - извлечению шпунтового ограждения Блока 7.
  • 1.2 корпус
  • Ведутся работы по устройству монолитного каркаса технического этажа.
  • Ведутся работы по гидроизоляции подземной части здания.
  • Ведутся работы по обратной засыпке.

Июль

  • 1.1 корпус
  • Продолжаются работы по разработке котлована.
  • Ведутся работы по устройству:
  • - монолитного каркаса;
  • - распорной системы шпунтового ограждения;
  • - обратной засыпке.
  • 1.2 корпус
  • Ведутся работы по устройству монолитного каркаса.

Июнь

  • 1.1 корпус
  • Продолжаются работы по разработке котлована.
  • Ведутся работы по устройству:
  • - монолитного каркаса;
  • - распорной системы шпунтового ограждения;
  • - обратной засыпке.
  • 1.2 корпус
  • Завершены работы по разработке грунта котлована.
  • Ведутся работы по устройству монолитного каркаса.

Май

  • 1.1 корпус
  • Завершены работы по устройству временных подъездных путей.
  • Продолжаются работы по разработке котлована.
  • Ведутся работы по устройству:
  • - монолитного каркаса;
  • - распорной системы шпунтового ограждения;- площадок складирования.
  • 1.2 корпус
  • Завершены работы по устройству свайного основания.
  • Продолжаются работы по:
  • - организации временных подъездных путей;
  • - устройству площадок складирования;
  • - разработке грунта котлована.

Апрель

  • 1.1 корпус
  • Ведутся работы по:
  • - разработке котлована;
  • - устройству монолитного каркаса;
  • - организации временных подъездных путей;
  • - устройству площадок складирования.
  • 1.2 корпус
  • Закончены работы по устройству свайного основания.<
  • Ведутся работы по:
  • - организации временных подъездных путей;
  • - устройству площадок складирования.

Март

  • 1.1 корпус
  • Завершены работы по устройству:
  • - шпунтового ограждения;
  • - свайного основания.
  • Выполняются работы по разработке котлована.
  • Ведутся работы по устройству монолитного каркаса.
  • 1.2 корпус
  • Осуществляются работы по устройству свайного основания.
  • Ведутся работы по организации строительной площадки.
  • Выполняются работы по разработке котлована.

Январь

  • 1.1 корпус
  • Завершены работы по испытанию предпроектных свай.
  • Ведутся работы по устройству:
  • - шпунтового ограждения;
  • свайного основания.
2023

Декабрь

  • 1.1 корпус
  • Завершены работы по устройству предпроектных свай.
  • Завершаются работы по испытанию предпроектных свай.

Октябрь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.77 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
