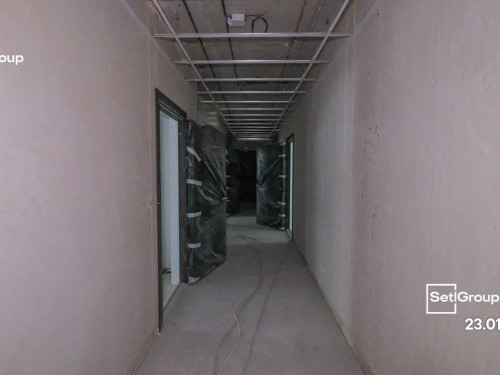

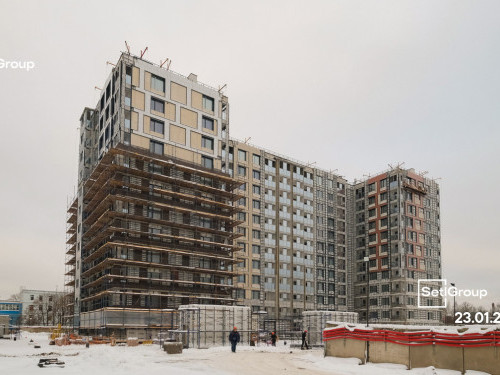

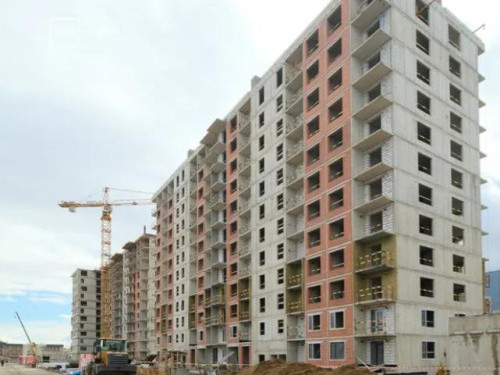

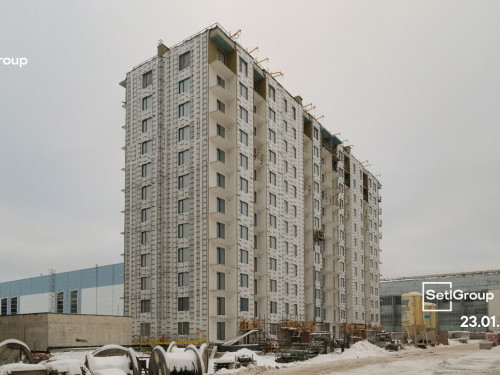

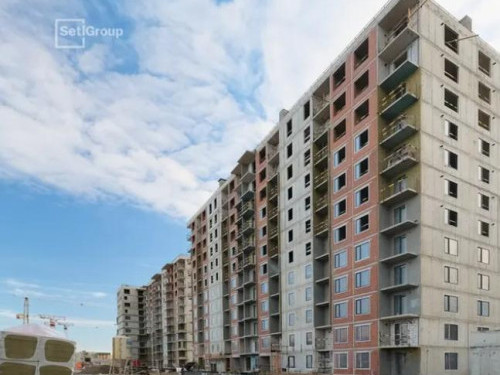

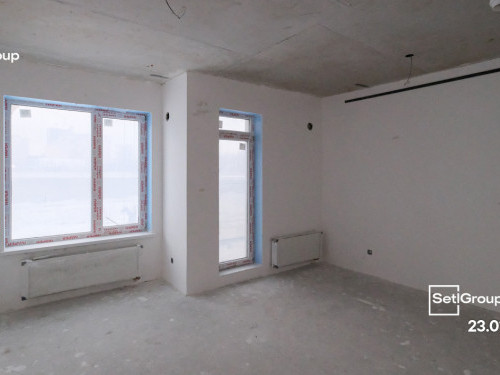

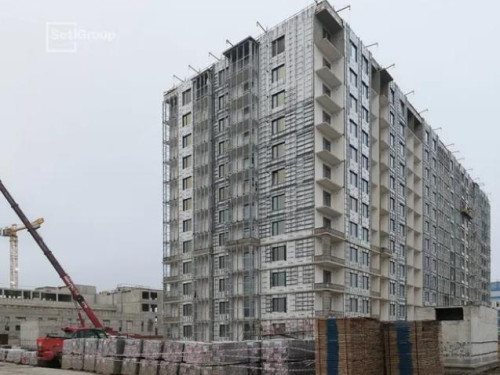

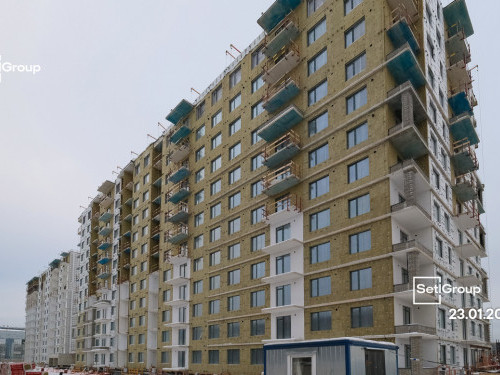

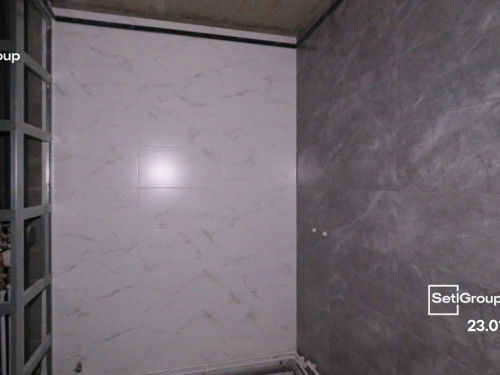

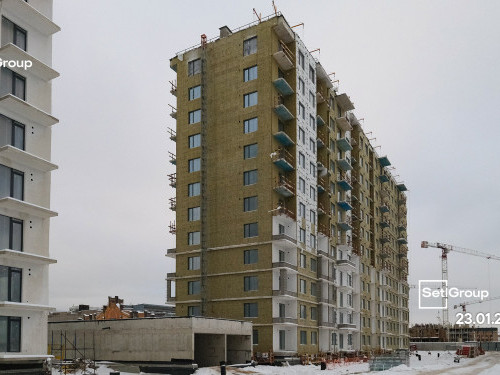

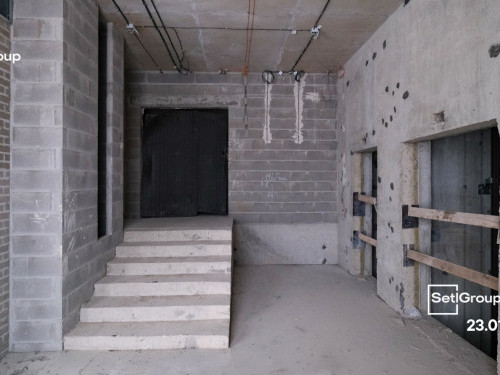

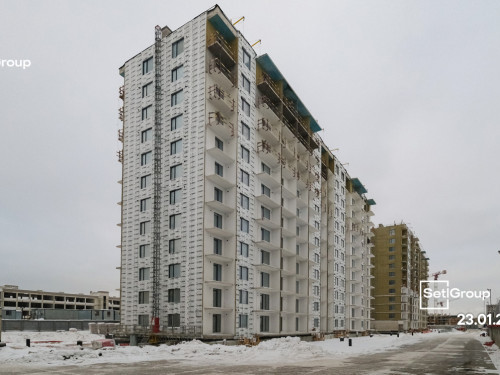

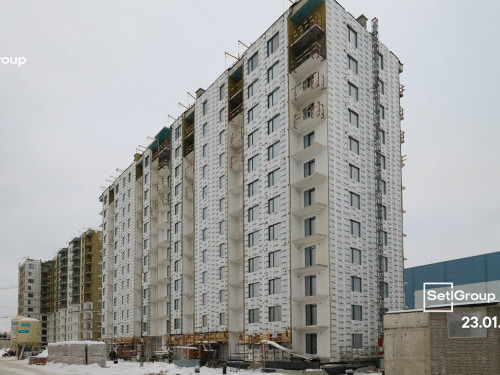

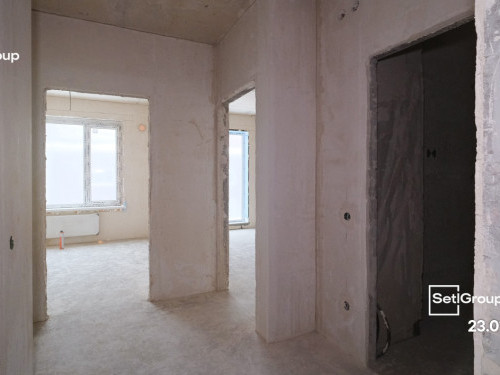

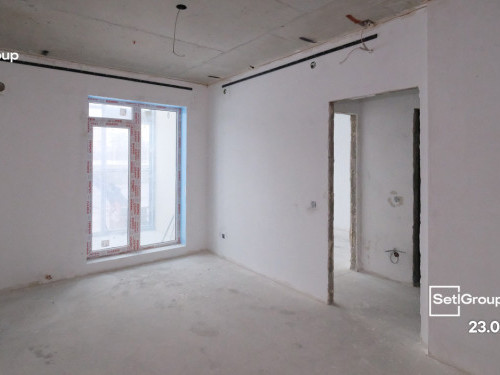

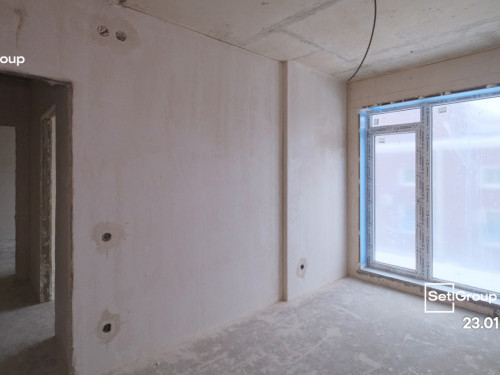

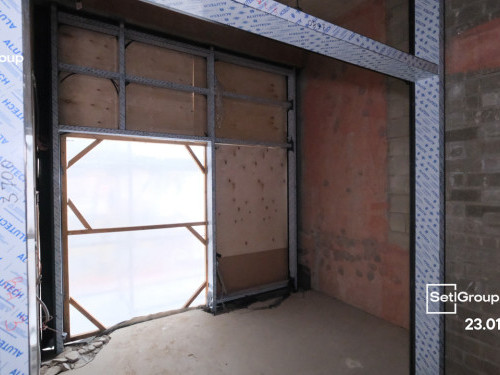

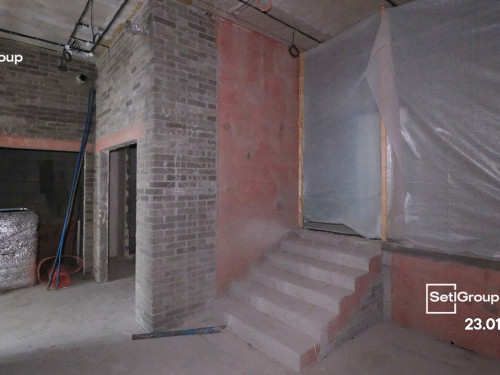

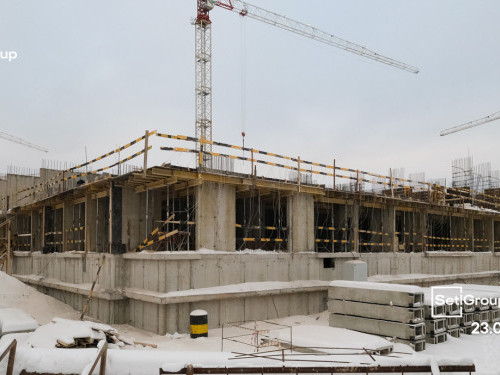

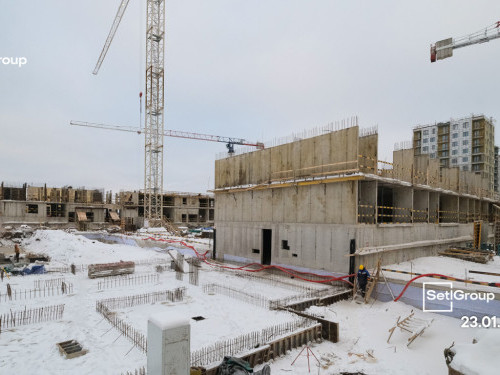

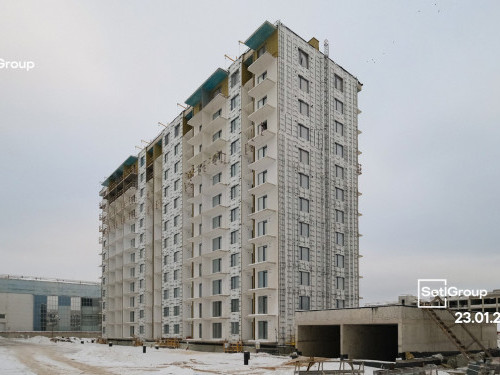

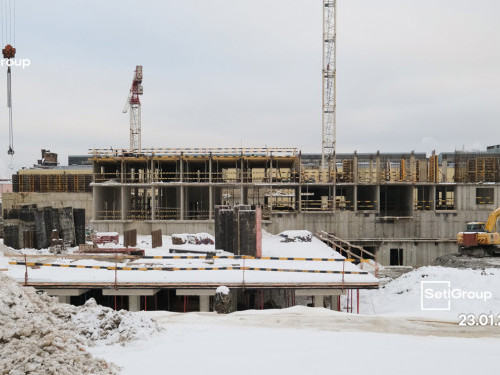

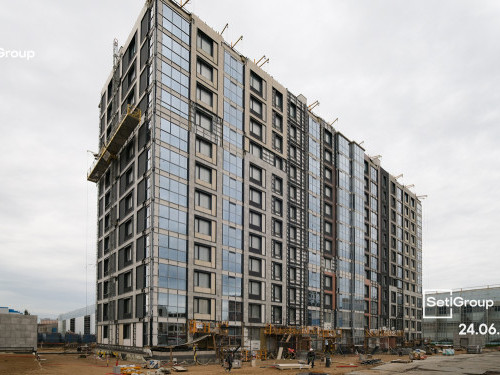

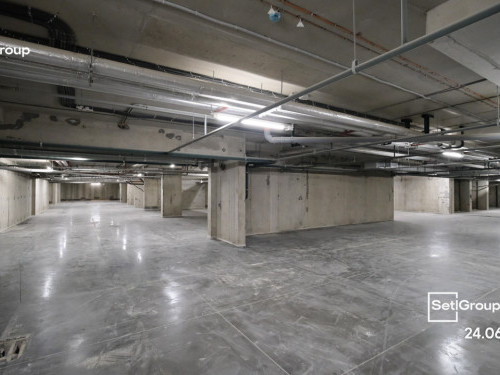

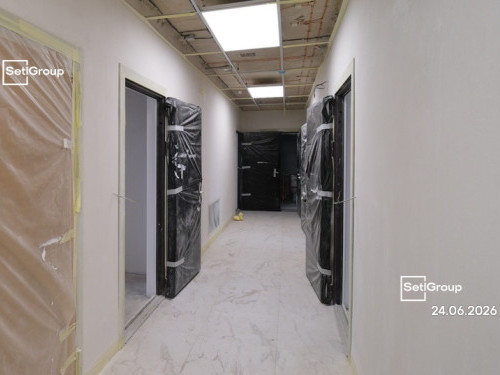

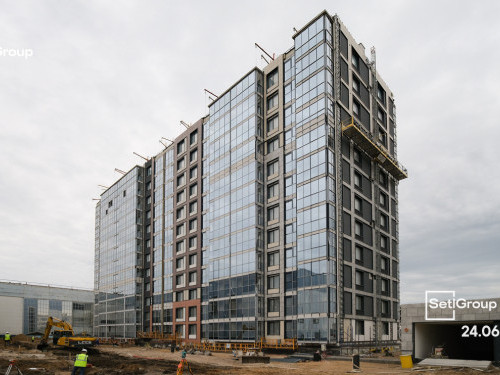

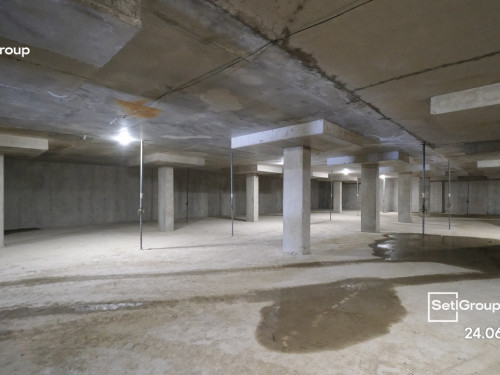

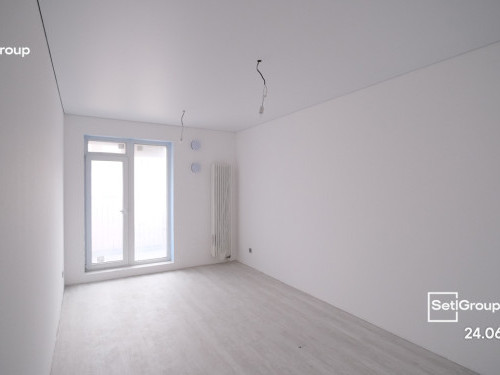

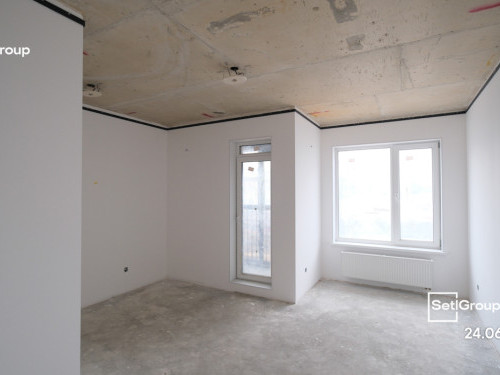

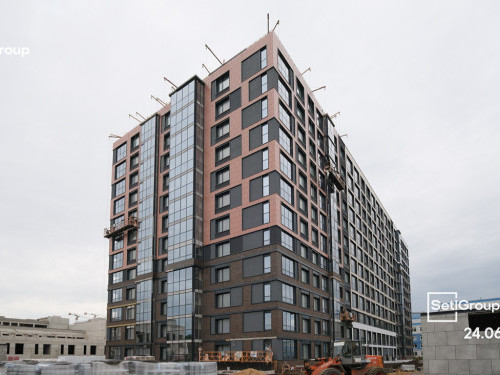

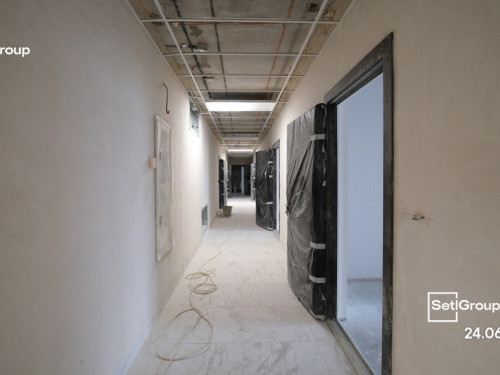

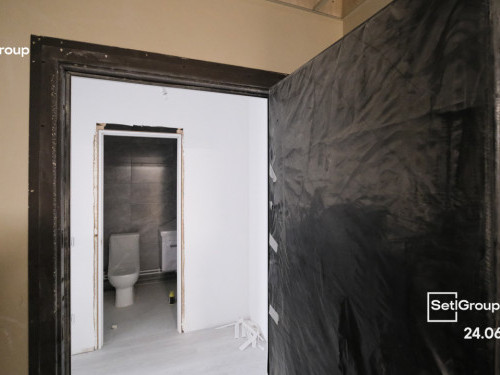

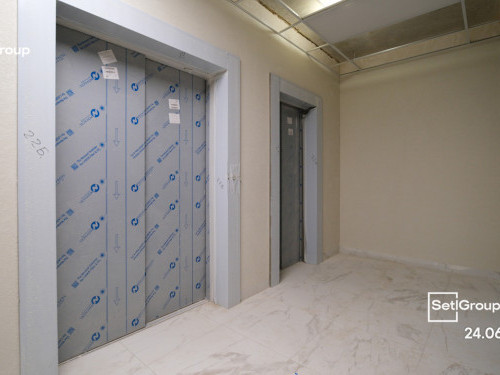

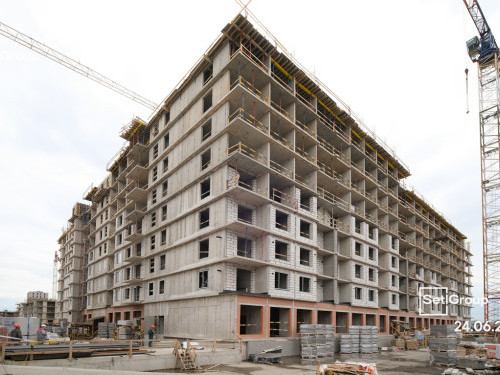

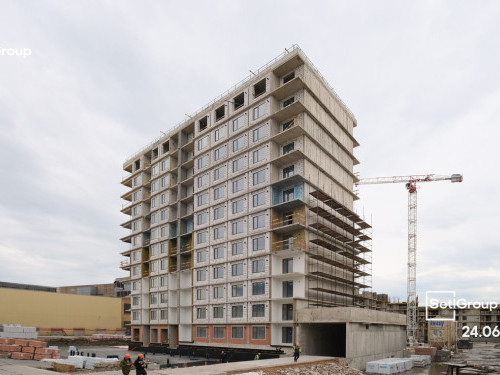

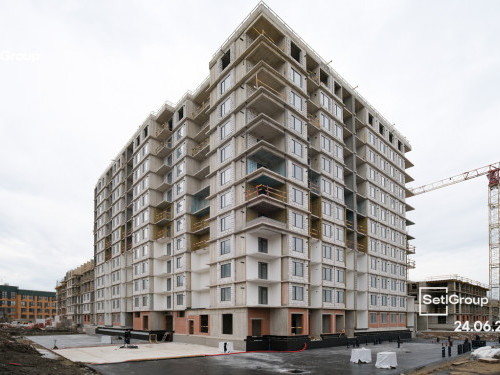

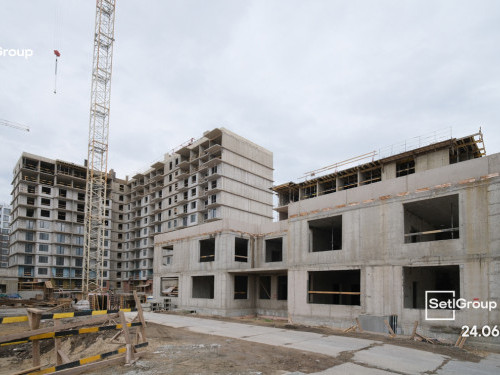

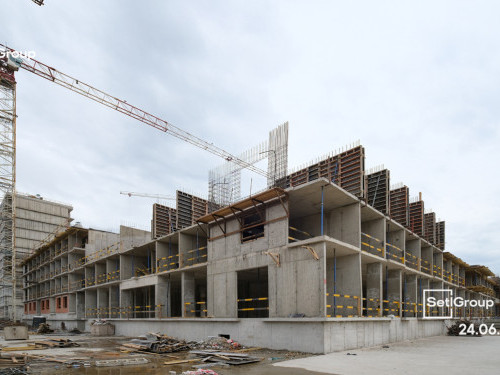

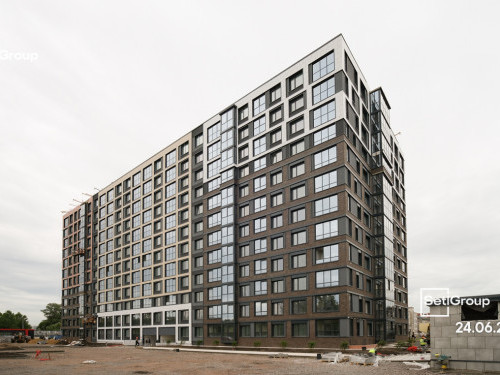

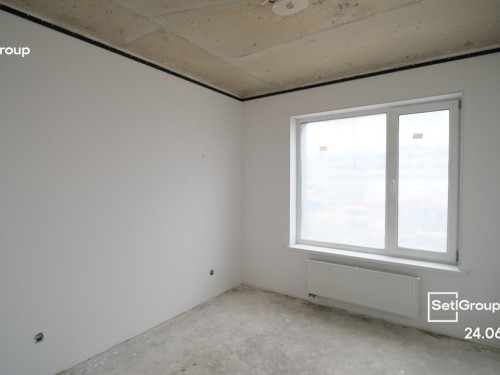

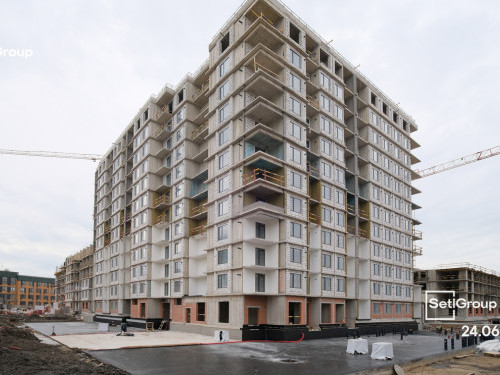

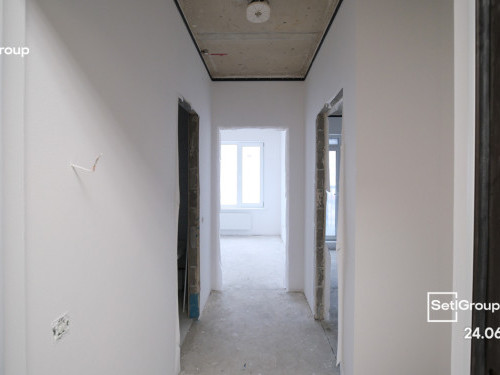

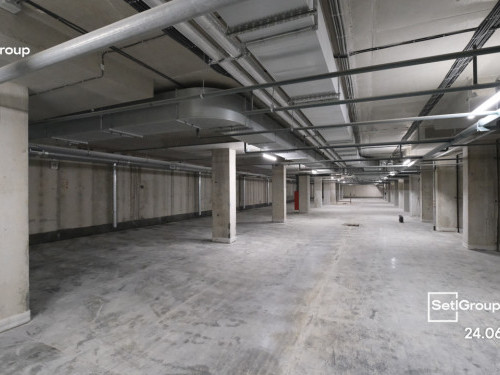

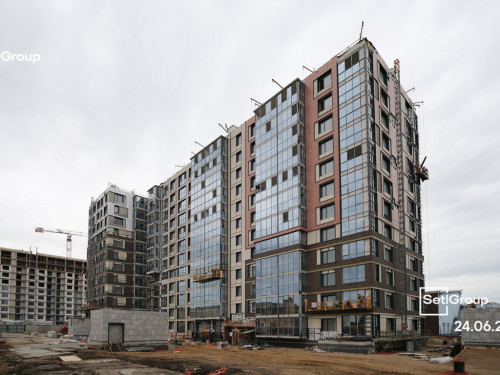

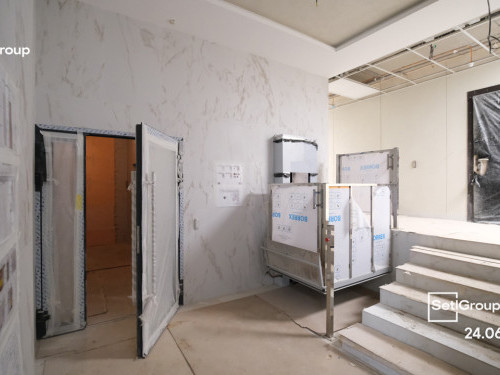

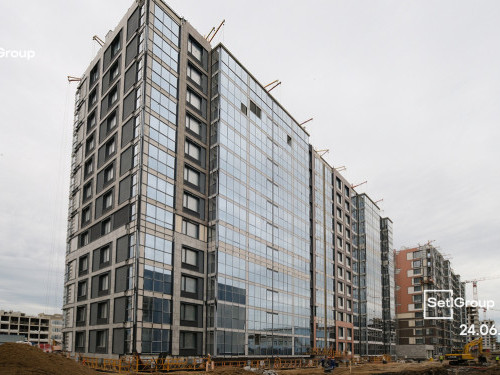

Ход строительства ЖК "Астра Континенталь"

Показать
  • Все
  • 2 корпус
  • 3 корпус

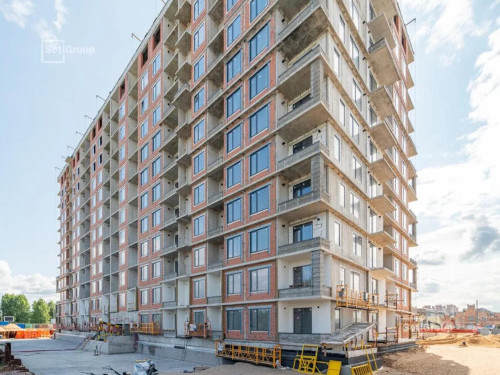

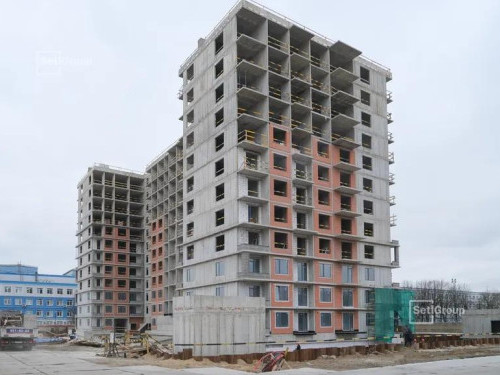

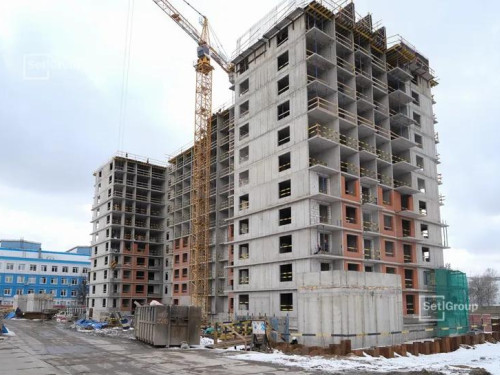

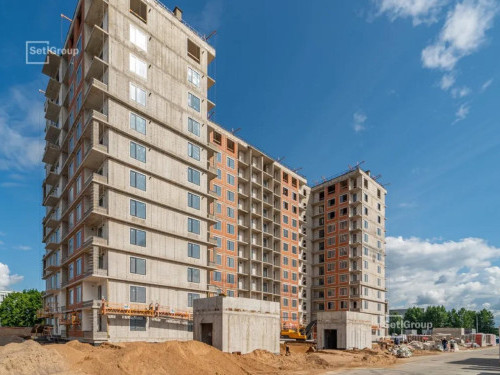

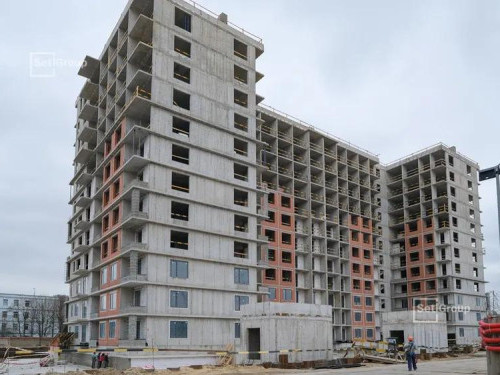

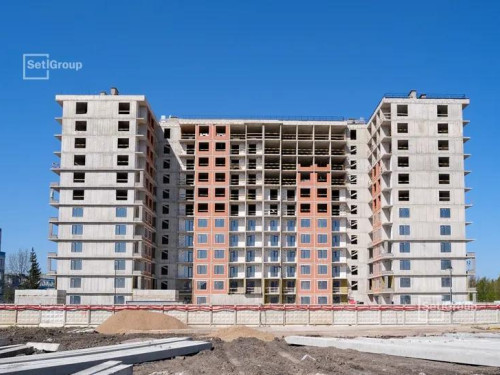

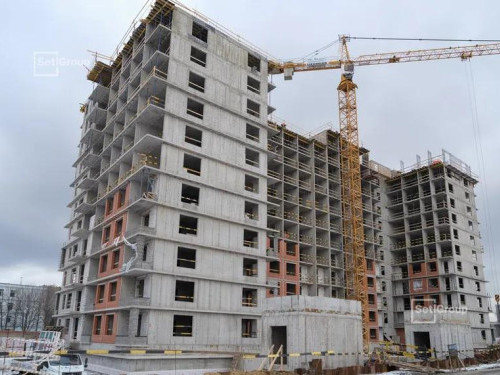

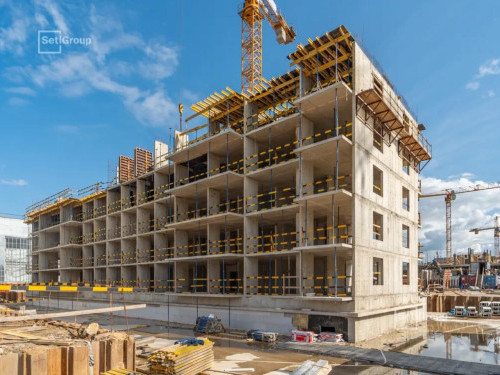

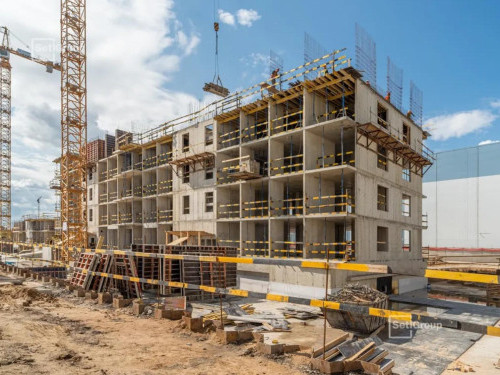

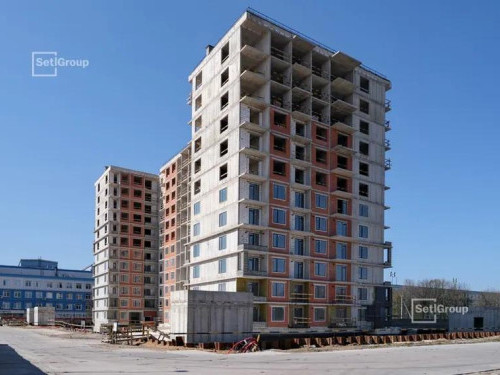

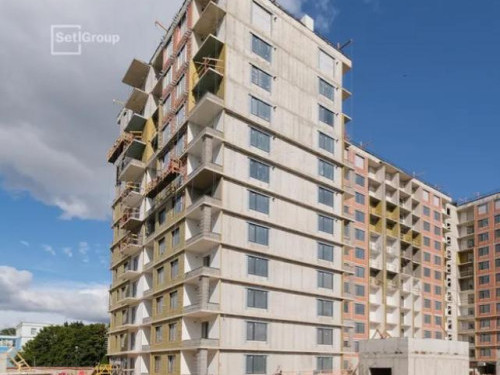

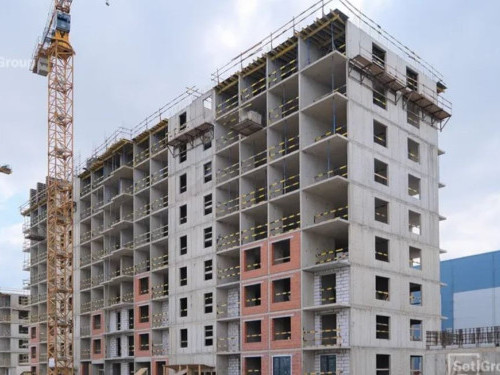

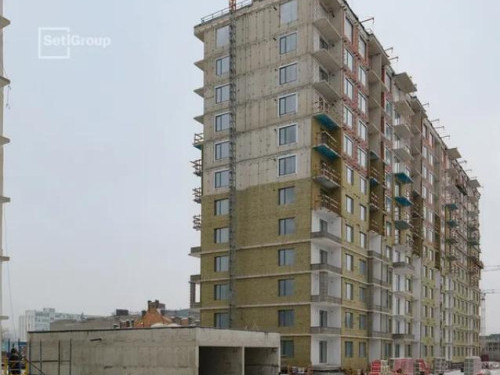

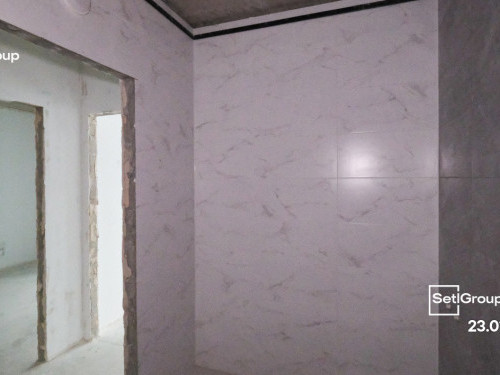

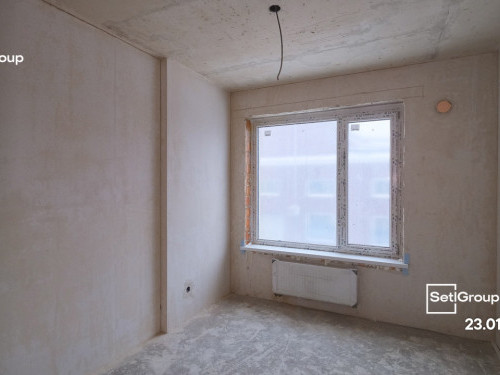

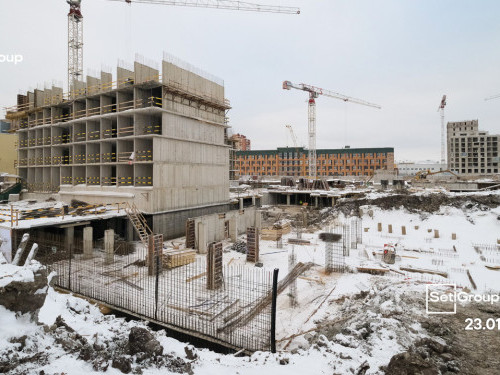

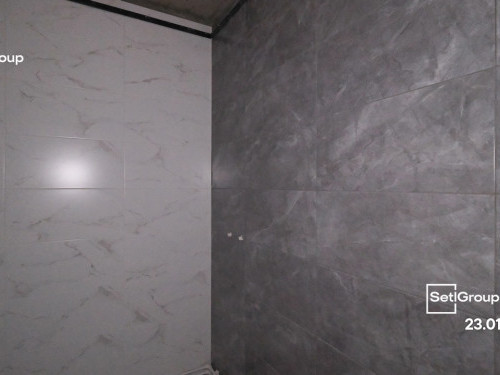

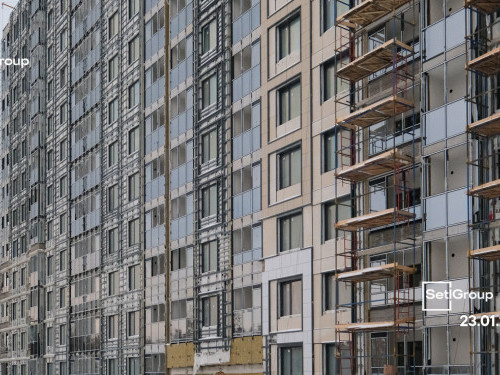

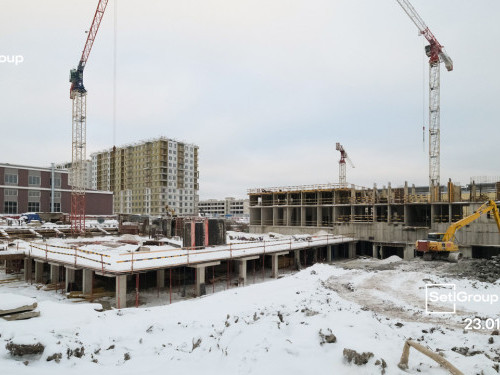

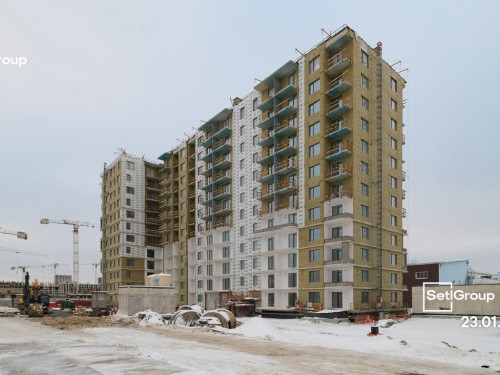

Февраль, 2025

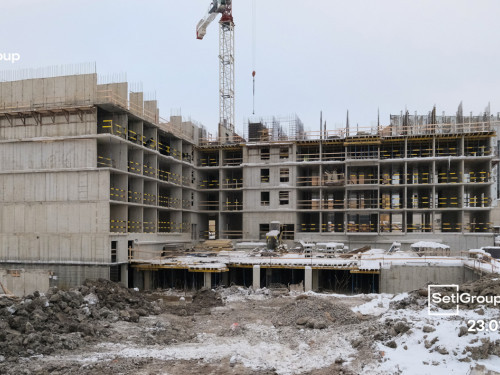

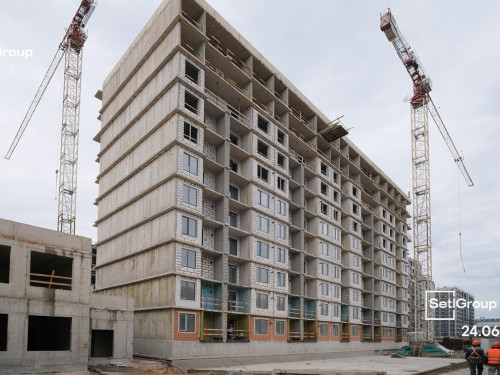

  • 2 корпус

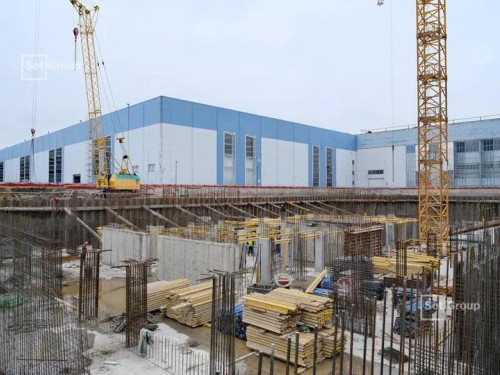

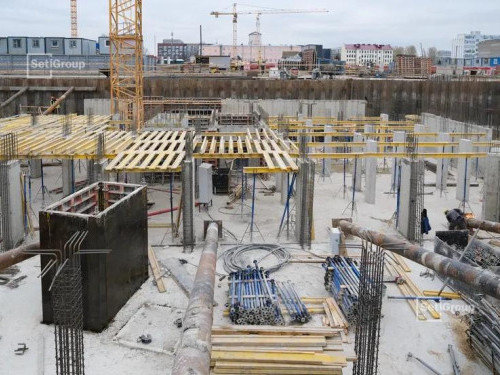

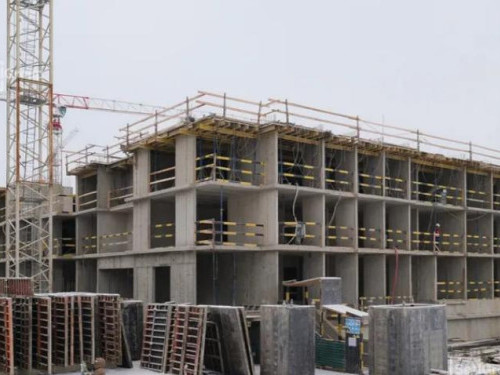

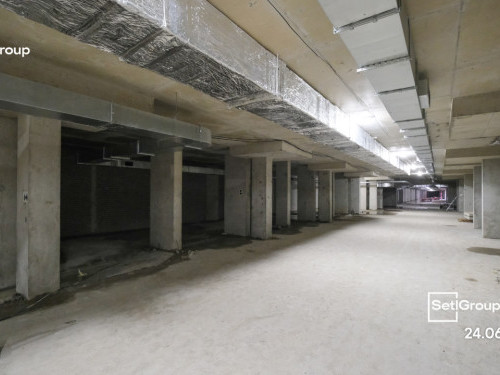

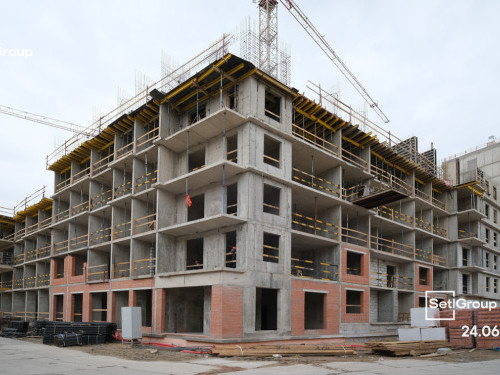

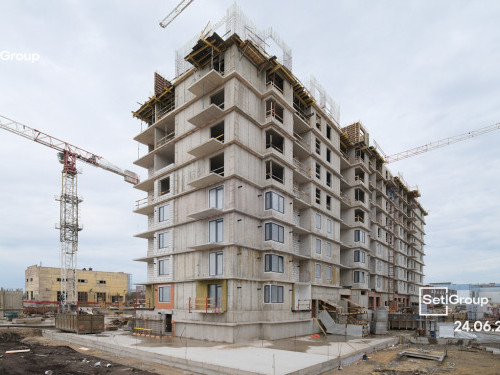

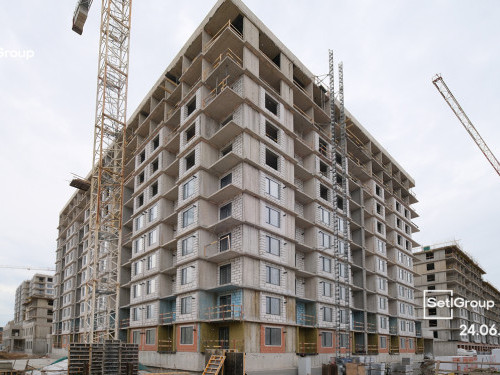

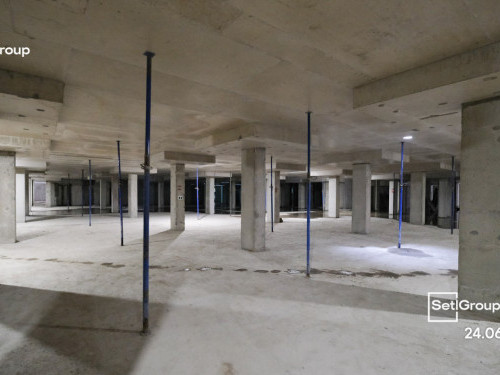

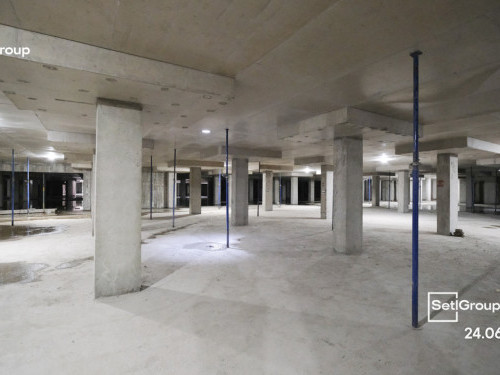

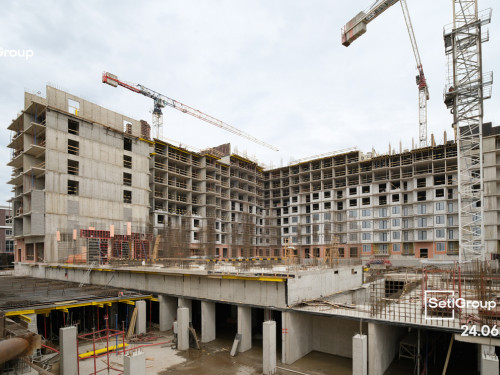

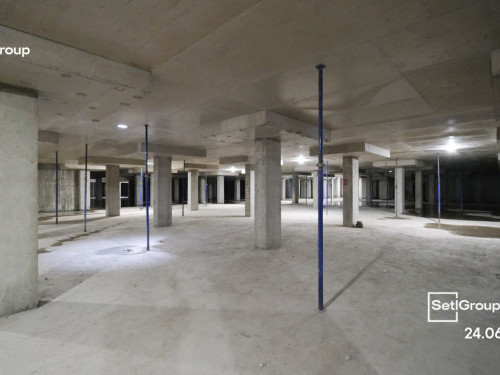

  • Завершены работы по устройству бетонирования световых приямков и лестничных клеток автостоянки.

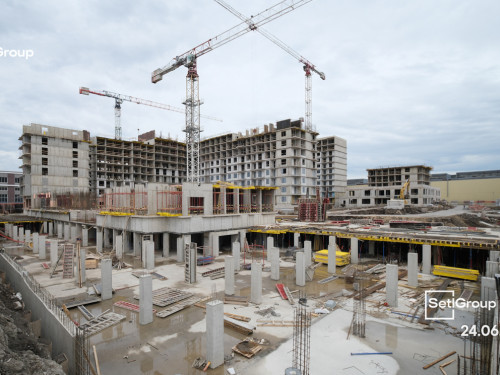

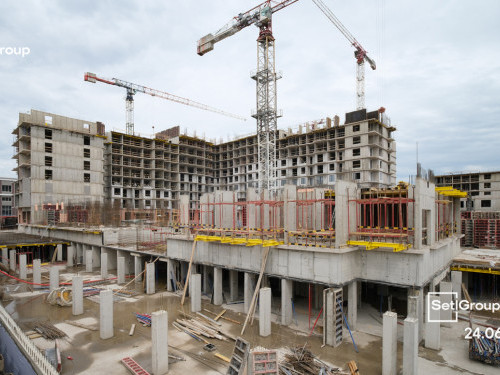

  • Ведутся работы по устройству бетонирования:
  • - стен и колонн 6 этажа секции 1 – 70%;
  • - стен и колонн 7 этажа секции 2 – 20%.
  • Продолжаются работы по устройству:
  • - трубных стояков кабельных линий 5 этажа;
  • - стояков систем канализации, отопления, водопровода, вентиляции 4 и 5 этажей;

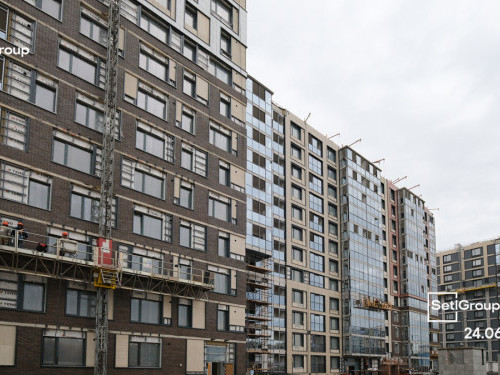

  • - металлоконструкций фахверков лоджий 1 этажа;
  • - каменной кладки 1 этажа секции 1 – 30%;
  • - каменной кладки 1 этажа секции 2 – 70%.

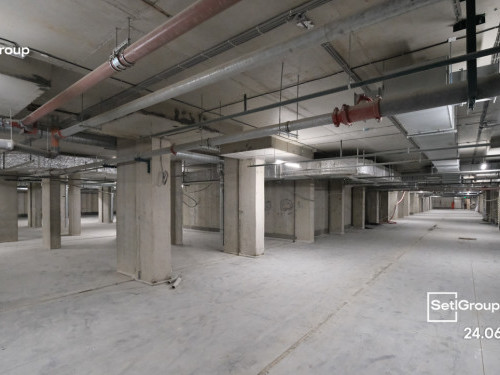

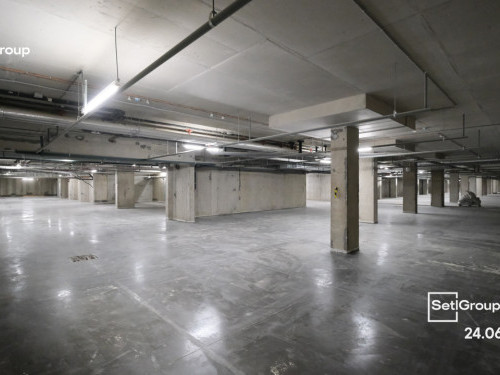

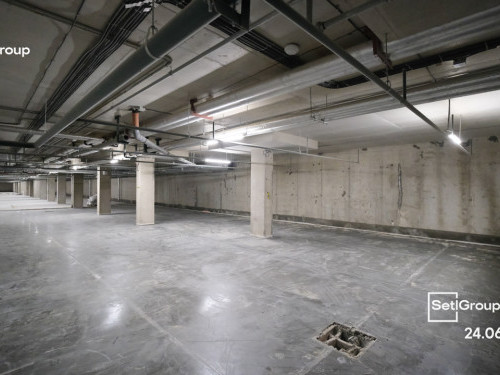

  • Начаты работы по устройству внутренних сетей автостоянки.

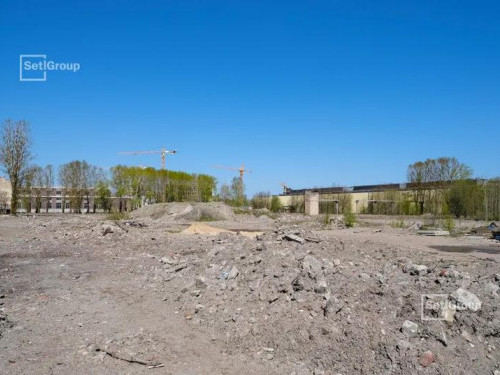

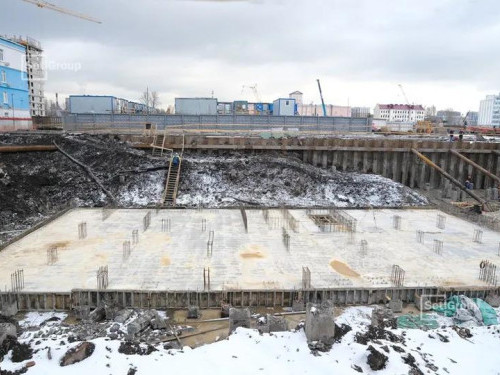

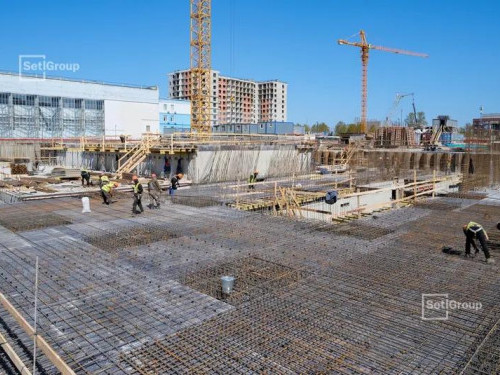

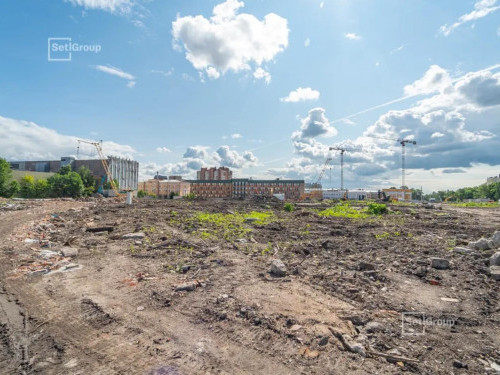

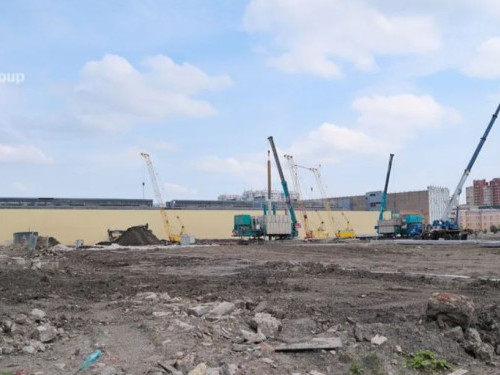

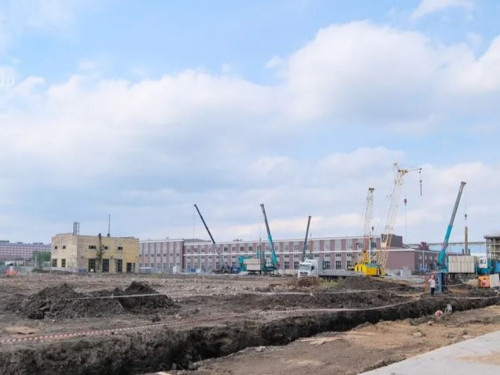

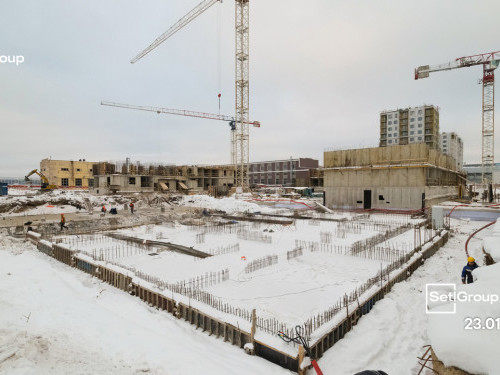

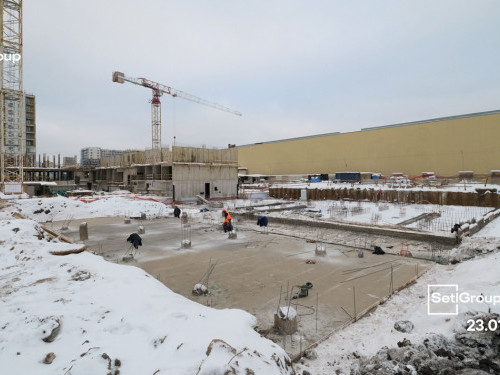

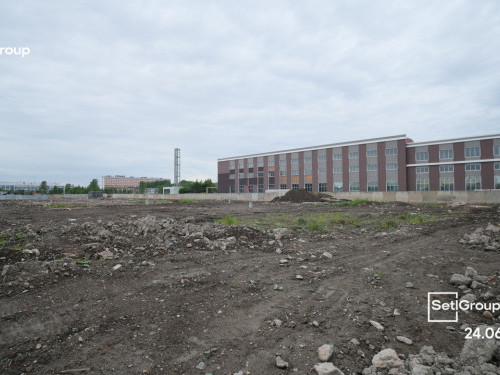

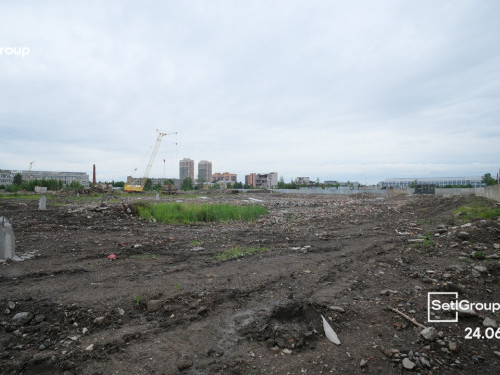

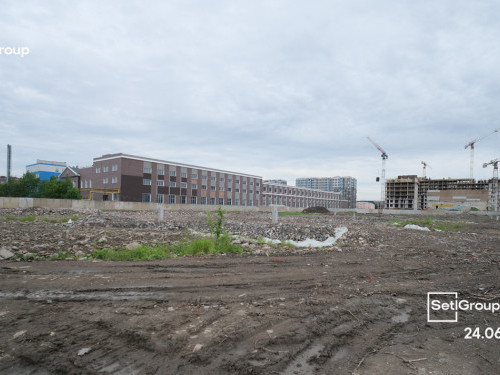

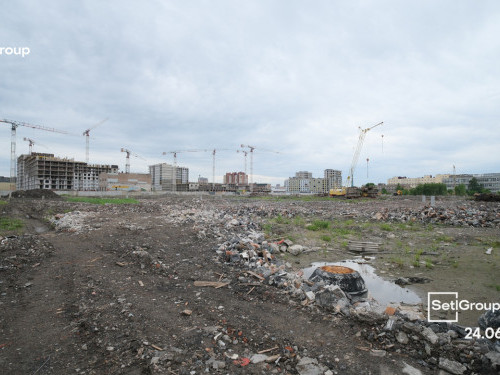

  • 3 корпус

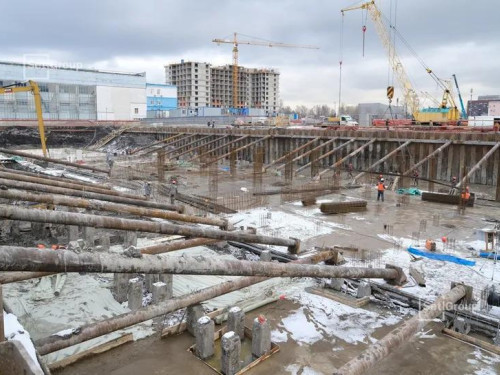

  • Завершены работы по устройству:
  • - свайного основания;
  • - балки шпунтового ограждения котлована.

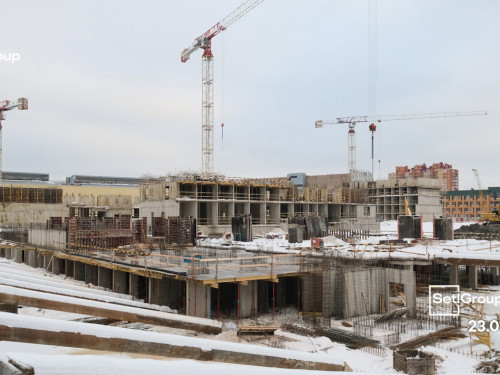

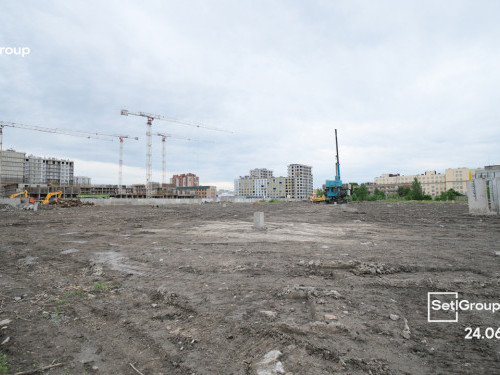

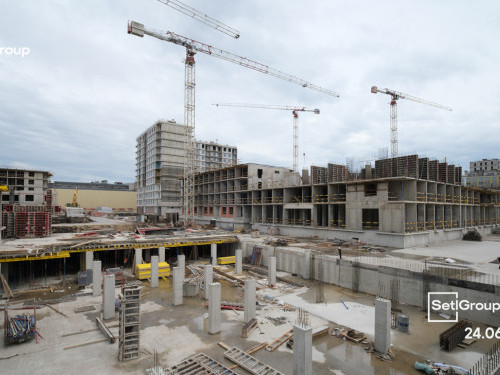

  • Продолжаются работы по разработке котлована, готовность 25%.
  • Начаты работы по:
  • - устройству фундамента секции 2.1;
  • - устройству фундамента под башенный кран;
  • - срубке свай.

Январь, 2025

  • 2 корпус
  • Завершены работы по устройству:
  • - обмазочной гидроизоляции наружных стен автостоянки;
  • - утепления наружных стен автостоянки;
  • - обратной засыпки пазух котлована.
  • Ведутся работы по устройству бетонирования:
  • - стен и колонн 5 этажа секции 1 – 10%;
  • - стен и колонн 5 этажа секции 2 – 60%;
  • - световых приямков и лестничных клеток автостоянки.
  • Продолжаются работы по устройству:
  • - трубных стояков кабельных линий 3 и 4 этажей;
  • - стояков систем канализации, отопления, водопровода, вентиляции 2 и 3 этажей.
  • Начаты работы по устройству:
  • - металлоконструкций фахверков лоджий 1 этажа;
  • - каменной кладки на уровне технического этажа.
  • 3 корпус
  • Ведутся работы по устройству:
  • - свайного основания – 95%;
  • - балки шпунтового ограждения котлована – 95%;
  • - разработки котлована – 10%.
2024

Декабрь

  • 2 корпус
  • Завершены работы по бетонированию:
  • - плиты покрытия автостоянки;
  • - стен и колонн автостоянки.
  • Ведутся работы по устройству бетонирования:
  • - стен и колонн 3 этажа секции 1 – 30%;
  • - стен и колонн 4 этажа секции 2 – 30%;
  • - световых приямков и лестничных клеток автостоянки.
  • Продолжаются работы по устройству:
  • - обмазочной гидроизоляции наружных стен автостоянки – 95%;
  • - утепления наружных стен автостоянки – 95%;
  • - обратной засыпки пазух котлована – 95%;
  • - трубных стояков кабельных линий 1 и 2 этажей;
  • - стояков систем канализации, отопления, водопровода, вентиляции 1 и 2 этажей.
  • 3 корпус
  • Завершены работы по устройству шпунтового ограждения котлована.
  • Продолжаются работы по устройству свайного основания, выполнено 95%.
  • Ведутся работы по:
  • - устройству балки шпунтового ограждения котлована – 50%;
  • - разработке котлована – 10%.

Ноябрь

  • 2 корпус
  • Выполнены работы по демонтажу распорной системы ограждения котлована.
  • Завершаются работы по бетонированию плиты покрытия автостоянки – 90%.
  • Ведутся работы по устройству бетонирования:
  • - стен и колонн 3 этажа секции 1 – 10%;
  • - стен и колонн 3 этажа секции 2 – 80%;
  • - стен и колонн автостоянки – 95%;
  • - световых приямков и лестничных клеток автостоянки.
  • Продолжаются работы по устройству:
  • - обмазочной гидроизоляции наружных стен автостоянки – 85%;
  • - утепления наружных стен автостоянки – 80%;
  • - обратной засыпки пазух котлована – 65%.
  • Начаты работы по устройству:
  • - трубных стояков кабельных линий 1 этажа;
  • - стояков систем канализации, отопления, водопровода, вентиляции 1 этажа.
  • 3 корпус
  • Завершаются работы по устройству шпунтового ограждения котлована – 95%.
  • Продолжаются работы по устройству свайного основания – 80%.
  • Ведутся работы по:
  • - устройству балки шпунтового ограждения котлована – 15%;
  • - разработке котлована – 5%.

Октябрь

  • 2 корпус
  • Завершены работы по:
  • - устройству временных сетей электроснабжения;
  • - армированию и бетонированию фундаментов автостоянки.
  • Завершаются работы по демонтажу распорной системы ограждения котлована.
  • Ведутся работы по устройству:
  • - стен и колонн секции 1 – 50%;
  • - плиты перекрытия секции 2 – 80%;
  • - стен и колонн автостоянки – 70%;
  • - плиты покрытия автостоянки – 50%.
  • Продолжаются работы по:
  • - устройству обмазочной гидроизоляции наружных стен автостоянки – 60%;
  • - утеплению наружных стен автостоянки – 55%.
  • Начаты работы по устройству обратной засыпке пазух котлована – 15%.
  • 3 корпус
  • Завершены работы по устройству:
  • - ограждения строительной площадки;
  • - временных дорог;
  • - временных сетей электроснабжения.
  • Начаты работы по устройству:
  • - шпунтового ограждения котлована;
  • - свайного основания.

Сентябрь

  • 2 корпус
  • Завершены работы по:
  • - откопке котлована;
  • - срубке оголовков свай;
  • - бетонной подготовке;
  • - монтажу распорной системы ограждения котлована;
  • - устройству стен, колонн и перекрытий подвала жилой части.
  • Завершаются работы по устройству:
  • - временных сетей электроснабжения;
  • - армирования и бетонирования фундаментов автостоянки.
  • Осуществляются работы по устройству цокольного этажа:
  • - стен и колонн секции 1 – 30%;
  • - стен и колонн секции 2 – 95%;
  • - плиты перекрытия секции 2 – 30%.
  • Ведутся работы по устройству стен и колонн автостоянки, готовность 15%.
  • Начаты работы по:
  • - демонтажу распорной системы ограждения котлована;
  • - обмазочной гидроизоляции наружных стен автостоянки;
  • - утеплению наружных стен автостоянки.
  • 3 корпус
  • Завершены работы по:
  • - устройству площадок складирования;
  • - расчистке земельного участка.
  • Завершаются работы по устройству ограждения строительной площадки.
  • Продолжаются работы по устройству:
  • - временных дорог;
  • - временных сетей электроснабжения.

Август

  • 2 корпус
  • Завершены работы по:
  • - ограждению строительной площадки;
  • - устройству временных дорогам и площадкок складирования;
  • - устройству фундамента под башенный кран;
  • - монтажу башенного крана.
  • Завершаются работы по устройству:
  • - котлована;
  • - срубке оголовков свай;
  • - распорной системы ограждения котлована;
  • - армирования и бетонирования фундаментов секций 1 и 2.
  • Продолжаются работы по устройству:
  • - временных сетей электроснабжения;
  • - бетонной подготовки.
  • Ведутся работы по устройству стен и колонн подвала секции 2.
  • Начаты работы по устройству:
  • - стен и колонн подвала секции 1;
  • - армирования и бетонирования фундаментов автостоянки.
  • 3 корпус
  • Продолжаются работы по:
  • - организации строительной площадки;
  • - устройству ограждения строительной площадки;
  • - расчистке земельного участка;
  • - устройству временных дорог и площадок складирования.
  • Начаты работы по устройству временных сетей электроснабжения.

Июнь

Май

  • 2 корпус
  • Завершены работы по устройству свайного основания.
  • Ведутся работы по:
  • - организации строительной площадки;
  • - расчистке земельного участка.
  • Продолжаются работы по устройству:
  • - ограждения строительной площадки;
  • - временных дорог;
  • - шпунтового ограждения котлована.
  • Начаты работы по устройству котлована.
  • 3 корпус
  • Продолжаются работы по:
  • - организации строительной площадки;
  • - расчистке земельного участка.
  • Начаты работы по устройству:
  • - ограждения строительной площадки;
  • - временных дорог.

Апрель

  • 2 корпус
  • Завершены работы по устройству сетей теплоснабжения и электроснабжения.
  • Начаты работы по организации строительной площадки.
  • 3 корпус
  • Завершаются работы по переносу инженерных сетей.

Март

  • 2 корпус
  • Продолжаются работы по устройству сетей теплоснабжения и электроснабжения;
  • 3 корпус
  • Продолжаются работы по устройству сетей электроснабжения.

Февраль

  • 2 корпус
  • Ведутся работы по устройству сетей теплоснабжения и электроснабжения;
  • Производится комплекс работ по испытанию грунтов сваями.
  • 3 корпус
  • Ведутся работы по устройству сетей электроснабжения.

Январь

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.77 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
