- Ход строительства
Ход строительства ЖК Ultra City 3.0
Ультра сити 3
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Тайный покупатель

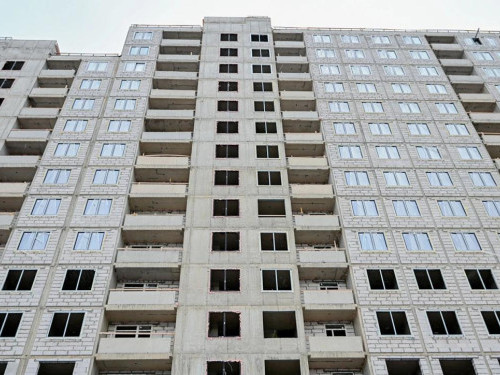

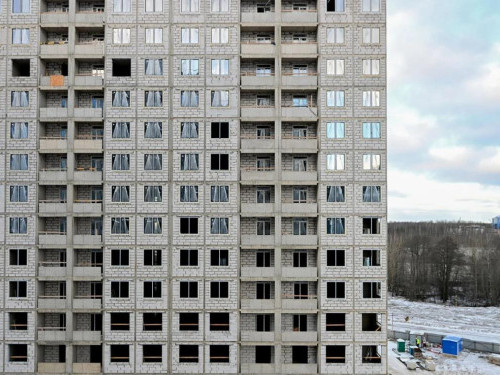

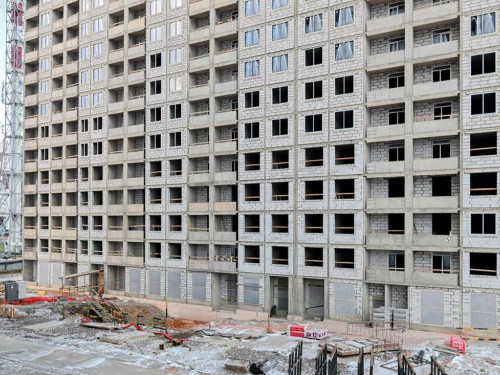

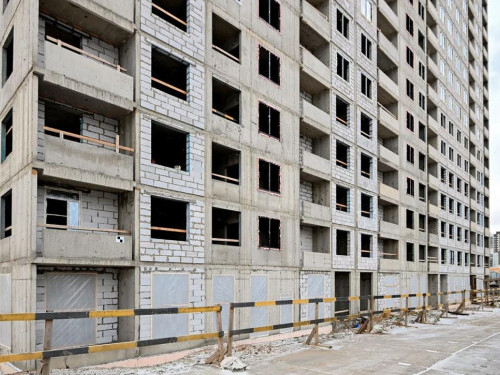

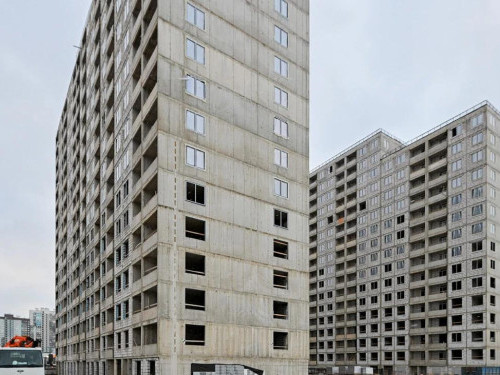

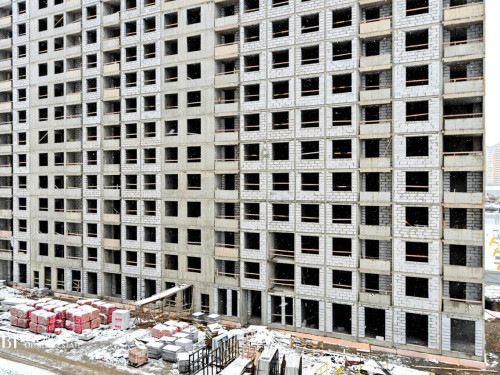

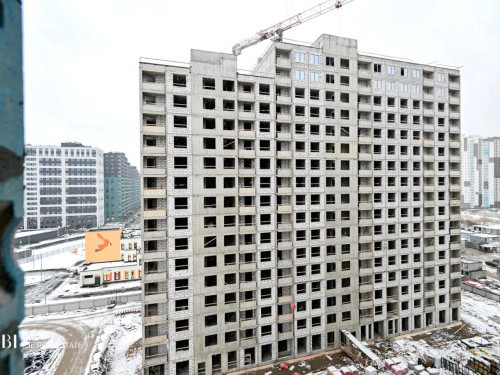

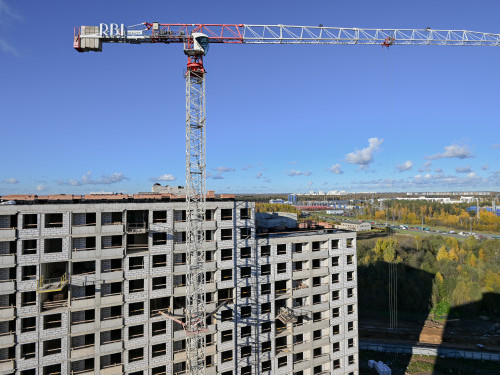

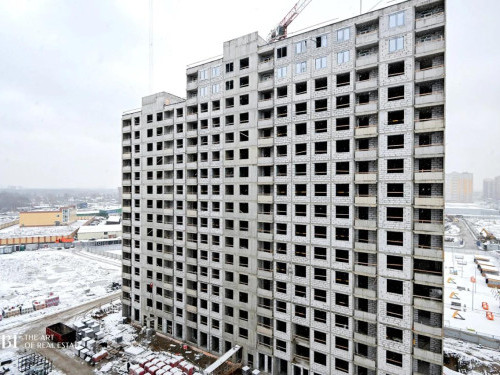

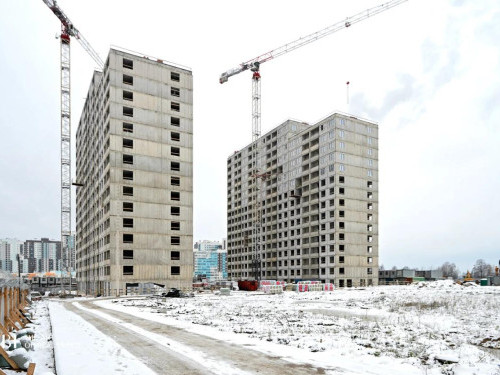

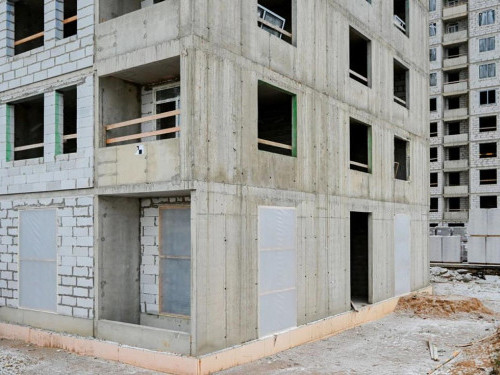

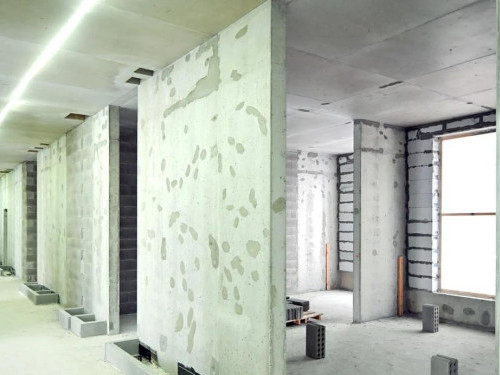

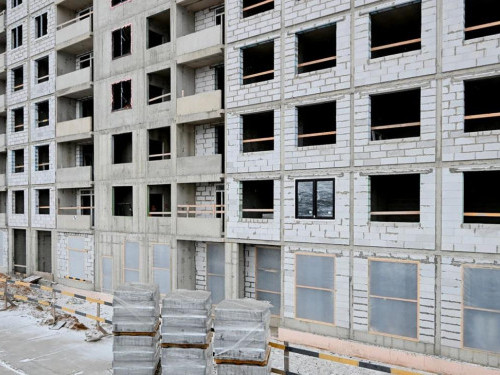

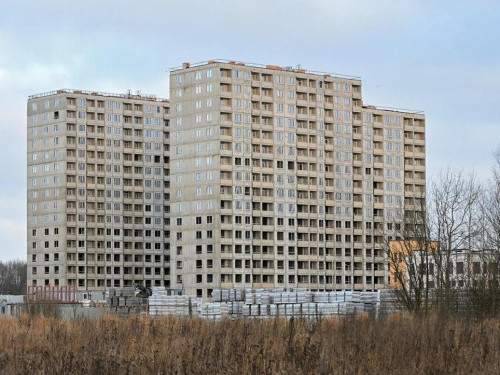

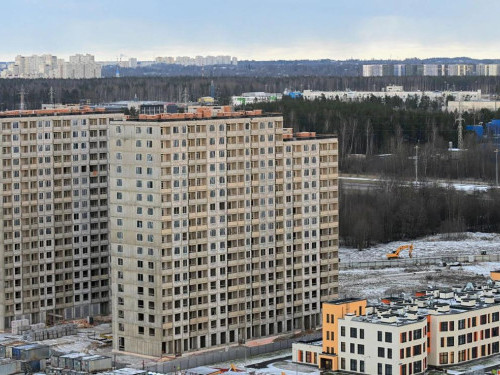

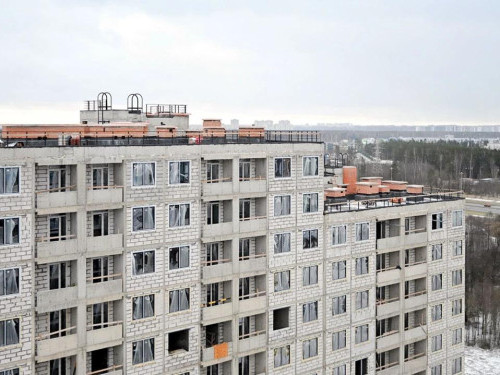

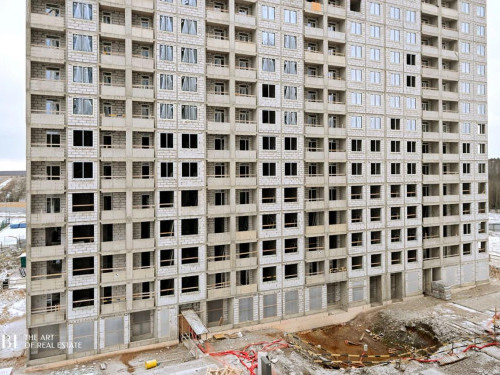

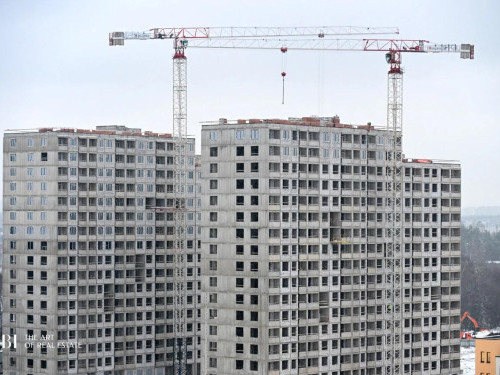

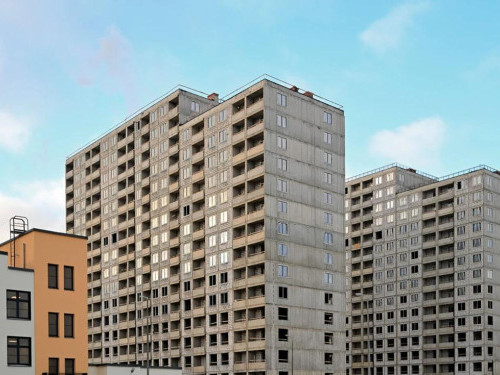

Ноябрь, 2025

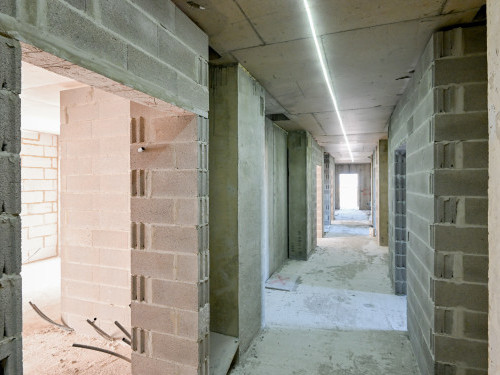

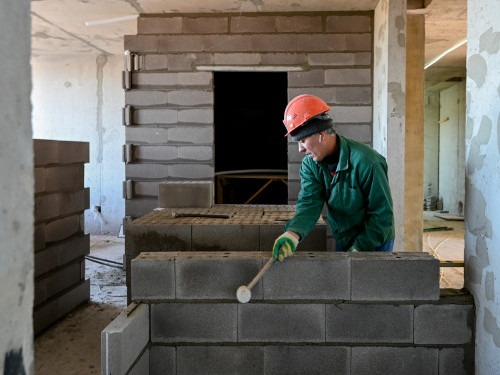

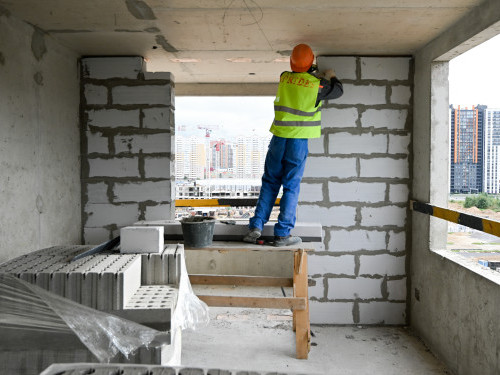

- В обоих корпусах завершаем кладку наружных стен из газобетона и внутренних стен из стенового камня.

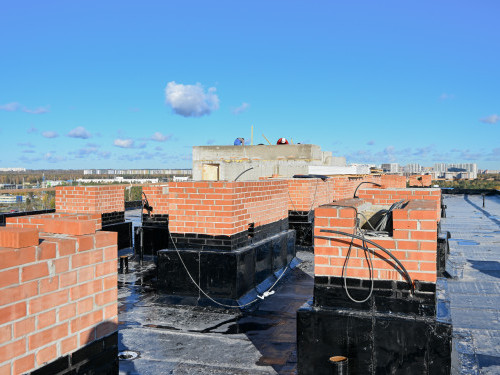

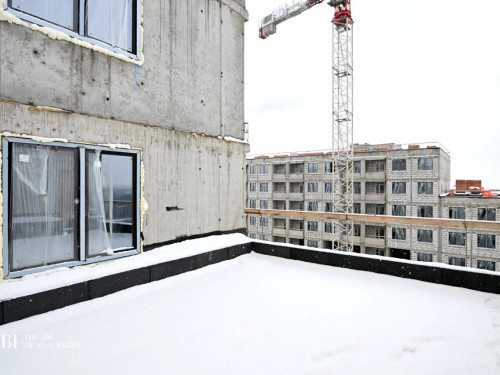

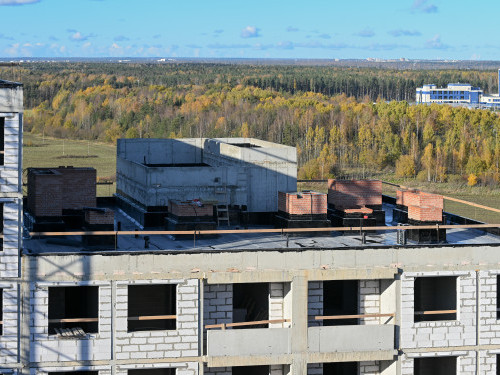

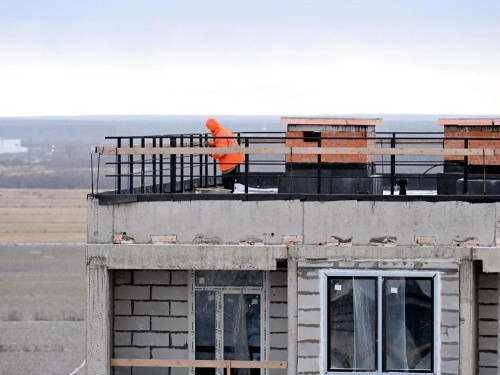

- Также завершаются работы по устройству кровельного слоя.

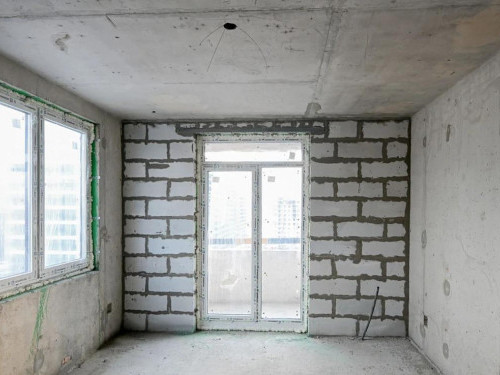

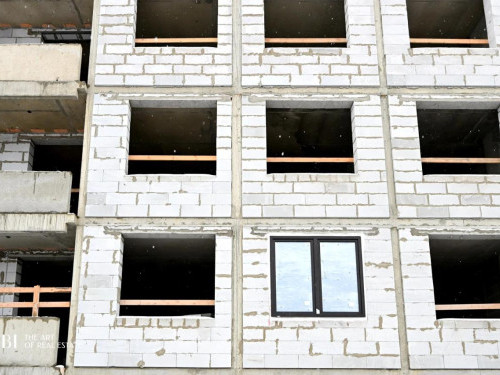

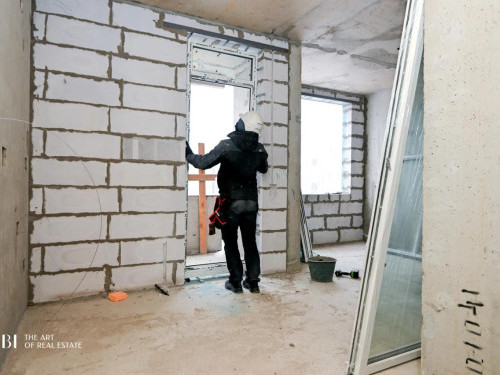

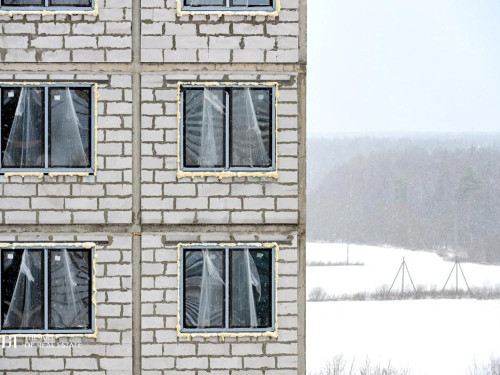

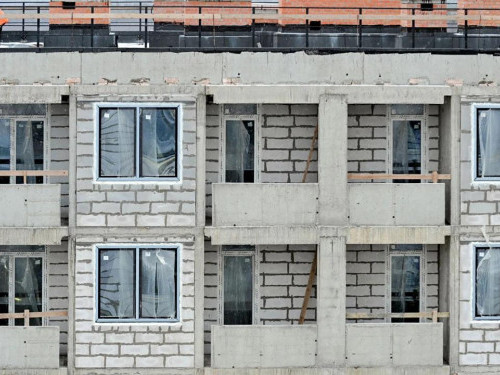

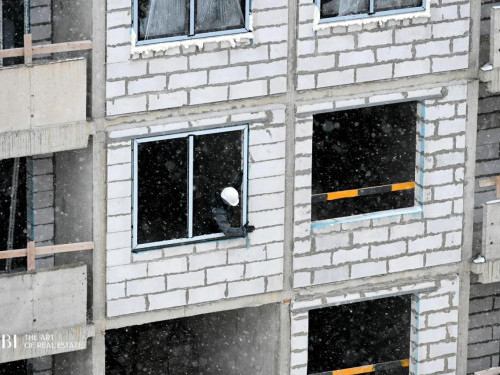

- В ноябре приступили к монтажу окон: в доме устанавливаются пластиковые окна из профиля KBE (продуктовая линейка Kömmerling).
- Монтаж окон идет на верхних этажах: с одиннадцатого по семнадцатый в корпусе 1, на шестнадцатом и семнадцатом – в корпусе 2.

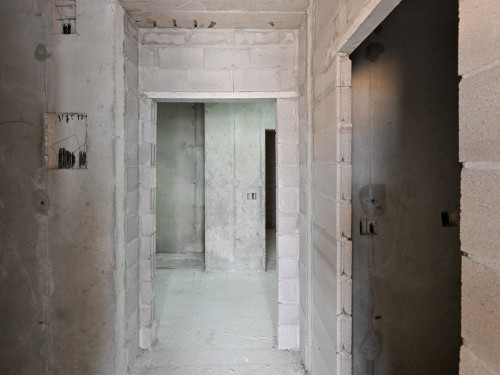

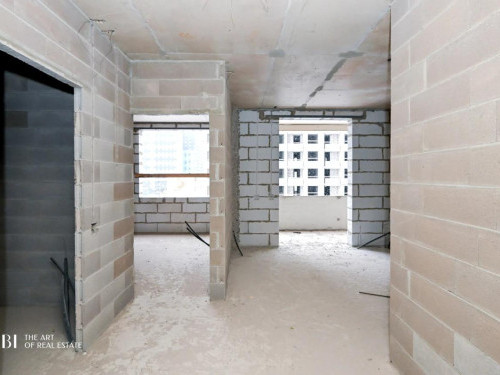

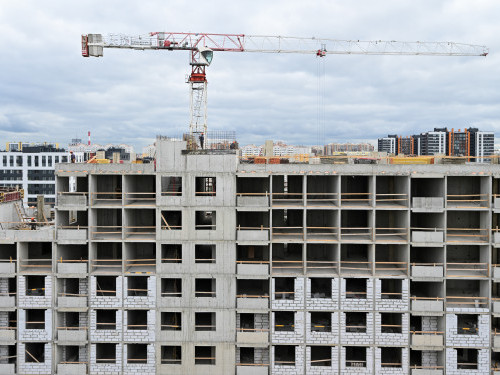

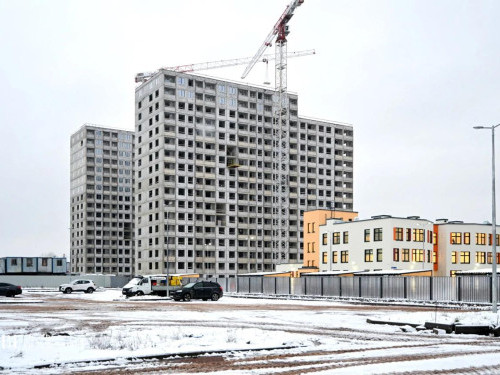

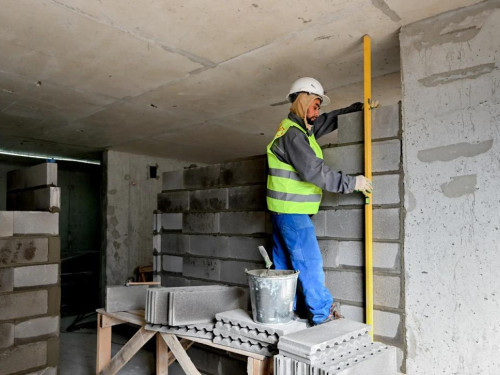

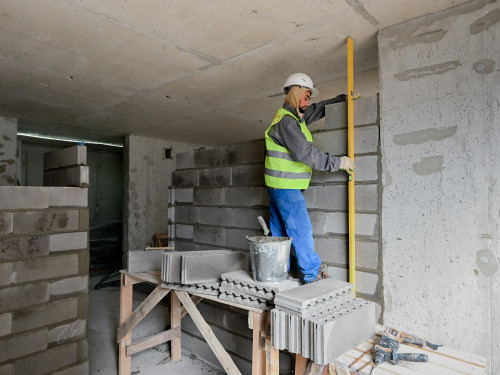

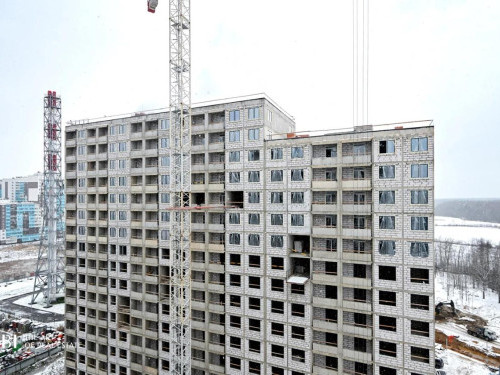

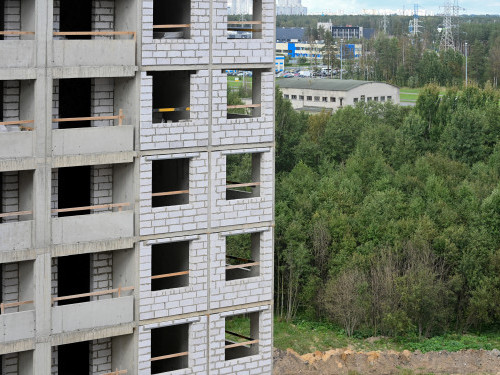

Октябрь, 2025
- Строительство жилого комплекса продвигается в соответствии с планом, общая готовность оценивается примерно в 70%.

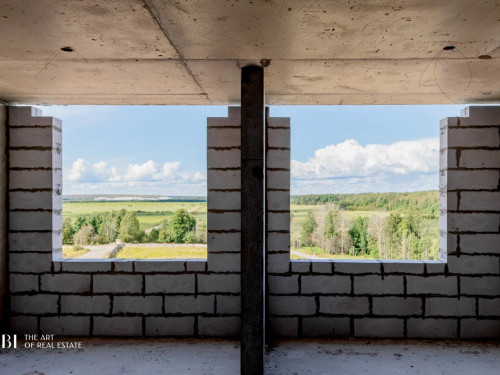

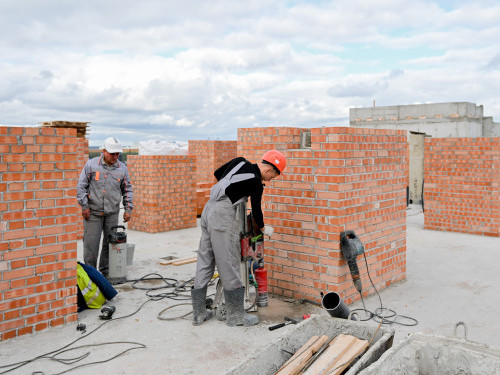

- Основные каменные работы находятся на завершающем этапе: кладка наружных стен из газобетона в обоих корпусах практически завершена — выполнено по 95%.

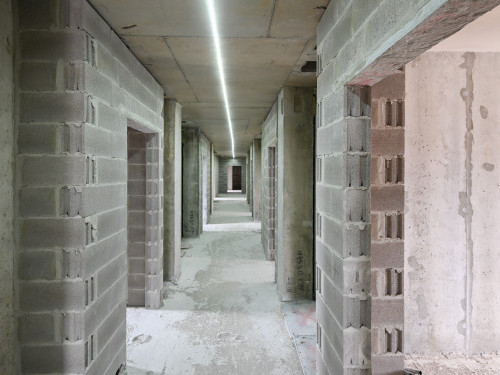

- Внутренние перегородки из стенового камня готовы на 85% в корпусе 1 и на 80% в корпусе 2.

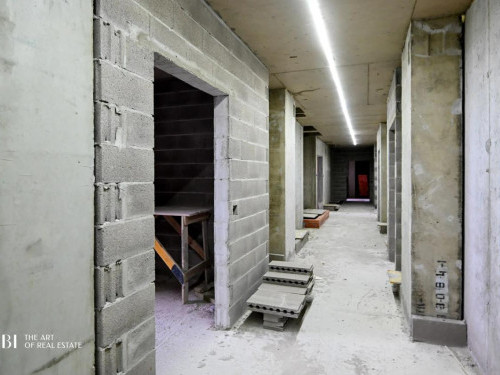

- В подземной части здания ведётся кладка стен технических помещений — в корпусе 1 готово 20%, в корпусе 2 — 10%, работы продолжаются. Параллельно осуществляется устройство кровли на обоих корпусах, где готовность составляет по 75%.

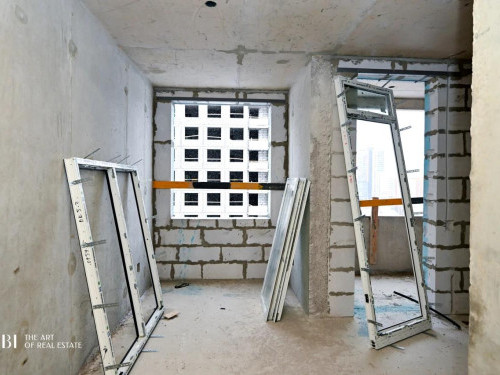

- На этапе начального выполнения находятся работы по монтажу оконных изделий из ПВХ — завершено около 5%.
- В целом, строительный процесс перешёл в стадию завершения кладочных и кровельных работ с постепенным переходом к установке окон и подготовке к фасадным и внутренним отделочным операциям.

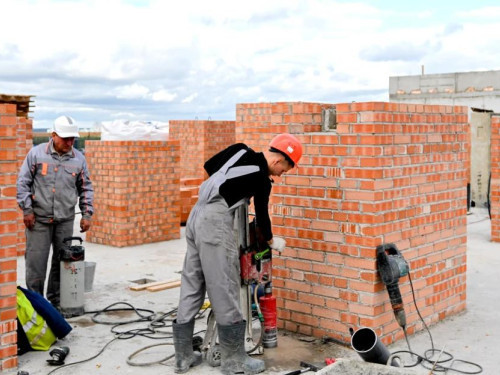

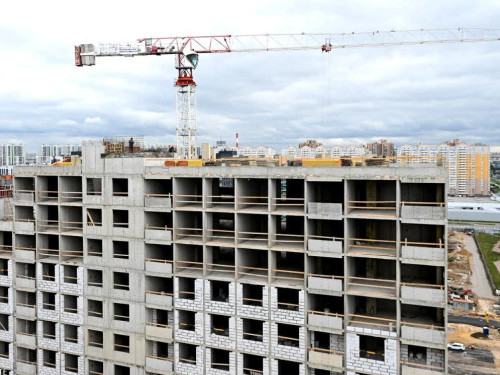

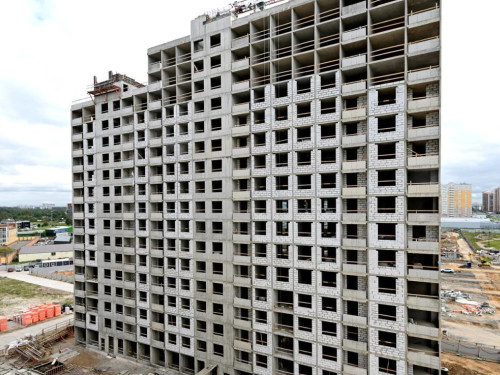

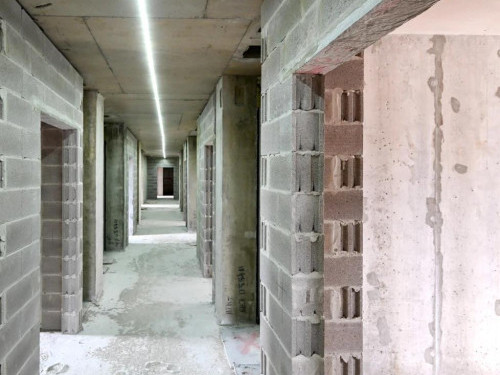

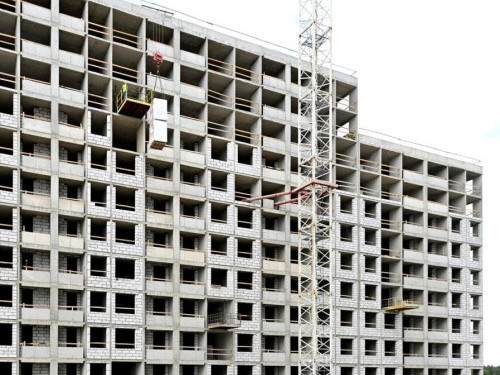

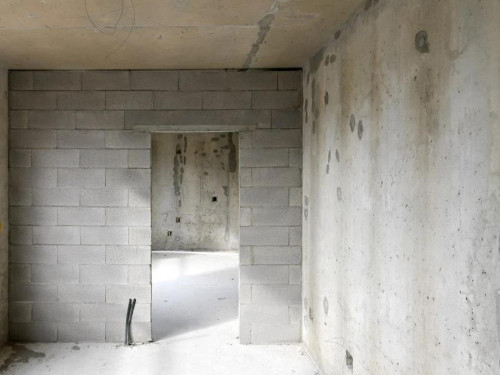

Сентябрь, 2025

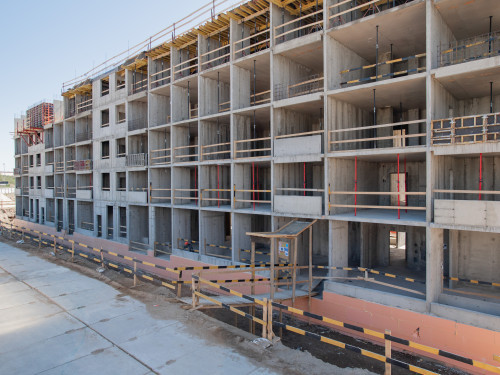

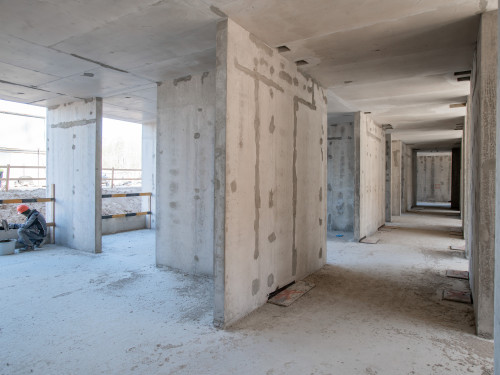

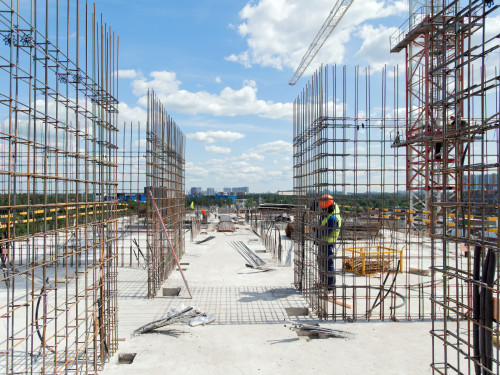

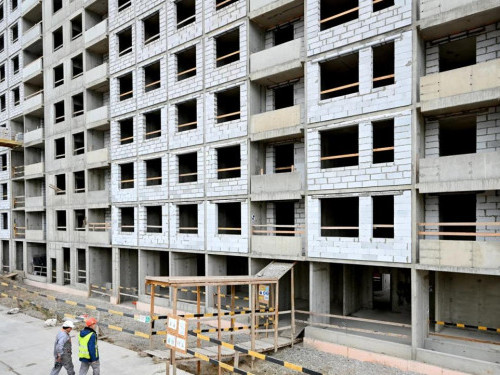

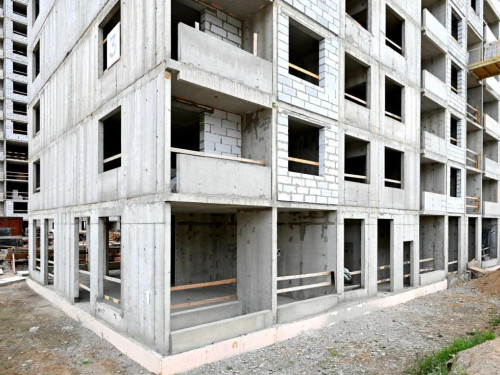

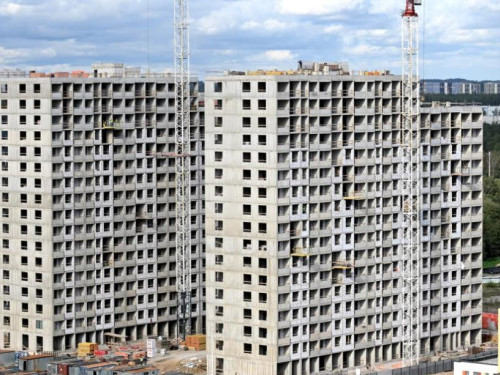

- На строительстве Ultra City 3.0 в сентябре завершены монолитные работы на обоих корпусах первого этапа.
- Продолжаем кладку наружных стен из газобетона, сегодня эти работы идут на уровне пятнадцатого этажа.
- Также продолжаем кладку внутренних стен из стенового камня, сейчас эти работы идут на этажах с восьмого по десятый.
- В сентябре приступили к устройству кровли на корпусе 1.
Август, 2025
- 1 корпус

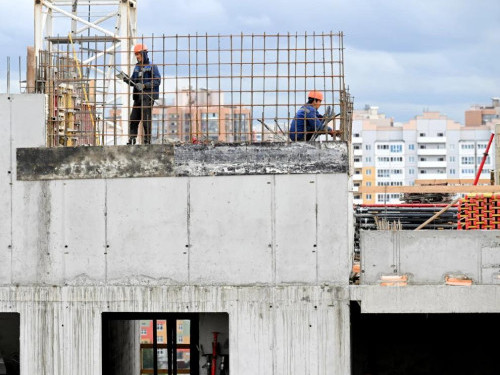

- В семнадцатиэтажной секции 1 корпуса 1 выполняем монолитное покрытие над верхним, семнадцатым этажом.
- В пятнадцатиэтажной секции 2 готовы монолитные конструкции всех пятнадцати этажей, выполняем монолитные конструкции надстроек и парапетов на уровне кровли.
- Кладка наружных стен из газобетона в этом корпусе завершается на этажах со второго по одиннадцатый, приступаем к кладке на уровне двенадцатого этажа.
- Кладка внутренних стен из стеновых блоков СКЦ идет на уровне со второго по седьмой этаж.

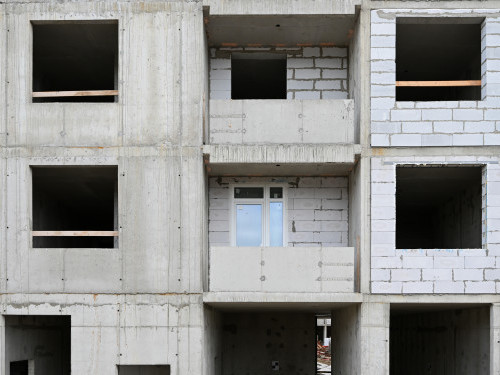

- В секции 1 корпуса 2 приступили к устройству монолитных стен предпоследнего, шестнадцатого этажа.
- В секции 2 завершили устройство покрытия над верхним, пятнадцатым этажом.
- Кладка наружных стен из газобетона завершается на этажах со второго по шестой, приступаем к кладке на уровне седьмого этажа.
- Кладка внутренних стен из стеновых блоков СКЦ идет на уровне со второго по пятый этаж.
- Также в обоих корпусах ведем монтаж сборных конструкций (лестничные марши, вентшахты).
Июль, 2025
- На строительстве Ultra City 3.0 продолжаются монолитные работы.
- На корпусе 1 ведем устройство монолитных конструкций на уровне девятого-десятого этажей, на корпусе 2 – на уровне восьмого-девятого этажей.

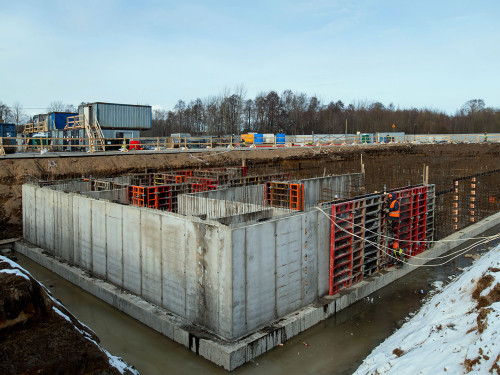

- Завершили гидроизоляцию и утепление стен подвала корпуса 2, обратную засыпку пазух котлована в обоих корпусах.
- Ведем монтаж сборных конструкций (лестничные марши, вентшахты).
Июнь, 2025

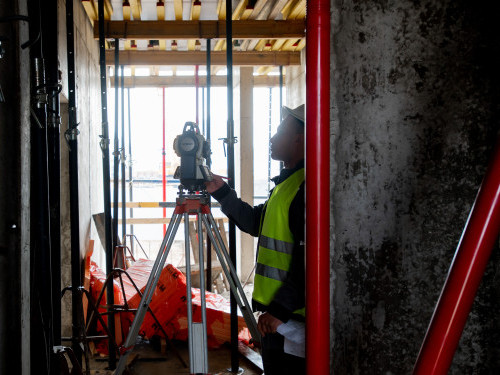

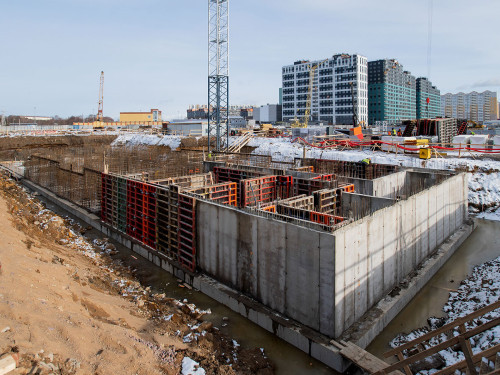

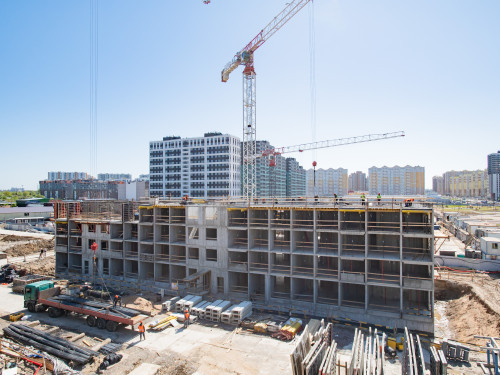

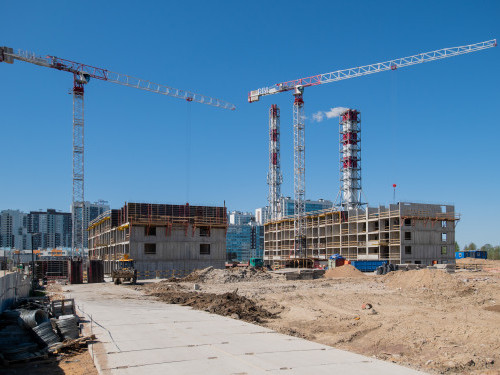

- На корпусе 1 выполнены монолитные конструкции первых пяти надземных этажей, приступили к устройству стен шестого этажа.
- На корпусе 2 выполнены конструкции четырех надземных этажей, приступили к монтажу стен пятого этажа.

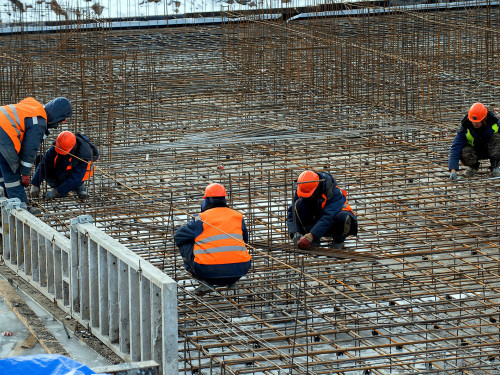

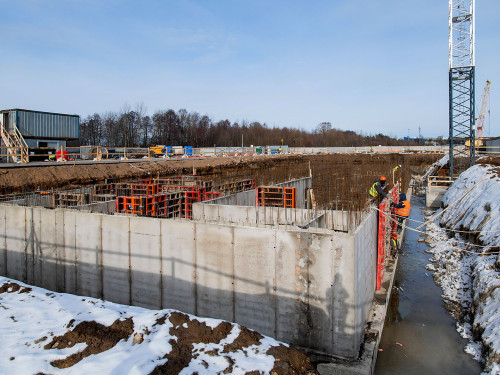

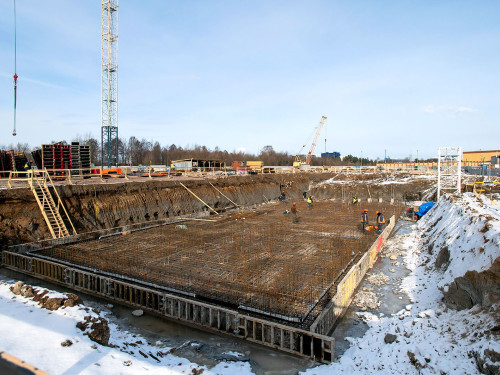

- Выполняем гидроизоляцию, защиту и утепление стен подвала, ведем обратную засыпку пазух котлована в обоих корпусах.

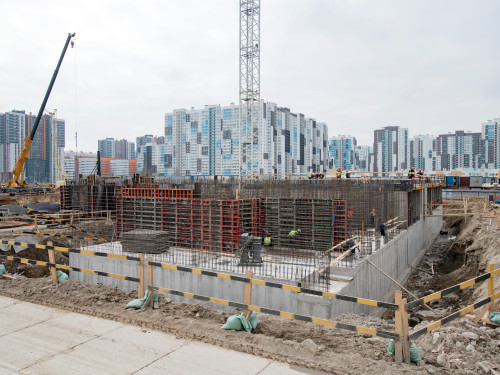

Май, 2025
- 1 корпус
- На строительстве Ultra City 3.0 активно ведем монолитные работы.

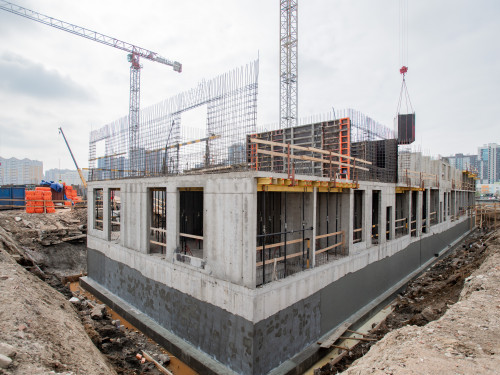

- На корпусе 1 выполнены монолитные конструкции первых двух надземных этажей, идет устройство стен третьего этажа.

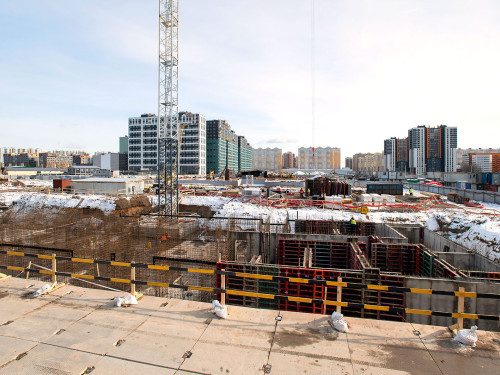

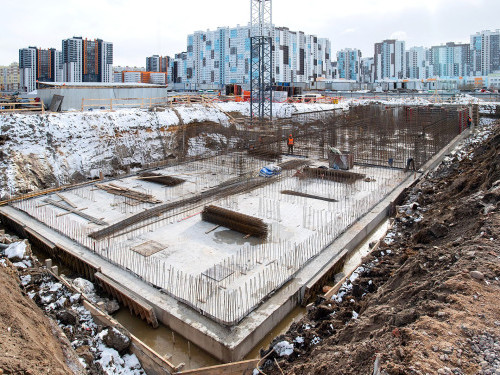

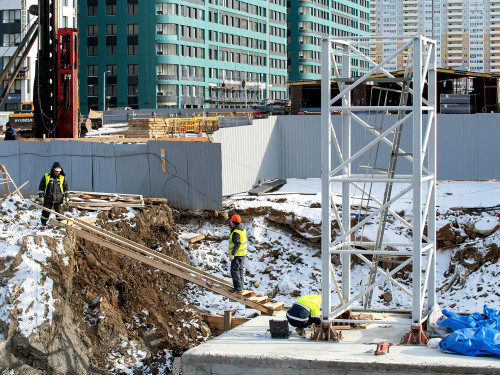

- Выполняем гидроизоляцию, защиту и утепление стен подвала.
- На корпусе 2 выполнены конструкции первого надземного этажа, приступили к монтажу стен второго этажа. Выполняем гидроизоляцию стен подвала.
Февраль, 2025
a
a за м²
| Тип | |
| Площадь | |
| Этаж | |
| Срок сдачи | |
| Отделка | |
| Корпус | |
| S кухни | |
| S жилая | |
| Потолки | 2.75 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
ЖК Ultra City 3.0 от RBI
