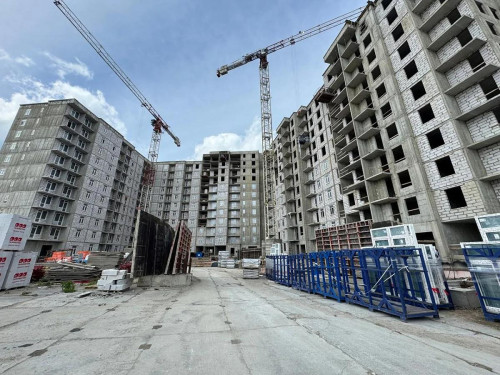

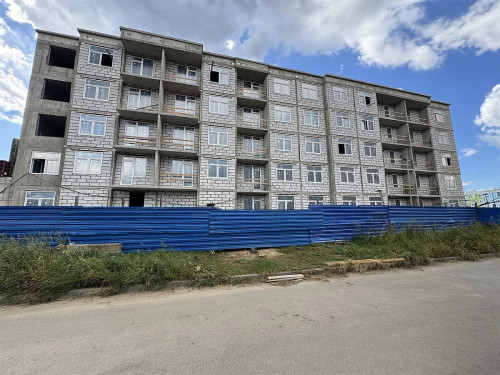

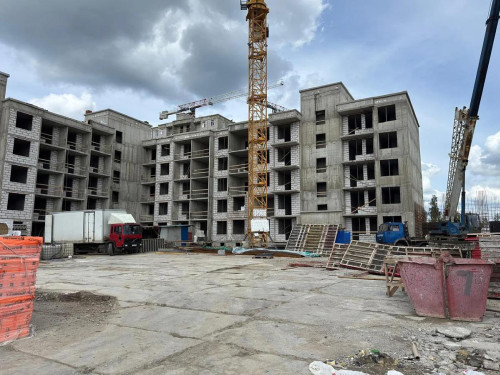

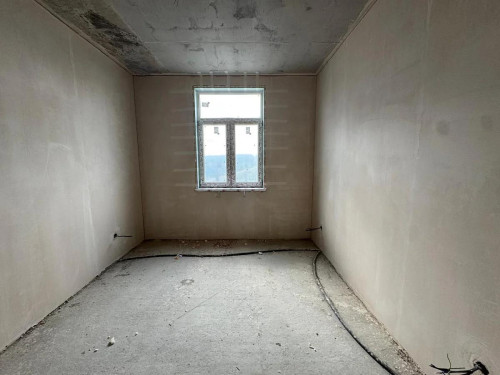

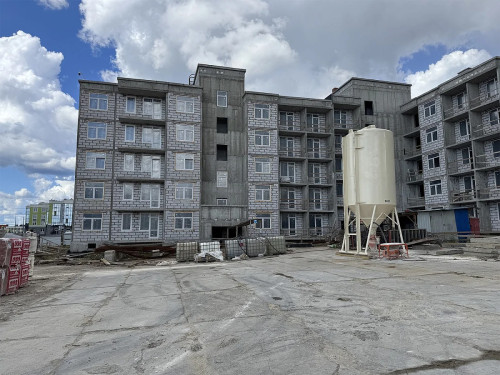

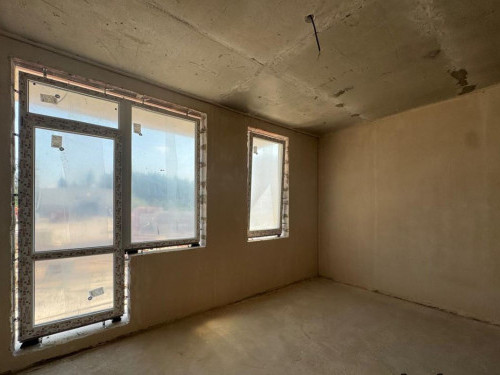

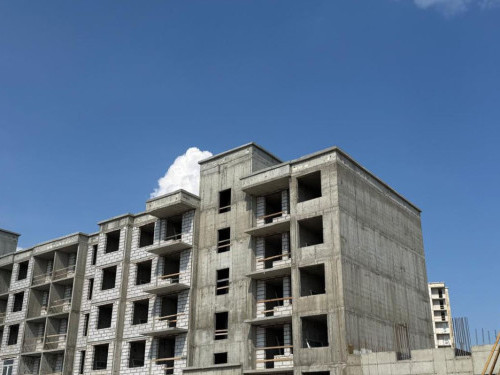

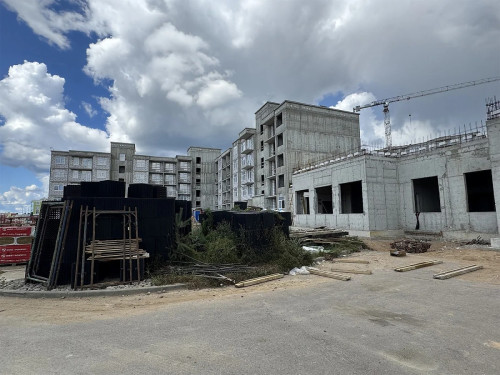

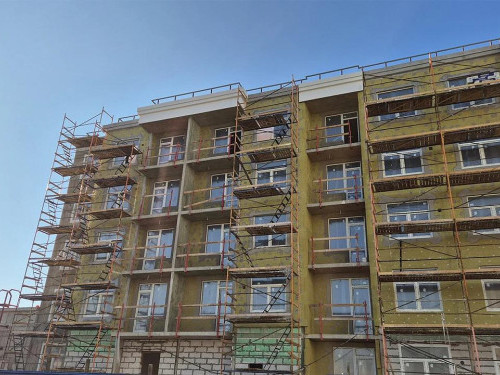

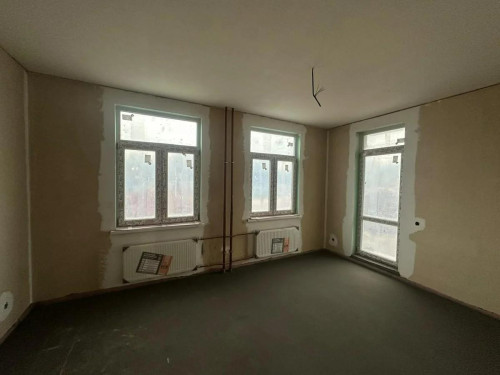

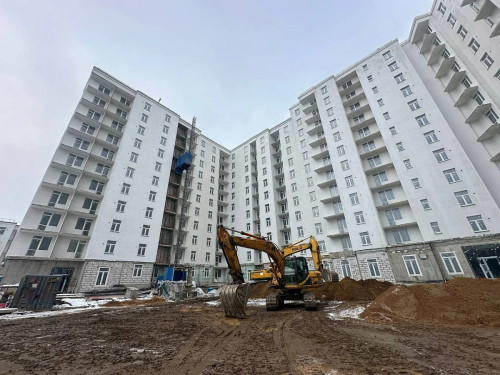

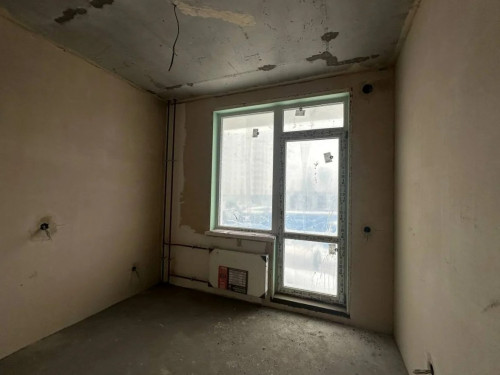

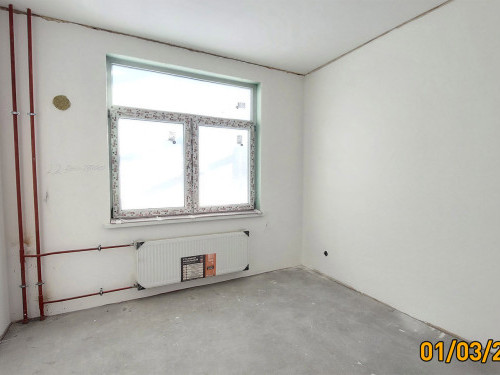

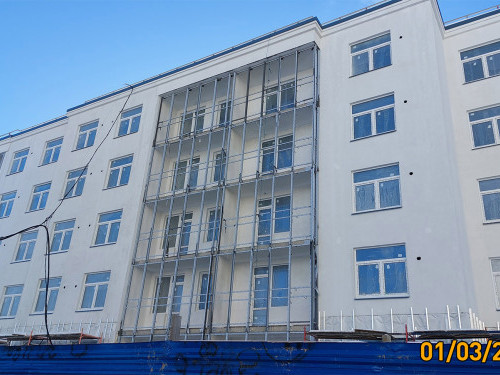

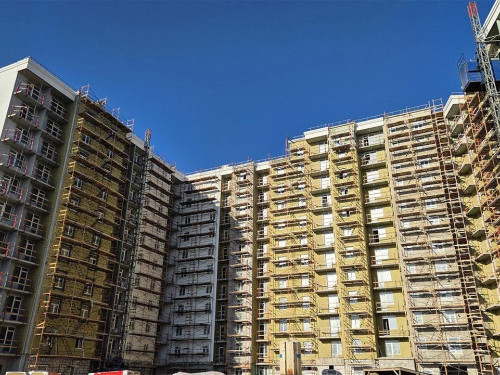

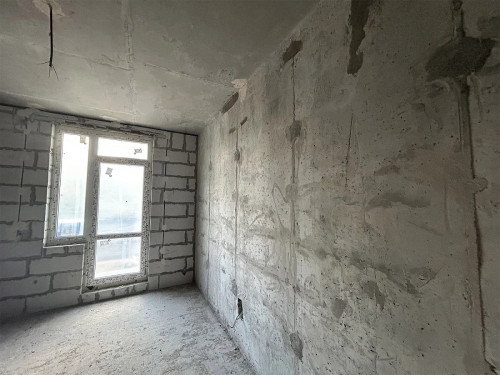

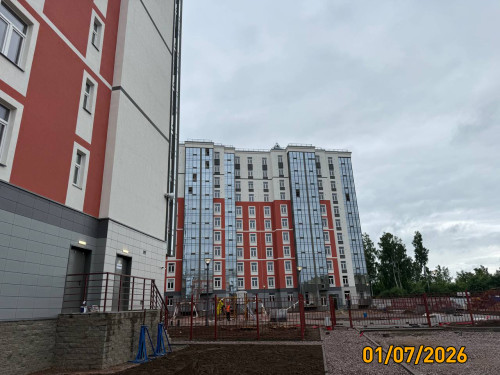

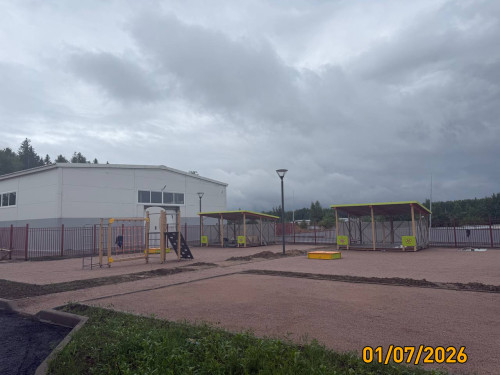

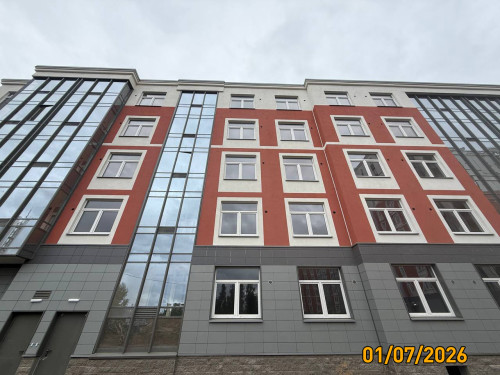

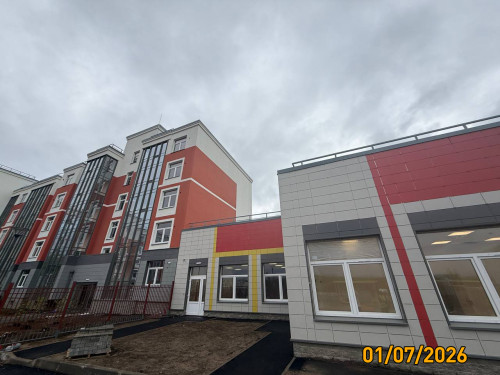

Ход строительства ЖК "Патио. Уютный квартал"

Показать
  • Все
  • 1 корпус
  • 2 корпус

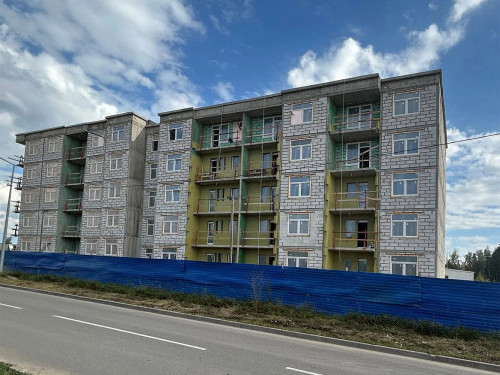

Сентябрь, 2025

  • 1 корпус
  • Ведется:

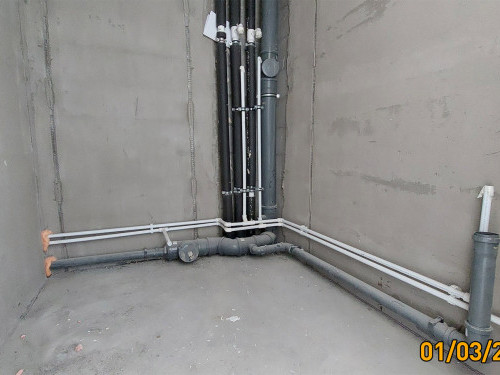

  • Монтаж стояков системы отопления на секции 5;
  • Монтаж стояков холодного, горячего водоснабжения и канализации на секциях 1, 3;
  • Монтаж внутренней электропроводки в квартирах секций 3, 4, 5;
  • Вмазка подрозетников под электроустановочные изделия в квартирах секции 2;
  • Монтаж воздуховодов на секции 3;

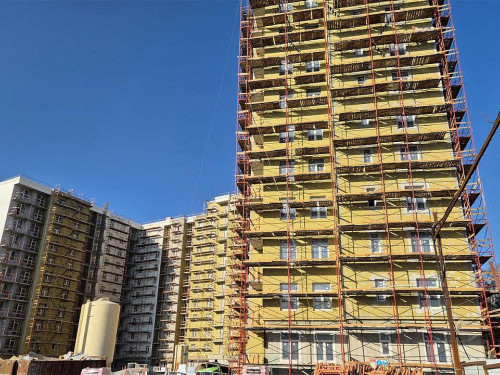

  • Устройство теплоизоляции фасада на секциях 1, 2, 3, 4, 5;

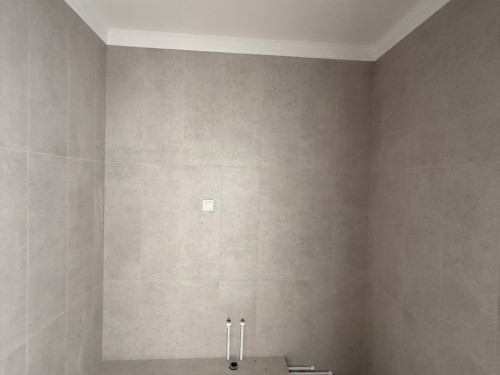

  • Оштукатуривание гипсовыми смесями стен квартир секции 3, 4, 5;

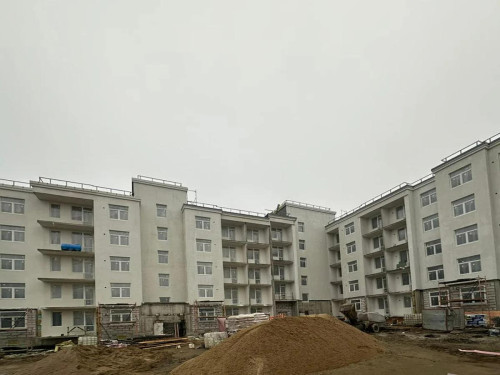

  • Устройство стяжки пола на секции 2.
  • 2 корпус
  • Ведется:
  • Монтаж системы отопления здания на секции 1;
  • Оштукатуривание гипсовыми смесями мест общего пользования на секции №2;
  • Вмазка подрозетников под электроустановочные изделия в квартирах секции 1, 2;
  • Установка лесов под устройство фасада с наружной стороны 1, 2 секции.

Август, 2025

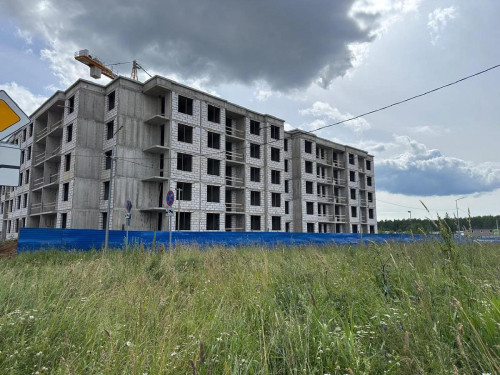

Июль, 2025

  • 1 корпус
  • Ведется:
  • Монтаж внутренней электропроводки в квартирах;
  • Устройство кровельного пирога (1-3 секции).
  • Завершено:
  • Армирование и бетонирование стен подвала, 1-5 этажей, парапетов и выходов на кровлю;
  • Армирование и бетонирование перекрытий подвала, 1-5 этажей;
  • Устройство стен и перегородок квартир из каменной кладки 1-5 этажей.
  • 2 корпус
  • Ведется:
  • Армирование и бетонирование парапетов и выходов на кровлю;
  • Устройство стен и перегородок из каменной кладки 10-11 этажей;
  • Монтаж внутренней электропроводки в квартирах 3-11 этажей;
  • Монтаж оконных блоков;
  • Оштукатуривание стен квартир;
  • Устройство кровельного пирога (1,2 секции).

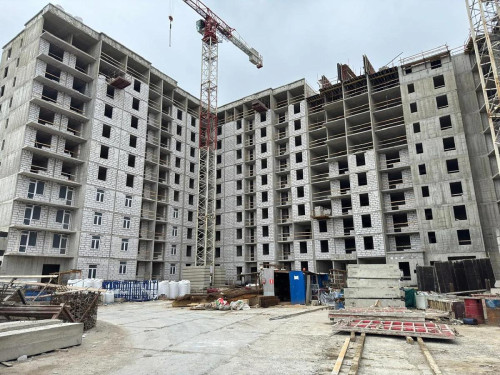

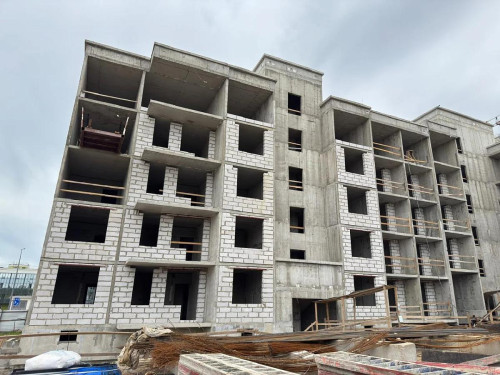

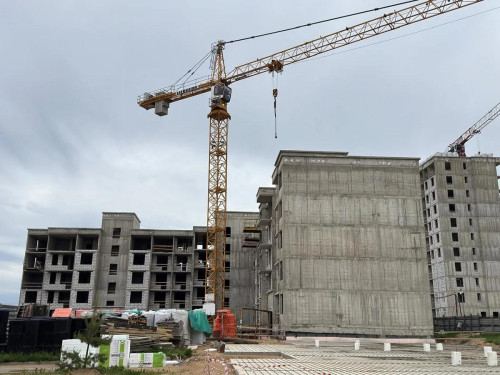

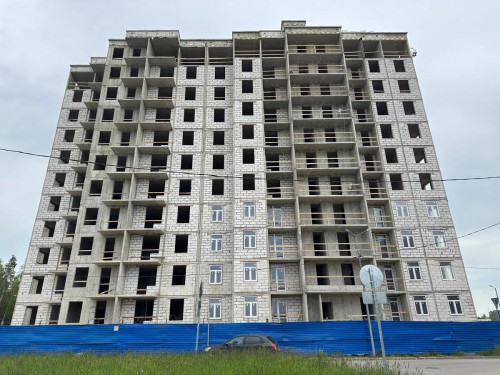

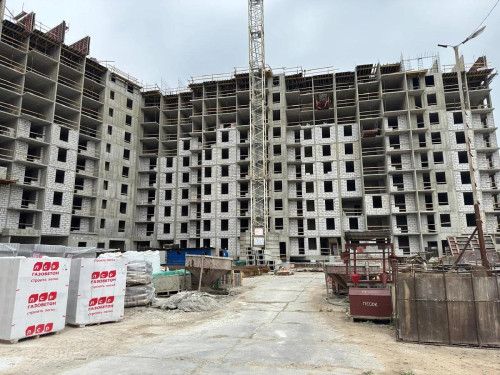

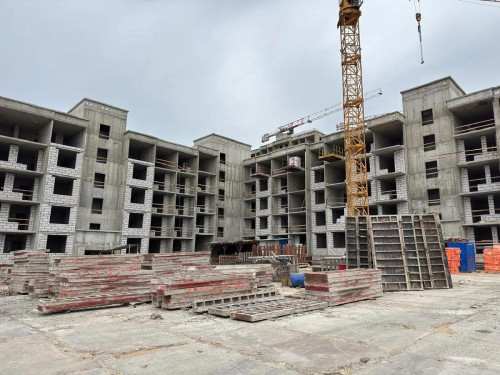

Июнь, 2025

  • 1 корпус
  • Ведется:
  • Устройство стен и перегородок из каменной кладки 4 этажа;
  • Монтаж внутренней электропроводки в квартирах.
  • Завершено:
  • Армирование и бетонирование стен подвала, 1-5 этажей, парапетов и выходов на кровлю;
  • Армирование и бетонирование перекрытий подвала, 1-5 этажей;
  • Устройство стен и перегородок из каменной кладки 1-3 этажей.
  • 2 корпус
  • Ведется:
  • Армирование и бетонирование стен 10-11 этажей, парапетов и выходов на кровлю;
  • Армирование и бетонирование перекрытий 10-11 этажей;
  • Устройство стен и перегородок из каменной кладки 6-10 этажей;
  • Монтаж внутренней электропроводки в квартирах;
  • Монтаж оконных блоков;
  • Оштукатуривание стен квартир.

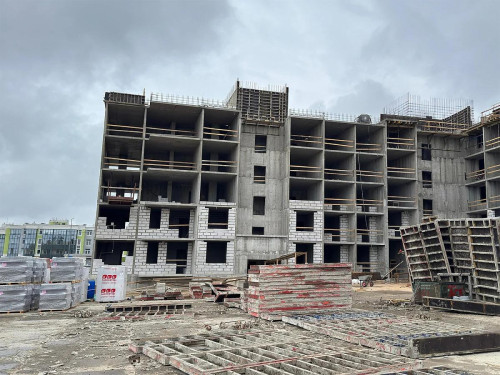

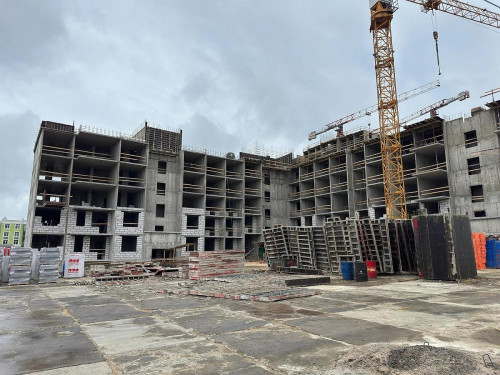

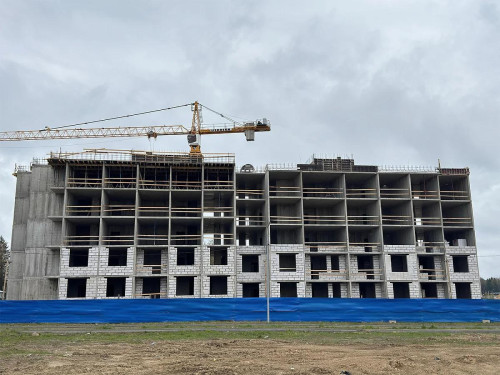

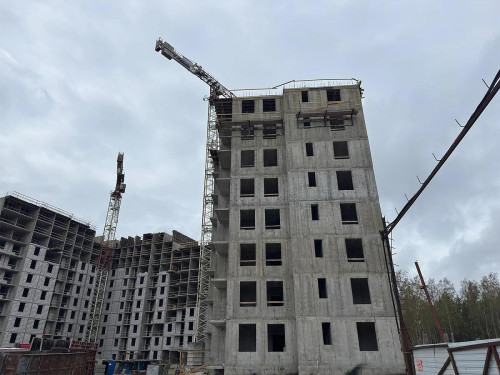

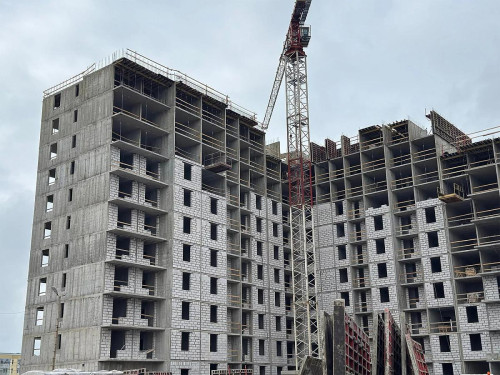

Май, 2025

  • 1 корпус
  • Ведется:
  • Армирование и бетонирование парапетов 5 этажа;
  • Армирование и бетонирование перекрытий 5 этажа 3 секции;
  • Устройство стен и перегородок из каменной кладки 2 этажа.
  • Завершено:
  • Армирование и бетонирование стен подвала, 1-5 этажей;
  • Армирование и бетонирование перекрытий подвала, 3-5 этажей (1;2 секции);
  • Устройство стен и перегородок из каменной кладки 1 этажа (кроме шахт).
  • 2 корпус
  • Ведется:
  • Армирование и бетонирование стен 9-11 этажей;
  • Армирование и бетонирование перекрытий 9-11 этажей;
  • Устройство стен и перегородок из каменной кладки 5-8 этажей.
  • Завершено:
  • Армирование и бетонирование стен подвала; стен 1-10 этажей (1;2 секции), стен 1-9 этажей (3;4 секции); стен 1-8 этажей (5 секция);
  • Армирование и бетонирование перекрытий подвала, 1-8 этажей;
  • Устройство стен и перегородок из каменной кладки 1-5 этаж (кроме шахт).

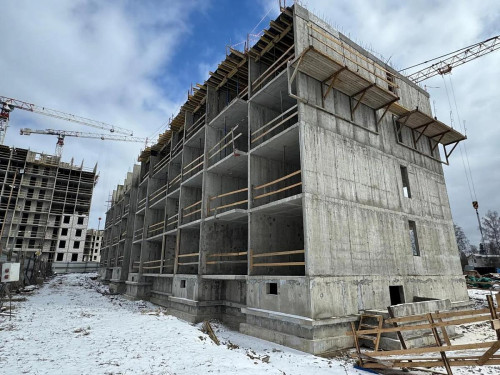

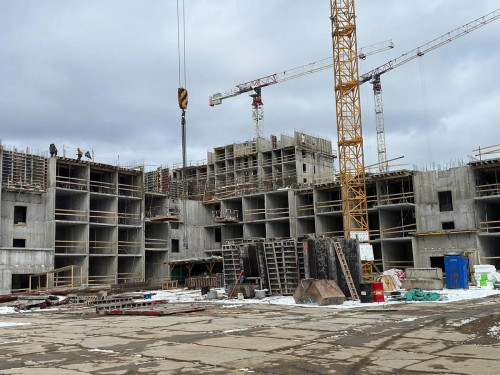

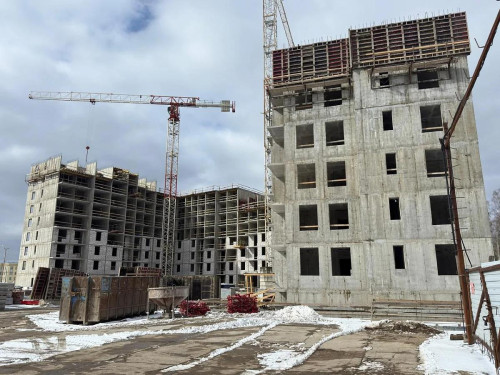

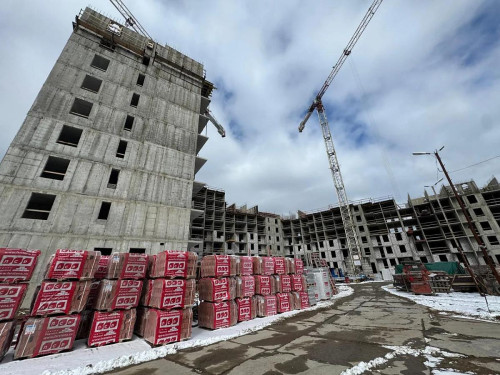

Апрель, 2025

  • 1 корпус
  • Ведется:
  • Армирование и бетонирование стен 4 этажа;
  • Армирование и бетонирование перекрытий 4 этажа.
  • Завершено:
  • Армирование и бетонирование стен подвала, 1, 2,3 этажей;
  • Армирование и бетонирование перекрытий подвала, 1,2,3 этажей.
  • 2 корпус
  • Ведется:
  • Армирование и бетонирование стен 6-9 этажей;
  • Армирование и бетонирование перекрытий 6-8 этажей;
  • Устройство стен и перегородок из каменной кладки 1-4 этажей.
  • Ведется:
  • Армирование и бетонирование стен 6-9 этажей;
  • Армирование и бетонирование перекрытий 6-8 этажей;
  • Устройство стен и перегородок из каменной кладки 1-4 этажей.
  • Завершено:
  • Армирование и бетонирование стен подвала, 1-5 этажей;
  • Армирование и бетонирование перекрытий подвала, 1-5 этажей;
  • Устройство стен и перегородок из каменной кладки подвала.

Март, 2025

Февраль, 2025

Январь, 2025

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.77 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
