- Ход строительства
Ход строительства ЖК "Северный ветер"
- Описание
- Ход строительства
- Инфраструктура

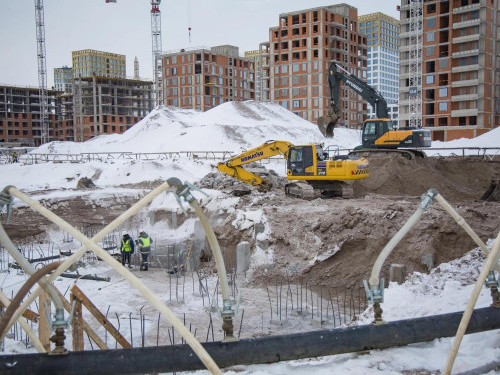

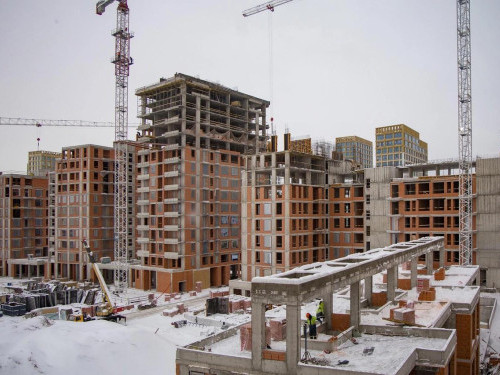

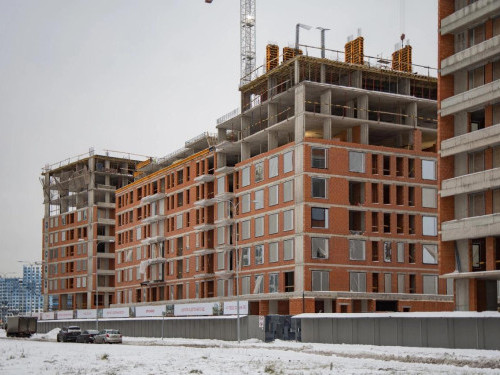

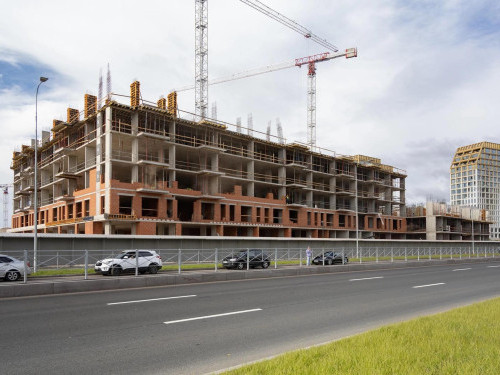

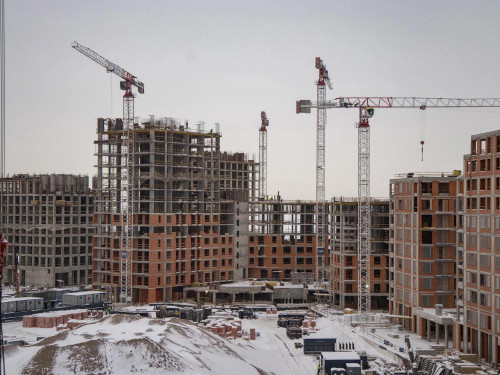

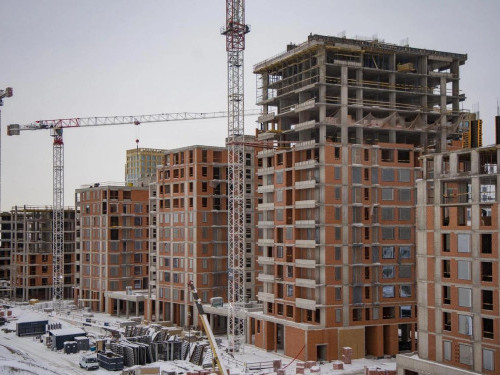

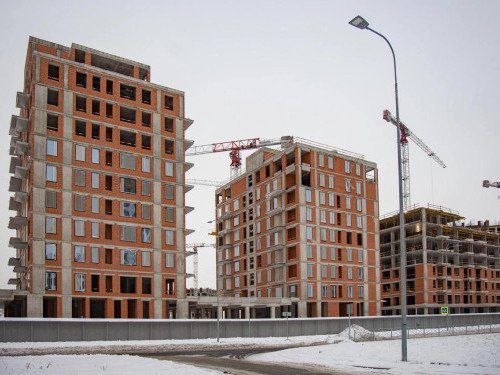

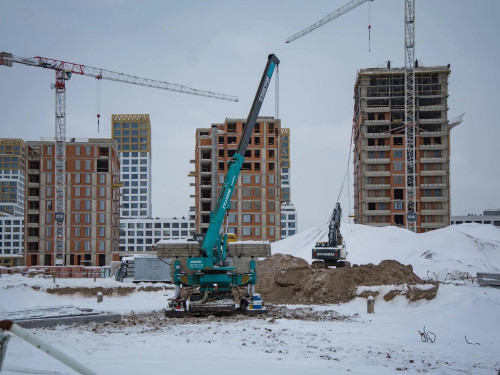

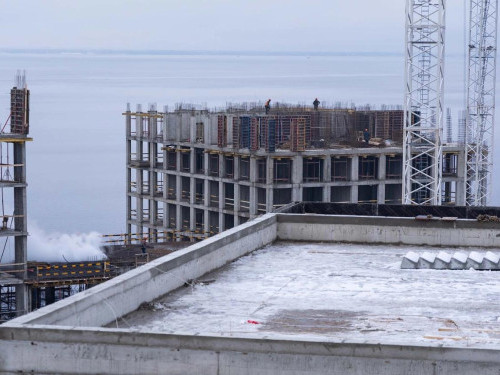

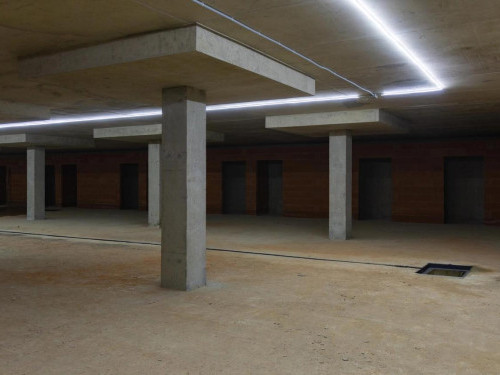

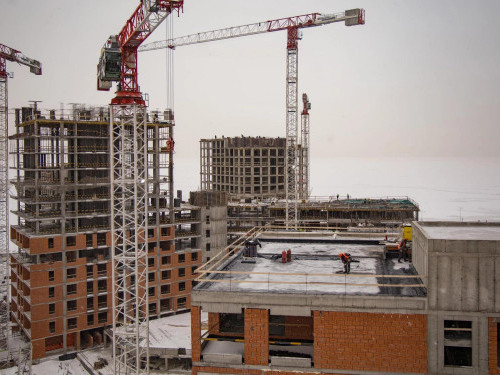

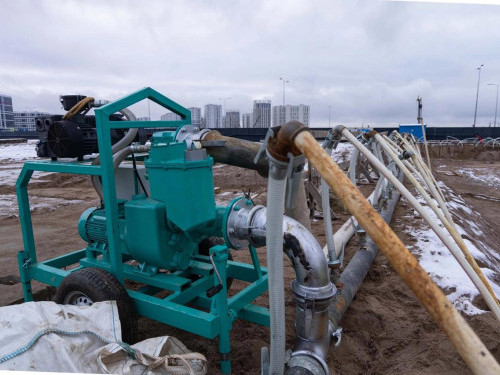

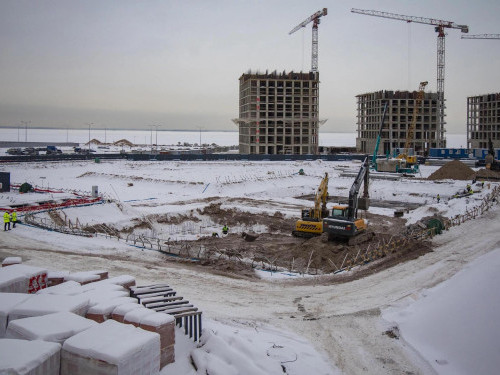

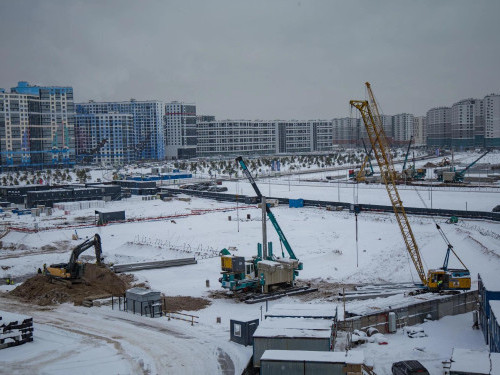

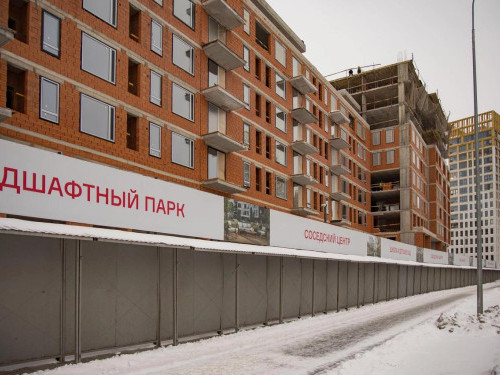

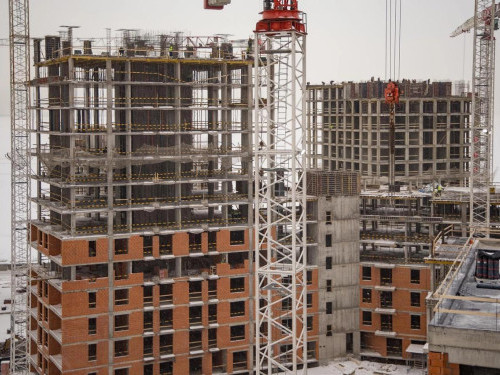

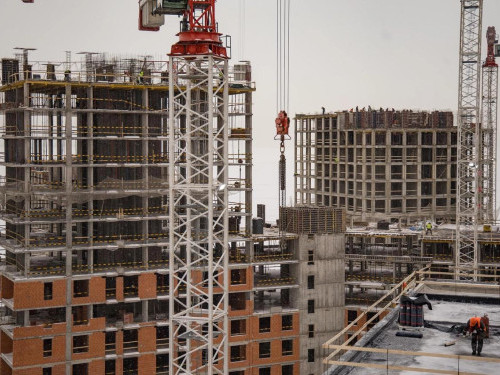

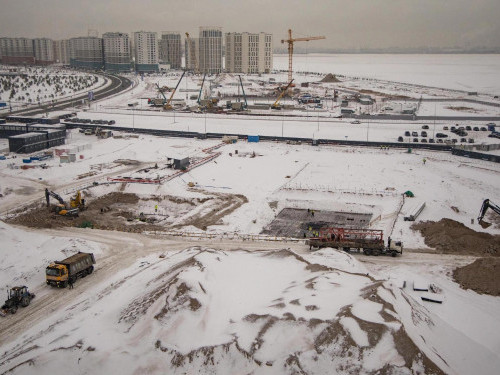

Январь, 2026

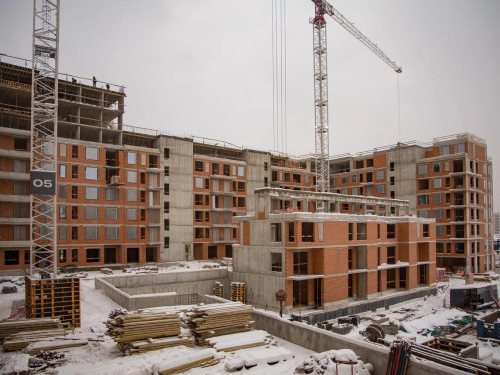

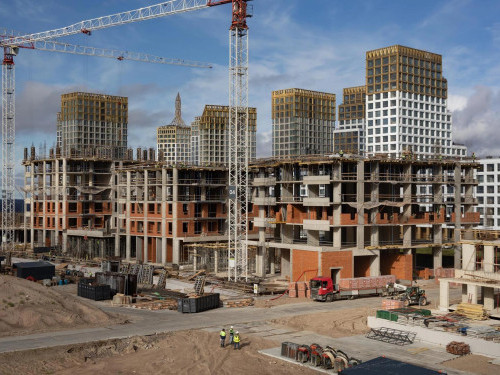

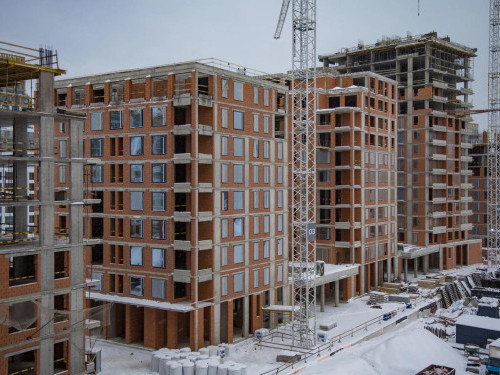

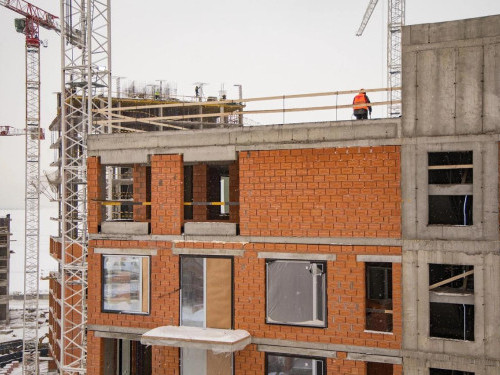

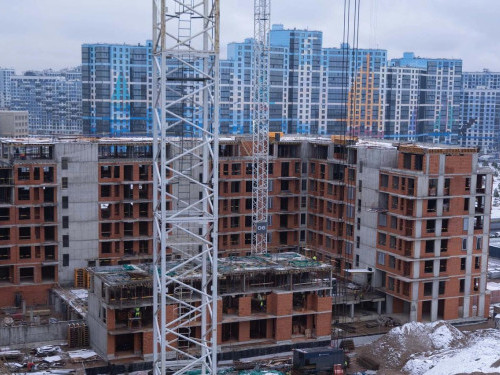

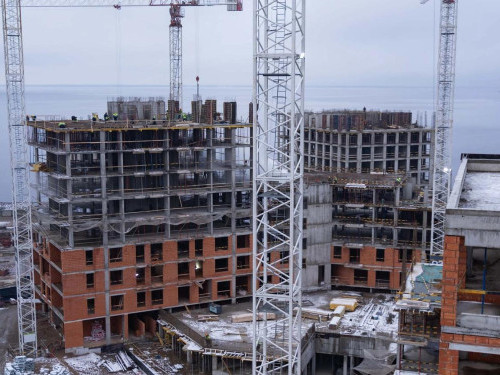

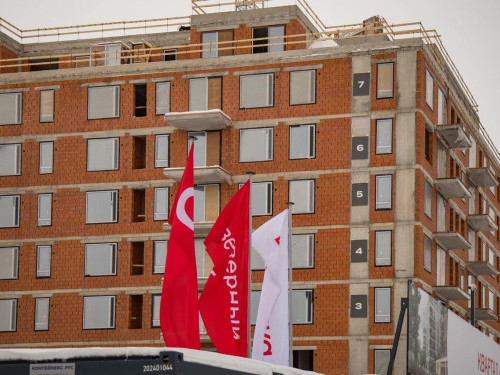

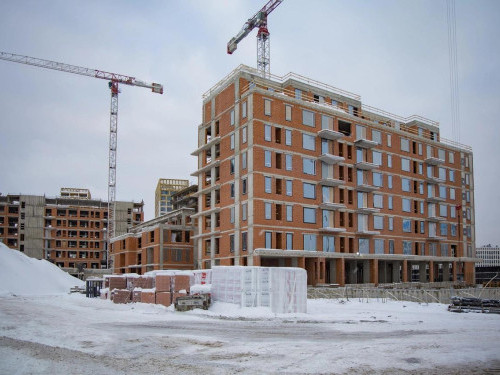

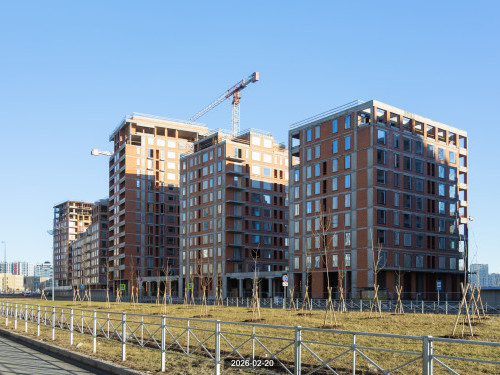

- дом 3-1

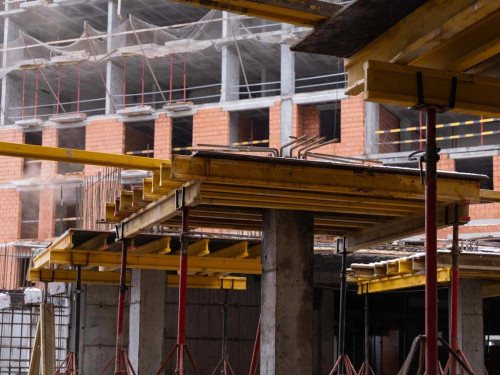

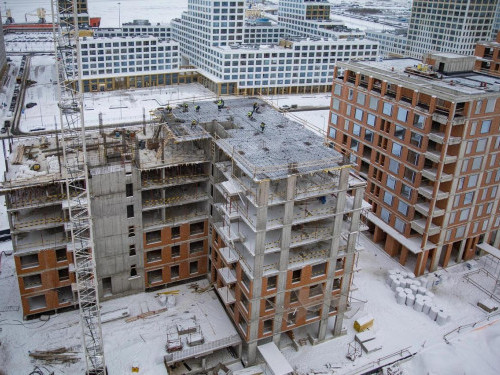

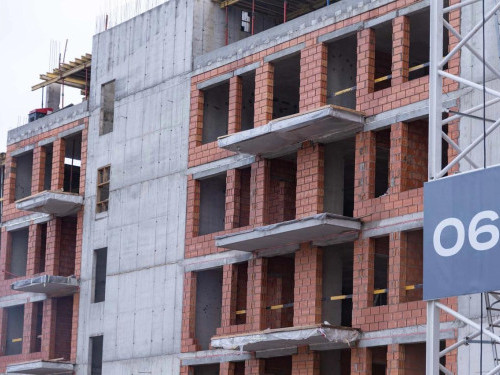

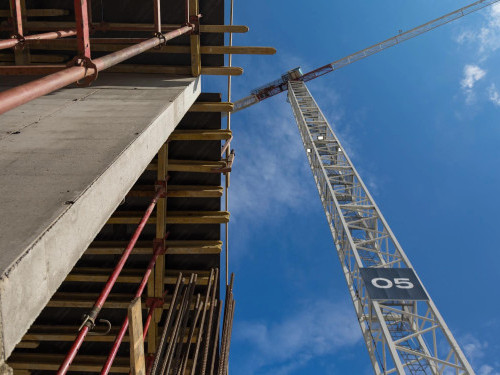

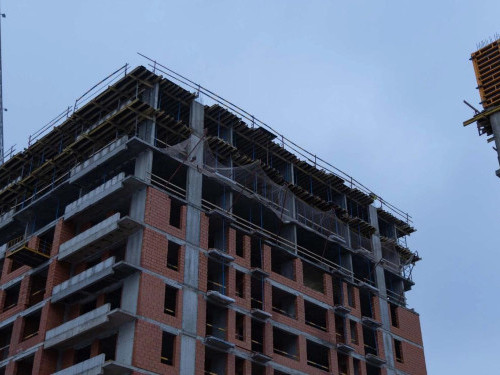

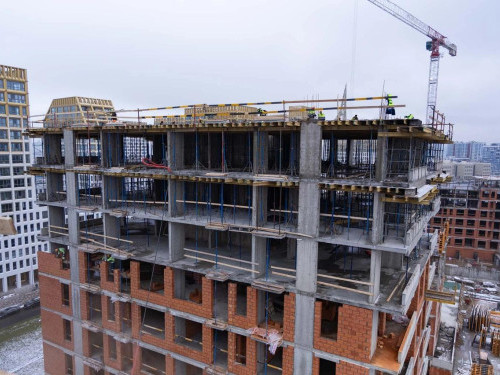

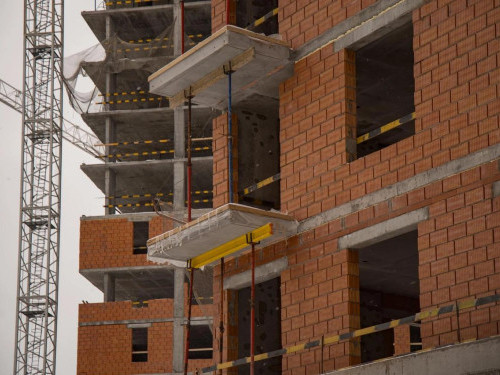

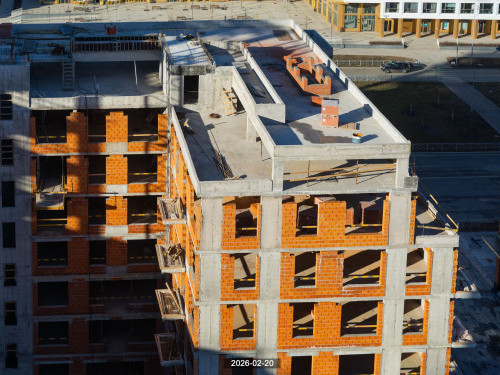

- Выполняли устройство монолитного железобетонного каркаса 8–11 этажей.

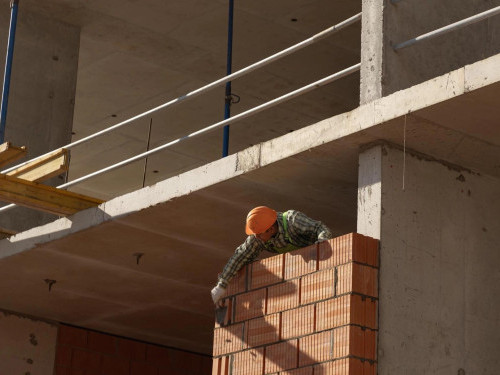

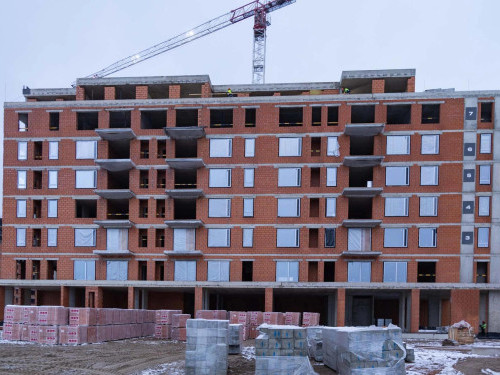

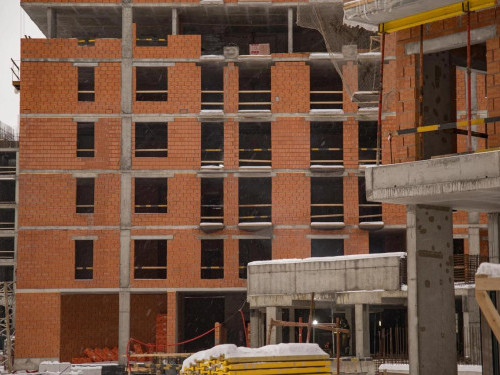

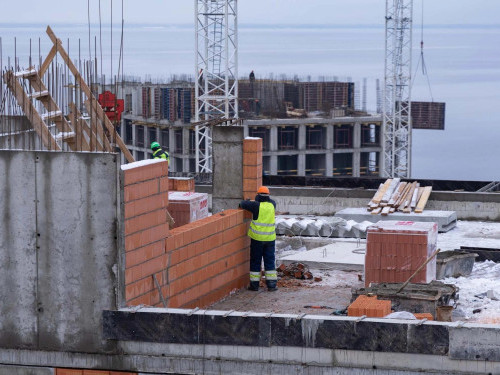

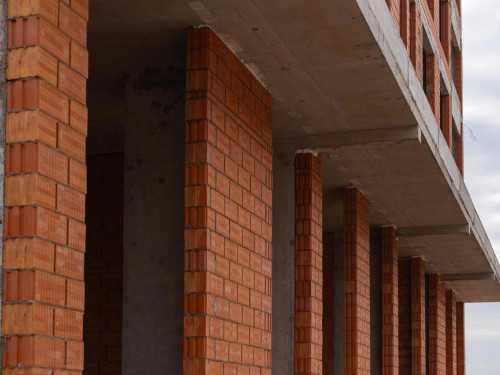

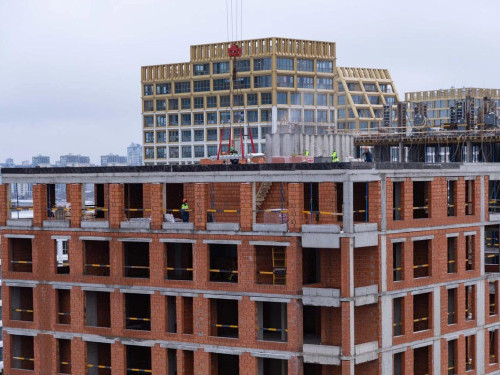

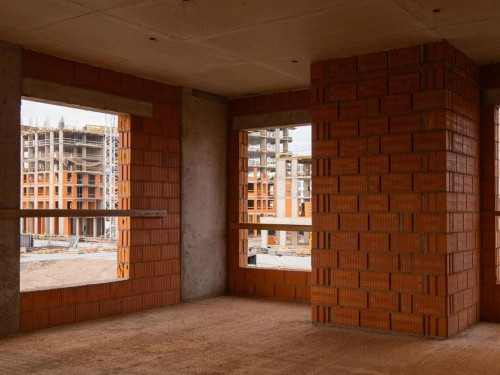

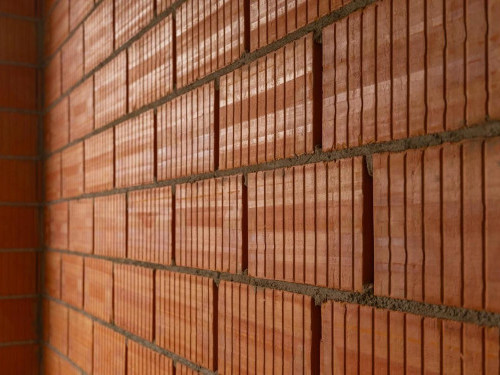

- Выполняли каменную кладку 8 и 9 этажей.

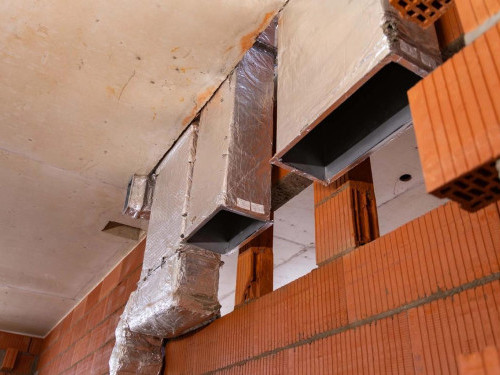

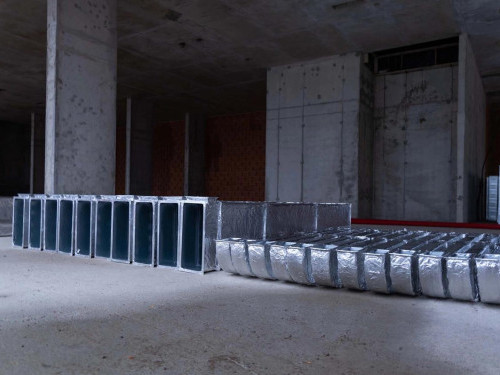

- Монтировали систему естественной вентиляции.

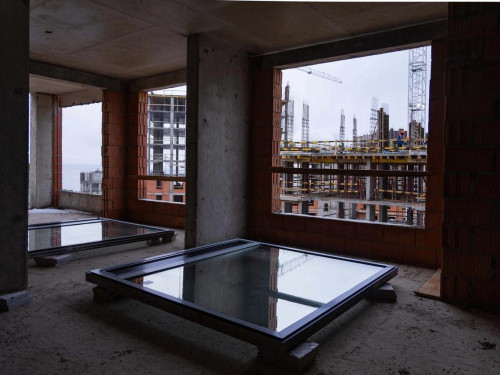

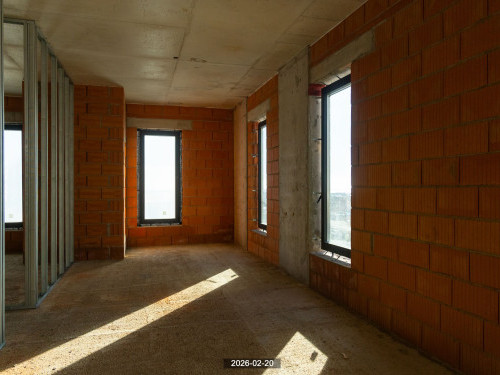

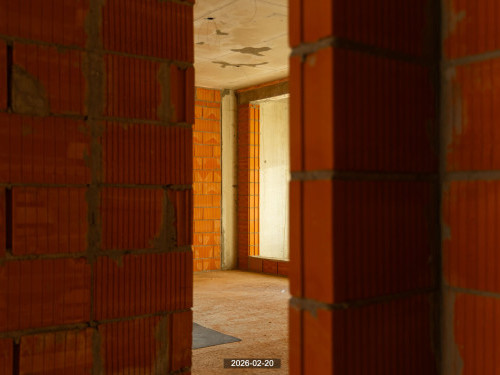

- Устанавливать оконные и дверные блоки.
- Монтировали систему вентиляции паркинга.

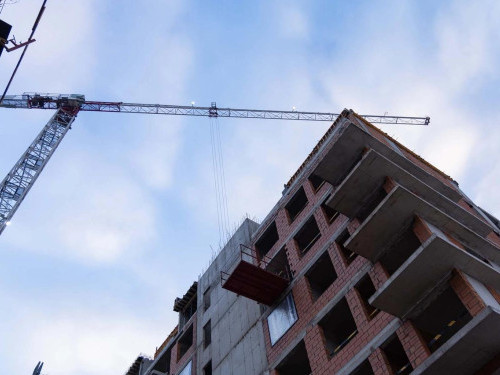

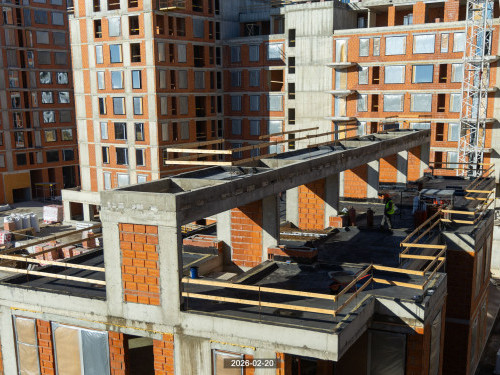

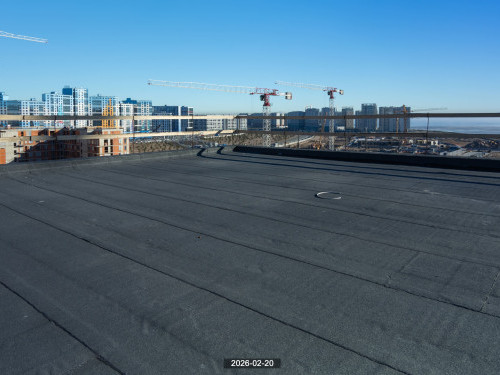

- Выполняли устройство кровли.

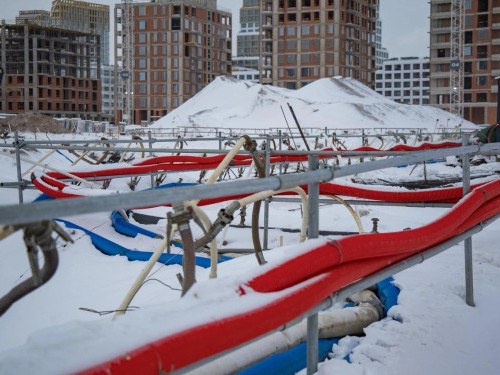

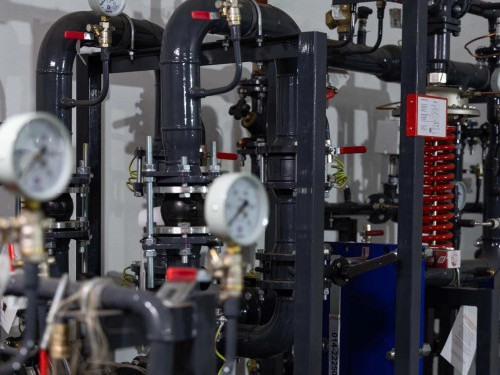

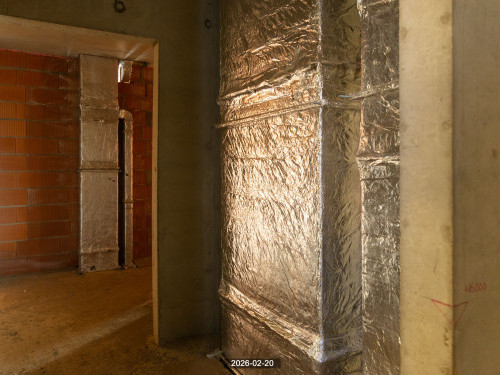

- Монтировали наружную теплосеть.

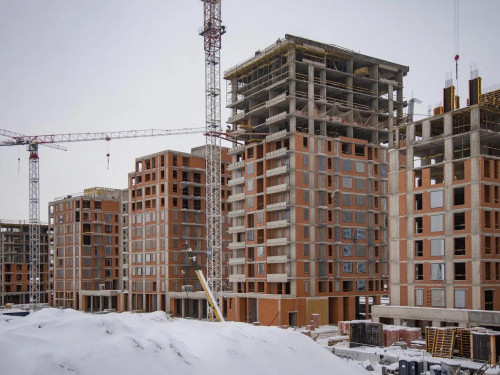

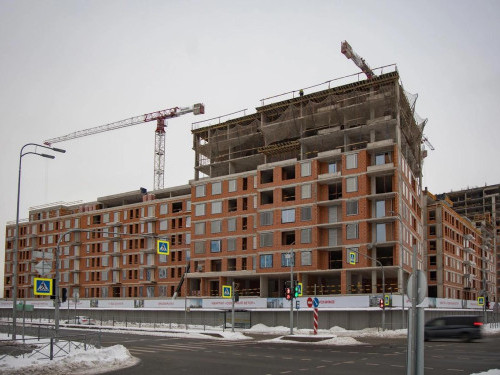

- дом 3-2

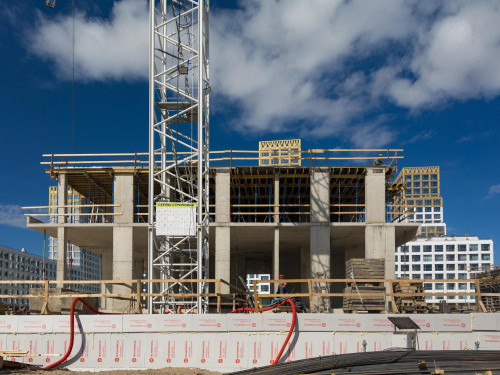

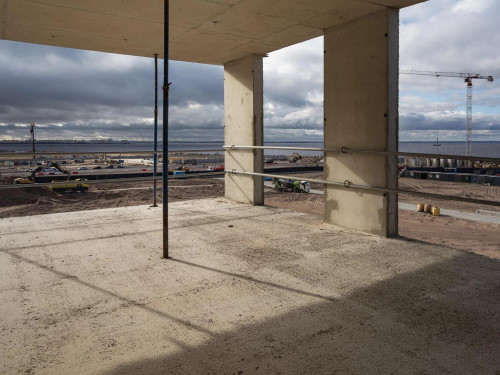

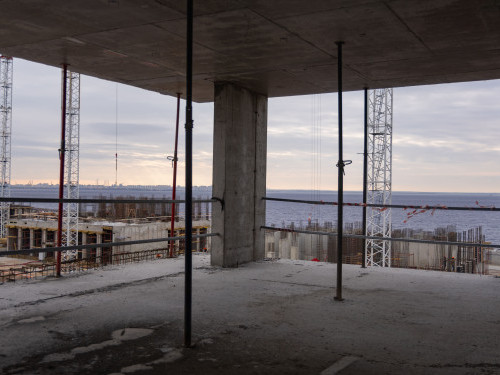

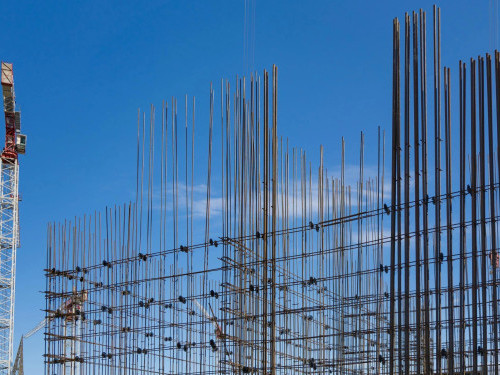

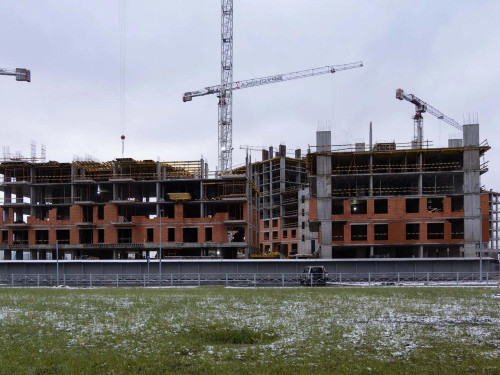

- Выполняли устройство монолитного железобетонного каркаса.

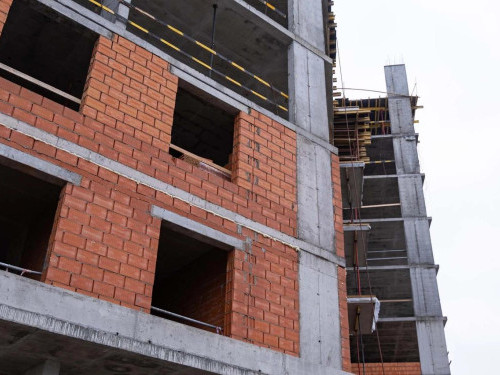

- Выполняли каменную кладку 10 и 11 этажей.

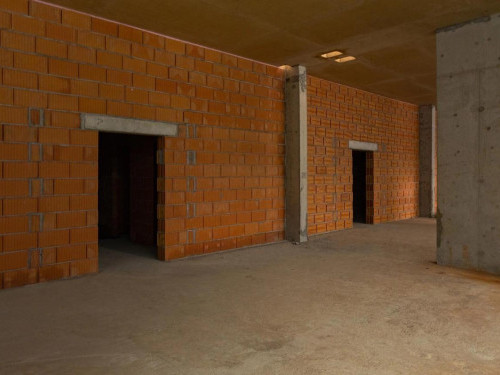

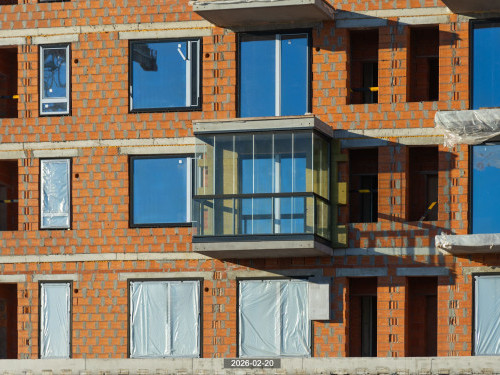

- Устанавливали оконные и дверные блоки.
- Выполняли устройство кровли.
- Монтировали систему естественной вентиляции.
- Монтировали наружную теплосеть.
- дом 2-1
- Выполняли устройство монолитного железобетонного каркаса 8, 9 и 14 этажей.

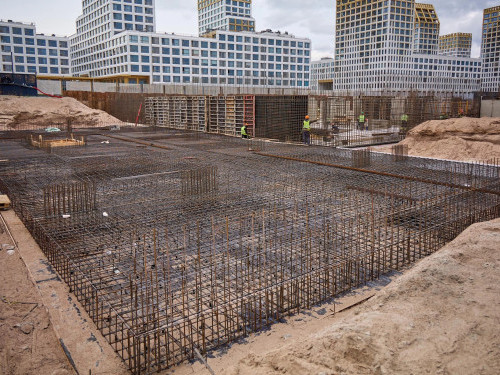

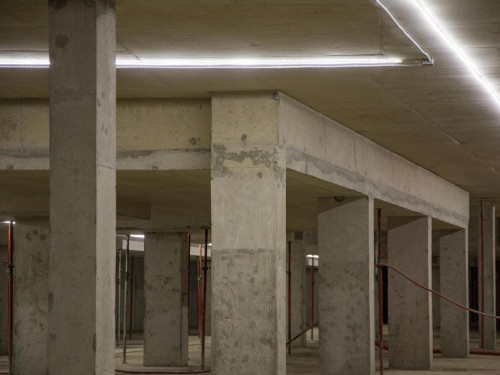

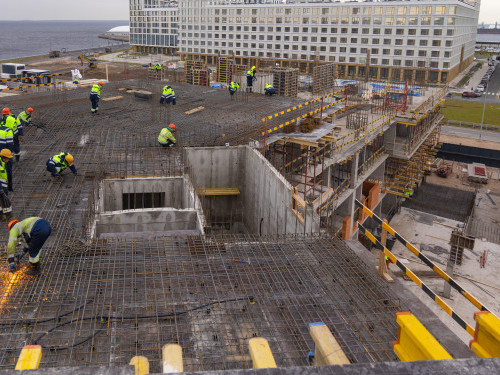

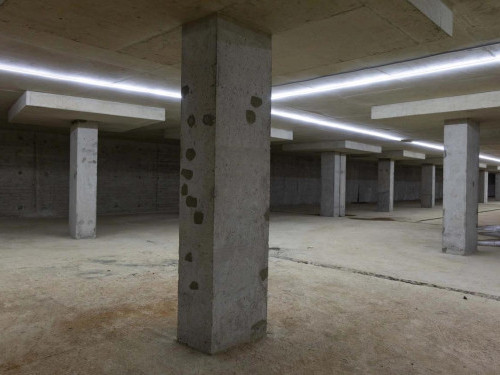

- Бетонировали стены и перекрытия 1 этажа подземного паркинга.

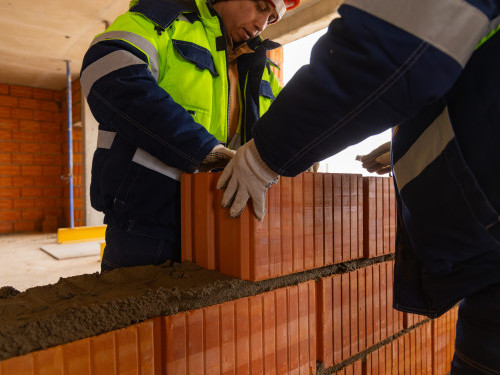

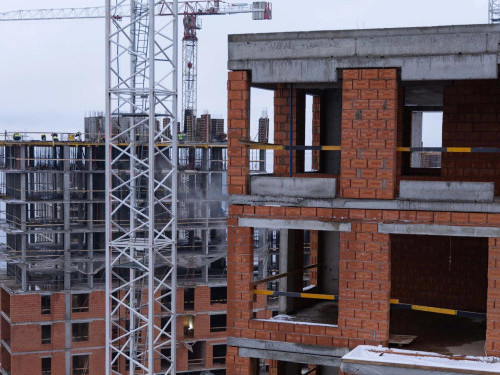

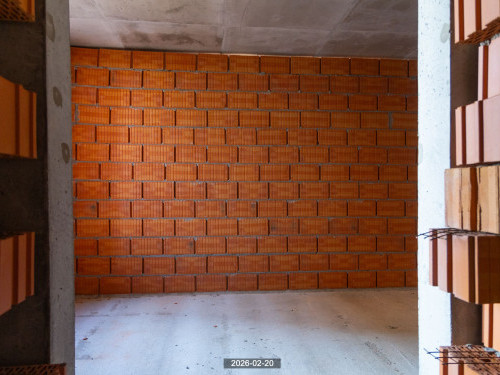

- Выполняли каменную кладку 5–9 этажей.
- Монтировали наружную теплосеть.
- дом 2-2

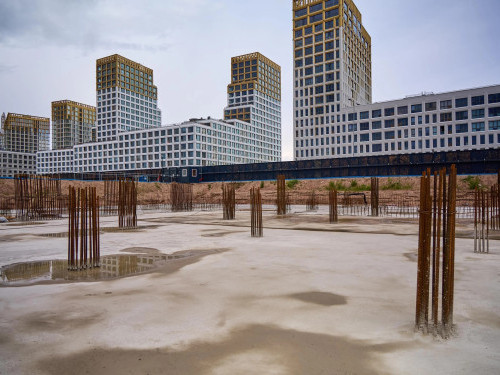

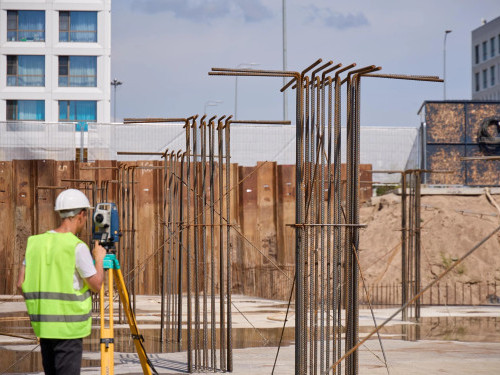

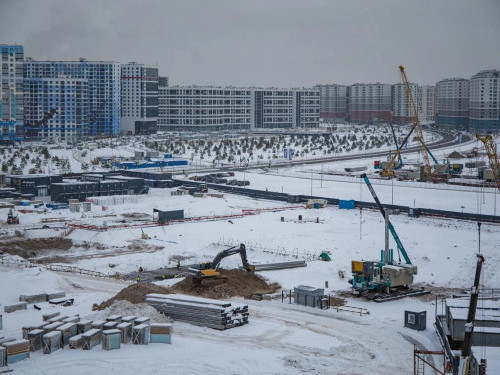

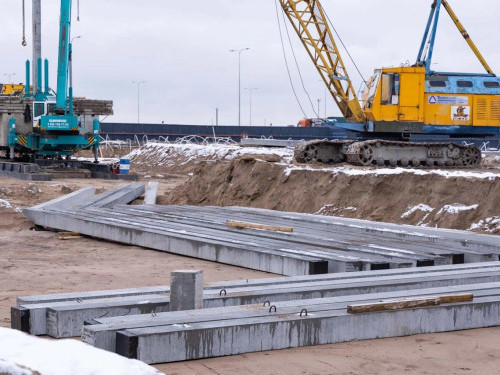

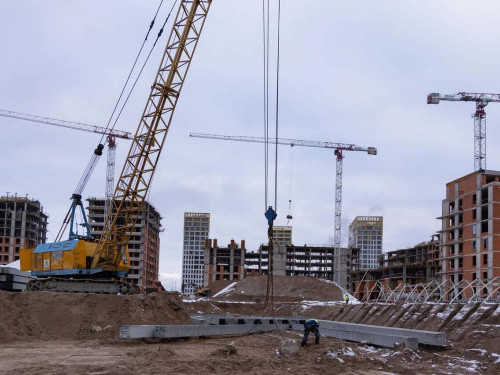

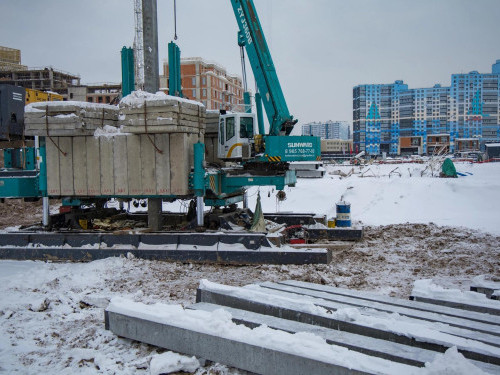

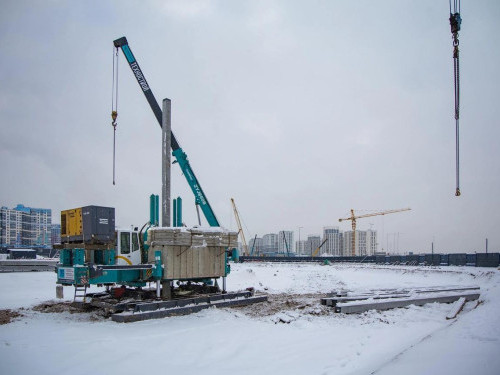

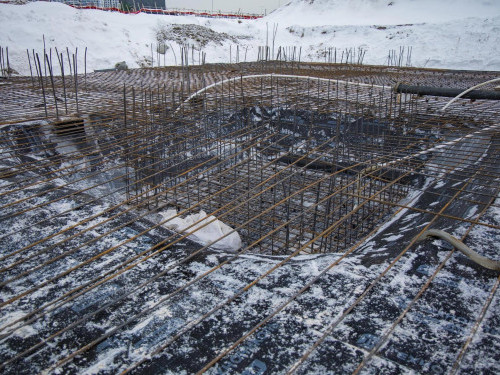

- Обустраивали свайное поле.

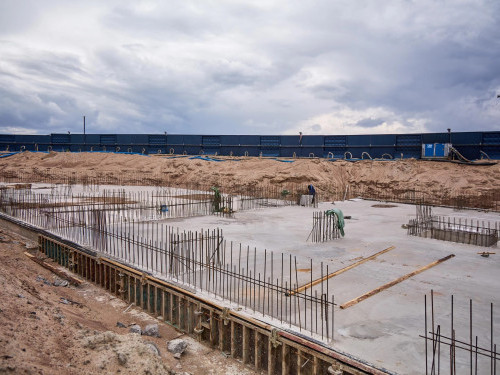

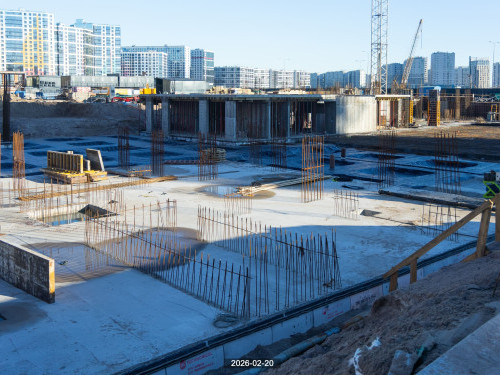

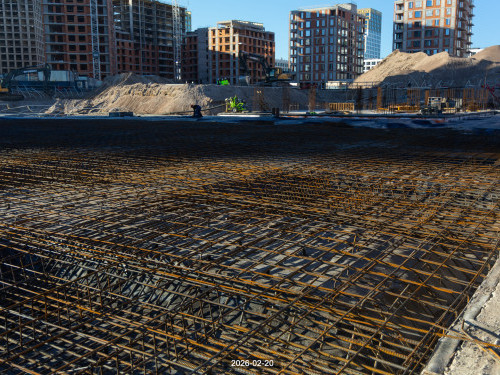

- Выполняли устройство монолитных ростверков.
2025

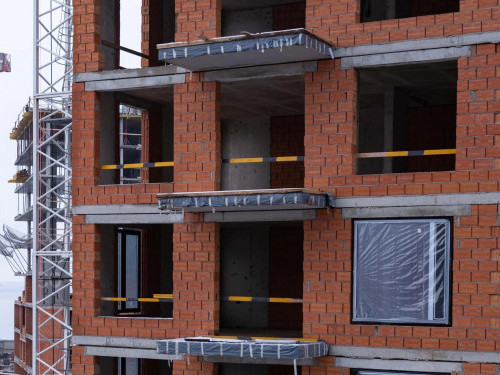

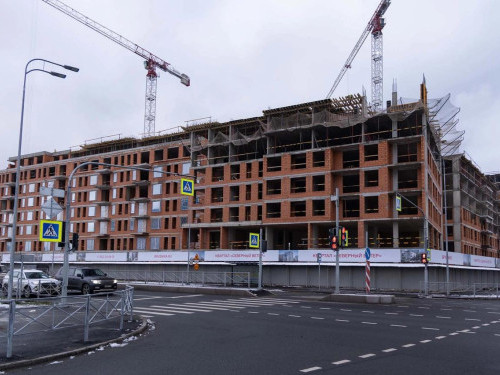

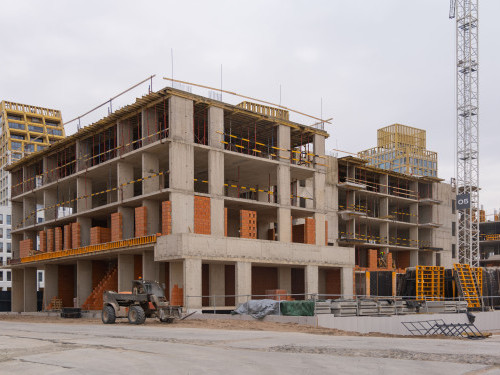

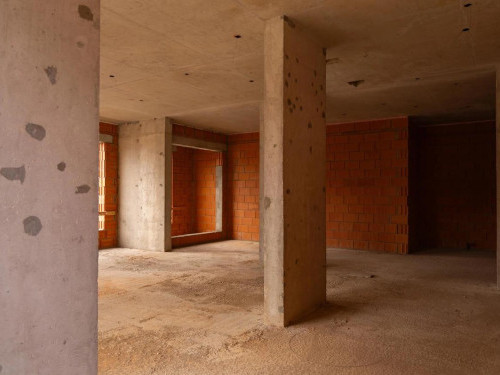

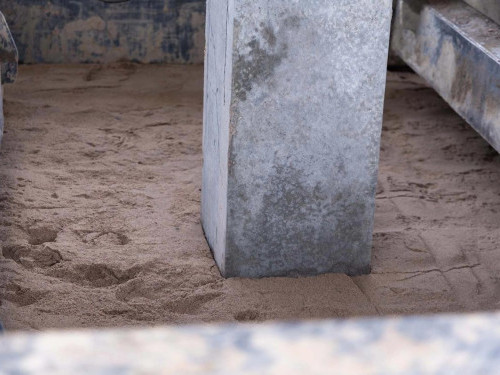

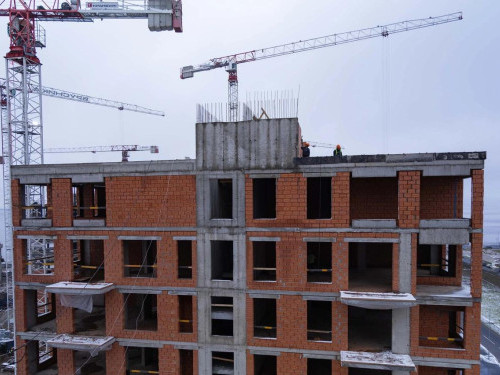

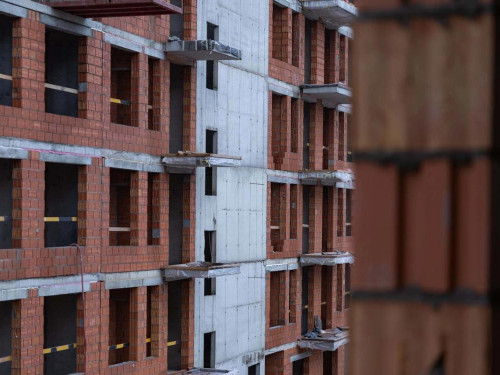

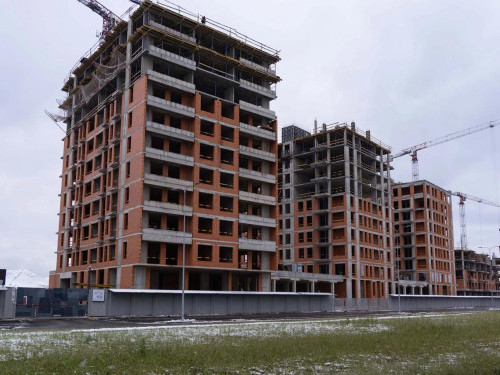

Декабрь

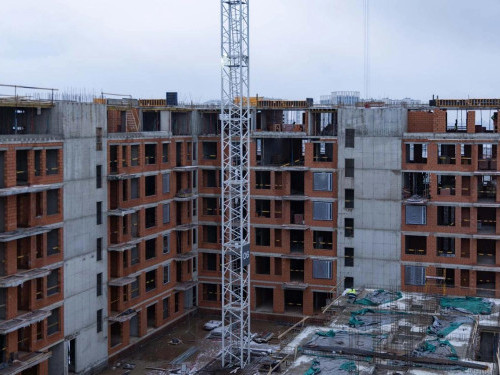

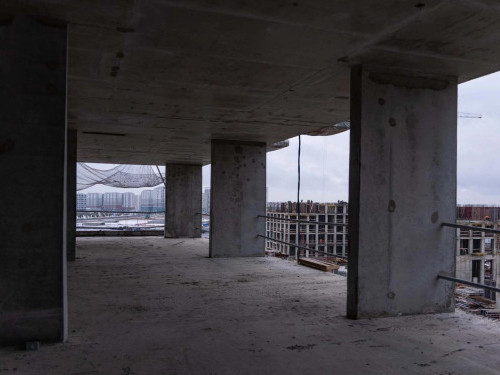

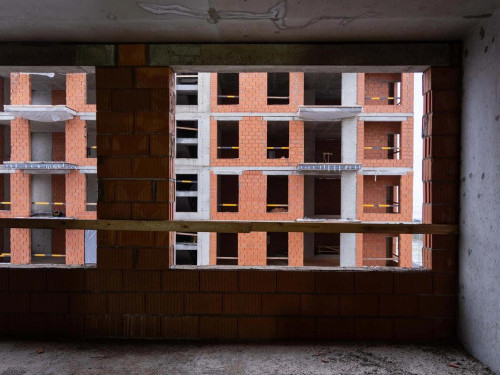

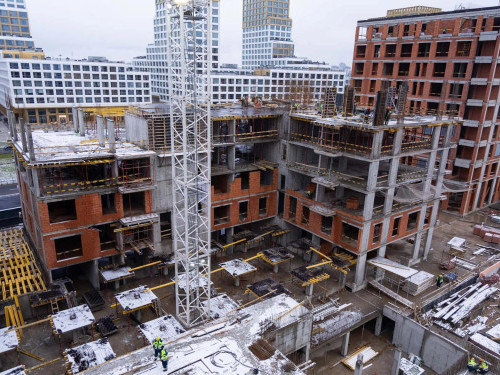

- дом 3-1

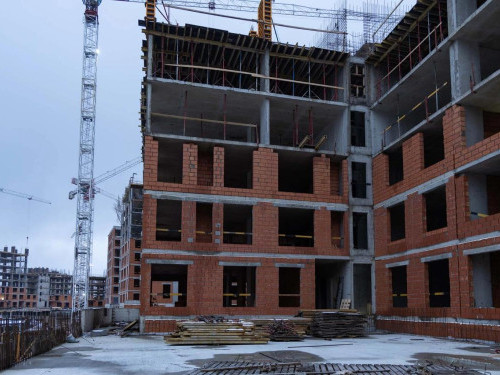

- Выполняли устройство монолитного железобетонного каркаса 4, 7 и 8 этажей.
- Выполняли каменную кладку 4, 5 и 8 этажей.
- Начали монтировать систему вентиляции.
- Начали устанавливать оконные и дверные блоки.
- дом 3-2
- Выполняли устройство монолитного железобетонного каркаса 9, 11 и 12 этажей.
- Выполняли каменную кладку 6–8 этажей.
- Начали устанавливать оконные и дверные блоки.
- дом 2-1
- Выполняли устройство монолитного железобетонного каркаса 5, 6 и 10 этажей.
- Бетонировали стены и перекрытия 1 этажа подземного паркинга.
- Выполняли каменную кладку 3–5 этажей.
- дом 2-2
- Выполняли устройство монолитного железобетонного каркаса 5, 6 и 10 этажей.
- Бетонировали стены и перекрытия 1 этажа подземного паркинга.
- Выполняли каменную кладку 3–5 этажей.
- Начали обустраивать свайное поле.

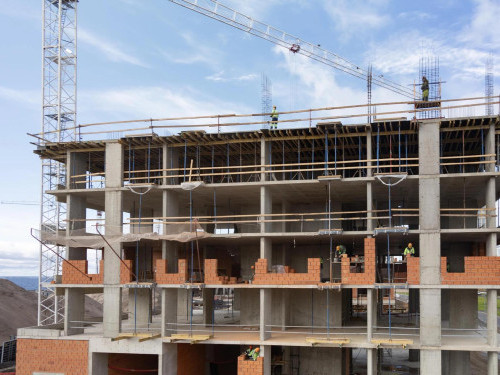

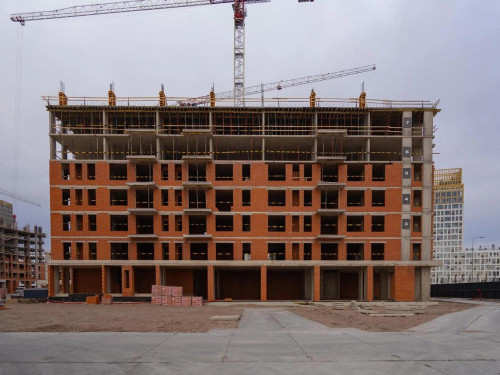

Ноябрь

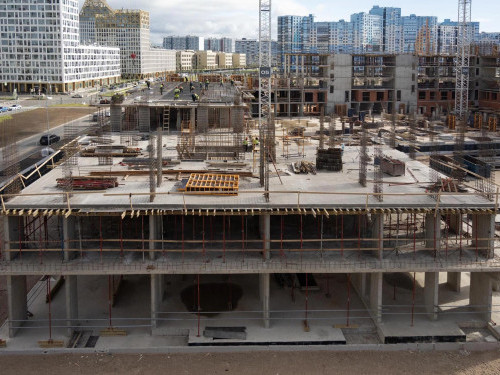

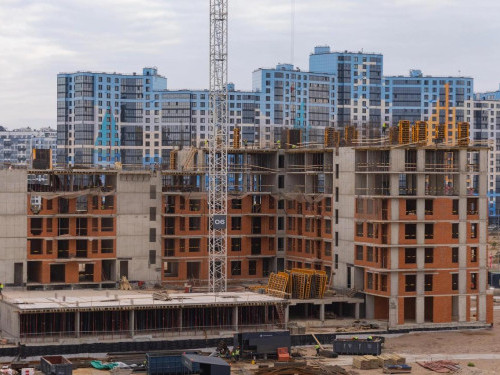

Октябрь

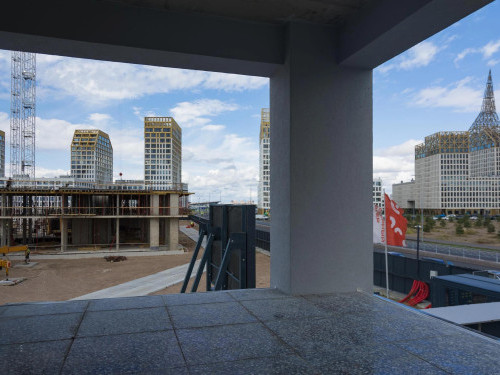

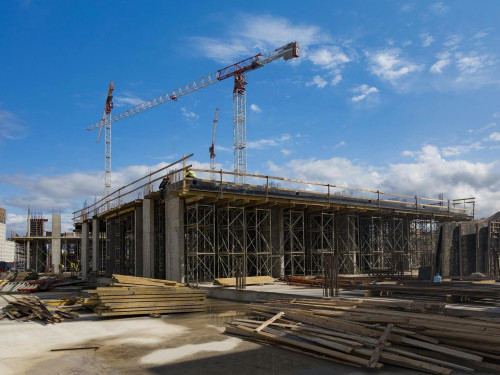

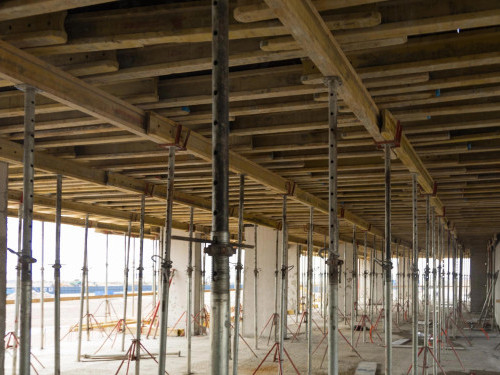

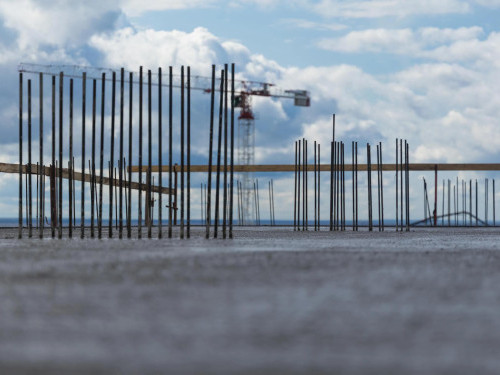

Сентябрь

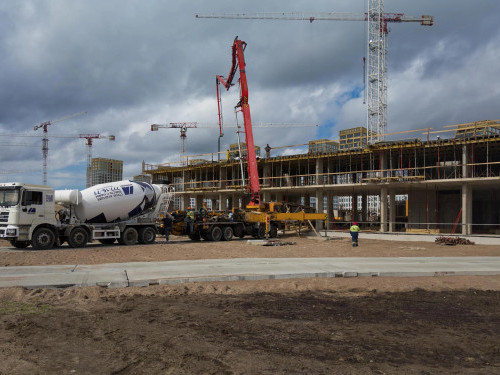

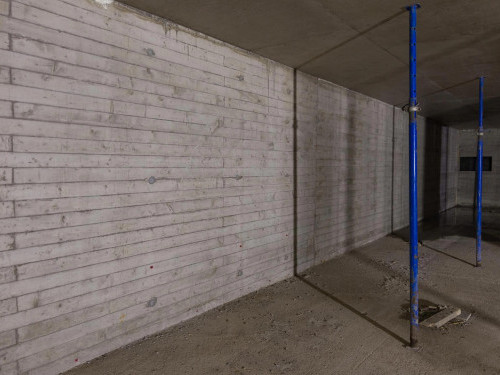

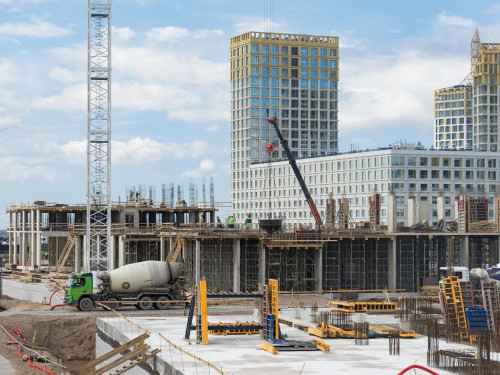

- дом 3-1

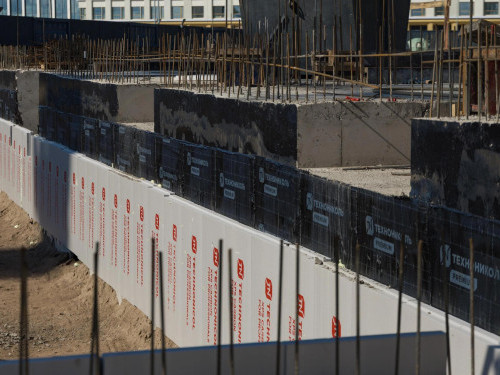

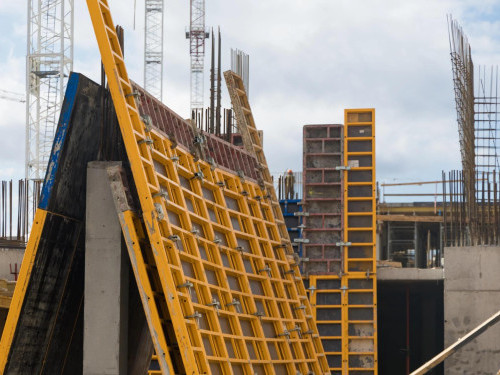

- Выполняли устройство стен и перекрытий 1 и −1 этажей, подземного паркинга.
- Работали с гидроизоляцией −1 этажа.

- Выполняли каменную кладку −1 этажа.
- дом 3-2
- Выполняли устройство стен и перекрытий 1 и −1 этажей, подземного паркинга.
- Работали с гидроизоляцией −1 этажа.
- Выполняли каменную кладку −1 этажа.
Август
Май
a
a за м²
| Тип | |
| Площадь | |
| Этаж | |
| Срок сдачи | |
| Отделка | |
| Корпус | |
| S кухни | |
| S жилая | |
| Потолки | 3.10 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Больше выгодных предложений в нашем ТГ, подпишись!
Наш Telegram Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
ЖК "Северный ветер" от Брусника
