Ход строительства ЖК "ЯсноЯнино"

Показать
  • Все
  • 1.1 корпус
  • 1.2 корпус
  • 1.3 корпус
  • 1.4 корпус
  • 2.1 корпус
  • 7.1 корпус
  • 8.1 корпус
  • 8.2 корпус
  • 8.4 корпус
  • 8.5 корпус
  • 8.3 корпус
  • 8.6 корпус
  • 3.1 корпус
  • 6.1 корпус
  • 6.2 корпус
  • 6.3 корпус
  • 11.1 корпус
  • 11.2 корпус
  • 14.01 корпус
  • 14.02 корпус
  • 14.03 корпус
  • 14.04 корпус

Август, 2022

  • 11.1 корпус
  • Получение разрешительной документации.
  • Подготовка к передаче жильцам и службе эксплуатации.
  • 11.2 корпус
  • Ведется монтаж трансформаторной подстанции.
  • Выполнена прокладка кабеля до корпусов, фундамент и дренаж ТП, установлен первый (нижний) блок ТП.
  • Ведутся электромонтажные работы -монтаж корпусов квартирных и щитов секций А2, Б2,В2,И Г2,Д2,Ж2,Е2,И2, монтаж этажных щитов секции А2, Б2, подрозетников.
  • Ведется монтаж систем внутреннего водопровода и канализации секций А2, Б2,В2, Г2,Д2,Ж2,Е2,И2, монтаж внутренних систем вентиляции и дымоудаления всех секций,
  • Ведутся отделочные работы в квартирах и МОП (шпаклевка стен и потолков) секций А2, Б2, В2, Г2,Д2, Е2,И2, Ж2; Устройство стяжки пола секций А2, Б2, В2, Г2, И2, Ж2.
  • Ведутся работы по благоустройству секций А2, Б2,В2, Г2, Д2, Е2,Ж2, И2 с наружной стороны корпуса, дворовой территории.
  • Ведется устройство ограждения парапета кровли и надстроек секций А2,Б2,В2,Г2,Д2,Е2, Ж2, И2.
  • Ведется монтаж оборудования спец. помещений ИТП, ВУ, электрощитовой.
  • Ведется монтаж металлоконструкций и остекление теплых витражей 1-го этажа всех секций.
  • Ведется остекление холодных витражей секций А2, Б2, В2,Г2.
  • 14.01 корпус
  • Ведутся электромонтажные работы (трубная разводка в штробах) секции 1-4 этаж 4-8.
  • Ведется устройство наружных стен секции 1-4 этаж 8, внутренних перегородок секции 1-4 этаж 4-8.
  • Ведутся работы по устройству прифундаментного дренажа секции 2.
  • Ведутся работы по устройству кровли секции 1-2-первый слой гидроизоляции по стяжке.
  • Ведутся отделочные работы в квартирах и МОП (штукатурка стен) секции 1-4 этаж 4-8.
  • Ведутся работы по устройству мокрого фасада секции 1.
  • 14.02 корпус
  • Ведутся электромонтажные работы (трубная разводка в штрабах)1-5 этажей 1-8.
  • Ведутся работы по устройству наружных стен секций 1-5 этажей 6-8, внутренних перегородок секций 1-5 этажей 4-8.
  • Ведутся работы по устройству прифундаментного дренажа секций 3.
  • Ведутся отделочные работы в квартирах и МОП (штукатурка стен) секции 1-4 этаж 1-4.
  • Ведутся работы по устройству кровли секции 3-5-устройство кровельного пирога: разуклонка керамзит, пароизоляция, стяжка, праймер.
  • 14.03 корпус
  • Ведутся работы по устройству кровли. Гидроизоляция кровли вентшахт. Установка сливов.
  • Ведутся работы по устройству мокрого фасада стен секций 1,2.
  • Ведутся работы по монтажу стояков отопления секций 1,2,3.
  • Ведутся работы по разводке труб отопления по подвалу секций 1,2,3.
  • Приступили к монтажу стояков ГВС, канализации секции 3.
  • Ведутся работы по монтажу кабельной разводки квартир секций 1,2,3.
  • Завершение монтажа оконных блоков секций 1,2,3 (ост. 15 шт.).
  • Ведутся работы по монтажу теплотрассы в подвале.
  • 14.04 корпус
  • Ведутся работы по устройству кровли. Гидроизоляция кровли вентшахт. Установка сливов.
  • Ведутся работы по устройству мокрого фасада стен и балконных групп секций 1,2.
  • Завершение установки оконных и балконных блоков секций 1-4 (герметизация) (ост. 5 шт.).
  • Ведутся работы по монтажу кабельной разводки квартир секций 1,2,3,4.
  • Приступили к монтажу стояков отопления секции 4.
  • Ведутся работы по разводке труб отопления по подвалу секций 1,2,3,4.
  • Ведутся работы по монтажу теплотрассы в подвале.

Июль, 2022

  • 11.1 корпус
  • Ведется монтаж трансформаторной подстанции.
  • Выполнена прокладка кабеля до корпусов, фундамент и дренаж ТП.
  • Ведутся электромонтажные работы.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • Ведется монтаж слаботочных систем; Подготовка к итоговой проверке и передаче службе эксплуатации.
  • Ведутся отделочные работы в квартирах и МОП. Н
  • Монтаж витражей. Остекление секций А1,Б1,В1,Г1,Д1, Е1,Ж1;
  • Ведется благоустройство территории.
  • Ведется устройство отмостки. Асфальтирование тротуаров, дорог.
  • 11.2 корпус
  • Ведутся электромонтажные работы (монтаж корпусов квартирных щитов) секций А2, Б2, В2,И2 кабельная разводка секции Г2, монтаж оборудования щитовой.
  • Ведется монтаж систем внутреннего водопровода и отопления секций А2, Б2,В2, Г2,Д2,Ж2,Е2,И2, монтаж внутренних систем вентиляции и дымоудаления всех секций, монтаж кабельной разводки слаботочных систем всех секций.
  • Ведется облицовка цоколя камнем СКЦ входов в подвал, входных групп секций А2, Б2, В2, Г2, Д2, Е2, Ж2, И2.
  • Ведутся отделочные работы в квартирах и МОП секций А2, Б2, В2, Г2,Д2, Е2,И2, Ж2.
  • Ведется благоустройство секций А2, Б2, Г2, В2 с наружной стороны корпуса, укладка асфальта.
  • Ведется устройство стяжки пола секций А2, Б2, В2, Г2, И2, Ж2.
  • Ведется устройство ограждения парапета кровли секций А2,Б2,В2,Г2,Д2,Е2, Ж2.
  • 14.01 корпус
  • Ведутся работы по устройству монолитного каркаса здания секции 1-4 этаж 8.
  • Ведутся электромонтажные работы (трубная разводка) 1-4 секции этаж 8.
  • Ведутся работы по устройству наружных стен секции 1-4 этаж 1-4, внутренних перегородок секции 1-4 этаж 5.
  • Ведутся работы по устройству прифундаментного дренажа секции 1-4.
  • Ведется монтаж лестничных маршей на 1-8 этажах, вентиляционных блоков на 1-8 этажах.
  • Ведется монтаж теплотрассы в подвале секция 4.
  • Завершено устройство кирпичных перегородок подвала секций 1-4.
  • Завершена гидроизоляция и утепление стен подвала.
  • 14.02 корпус
  • Ведутся работы по устройству монолитного каркаса здания секций 1-5 этажей 8.
  • Ведутся электромонтажные работы (трубная разводка)1-5 этажей 8.
  • Ведутся работы по устройству кирпичных перегородок подвала секций 1-5.
  • Ведутся работы по устройству наружных стен секций 1-5 этажей 1-6, внутренних перегородок секций 1-5 этажей 1-3.
  • Ведутся работы по устройству прифундаментного дренажа секций 1-5.
  • Ведется монтаж лестничных маршей на 1-7 этажах, вентиляционных блоков на 1-7 этажах.
  • Завершено устройство кирпичных перегородок подвала секций 1-5;
  • Завершена гидроизоляция и утепление стен подвала.
  • 14.03 корпус
  • Ведутся работы по устройству внутренних перегородок.
  • Ведутся работы по устройству прифундаментного дренажа секции 3.
  • Ведутся работы по устройству кровли.
  • Выполнено устройство пароизоляции, устройство уклона керамзитовым гравием, утепление кровли, устройство цементно-песчаной стяжки секций 1,2,3.
  • Ведутся работы по устройству гидроизоляции нижнего слоя на секции 3.
  • Ведутся работы по устройству мокрого фасада балконных групп секций 1,2,3.

Июнь, 2022

  • 11.1 корпус
  • Ведется устройство наружных сетей электроснабжения.
  • Ведется монтаж трансформаторной подстанции.
  • Ведутся электромонтажные работы. Установка механизмов секций А1,Б1,В1,Г1,Д1,Е; Ж1.
  • Ведется устройство освещения подвала, лестничных клеток секций А1,Б1,В1,Г1,Д1,Е1,Ж1. Установка квартирных щитов секций В1,Г1,Д1;Е1
  • Ведется монтаж систем внутреннего водопровода и канализации. Монтаж разводки в санузлах секции А1,Б1,В1,Г1,Д1,Е1,Ж1.
  • Ведется монтаж слаботочных систем Установка пожарных датчиков в секциях В1,Г1,Д1, подвале.
  • Ведутся отделочные работы квартирах и МОП. Квартиры – оклейка стен обоями в секциях А1,Б1. МОП — подготовка стен к нанесению окончательного слоя.
  • Ведется монтаж витражей. Остекление секций Д1,Е1,Ж1.
  • Ведется благоустройство территории: тротуары, подготовка к асфальтированию дорожного полотна.
  • 11.2 корпус
  • Ведутся электромонтажные работы (кабельная разводка) секций Г2, Д2.
  • Ведется монтаж систем внутреннего водопровода и отопления секций А2, Б2,Ж2,И2, монтаж внутренних систем вентиляции и дымоудаления, монтаж слаботочных систем.
  • Ведется устройство наружных сетей электроснабжения, монтаж трансформаторной подстанции.
  • Ведется облицовка цоколя камнем СКЦ секций А2, Б2, В2, Г2, Д2, Е2, Ж2, И2.
  • Ведутся отделочные работы в квартирах и МОП секций А2, Б2, И2, Ж2.
  • Ведется благоустройство секций А2, Б2, Г2, В2 с наружной стороны корпуса.
  • 14.01 корпус
  • Ведется устройство монолитного каркаса здания этаж 6 секции 1-4.
  • Ведутся электромонтажные работы.
  • Ведется устройство наружных стен секций 1-4 этажей 1-4, внутренних перегородок секций 1-4 этажей 1-3.
  • Ведется устройство прифундаментного дренажа секций 1-4.
  • 14.02 корпус
  • Ведется устройство монолитного каркаса здания этаж 6 секций 1-5.
  • Ведутся электромонтажные работы.
  • Ведется устройство наружных стен секций 1-5 этажей 1-5, внутренних перегородок секций 1-5 этажей 1-3.
  • Ведется устройство прифундаментного дренажа секций 1-4.
  • 14.03 корпус
  • Ведутся электромонтажные работы.
  • Ведется устройство наружных стен, внутренних перегородок.

Март, 2022

  • 6.1 корпус
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным сетям (СС).
  • Ведутся вентиляционные работы.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся фасадные работы.
  • Ведутся работы по монтажу витражей.
  • Ведутся отделочные работы.
  • 6.2 корпус
  • Ведутся электромонтажные и СС работы.
  • Выполнен монтаж оконных блоков.
  • Выполнен пуск тепла.
  • Ведутся отделочные работы.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • 6.3 корпус
  • Ведутся фасадные работы.
  • Ведутся работы по монтажу витражей.
  • Выполнен пуск тепла.
  • Ведутся отделочные работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации
  • 11.1 корпус
  • Ведутся электромонтажные работы.
  • Выполнен пуск тепла.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • Ведется монтаж систем дымоудаления.
  • Ведутся фасадные работы.
  • Ведется монтаж слаботочных систем.
  • Ведутся отделочные работы квартирах и МОП.
  • Ведутся работы по монтажу главного распределительного щита (ГРЩ).
  • Ведутся работы по монтажу витражей.
  • Ведется монтаж входных дверей в квартиры.
  • 11.2 корпус
  • Выполнены работы по погружению свай и формированию свайного поля.
  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся электромонтажные работы (трубная разводка).
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • Выполняются работы по устройству прифундаментного дренажа.
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Ведутся работы по устройству наружных сетей водопровода и канализации.
  • Ведутся кровельные работы.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • 14.01 корпус
  • Устройство монолитного каркаса здания.
  • Ведутся электромонтажные работы.
  • Ведутся работы по гидроизоляции стен подвала.
  • 14.02 корпус
  • Устройство монолитного каркаса здания.

Февраль, 2022

  • 6.1 корпус
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся фасадные работы.
  • Ведутся работы по монтажу витражей.
  • Ведутся отделочные работы.
  • 6.2 корпус
  • Ведутся электромонтажные и СС работы.
  • Выполнен монтаж оконных блоков.
  • Выполнен пуск тепла.
  • Ведутся отделочные работы.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • 6.3 корпус
  • Ведутся фасадные работы.
  • Ведутся работы по монтажу витражей.
  • Ведутся отделочные работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • 11.1 корпус
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Ведутся электромонтажные работы.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • Ведется монтаж систем дымоудаления.
  • Ведутся фасадные работы.
  • Ведется монтаж слаботочных систем.
  • Ведутся отделочные работы в квартирах и МОП.
  • Ведутся работы по монтажу ГРЩ (главного распределительного щита).
  • Ведутся работы по монтажу витражей.
  • Ведется монтаж входных дверей в квартиры.
  • 11.2 корпус
  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся электромонтажные работы (трубная разводка).
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • Выполняются работы по устройству прифундаментного дренажа.
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Ведутся работы по устройству наружных сетей водопровода и канализации.
  • Ведутся кровельные работы.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • 14.01 корпус
  • Устройство монолитного каркаса здания.
  • Ведутся электромонтажные работы.
  • Ведутся работы по гидроизоляции стен подвала.
  • 14.02 корпус
  • Устройство монолитного каркаса здания.
  • 14.04 корпус
  • Устройство монолитного каркаса здания.
  • Ведутся электромонтажные работы.
  • Ведутся работы по гидроизоляции стен подвала.

Январь, 2022

  • 6.1 корпус
  • Завершены монолитные работы по устройству ростверка и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1 по 8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы по устройству придомового дренажа.
  • Завершены работы по монтажу внутренних перегородок.
  • Ведутся электромонтажные работы.
  • Ведутся СС работы.

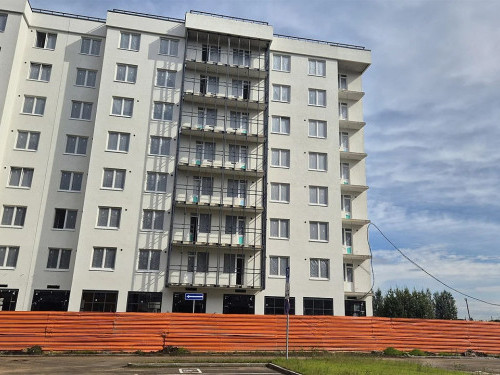

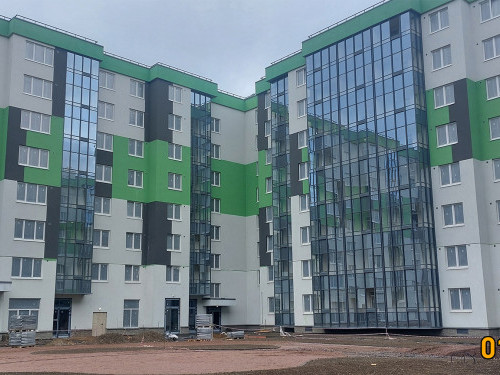

  • Завершены кровельные работы.

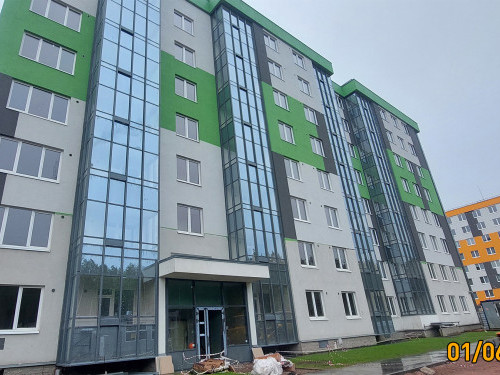

  • Ведутся вентиляционные работы.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Завершены работы по монтажу оконных блоков.

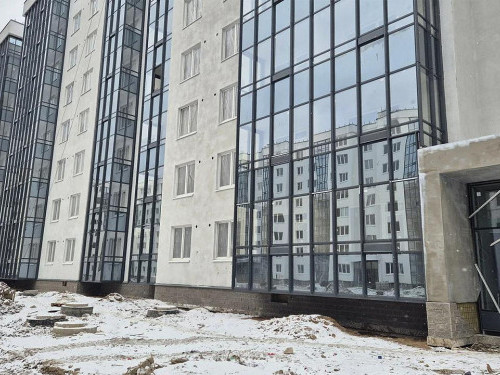

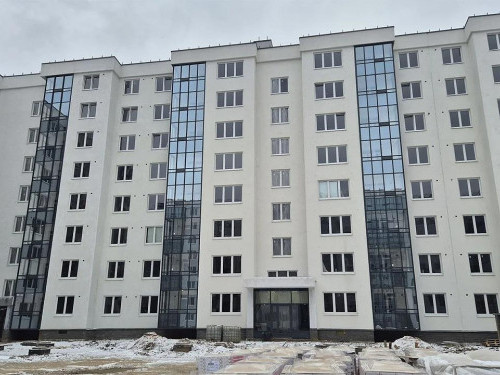

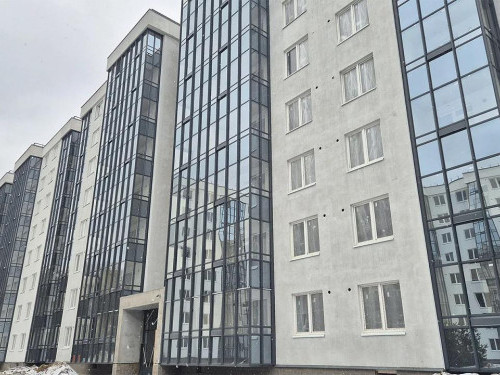

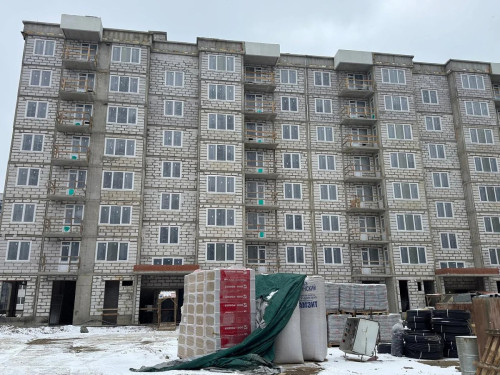

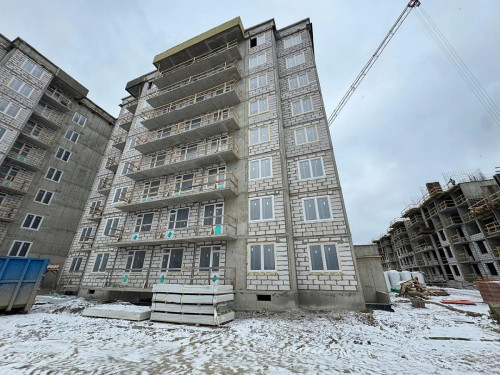

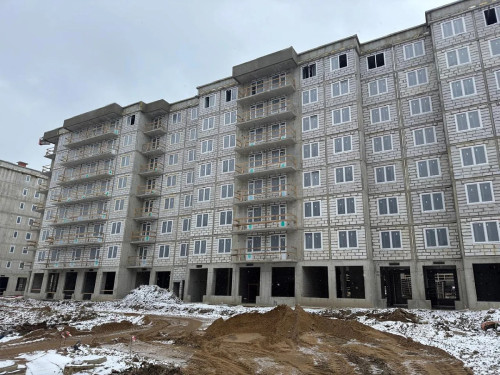

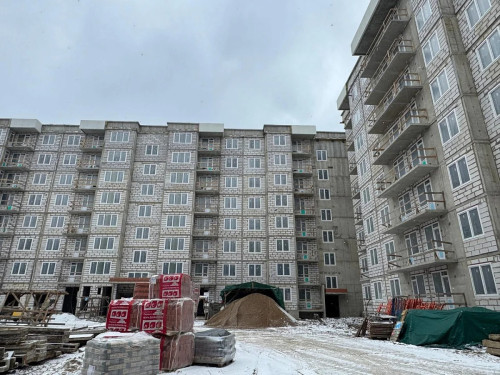

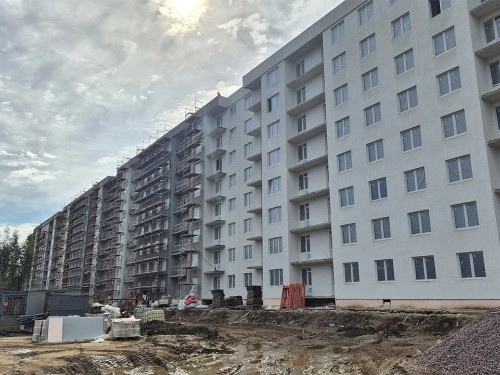

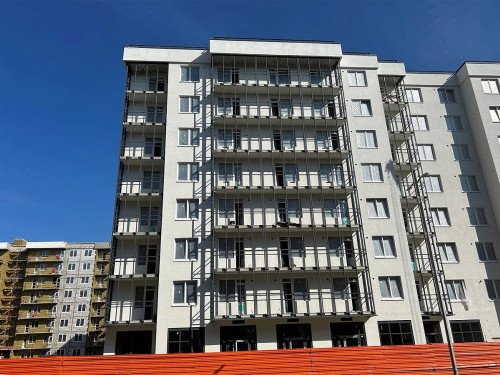

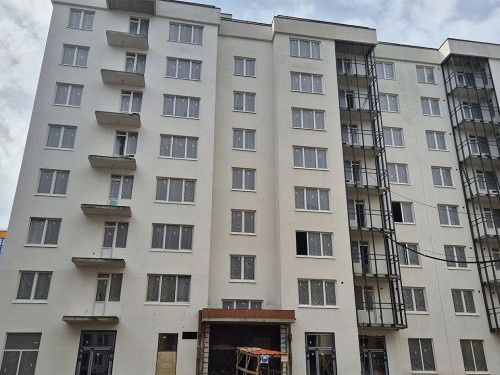

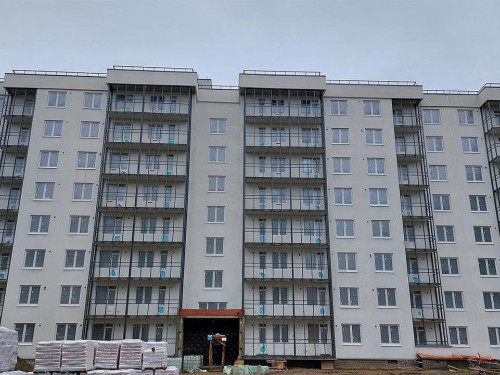

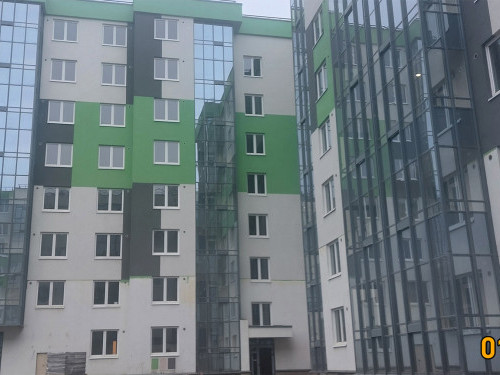

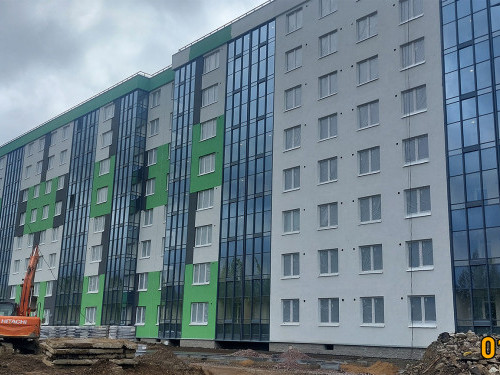

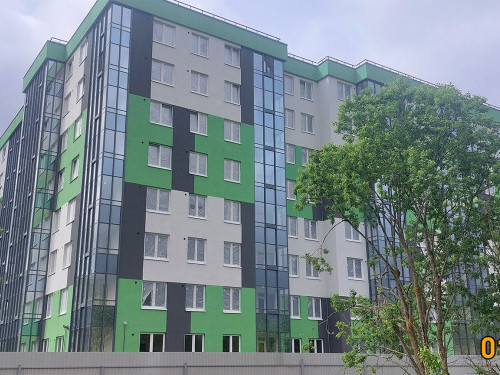

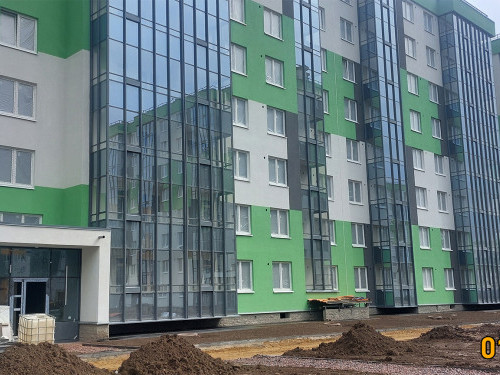

  • Ведутся фасадные работы.

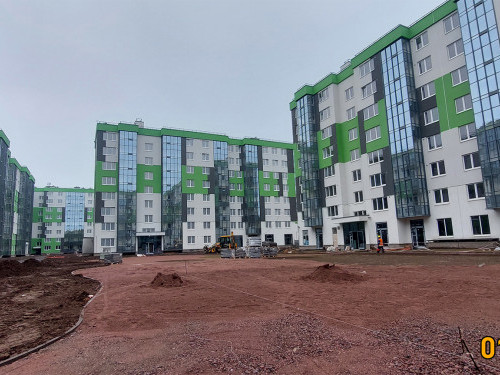

  • Ведутся работы по благоустройству территории.

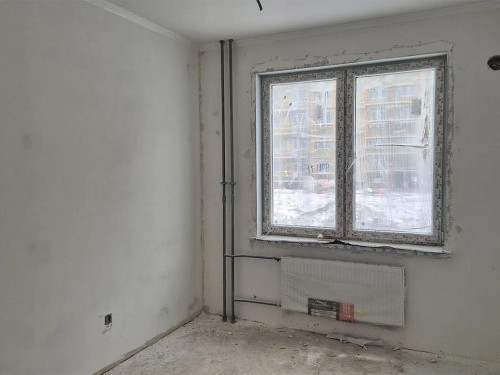

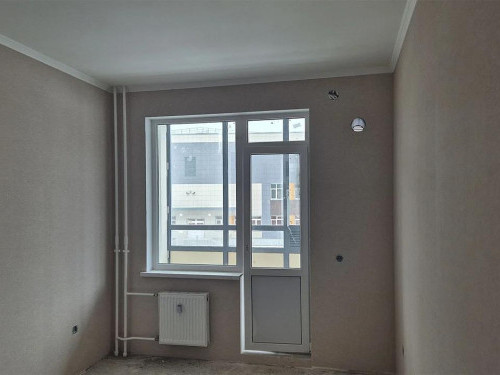

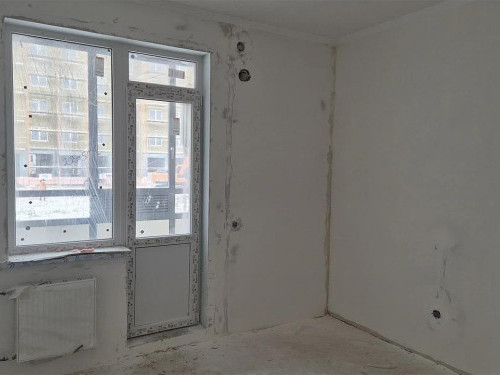

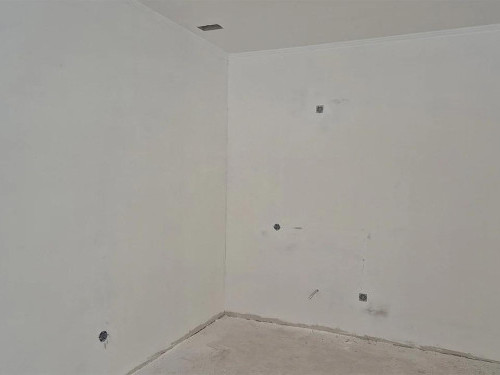

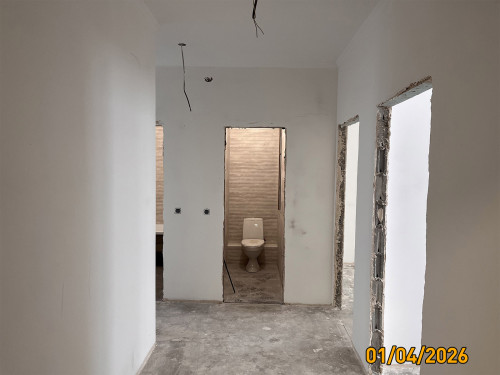

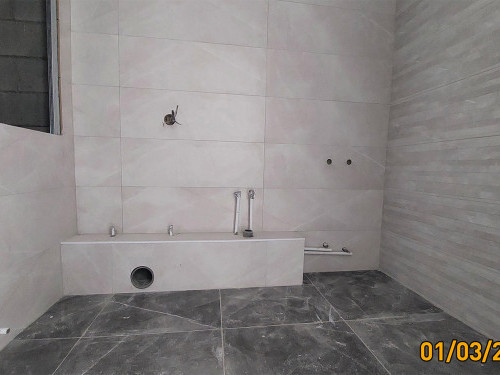

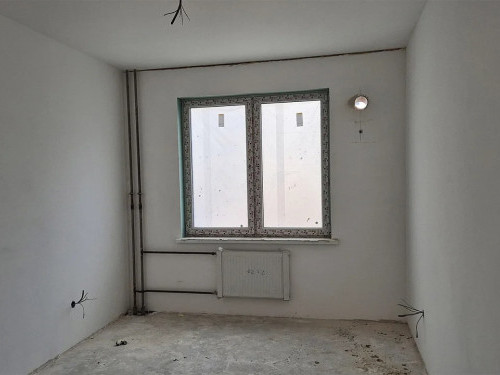

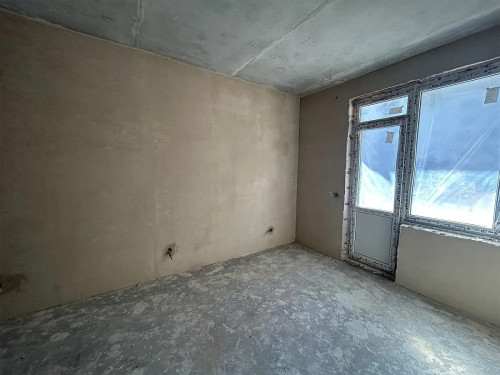

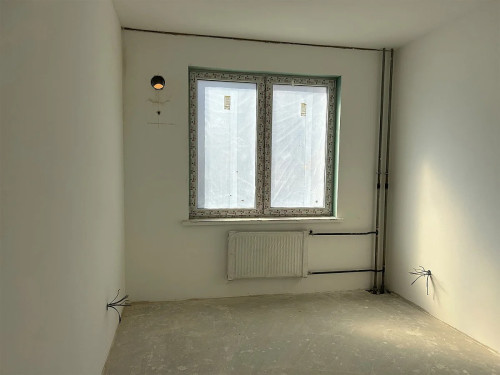

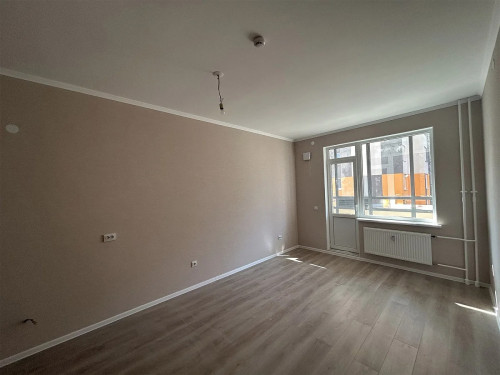

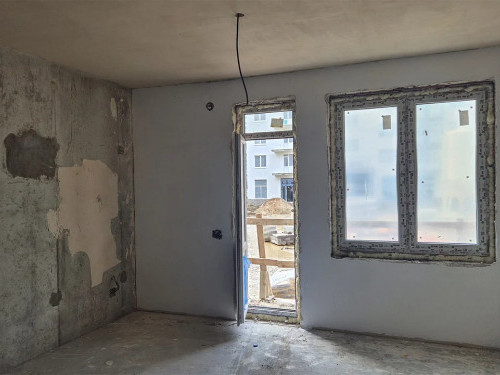

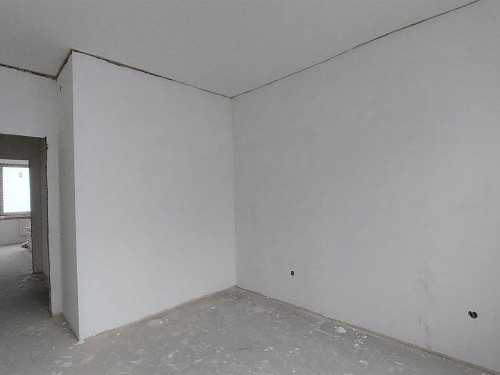

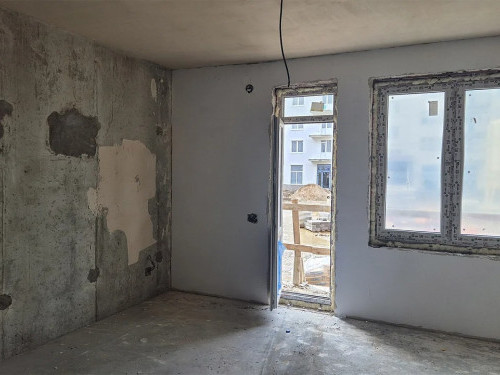

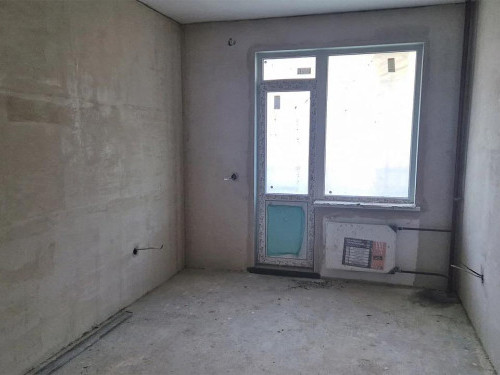

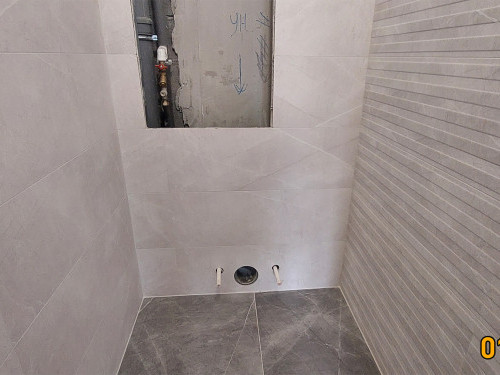

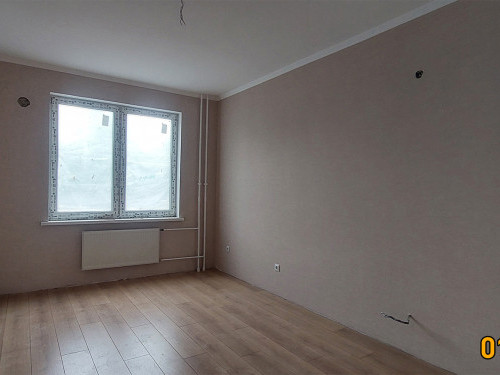

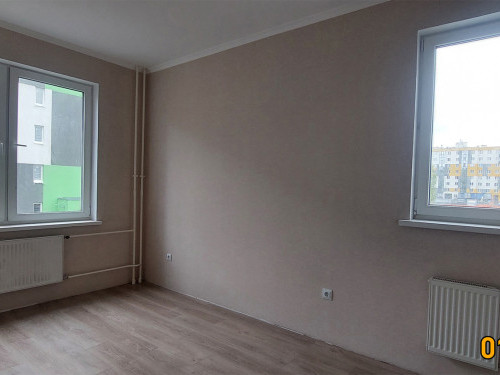

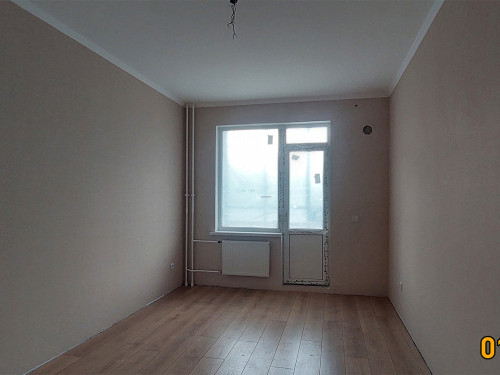

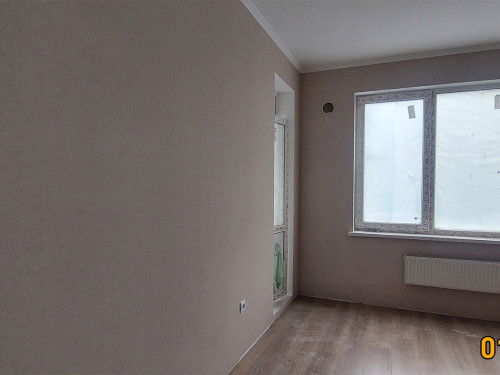

  • Ведутся отделочные работы (шпатлевка стен, плитка в санузлах).
  • Завершены работы по монтажу ИТП.
  • Завершены работы по монтажу ГРЩ.

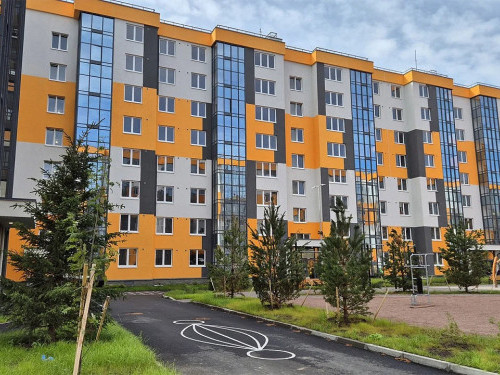

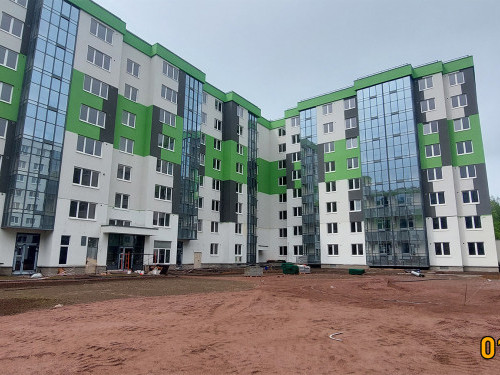

  • Завершаются работы по благоустройству.
  • 6.2 корпус
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1 по 8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы по монтажу внутренних перегородок.
  • Ведутся электромонтажные и СС работы.
  • Закончены работы по устройству придомового дренажа.
  • Завершены кровельные работы.
  • Выполнен монтаж оконных блоков.
  • Выполнен пуск тепла.

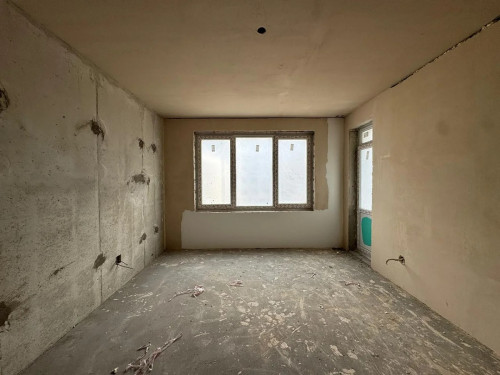

  • Ведутся отделочные работы.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.

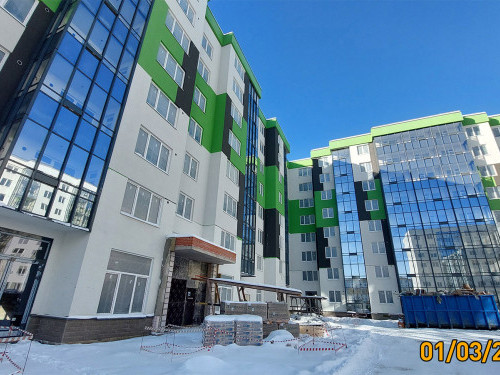

  • Ведутся работы по монтажу витражей.
  • Завершены работы по монтажу ИТП.
  • Завершены работы по монтажу ГРЩ.
  • Завершаются работы по благоустройству.
  • 6.3 корпус
  • Завершены работы по устройству бетонной подготовки.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1 по 8 этажи.
  • Ведутся электромонтажные и СС работы.
  • Завершены работы по монтажу внутренних перегородок.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы по устройству придомового дренажа.
  • Завершены кровельные работы.
  • Завершены работы по монтажу оконных блоков.

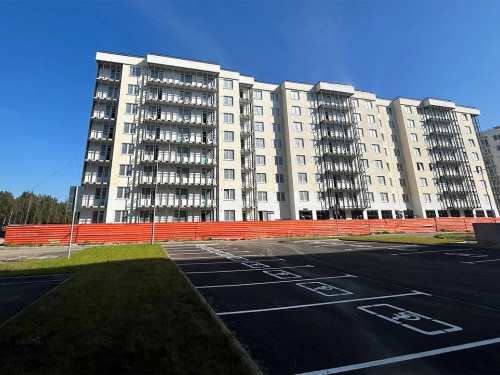

  • Ведутся фасадные работы.
  • Выполнен пуск тепла.

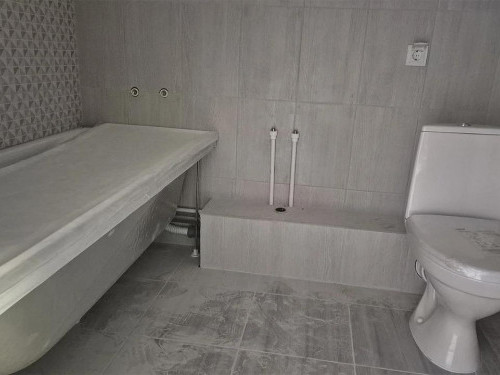

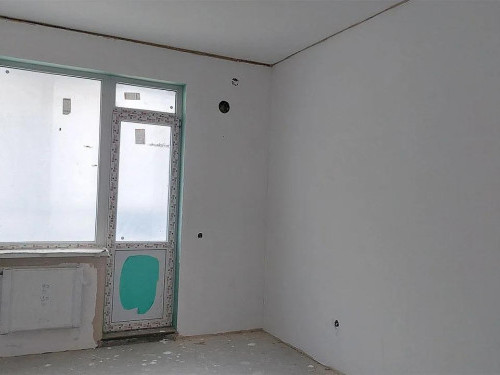

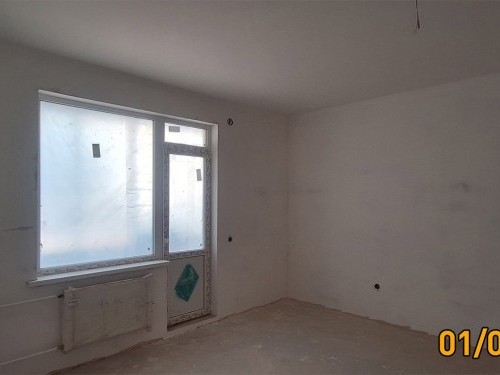

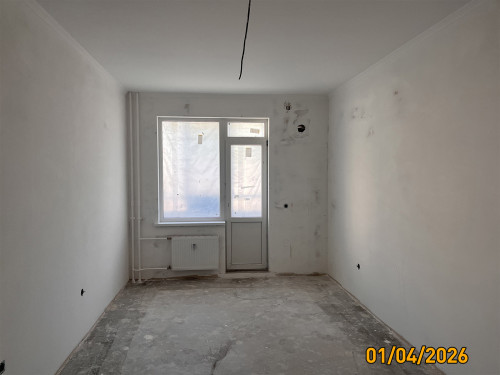

  • Ведутся отделочные работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Выполнен монтаж ГРЩ.
  • Завершаются работы по благоустройству.
  • 11.1 корпус
  • Завершены монолитные работы по устройству ростверка.
  • Завершены монолитные работы по устройству перекрытий и стен.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок.
  • Завешены работы по устройству гидроизоляции и утеплению стен подвала.
  • Завершены работы по устройству наружных тепловых сетей.
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Завершаются работы по устройству наружных сетей водопровода и канализации.
  • Завешены кладочные работы обстроек вентшахт на кровле.
  • Завершены кровельные работы.
  • Ведутся электромонтажные работы.
  • Завершен монтаж ИТП.
  • Выполнен пуск тепла.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • Ведется монтаж систем дымоудаления.

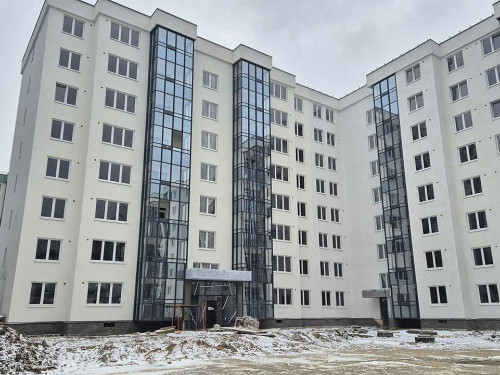

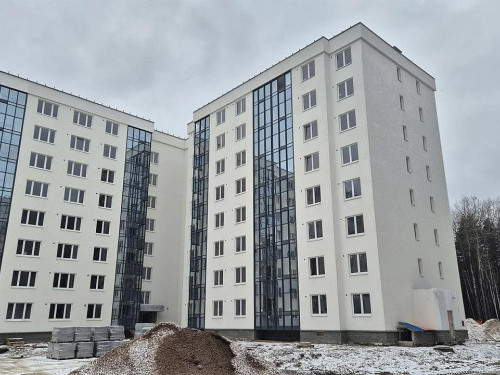

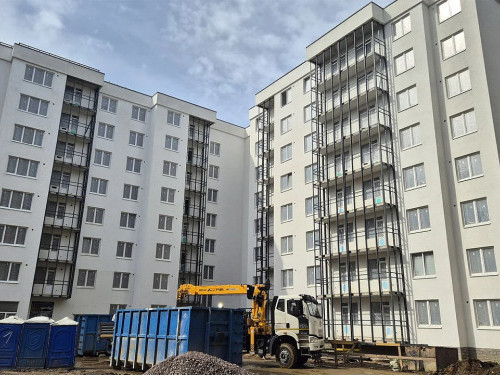

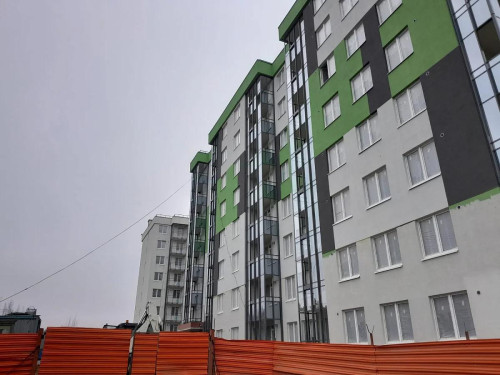

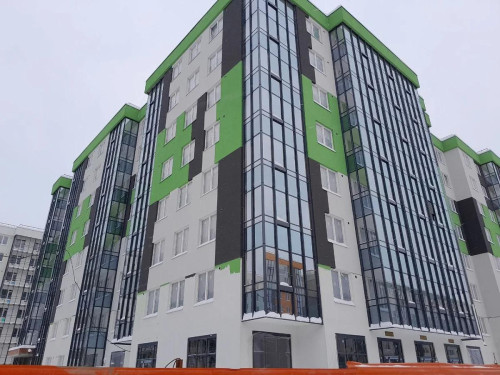

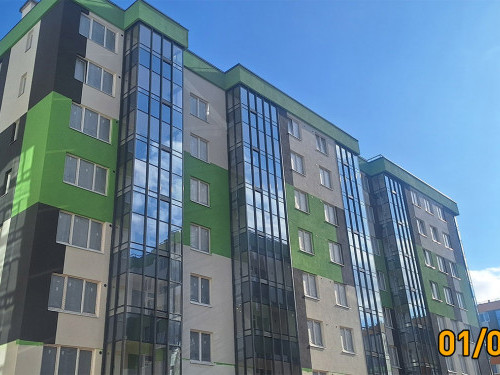

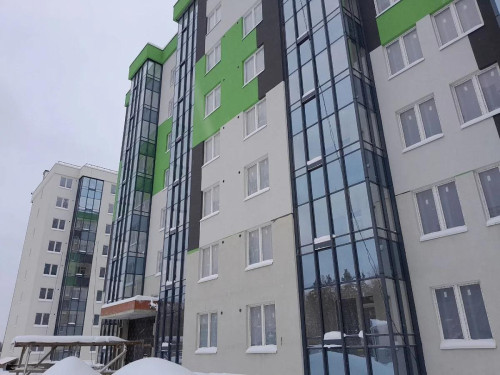

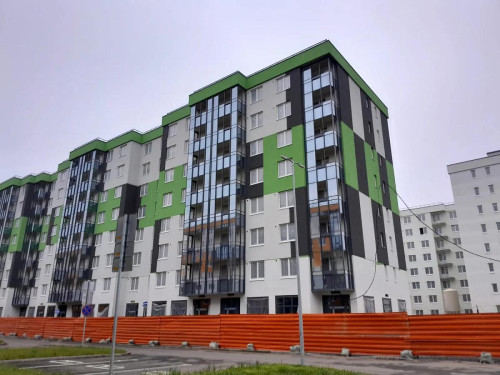

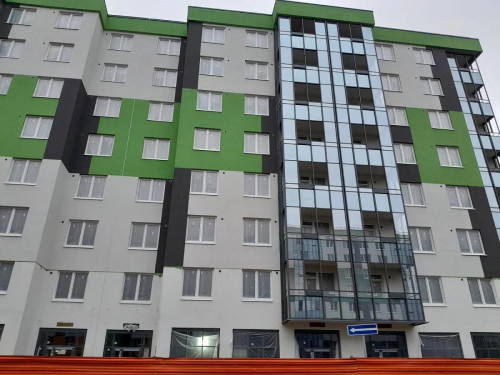

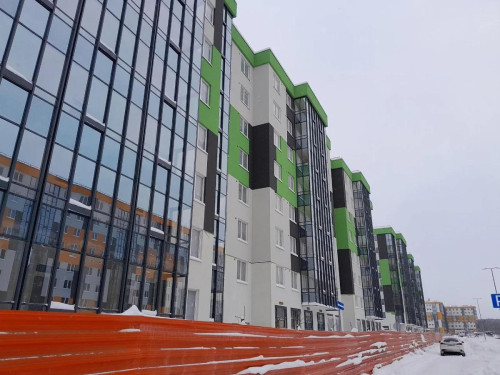

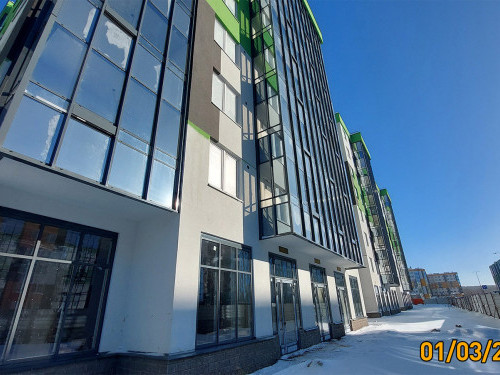

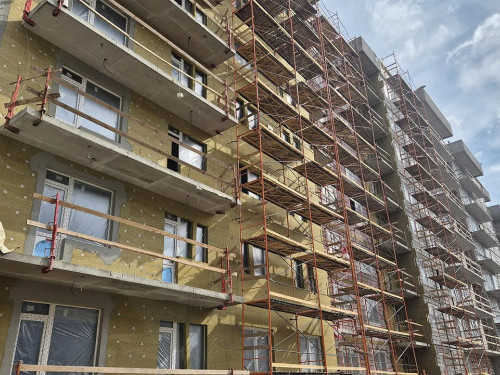

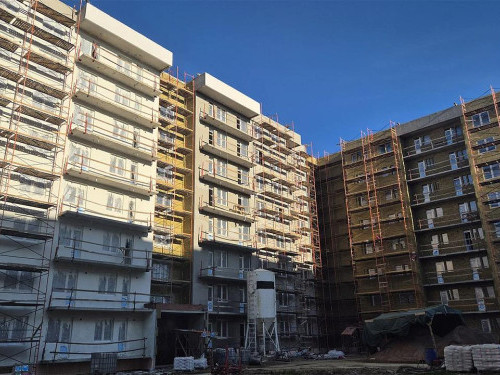

  • Ведутся фасадные работы.
  • Ведется монтаж слаботочных систем.
  • Завершен монтаж окон.

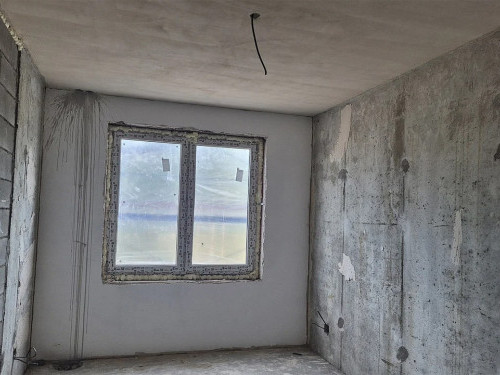

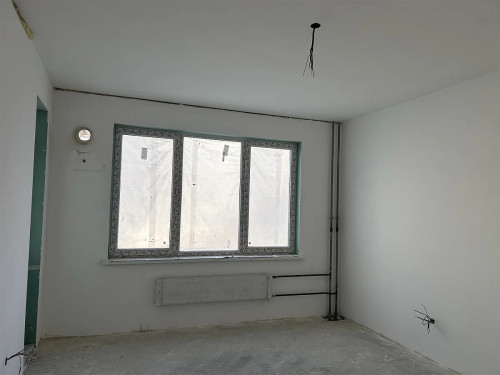

  • Ведутся отделочные работы в квартирах и МОП.
  • Ведутся работы по монтажу ГРЩ.
  • Ведутся работы по монтажу витражей.
  • Завершены работы по установке металлических дверей в спецпомещения, на кровлю.

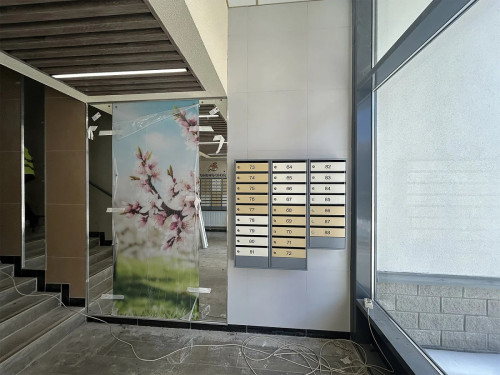

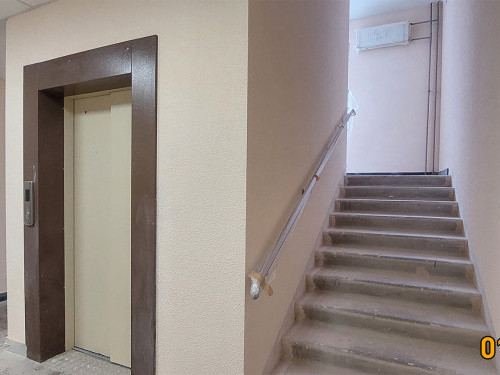

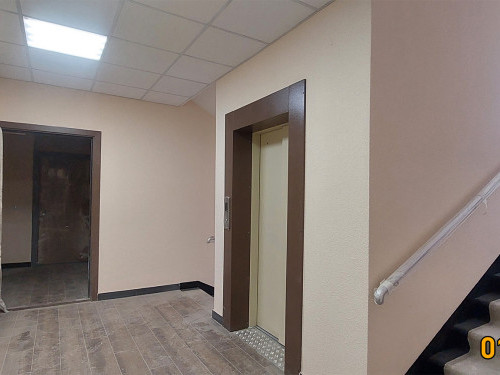

  • Ведется монтаж входных дверей в квартиры.
  • 11.2 корпус

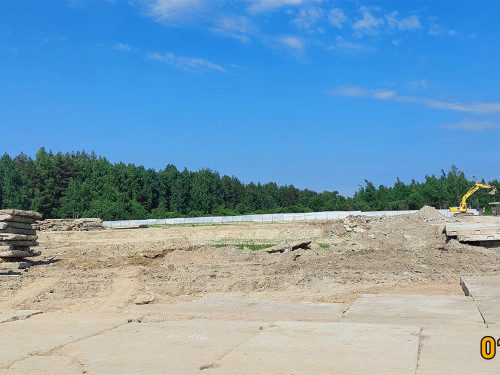

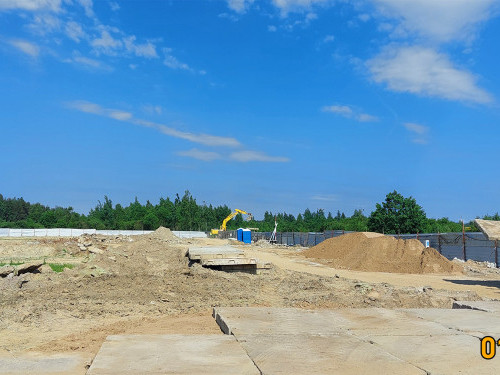

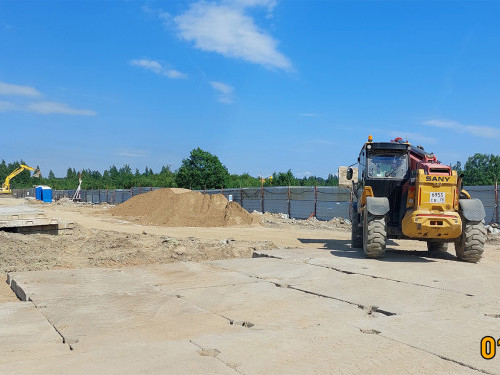

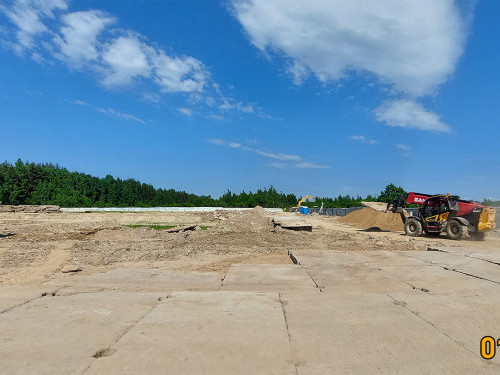

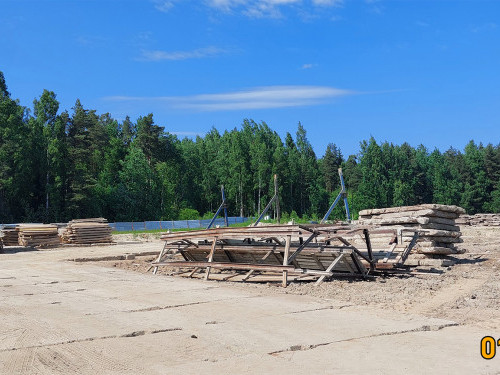

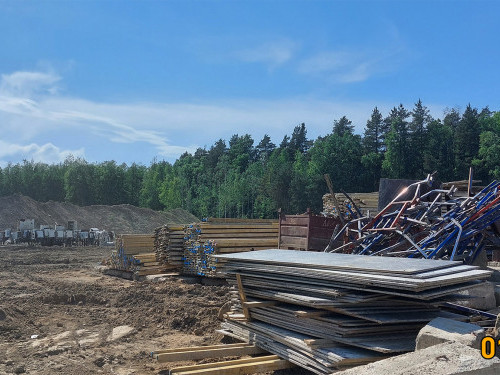

  • Завершены подготовительные работы по устройству стройплощадки.
  • Выполнены работы по погружению свай и формированию свайного поля.
  • Закончены монолитные работы ростверка.

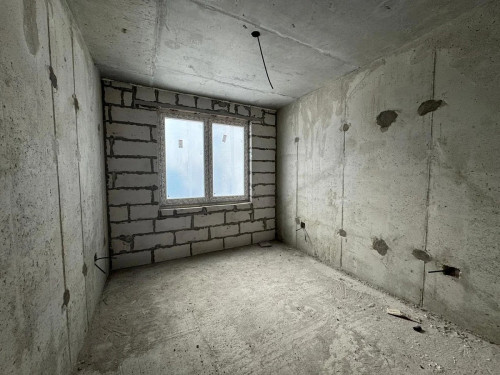

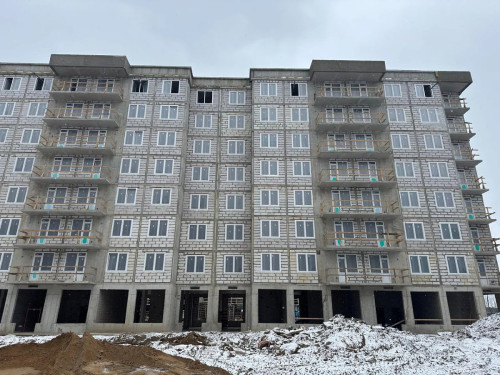

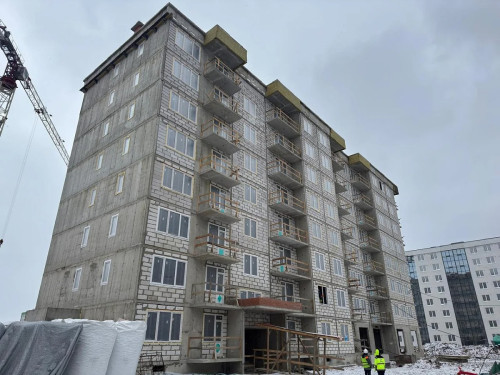

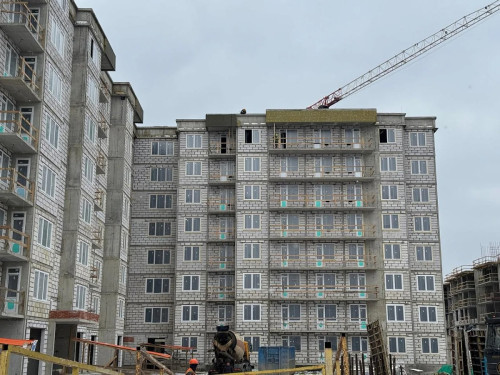

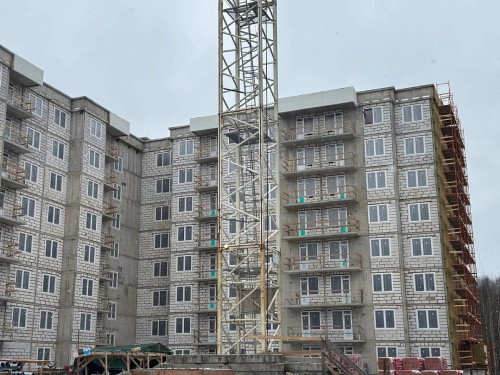

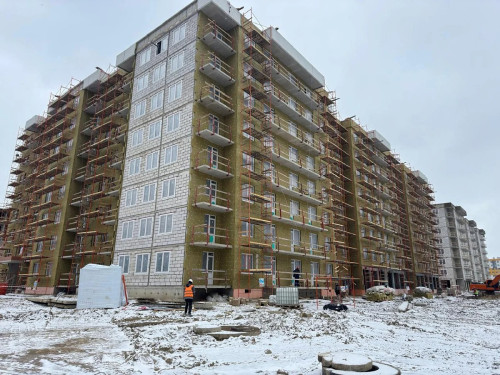

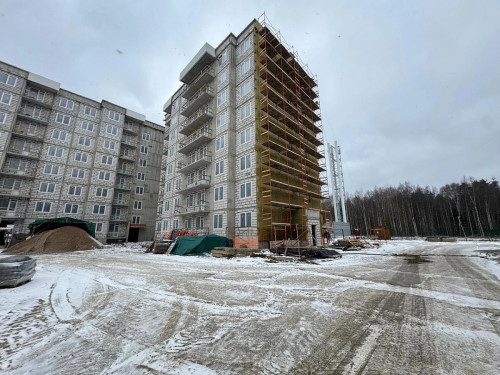

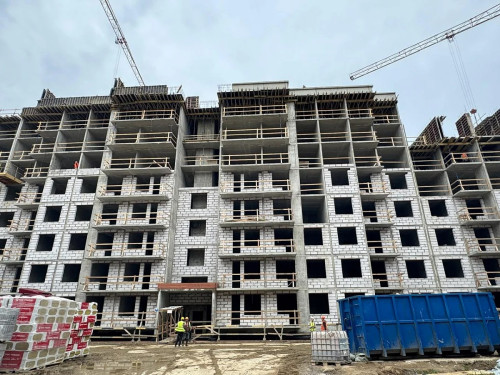

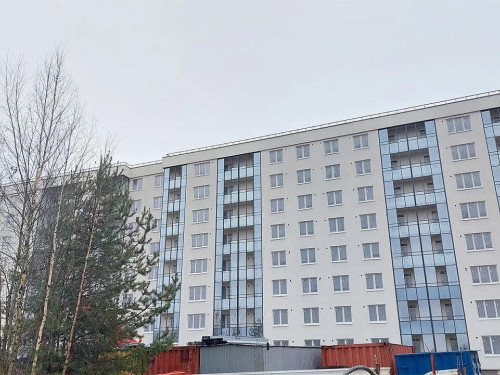

  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся электромонтажные работы (трубная разводка).
  • Ведутся работы по устройству наружных стен, внутренних перегородок.

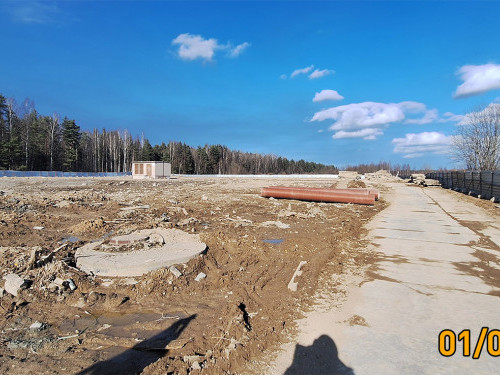

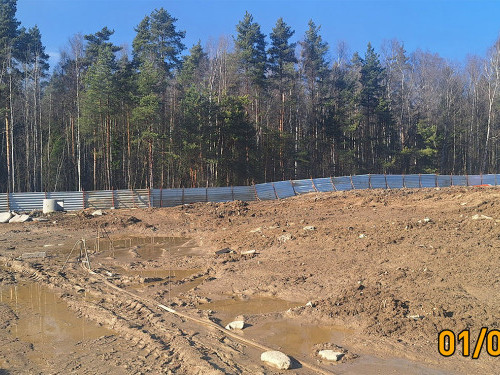

  • Выполняются работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству наружных тепловых сетей.
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Ведутся работы по устройству наружных сетей водопровода и канализации.

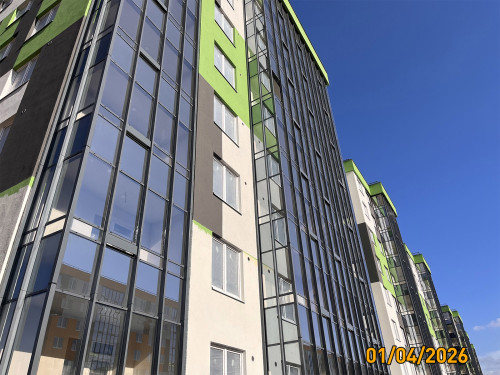

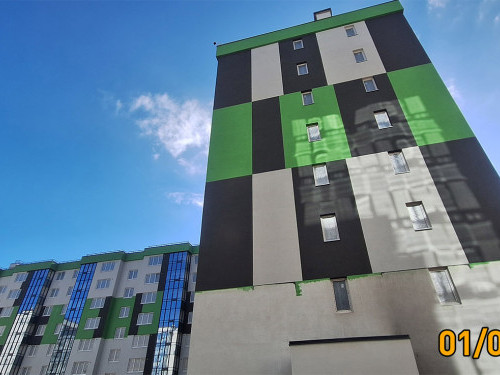

  • Ведутся кровельные работы.
  • 14.01 корпус

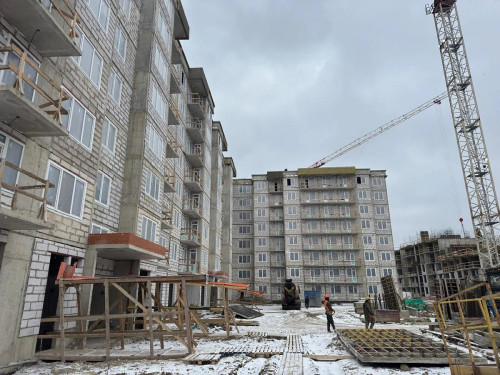

  • Устройство монолитного каркаса здания.
  • Ведутся электромонтажные работы.
  • 14.02 корпус
  • Устройство монолитного каркаса здания.
  • 14.03 корпус
  • Устройство монолитного каркаса здания.
  • 14.04 корпус
  • Устройство монолитного каркаса здания.
  • Ведутся электромонтажные работы.
2021

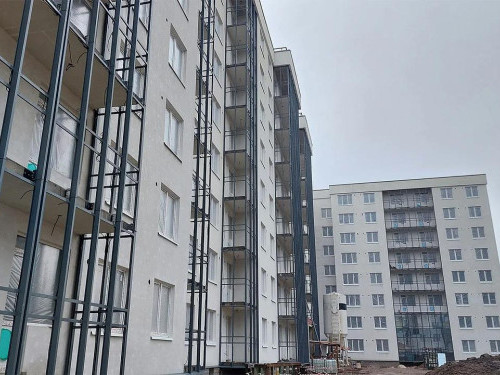

Декабрь

  • Корпус 14.1, Корпус 14.2, Корпус 14.3, Корпус 14.4

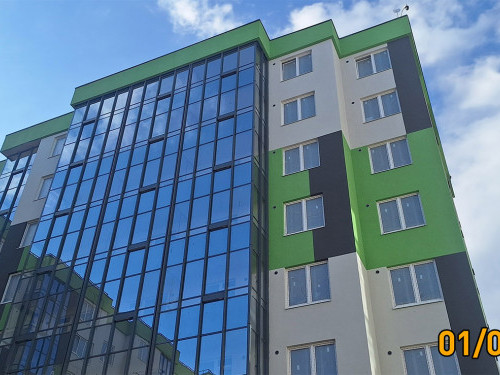

  • Устройство монолитного каркаса здания.
  • 3.1 корпус

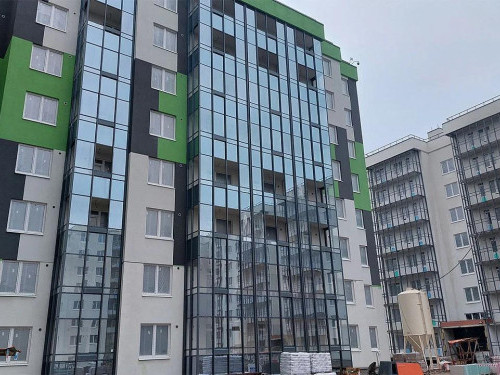

  • Выполнен железобетонный каркас стен и перекрытий, надстройки на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Выполнен пуск тепла.
  • Выполнен монтаж ГРЩ.

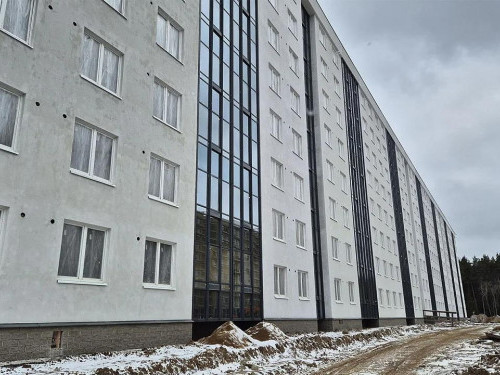

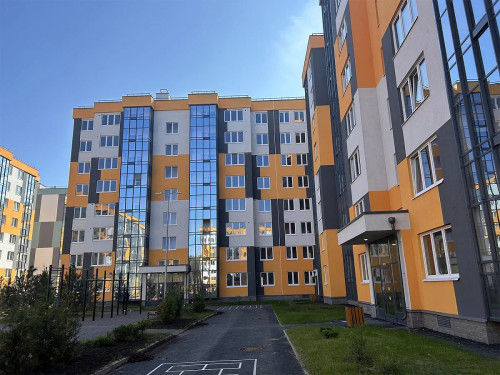

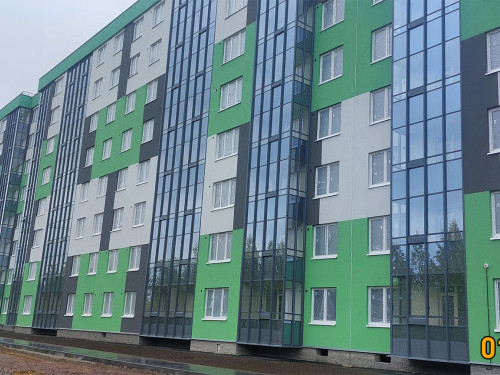

  • Завершены работы по благоустройству.
  • 6.1 корпус
  • Ведутся электромонтажные работы.
  • Ведутся СС работы.
  • Ведутся вентиляционные работы.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся отделочные работы (шпатлевка стен, плитка в санузлах).
  • Завершаются работы по благоустройству.
  • 6.2 корпус
  • Ведутся электромонтажные и СС работы.
  • Выполнен монтаж оконных блоков.
  • Выполнен пуск тепла.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • Завершаются работы по благоустройству.
  • 6.3 корпус
  • Ведутся электромонтажные и СС работы.
  • Ведутся фасадные работы.
  • Выполнен пуск тепла.
  • Ведутся отделочные работы (шпатлевка стен, плитка в санузлах).
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Выполнен монтаж ГРЩ.
  • Завершаются работы по благоустройству.
  • 11.1 корпус
  • Завершены работы по устройству наружных тепловых сетей.
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Завершаются работы по устройству наружных сетей водопровода и канализации.
  • Завешены кладочные работы обстроек вентшахт на кровле.
  • Завершены кровельные работы.
  • Ведутся электромонтажные работы.
  • Завершен монтаж ИТП.
  • Ведется монтаж систем отопления.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • Ведется монтаж систем дымоудаления.
  • Ведутся фасадные работы.
  • Ведется монтаж слаботочных систем.
  • Завершен монтаж окон.

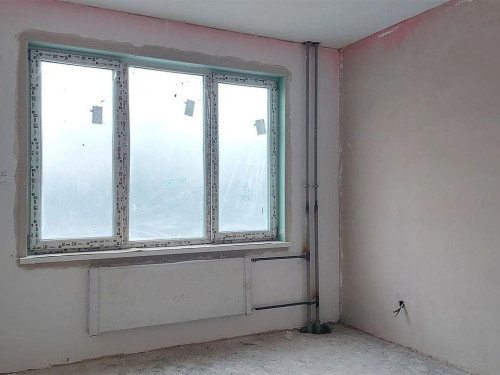

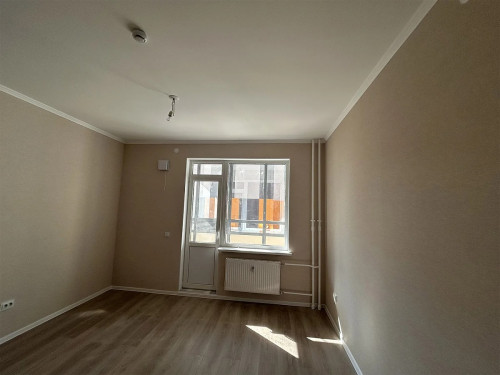

  • Ведутся отделочные работы в квартирах и МОП.
  • Ведутся работы по монтажу ГРЩ.
  • Ведутся работы по монтажу витражей.
  • Завершены работы по установке металлических дверей в спецпомещения, на кровлю.
  • 11.2 корпус
  • Завершены подготовительные работы по устройству стройплощадки.

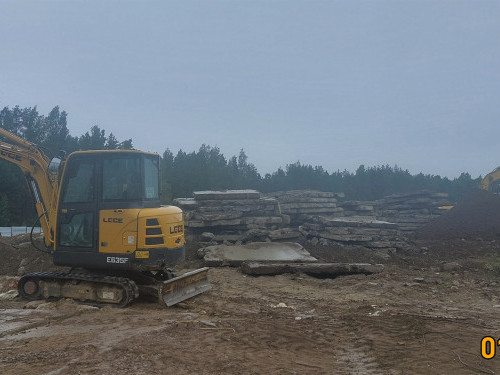

  • Выполнены работы по погружению свай и формированию свайного поля.
  • Закончены монолитные работы ростверка.
  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся электромонтажные работы (трубная разводка).
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • Выполняются работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству наружных тепловых сетей.
  • Ведутся работы по устройству наружных сетей электроснабжения, монтажу трансформаторной подстанции.
  • Ведутся работы по устройству наружных сетей водопровода и канализации.

Октябрь

  • 3.1 корпус
  • Выполнен железобетонный каркас стен и перекрытий и надстройки на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Выполнен пуск тепла.
  • Выполнен монтаж ГРЩ.
  • 6.1 корпус
  • Ведутся электромонтажные работы.
  • Ведутся СС работы.
  • Ведутся вентиляционные работы.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.

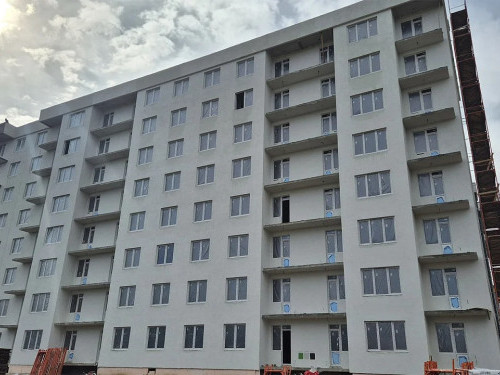

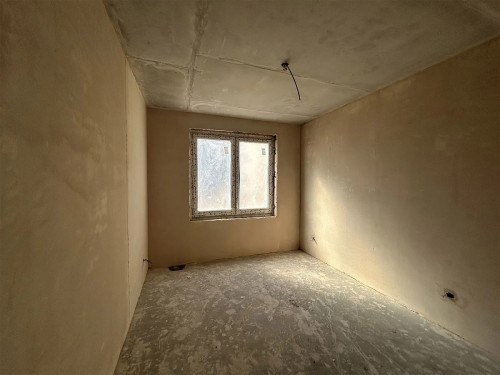

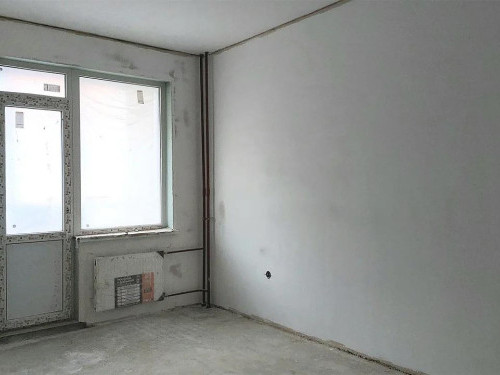

  • Ведутся отделочные работы (штукатурка стен, стяжки).
  • Ведутся работы по благоустройству.
  • 6.2 корпус
  • Ведутся электромонтажные и СС работы.
  • Выполнен монтаж оконных блоков.
  • Завершены работы по установке металлических дверей на цокольном этаже.
  • Выполнен пуск тепла.
  • Ведутся отделочные работы (стяжки, оштукатуривание стен).
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • Ведутся работы по благоустройству.
  • 6.3 корпус
  • Выполнены испытания свай.
  • Ведутся электромонтажные и СС работы.
  • Ведутся фасадные работы.
  • Выполнен пуск тепла.
  • Ведутся отделочные работы (оштукатуривание стен).
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Выполнен монтаж ГРЩ.
  • Ведутся работы по благоустройству.
  • 11.1 корпус
  • Ведутся работы по устройству наружных тепловых сетей.
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству наружных сетей водопровода и канализации.
  • Завешены кладочные работы обстроек вентшахт на кровле.

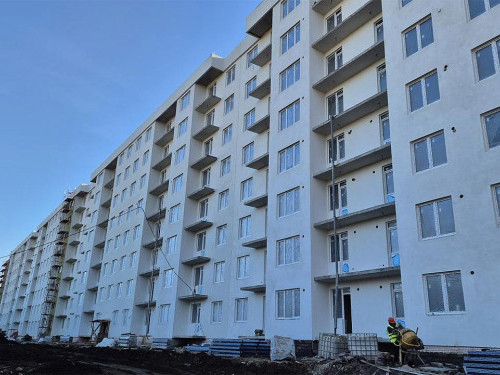

  • Ведутся кровельные работы.
  • Ведется монтаж отопления.
  • Ведется монтаж систем внутреннего водопровода и канализации.
  • Ведется монтаж систем дымоудаления.
  • Ведутся фасадные работы.
  • Ведется монтаж слаботочных систем.
  • Ведется монтаж окон.
  • Ведутся отделочные работы в квартирах и МОП.
  • 11.2 корпус
  • Выполнена забивка испытуемых свай. Успешно выполнены испытания.
  • Выполнены работы по погружению свай и формированию свайного поля.
  • Закончены монолитные работы ростверка.
  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся электромонтажные работы (трубная разводка).
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • Выполняются работы по устройству прифундаментного дренажа.

Сентябрь

  • 3.1 корпус

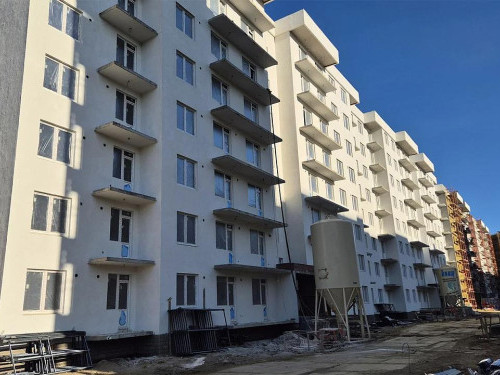

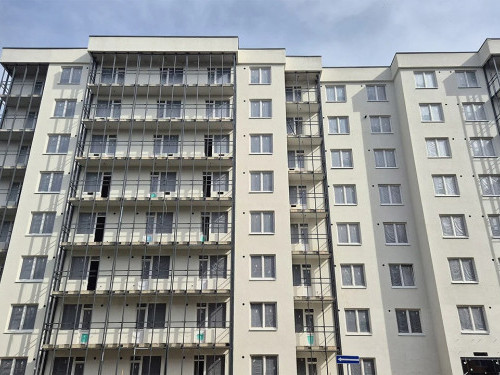

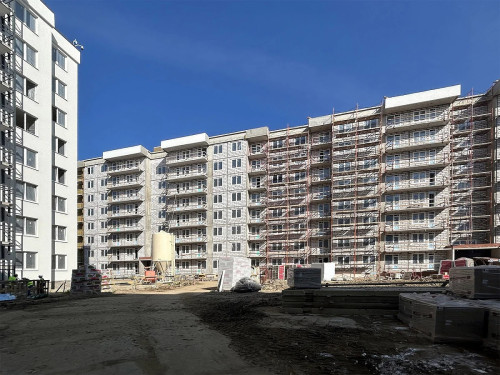

  • Выполнен каркас стен и перекрытия 8-го этажа и надстроек на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.

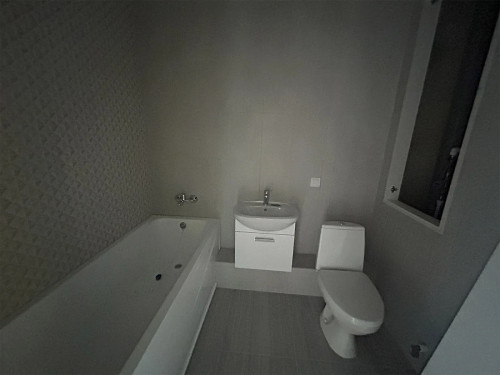

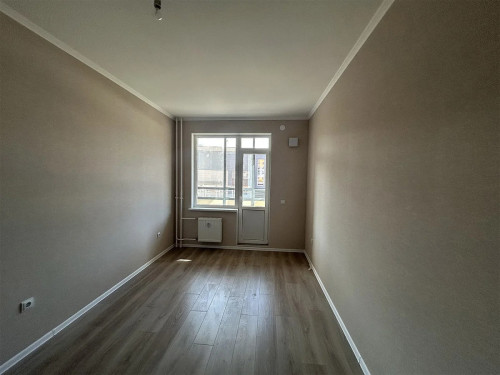

  • Ведутся отделочные работы в МОП, квартирах.
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Завершены работы по монтажу канализации и водопровода.
  • Завершены работы по монтажу витражей.
  • Ведутся электромонтажные работы и СС.
  • Ведутся работы по монтажу дверных блоков квартир и входных групп.
  • Завершены вентиляционные работы.
  • Выполнен монтаж ГРЩ.
  • Ведутся работы по благоустройству.
  • 6.1 корпус
  • Ведутся электромонтажные работы (затяжка кабеля).
  • Ведутся СС работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся отделочные работы (штукатурка стен, стяжки).
  • Завершены работы по монтажу ИТП.
  • Завершены работы по монтажу ГРЩ.
  • Ведутся работы по благоустройству.
  • 6.2 корпус
  • Ведутся электромонтажные и СС работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (стяжки, оштукатуривание стен).
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • Завершены работы по монтажу ИТП.
  • Завершены работы по монтажу ГРЩ.
  • Ведутся работы по благоустройству.
  • 6.3 корпус
  • Ведутся электромонтажные и СС работы.
  • Ведутся фасадные работы.

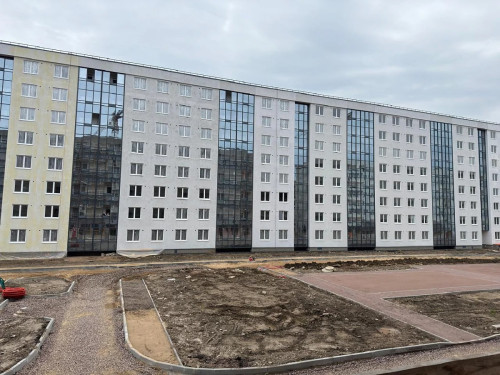

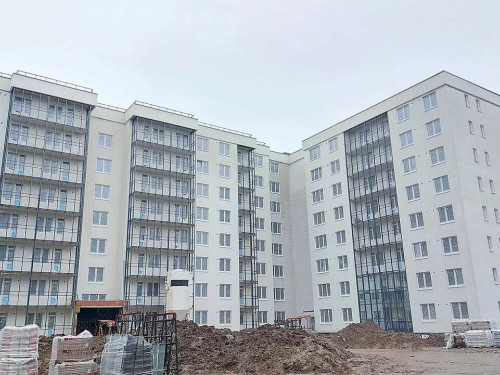

  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (оштукатуривание стен).
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.

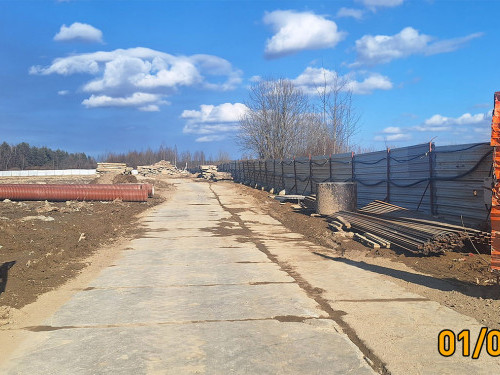

  • Ведутся работы по благоустройству.
  • 11.2 корпус

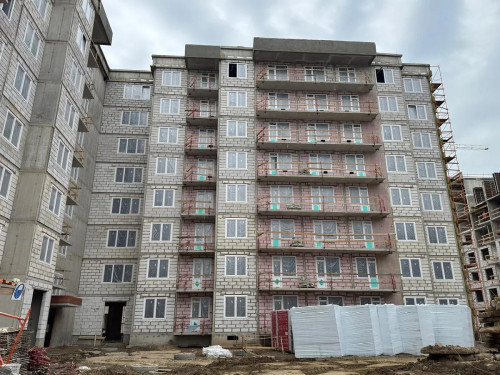

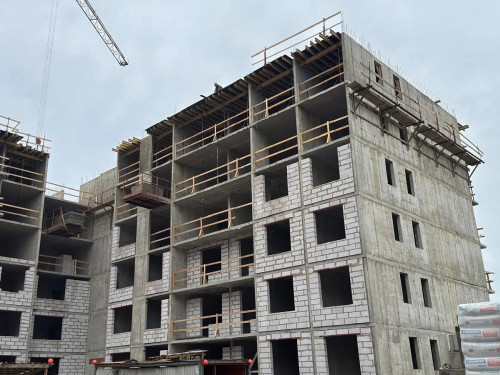

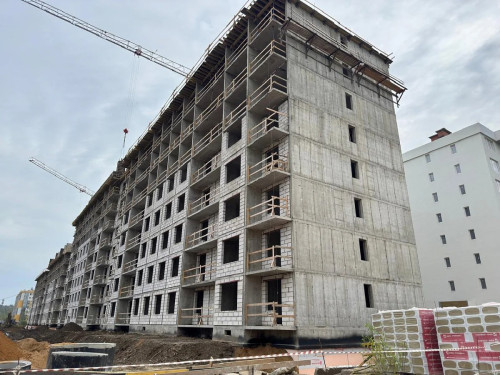

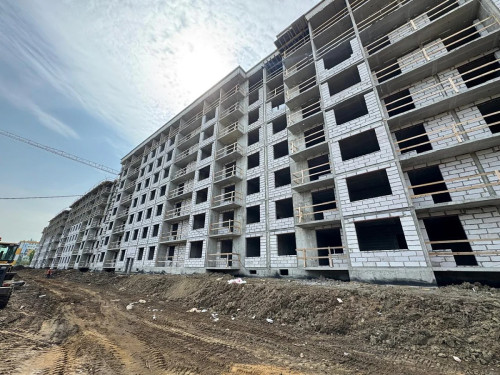

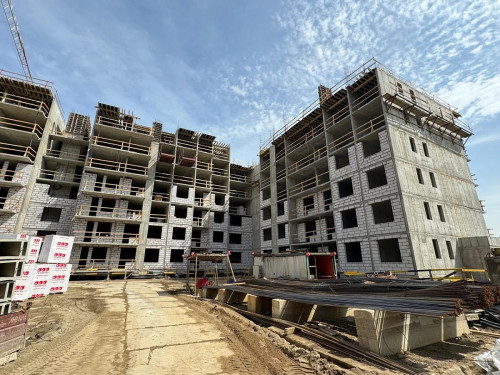

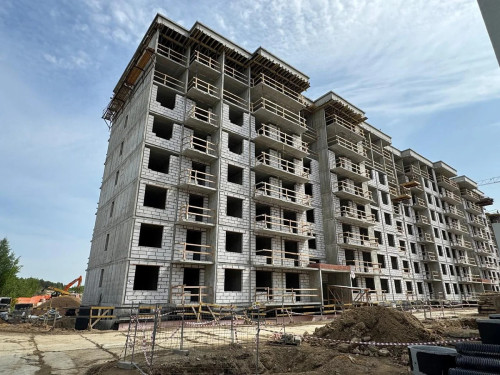

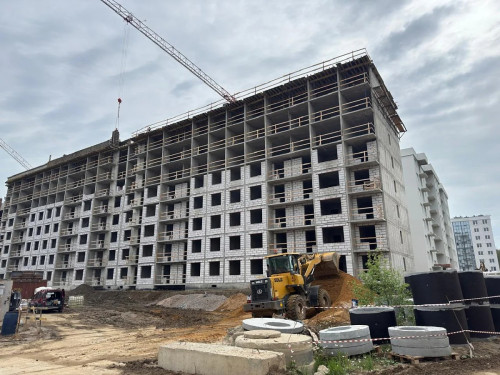

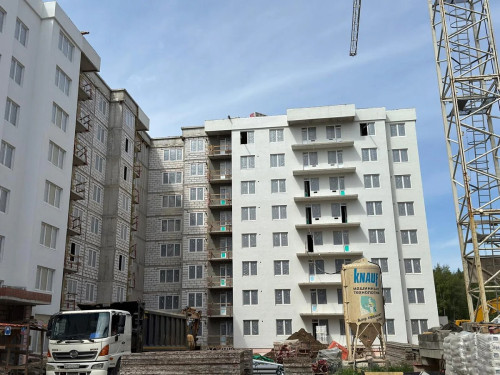

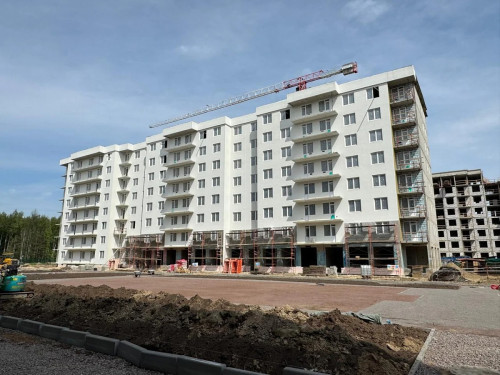

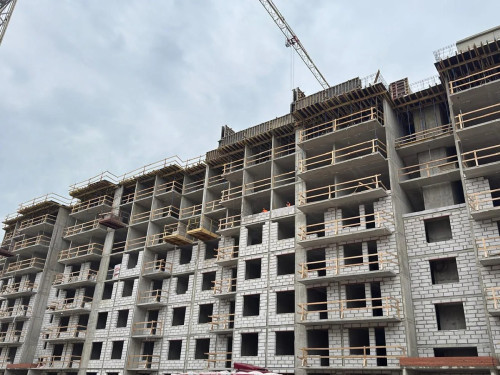

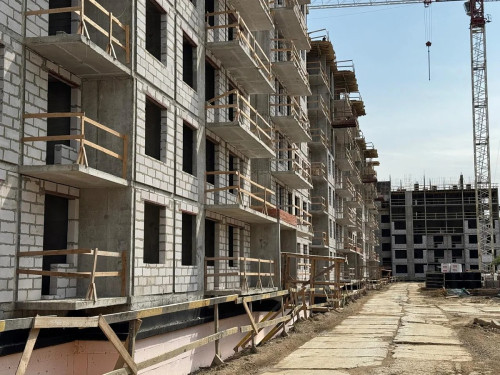

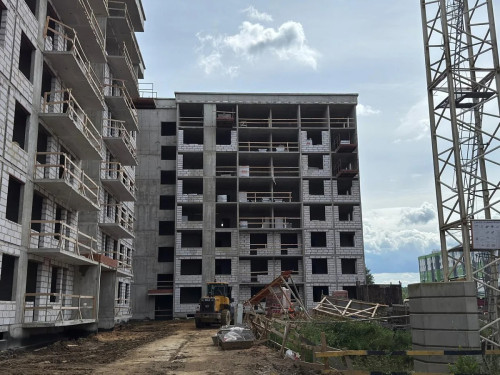

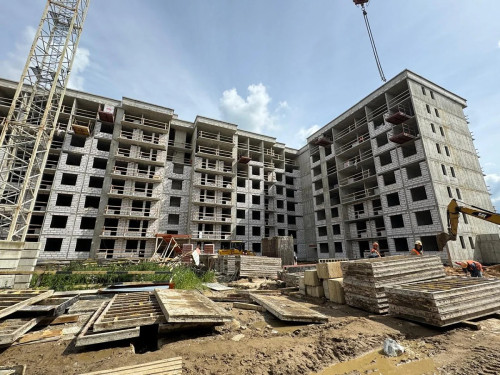

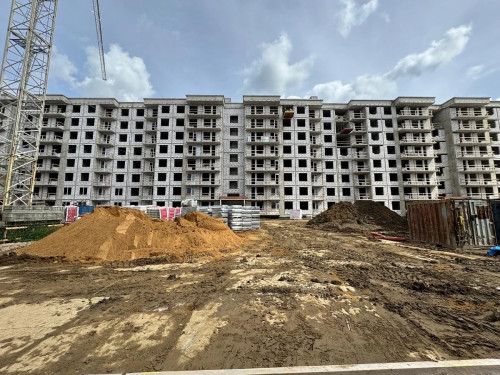

  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся электромонтажные работы (трубная разводка).

Август

  • 3.1 корпус
  • Завершены работы по устройству ж/б каркаса подвала.

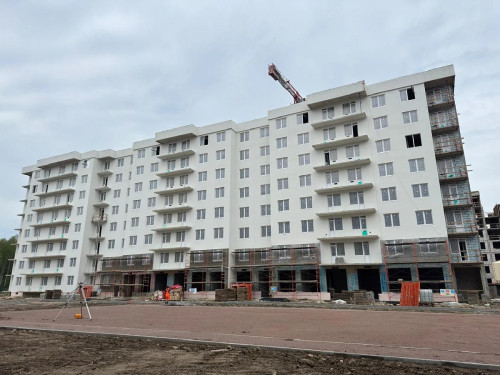

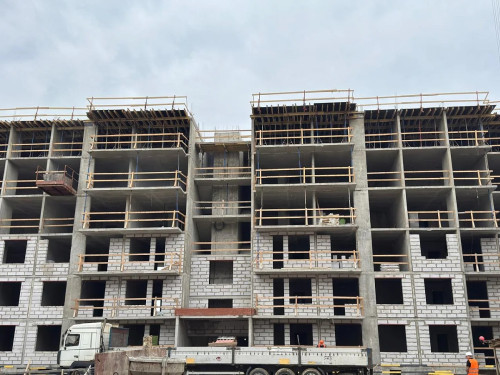

  • Выполнен каркас стен и перекрытия 8 этажа и надстроек на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.

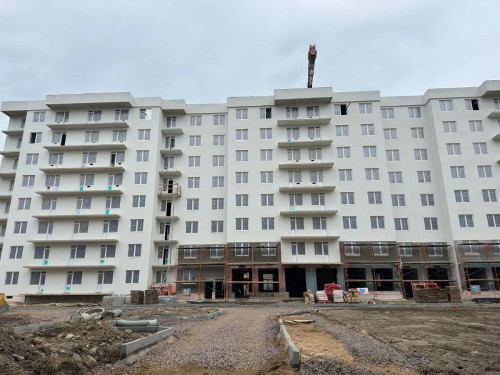

  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок, кирпичные обстройки вентшахт кровли.

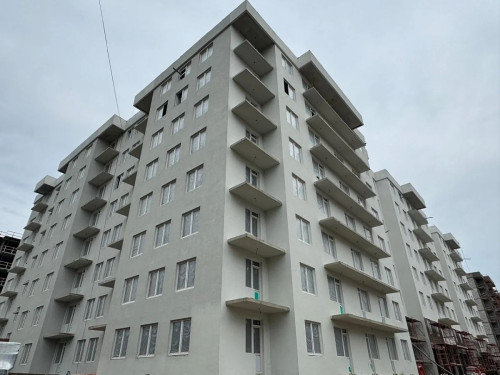

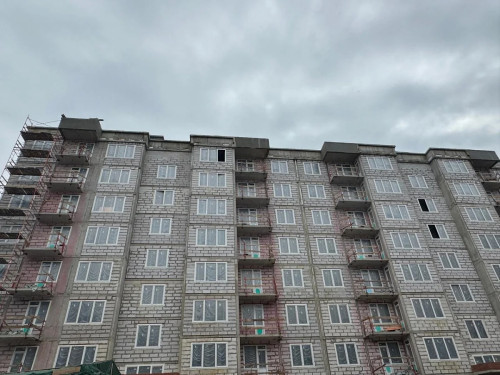

  • Завершены кровельные работы.

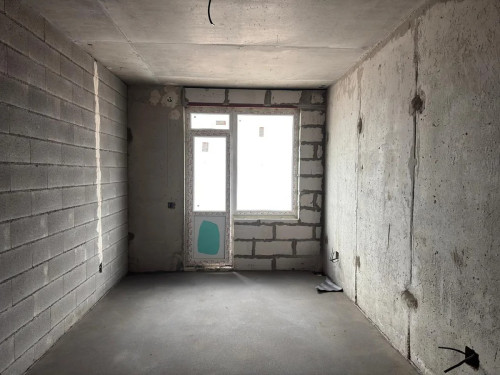

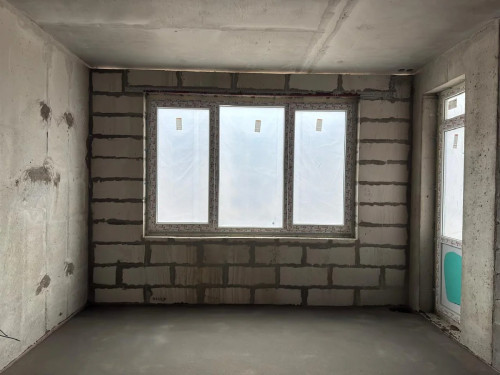

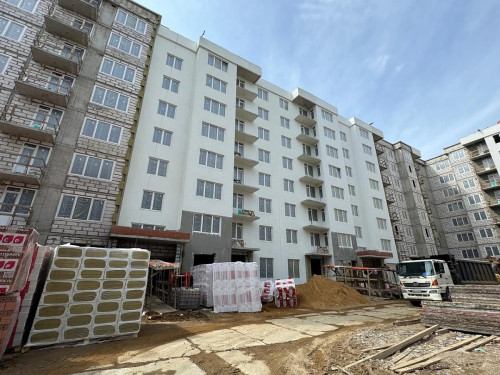

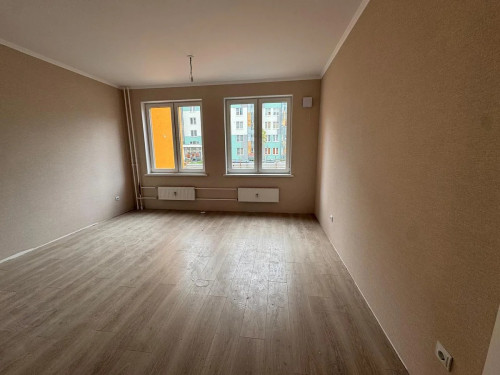

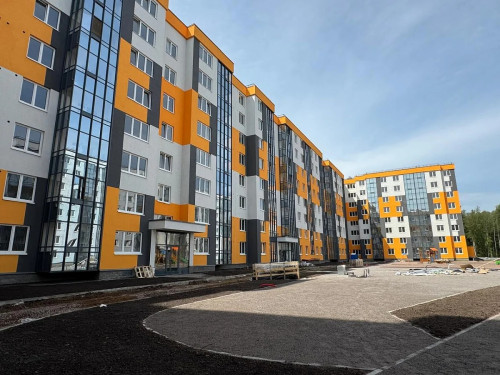

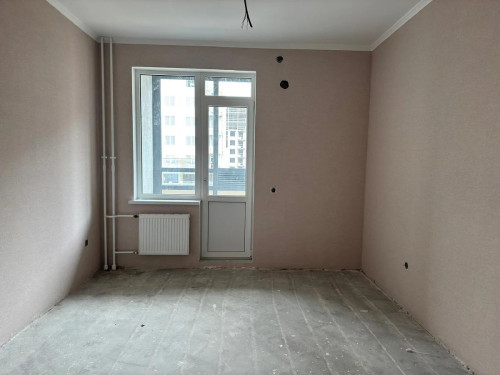

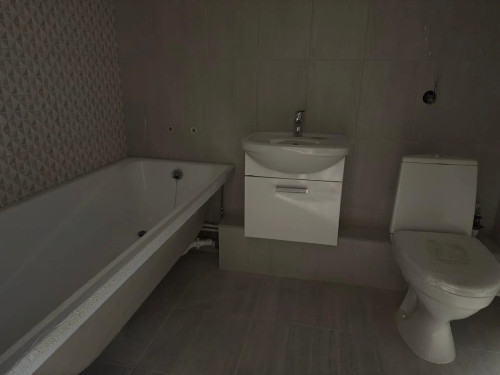

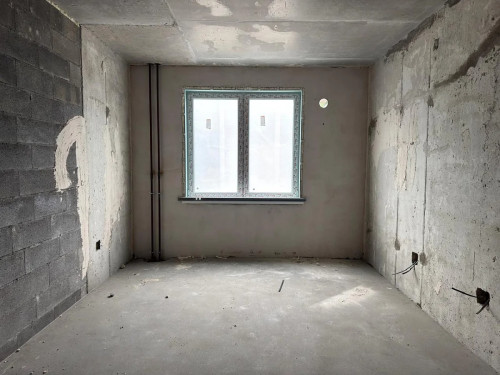

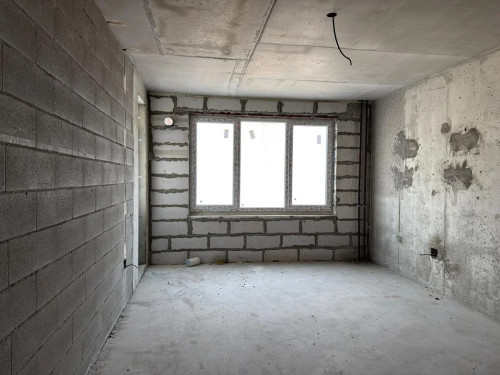

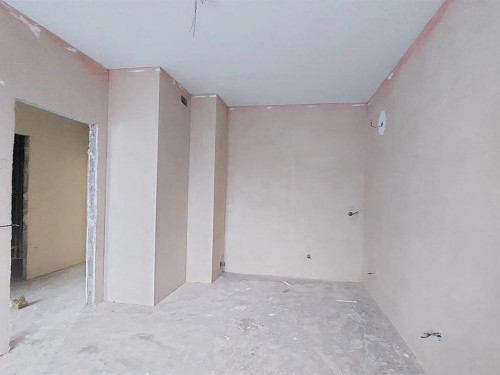

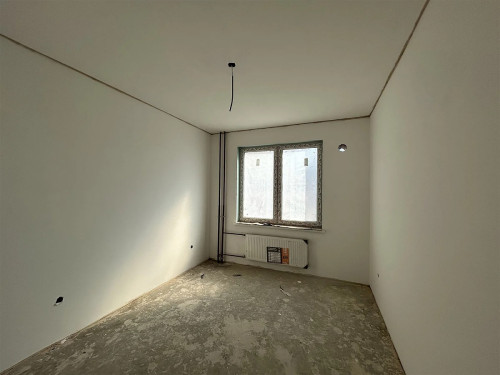

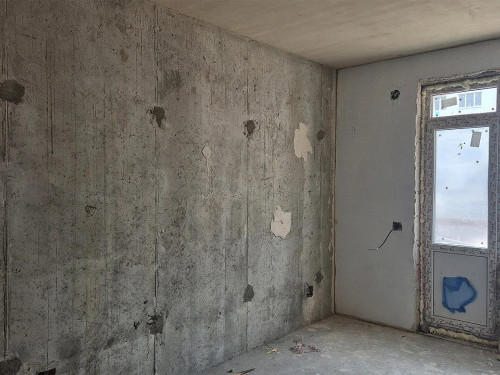

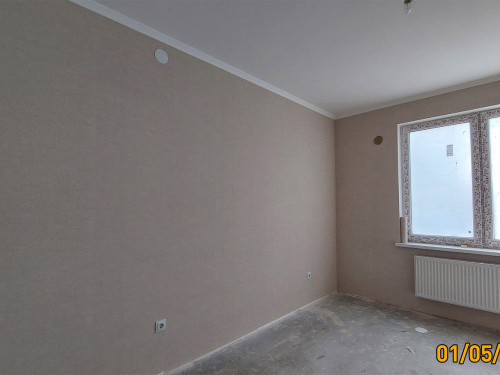

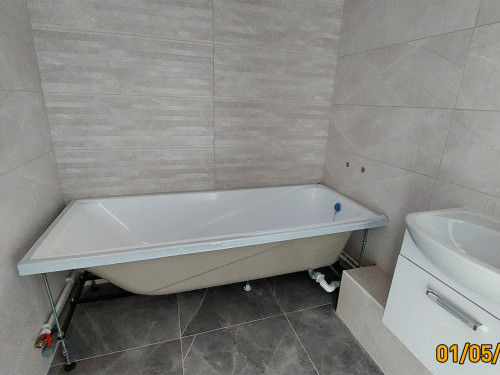

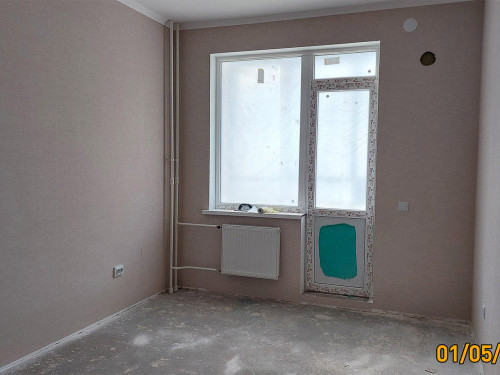

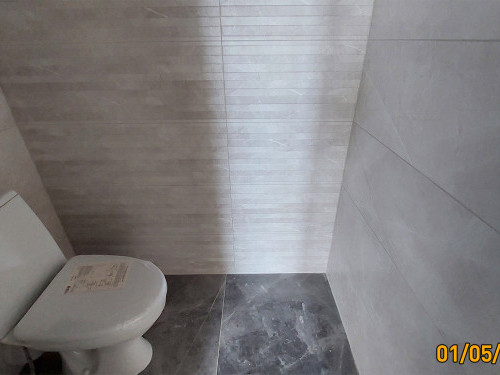

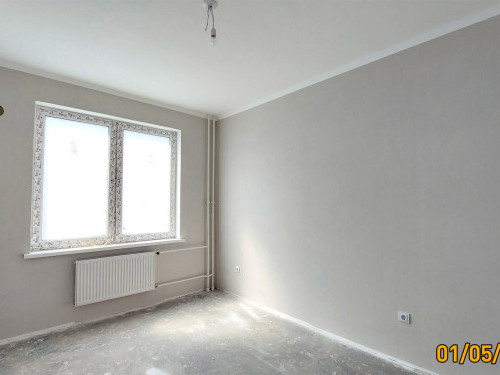

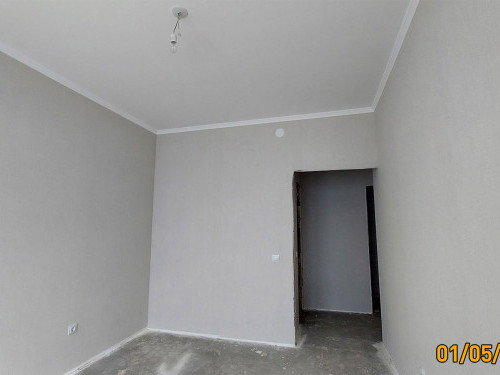

  • Ведутся отделочные работы в МОП, квартирах.

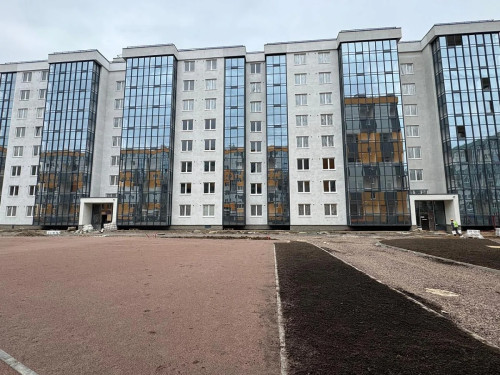

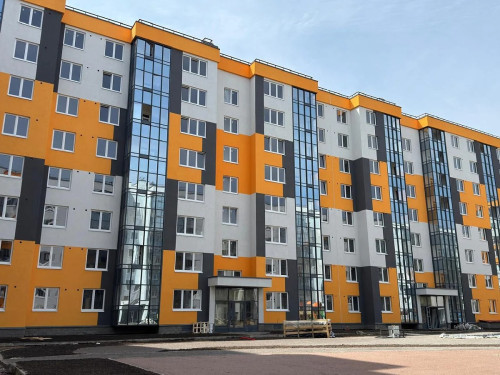

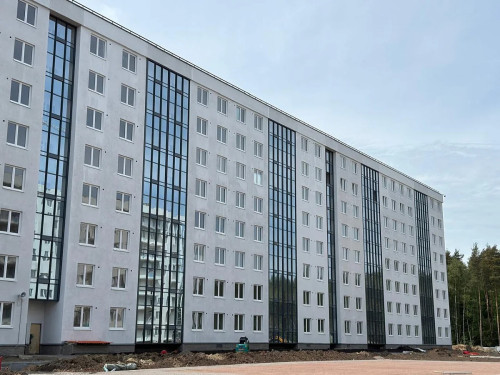

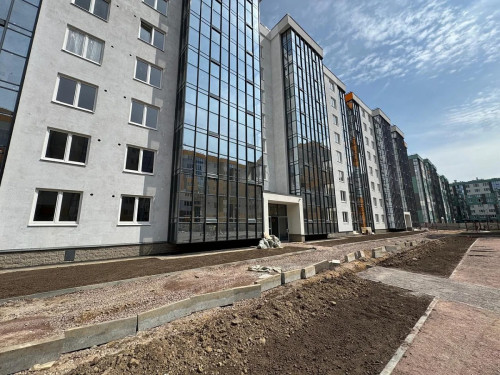

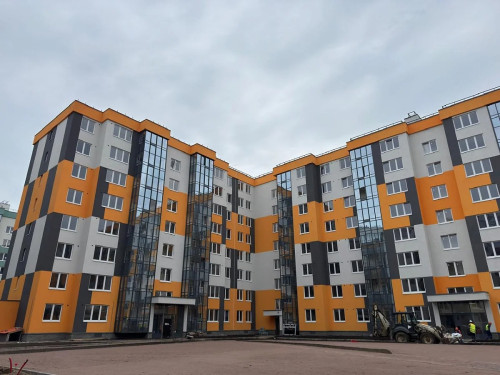

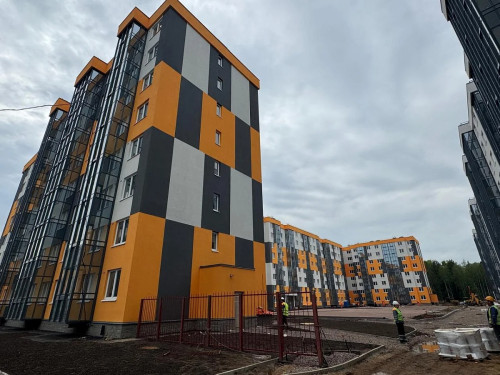

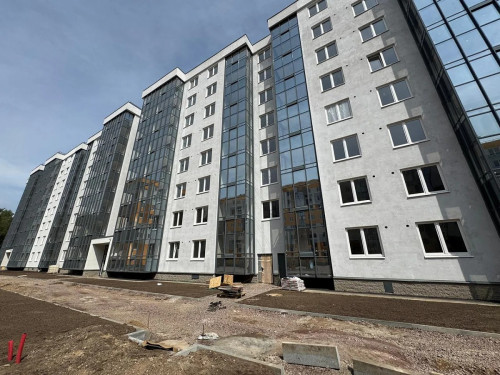

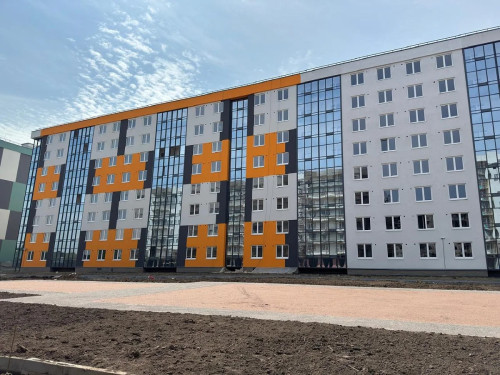

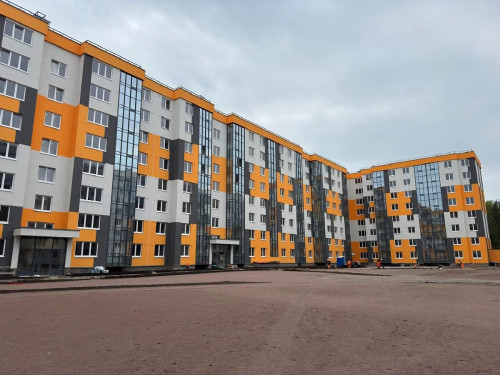

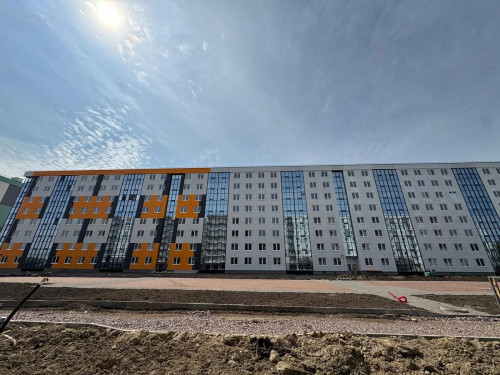

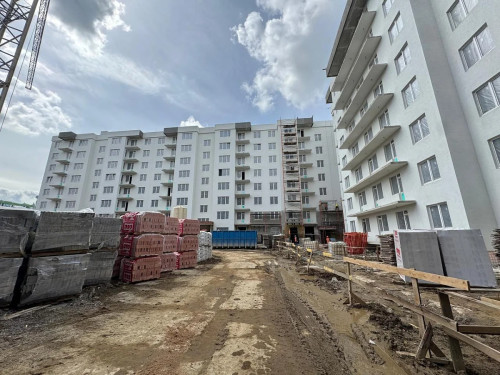

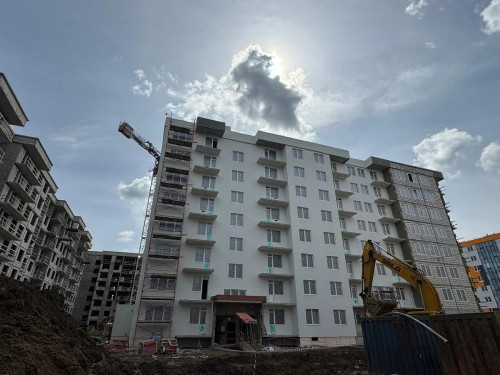

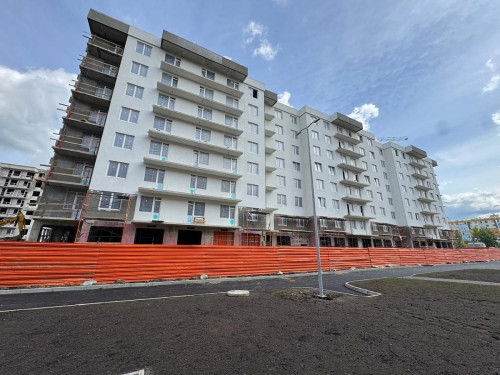

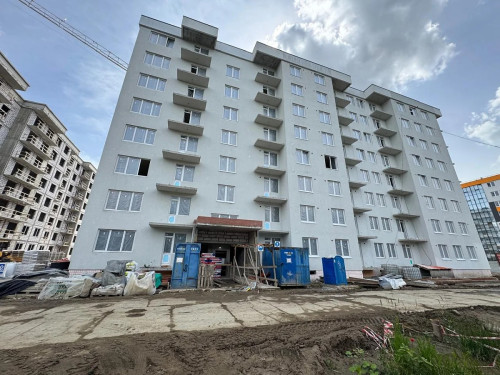

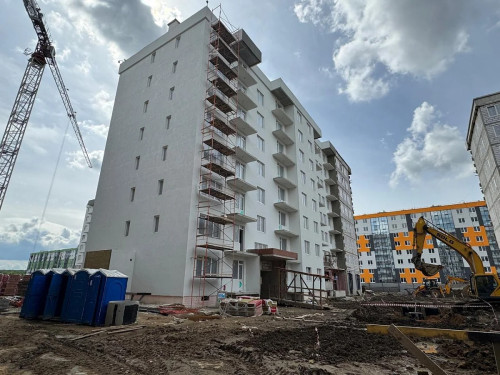

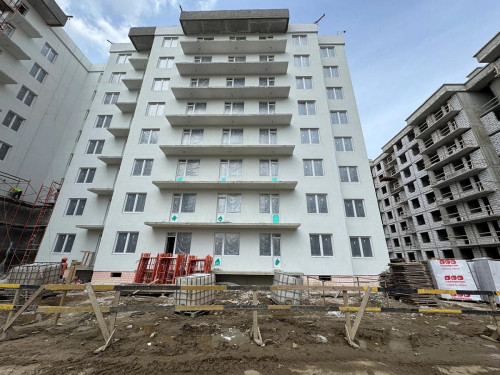

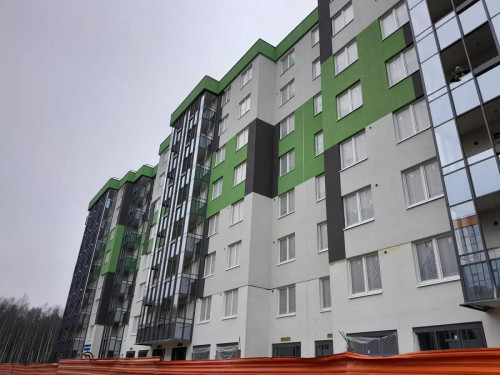

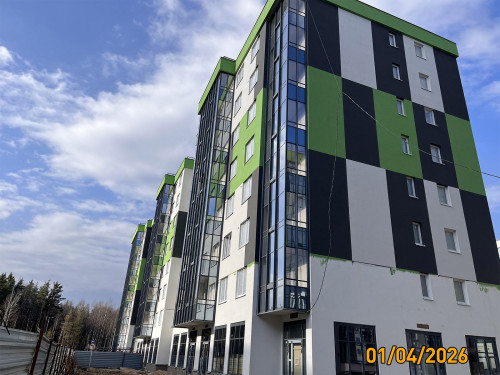

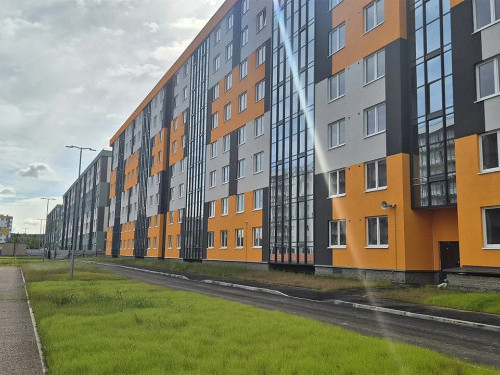

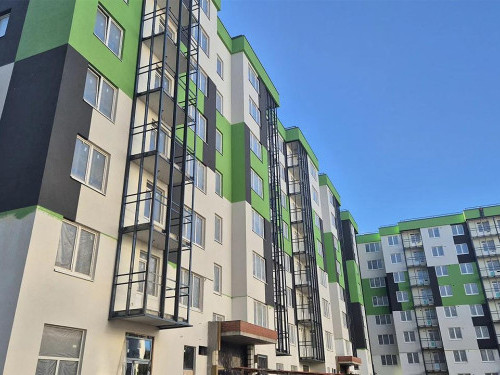

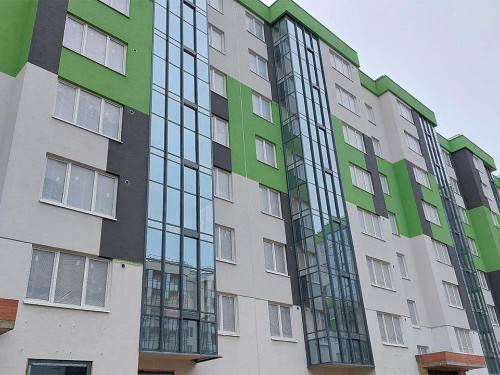

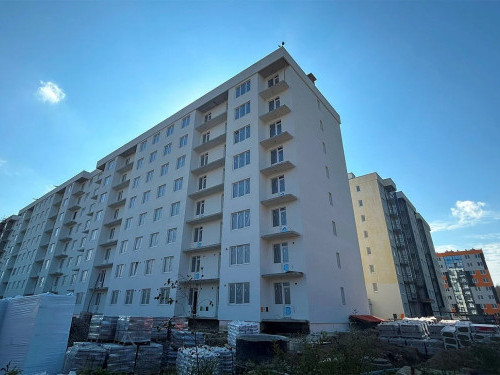

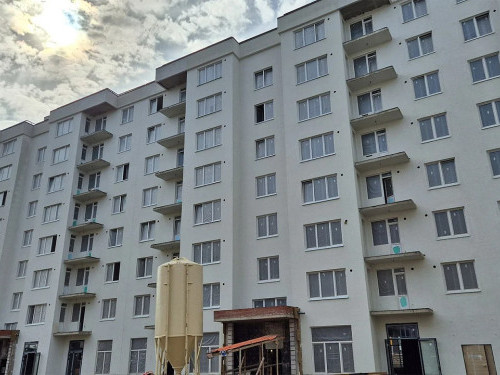

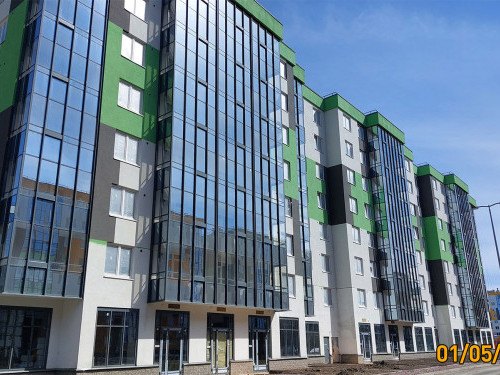

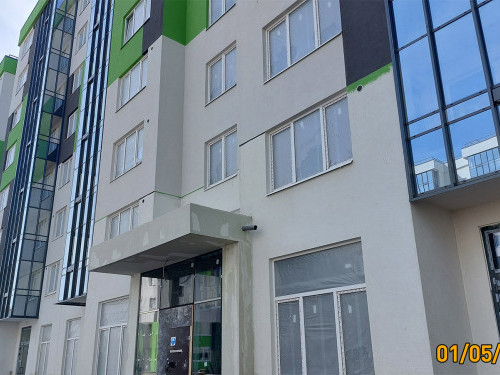

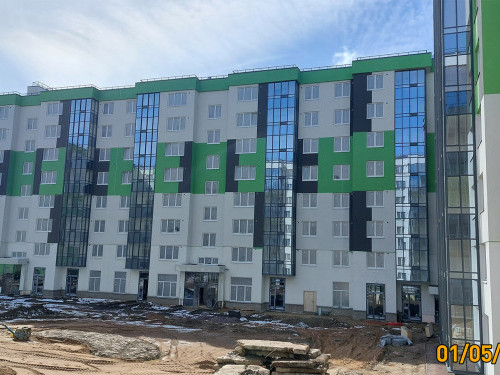

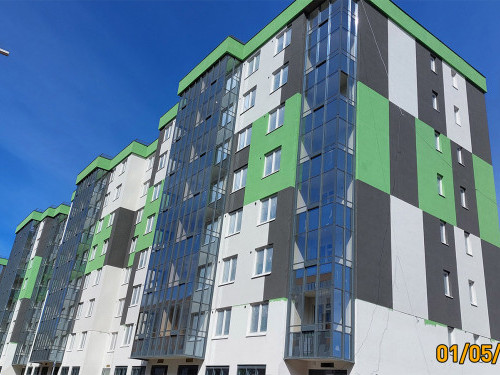

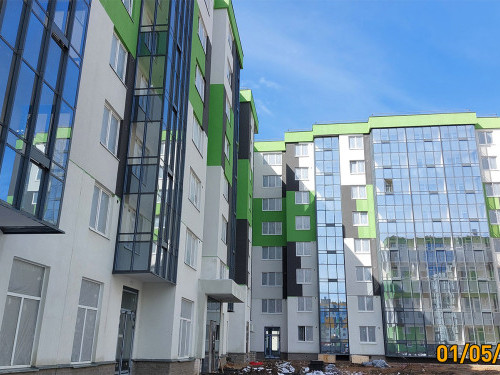

  • Завершены фасадные работы.

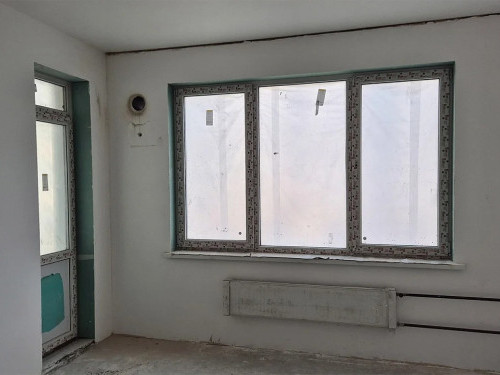

  • Выполнен монтаж оконных блоков.

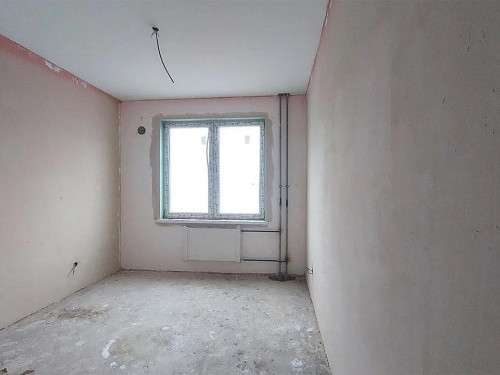

  • Выполнены работы по прокладке тепловой системы
  • Ведутся работы по монтажу канализации и водопровода.

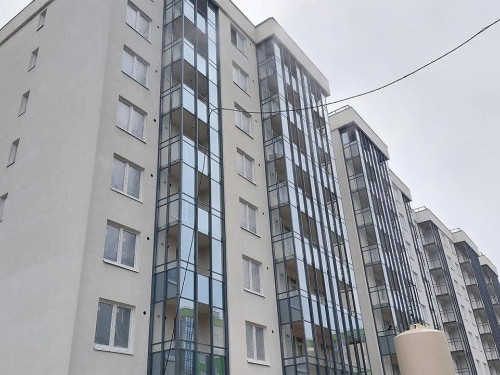

  • Ведутся работы по монтажу витражей.
  • Выполнен пуск тепла.
  • Ведутся электромонтажные работы и СС.

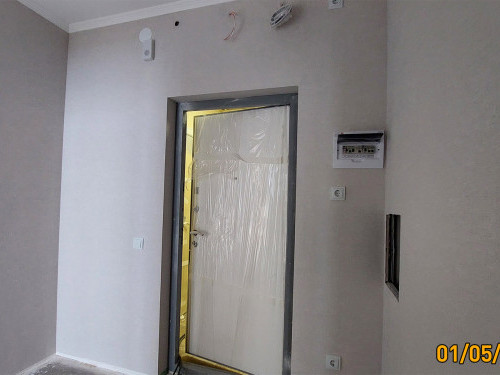

  • Ведутся работы по монтажу дверных блоков квартир и входных групп.
  • Ведутся вентиляционные работы.

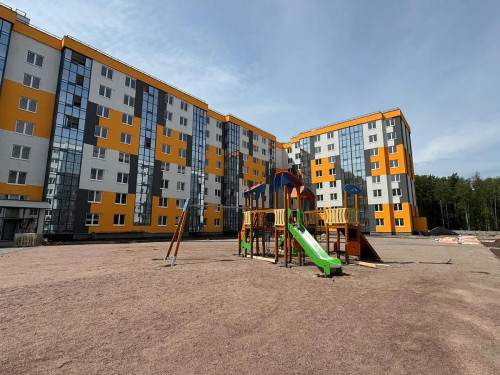

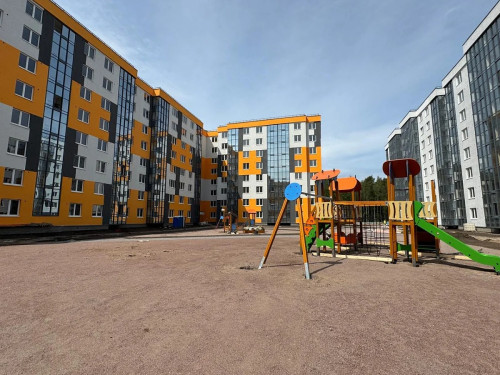

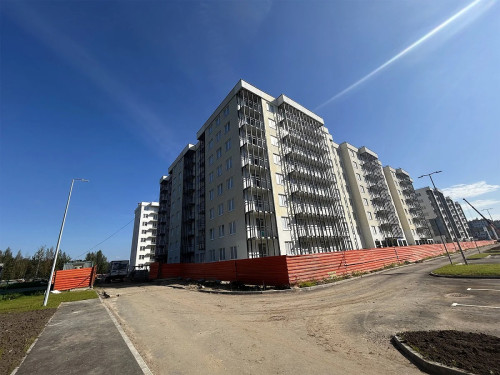

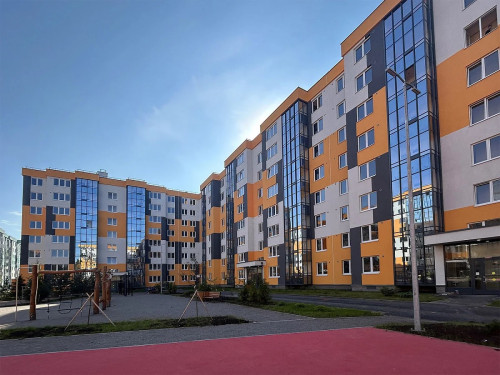

  • Ведутся работы по благоустройству территории.
  • Выполнен монтаж ГРЩ.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.

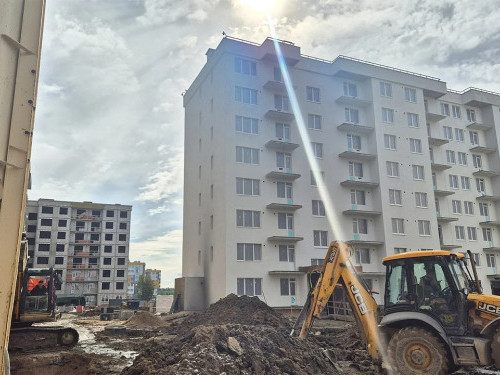

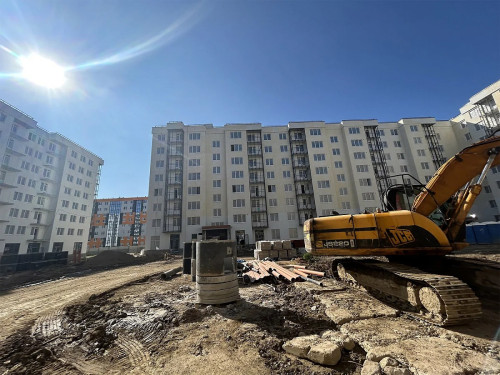

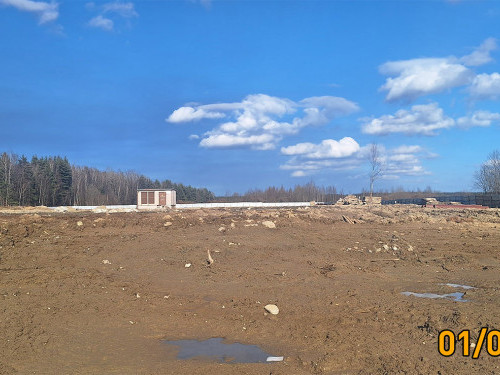

  • Разработан котлован для фундамента.

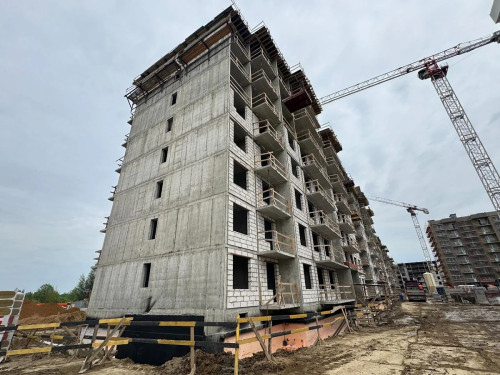

  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Завершены работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы по устройству придомового дренажа.
  • Завершены работы монтажу внутренних перегородок.
  • Ведутся электро-монтажные работы затяжка кабеля.
  • Ведутся СС работы.
  • Завершены кровельные работы.

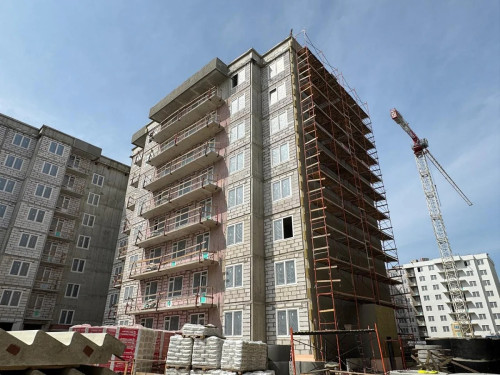

  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Завершены работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Завершены работы по монтажу оконных блоков.

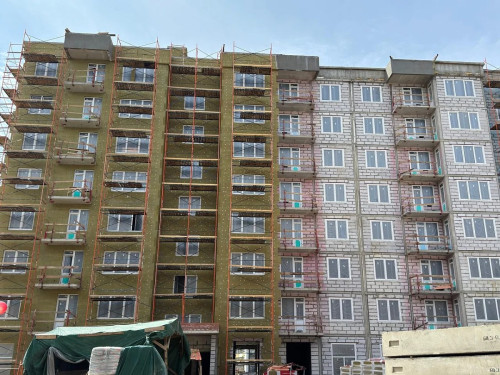

  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.

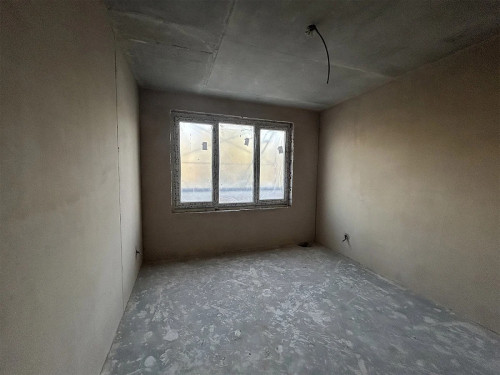

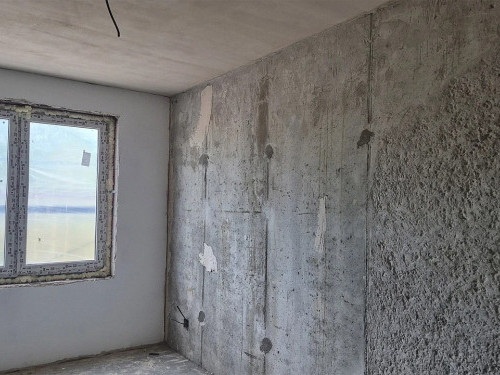

  • Ведутся отделочные работы (штукатурка стен, стяжки).
  • Ведутся работы по монтажу ИТП.
  • Ведутся работы по монтажу ГРЩ.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы монтажу внутренних перегородок.
  • Ведутся электро-монтажные и СС работы.
  • Закончены работы по устройству придомового дренажа.
  • Завершены кровельные работы.
  • Выполнен монтаж оконных блоков.
  • Завершены работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (стяжки), оштукатуривание стен.

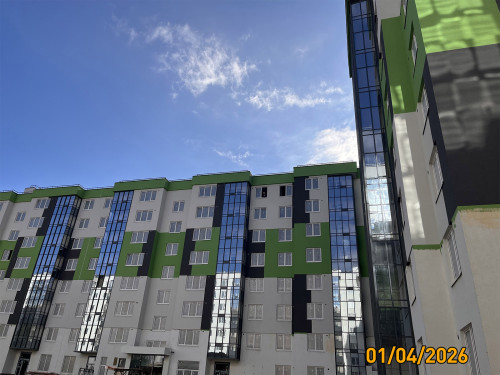

  • Ведутся фасадные работы.

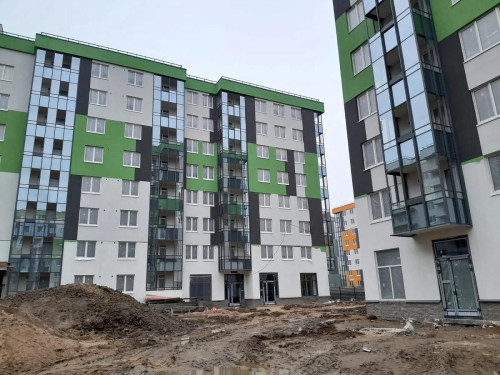

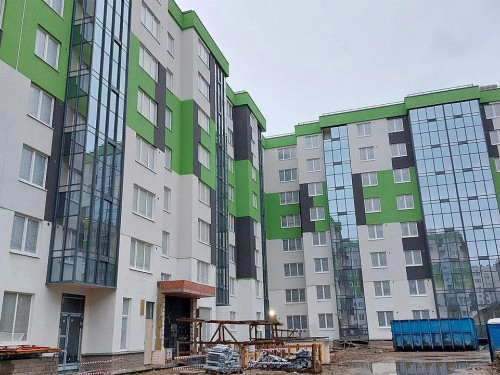

  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • Ведутся работы по монтажу ИТП.
  • Ведутся работы по монтажу ГРЩ.
  • 6.3 корпус
  • Завершены работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Завершены работы по  бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся электро-монтажные и СС работы.
  • Завершены работы монтажу внутренних перегородок.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы по устройству придомового дренажа.
  • Завершены кровельные работы.
  • Завершены работы по установке металлических дверей на цокольном этаже.
  • Завершены работы по монтажу оконных блоков.

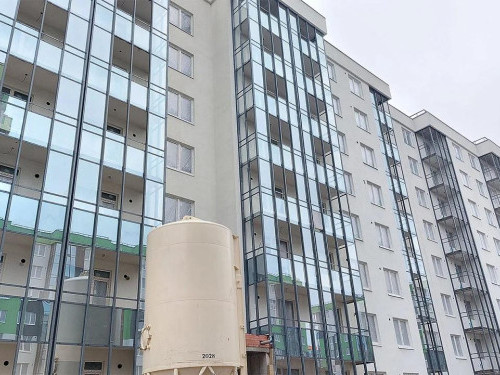

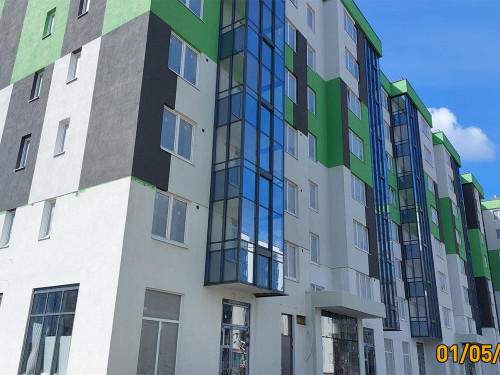

  • Ведутся фасадные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (оштукатуривание стен).
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Выполнен монтаж ГРЩ.

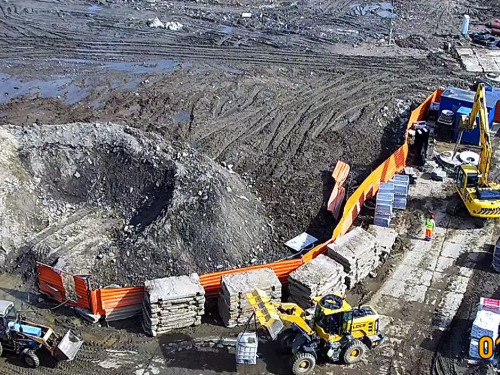

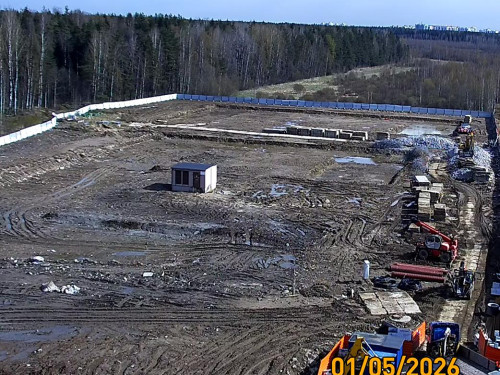

  • 11.2 корпус
  • Завершены подготовительные работы по устройству стройплощадки.
  • Выполнена забивка испытуемых свай. Успешно выполнены испытания.
  • Выполнены работы по погружению свай и формирования свайного поля.
  • Завершены работы по срубке свай и устройству подбетонки.
  • Закончены монолитные работы ростверка.

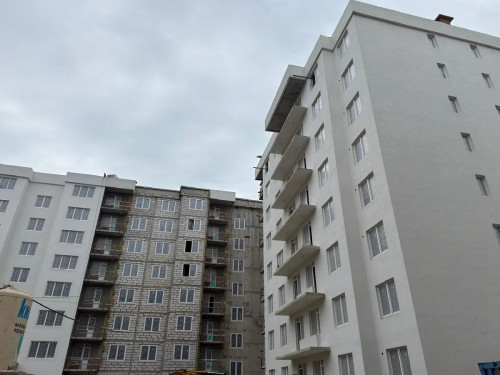

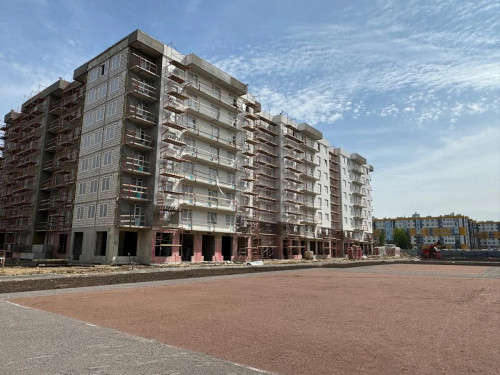

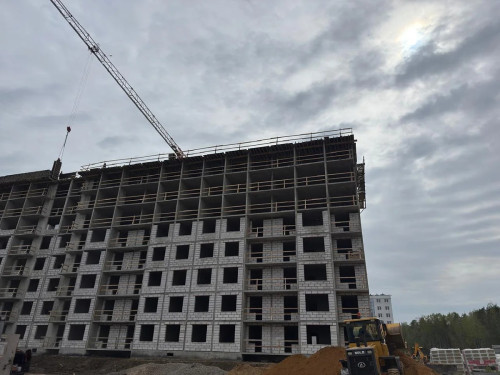

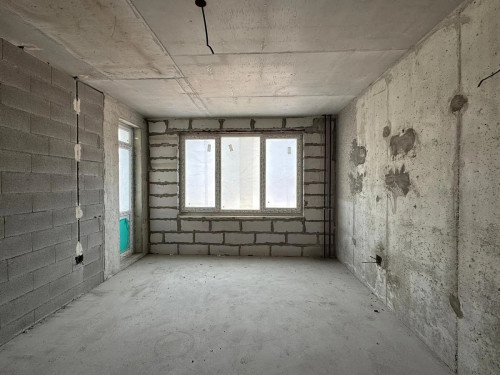

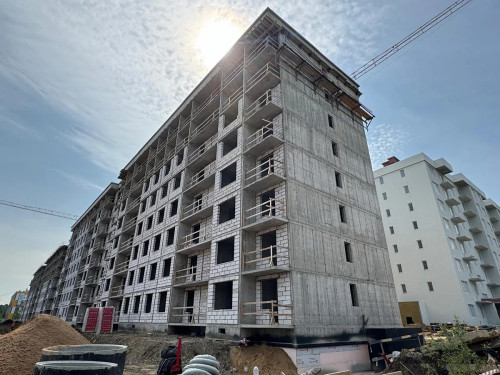

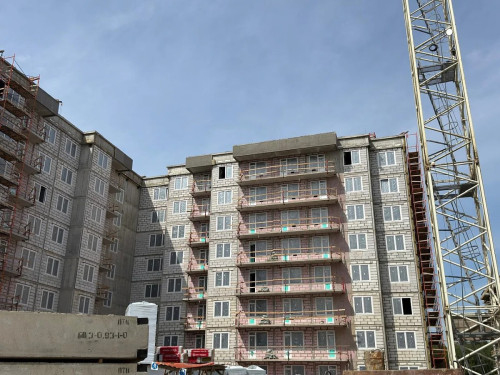

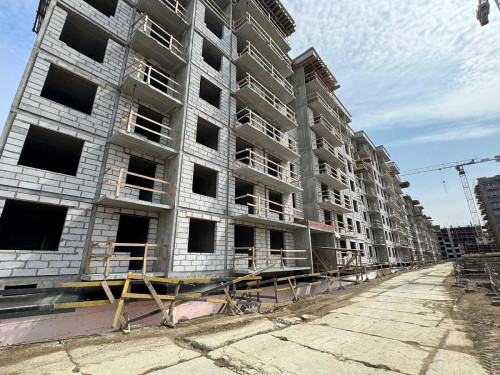

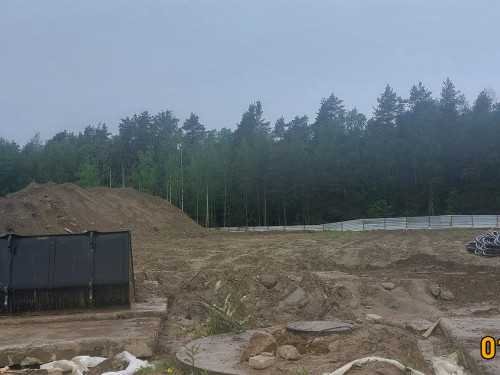

  • Ведутся монолитные работы стен, пилонов, перекрытий.
  • Ведутся эл. монтажные работы (трубная разводка).

Июль

  • Корпус 8.3, Корпус 8.6
  • Завершаются электромонтажные работы и СС.

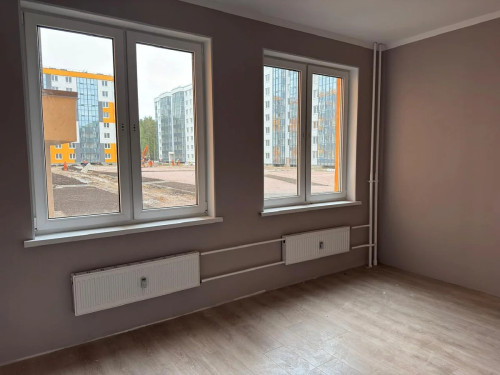

  • Ведутся отделочные работы в МОП, квартирах (окраска, оклейка обоями).
  • Завершен монтаж ИТП.
  • Завершены вентиляционные работы.
  • 3.1 корпус

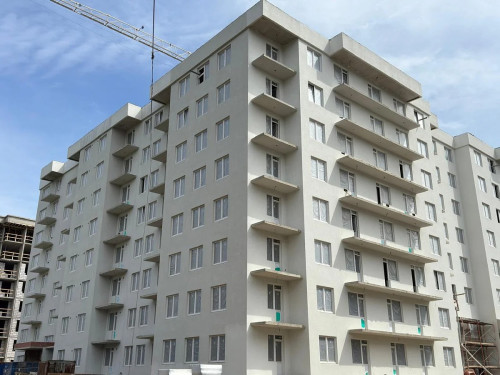

  • Выполнен каркас стен и перекрытия 8-го этажа и надстроек на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Ведутся работы по монтажу канализации и водопровода.
  • Ведутся работы по монтажу витражей.
  • Выполнен пуск тепла.
  • Ведутся электромонтажные работы и СС.
  • Ведутся работы по монтажу дверных блоков квартир и входных групп.
  • Ведутся вентиляционные работы.
  • Ведутся работы по благоустройству территории.
  • 6.1 корпус
  • Разработан котлован для фундамента.
  • Выполнен фундамент под башенный кран.
  • Ведутся электромонтажные работы, затяжка кабеля.
  • Ведутся СС работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Завершены работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Завершены работы по монтажу оконных блоков.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся отделочные работы (штукатурка стен, стяжки).
  • Ведутся работы по монтажу ИТП.
  • Ведутся работы по монтажу ГРЩ.
  • 6.2 корпус
  • Разработан котлован для фундамента.
  • Выполнены испытания свай.
  • Ведутся электромонтажные и СС работы.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (стяжки), оштукатуривание стен.
  • Ведутся фасадные работы.
  • Ведутся работы по благоустройству территории.
  • Ведутся работы по монтажу витражей.
  • Ведутся работы по монтажу ИТП.
  • Ведутся работы по монтажу ГРЩ.
  • 6.3 корпус
  • Ведутся электромонтажные и СС работы.
  • Ведутся фасадные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (оштукатуривание стен).
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • 11.1 корпус
  • Выполнено свайное поле.
  • Завершаются монолитные работы перекрытий и стен.
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • Завершены работы по устройству гидроизоляции и утепления стен подвала.
  • Ведутся работы по устройству прифундаментного дренажа.
  • 11.2 корпус
  • Завершены подготовительные работы по устройству стройплощадки.
  • Выполнены работы по погружению свай и формированию свайного поля.
  • Закончены монолитные работы ростверка.
  • Ведутся монолитные работы стен, пилонов, перекрытий.

Июнь

  • Корпус 8.3, Корпус 8.6
  • Завершены работы по устройству железобетонного каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок с 1 по 8 этажи.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Завершаются электромонтажные работы и СС.

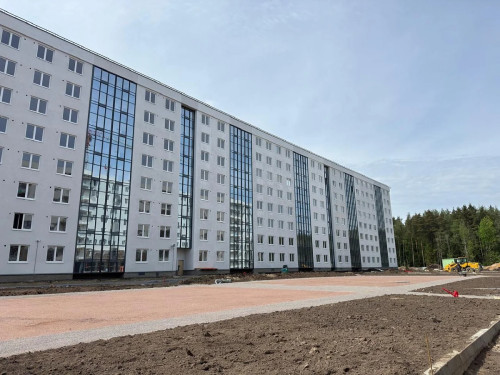

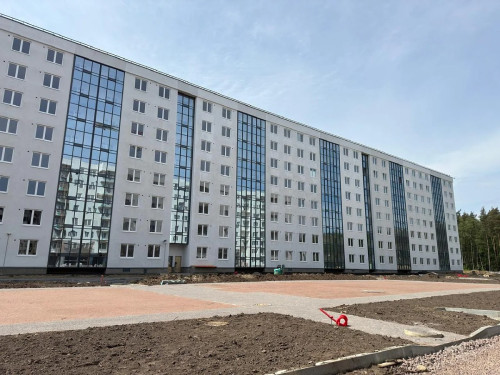

  • Завершены кровельные работы.
  • Завершен монтаж оконных блоков.

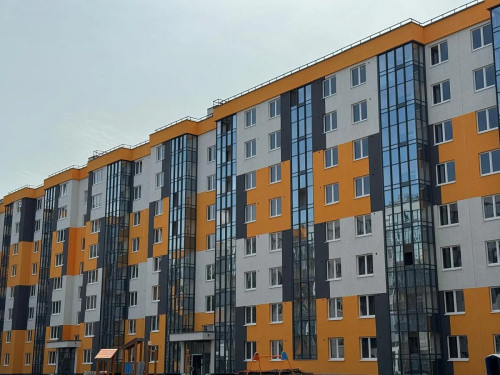

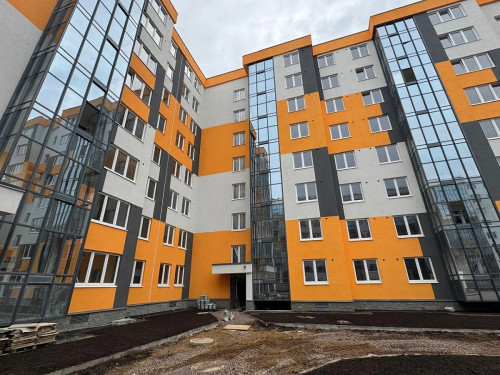

  • Завершены фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах (окраска, оклейка обоями).
  • Завершен монтаж внутренней ливневой канализации.
  • Завершен монтаж ИТП.
  • Завершен монтаж отопления.
  • Выполнена подача теплоносителя в ИТП. Выполнен пуск тепла (первый этап).
  • Завершаются вентиляционные работы.
  • Завершены работы по устройству витражей.
  • Завершены работы по прокладке стояков водопровода, канализации.
  • Завершен монтаж лифтов.
  • Корпуса 8.1, 8.2, 8.4, 8.5

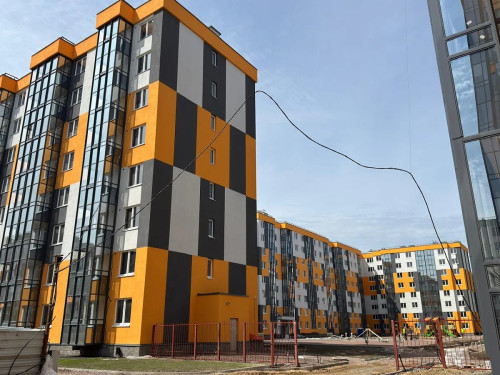

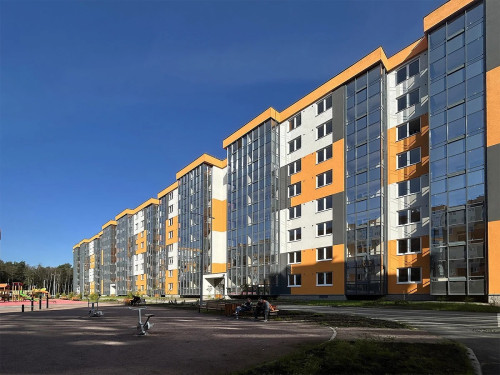

  • Идет передача квартир собственникам.
  • 3.1 корпус
  • Завершены работы по устройству железобетонного каркаса подвала.
  • Выполнен каркас стен и перекрытия 8-го этажа и надстроек на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок, кирпичные обстройки вентшахт кровли.
  • Завершены кровельные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Завершены фасадные работы.
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Ведутся работы по монтажу канализации и водопровода.
  • Ведутся работы по монтажу витражей.
  • Выполнен пуск тепла.
  • Ведутся электромонтажные работы и СС.
  • Ведутся работы по монтажу дверных блоков квартир и входных групп.
  • Ведутся вентиляционные работы.
  • Ведутся работы по благоустройству территории.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Завершены работы по бетонированию перекрытий и стен с 1 по 8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы по устройству придомового дренажа.
  • Завершены работы по монтажу внутренних перегородок.
  • Завершены электромонтажные работы (трубная разводка).
  • Ведутся СС работы.
  • Завершены кровельные работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся работы по монтажу оконных блоков.
  • Ведутся фасадные работы.
  • Ведутся электромонтажные работы и СС.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1 по 8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Завершены работы монтажу внутренних перегородок.
  • Ведутся электромонтажные и СС работы.
  • Закончены работы по устройству придомового дренажа.
  • Завершены кровельные работы.
  • Выполнен монтаж оконных блоков.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся отделочные работы (стяжки), оштукатуривание стен.
  • Ведутся фасадные работы.

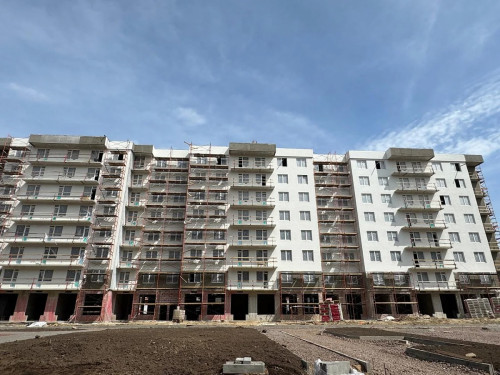

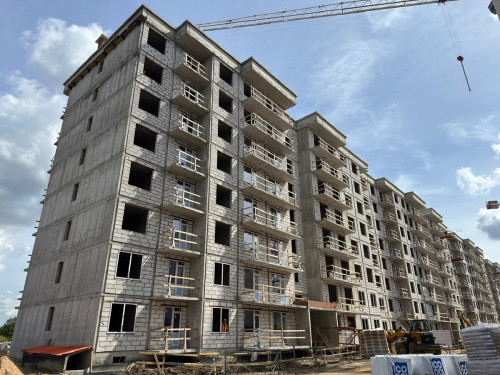

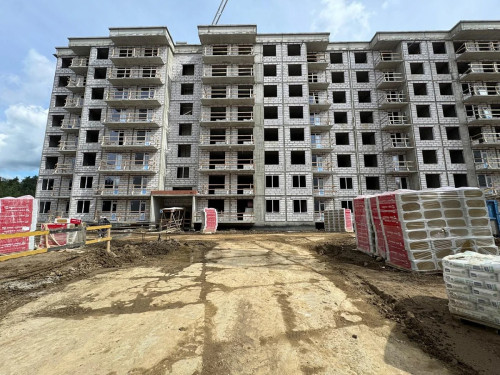

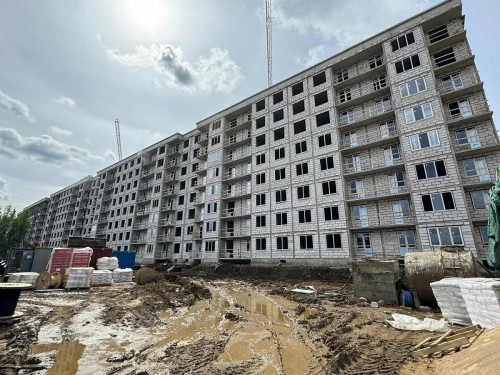

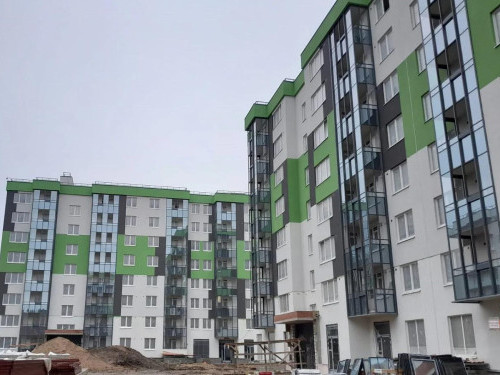

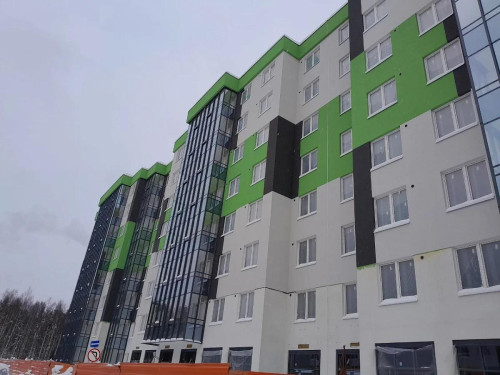

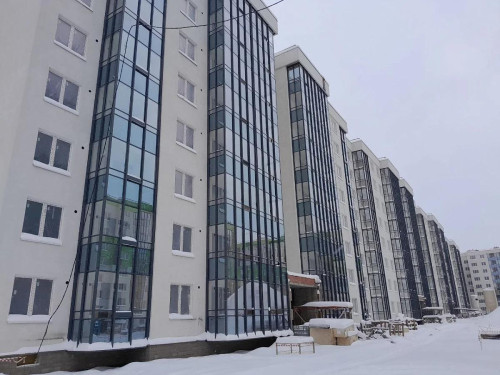

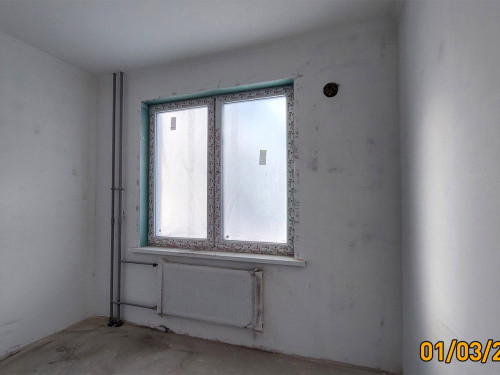

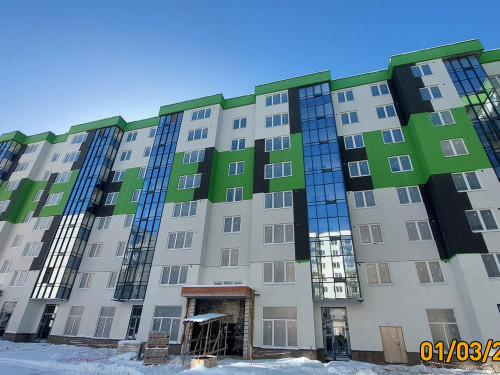

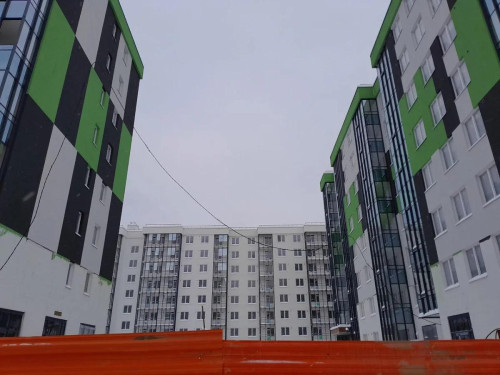

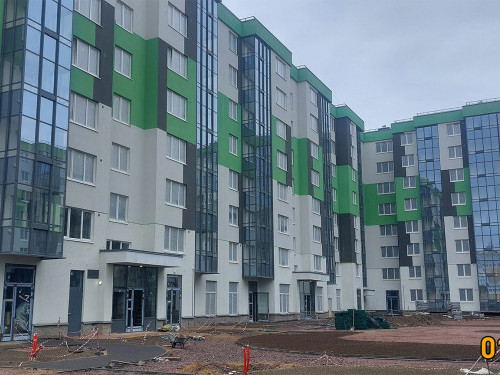

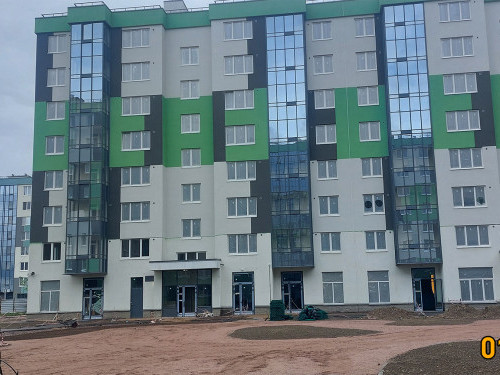

  • 6.3 корпус

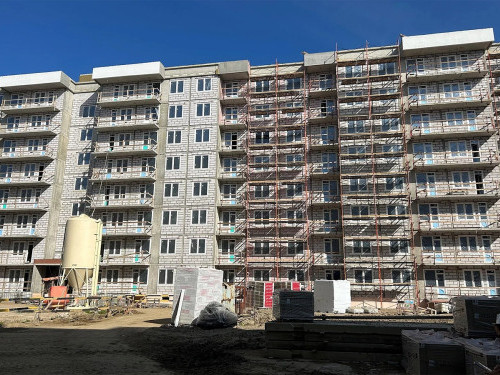

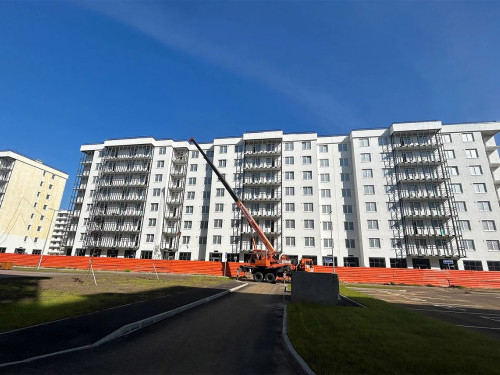

  • Завершены работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1 по 8 этажи.
  • Ведутся электромонтажные и СС работы.
  • Завершены работы по монтажу внутренних перегородок.
  • Завершены работы по гидроизоляции и утеплению стен подвала.

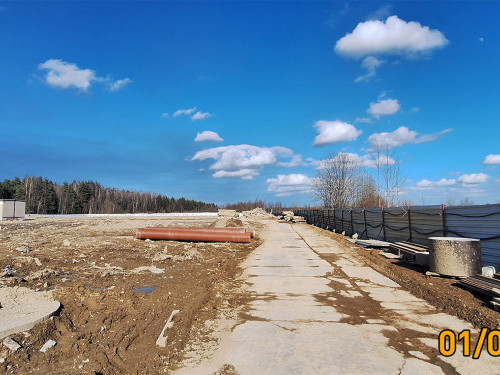

  • Завершены работы по устройству придомового дренажа.
  • Завершены кровельные работы.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по монтажу оконных блоков.

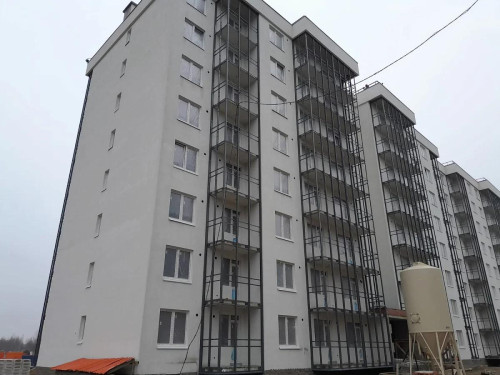

  • 11.1 корпус

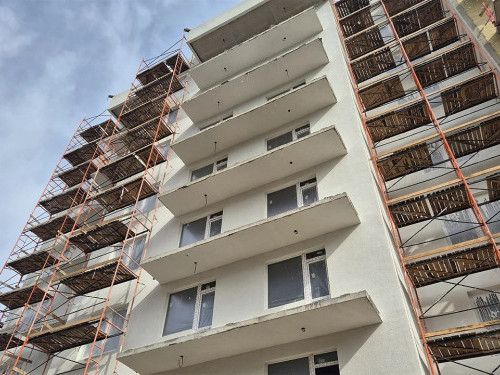

  • Завершены подготовительные работы по устройству стройплощадки.
  • Выполнено свайное поле.
  • Завершены монолитные работы по устройству ростверка.
  • Ведутся монолитные работы перекрытий и стен.
  • Ведутся электромонтажные работы.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • Ведутся работы по устройству гидроизоляции и утепления стен подвала.
  • Ведутся работы по устройству прифундаментного дренажа.
  • 11.2 корпус
  • Выполнена забивка испытуемых свай. Успешно выполнены испытания.
  • Ведутся подготовительные работы по устройству стройплощадки.
  • Выполнены работы по погружению свай и формированию свайного поля.
  • Завершены работы по срубке свай и устройству подбетонки.
  • Ведутся монолитные работы ростверка.

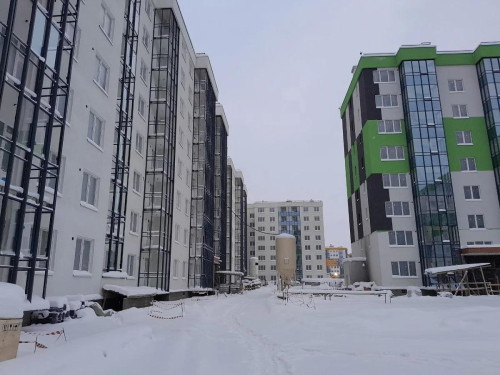

Май

  • 8.6 корпус
  • Ведутся электромонтажные работы и СС.

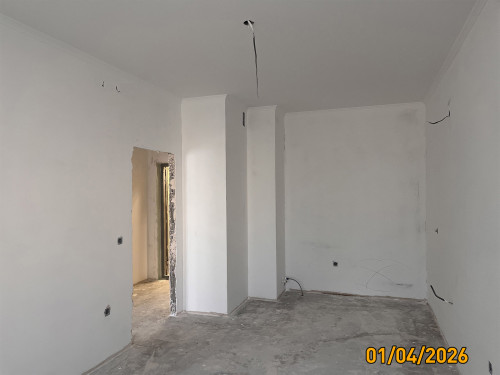

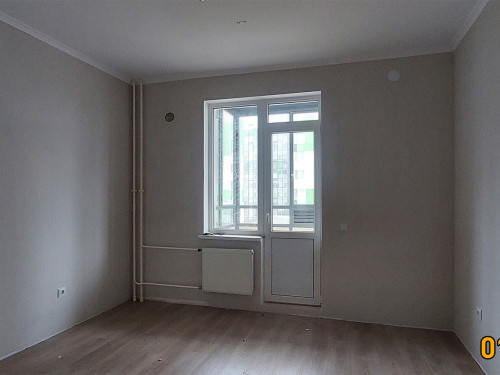

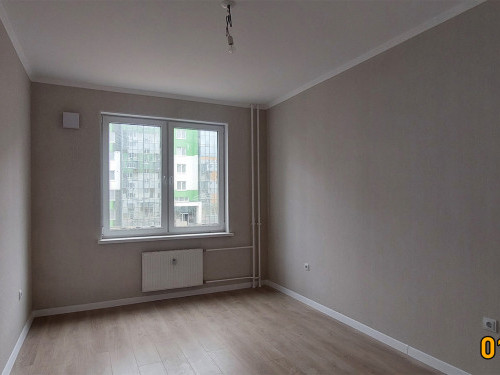

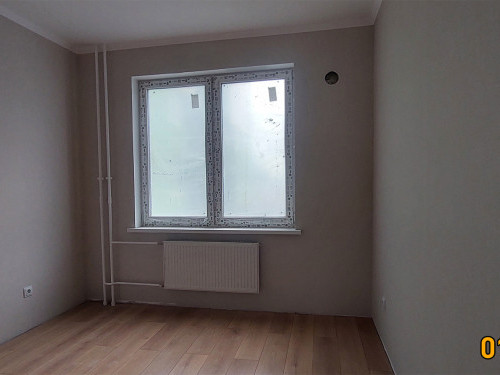

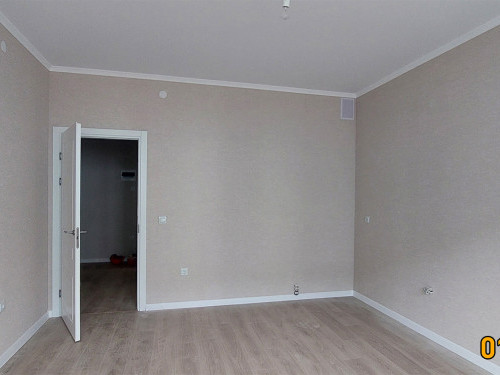

  • Ведутся отделочные работы в МОП, квартирах (штукатурка).
  • Ведется монтаж отопления.
  • Выполнена подача теплоносителя в ИТП. Выполнен пуск тепла (первый этап).
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • Ведутся работы по монтажу витражей.
  • Ведутся вентиляционные работы.
  • Ведутся работы по прокладке стояков водопровода, канализации.
  • Ведется монтаж лифта.

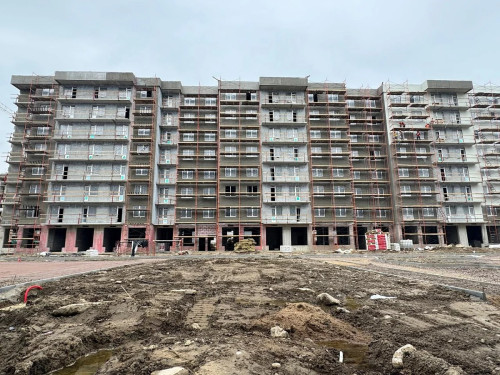

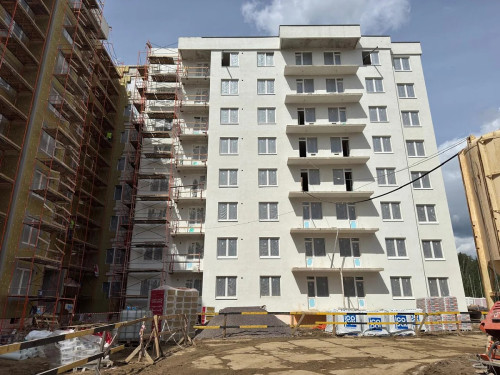

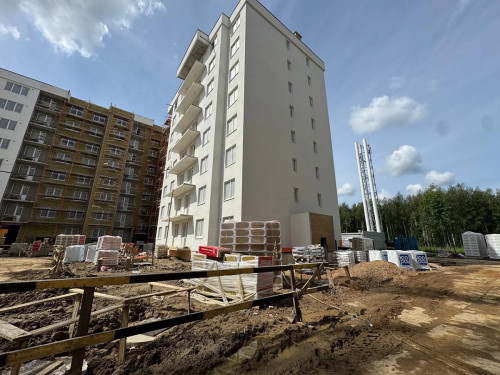

  • 3.1 корпус
  • Выполнен каркас стен и перекрытия 8-го этажа и надстроек на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Ведутся фасадные работы.
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Ведутся работы по монтажу канализации и водопровода.
  • Ведутся работы по монтажу витражей.
  • Выполнен пуск тепла.
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу дверных блоков квартир и входных групп.
  • Ведутся электромонтажные работы и СС.
  • 6.1 корпус

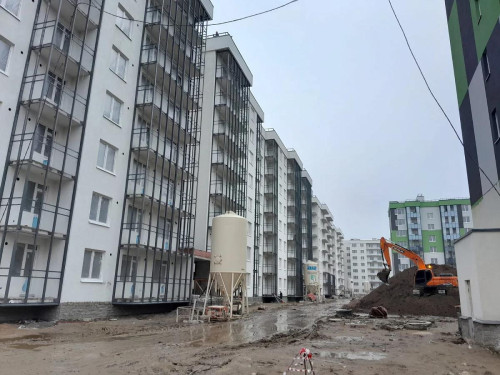

  • Разработан котлован для фундамента.
  • Выполнен фундамент под башенный кран.
  • Ведутся работы монтажу внутренних перегородок.
  • Ведутся СС работы.
  • Завершены кровельные работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся работы по монтажу оконных блоков.
  • 6.2 корпус
  • Разработан котлован для фундамента.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Ведутся работы монтажу внутренних перегородок.
  • Ведутся электромонтажные и СС работы.
  • Завершены кровельные работы.
  • Выполнен монтаж оконных блоков.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Сформировано свайное поле.
  • Ведутся отделочные работы (стяжки).
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Ведутся электромонтажные и СС работы.
  • Ведутся работы монтажу внутренних перегородок.
  • Завершены кровельные работы.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • 11.1 корпус
  • Выполнено свайное поле.
  • Ведутся монолитные работы перекрытий и стен.
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству наружных стен, внутренних перегородок.
  • 11.2 корпус

  • Ведутся подготовительные работы по устройству стройплощадки.
  • Выполнена забивка испытуемых свай. Успешно выполнены испытания.
  • Ведутся работы по погружению свай и формированию свайного поля.

Апрель

  • Корпус 8.3, Корпус 8.6
  • Ведутся электромонтажные работы и СС работы.
  • Ведутся отделочные работы в МОП, квартирах (шпаклевка, окраска).
  • Ведется монтаж отопления.
  • Выполнена подача теплоносителя в ИТП. Выполнен пуск тепла (первый этап).
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству витражей.
  • Ведутся работы по прокладке стояков водопровода, канализации.
  • Ведется монтаж лифтов.
  • Корпус 8.1, корпус 8.2
  • Идет передача квартир собственникам.
  • Корпус 8.4
  • Выполнен монтаж входных квартирных дверей.
  • Выполнены работы по монтажу санфаянса.
  • Идет подготовка к передаче квартир собственникам.
  • Корпус 8.5
  • Выполнен пуск тепла.
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по монтажу санфаянса.
  • Ведутся отделочные работы (обои, ламинат, двери, плинтуса).
  • 8.4 корпус
  • Выполнен монтаж входных квартирных дверей.
  • Выполнены работы по монтажу санфаянса.
  • Идет подготовка к передаче квартир собственникам.
  • 3.1 корпус
  • Выполнен каркас стен и перекрытия 8-го этажа и надстроек на кровле.
  • Выполнен прифундаментный дренаж, устройство спусков в подвал.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Ведутся фасадные работы.
  • Выполнен монтаж оконных блоков.
  • Выполнены работы по прокладке тепловой системы.
  • Ведутся работы по монтажу канализации и водопровода.
  • Ведутся работы по монтажу витражей.
  • Ведутся вентиляционные работы.
  • Ведутся работы по монтажу дверных блоков квартир и входных групп.
  • Ведутся электромонтажные работы и СС.
  • 6.1 корпус
  • Разработан котлован для фундамента.
  • Выполнен фундамент под башенный кран.
  • Ведутся работы монтажу внутренних перегородок.
  • Ведутся СС работы.
  • Ведутся кровельные работы.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по монтажу систем водопровода и канализации.
  • Ведутся работы по монтажу оконных блоков.
  • 6.2 корпус
  • Выполнены испытания свай.
  • Ведутся работы монтажу внутренних перегородок.
  • Ведутся кровельные работы.
  • Выполнен монтаж оконных блоков.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • Ведутся работы по устройству стояков отопления и магистралей.
  • Сформировано свайное поле.
  • 6.3 корпус
  • Выполнены испытания свай.
  • Ведутся работы монтажу внутренних перегородок.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Ведутся кровельные работы.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • 11.1 корпус
  • Завершены подготовительные работы по устройству стройплощадки.
  • Выполнено свайное поле.
  • Завершены монолитные работы по устройству ростверка.
  • Ведутся монолитные работы перекрытий и стен.
  • Ведутся электромонтажные работы.

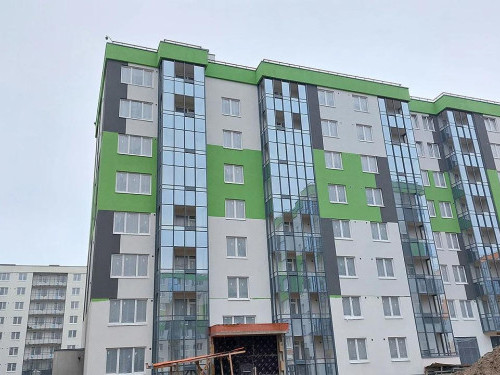

Март

  • 8.3 корпус
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Ведется монтаж отопления.
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • 8.6 корпус
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка). Завершены стяжки.
  • Ведется монтаж отопления.
  • Выполнена подача теплоносителя в ИТП. Выполнен пуск тепла (первый этап).
  • 3.1 корпус
  • Выполнен каркас стен и перекрытия 8 этажа и надстроек на кровле.
  • Выполняется прифундаментный дренаж, устройство спусков в подвал.
  • Ведутся электромонтажные работы на этажах.
  • Ведутся отделочные работы в подвале.
  • Ведутся фасадные работы.
  • Ведутся работы по прокладке тепловой системы.
  • Ведутся работы по монтажу канализации и водопровода.
  • 6.1 корпус
  • Ведутся работы по монтажу внутренних перегородок.
  • Ведутся кровельные работы.
  • Ведутся вентиляционные работы.
  • Ведутся работы по устройству стояков отопления.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • 6.2 корпус
  • Ведутся работы монтажу внутренних перегородок.
  • Ведутся кровельные работы.
  • Ведется монтаж оконных блоков.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Ведутся работы по монтажу внутренних перегородок.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся кровельные работы.
  • Ведутся работы по установке металлических дверей на цокольном этаже.
  • 11.1 корпус
  • Ведутся подготовительные работы по устройству стройплощадки.
  • Выполнена забивка испытуемых свай. Успешно выполнены испытания.
  • Сформировано свайное поле.
  • Ведутся монолитные работы по устройству ростверка.

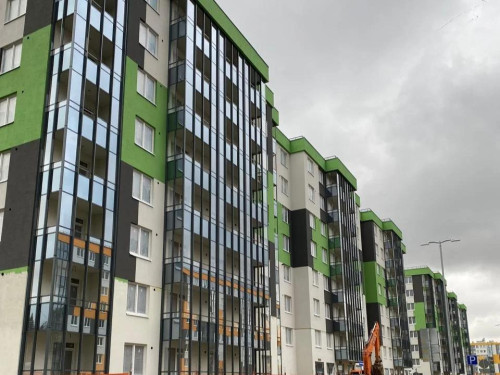

Февраль

  • 8.1 корпус
  • Завершены электромонтажные работы.
  • Завершены работы по слаботочным системам.
  • Завершены отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Завершен монтаж входных квартирных дверей.
  • Завершены работы по установке санфаянса.
  • Завершен монтаж вентиляции коммерческих помещений.
  • Завершен монтаж противопожарной вентиляции и общеобменной.
  • 8.2 корпус
  • Завершены электромонтажные работы.
  • Завершены работы по слаботочным системам.
  • Завершены отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • 8.4 корпус
  • Завершены электромонтажные работы.
  • Завершены работы по слаботочным системам.
  • Завершены отделочные работы.
  • Завершен монтаж входных квартирных дверей.
  • Ведутся работы по монтажу санфаянса.
  • 8.5 корпус
  • Завершены электромонтажные работы.
  • Завершены работы по слаботочным системам.
  • Завершены отделочные работы.
  • Завершен монтаж входных квартирных дверей.
  • Ведутся работы по монтажу санфаянса.
  • Завершены работы по устройству внутренних систем канализации и водопровода.
  • 8.3 корпус
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж отопления. Выполнен пуск тепла (первый этап).
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству витражей балконов.
  • Ведется установка входных квартирных дверей.
  • 8.6 корпус
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, плитка в санузлах).
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж отопления. Выполнен пуск тепла (первый этап).
  • Ведутся работы по устройству витражей балконов.
  • Ведутся электромонтажные работы.
  • 3.1 корпус
  • Ведутся отделочные работы в квартирах (штукатурка).
  • Завершен монтаж оборудования ИТП.
  • Установлены двери в технические помещения.
  • Ведутся электромонтажные работы.
  • Ведутся фасадные работы.
  • Ведётся монтаж отопления.
  • Ведутся работы по устройству теплых витражей и витражей балконов.
  • 6.1 корпус
  • Завершены работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по устройству придомового дренажа.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Завершены электромонтажные работы.
  • Ведутся кровельные работы.
  • 6.2 корпус
  • Завершены работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы монтажу внутренних перегородок.
  • Завершены электромонтажные работы.
  • Ведутся кровельные работы.
  • завершены работы по устройству придомового дренажа.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Завершены работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены электромонтажные работы (трубная разводка).
  • Ведутся кровельные работы.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • 11.1 корпус
  • Ведутся работы по устройству теплых витражей и витражей балконов.
  • Установлены башенные краны.
  • Завершаются работы по устройству ж/б фундаментного ростверка.
  • Выполняются ж/б стены подвала.

Январь

  • 8.3 корпус
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж отопления. Выполнен пуск тепла (первый этап).
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству витражей балконов.
  • 8.6 корпус
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, плитка в санузлах).
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж отопления. Выполнен пуск тепла (первый этап).
  • Ведутся работы по устройству витражей балконов.
  • Ведутся электромонтажные работы.
  • 3.1 корпус
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок, кирпичные обстройки вентшахт кровли.
  • Завершены кровельные работы.
  • Завершены отделочные работы в ИТП, водомерном узле.
  • Завершён монтаж оконных блоков.
  • Выполнено закрытие теплового контура для устройства обогрева тепловыми пушками.
  • Ведутся отделочные работы в квартирах (штукатурка).
  • Ведется монтаж оборудования ИТП.
  • Ведутся электромонтажные работы.
  • Ведутся фасадные работы.
  • Ведётся монтаж отопления.
  • 11.1 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнена забивка испытуемых свай. Выполнены испытания.
  • Завершена разработка котлована для фундамента.
  • Ведётся забивка свай.
2020

Декабрь

  • 8.1 корпус
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по установке санфаянса.
  • 8.2 корпус
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • 8.4 корпус
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы.
  • Выполнен монтаж входных квартирных дверей.
  • 8.5 корпус
  • Ведутся работы по слаботочным системам.
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы.
  • Ведутся работы по устройству внутренних систем канализации и водопровода.
  • Выполнен монтаж входных квартирных дверей.
  • 8.3 корпус
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Ведётся монтаж отопления.
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • 8.6 корпус
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы в МОП, квартирах.
  • Завершены стяжки.
  • Ведётся монтаж отопления.
  • Выполнена подача теплоносителя в ИТП.
  • Выполнен пуск тепла.
  • Ведутся электромонтажные работы.
  • 3.1 корпус
  • Выполнен каркас стен и перекрытия 8 этажа и надстроек на кровле.
  • Выполняется прифундаментный дренаж, устройство спусков в подвал.
  • Ведутся электромонтажные работы на 1-4 этажах.
  • Ведутся фасадные работы.
  • Ведется подготовка к монтажу оконных блоков.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Смонтирован башенный кран
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Ведутся электро-монтажные работы.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Ведутся электро-монтажные работы.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Ведутся работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся электро-монтажные работы.
  • 11.1 корпус
  • Ведутся подготовительные работы по устройству стройплощадки.
  • Выполнена забивка испытуемых свай.
  • Успешно выполнены испытания.

Ноябрь

  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Ведутся работы по установке санфаянса.
  • Завершен монтаж вентиляции коммерческих помещений.
  • Завершен монтаж противопожарной вентиляции и общеобменной.
  • Завершены работы по монтажу ГРЩ.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу систем канализации и водоснабжения.
  • Завершены работы по монтажу лифтов.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу ГРЩ.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу лифтов.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, стяжка, плитка в санузлах ).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершен монтаж дверей входных групп.
  • Завершены работы по устройству внутренних систем канализации.
  • Завершен монтаж противопожарной вентиляции.
  • Завершен монтаж общеобменной вентиляции.
  • Завершены работы по прокладке стояков водопровода.
  • Завершены работы по остеклению витражей.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу ГРЩ.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по монтажу лифтов.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка, плитка в санузлах).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершен монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации и водопровода.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу систем вентиляции и дымоудолению.
  • Завершены работы по монтажу ГРЩ.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по монтажу лифтов.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Завершены фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Завершён монтаж внутренней ливневой канализации.
  • Завершён монтаж ИТП.
  • Ведётся монтаж отопления.
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Завершены фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка). Завершены стяжки.
  • Завершён монтаж внутренней ливневой канализации.
  • Завершён монтаж ИТП.
  • Ведётся монтаж отопления.
  • Выполнена подача теплоносителя в ИТП. Выполнен пуск тепла (первый этап).
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • 3.1 корпус
  • Завершены работы по устройству ж/б каркаса подвала.
  • Выполнен каркас стен и перекрытия 8 этажа и надстроек на кровле.
  • Выполняется прифундаментный дренаж, устройство спусков в подвал.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок, кирпичные обстройки вентшахт кровли.
  • Завершены кровельные работы.
  • Ведутся электромонтажные работы на 1-4 этажах.
  • Завершены отделочные работы в подвале.
  • Ведутся фасадные работы.
  • Ведется подготовка к монтажу оконных блоков.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Смонтирован башенный кран.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи .
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Ведутся электро-монтажные работы (трубная разводка).
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Ведутся электро-монтажные работы (трубная разводка).
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Ведутся работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся электро-монтажные работы (трубная разводка).
  • 11.1 корпус
  • Ведутся подготовительные работы по устройству стройплощадки.
  • Выполнена забивка испытуемых свай. Успешно выполнены испытания.

Октябрь

  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Ведутся работы по установке санфаянса.
  • Ведётся монтаж вентиляции коммерческих помещений.
  • Завершен монтаж противопожарной вентиляции и общеобменной.
  • Завершены работы по монтажу ГРЩ.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу систем канализации и водоснабжения.
  • Ведутся работы по монтажу лифтов.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей, коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу ГРЩ.
  • Завершены работы по окраске фасадов.
  • Ведутся работы по монтажу лифтов.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, стяжка, плитка в санузлах ).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершен монтаж дверей входных групп.
  • Завершены работы по устройству внутренних систем канализации.
  • Завершен монтаж противопожарной вентиляции.
  • Завершен монтаж общеобменной вентиляции.
  • Завершены работы по прокладке стояков водопровода.
  • Завершены работы по остеклению витражей.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу ГРЩ.
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по монтажу лифтов.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка, плитка в санузлах).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершен монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации и водопровода.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу систем вентиляции и дымоудолению.
  • Завершены работы по монтажу ГРЩ.
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по монтажу лифтов.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Завершены фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка, стяжки).
  • Завершён монтаж внутренней ливневой канализации.
  • Завершён монтаж ИТП.
  • Ведётся монтаж отопления (магистрали в подвале).
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы. Монтаж ГРЩ.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Завершены фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах (штукатурка). Завершены стяжки.
  • Завершён монтаж внутренней ливневой канализации.
  • Завершён монтаж ИТП.
  • Ведётся монтаж отопления.
  • 3.1 корпус
  • Завершены работы по устройству ж/б каркаса подвала.
  • Выполнен каркас стен и перекрытия 8 этажа и надстроек на кровле.
  • Выполняется прифундаментный дренаж, устройство спусков в подвал.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок, кирпичные обстройки вентшахт кровли.
  • Ведутся кровельные работы.
  • Ведутся электромонтажные работы.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Смонтирован башенный кран.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Ведутся электро-монтажные работы (трубная разводка).
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству преддомового дренажа.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажа.
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • Ведутся электро-монтажные работы (трубная разводка).
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству преддомового дренажа.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Ведутся работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Ведутся электро-монтажные работы (трубная разводка).

Сентябрь

  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж вентиляции коммерческих помещений.
  • Завершен монтаж противопожарной вентиляции и общеобменной.
  • Завершены работы по монтажу ГРЩ.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу систем канализации и водоснабжения.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы: штукатурка, плитка в санузлах, оклейка обоями, укладка ламината.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу ГРЩ.
  • Завершены работы по окраске фасадов.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, стяжка, плитка в санузлах ).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершен монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • Ведется монтаж противопожарной вентиляции.
  • Завершен монтаж общеобменной вентиляции.
  • Ведутся работы по прокладке стояков водопровода.
  • Ведутся работы по остеклению витражей.
  • Завершены работы по окраске фасадов.
  • Завершены работы по монтажу ГРЩ.
  • Выполнен монтаж входных квартирных дверей.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка, плитка в санузлах).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершен монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации и водопровода.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Ведутся работы по монтажу систем вентиляции и дымоудолению.
  • Завершены работы по монтажу ГРЩ.
  • Выполнен монтаж входных квартирных дверей.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Ведутся фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах.
  • Завершён монтаж внутренней ливневой канализации.
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Ведутся фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах.
  • 3.1 корпус
  • Завершены работы по устройству ж/б каркаса подвала.
  • Установлен башенный кран.
  • Выполняется прифундаментный дренаж, устройство спусков в подвал.
  • Выполнен каркас стен и перекрытия 6 этажа. Ведется бетонирование стен 7 этажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся работы по устройству наружных стен, внутренних перегородок 1-3 этажа.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Смонтирован башенный кран.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи .
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Ведутся работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.

Август

  • Корпус 1.1, Корпус 1.2
  • Завершены все виды работ в местах общего пользования, подвалах.
  • Завершены электромонтажные работы.
  • Завершены отделочные работы.
  • Завершен монтаж раковин, унитазов, ванн.
  • Ведется работа по подготовке квартир для предъявления владельцам.
  • Корпус 1.3, Корпус 1.4
  • Завершены все виды работ.
  • Ведется работа по подготовке квартир для предъявления владельцам.
  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, плитка в санузлах).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж вентиляции коммерческих помещений.
  • Ведётся монтаж противопожарной вентиляции.
  • Ведутся работы по монтажу ГРЩ
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведутся работы по монтажу ГРЩ.
  • Завершены работы по окраске фасадов.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • Ведётся монтаж противопожарной вентиляции.
  • Ведётся монтаж вентиляции.
  • Ведутся работы по прокладке стояков канализации и водопровода.
  • Ведутся работы по остеклению витражей.
  • Ведутся работы по окраске фасадов.
  • Ведутся отделочные работы (штукатурка, стяжка).
  • Ведутся работы по монтажу ГРЩ.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • Завершены работы по остеклению алюминиевых витражных конструкций.
  • Завершены работы по окраске фасадов.
  • Ведутся работы по монтажу систем вентиляции и дымоудолению.
  • Ведутся работы по монтажу ГРЩ.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Ведутся фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах.
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Завершены кровельные работы.
  • Завершён монтаж оконных блоков.
  • Ведутся фасадные работы.
  • Ведутся отделочные работы в МОП, квартирах.
  • 3.1 корпус
  • Завершены работы по устройству ж/б каркаса подвала.
  • Установлен башенный кран.
  • Выполняется прифундаментный дренаж, устройство спусков в подвал.
  • Ведётся бетонирование стен и перекрытия 4-го этажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся работы по устройству наружных стен, внутренних перегородок 1-2 этажа.
  • 6.1 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Смонтирован башенный кран.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • Завершены работы по гидроизоляции и утеплению стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы монтажу внутренних перегородок и ограждающих стен.
  • 6.2 корпус
  • Завершены работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершена подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Завершены работы по армированию и бетонированию ростверка фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Завершены работы по формированию свайного поля.
  • Завершены работы по устройству бетонной подготовки.
  • Ведутся работы по бетонированию фундамента и стен подвала.

Июль

  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, плитка в санузлах).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж вентиляции коммерческих помещений.
  • Ведётся монтаж противопожарной вентиляции.
  • Ведутся работы по монтажу ГРЩ.
  • Ведутся работы по остеклению алюминиевых витражных конструкций.
  • Ведутся работы по окраске фасадов.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведутся работы по монтажу ГРЩ.
  • Ведутся работы по окраске фасадов.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • Ведётся монтаж противопожарной вентиляции.
  • Ведётся монтаж вентиляции.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • Ведутся работы по остеклению алюминиевых витражных конструкций.
  • Ведутся работы по окраске фасадов.
  • 6.1 корпус
  • Ведутся работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Завершены работы по бетонированию фундамента и стен подвала.
  • Выполнен фундамент под башенный кран.
  • Смонтирован башенный кран.
  • Ведутся работы по бетонированию перекрытий и стен с 1-8 этажи .
  • Ведутся работы по гидроизоляции и утеплению стен подвала.
  • 6.2 корпус
  • Ведутся работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Ведется подготовка под забивку свай.
  • Выполнены испытания свай.
  • Сформировано свайное поле.
  • Ведутся работы по армированию и бетонированию ростверка фундамента.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • Ведутся работы по формированию свайного поля.

Июнь

  • 1.1 корпус
  • Завершены все виды работ.
  • Завершаются электромонтажные работы.
  • Завершаются отделочные работы.
  • Ведётся монтаж раковин, унитазов, ванн.
  • 1.2 корпус
  • Завершены все виды работ.
  • Завершаются электромонтажные работы.
  • Завершаются отделочные работы.
  • Ведется подготовка разводки под монтаж раковин, унитазов, ванн.
  • 1.4 корпус
  • Завершены все виды работ.
  • 1.3 корпус
  • Завершены все виды работ.
  • Ведется работа по подготовке квартир для предъявления владельцам.
  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, плитка в санузлах).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся монтаж вентиляции коммерческих помещений.
  • Ведётся монтаж противопожарной вентиляции.
  • Ведётся покраска фасада.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Ведётся покраска фасада.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершён монтаж дверей входных групп.
  • Ведутся работы по устройству внутренних систем канализации.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Ведутся кровельные работы.
  • Монтаж оконных блоков.
  • Ведутся фасадные работы.
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Завершены работы по устройству наружных стен, внутренних перегородок 1-8 этажа.
  • Завершены кладочные работы обстроек вентшахт на кровле.
  • Ведутся электромонтажные работы.
  • Ведутся кровельные работы.
  • Монтаж оконных блоков.
  • Ведутся фасадные работы.
  • 3.1 корпус
  • Ведутся работы по устройству стройплощадки.
  • Завершены работы по устройству ж/б каркаса подвала.
  • Установлен башенный кран.
  • 6.1 корпус
  • Ведутся работы по устройству стройплощадки.
  • Завершены работы по устройству ж/б каркаса подвала.
  • Установлен башенный кран.
  • 6.2 корпус
  • Ведутся работы по устройству стройплощадки.
  • Разрабатывается котлован для фундамента.
  • Завершены работы по забивке свай.
  • 6.3 корпус
  • Ведутся работы по устройству стройплощадки.
  • Разрабатывается котлован для фундамента.
  • Ведётся забивка свай.

Май

  • Корпус 6.1, Корпус 6.2
  • Ведутся работы по устройству стройплощадки.
  • Выполнены испытания свай.
  • 1.1 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Завершены работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству системы пожарной вентиляции (электротехническая часть).
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • 1.2 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Завершены работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству системы пожарной вентиляции (электротехническая часть).
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • 1.4 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Завершены работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (установка межкомнатных дверей).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • Ведется монтаж раковин, унитазов, ванн.
  • 1.3 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Завершены работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат, установка межкомнатных дверей).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • Ведется монтаж раковин, унитазов, ванн.
  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка, плитка в санузлах).
  • Выполнен монтаж входных квартирных дверей.
  • Ведётся монтаж дверей входных групп.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Выполнен монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся кладочные работы наружных стен, внутренних перегородок 8 этажа.
  • Завершены работы по устройству наружных стен, внутренних перегородок 2-7 этажа.
  • Ведутся кладочные работы обстроек вентшахт на кровле.
  • Ведутся кровельные работы.
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса.
  • Завершены работы по устройству прифундаментного дренажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся кладочные работы наружных стен, внутренних перегородок 8 этажа.
  • Завершены работы по устройству наружных стен, внутренних перегородок 2-7 этажа.
  • Ведутся кладочные работы обстроек вентшахт на кровле.
  • 3.1 корпус
  • Ведутся работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Ведется бетонирование фундамента и стен подвала.
  • 6.1 корпус
  • Ведутся работы по устройству стройплощадки.
  • Разработан котлован для фундамента.
  • Ведется подготовка основания под фундаментную плиту.

Апрель

  • 1.1 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по устройству системы пожарной вентиляции (электротехническая часть).
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации (в подвале).
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • 1.2 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по устройству системы пожарной вентиляции (электротехническая часть).
  • Завершаются работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы (без остекления).
  • 1.4 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • Ведется монтаж раковин, унитазов, ванн.
  • 1.3 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (оклейка обоями комнат).
  • Завершены отделочные работы в МОП.
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Завершены работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы.
  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Ведется монтаж входных квартирных дверей.
  • Ведётся монтаж дверей входных групп.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Ведется монтаж входных квартирных дверей.
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (штукатурка).
  • Завершен монтаж ИТП.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся отделочные работы (стяжка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • 8.3 корпус
  • Завершены работы по устройству ж/б каркаса подвала, 1-7 этажей.
  • Выполняются работы по устройству железобетонного каркаса 8 этажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся кладочные работы наружных стен, внутренних перегородок 1-4 этажа.
  • Выполняется прифундаментный дренаж.
  • 8.6 корпус
  • Завершены работы по устройству ж/б каркаса подвала, 1-6 этажей.
  • Выполняются работы по устройству железобетонного каркаса 7 этажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • Ведутся кладочные работы наружных стен 1-5 этажа.
  • Выполняется прифундаментный дренаж.

Март

  • 1.1 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (плитка в санузлах, МОП).
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся работы по устройству системы пожарной вентиляции.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы (без остекления).
  • 1.2 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (плитка в санузлах, МОП).
  • Ведутся работы по устройству системы пожарной вентиляции (электротехническая часть).
  • Завершаются работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы (без остекления).
  • 1.4 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (плитка в санузлах, МОП, оклейка обоями комнат).
  • Выполнен монтаж входных квартирных дверей.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы (без остекления).
  • 1.3 корпус
  • Завершены фасадные работы.
  • Завершаются электромонтажные работы.
  • Ведутся работы по слаботочным системам, системам диспетчеризации, видеонаблюдения.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (плитка в санузлах, МОП, оклейка обоями комнат).
  • Выполняется монтаж входных квартирных дверей.
  • Завершены работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершены работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы (без остекления).
  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Завершаются работы по устройству систем отопления (теплоизоляция в подвале).
  • Выполнен пуск тепла.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Завершаются работы по устройству систем отопления (теплоизоляция в подвале).
  • Выполнен пуск тепла.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Ведутся отделочные работы (стяжка).
  • Завершен монтаж ИТП.
  • Завершаются работы по устройству систем отопления (теплоизоляция в подвале).
  • Выполнен пуск тепла.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по слаботочным системам
  • Завершен монтаж ИТП.
  • 8.3 корпус
  • Завершены работы по забивке свай и устройству фундамента.
  • Установлен башенный кран.
  • Завершены работы по устройству ж/б каркаса подвала, 1-4 этажей.
  • Выполняются работы по устройству железобетонного каркаса 5 этажа.
  • Завершены работы по устройству кирпичных перегородок подвала.
  • 8.6 корпус
  • Завершены работы по забивке свай и устройству фундамента.
  • Установлен башенный кран.
  • Завершены работы по устройству ж/б каркаса подвала, 1-3 этажей.
  • Выполняются работы по устройству железобетонного каркаса 4 этажа.
  • Выполняются работы по устройству кирпичных перегородок подвала.

Февраль

  • Корпус 1.1, Корпус 1.2, Корпус 1.3, Корпус 1.4.
  • Завершены фасадные работы.
  • Ведутся электромонтажные работы, в т.ч. по слаботочным системам.
  • Завершён монтаж лифтов.
  • Ведутся отделочные работы (плитка в санузлах, МОП).
  • Выполнен монтаж входных квартирных дверей.
  • Ведутся электромонтажные работы.
  • Завершаются работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • Ведутся работы по устройству внутренних систем водопровода и канализации.
  • Завершаются работы по монтажу алюминиевых витражных конструкций.
  • Установлены входные группы (без остекления).
  • Корпус 8.1, Корпус 8.2.
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Завершены работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • Завершаются работы по устройству систем отопления (теплоизоляция в подвале).
  • Выполнен пуск тепла.
  • Корпус 8.3, Корпус 8.6.
  • Завершены работы по забивке свай и устройству фундамента.
  • Установлен башенный кран.
  • Завершены работы по устройству ж/б каркаса подвала, 1-3 этажей.
  • Выполняются работы по устройству железобетонного каркаса 4 этажа.
  • Выполняются работы по устройству кирпичных перегородок подвала.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы (стяжка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Завершен монтаж ИТП.

Январь

  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Ведутся отделочные работы (стяжка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • Выполнен пуск тепла.
  • 8.2 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы (стяжка).
  • Завершен монтаж ИТП.
  • Ведутся работы по устройству систем отопления.
  • 8.4 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы (стяжка, штукатурка).
  • Завершен монтаж ИТП.
  • 8.5 корпус
  • Завершены работы по устройству кровли.
  • Завершены работы по закрытию теплового контура.
  • Ведутся электромонтажные работы.
  • Завершен монтаж ИТП.
  • 8.3 корпус
  • Завершены работы по забивке свай и устройству фундамента.
  • Установлен башенный кран.
  • Выполнен подвал и перекрытие над подвалом.
  • Выполняются работы по устройству железобетонного каркаса 1 этажа.
  • 8.6 корпус
  • Завершены работы по забивке свай и устройству фундамента.
  • Установлен башенный кран.
  • Выполняются работы по устройству железобетонного каркаса подвала и перекрытия над подвалом.
2019

Декабрь

  • 8.4 корпус
  • Завершены работы по установке оконных блоков и балконных дверей.
  • Ведутся электромонтажные работы.
  • Завершаются работы по устройству кровли.
  • Ведутся фасадные работы.
  • Ведется монтаж ИТП.
  • Ведутся отделочные работы (стяжка).
  • 8.3 корпус
  • Завершены работы по забивке свай.
  • Выполняются работы по монтажу башенного крана.
  • Выполняется бетонирование фундаментной плиты.
  • 8.6 корпус
  • Завершены работы по забивке свай.
  • Выполняются работы по устройству фундамента башенного крана.
  • Выполняется подготовка основания под фундаментную плиту.

Ноябрь

  • 1.1 корпус
  • Ведутся работы по монтажу алюминиевых витражных конструкций
  • 1.2 корпус
  • Ведутся работы по устройству систем водопровода и канализации.
  • 8.1 корпус
  • Завершены работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Завершаются фасадные работы.
  • Начинаются работы по монтажу теплоизолированных витражей коммерческих помещений.
  • Ведутся отделочные работы (стяжка).
  • Ведутся работы по устройству систем отопления.
  • Ведется монтаж ИТП.
  • 8.2 корпус
  • Завершаются фасадные работы.
  • Ведутся электромонтажные работы.
  • Завершены работы по устройству кровли.
  • Ведутся отделочные работы (стяжка).
  • Ведется монтаж ИТП.
  • 8.3 корпус
  • Выполнены успешно испытания пробных свай.
  • Выполнено устройство котлована.
  • Ведутся работы по забивке свай.
  • 8.6 корпус
  • Выполнены успешно испытания пробных свай.
  • Ведутся работы по устройству котлована.

Сентябрь

  • 1.4 корпус
  • Ведутся отделочные работы (плитка в сан узлах).
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству систем отопления.
  • Завершается монтаж ИТП.
  • Завершаются фасадные работы (окраска).
  • Ведутся работы по устройству систем водопровода и канализации.
  • 1.3 корпус
  • Ведутся отделочные работы.
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству систем отопления.
  • Ведутся работы по устройству систем водопровода и канализации.
  • Ведутся работы по монтажу алюминиевых витражных конструкций.
  • Завершается монтаж ИТП.
  • Завершаются фасадные работы (окраска).
  • 8.1 корпус
  • Ведутся электромонтажные работы.
  • Ведутся фасадные работы.
  • Ведутся отделочные работы (штукатурка наружных стен).
  • Ведется монтаж ИТП.
  • 8.2 корпус
  • Ведутся фасадные работы
  • Ведутся электромонтажные работы.
  • Завершены работы по установке оконных блоков и балконных дверей.
  • Завершаются работы по устройству кровли.
  • Ведутся отделочные работы (штукатурка наружных стен).
  • 8.4 корпус
  • Завершены работы по устройству внутренних стен и перегородок.
  • Ведутся работы по установке оконных блоков и балконных дверей.
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству кровли.
  • Ведутся фасадные работы.
  • 8.5 корпус
  • Завершаются работы по устройству внутренних стен и перегородок.
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству кровли.
  • Ведутся фасадные работы.
  • Ведутся работы по установке оконных блоков и балконных дверей.

Август

  • 1.1 корпус
  • Ведутся фасадные работы.
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы (штукатурка стен)
  • Ведутся работы по устройству стояков отопления в квартирах.
  • 1.2 корпус
  • Ведутся фасадные работы.
  • Ведутся электромонтажные работы.
  • Ведутся отделочные работы (оштукатуривание стен).
  • 1.4 корпус
  • Ведутся отделочные работы (оштукатуривание стен).
  • Ведутся электромонтажные работы.
  • Ведутся работы по монтажу стояков хоз.бытовой канализации.
  • 1.3 корпус
  • Ведутся отделочные работы (оштукатуривание стен, устройство стяжек полов).
  • Ведутся электромонтажные работы.
  • Ведутся работы по устройству стояков отопления в квартирах.
  • Ведутся работы по монтажу общеобменной вентиляции.
  • Ведется монтаж розлива отопления в подвалах.
  • 8.1 корпус
  • Ведутся работы по устройству кровли.
  • Ведутся электромонтажные работы.
  • Ведутся работы по установке оконных блоков и балконных дверей.
  • 8.2 корпус
  • Ведутся работы по устройству монолитных надстроек и парапетов.
  • Ведутся работы по устройству внутренних стен и перегородок
  • Ведутся работы по кладке наружных стен 8-го этажа.
  • 8.4 корпус
  • Завершены работы по устройству монолитных стен 9-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 9-м этажом.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Ведутся работы по кладке наружных стен 8-го этажа.
  • 8.5 корпус
  • Ведутся работы по устройству монолитных стен 9-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 9-м этажом.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Ведутся работы по кладке наружных стен 7-го этажа.

Июль

  • 1.1 корпус
  • Ведутся работы по устройству стояков отопления в квартирах.
  • 1.4 корпус
  • Завершены работы по устройству стяжек полов.
  • Ведутся электромонтажные работы.
  • Завершены работы по устройству стояков отопления в квартирах.
  • Завершены работы по монтажу общеобменной вентиляции.
  • Ведутся работы по монтажу стояков хоз.бытовой канализации.
  • Завершен монтаж розлива отопления в подвалах.
  • 1.3 корпус
  • Ведутся работы по устройству стояков отопления в квартирах.
  • Завершены работы по устройству ливневой канализации.
  • Ведутся работы по монтажу общеобменной вентиляции.
  • Ведется монтаж розлива отопления в подвалах.
  • 8.1 корпус
  • Ведутся работы по устройству кровли.
  • Завершены работы по устройству внутренних стен и перегородок.
  • Ведутся электромонтажные работы.
  • Ведутся работы по установке оконных блоков и балконных дверей.

Июнь

  • 8.1 корпус
  • Завершаются работы по устройству монолитных надстроек и парапетов.
  • Завершены работы по устройству монолитного перекрытия над 8-м этажом.
  • Ведутся работы по кладке наружных стен 8-го этажа.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • 8.2 корпус
  • Ведутся работы по устройству монолитных стен 7-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 7-м этажом.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Завершены работы по устройству придомового дренажа.
  • Ведутся работы по кладке наружных стен 3-го этажа.
  • 8.4 корпус
  • Ведутся работы по устройству монолитных стен 6-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 6-м этажом.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Ведутся работы по кладке наружных стен 4-го этажа.
  • 8.5 корпус
  • Ведутся работы по устройству монолитных стен 6-го этажа.
  • Завершаются работы по устройству монолитного перекрытия над 5-м этажом.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Ведутся работы по кладке наружных стен 3-го этажа.

Май

  • 8.1 корпус
  • Ведутся работы по устройству монолитных стен 7-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 6-м этажом.
  • Ведутся работы по кладке наружных стен 4-го этажа.
  • 8.2 корпус
  • Ведутся работы по устройству монолитных стен 4-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 3-м этажом.
  • Завершаются работы по устройству гидроизоляции стен подвала.
  • 8.4 корпус
  • Ведутся работы по устройству монолитных стен 5-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 4-м этажом.
  • Ведутся работы по устройству придомового дренажа.
  • Ведутся работы по кладке наружных стен 3-го этажа.
  • 8.5 корпус
  • Ведутся работы по устройству монолитных стен 4-го этажа.
  • Завершаются работы по устройству монолитного перекрытия над 4-м этажом.
  • Завершены работы по устройству гидроизоляции стен подвала.
  • Ведутся работы по устройству придомового дренажа.

Апрель

  • 1.1 корпус
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Завершаются работы по устройству кровли.
  • Завершаются работы по устройству сетей НВК.
  • Ведутся фасадные работы.
  • Завершаются работы по установке оконных блоков и балконных дверей.
  • Ведутся работы по устройству тепловых сетей.
  • 1.2 корпус
  • Завершены работы по кладке наружных стен.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Завершаются работы по устройству кровли.
  • Завершаются работы по установке оконных блоков и балконных дверей.
  • Ведутся фасадные работы.
  • Ведутся работы по устройству сетей НВК.
  • 1.4 корпус
  • Завершены работы по устройству внутренних стен и перегородок.
  • Завершены работы по установке оконных блоков и балконных дверей.
  • Ведутся фасадные работы.
  • Ведутся электромонтажные работы.
  • 1.3 корпус
  • Завершены работы по устройству внутренних стен и перегородок.
  • Ведутся фасадные работы.
  • Завершены работы по установке оконных блоков и балконных дверей.
  • Ведутся электромонтажные работы.
  • 8.1 корпус
  • Ведутся работы по устройству монолитных стен 5-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 5-м этажом.
  • Завершены работы по гидроизоляции стен подвала.
  • Завершены работы по устройству придомового дренажа.
  • Ведутся работы по кладке наружных стен 1-го этажа.
  • 8.2 корпус
  • Ведутся работы по устройству монолитных стен 2-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 2-м этажом.
  • 8.4 корпус
  • Ведутся работы по устройству монолитных стен 3-го этажа.
  • Ведутся работы по устройству монолитного перекрытия над 2-м этажом.
  • Завершены работы по устройству гидроизоляции стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • 8.5 корпус
  • Ведутся работы по устройству монолитных стен 2-го этажа.
  • Завершаются работы по устройству монолитного перекрытия над 2-м этажом.
  • Ведутся работы по устройству гидроизоляции стен подвала.

Март

  • 1.1 корпус
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Завершаются работы по устройству кровли.
  • Ведутся работы по устройству сетей НВК.
  • Ведутся фасадные работы.
  • Ведутся работы по установке оконных блоков и балконных дверей.
  • 1.2 корпус
  • Ведутся работы по кладке наружных стен 7-8-го этажей.
  • Завершаются работы по устройству кровли.
  • 1.4 корпус
  • Завершаются работы по устройству внутренних стен и перегородок.
  • Завершаются работы по устройству кровли.
  • Ведутся работы по устройству внутренних стен и перегородок.
  • Завершаются работы по установке оконных блоков и балконных дверей.
  • Ведутся фасадные работы.
  • 1.3 корпус
  • Завершаются работы по устройству внутренних стен и перегородок.
  • Ведутся фасадные работы.
  • Завершаются работы по установке оконных блоков и балконных дверей.
  • Ведутся электромонтажные работы.
  • 8.1 корпус
  • Ведутся работы по устройству стен 3-го этажа.
  • Ведутся работы по устройству перекрытия над 2-м этажом.
  • Завершаются работы по гидроизоляции стен подвала.
  • Ведутся работы по устройству придомового дренажа.
  • 8.2 корпус
  • Ведутся работы по устройству стен подвала.
  • Ведутся работы по устройству перекрытия над подвалом.
  • 8.4 корпус
  • Ведутся работы по устройству стен 2-го этажа.
  • Ведутся работы по устройству перекрытия над 1-м этажом.
  • Ведутся работы по устройству гидроизоляции стен подвала.
  • 8.5 корпус
  • Ведутся работы по устройству стен 1-го этажа.
  • Завершаются работы по устройству перекрытия над подвалом.
