Июнь, 2017

  • 1 очередь
  • Завершены работы по монтажу оконных блоков всех этажей по секциям 1,2,3,4,5,6. Выполняется монтаж системы отопления. Выполняется устройство общеобменной вентиляции.
  • 2 очередь

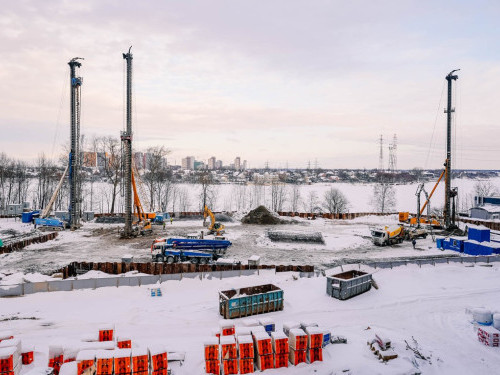

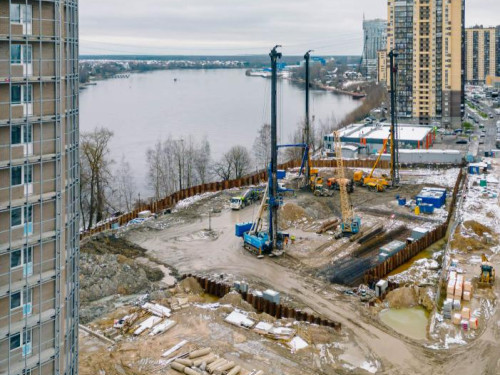

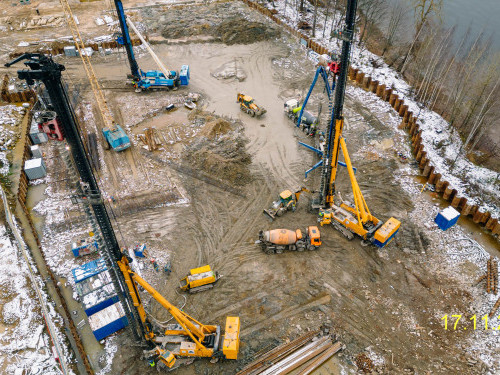

  • Завершены работы по устройству опытных свай.

Май, 2017

  • 1 очередь
  • Готовность 33 корпуса — 81%
  • Готовность 34 корпуса — 81%
  • Готовность 35 корпуса — 89%
  • 2 очередь
  • Готовность 23 корпуса — 1%
  • Готовность 26 корпуса — 5%
  • Готовность 28 корпуса — 5%
  • Готовность 13 корпуса — 1%
  • Готовность 11 корпуса — 1%
  • Готовность 12 корпуса — 1%
  • Готовность 10 корпуса — 1%
