Ход строительства ЖК "Любоград"

Показать
  • Все
  • Корпус 1 Жар-птица
  • Корпус 2 Жар-птица
  • Корпус 3 Жар-птица
  • Корпус 1 Витязь
  • Корпус 2 Витязь
  • Корпус 3 Витязь
  • Корпус 9 Витязь

Август, 2022

  • Корпус 1 Жар-птица
  • Завершены:
  • Работы по монтажу квартирных дверей 1-4 этажи секции 1,2,3,4,5,6,7,8 — 85%;
  • Работы по штукатурке стен и потолков МОП 1-4 этажи секции 1,2,3,4,5,6,7,8 — 55%;
  • Работы по штукатурке стен и потолков квартир 1-4 этажи секции 1,2,3,4,5,6,7,8 — 55%;
  • Работы по шпаклевке стен и потолков квартир 1-4 этажи секции 1,2,3,4,5,6,7,8 — 5%;
  • Работы по устройству стяжек 1-4 этажи секции 1,2,3,4,5,6,7,8 — 99%;
  • Работы по установке подоконников, откосов 1-4 этажи секции 1,2,3,4,5,6,7,8 — 20%;
  • Работы по монтажу обрамления лифтов 1-4 этажи секции 1,2,3,4,5,6,7,8 — 100%;
  • Работы по монтажу наружных примыканий витражей 1-4 этажи секции 1,2,3,4,5,6,7,8 — 95%;
  • Работы по витражам остекление 1-4 этажи секции 1,2,3,4,5,6,7,8 — 45%;
  • Окраска мокрого фасада 1-4 этажи секции 1,2,3,4,5,6,7,8 — 85%;
  • Работы по монтажу оконных отливов 1-4 этажи секции 1,2,3,4,5,6,7,8 — 85%;
  • Работы по облицовке цоколя камнем СКЦ секции 1,2,3,4,5,6,7,8 — 85%;
  • Работы по монтажу покрытия парапета на кровле секции 1,2,3,4,5,6,7,8 — 15%.
  • Ведутся:
  • Работы по монтажу квартирных дверей 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по штукатурке стен и потолков МОП 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по штукатурке стен и потолков квартир 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по устройству стяжек 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по монтажу разводки в с/у ХВС и ГВС в квартирах секции 8 с 1 по 4 этаж;
  • Работы по установке подоконников, откосов 1-4 этаж секции 1,2,3,4,5,6,7,8;
  • Работа по ПНР лифтов 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по монтажу наружных примыканий витражей 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по витражам остекление 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Окраска фасада здания 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по монтажу оконных отливов 1-4 этажи секции 1,2,3,4,5,6,7,8;
  • Работы по облицовке цоколя камнем СКЦ секции 1,2,3,4,5,6,7,8;
  • Работы по монтажу покрытия парапета на кровли секции 1,2,3,4,5,6,7,8.
  • Корпус 1 Витязь
  • Ведется:
  • Стены подвала 7;
  • Стены 1-го этажа секции 5, 8, 1, 2Б;
  • Перекрытие 1-го этажа, секция 3.
  • Корпус 2 Витязь
  • Ведется:

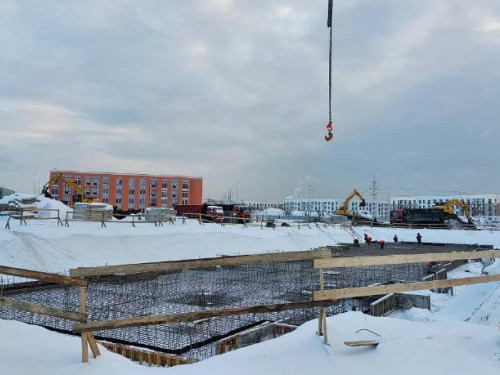

  • Устройство котлована Секция 4;
  • Срубка оголовков свай Секции 1, 2А, 8.
  • Корпус 3 Витязь
  • Ведется:
  • Фундаментная плита секции 5, 7;
  • Стены подвала секции 3, 2А, 1.

Июль, 2022

  • Корпус 1 Жар-птица
  • Идет устройство кровельного пирога.
  • Ведется разводка ХВС и ГВС в квартирах.
  • Корпус 2 Жар-птица
  • Выполнены работы по изоляции стояков в квартирах ХВС и ГВС.
  • Продолжается монтаж французских балконов.
  • Корпус 3 Жар-птица
  • Выполнены работы по монтажу стояков отопления в квартирах.
  • Корпус 9 Витязь
  • Ведутся испытания по сваям
  • Корпус 1 Витязь
  • Выполнена фундаментная плита.
  • Ведется устройство стен цокольного этажа

Июнь, 2022

  • Корпус 1 Жар-птица
  • Выполнен монтаж окон секций 1-8; монтаж французских балконов секций 1,8,7;3 - 4 этажи.
  • Ведется монтаж радиаторов секции 6 с 3 по 4 этаж, монтаж лифтового оборудования 1-4 этажей секций 1-8;
  • Выполнен монтаж радиаторов в квартирах секций 1,3,4,6,7,8 с 1 по 4 этажи, а также монтаж окон секций 1-8.
  • Ведутся работы по штукатурке стен, потолков квартир и МОП 1-4 этажей секций 1-8.
  • Идет установка подоконников.
  • Корпус 2 Жар-птица
  • Выполнен монтаж радиаторов в квартирах секций 1,3,4,6,7,8 с 1 по 4 этажи, а также монтаж окон секций 1-8.
  • Ведутся работы по штукатурке стен, потолков квартир и МОП 1-4 этажей секций 1-8.
  • Идет установка подоконников.
  • Корпус 3 Жар-птица
  • Выполнено устройство наружных стен из газобетона с 1 по 4 этажи.
  • Идет монтаж окон 2-4 этажей секций 6,7; а также 1-4 этажей секций 1,2,3,4,5.
  • Корпус 3 Витязь
  • Выполнено устройство котлована корпуса 3.1 секций 6Б, 8.
  • Ведется армирование фундаментной плиты корпуса 3.1 секции 6А.

Май, 2022

  • Корпус 1 Жар-птица
  • Ведутся работы по благоустройству основного проезда , проектируемая улица 3 и проезд 1
  • Ведутся работы по строительству наружных сетей связи в корпусах 2 и 1
  • Ведутся работы по внутридворовым сетям К1 и К2
  • Ведутся работы по стоякам в квартирах (ХВС и ГВС) в секции 6 на этажах 1-4
  • Ведутся работы по врезке труб коллекторного отопления в МОП в секции 3 на этажах 1-4
  • Ведутся работы по разводке воздуховодов в подвале по тех. помещениям в секциях 7,8; в помещении мусоросборочных камер в секциях 2,6
  • Работы по электромонтажу кабельной разводки в квартирах в секции 3, на этажах 3,4
  • Электромонтажные работы в МОП в секции 2 на этажах 1,2
  • Устройство стен и перегородок
  • Устройство внутренних перегородок ПГП и СКЦ в секции 8 на 1 этаже
  • Устройство мокрого фасада секций 1-8 на 1-4 этажах
  • Монтаж ограждений французских балконов в секциях 1, 8, 7 на 3-4 этажах
  • Устройство кровельного пирога (второго слоя гидроизоляции) в секциях 1-8
  • Устройство капельника на вентшахтах в секциях 1, 8
  • Монтаж металлических люков на кровле в секциях 2-5
  • Ведутся работы по благоустройству парковки у корпуса 1
  • Ведутся работы по прокладке кабельной продукции 0,4 на БКТП
  • Ведутся работы по прокладке кабельной продукции под КНС
  • Ведутся работы по НСС в зоне проектируемой улицы 3
  • Ведутся работы по внутридворовым сетям К1 и К2
  • Корпус 1:
  • Ведутся работы по устройству коллекторного отопления в МОП и квартирах секций 3,4,5 с 1 по 4 этажи
  • Ведутся работы по стоякам в МОП (отопление) в секциях 4 с 1 по 4 этажи
  • Ведутся работы по разводке воздуховодов в подвале по техпомещениям в секциях 7, 8
  • Ведутся работы по монтажу воздуховодов в помещении мусоросборочных камер в секциях 2, 6
  • Ведутся работы по электромонтажу кабельной разводки в МОП в секции 2 с 1 по 4 этажи
  • Ведутся работы по слаботочным сетям в спец. помещениях, прокладка пожарной сигнализации в секции 6 в подвале.
  • Ведутся работы по устройству кровельного пирога и устройству отлива вент. шахт секций 1-8.
  • Ведутся работы по монтажу карнизов секций 1-8 с 1 по 4 этаж, парапет
  • Устройство мокрого фасада 1-4 этажей секций 1-8
  • Ведутся работы по облицовке цоколя камнем СКЦ секций 1-8
  • Ведутся работы по монтажу французских балконов секций 1,8,7,3,4 этажи
  • Ведутся работы по монтажу дверей спец.помещений в подвале секций 7,8
  • Корпус 2 Жар-птица
  • Ведется устройство мокрого фасада секций 1-8 на 1-4 этажах
  • Ведется монтаж ограждений французских балконов в секции 2 на 3-4 этажах
  • Ведется монтаж водосточных отливов в секциях 1, 8, 7,6 на 1-4 этажах
  • Ведется облицовка цоколя камнем СКЦ в секциях 1-8
  • Ведется монтаж отопления, вентиляции, водоснабжения и канализации в МОП в стояках секций 7 и 8 на 1-4 этажах
  • Ведется монтаж коллекторного отопления в жилой части в секции 5 на 1-4 этажах
  • Ведется монтаж стояков в подвале (ХВС, ГВС) в секциях 1,2,6,7 на 1-4 этажах
  • Ведется монтаж стояков в квартирах (ХВС,ГВС) в секциях 7,8
  • Ведутся работы по каменной кладке на кровле обстроек и секции 6
  • Ведутся работы по металлоконструкциям: террасы в секции 4
  • Ведутся работы по устройству стяжек 1 этажа в секции 1
  • Ведутся работы по штукатурке стен секции 8,7 на 1-4 этажах
  • Ведутся работы по штукатурке потолков МОП в секции 3 на 4 этаже
  • Ведутся работы по установке подоконников в секции 7 на 1-4 этажах
  • Ведутся работы по каменной кладке на кровле, вент. шахт секций 3,4,5
  • Устройство мокрого фасада 1-4 этажей секций 1-8
  • Ведутся работы по монтажу карнизов секции 2 этажей 3-4, парапет
  • Ведутся работы по монтажу французских балконов ограждения секции 2 этажей 3-4
  • Ведутся работы по монтажу водосточных отливов секций 1,6-8 с 1 по 4 этажи
  • Облицовка цоколя камнем СКЦ секций 1-8
  • Ведутся работы по слаботочным сетям в МОП секций 6,7
  • Ведутся работы по монтажу коллекторного отопления в квартирах и МОП в секции 2 с 1 по 4 этажи
  • Ведутся работы по монтажу ГВС и ХВС в подвале секций 1-8
  • Ведутся работы по монтажу оборудования ИТП в секции 8
  • Ведутся работы по монтажу витражей на 1-4 этажах в секциях 2,6
  • Ведутся работы по устройству стяжек 1-4 секций 1-8
  • Ведутся работы по штукатурке стен и потолков МОП 1-4 этажей секций 1-8, в квартирах 1-4 этажей секций 1-8
  • Ведется установка подоконников с 1 по 4 этажи в секции 7
  • Корпус 3 Жар-птица
  • Ведется устройство монолитных лестниц , спуски в подвал в секциях 6,7
  • Ведётся устройство наружных стен из газобетона в секциях 2 на 3 этаже; в секциях 3 на 4 этаже
  • Ведется устройство стен и перегородок
  • Ведется устройство внутренних перегородок ПГП и СКЦ в секции 4 на 1 этаже
  • Ведутся работы по каменной кладке на кровли вентиляционных шахт в секции 7 на 3, 4 этажах
  • Ведутся работы по каменной кладке вентиляционных шахт обстроек на кровле секции 6
  • Ведется монтаж воздуховодов по коммерции в секции 6 на 1 этаже
  • Ведутся работы в подвале по подготовке монтажа отопления в секциях 2-5
  • Ведутся работы по устройству монолитных лестниц: списки в подвал секции 1
  • Устройство стен и перегородок
  • Ведутся работы по устройству внутренних перегородок ПГП 1 этажа секций 2,4,6,7; 2 этажа секции 2.
  • Ведутся работы по устройству внутренних перегородок СКЦ 1 этажа секций 2,4,6,7; 2 этажа секции 2.
  • Ведутся работы по монтажу окон 1-4 этажей секции 2
  • Монтаж воздуховодов вытяжных стояков 1 этажа до кровли в секциях 3,4,5,6
  • Ведутся работы по монтажу отопления в подвале секций 1,2,3,4,6
  • Ведутся работы по монтажу канализации в подвале секций 2,3,4,5
  • Устройство кровельного пирога секций 2,3,4

Апрель, 2022

  • Корпус 1 Жар-птица
  • Ведутся работы по внутридворовым сетям К1 и К2
  • Ведутся работы по отоплению и вентиляции, водопроводу и канализации в подвале дома и по стоякам секций 1-8
  • Ведутся работы по отоплению и вентиляции, водопроводу и канализации квартир и МОП секций 1, 7, 4, 5 с 1 по 4 этажи.
  • Электромонтажные работы, монтаж кабельной разводки в квартирах секции 1 на 3 этаже.
  • Вентиляция: разводка воздуховодов технических помещений в подвале секций 7, 8.
  • Вентиляция: монтаж воздуховодов в помещении мусоросборных камер в секциях 2, 6.
  • Монолитные работы по дому выполнены на 100%
  • Устройство стен и перегородок.
  • Устройство внутренних перегородок ПГП и СКЦ 4 этажа секций 1,6,3.
  • Монтаж входных металлических дверей в дом в секциях 1-8
  • Монтаж окон 1-4 этажей секции 2.
  • Устройство мокрого фасада 1-4 этажей секций 1,2,6,7,8
  • Устройство кровельного пирога секций 2-8
  • Корпус 2 Жар-птица
  • Устройство мокрого фасада 1-4 этажей секций 1,2,6,7,8
  • Облицовка цоколя камнем СКЦ секций 6,7.
  • Монтаж слаботочных сетей, монтаж лотков в жилой части секций 1,2,6 с 1 по 4 этажи
  • Электромонтажные работы: затяжка кабелей в жилой части секций 1-5 на 3,4 этажах
  • Ведутся работы по внутридворовым сетям К1 и К2
  • Ведутся работы по отоплению, вентиляции, водоснабжению, канализации в МОП в стояках секций 1-8 с 1 по 4 этажи
  • Ведутся работы по монтажу коллекторного отопления в жилой части секций 3,4,7,8 с 1 по 4 этажи
  • Ведутся работы по монтажу металлических люков на кровлю секций 1-8
  • Ведутся работы в подвале по отделке спец. помещений секций 7,8
  • Ведутся работы по устройству стяжек 1 этажа секции 3
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стен 4 этажа секций 3,4,5
  • Ведутся работы по устройству плиты 4 этажа секции 6
  • Ведутся работы по устройству стен 4 этажа секции 7
  • Устройство наружных стен из газобетона2 этажа секций 2,3; 3 этажа секций 1,2,3,5

Март, 2022

  • Корпус 1 Жар-птица
  • Ведутся работы по внутридворовым сетям К1 и К2
  • Ведутся работы по отоплению ОВ и ВК в подвале дома и по стоякам секций 1-8.
  • Электромонтажные работы, монтаж лотков в подвале секции 6, 7.
  • Ведутся работы по устройству стен парапеты 4-го этажа секций 7, 8, 6а
  • Ведутся работы по устройству трубной разводки стен
  • Устройство стен и перегородок
  • Устройство внутренних перегородок ПГП и СКЦ 1-го этажа секции 5
  • Устройство вентиляционных шахт 2-го этажа секции 6.
  • Устройство обстроек на кровле вент шахт секций 2, 7.
  • Монтаж окон 1-3 этажей секции 7, 2.
  • Устройство мокрого фасада 1-4 этажей секции 1,7,8
  • Устройство кровельного пирога секция 2б, 3, 4, 5
  • Корпус 2 Жар-птица
  • Ведутся работы по внутридворовым сетям К1 и К2.
  • Ведутся работы по отоплению ОВ и ВК в подвале дома и по стоякам секций 1-8.
  • Устройство мокрого фасада 1-4 этажей секции 1-8
  • Монтаж окон 1-4 этажей секции 1-8
  • Электромонтажные работы затяжка кабелей жилая часть секций 3, 7
  • Вентиляционная разводка в подвальных помещениях секции 6-8
  • Вентиляция стояков в жилой части секции 2, 6-8
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стен парапеты 4-го этажа секции 2-4
  • Ведутся работы по устройству стен 4-го этажа секции 5, 1
  • Ведутся работы по устройству стен 3-го этажа секции 6
  • Ведутся работы по устройству стен 2-го этажа секции 6б, 7
  • Ведутся работы по устройству трубной разводки стен и перекрытий
  • Устройство наружных стен из газобетона 1-го этажа секций 2, 3

Февраль, 2022

  • Корпус 1 Жар-птица
  • Ведутся работы по устройству кровли секции 4.
  • Ведутся работы по устройству стен парапеты 4-го этажа секции 2, 8, 6б.
  • Ведутся работы по устройству трубной разводки стен.
  • Устройство стен и перегородок.
  • Устройство наружных стен из газобетона 4-го этажа секции 1, 4, 7, 8; 3-го этажа секции 5; 2-го этажа секции 1, 4, 7; 1-го этажа секции 3, 6.
  • Устройство вентиляционных шахт 4-го этажа секции 3.
  • Устройство вентиляционных шахт кровля секции 4, 5.
  • Устройство обстроек на кровле вент шахт секции 4, 5.
  • Корпус 2 Жар-птица
  • Устройство мокрого фасада 1-4 этажей секций 1-8.
  • Монтаж окон 1-4 этажей секции 1-8.
  • Устройство стен и перегородок.
  • Устройство внутренних перегородок ПГП 3-го этажа секции 8.
  • Устройство внутренних перегородок ПГП 4-го этажа секции 4.
  • Устройство внутренних перегородок СКЦ 3-го этажа секции 8.
  • Устройство внутренних перегородок СКЦ 4-го этажа секции 4.
  • Электромонтажные работы кабельная разводка по стоякам секции 1, 8.
  • Ведутся работы по монтажу клапанов приточной вентиляции 3-го этажа секции 6, 8; 4-го этажа секции 6.
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стен 1-го этажа секции 6а, 7.
  • Ведутся работы по устройству перекрытия 2-го этажа секции 6б.
  • Ведутся работы по устройству стен 3-го этажа секции 2а.
  • Ведутся работы по устройству стен 4-го этажа секции 2б, 3, 4.
  • Ведутся работы по устройству перекрытия 3-го этажа секции 5.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Устройство гидроизоляции фундаментов секции 3.

Январь, 2022

  • Корпус 1 Жар-птица
  • Ведутся работы по устройству наружной хозяйственно-бытовой и ливневой канализации.
  • Ведутся работы по прокладке наружного водопровода.
  • Ведутся работы по ПОС (2 этап).
  • Ведутся работы по локально очистным сооружениям.
  • Ведутся работы по устройству временного электроснабжения.
  • Корпус 1:
  • Ведутся работы по устройству парапетов 4-го этажа, секции 1,2,3,4,5,6а,7,8.
  • Ведутся работы по устройству стен 4-го этажа секции 6б.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Устройство стен и перегородок.
  • Устройство наружных стен из газобетона 1,2,3,4 этажа секций 1,4,7,8.
  • Устройство вентиляционных шахт 2,3,4 секций 3,4,5.
  • Устройство обстроек на кровле вент шахт секции 4.
  • Устройство гидроизоляции фундаментов секции 6 б.
  • Корпус 2 Жар-птица
  • Устройство мокрого фасада 1,2,3,4 этажей секций 1-8.
  • Монтаж окон 1-4 этажей секций 1,7,8.
  • Устройство стен и перегородок.
  • Устройство внутренних перегородок ПГП и СКЦ 3, 4 этажей секций 1-8.
  • Устройство вентиляционных шахт 4-го этажа секций 2-5.
  • Устройство обстроек на кровле вентшахт секций 1-8.
  • Ведутся работы по монтажу клапанов приточной вентиляции 3, 4 этажей секций 2-5.
  • Устройство кровли секций 1-8.
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стен подвала секций 6а.
  • Ведутся работы по устройству стен 1 этажа секции 7.
  • Ведутся работы по устройству стен 2-го этажа секций 6б.
  • Ведутся работы по устройству стен 3-го этажа секций 2а, 5.
  • Ведутся работы по устройству стен 4-го этажа секции 2б, 3.
  • Ведутся работы по устройству перекрытия 3-го этажа секции 4.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Устройство гидроизоляции фундаментов секций 2а, 5.
2021

Декабрь

  • Корпус 1 Жар-птица
  • Ведутся работы по устройству наружной хозяйственно-бытовой и ливневой канализации.
  • Ведутся работы по прокладке наружного водопровода.
  • Ведутся работы по прокладке наружной тепловой сети.
  • Ведутся работы по ПОС (2 этап).
  • Ведутся работы по локально очистным сооружениям.
  • Ведутся работы по устройству временного электроснабжения.
  • Корпус 1:
  • Ведутся работы по устройству покрытия 4-го этажа секция 7,5.
  • Ведутся работы по устройству парапетов 4-го этажа, секции 3, 4, 8, 2б.
  • Ведутся работы по устройству стен 4-го этажа секции 1, 2а.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Корпус 2 Жар-птица
  • Ведутся работы по внутридворовым сетям К1 и К2.
  • Устройство стен и перегородок.
  • Устройство наружных стен из газобетона 3-го и 4-го этажей секций 1-8.
  • Устройство внутренних перегородок ПГП 1-го, 2-го, 3-го этажей секций 1-6.
  • Устройство обстроек на кровле вент шахт и парапетов секции 2-4.
  • Устройство кровли секции 7, 8.
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стены подвала, секции 6а.
  • Ведутся работы по устройству стен 1-го этажа, секции 1, 6б, 7.
  • Ведутся работы по устройству стен 3-го этажа, секций 4, 5.
  • Ведутся работы по устройству перекрытия 3-го этажа, секции 2.
  • Ведутся работы по устройству трубной разводки стен и перекрытия.

Ноябрь

  • Корпус 1 Жар-птица
  • Ведутся работы по устройству наружной хозяйственно-бытовой и ливневой канализации.
  • Ведутся работы по прокладке наружного водопровода.
  • Ведутся работы по прокладке наружной тепловой сети.
  • Ведутся работы по ПОС (2 этап).
  • Ведутся работы по локально очистным сооружениям.
  • Корпус 1:
  • Ведутся работы по устройству перекрытия 3-го этажа секция 2б.
  • Ведутся работы по устройству стен 3-го этажа секции 5, 6а, 7.
  • Ведутся работы по устройству стен 4-го этажа секции 3, 4, 8.
  • Ведутся работы по устройству стен 1-го этажа секции 6б.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Корпус 2 Жар-птица
  • Устройство стен и перегородок.
  • Устройство наружных стен из газобетона 1-го и 2-го этажей секций 1-8, 3-го этажа секций 2-5.
  • Устройство внутренних перегородок ПГП 1-го этажа секций 2, 3, 4.
  • Устройство внутренних перегородок СКЦ 160 1-го этажа секции 2-6.
  • Устройство обстроек на кровле вент шахт и парапетов секции 2-6.
  • Устройство кровли секции 2а, 2б, 3, 4, 5, 6а.
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стен 1-го этажа секции 2а, 2 б и 2-го этажа секций 3, 4, 2б.
  • Ведутся работы по устройству перекрытия 1-го этажа секции 5.
  • Ведутся работы по устройству перекрытия над подвалом секции 7, 1.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Устройство гидроизоляции фундаментов секции 1, 2, 4.

Октябрь

  • Корпус 1 Жар-птица
  • Улично-дорожная сеть:
  • Ведутся работы по устройству наружной хозяйственно-бытовой и ливневой канализации.
  • Ведутся работы по прокладке наружного водопровода.
  • Ведутся работы по прокладке наружной тепловой сети.
  • Корпус 1:
  • Ведутся работы по устройству стен второго этажа секций 1, 2Б, 3, 5, 6А, 8.
  • Ведутся работы по устройству стен третьего этажа секции 8.
  • Ведутся работы по устройству плиты перекрытия первого этажа секции 2А, третьего этажа секции 4.
  • Ведутся работы по устройству ростверка секции 6А.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Корпус 2 Жар-птица
  • Ведутся работы по устройству парапетов секций 6,7.
  • Ведутся работы по устройству стен и перегородок.
  • Ведутся работы по устройству наружных стен из газобетона второго этажа секций 1,4,5,6,7,8.
  • Ведутся работы по устройству парапетов и обстроек из кирпича на кровле.
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству стен подвала секций 1,6А,7; первого этажа секций 2Б, 3,4,5.
  • Ведутся работы по устройству перекрытия первого этажа секции 2А.
  • Ведутся работы по устройству плиты перекрытия въезда между секциями 1-2.
  • Ведутся работы по устройству трубной разводки стен и перекрытия.

Сентябрь

  • Корпус 1 Жар-птица
  • Улично-дорожная сеть:
  • Ведутся работы по устройству наружной хозяйственно-бытовой и ливневой канализации.
  • Ведутся работы по прокладке наружного водопровода.
  • Ведутся работы по прокладке наружной тепловой сети.
  • Корпус 1:
  • Ведутся работы по устройству плиты перекрытия первого этажа секции 5, 5А, 7.
  • Ведутся работы по устройству стен 1 этажа секций 1, 2А, второго этажа секций 2Б, 3, 8, третьего этажа секции 4.
  • Залита плита перекрытия въезда во двор между секциями 1,2.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Корпус 2 Жар-птица
  • Ведутся работы по устройству парапетов секций 2,3,4
  • Ведутся работы по устройству стен четвертого этажа секций 1, 6А,7.
  • Ведутся работы по устройству покрытия четвертого этажа секций 5,8
  • Ведутся работы по устройству стен третьего этажа секций 6Б.
  • Ведутся работы по устройству трубной разводки стен и перекрытий.
  • Ведется устройство стен и перегородок.
  • Ведется устройство наружных стен из газобетона первого этажа секций 1-5, 7,8 и второго этажа секций 2,3
  • Корпус 3 Жар-птица
  • Ведутся работы по устройству ростверка секций 1, 2А.
  • Ведутся работы по устройству стен подвала секций 1, 2А, 5, 6А, 7
  • Ведутся работы по устройству стен первого этажа секций 2Б.
  • Ведутся работы по устройству перекрытия подвала секции 4.
  • Ведутся работы по устройству плиты перекрытия въезда между секциями 1-2, 5-6.

Август

  • Корпус 1 Жар-птица
  • Улично-дорожная сеть:
  • Ведутся работы по устройству наружной хозяйственно-бытовой и ливневой канализации.
  • 1 очередь, 8 участок:
  • Корпус 1:
  • Завершаются работы по устройству фундаментной плиты секции 6.
  • Ведутся работы по устройству стен цоколя по секциям 1, 2, 6.
  • Приступили к устройству перекрытий над цокольным этажом по секциям 2,8.
  • Ведутся работы по устройству стен первого этажа секций 3,4.
  • Ведутся работы по устройству трубной разводки стен и перекрытий с первого этажа.
  • Корпус 2 Жар-птица
  • Завершаются работы по устройству стен цоколя секции 6А.
  • Завершаются работы по устройству стен первого этажа секции 6Б.
  • Ведутся работы по устройству стен второго этажа секций 5, 7.
  • Ведутся работы по устройству стен третьего этажа секций 1-4.
  • Ведется армирование плиты перекрытия второго этажа секции 8.
  • Ведутся работы по устройству трубной разводки стен и перекрытий с первого этажа.
  • Корпус 3 Жар-птица
  • Ведутся работы по срубке оголовков сваи по секции 6.
  • Завершены работы по устройству котлована.
  • Ведутся работы по устройству бетонной подготовки по секциям 2, 6.
  • Ведутся работы по устройству фундаментной плиты секций 1,3,4,5,7.
  • Ведутся работы по устройству стен подвала секции 2.

Июль

  • Улично-дорожная сеть
  • Выполняется устройство сетей хозбытовой и ливневой канализации для первого этапа строительства.
  • Корпус 1:
  • Выполняется заливка подбетонки в секциях 2,5,6,8.
  • Выполняется армирование и бетонирование фундаментной плиты секций 2,3,6,7, 8.
  • Выполняется армирование, бетонирование стен цокольного этажа секции 4.
  • Корпус 2:
  • Завершается устройство подбетонки фундаментной плиты (осталась 6 секция).
  • Выполняется армирование и бетонирование фундаментной плиты секции 6.
  • Выполняется армирование, заливка стен цокольного этажа секций 1,5,6,7.
  • Выполняется армирование, бетонирование перекрытия цокольного этажа секций 1,4,7,8.
  • Выполняется армирование, бетонирование стен 1 -го этажа секций 1,2,3,4,8.
  • Выполняется армирование, бетонирование перекрытия 1-го этажа секций 2.
  • Выполняется трубная разводка ЭОМ в стенах и перекрытии.
  • Корпус 3:
  • Выполняется устройство котлована.
  • Выполняется заливка подбетонки в секциях 2,3,4,5.
  • Выполняется распушовка свай секций 2,3,4,5.

Июнь

  • Улично-дорожная сеть
  • Выполняется устройство сетей хозбытовой и ливневой канализации для первого этапа строительства.
  • Корпус 1:
  • Выполнено устройство котлована.
  • Выполняется заливка подбетонки секции 1-8.
  • Выполняется армирование и бетонирование фундаментной плиты секций 2 (2Б), 4.

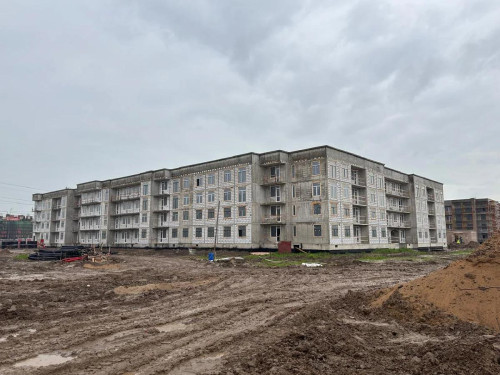

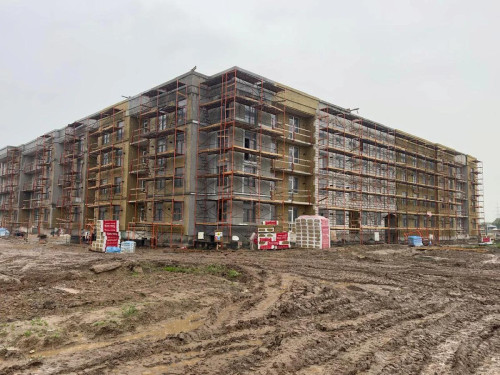

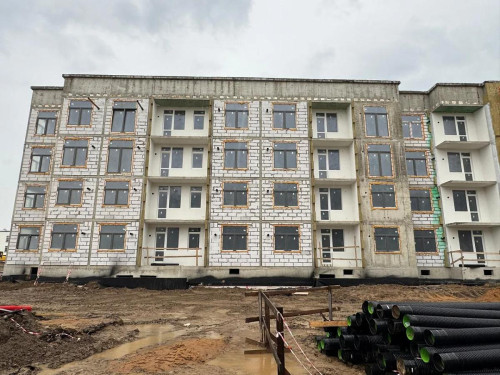

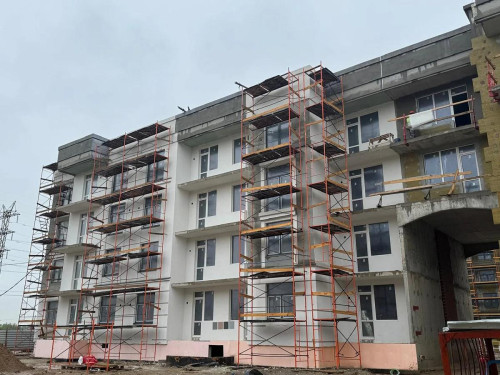

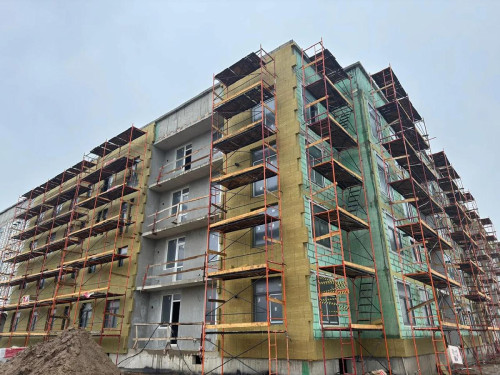

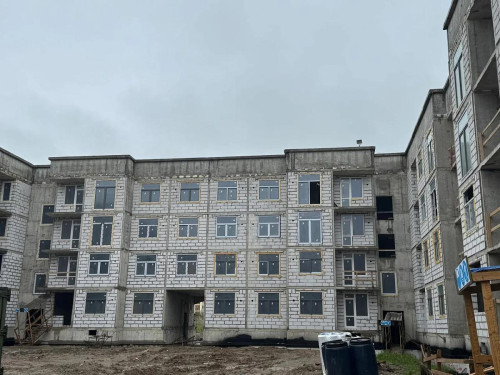

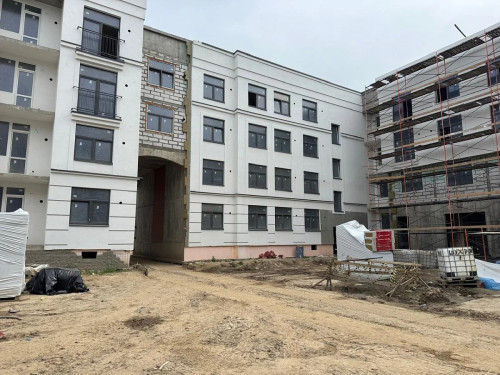

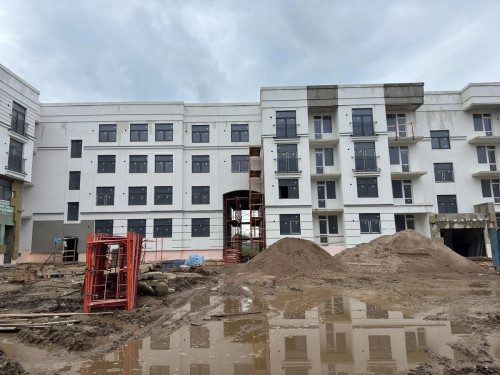

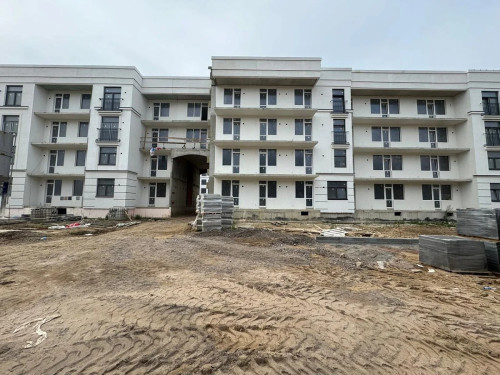

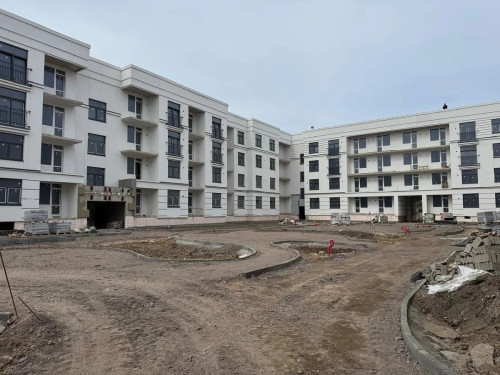

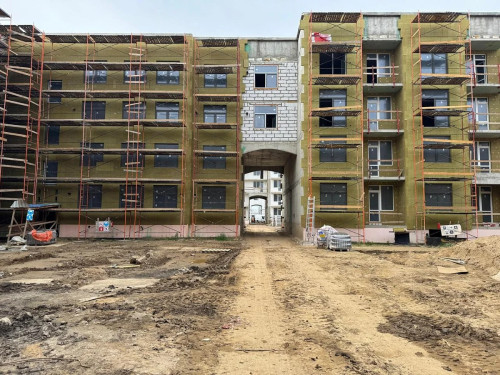

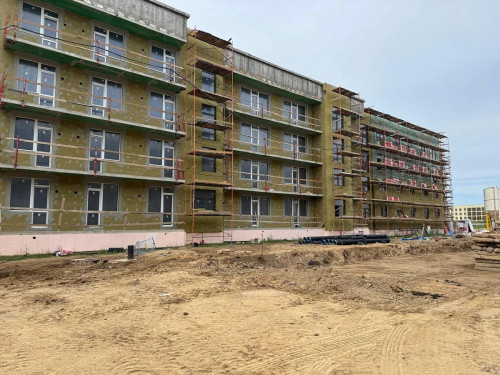

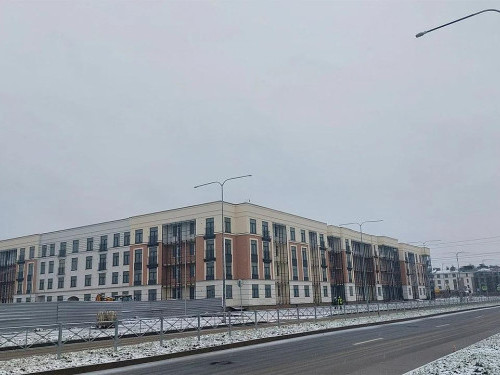

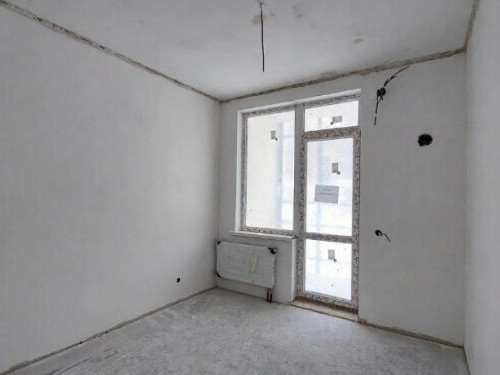

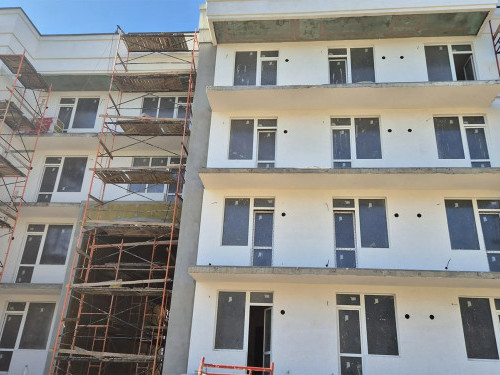

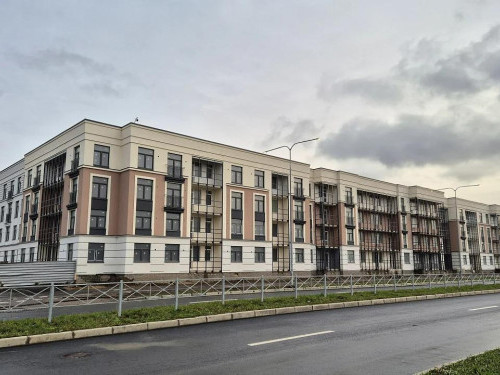

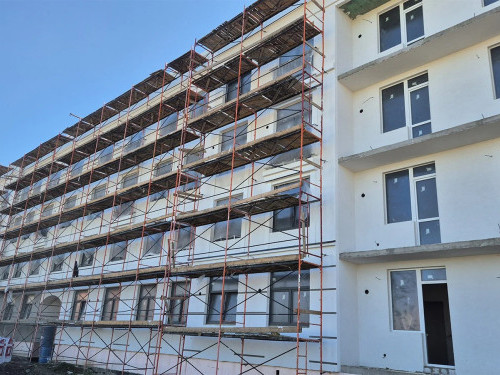

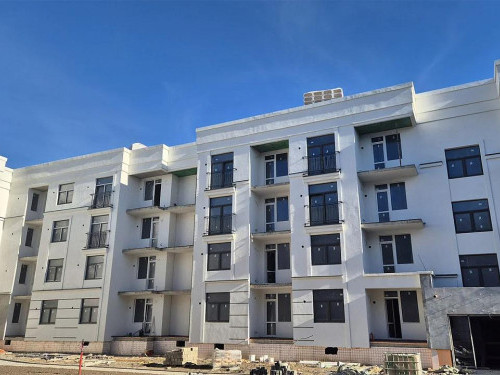

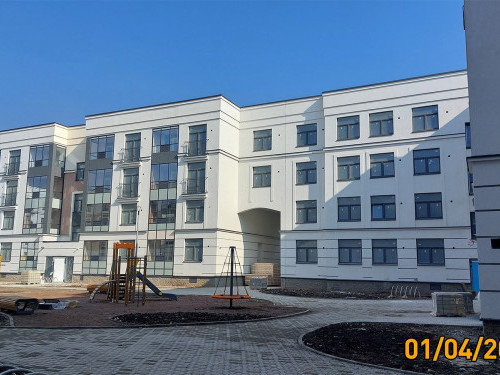

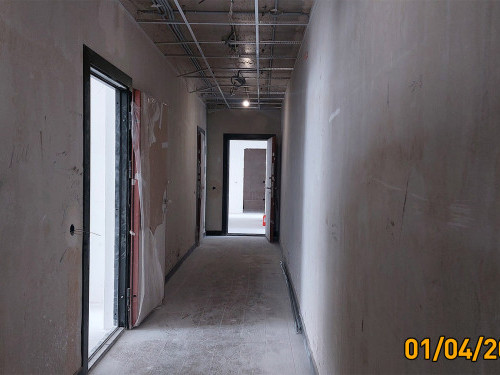

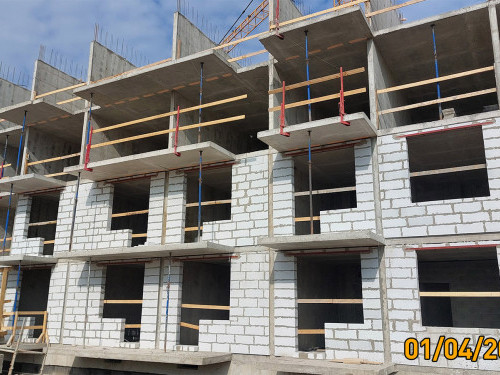

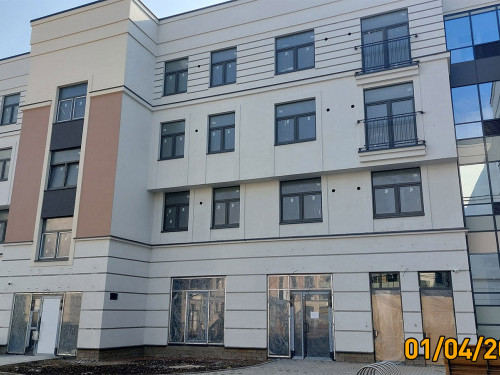

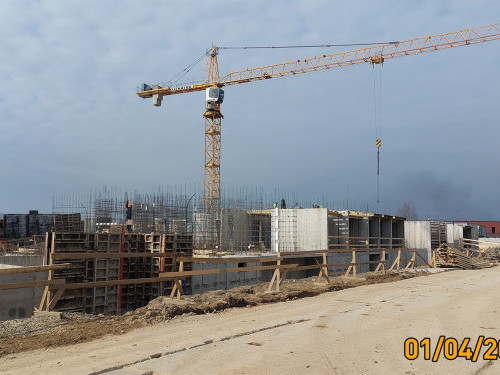

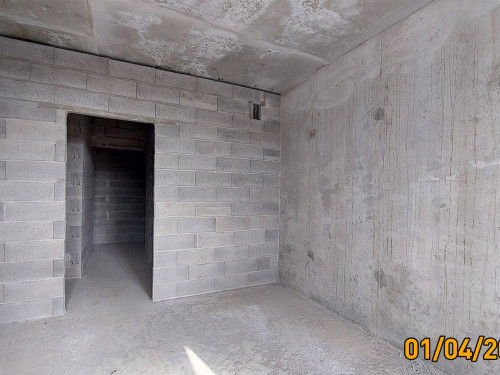

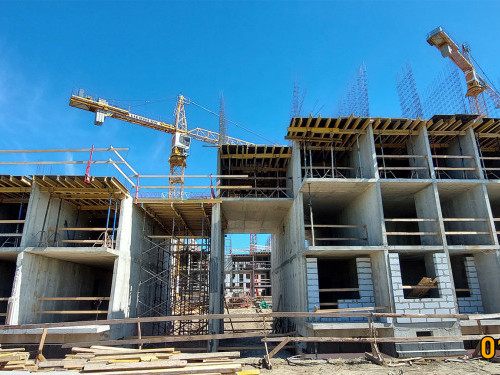

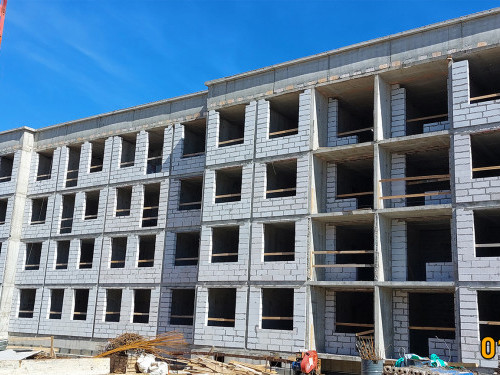

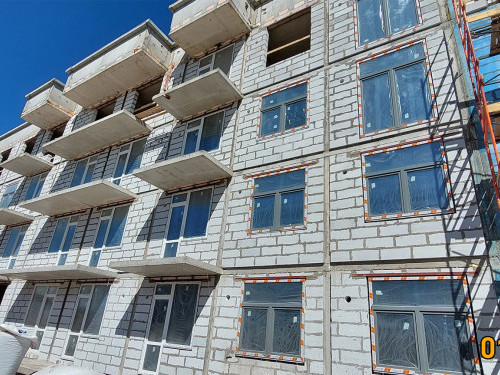

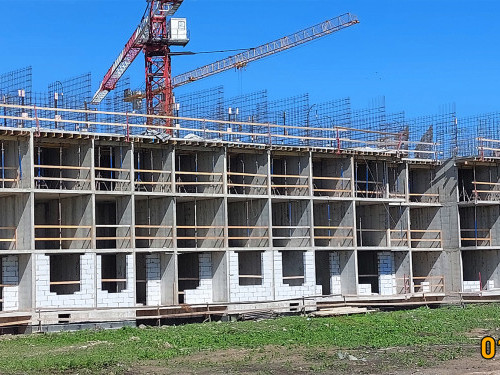

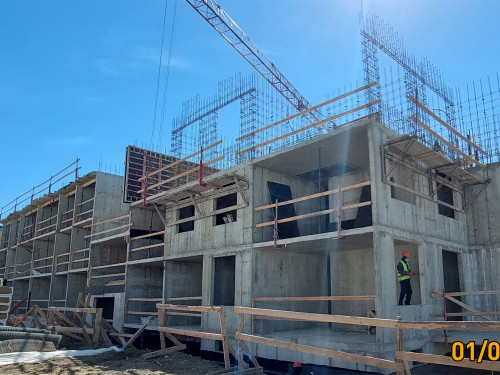

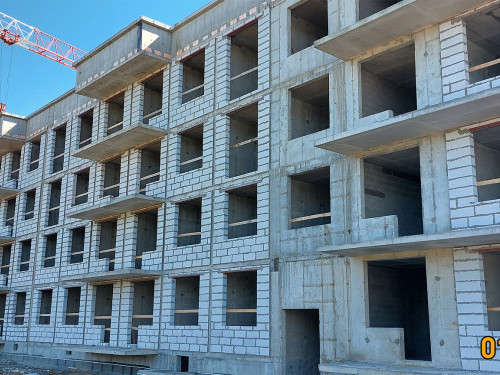

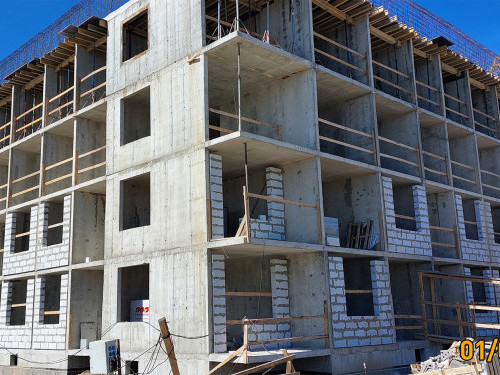

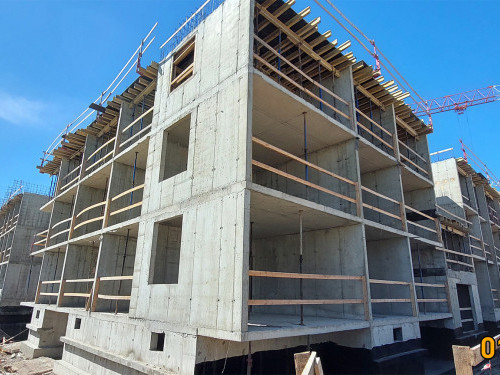

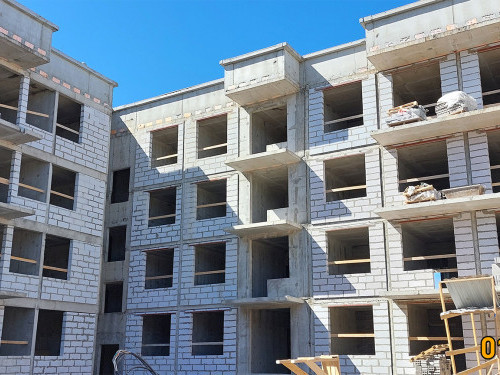

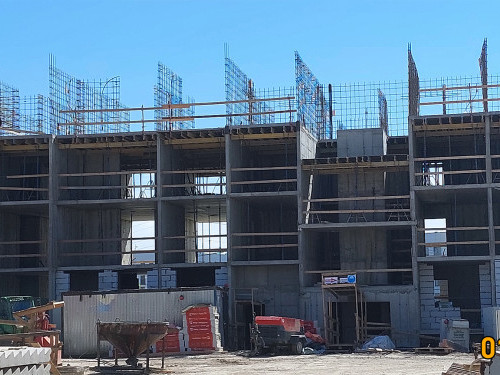

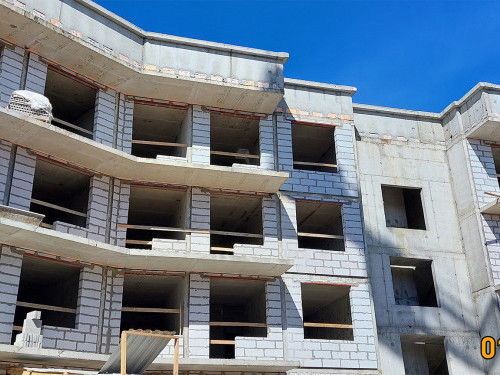

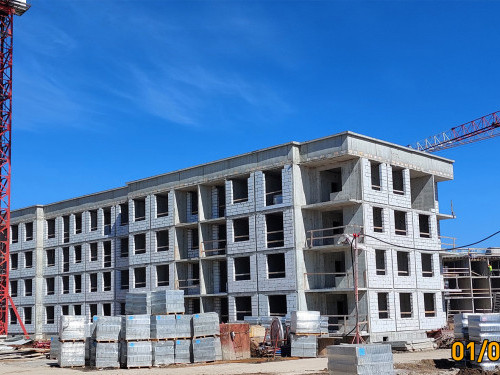

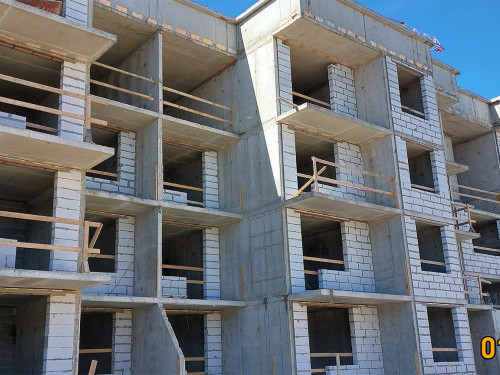

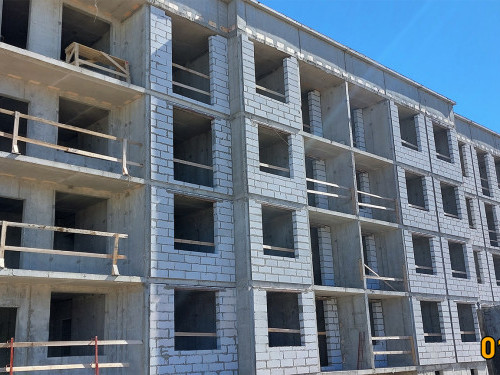

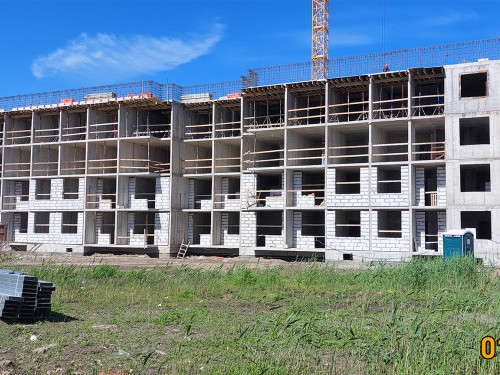

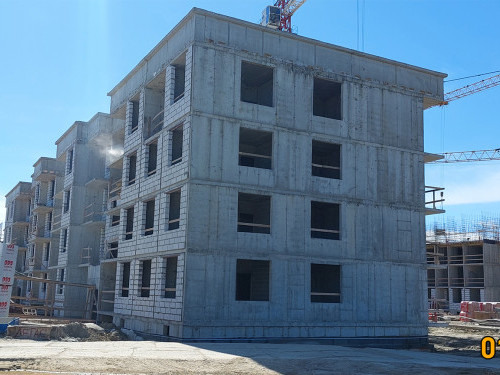

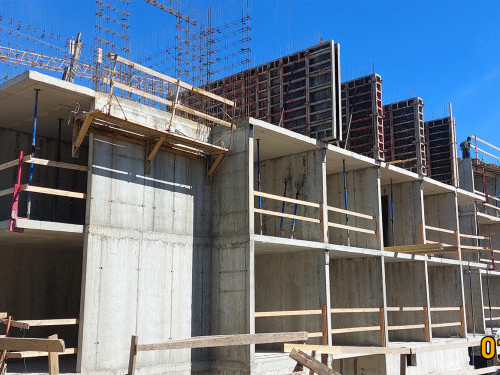

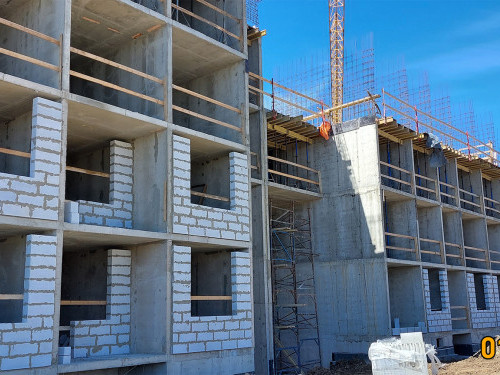

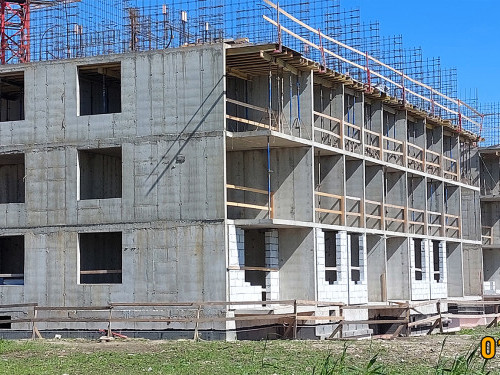

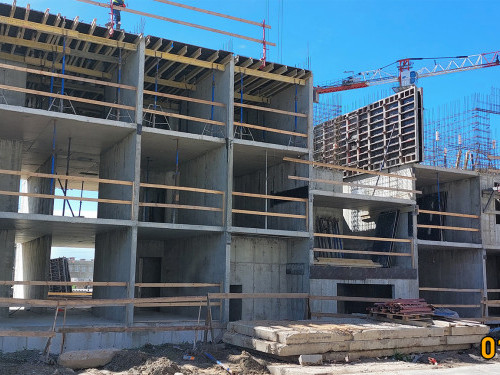

  • Выполняется срубка свай в проектную отметку на секциях 1,3,6,7,8.
  • Корпус 2:
  • Завершается устройство подбетонки фундаментной плиты (осталась 6 секция).

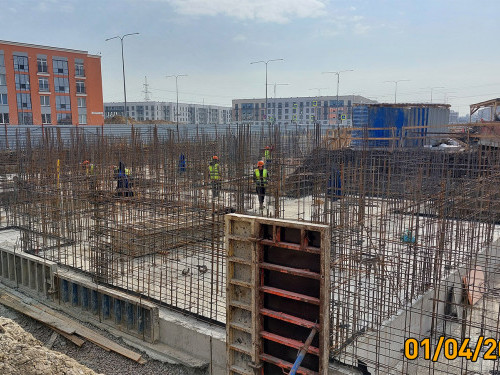

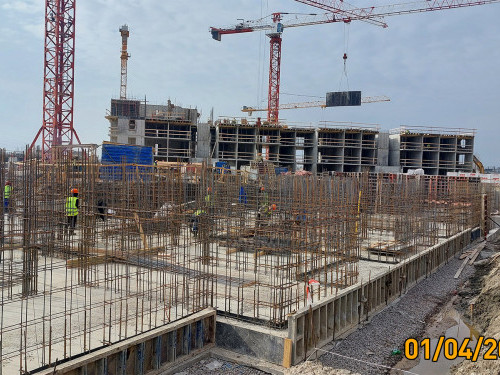

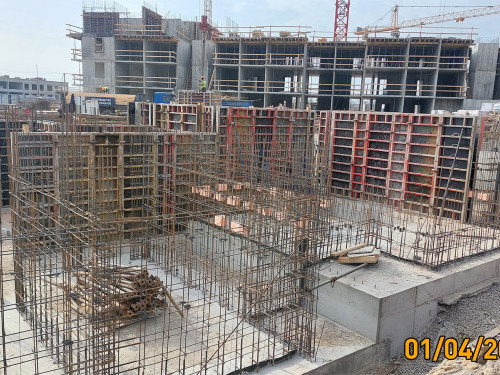

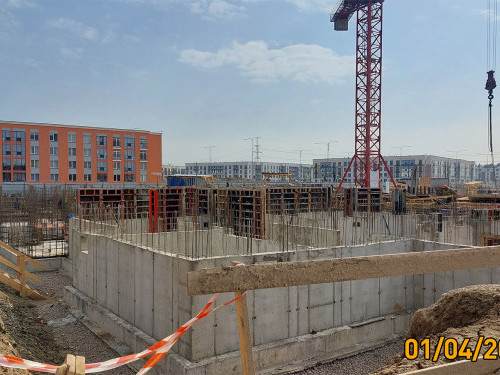

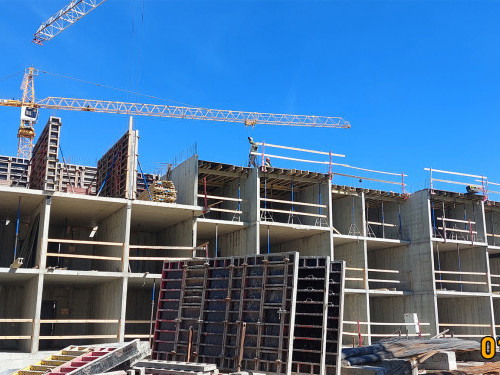

  • Выполняется армирование и бетонирование фундаментной плиты секций 1,5,6,7,8.

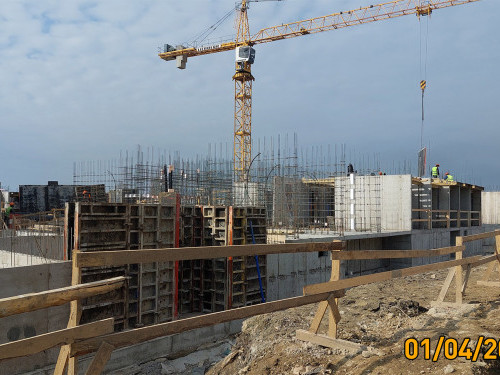

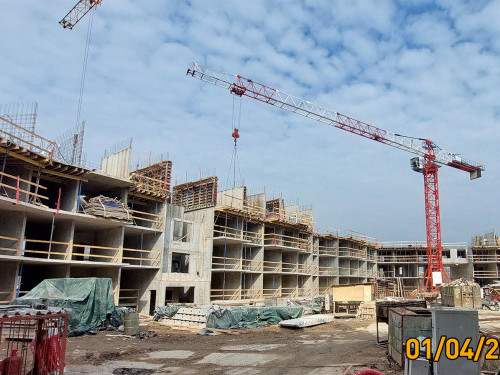

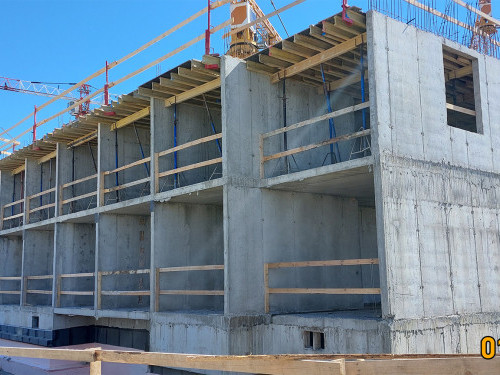

  • Выполняется армирование, заливка стен цокольного этажа секций 1-6,8.
  • Выполняется армирование, бетонирование перекрытия цокольного этажа секций 2Б, 3.

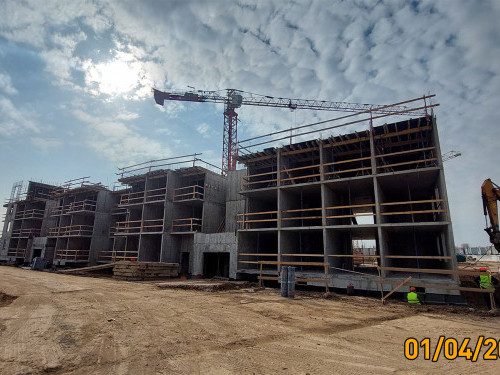

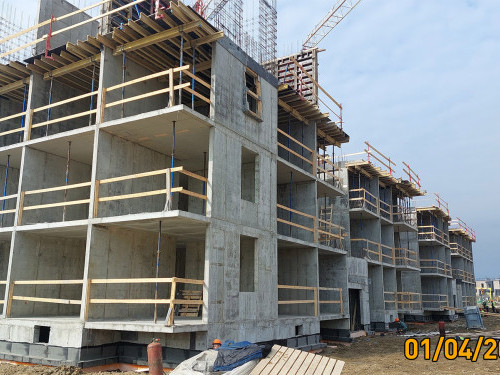

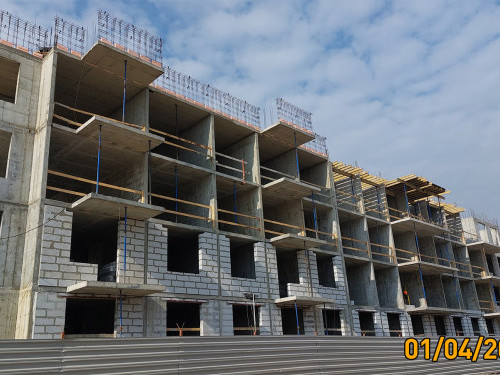

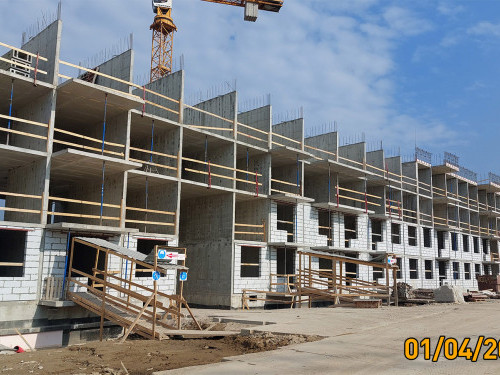

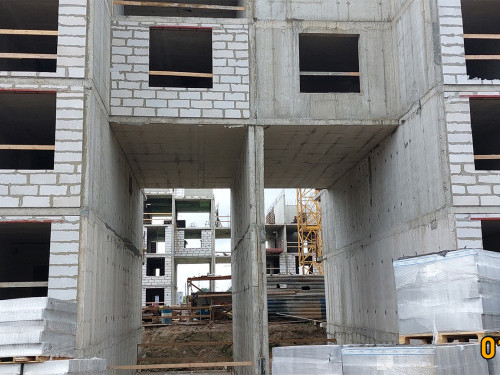

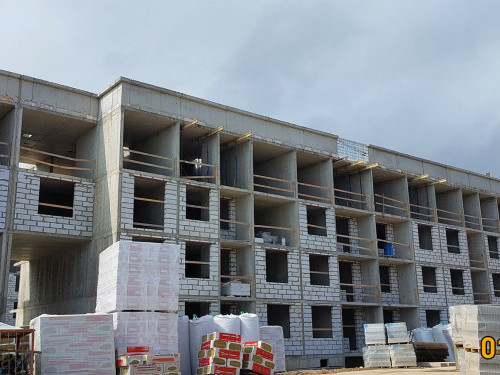

  • Выполняется армирование, бетонирование стен 1 -го этажа секций 2,3.
  • Корпус 3:

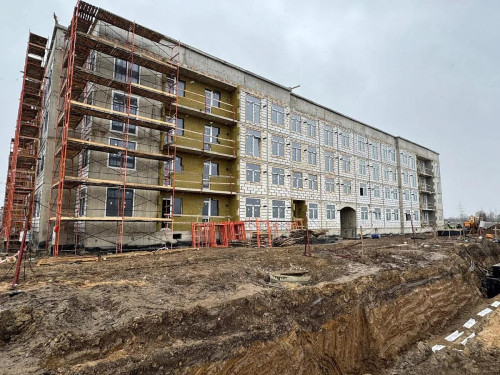

  • Выполняется устройство котлована.

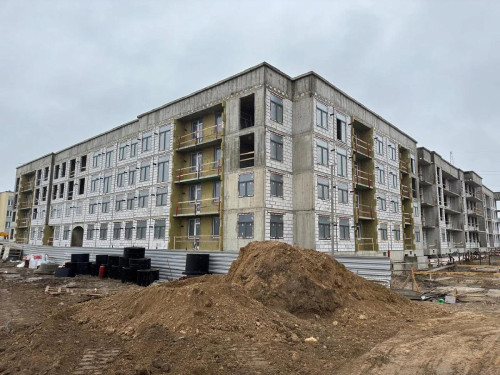

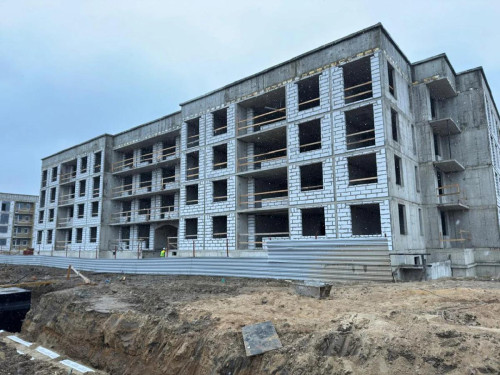

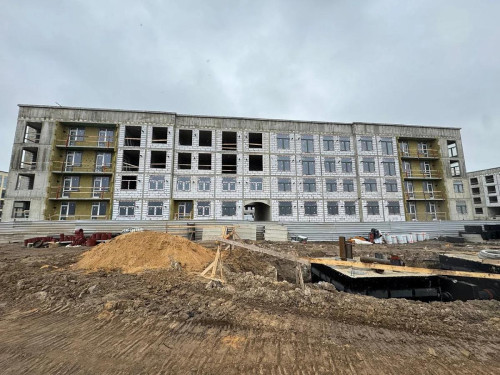

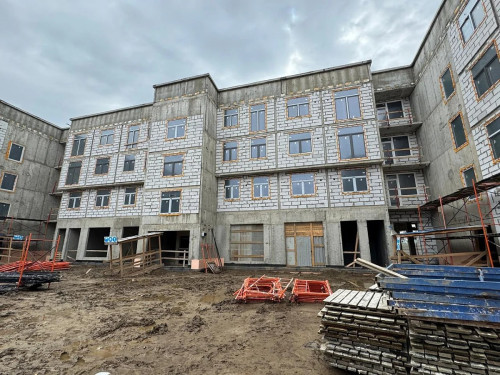

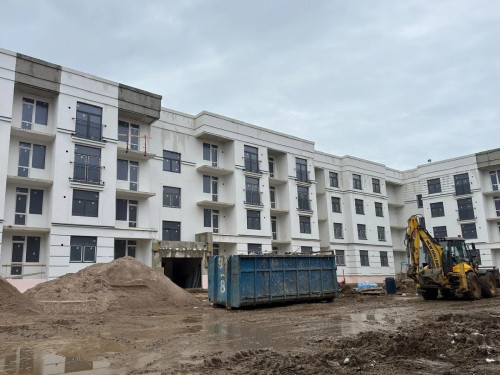

Май

  • Улично-дорожная сеть
  • Выполняется устройство сетей хозбытовой и ливневой канализации для первого этапа строительства.
  • Корпус 1:
  • Завершено погружение свай.
  • Выполняется вертикальная планировка.
  • Корпус 2:
  • Завершается устройство подбетонки фундаментной плиты.
  • Выполняется армирование и бетонирование фундаментной плиты.
  • Выполняется армирование, заливка стен цокольного этажа 2-й секции.
  • Выполняется устройство основания под фундаменты башенных кранов.

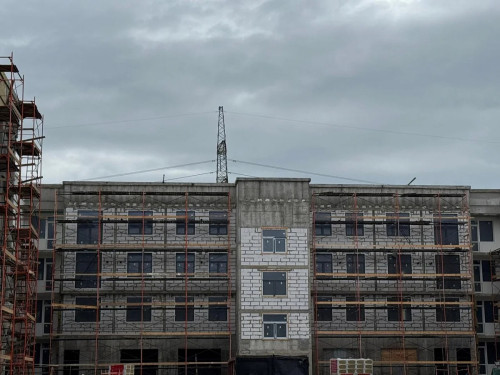

  • Корпус 3:
  • Ведётся устройство свайного поля

Апрель

  • Выполнено свайное по 2 корпусу.
  • Выполняется устройство свайного поля по 1 корпусу.
  • Выполняется монтаж временного ограждения бытового городка рабочих.
  • Выполнен монтаж временного ограждения строительной площадки.

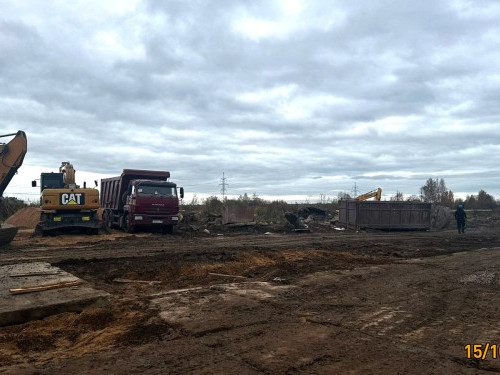

  • Приступили к откопки котлована по 2 корпусу.
  • Выполнено устройство основания для городка рабочего персонала.
  • Выполняется устройство сетей хозбытовой и ливневой канализации межлотового участка

Март

Февраль

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
