- Ход строительства
Ход строительства ЖК "Большой 67"
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Плюсы и минусы
Июль, 2023

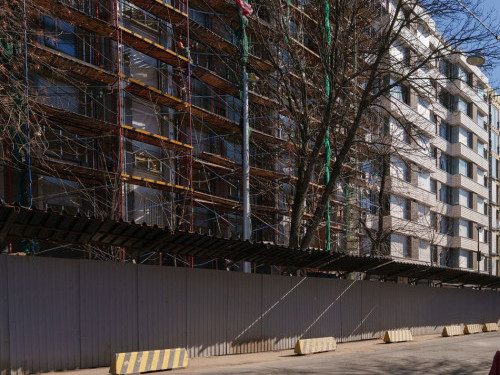

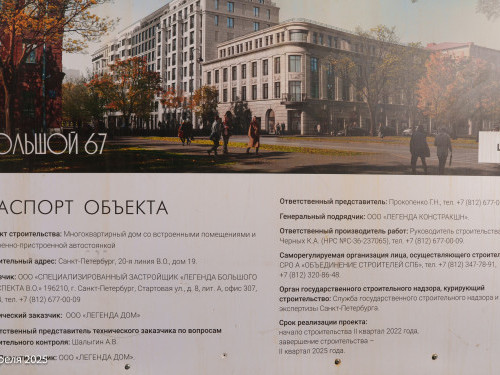

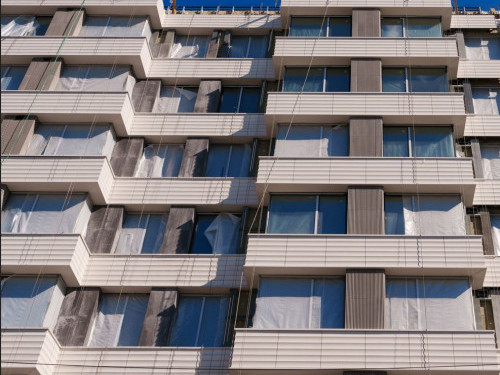

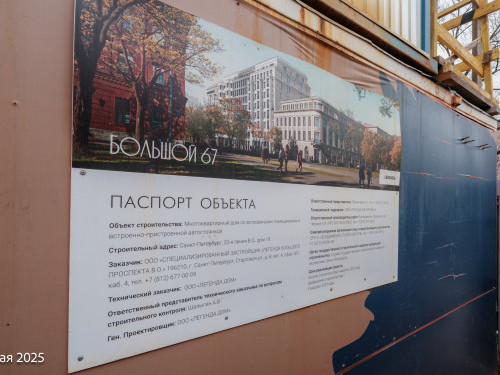

- Продолжаются монолитные работы.
- На 1 секции выполняются стены 4 этажа, на 2 секции – 3 этажа, на 3 и 4 секции – приступают к перекрытию 3 этажей, на 5 и 6 секциях возводят 1 этаж. Завершаются работы по извлечению шпунтового ограждения (выполнено 42%), демонтаж распорной системы (100%) и гидроизоляции наружных стен паркинга секции 5-6 (80%).
- Продолжается обратная засыпка пазух котлована секций 5 и 6 (55%).
Июнь, 2023












- Продолжается возведение монолитного каркаса комплекса: 1 секция – плита перекрытия 2 этажа, 2 секция – 80% стен 2 этажа, 3 секция – 15% стен 2 этажа, 4 секция – плита перекрытия 1 этажа.
- В 5 и 6 секциях – 90% стен паркинга и 50% плиты перекрытия.
- В 1-4 секциях выполнена гидроизоляции наружных стен паркинга и обратная засыпка пазух котлована.
- Завершается демонтаж распорной системы (выполнено более 80%).
Май, 2023









- Завершено устройство фундаментной плиты (ростверка) комплекса.
- Идет демонтаж распорной системы (20%).
- Стены первого этажа в 1 и 2 секциях выполнены на 60%.
- Гидроизоляции стен паркинга 1 и 2 секций завершена.
- Засыпка пазух котлована – на 60%. Плита перекрытия паркинга 3 и 4 секции – 100%.
- Стены паркинга 5 и 6 секций – 20%.
Апрель, 2023










- Завершено устройство котлована (33 тыс. куб. м) и монтаж распорной системы (197 т).
- Продолжается заливка фундаментной плиты (ростверк) – выполнено более 50% (1750 куб. м из 2559 куб. м).
- Приступили к армированию фундаментной плиты 5 и 6 секций. Стены паркинга на 3 и 4 секциях готовы на 60%.
- Завершены плиты перекрытий паркинга на 1 и 2 секциях, здесь уже выполняется гидроизоляции наружных стен (30%).
Март, 2023











- Завершается устройство котлована (30 тыс. куб. м из 33 тыс. куб. м) и монтаж распорной системы (190 тонн из 197 тонн).
- Устройство фундаментной плиты (ростверк) выполнено на 30% (890 куб. м из 2559 куб. м).
- Завершено армирование плиты 3, 4 секции, началось бетонирование. Параллельно идет устройство железобетонных стен паркинга, армируют плиту перекрытия.

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 3.65 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
