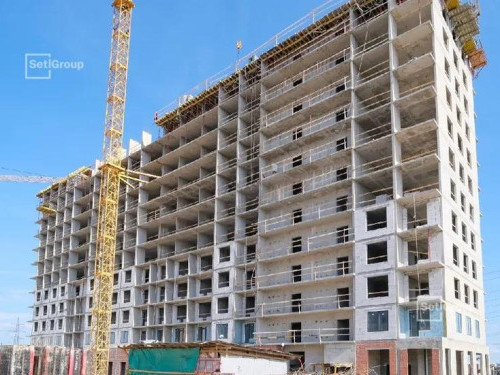

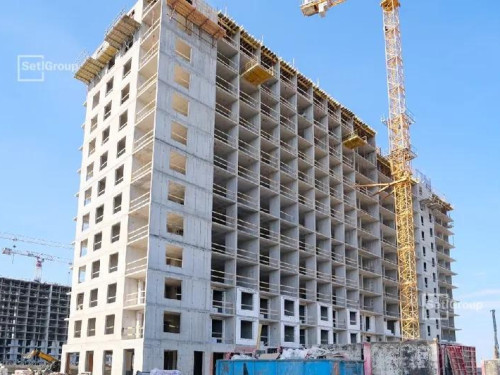

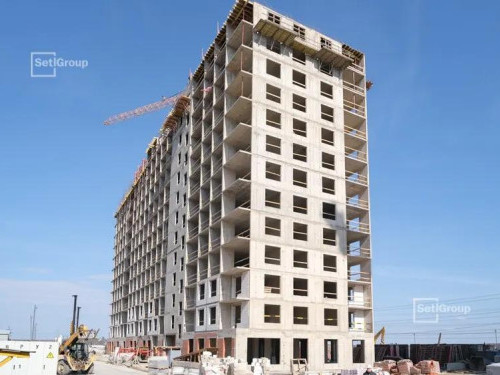

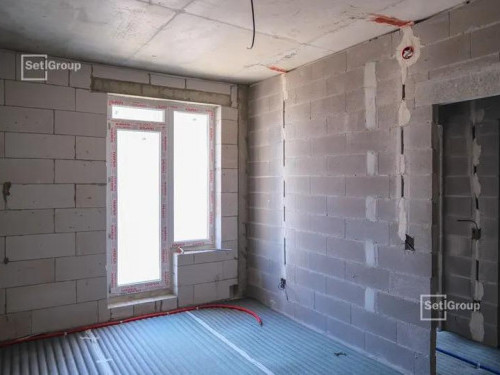

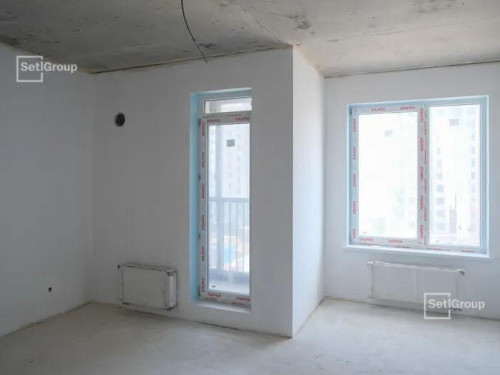

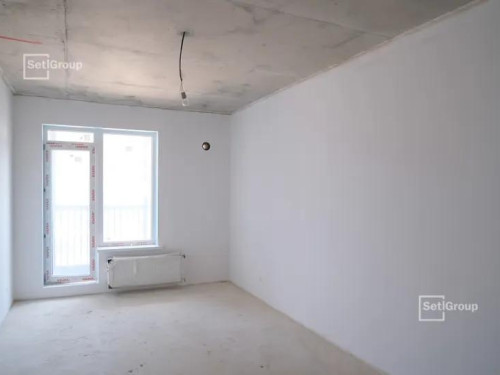

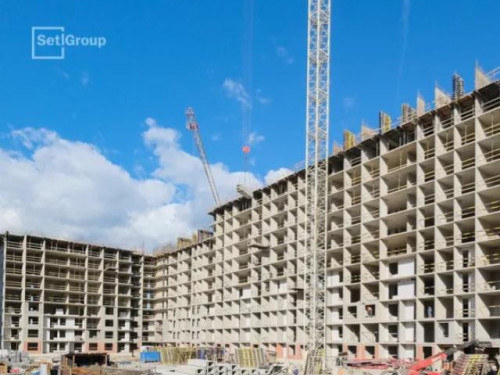

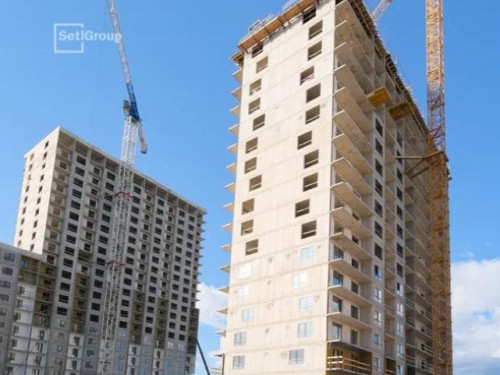

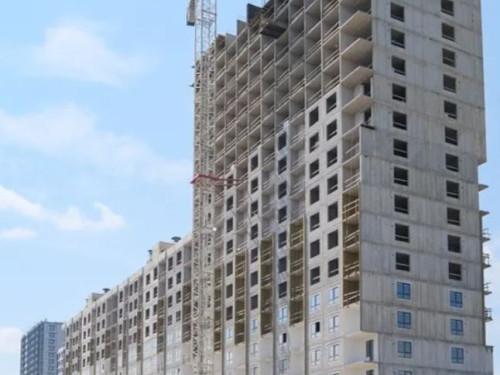

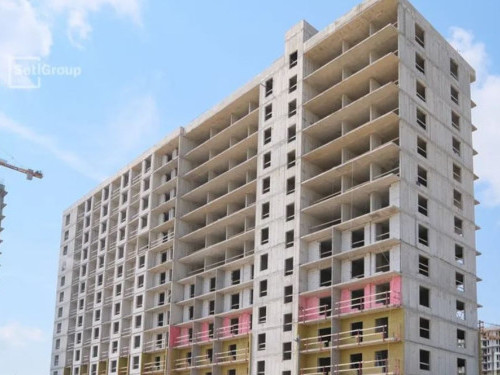

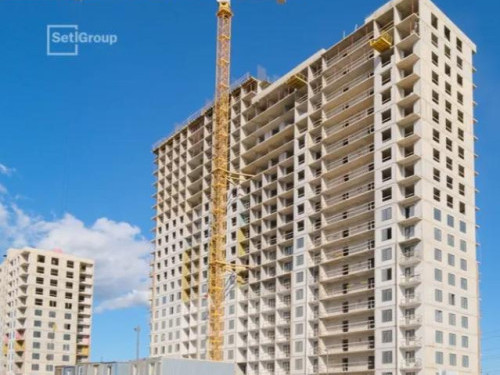

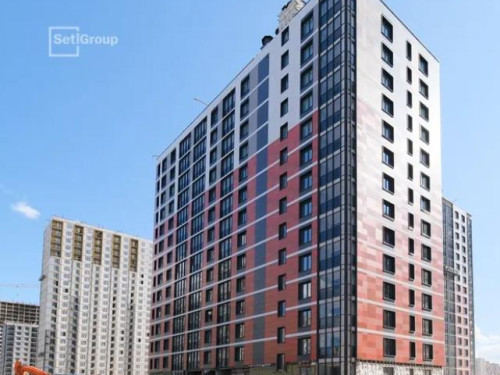

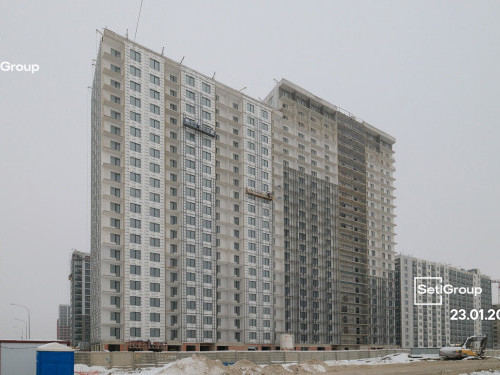

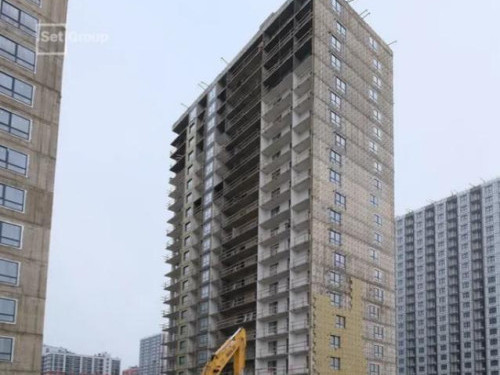

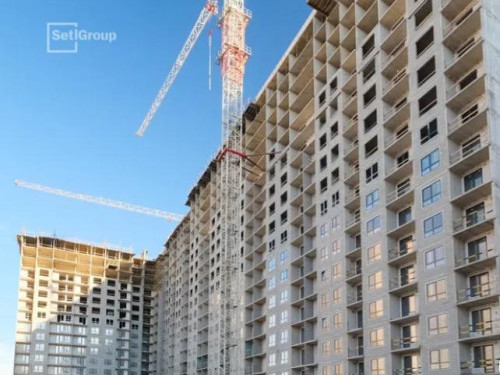

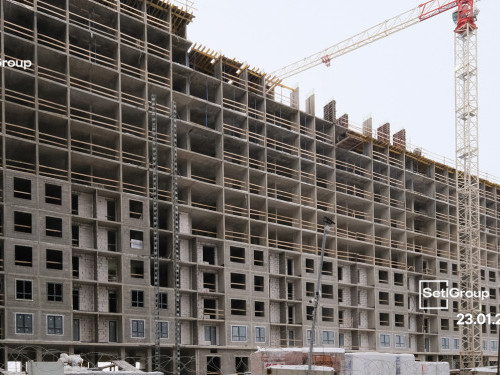

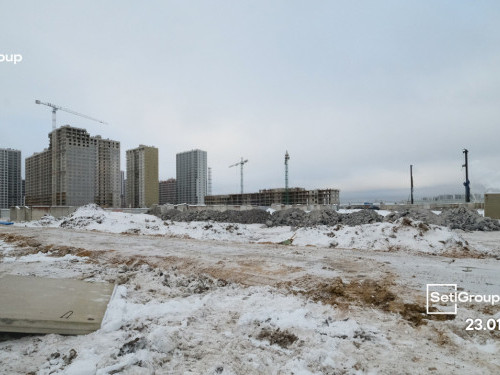

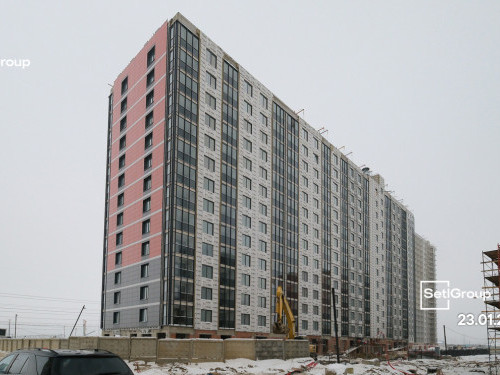

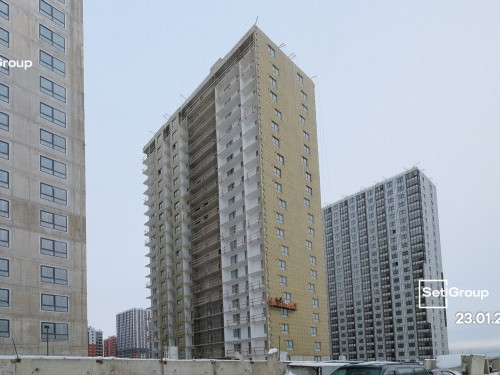

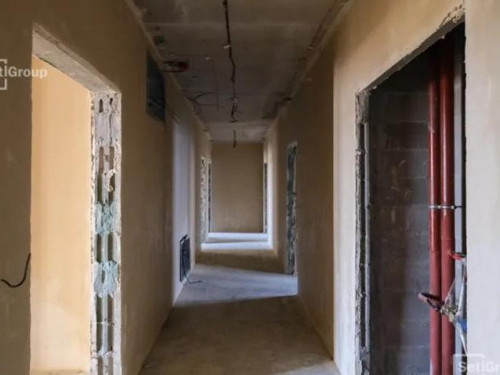

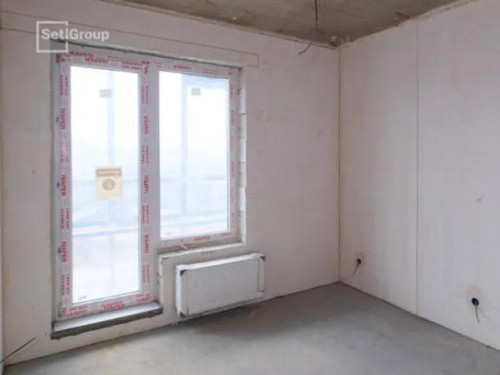

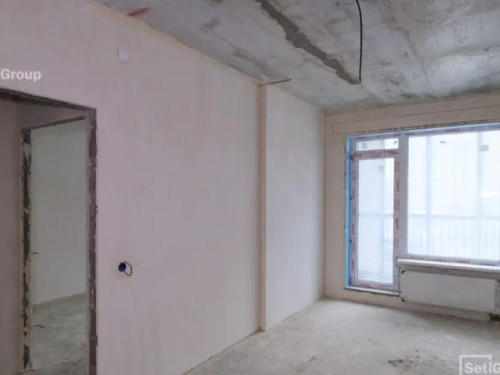

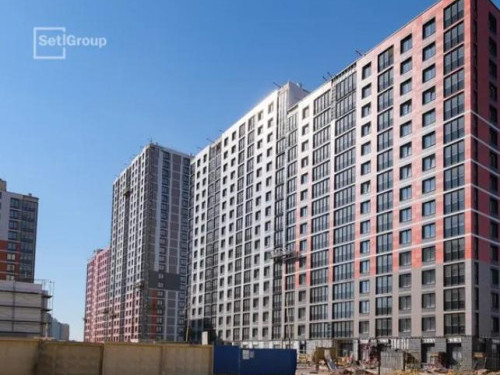

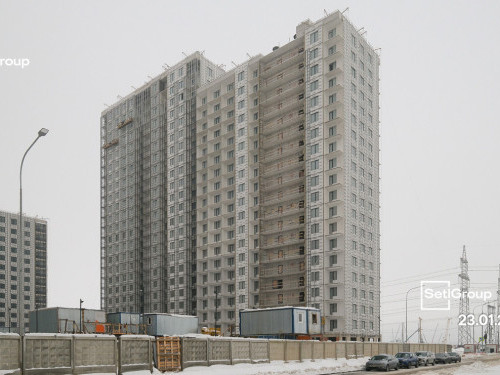

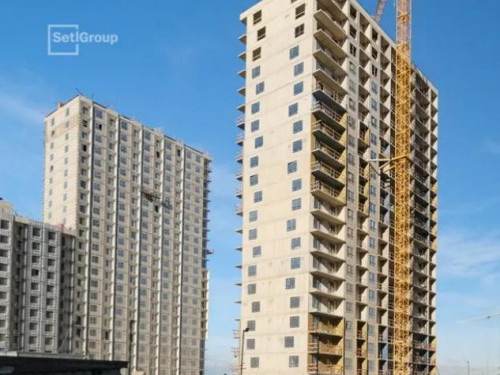

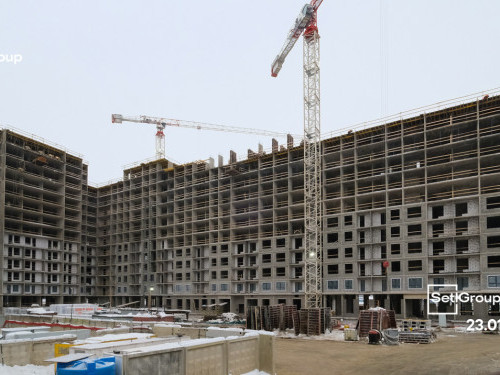

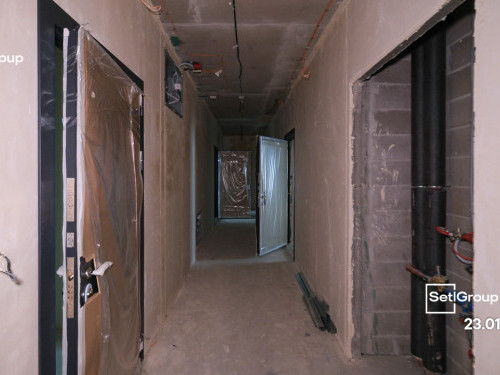

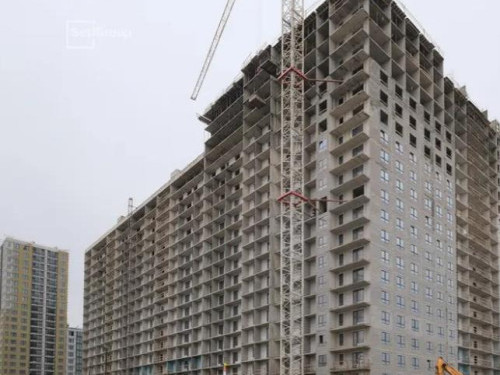

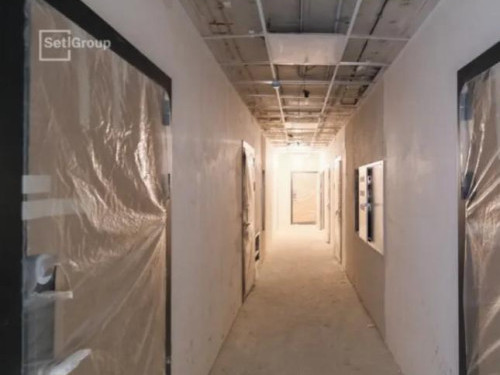

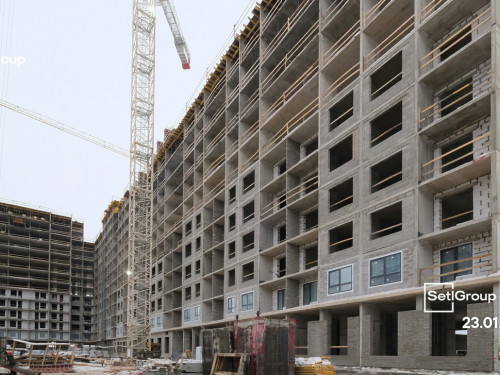

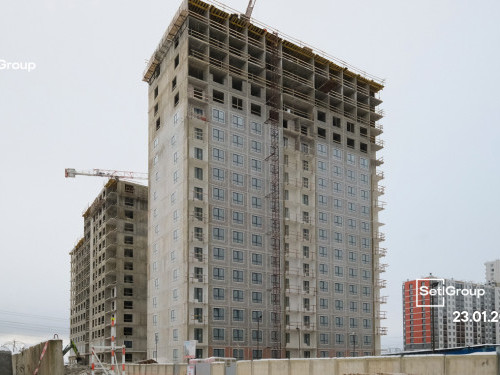

Ход строительства ЖК "Город Звезд"
- Описание
- Ход строительства
- Инфраструктура
- Плюсы и минусы

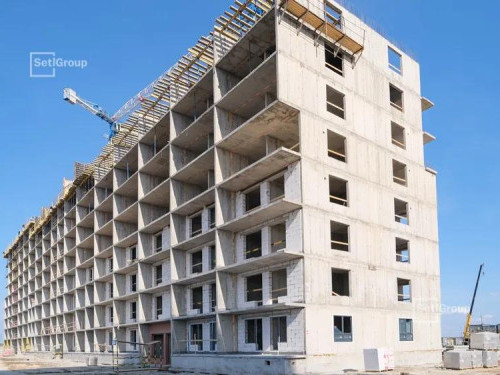

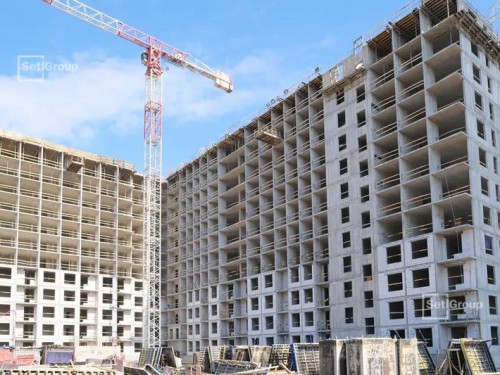

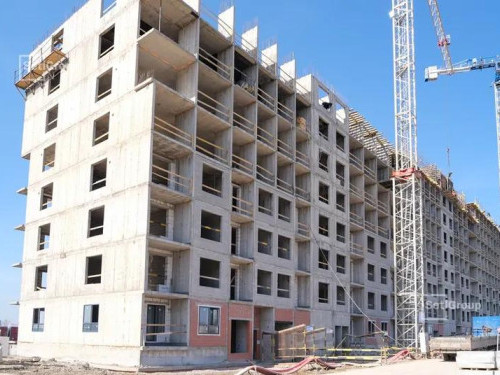

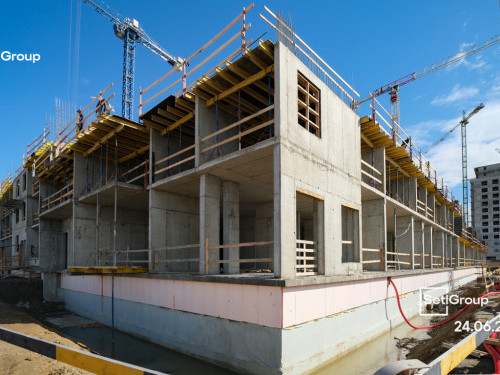

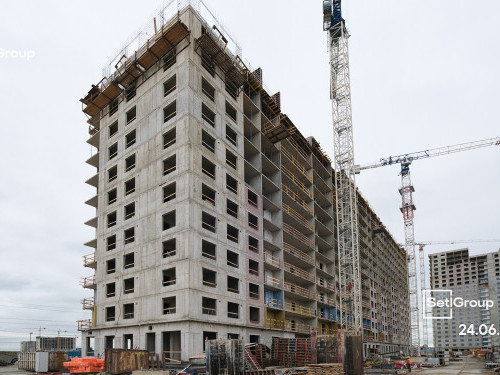

Март, 2024

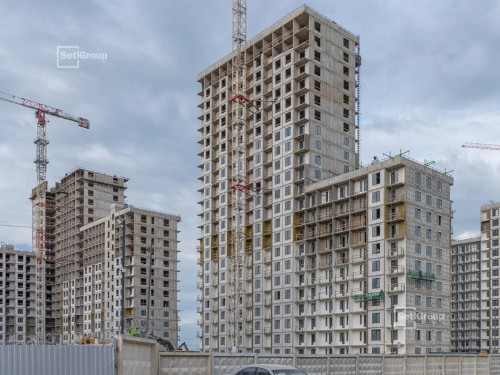

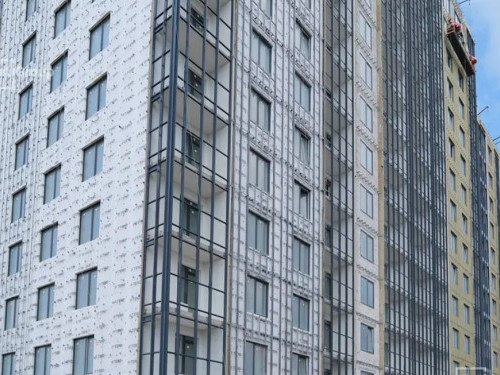

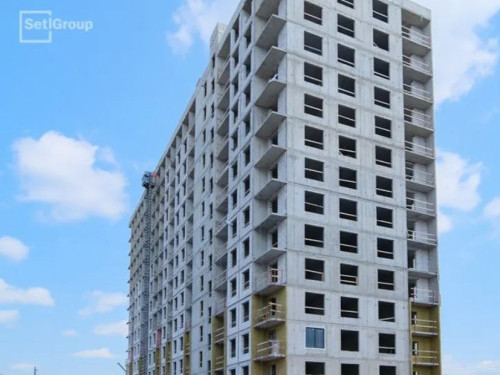

- 1 очередь
- Завершены работы по бетонированию:

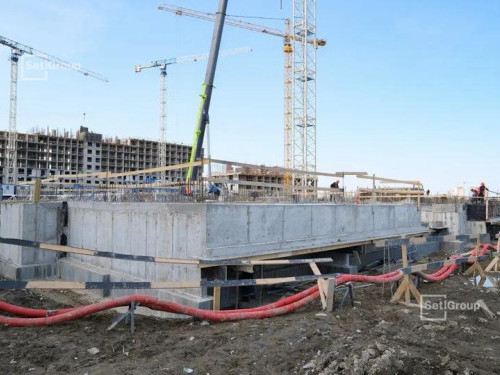

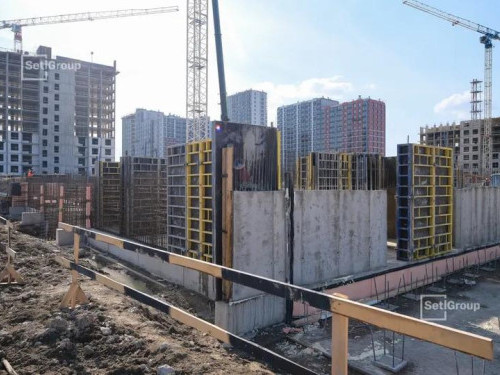

- - стен и плит перекрытий 8 этажа секции 1.1;
- - стен и плит перекрытий 10 этажа секции 1.2;
- - ростверка секции 2.1;

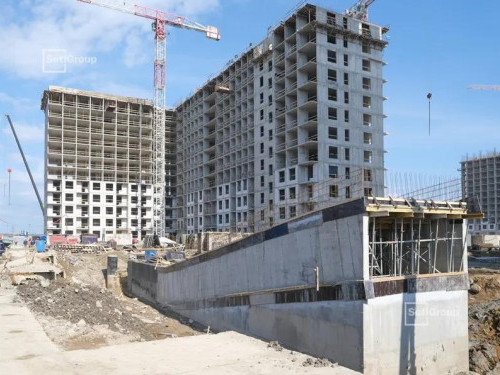

- - фундамента пандуса подземной автостоянки.
- Закончены работы по устройству:
- - трубных стояков ЭО, СС в МОП 5 этажа секций 1.1, 1.2;
- - каменной кладки стен и перегородок 2 этажа 1.1, 1.2.

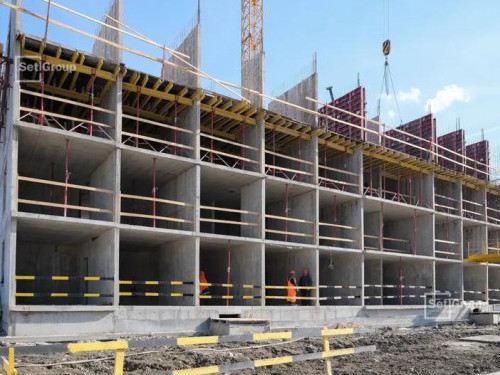

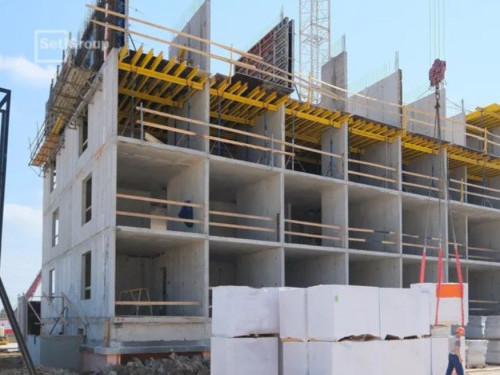

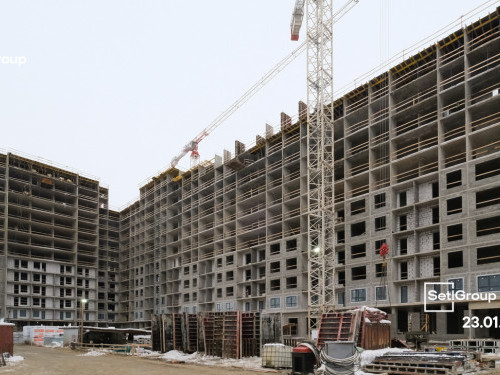

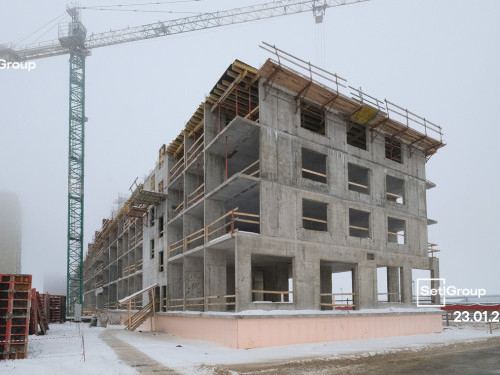

- Производятся работы по бетонированию стен:
- - 9 этажа секции 1.1;
- - 11 этажа секции 1.2.
- Ведутся работы по устройству:
- - транзитных систем ОВ и ВК 3 и 4 этажей секции 2.2;
- - каменной кладки 1 и 2 этажей секции 2.2;
- - каменной кладки стен, перегородок 3 и 4 этажей секции 1.2;
- - систем АУПТ в подземном паркинге.
- 2 корпус
- Завершены работы по устройству трубных стояков ЭО, СС 1 и 2 этажей секций 1-3.
- Выполняются работы по:

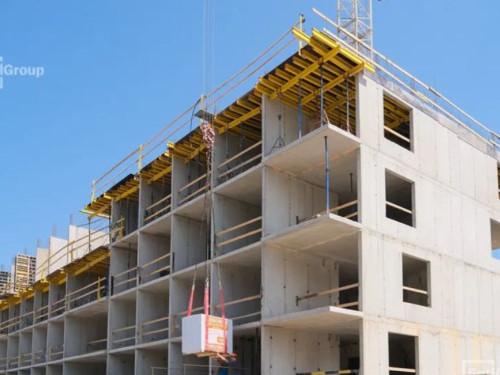

- - бетонированию стен и плиты перекрытия 6 этажа секций 1-3;
- - устройству транзитных воздуховодов, системы противопожарного водопровода, ливневой канализации 3 этажа секций 1 и 2;
- - устройству перегородок в подвале секций 1-3.
- 3 корпус
- Ведутся работы по разработке котлована:
- - подземного паркинга - 40%;
- - жилой части секции 2.2 – 22%.
- 4 корпус

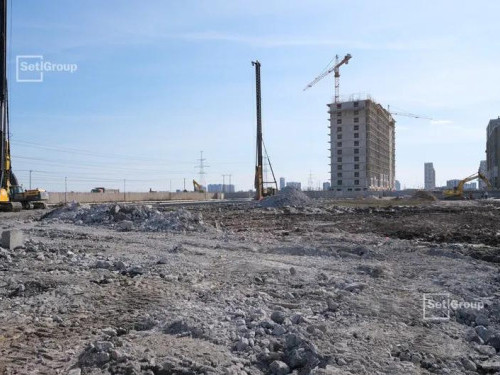

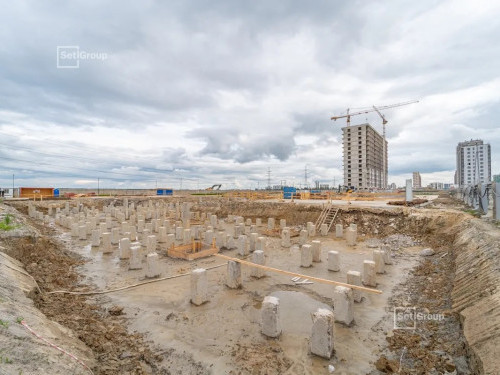

- Завершены работы по погружению свайного поля.
- Закончены работы по контрольным испытаниям грунтов сваями.
- Ведутся работы по вывозу грунта после устройства лидерных скважин, готовность 95%.
Февраль, 2024
- 1 очередь
- Завершены работы по бетонированию стен и плит перекрытий:
- - 7 этажа секции 1.1;
- - 8 этажа секции 1.2.
- Закончены работы по устройству трубных стояков ЭО, СС в МОП 4 этажа секций 1.1, 1.2.
- Выполняются работы по бетонированию стен:
- - 8 этажа секции 1.1;
- - 9 этажа секции 1.2.
- Ведутся работы по устройству каменной кладки стен и перегородок 2 этажа секций 1.1, 1.2.
- 2 корпус
- Выполняются работы по:
- - бетонированию стен 5 этажа секции 3.1;
- - бетонированию стен и плит перекрытий 4 этажа секций 3.2, 3.3;
- - обратной засыпке пазух котлована секций 3.1-3.3.
- 3 корпус
- Завершены работ по погружению свайного поля.
- Выполнены работы по испытанию грунтов сваями.
Январь, 2024
- 1 очередь
- Завершены работы по бетонированию стен и плит перекрытий:
- - 5 этажа секции 1.1;
- - 6 этажа секций 1.2;
- - 4 этажа секции 2.2.
- Закончены работы по устройству трубных стояков ЭО, СС в МОП 3 этажа секций 1.1, 1.2.
- Выполняются работы по бетонированию стен:
- - 6 этажа секции 1.1;
- - 7 этажа секции 1.2.
- Ведутся работы по устройству каменной кладки стен и перегородок 1 этажа секций 1.1-1.2, 2.2.
- 2 корпус
- Завершены работы по бетонированию стен и плит перекрытий 3 этажа секции 3.1.
- Выполняются работы по:
- - бетонированию стен 3 этажа секции 3.2;
- - бетонированию стен и плит перекрытий 2 этажа секций 3.2-3.3;
- - обратной засыпке пазух котлована секций 3.1-3.3.
- 3 корпус

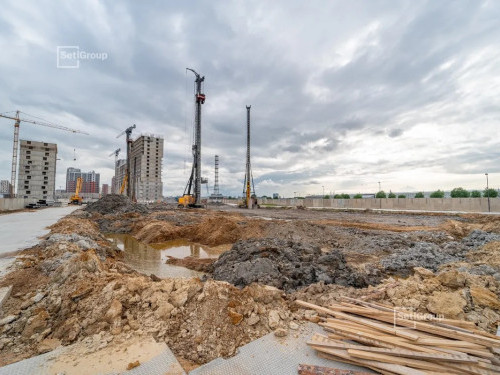

- Продолжаются работ по погружению свайного поля, готовность 80%.
- 4 корпус
- Завершены работы по организации строительной площадки.

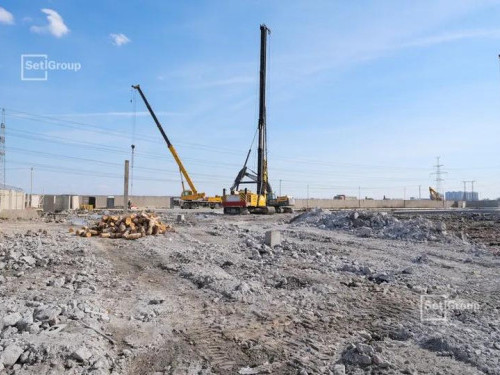

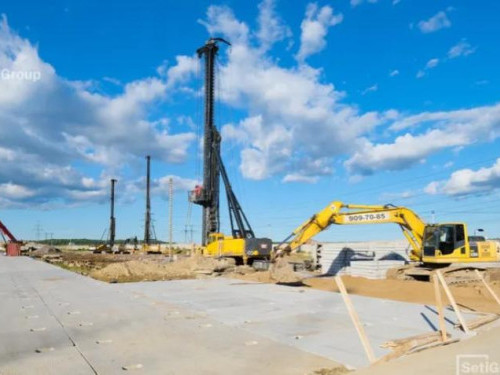

- Ведутся работы по погружению свайного поля.
2023
Декабрь
- 1 очередь
- Завершены работы по:
- - бетонированию стен и перекрытия 3 этажа секций 1.1, 1.2;
- - бетонированию стен и перекрытия 4 этажа секции 2.2.
- Выполнены работы по устройству каменной кладки стен и перегородок:

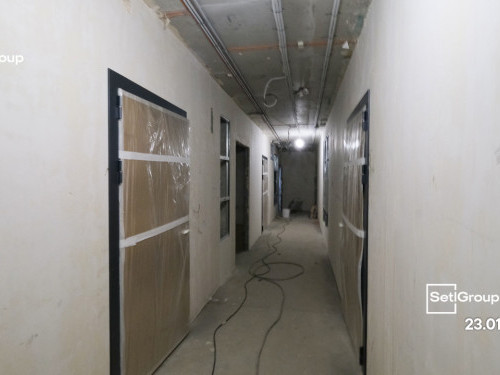

- -подвала секций 1.1, 1.2;
- -подземной автостоянки.
- Закончены работы по устройству:
- - трубных стояков ЭО, СС в МОП, 1 этажа секций 1.1, 1.2;
- - транзитных воздуховодов ПД, ДУ, 1 этажа секции 2.2.
- Выполняются работы по бетонированию стен 4 этажа секции 1.2.
- Ведутся работы по устройству каменной кладки стен и перегородок 1 этажа секций 1.1-1.2, 2.2.
- 2 корпус
- Завершены работы по бетонированию плиты перекрытия над 1 этажом секций 3.1-3.3.
- Ведутся работы по бетонированию стен 2 этажа секций 3.1, 3.2.
- Выполняются работы по обратной засыпке пазух котлована секции 3.1.
- 3 корпус

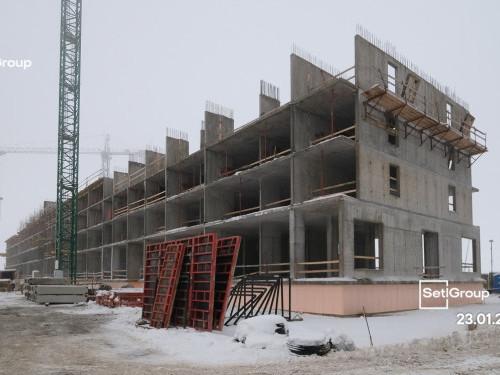

- Завершены работы по организации строительной площадки.
- Ведутся работ по погружению свайного поля, готовность 20%.
- 4 корпус
- Ведутся работы по организации строительной площадки, готовность 80%.
Ноябрь
- 1 очередь
- Завершены работы по:
- - бетонированию стен и перекрытия -1 этажа секций 1.2;
- - устройству бетонной подготовки корпуса 2.1;
- - бетонированию стен и перекрытия 3 этажа секции 2.2.
- Ведутся работы по бетонированию стен:
- - 2 этажа секции 1.2;
- - 3 этажа секции 2.2.
- 2 корпус
- Завершены работы по бетонированию:
- - ростверка секций 3.2 и 3.3;
- - стен на секциях 3.1 и 3.2;
- - перекрытий подвала на секции 3.1.
- Ведутся работы по бетонированию:
- - стен на секции 3.3;
- - перекрытий подвала на секции 3.2.
- 3 корпус
- Продолжаются работы по организации строительной площадки, выполнено 80%.
- 4 корпус
- Выполняются работы по организации строительной площадки, выполнено 10%.
Октябрь
- 1 очередь
- Завершены работы по устройству стен и перекрытия:
- - 3 этажа секции 1.1;
- - 2 этажа секции 2.2;
- - подвала секции 1.2.

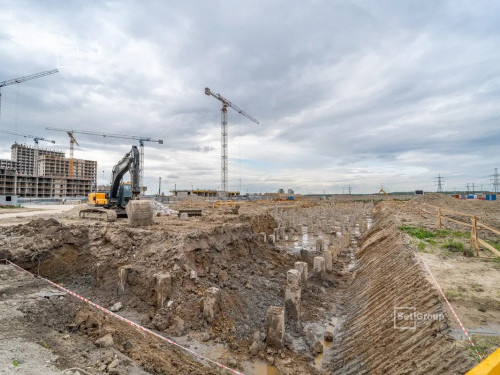

- Закончены работы по устройству свайного поля секции 2.1.
- Ведутся работы по устройству:
- - бетонной подготовки корпуса 2.1;
- - перекрытий 2, 3 этажей секций 1.1, 2.2;
- 2 корпус
- Завершены работы по:
- - устройству свайного поля;
- - разработке котлована секции 3.1;
- - бетонированию ростверка секции 3.1.
- Ведутся работы по:
- - разработке котлована секции 3.3;
- - бетонированию ростверка секции 3.2.
- 3 корпус

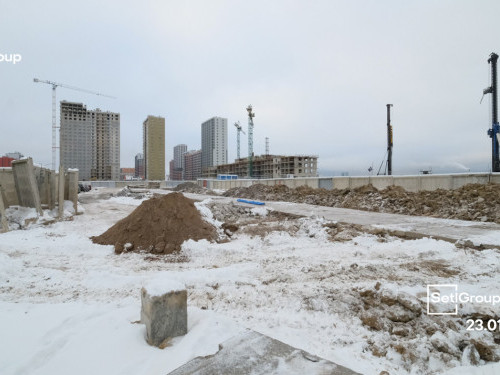

- Продолжаются работы по организации строительной площадки, выполнено 60%.
Сентябрь
- 1 очередь
- Завершены работы по устройству:
- - стен и перекрытия подвала секции 2.2;
- - стен и плиты перекрытия 1-го этажа секции 1.1;
- - бетонной подготовки, армирования ростверка секции 1.2.
- Ведутся работы по устройству:
- - стен и колонн 1, 2 этажей секций 1.1, 1.2, 2.2;
- - свайного поля секции 2.1.
- 2 корпус
- Завершены работы по организации строительной площадки.
- Выполняются работы по устройству свайного поля, выполнено 30%.
- Приступили к разработке котлована.
- 3 корпус
- Продолжаются работы по организации строительной площадки, выполнено 50%.
Август
- 1 очередь
- Завершены работы по устройству ростверка секции 1.2.
- Ведутся работы по устройству:
- - стен и плиты перекрытия подвала секции 1.2 - 50%;
- - свайного поля секции 1.1 - 70%.
- Завершены работы по устройству ростверка секции 2.2.
- Приступили к устройству стен подвала секции 2.2.
- 2 корпус
- Ведутся работы по организации строительной площадки.
- Выполняются работы по устройству свайного поля.
- 3 корпус
- Продолжаются работы по организации строительной площадки.
Июль
- 1 очередь
- Завершены работы по проекту организации строительства.
- Закончены работы по устройству монолитного каркаса подземного паркинга.
- Ведутся работы по устройству свайного поля, выполнено 60%.
- Приступили к подготовительным работам по устройству ростверка.
- 2 корпус
- Завершены работы по проекту организации строительства.
- Ведутся работы по устройству свайного поля, выполнено 50%.
- Приступили к подготовительным работам по устройству ростверка.
a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.77 м |
+7 (812) 245-25-67с 10:00 до 18:00
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
