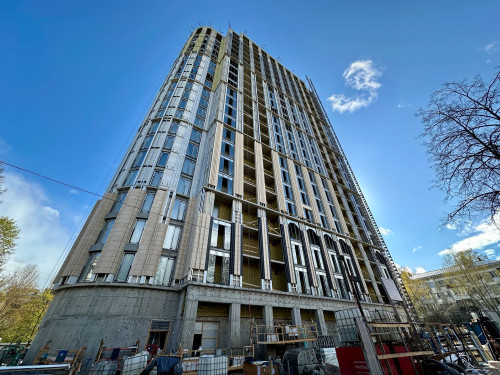

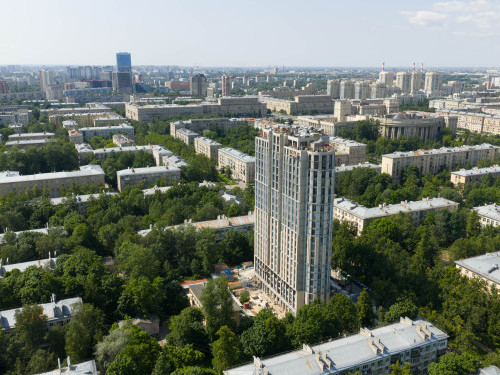

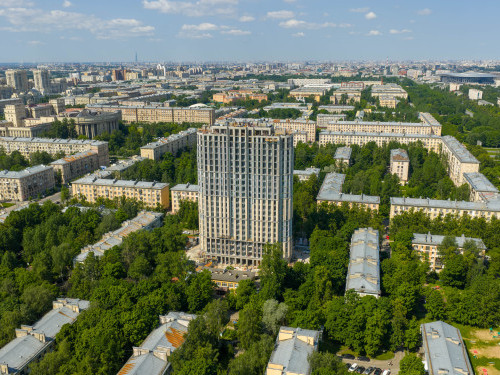

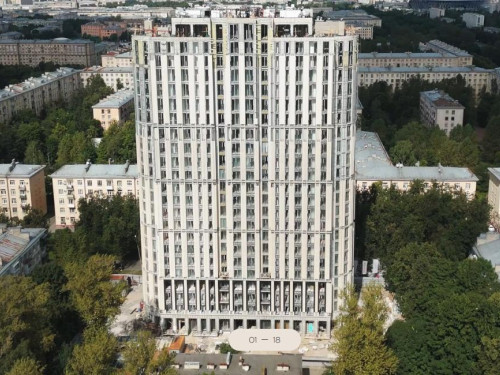

Ход строительства ЖК Shepilevskiy
Шепилевский
- Описание
- Ход строительства
- Инфраструктура
- Отзывы
- Тайный покупатель

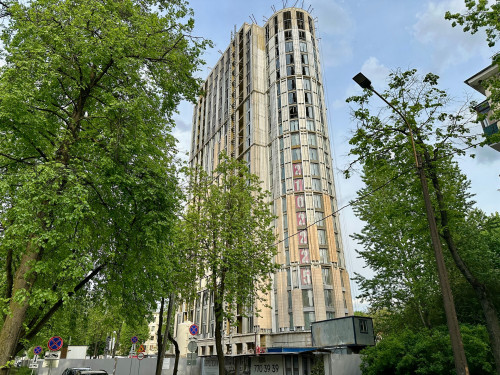

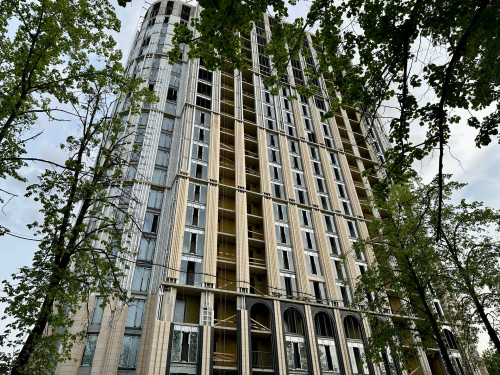

Март, 2025

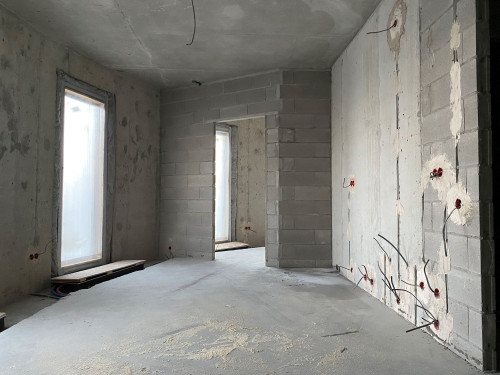

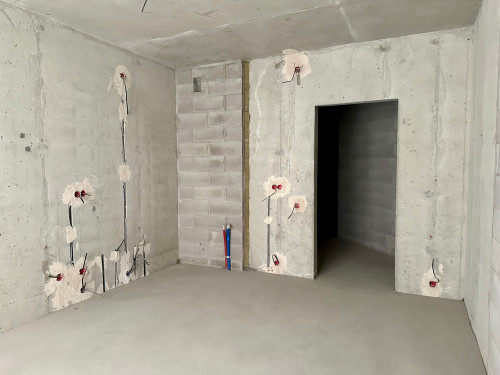

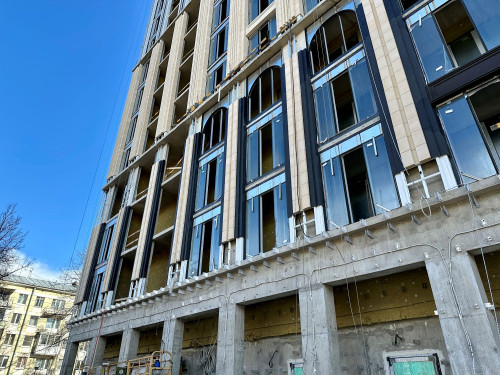

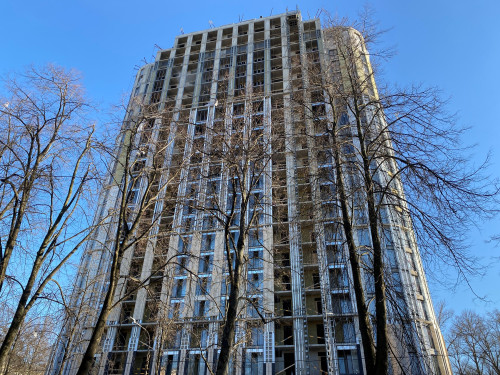

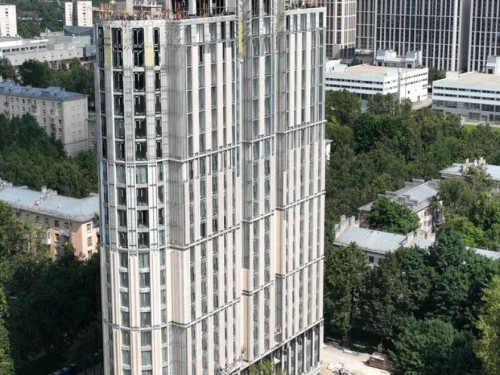

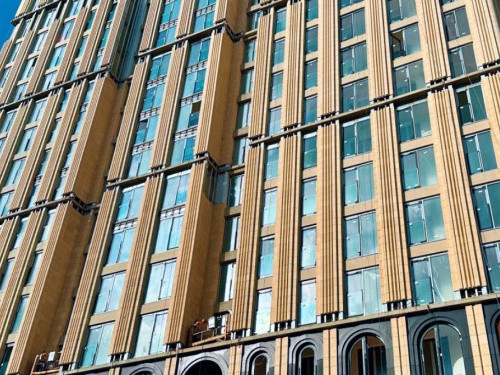

- Продолжается монтаж кронштейнов, утеплителя и ветрозащиты фасада (75%)

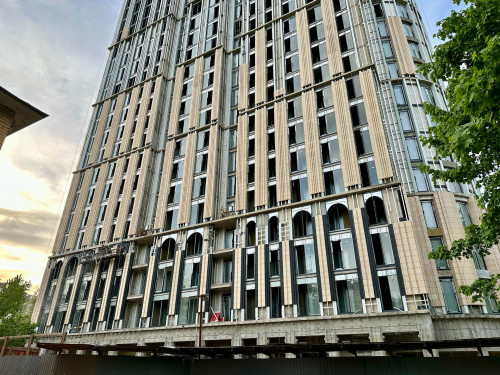

- Идет монтаж стеклофибробетона (15%)

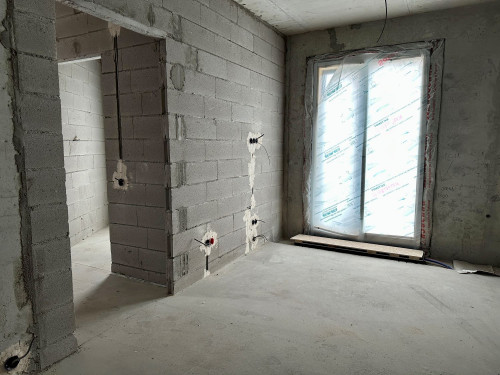

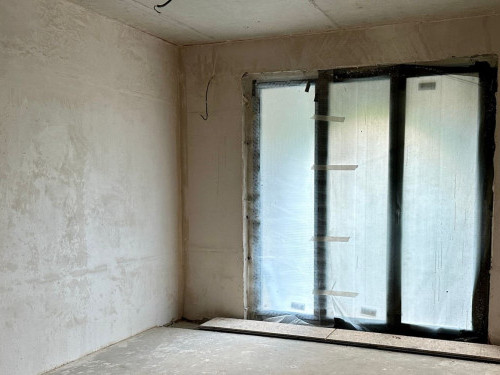

- Продолжается монтаж окон (50%)

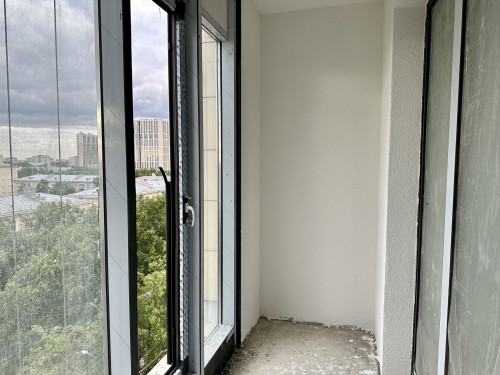

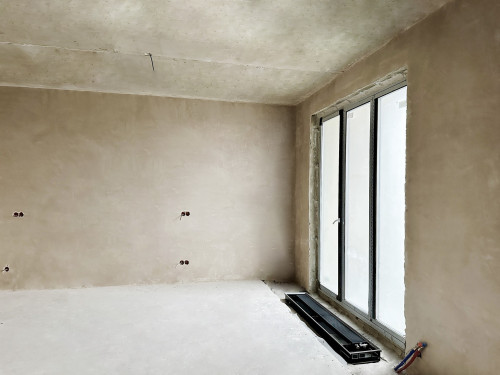

- Производятся работы по стяжке полов в квартирах и местах общего пользования (63%)

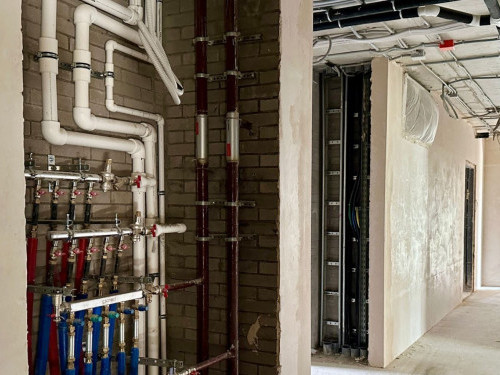

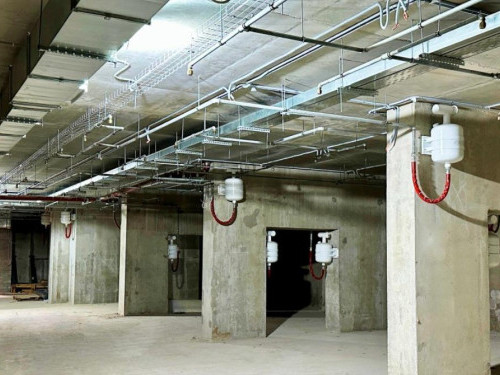

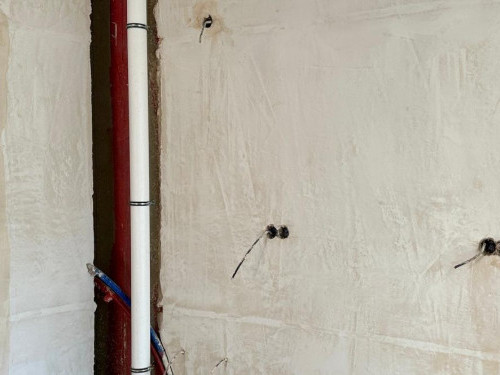

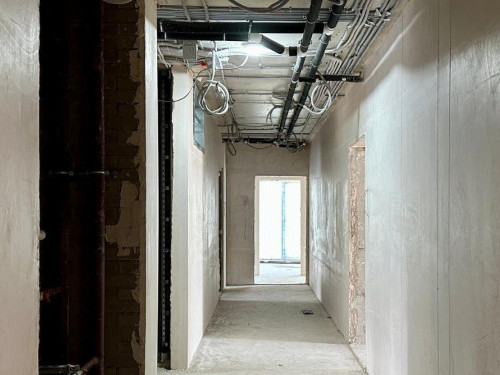

- Производятся работы по монтажу внутренних сетей электроснабжения (50%), водоснабжения и канализации (60%), а также системы отопления (65%)
- Подходит к завершению прокладка кабеля для архитектурно-художественной подсветки фасада (80%)
Февраль, 2025



- Завершена кладка стен и перегородок на 22 этаже
- Продолжается монтаж кронштейнов, утеплителя и ветрозащиты фасада (70%)
- Идет монтаж стеклофибробетона (13%)
- Продолжается монтаж окон (45%)
- Производятся работы по стяжке полов в квартирах и местах общего пользования (60%)
- Производятся работы по монтажу внутренних сетей электроснабжения, водоснабжения и канализации, а также системы отопления (50%)
- Подходит к завершению прокладка кабеля для архитектурно-художественной подсветки фасада (70%)
Январь, 2025




- Завершились работы по кладке стен и перегородок на 21 этаже – 100%
- Производятся работы по монтажу оконных конструкций – 40%
- Производятся работы по монтажу кронштейнов, утеплителя и ветрозащиты на здании – 65%
- Производятся работы по стяжке полов в квартирах и местах общего пользования – 50%
- Производятся работы по монтажу стеклофибробетона – 11%
- Производятся работы по монтажу внутренних сетей электроснабжения и электроосвещения – 40%
- Производятся работы по монтажу внутренних сетей водоснабжения и канализации – 40%
- Производятся работы по монтажу системы отопления – 55%
2024
Декабрь



- Устройство монолитного каркаса завершено
- Выполнена кладка стен и перегородок на 17 этаже
- Продолжается монтаж кронштейнов, утеплителя и ветрозащиты фасада (60%)
- Идет монтаж стеклофибробетона (10%)
- Продолжается монтаж окон (28%)
- Производятся работы по монтажу внутренних сетей электроснабжения, водоснабжения и канализации (10%)
- Завершен монтаж наружных сетей электроснабжения
Ноябрь



- Завершается устройство монолитных стен на 23 этаже;
- Идет кладка стен и перегородок на 17 этаже;
- Продолжается монтаж кронштейнов, утеплителя и ветрозащиты фасада (55%)
- Начался монтаж стеклофибробетона (8%)
- Продолжается монтаж окон (25%)
- Приступили к монтажу коробов системы вентиляции в МОП (40%)
- Идут работы по устройству стяжек полов в квартирах и МОП (50%)
- Идут электромонтажные работы, устройство этажной разводки водоснабжения, канализации и отопления (60%)
- Завершается монтаж наружных сетей электроснабжения
Октябрь



- Выполняется устройство монолитных стен на 21 этаже;
- Идет кладка стен и перегородок на 16 этаже;
- Приступили к монтажу стеклофибробетона на фасаде, выполняют монтаж кронштейнов, утеплителя и ветрозащиты
- Идут электромонтажные работы, устройство этажной разводки водоснабжения, канализации и отопления (50%)
- Стартовал монтаж окон
- Производятся работы по устройству стяжек полов в квартирах и МОП (20%)
Сентябрь


- Завершилось устройство монолитных стен 15, 16 и 17 этажей;
- Выполняется устройство монолитных стен 18 этажа;
- Выполнена кладка стен на 9, 10, 11, 12 этажах, стартовали работы по кладке стен на 13 этаже;
- Выполнены работы по монтажу водомерного узла – 100%;
- Выполнены работы по отделке технических помещений – 100%;
- Производятся работы по монтажу оборудования индивидуального теплового пункта– 80%;
- Производятся электромонтажные работы, работы по устройству этажной разводки систем ХВС и ГВС, системы канализации, монтаж поэтажной разводки труб системы отопления 3-7 этажи.
- Производится монтаж конструкций из алюминиевого профиля;
Август



- Завершилось устройство монолитных стен и перекрытий 10, 11, 12, 13 и 14 этажей
- Выполнена кладка стен на 1, 3, 5, 6, 7, 8 этажах, стартовали работы на 9 и 10 этажах
- Завершена отделка технических помещений и установка технических дверей
- Начались электромонтажные работы, устройство этажной разводки систем ХВС и ГВС и монтаж горизонтальных трубопроводов
- Стартовала подготовка к устройству фасадов
Июль
Июнь
Май
Апрель
Март
Февраль
2023
Декабрь
Ноябрь
Октябрь
Август
Июль
Июнь
Май
Март

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.75 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо
Позвонить самостоятельно - Планировка
- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
