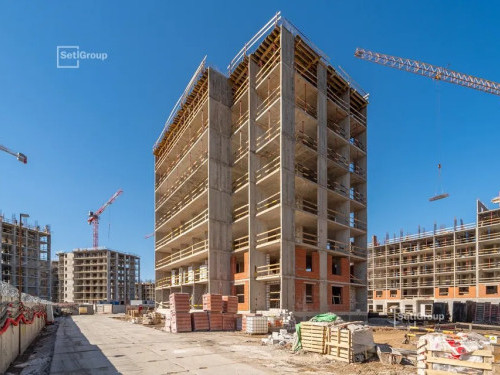

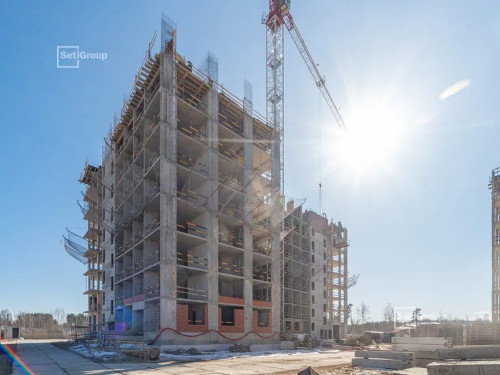

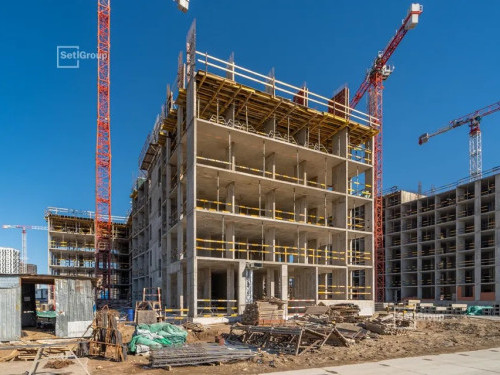

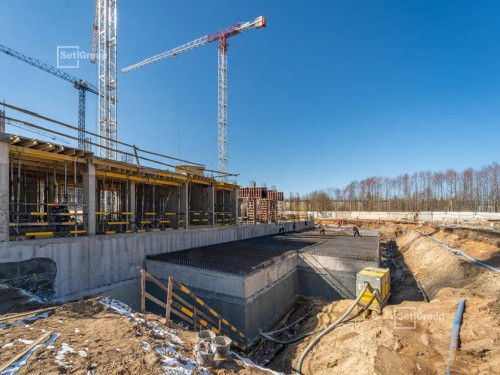

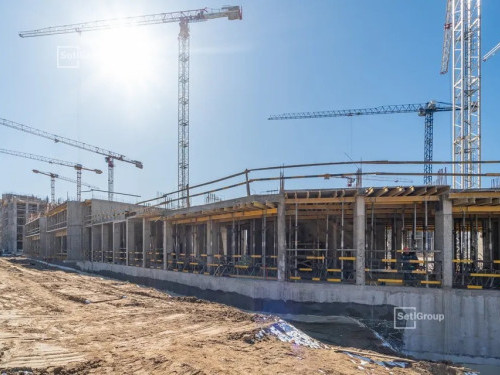

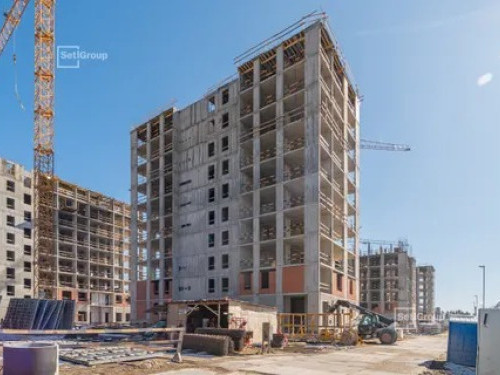

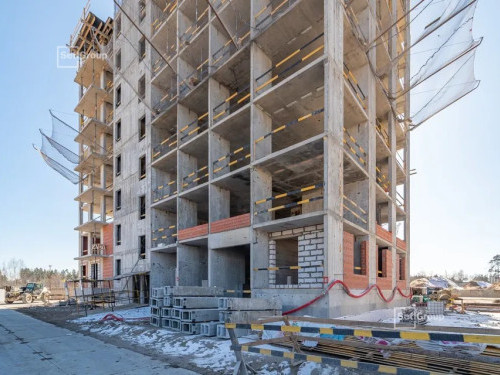

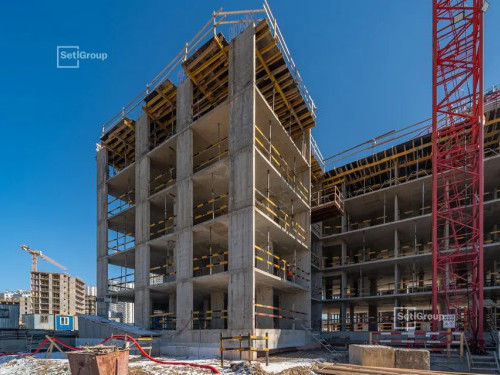

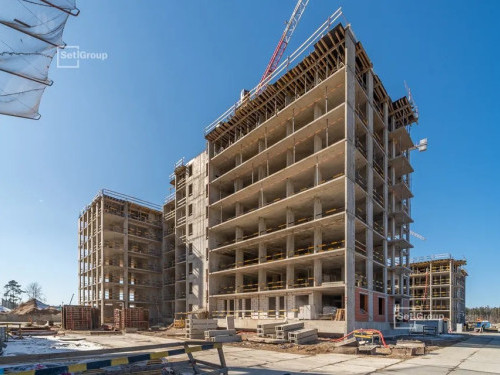

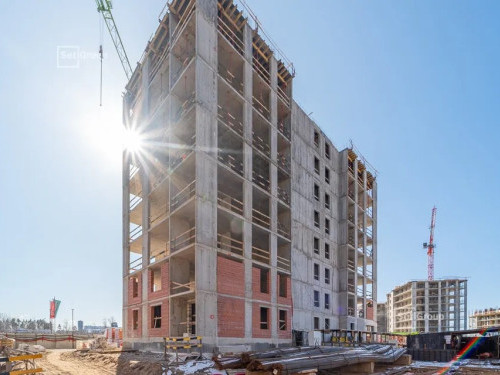

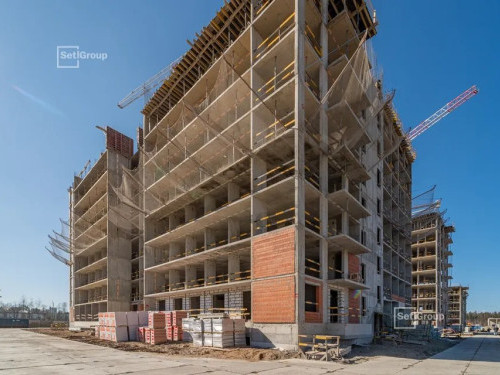

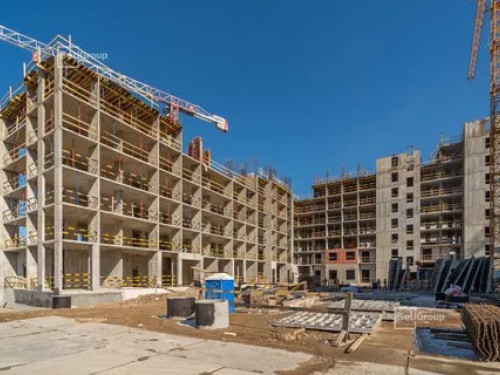

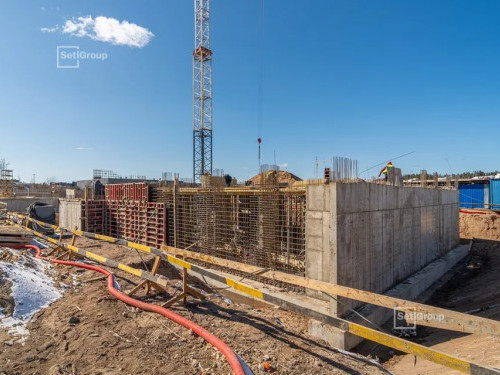

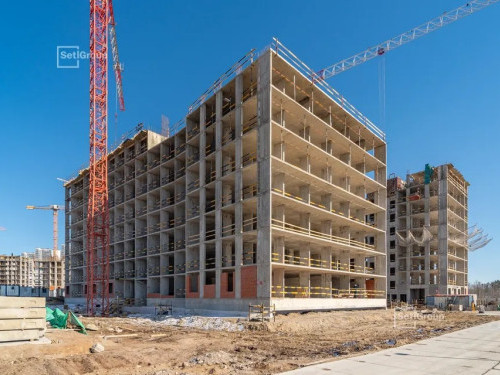

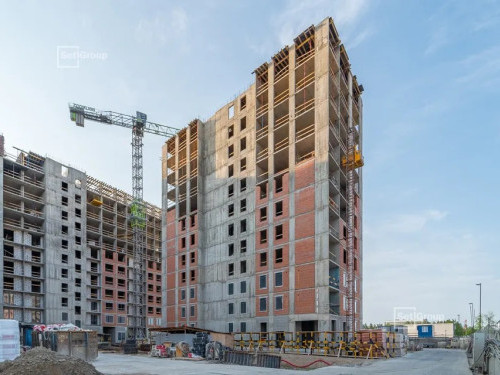

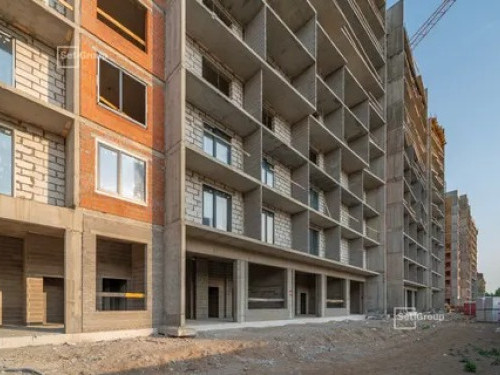

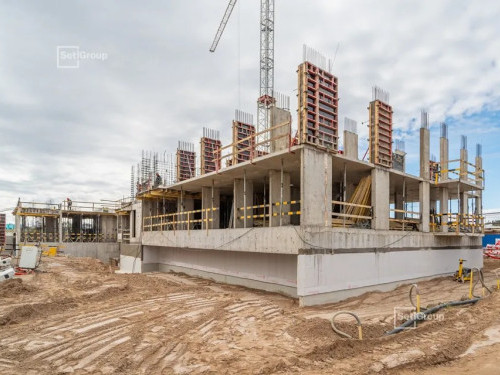

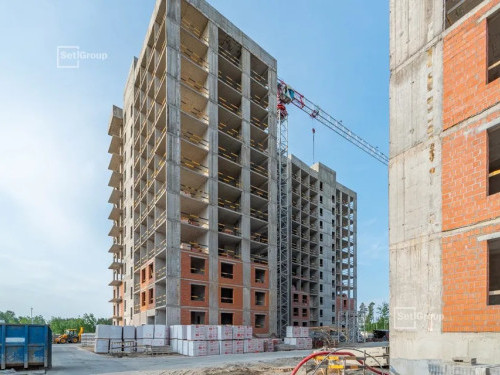

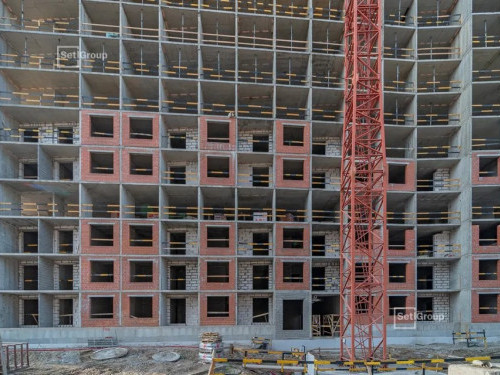

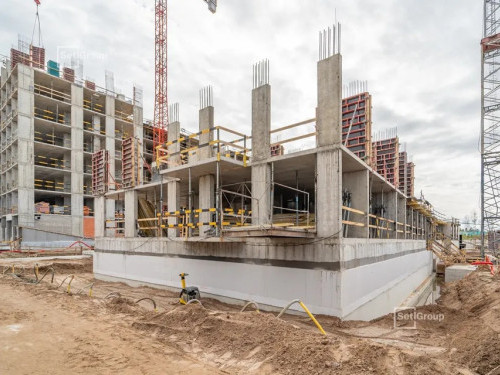

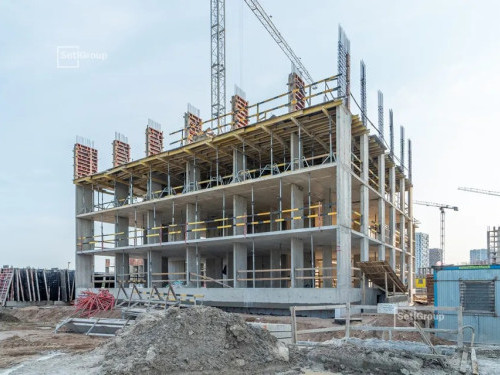

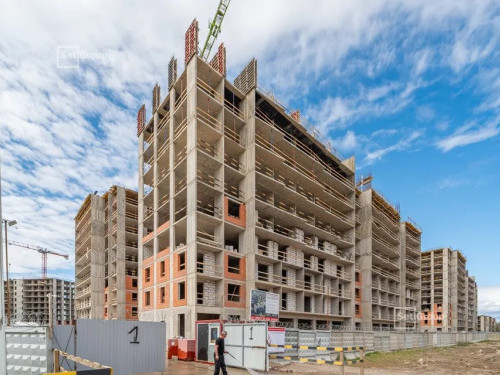

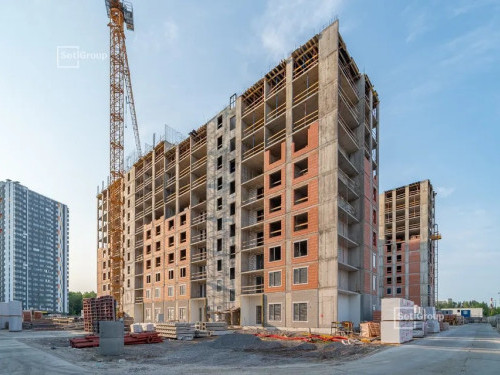

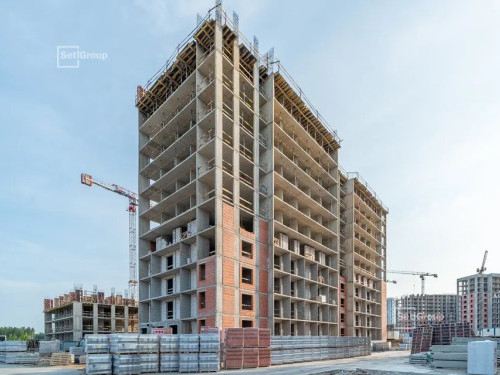

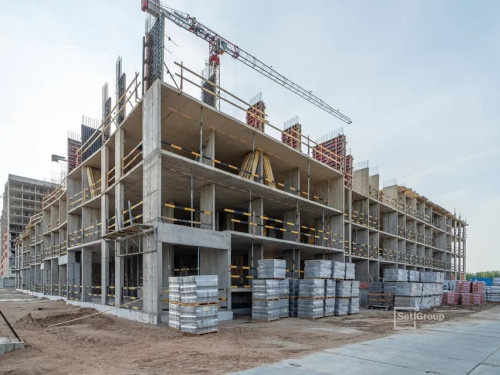

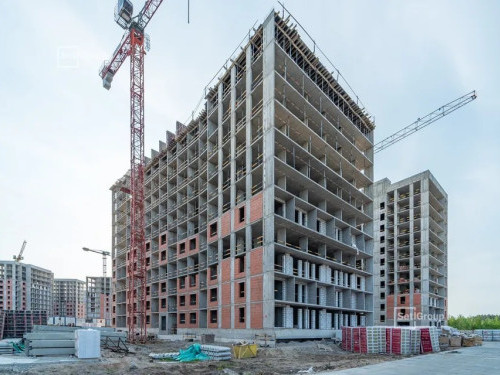

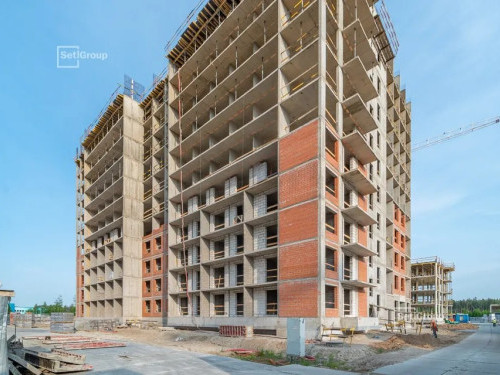

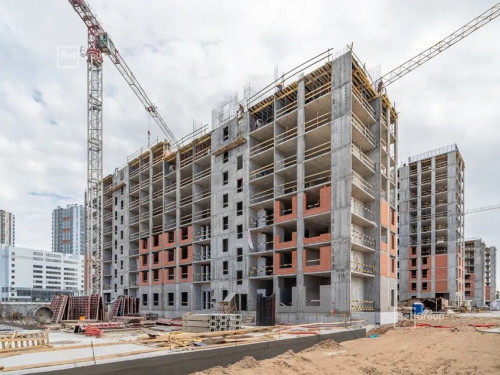

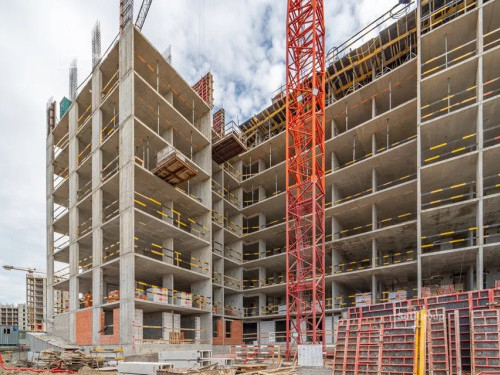

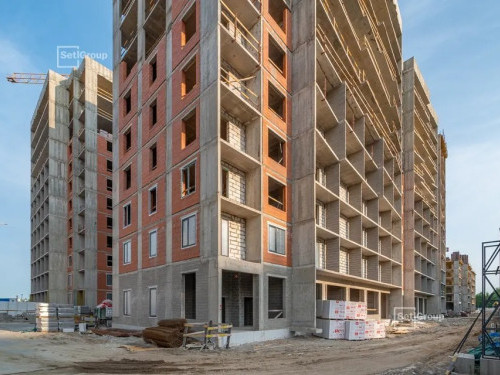

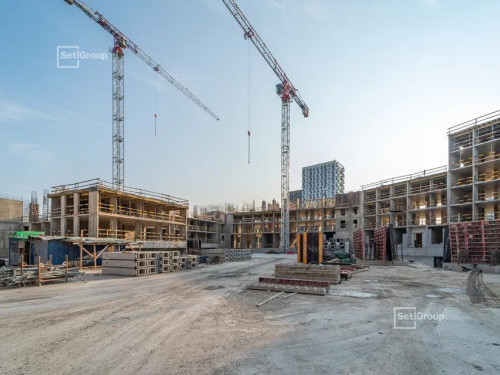

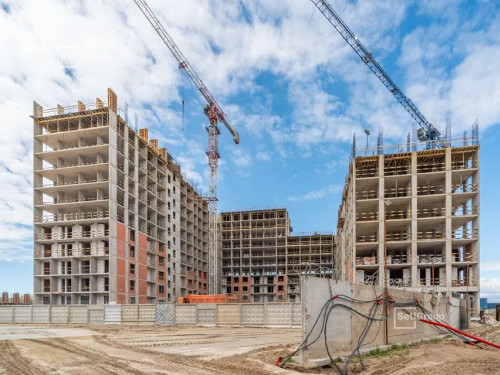

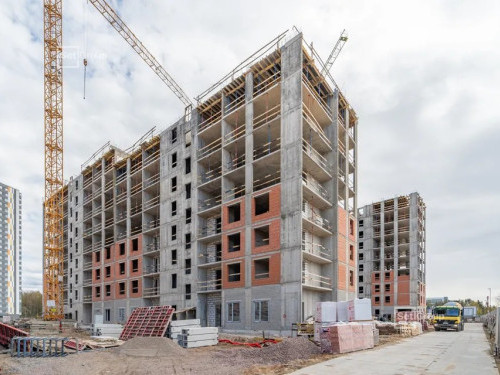

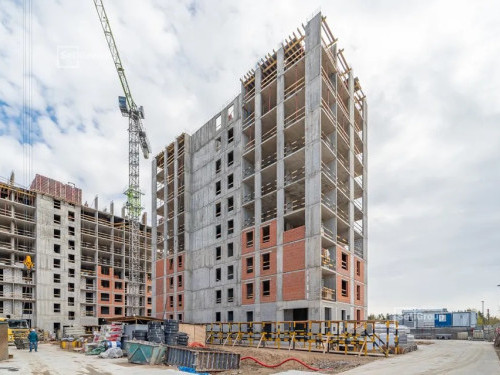

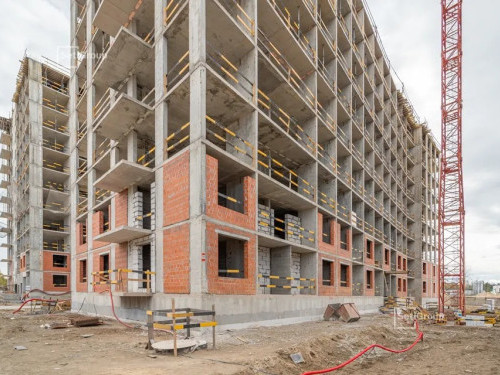

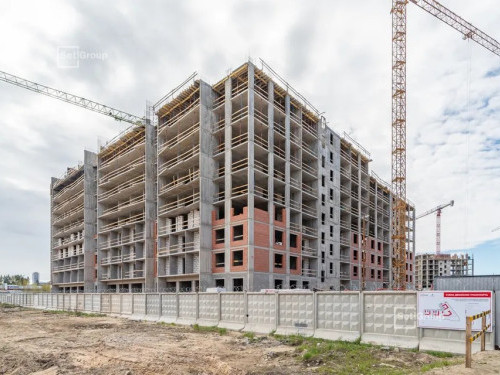

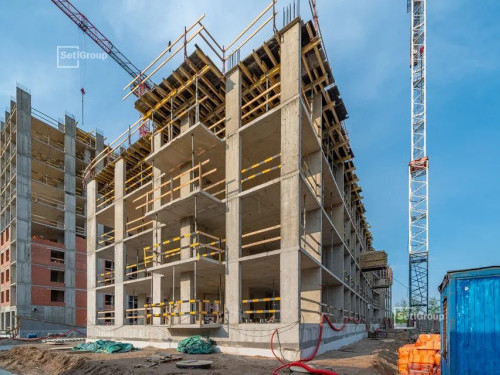

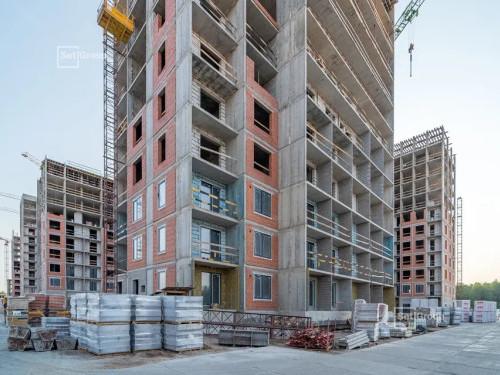

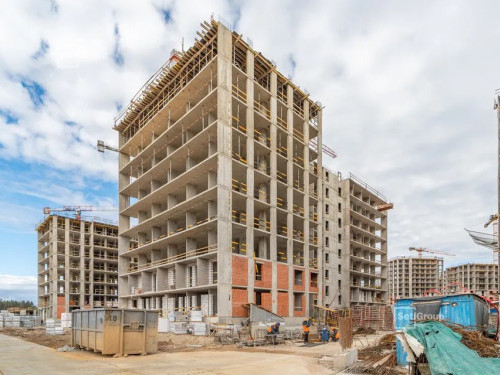

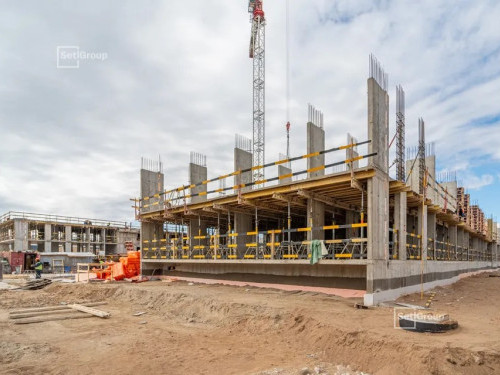

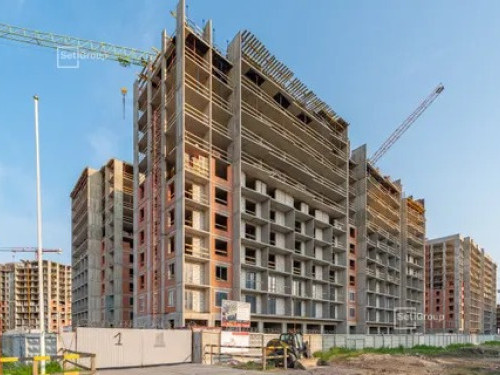

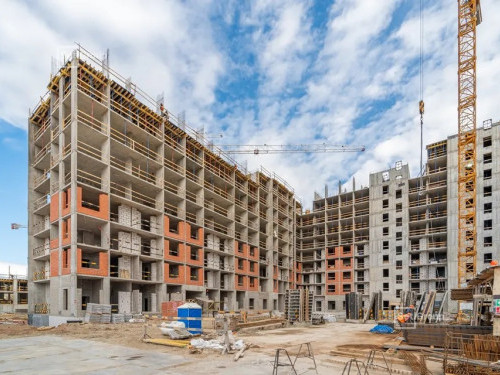

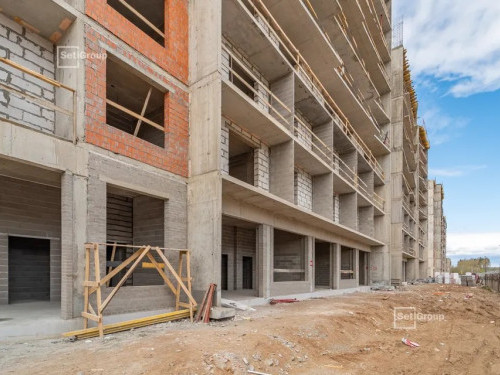

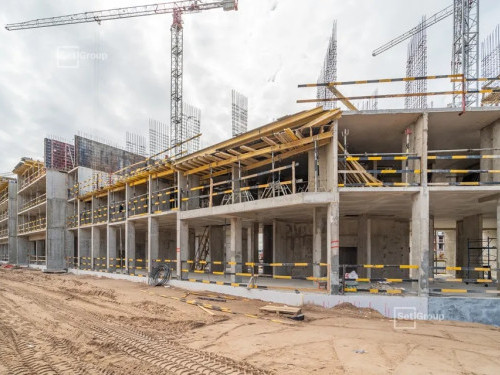

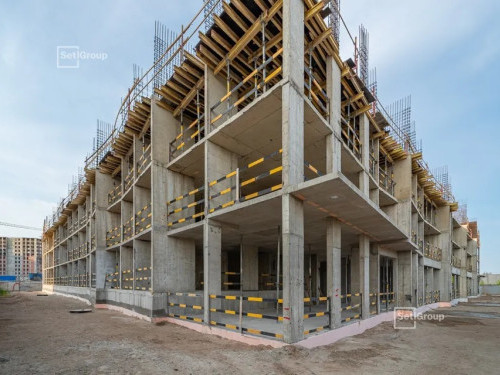

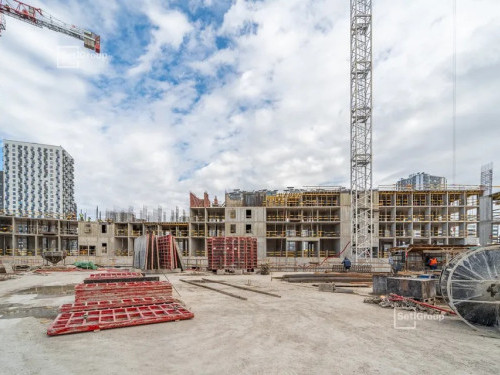

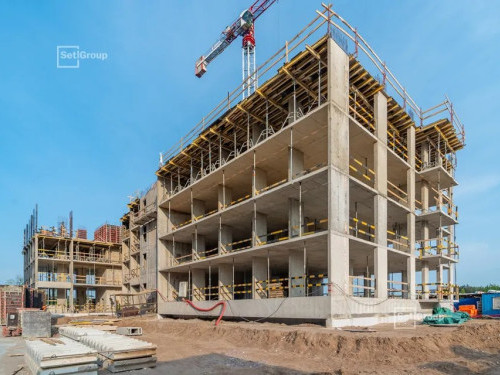

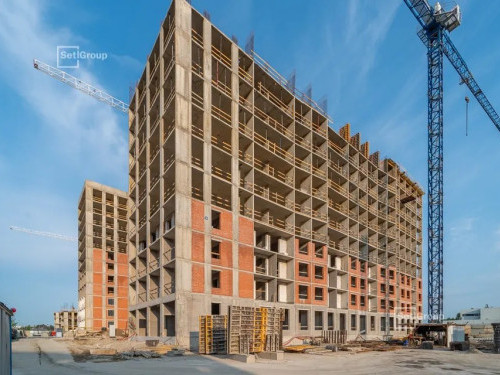

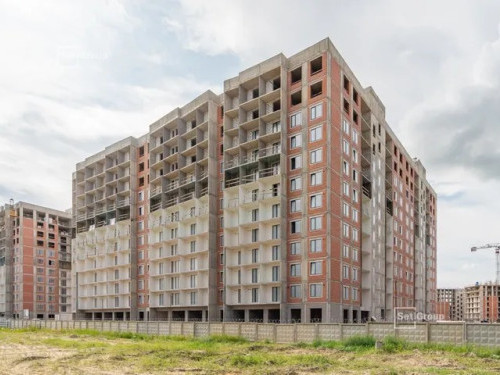

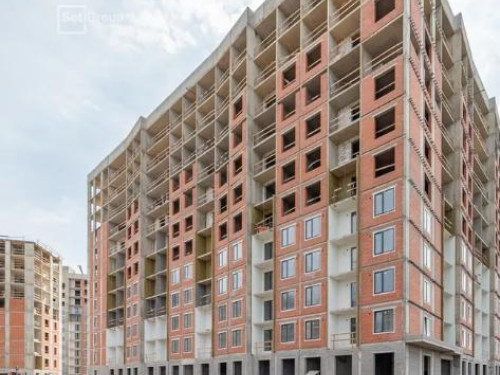

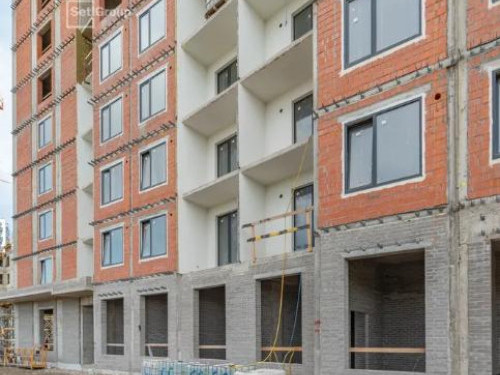

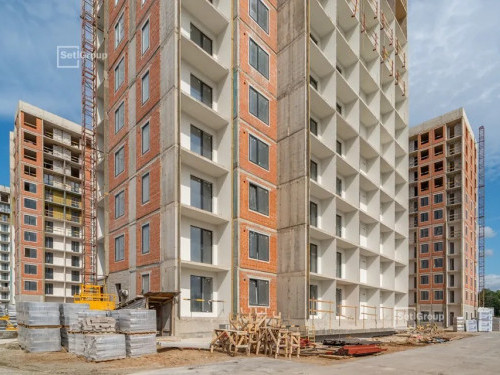

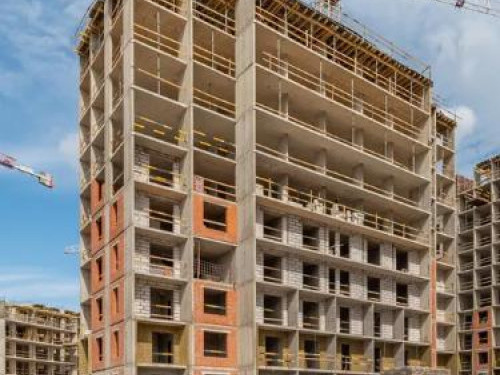

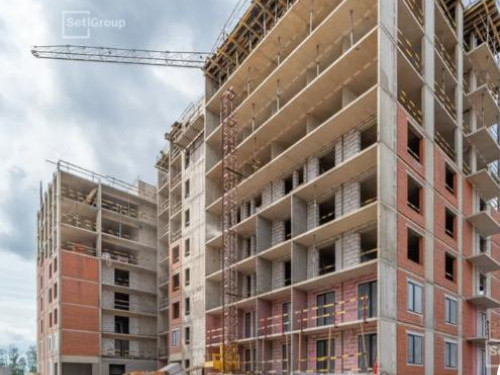

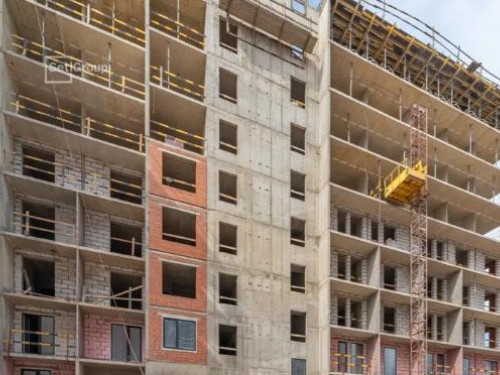

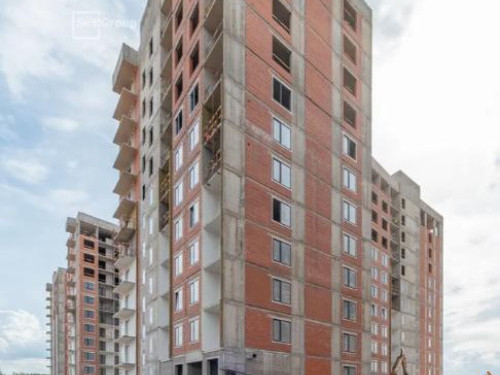

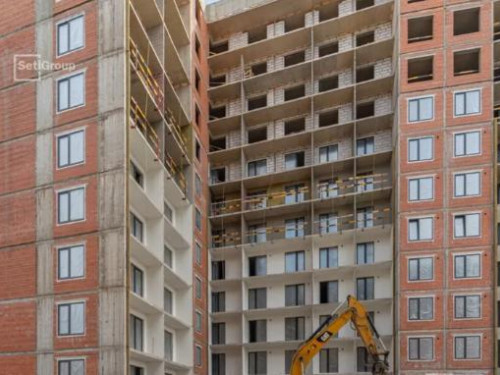

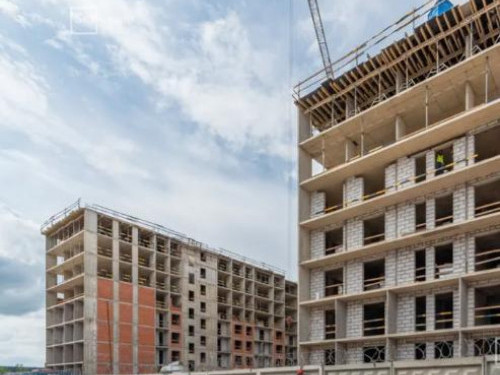

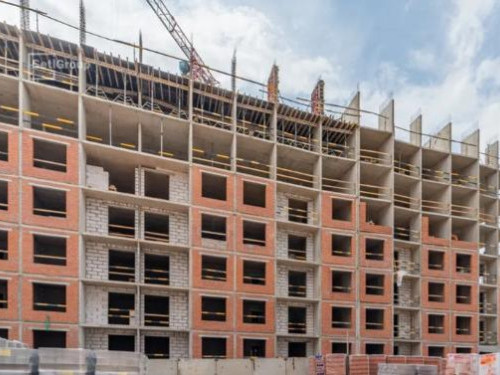

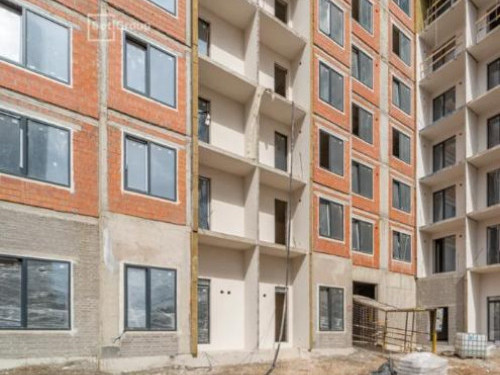

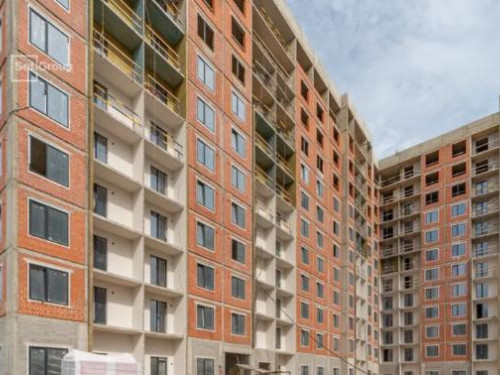

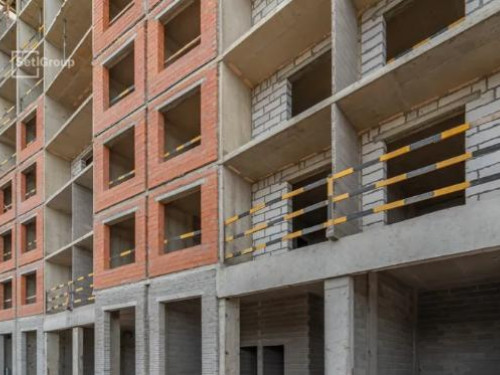

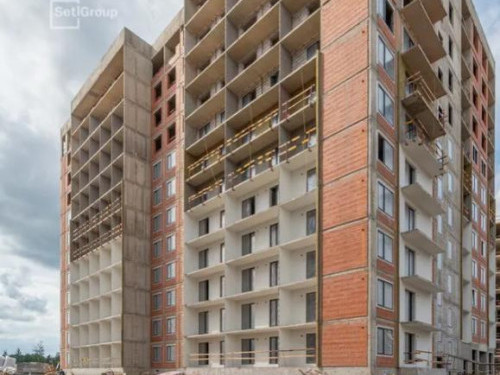

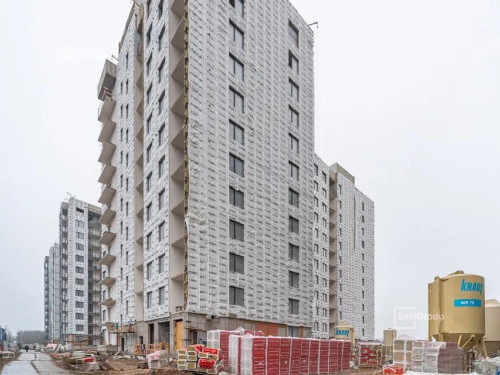

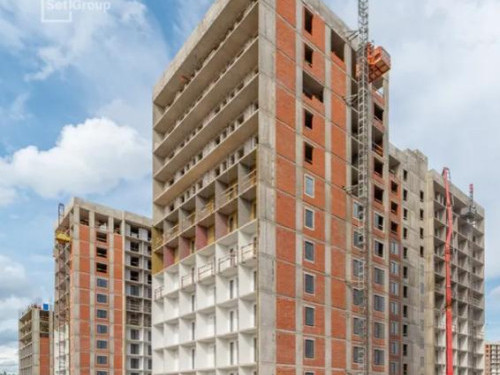

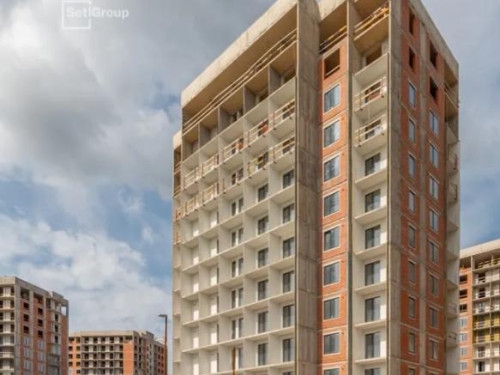

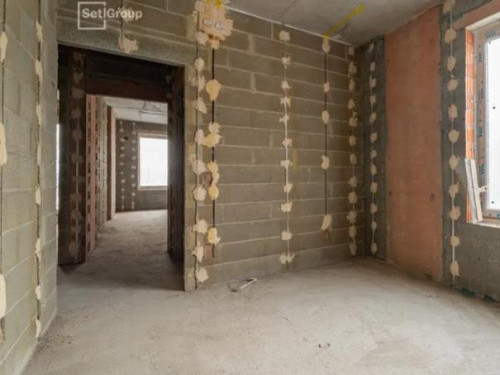

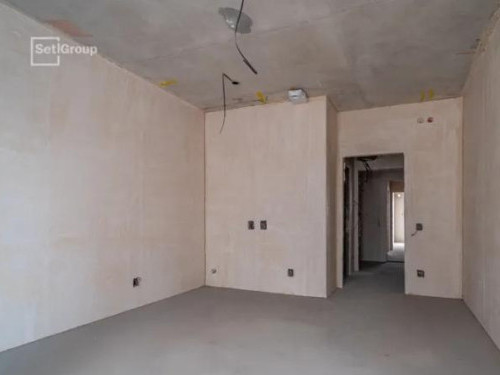

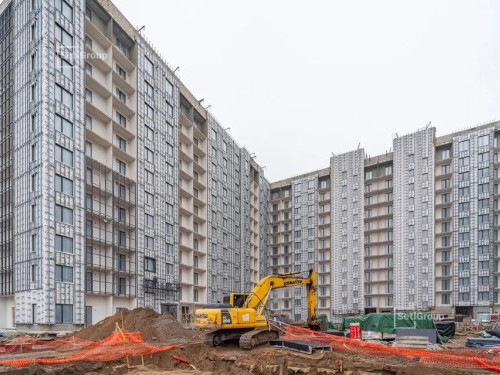

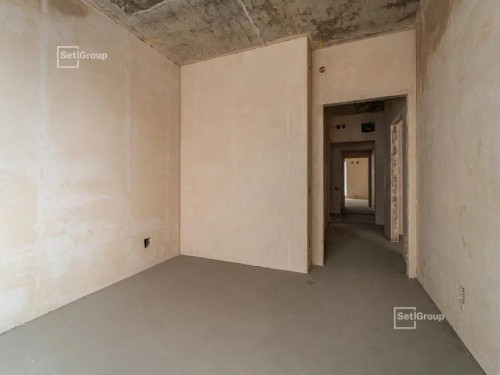

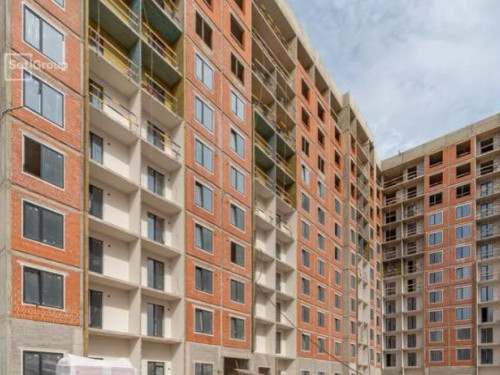

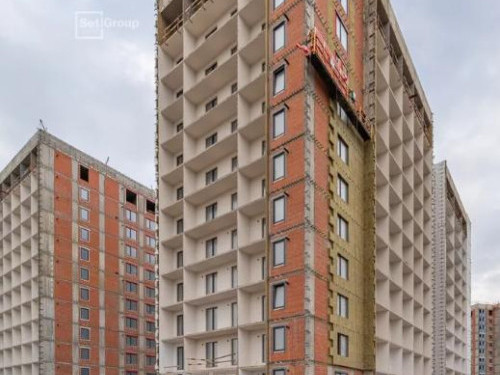

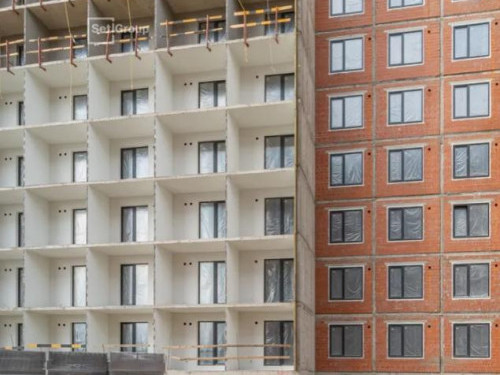

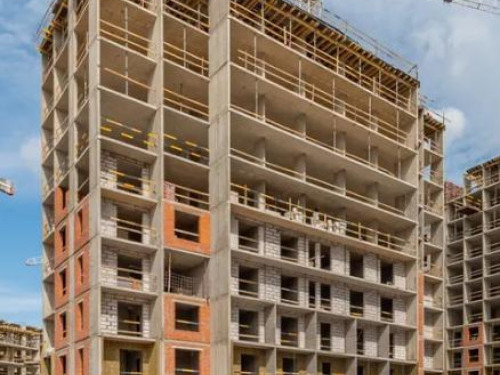

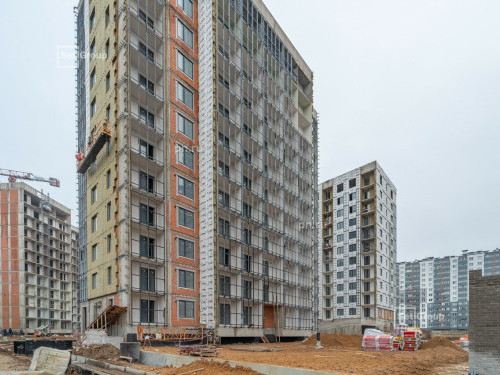

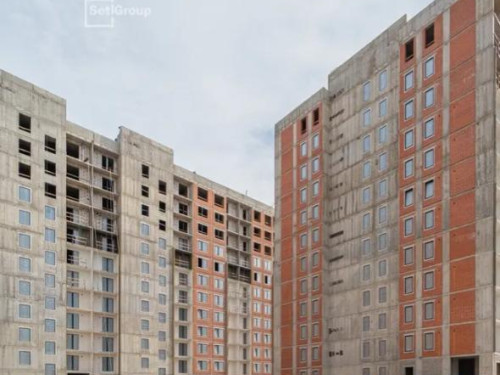

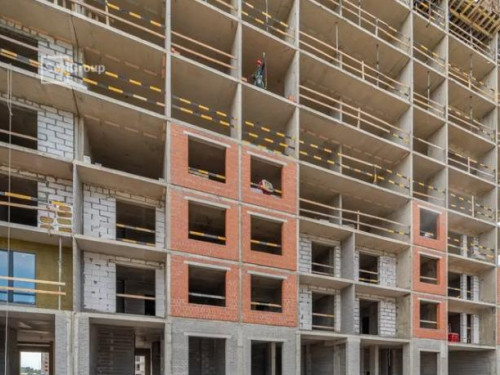

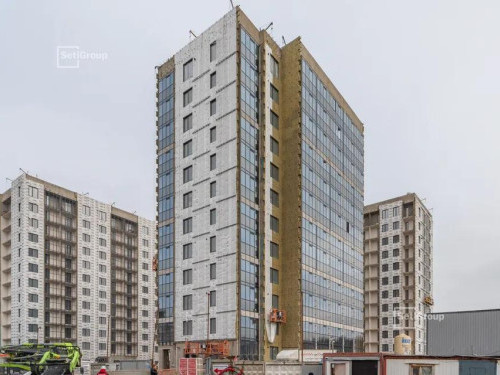

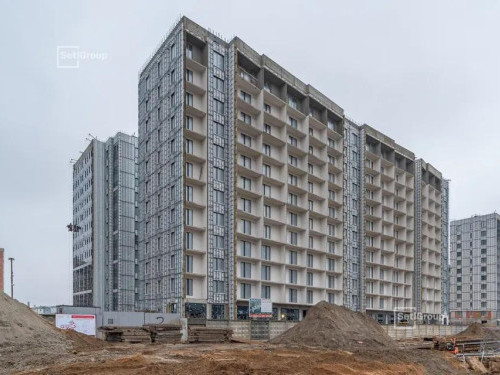

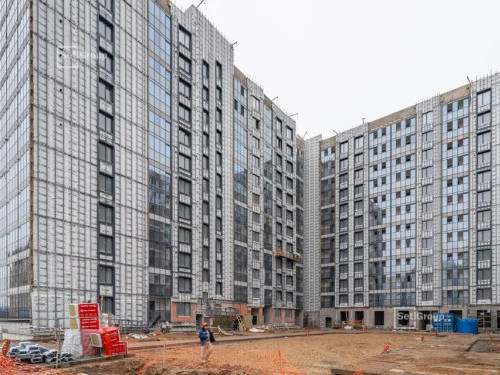

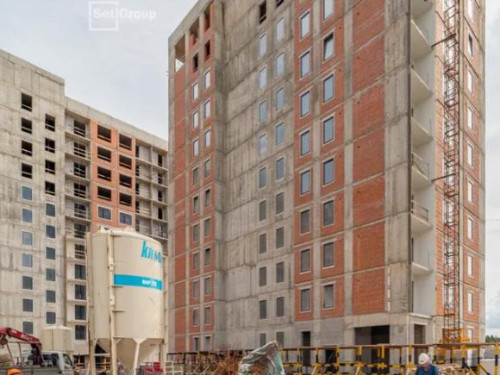

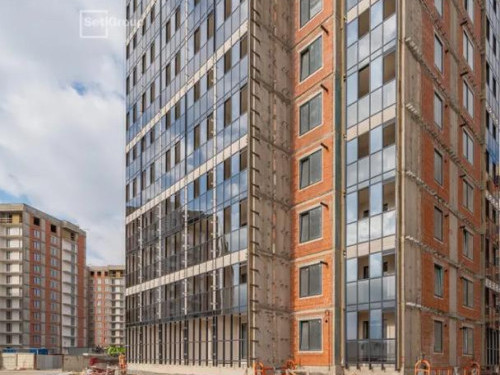

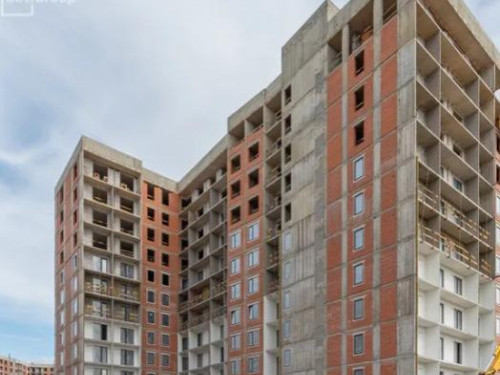

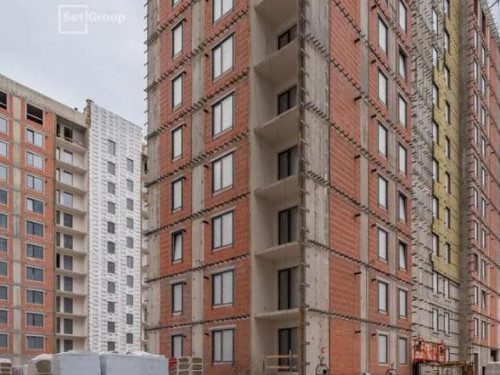

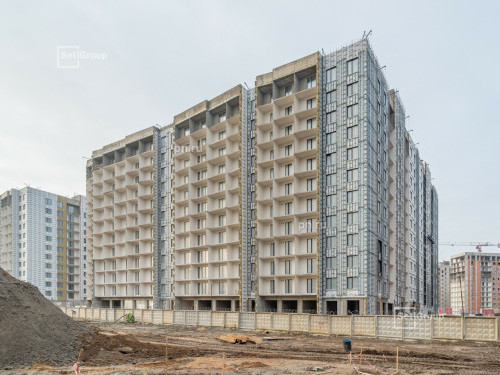

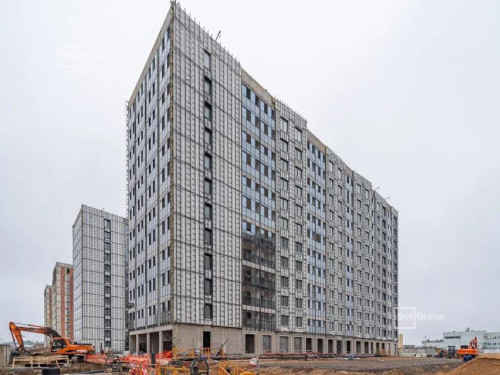

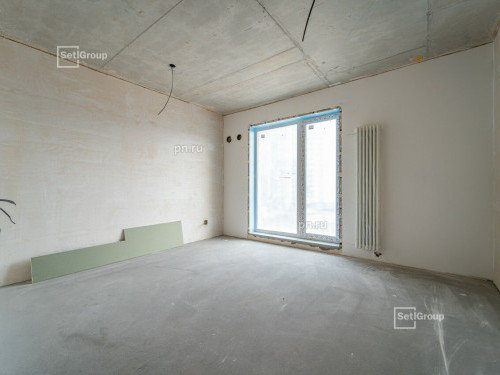

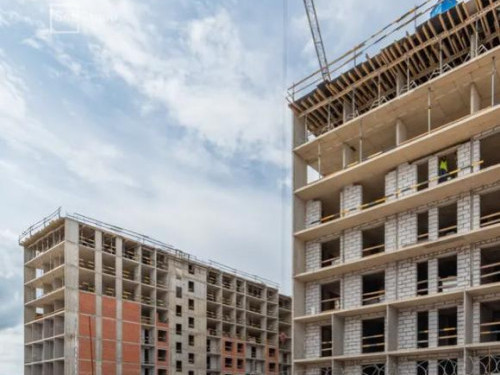

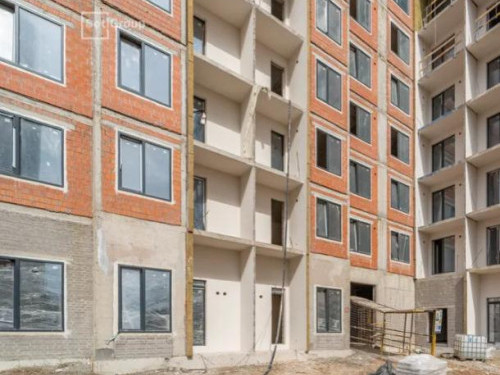

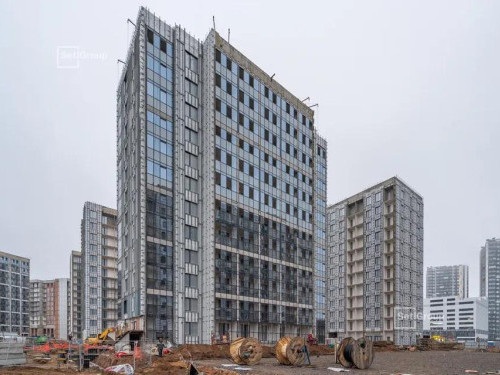

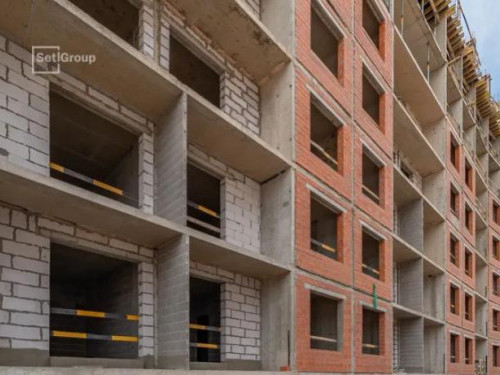

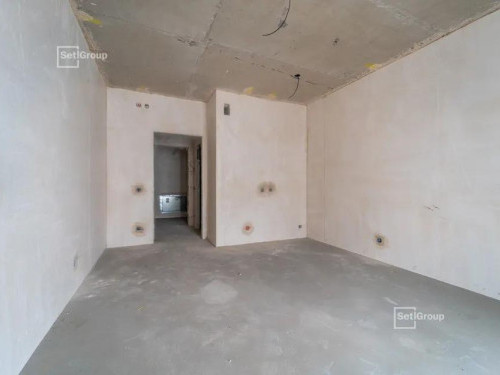

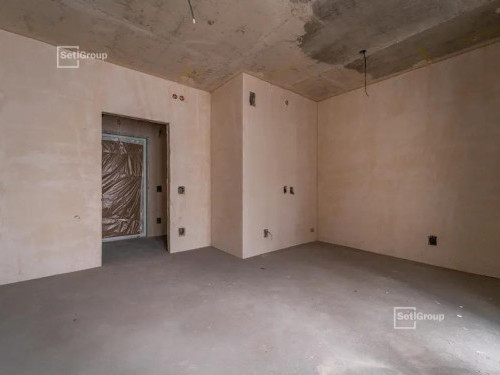

Ход строительства ЖК "Бионика Заповедная"
- Описание
- Ход строительства
- Инфраструктура
- Отзывы

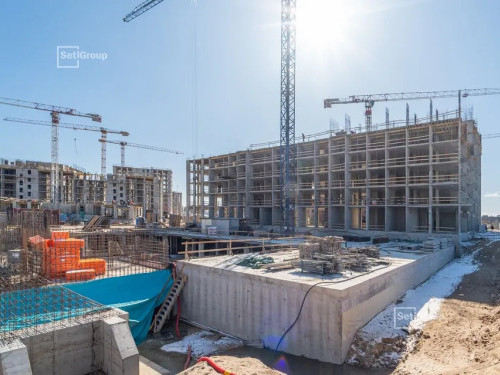

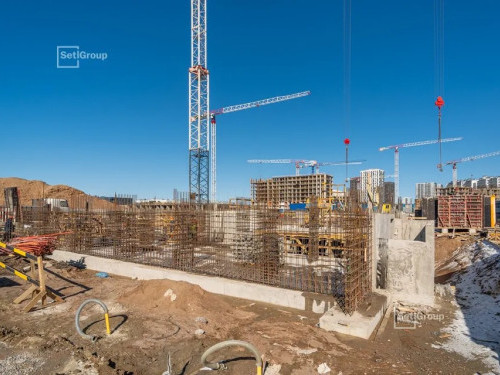

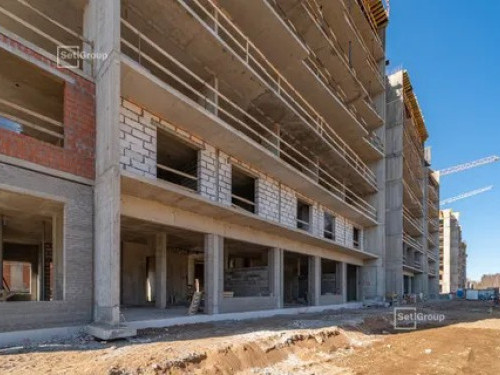

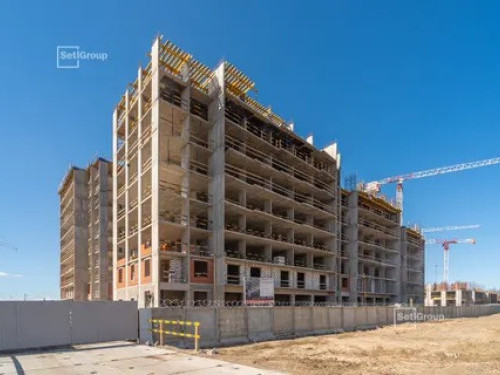

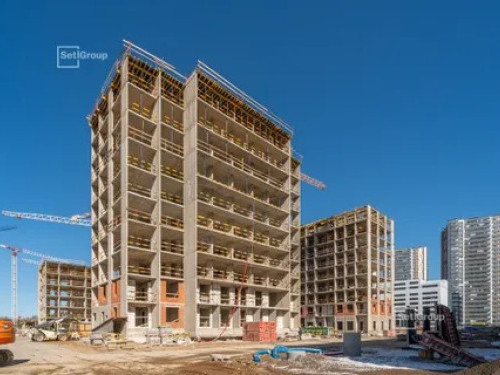

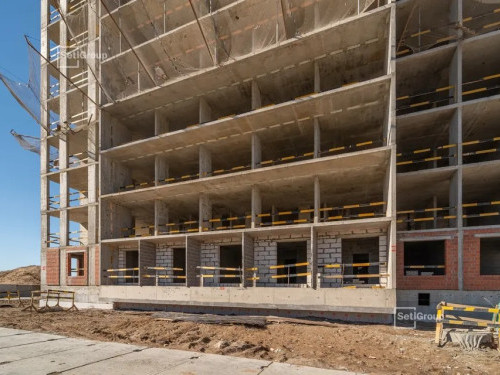

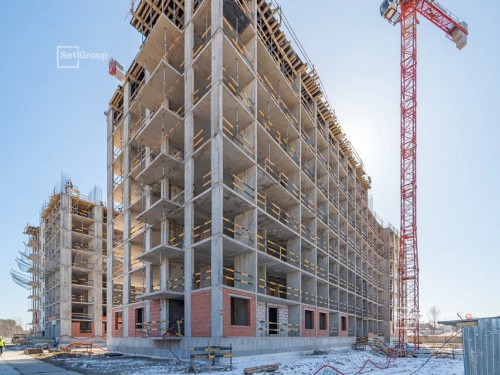

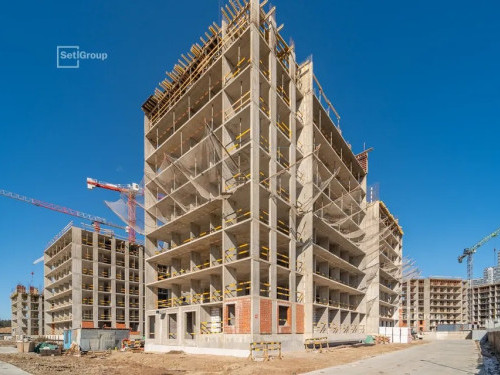

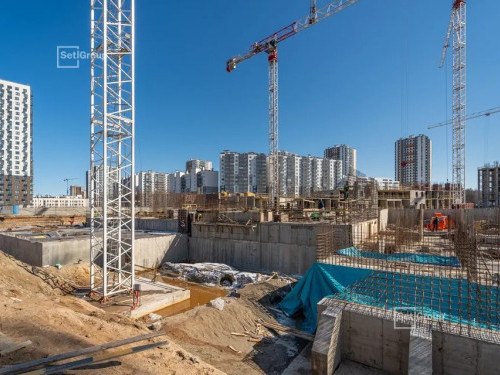

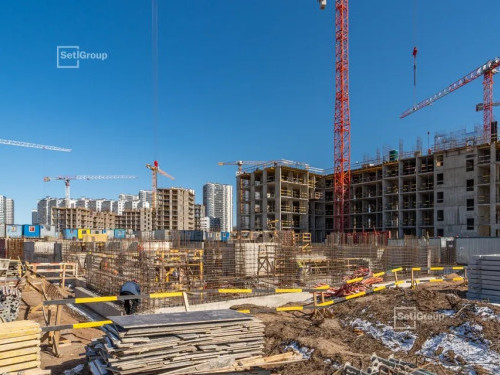

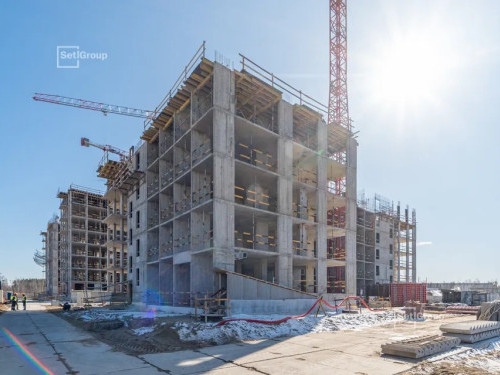

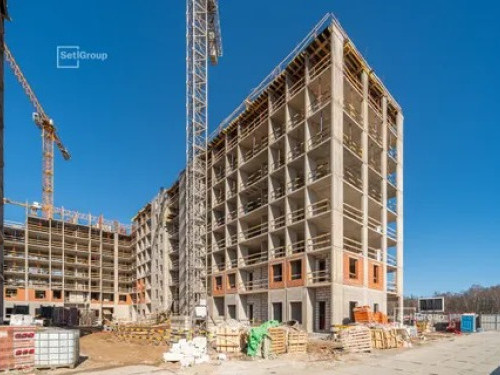

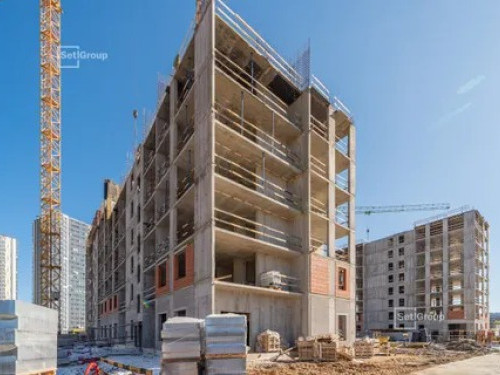

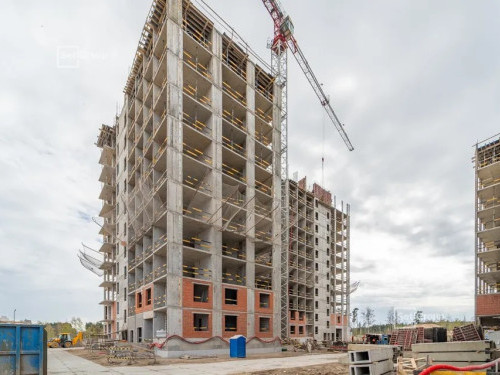

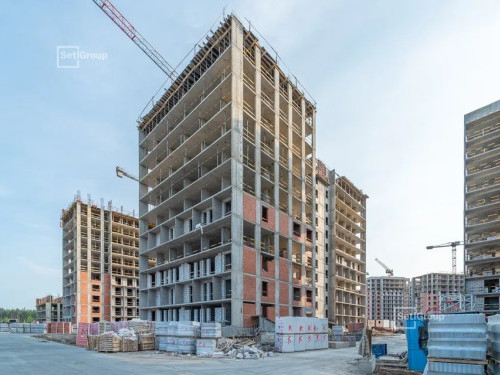

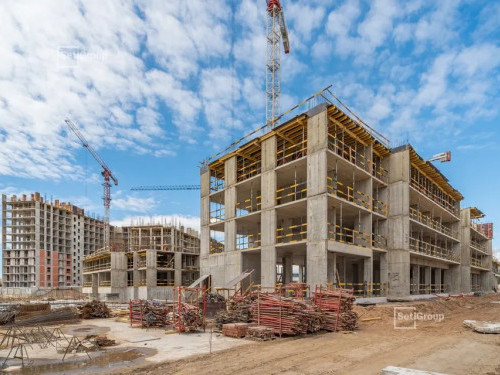

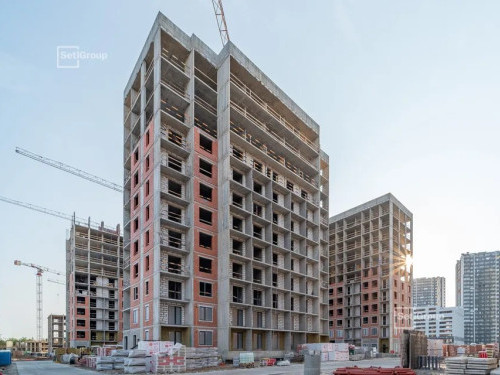

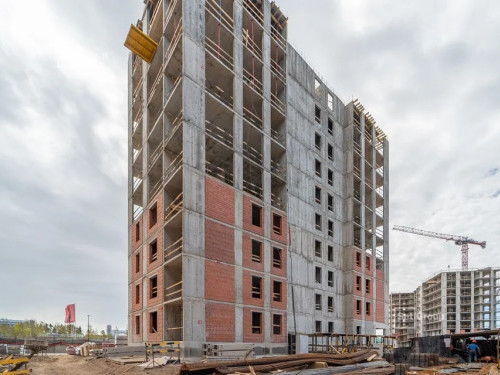

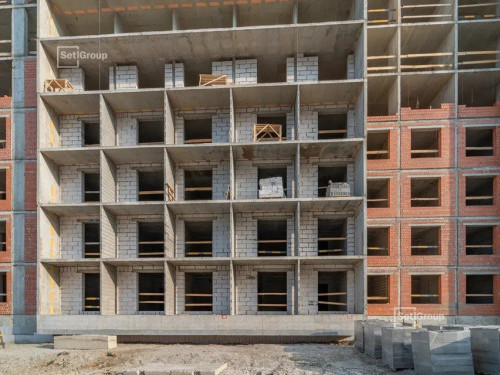

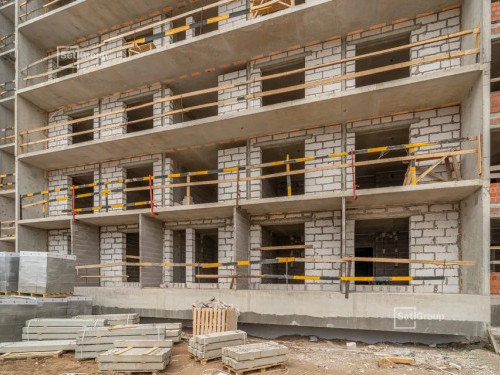

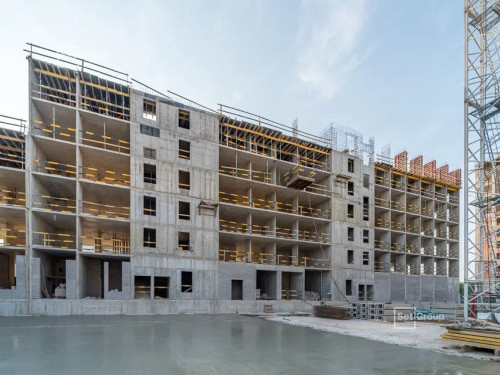

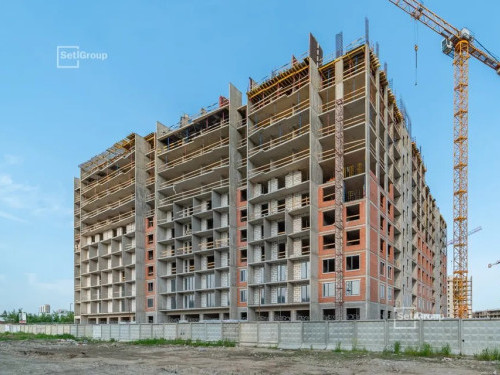

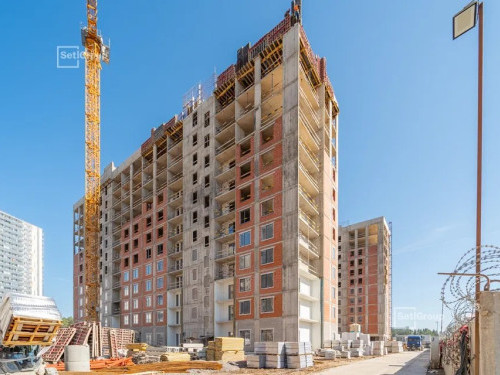

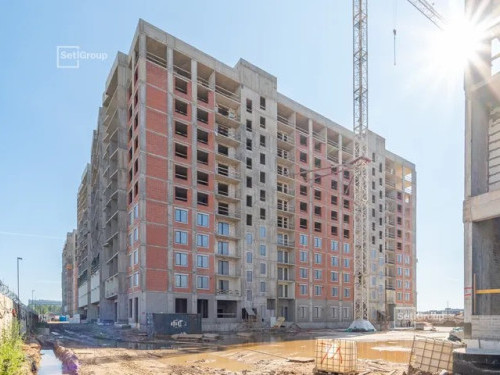

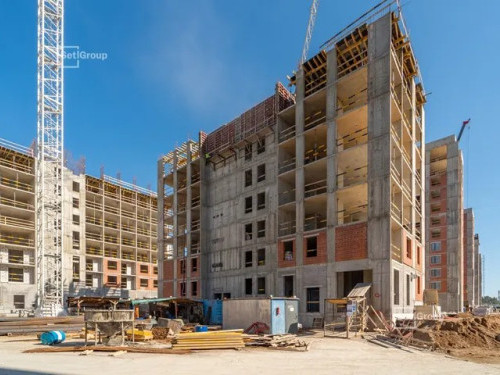

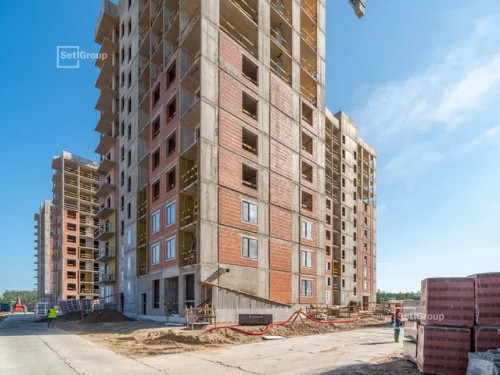

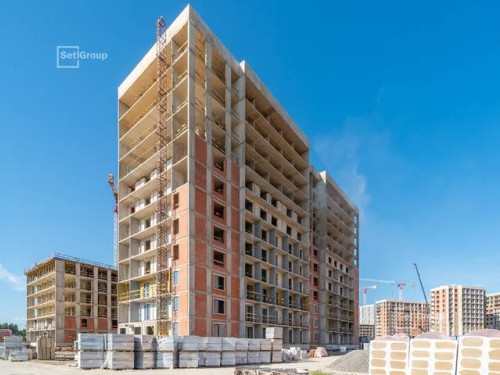

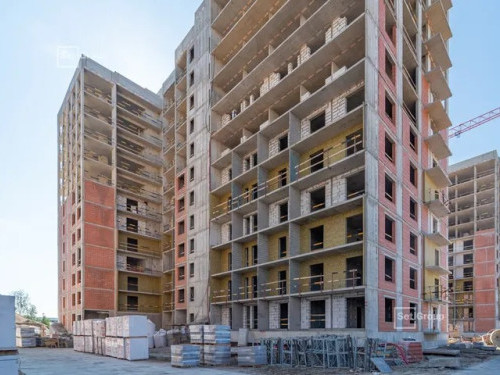

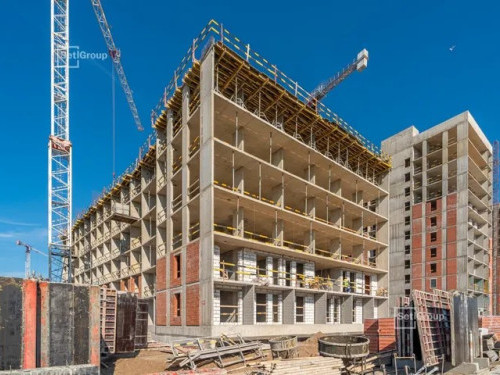

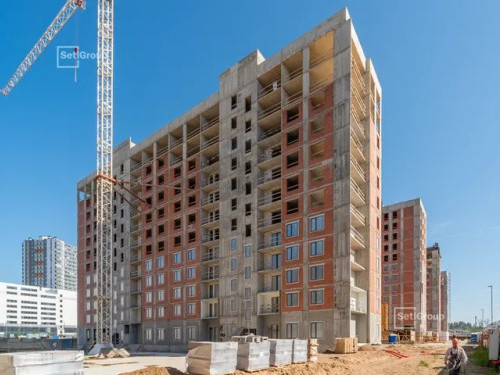

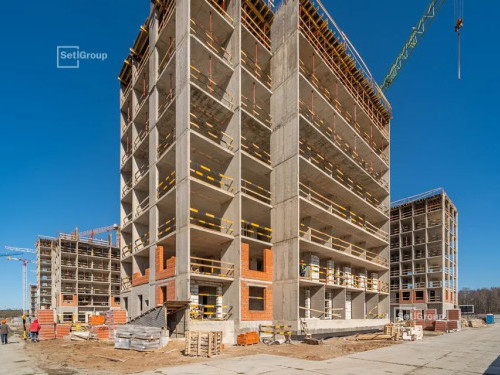

Март, 2025

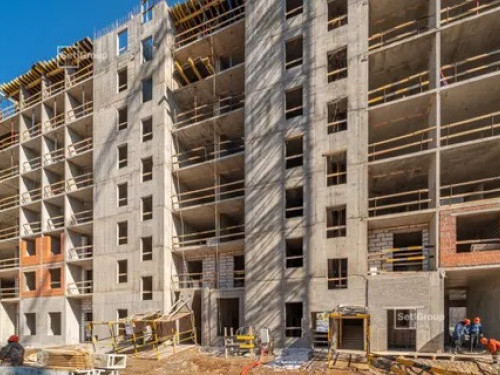

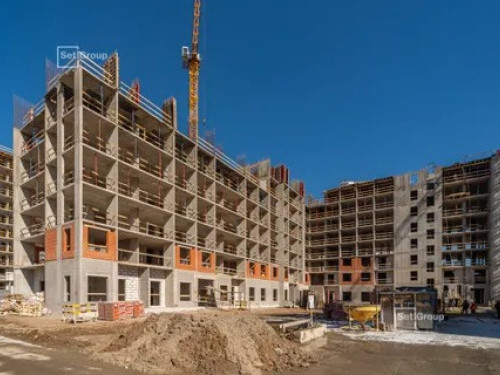

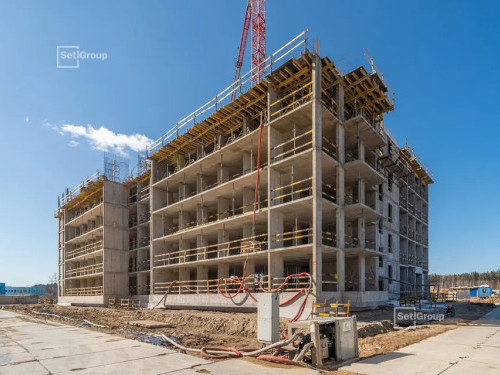

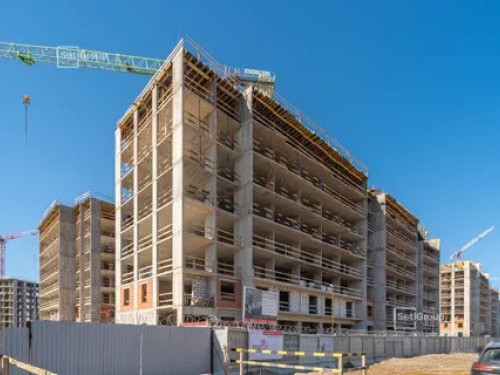

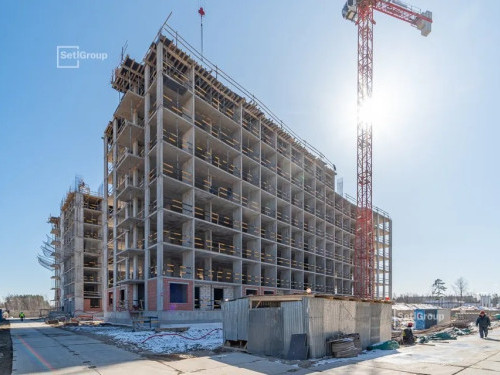

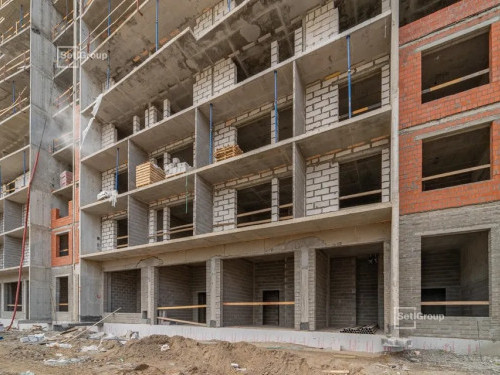

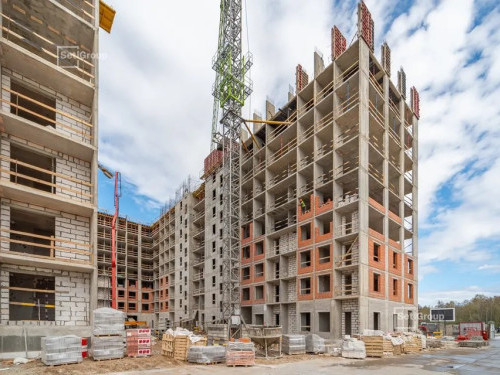

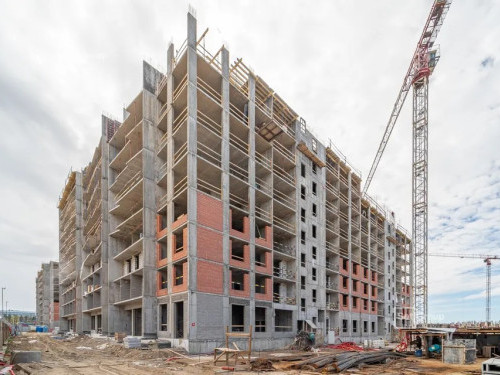

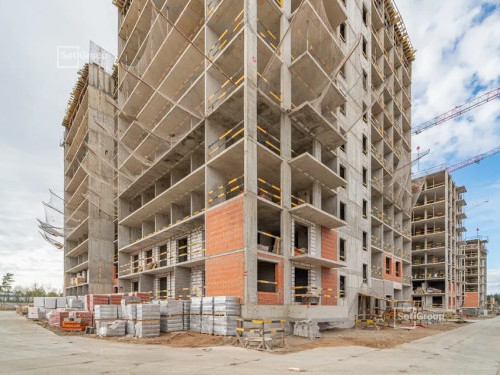

- 1.2 корпус
- Завершены работы по устройству стен и плиты перекрытия 5 этажа.
- Осуществляются работы по устройству:
- - стен 6 этажа – 80%.
- - плиты перекрытия над 6 этажом – 75%.
- - стен 7 этажа – 70%.
- - плиты перекрытия над 7 этажом –25%.
- - стояков отопления, вентиляции, водоснабжения и канализации – 30%.
- - ж/б лестничных маршей – 30%.
- - сборных ж/б вентиляционных блоков – 30%.
- - каменной кладки – 6%.
- 1.1 корпус
- Завершены работы по устройству:
- - стен 7 этажа.
- - плиты перекрытия над 7 этажом.
- Ведутся работы по устройству:
- - стен 8 этажа – 2%.
- - стояков отопления, вентиляции, водоснабжения и канализации – 16%.
- - ж/б лестничных маршей – 40%.
- - сборных ж/б вентиляционных блоков – 30%.
- - каменной кладки – 6%.
- 1.3 корпус
- Завершены работы по устройству:
- - стен 8 этажа.
- - плиты перекрытия над 8 этажом.
- Ведутся работы по устройству:
- - стен 9 этажа – 80%.
- - стояков отопления, вентиляции, водоснабжения и канализации – 16%.
- - ж/б лестничных маршей – 50%.
- - сборных ж/б вентиляционных блоков – 40%.
- - каменной кладки – 8%.
- 1.4 корпус
- Осуществляются работы по устройству:
- - стен подвала – 95%.
- - плиты перекрытия над подвалом – 85%.
- - стен и плиты перекрытия 1 этажа – 75%.
- - гидроизоляции – 40%.
- - стен и плиты перекрытия 2 этажа – 50%.
- - дренажа – 30%.
- - стен и плиты перекрытия 3 этажа – 50%.
- - стен и плиты перекрытия 4 этажа – 30%.
- - стен 5 этажа – 30%.
- - плиты перекрытия над 5 этажом – 28%.
- - стен 6 этажа – 26%.
- - плиты перекрытия над 6 этажом – 25%.
- - стен 7 этажа – 15%.
- - плиты перекрытия над 7 этажом – 12%.
- - каменной кладки – 4%.
- Ведутся работы по монтажу:
- - ж/б лестничных маршей – 12%.
- - сборных ж/б вентиляционных блоков – 12%.
- - стояков отопления, вентиляции, водоснабжения и канализации – 7%.

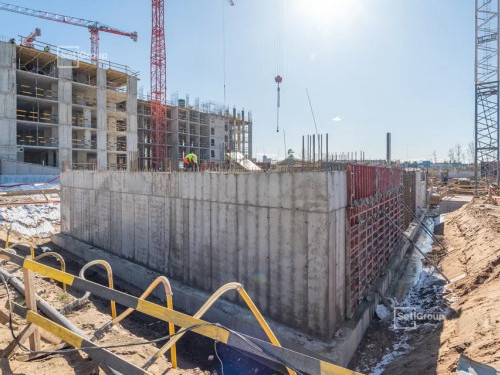

- Продолжаются работы по водопонижению.

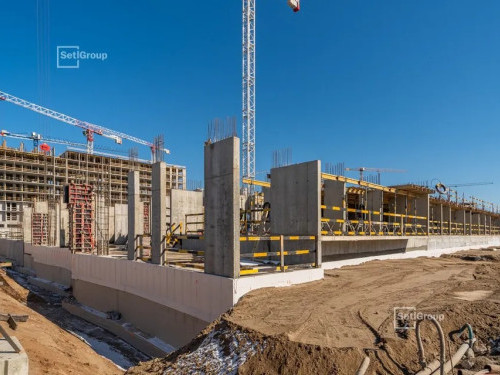

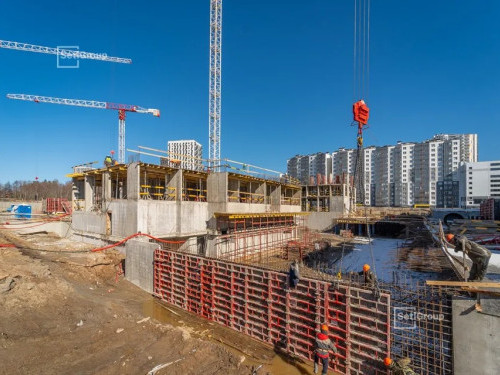

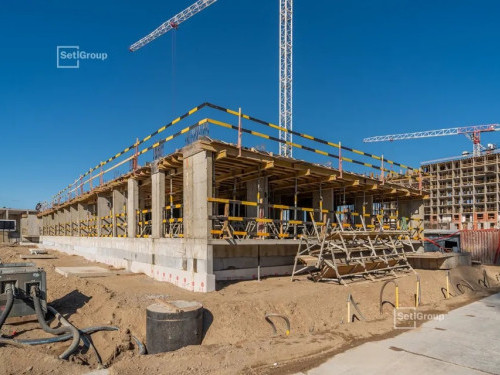

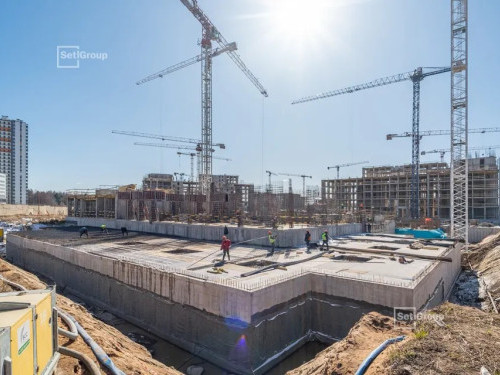

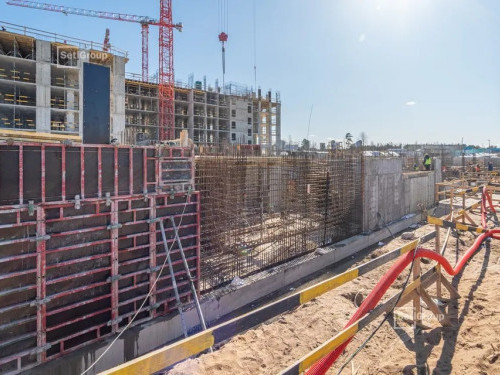

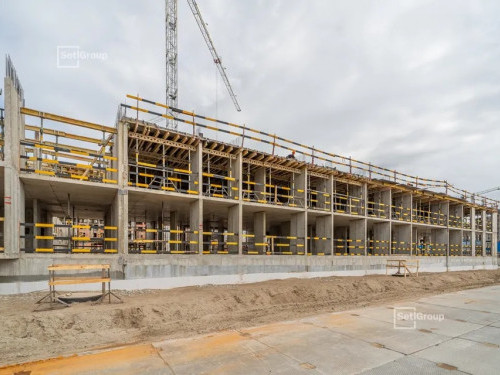

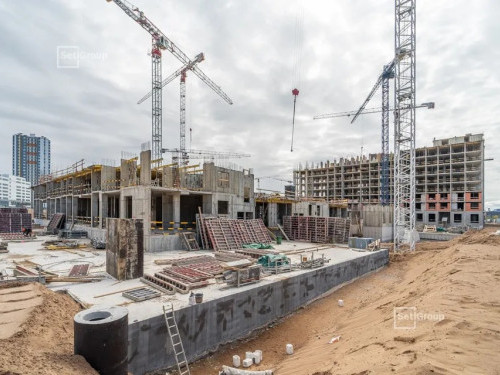

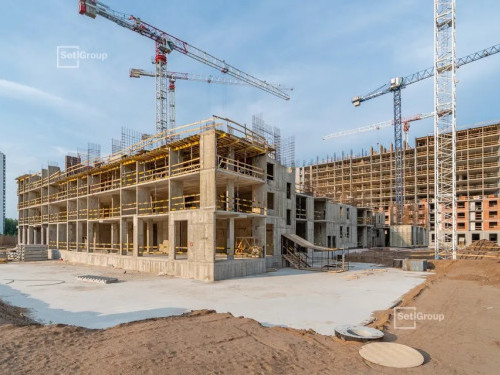

- 2.1 корпус
- Завершены работы по:
- - бетонированию стен технического этажа секций 1, 2, 4.
- - бетонированию плиты перекрытия технического этажа секции 1.
- Осуществляются работы по:
- - бетонированию стен технического этажа секции 3.
- - бетонированию плит перекрытий технического этажа секций 2 и 4.
- - бетонированию стен 1 этажа секции 1.
- - устройству гидроизоляции стен цокольного этажа.
- - утеплению стен цокольного этажа.
- Продолжаются работы по водопонижению.
- 2.2 корпус
- Осуществляются работы по бетонированию стен технического этажа секций 1 и 2.
- Продолжаются работы по водопонижению.
- 2.3 корпус
- Завершены работы по:
- - бетонированию стен 1-3 этажей секций 1 и 2.
- - бетонированию плит перекрытий 1, 2 этажей секций 1 и 2, 3 этажа секции 1.
- - доведению поверхностей монолитных конструкций технического этажа.
- - гидроизоляции и утеплению стен цокольного этажа.
- - устройству дренажа с обратной засыпкой.
- Осуществляются работы по:
- - бетонированию стен 4 этажа секции 1 – 80%.
- - бетонированию плиты перекрытия 3 этажа секции 2 – 70%.
- - устройству ж/б лестничных маршей и вентиляционных блоков.
- Продолжаются работы по водопонижению.
- 2.4 корпус
- Завершены работы в секциях 1 и 2 по устройству:
- - бетонирования стен и плит перекрытий 5 и 6 этажей.
- - сборных ж/б вентиляционных блоков 2 и 3 этажей.
- - ж/б лестничных маршей 5 этажа.
- Осуществляются работы по устройству:
- - бетонирования стен 6 этажа секции 2 – 20%.
- - ж/б лестничных маршей 6 этажа.
- - сборных ж/б вентиляционных блоков 4 этажа.
- Продолжаются работы по водопонижению.
- 2.5 корпус
- Завершены работы по:
- - бетонированию стен 5-7 этажей секций 1 и 2.
- - бетонированию плит перекрытий 7 этажа секции 1.
- - монтажу сборных ж/б вентиляционных блоков 2-4 этажей секций 1 и 2.
- - устройству ж/б лестничных маршей 6 этажа секций 1 и 2.
- Осуществляются работы по устройству:
- - бетонирования плит перекрытий 7 этажа секции 2 – 10%.
- - бетонирования лифтовых шахт 7 этажа секции 2- 80%.
- - ж/б лестничных маршей 7 этажа.
- - сборных ж/б вентиляционных блоков 5 этажа.
- Продолжаются работы по водопонижению.
Январь, 2025













































- 1.2 корпус
- Завершены работы по устройству:
- - стен 1 этажа;
- - плиты перекрытия над 1 этажом.
- Осуществляются работы по устройству:
- - стен 2 этажа – 90%;
- - плиты перекрытия над 2 этажом – 85%;
- - гидроизоляции – 80%;
- - стен 3 этажа – 75%;
- - плиты перекрытия над 3 этажом – 65%;
- - дренажа – 60%;
- - теплоизоляции стен подвала – 50%;
- - стен 4 этажа – 20%;
- - стояков отопления, вентиляции, водоснабжения и канализации – 2%.
- 1.1 корпус
- Завершены работы по устройству:
- - стен 4 этажа;
- - плиты перекрытия над 4 этажом;
- Приступили к работам по монтажу стояков отопления, вентиляции, водоснабжения и канализации.
- 1.3 корпус
- Завершены работы по устройству:
- - стен 5 этажа;
- - плиты перекрытия над 5 этажом.
- Осуществляются работы по монтажу стояков отопления, вентиляции, водоснабжения и канализации – 2%.
- 1.4 корпус
- Осуществляются работы по устройству:
- - стен подвала – 75%;
- - плиты перекрытия над подвалом – 60%;
- - стен 1 этажа – 30%;
- - плиты перекрытия над 1 этажом – 25%;
- - гидроизоляции – 15%;
- - стен 2 этажа – 20%;
- - плиты перекрытия над 2 этажом – 15%;
- - стен 3 этажа – 10%;
- - дренажа – 10%;
- - плиты перекрытия над 3 этажом – 5%;
- - каменной кладки – 2%.
- Ведутся работы по монтажу:
- - лестничных маршей – 5%;
- - стояков отопления, вентиляции, водоснабжения и канализации – 3%;
- - вентиляционных блоков – 3%.
- Продолжаются работы по водопонижению.
- 2.1 корпус
- Продолжаются работы по водопонижению.
- 2.2 корпус
- Продолжаются работы по водопонижению.
- 2.3 корпус
- Осуществляются работы по устройству:
- - стен технического этажа – 70%;
- - плиты перекрытия технического этажа – 15%.
- Продолжаются работы по водопонижению.
- 2.4 корпус
- Завершены работы по устройству:
- - плиты перекрытия 1 этажа;
- - стен 2 этажа;
- - плиты перекрытия 2 этажа.
- Осуществляются работы по устройству:
- - стен 3 этажа – 10%;
- - гидроизоляции технического этажа – 75%;
- - монолитных лестниц технического и 1 этажей – 50%;
- - ж/б лестничных маршей – 5%.
- Продолжаются работы по водопонижению.
- 2.5 корпус
- Завершены работы по устройству:
- - стен 2 этажа;
- - плиты перекрытия 2 этажа;
- - монолитных лестниц;
- - гидроизоляции технического этажа.
- Осуществляются работы по устройству:
- - стен 3 этажа – 90%;
- - плиты перекрытия 3 этажа – 10%;
- - сборных ж/б лестничных маршей – 15%;
- - сборных ж/б вентиляционных блоков – 5%.
- Продолжаются работы по водопонижению.
2024
Ноябрь












































- 1.2 корпус
- Завершены работы по устройству стен подвала.
- Ведутся работы по устройству:
- - плиты перекрытия над подвалом – 90%;
- - стен 1 этажа – 70%;
- - гидроизоляции – 40%;
- - плиты перекрытия над 1 этажом – 20%;
- - дренажа – 15%;
- - теплоизоляции стен подвала – 7%.
- 1.1 корпус
- Завершены работы по устройству:
- - плиты перекрытия над 1 этажом;
- - гидроизоляции;
- - дренажа.
- Ведутся работы по устройству:
- - стен 2 этажа – 60%;
- - теплоизоляции цоколя – 60%;
- - обратной засыпки – 50%.
- 1.3 корпус
- Завершены работы по устройству:
- - стен 2 этажа;
- - плиты перекрытия над 2 этажом;
- - гидроизоляции;
- - дренажа.
- Ведутся работы по устройству:
- - стен 3 этажа – 3%;
- - теплоизоляции – 35%;
- - обратной засыпки – 30%.
- 1.4 корпус
- Завершены работы по устройству:
- - организации строительной площадки;
- - котлована.
- Ведутся работы по устройству:
- - бетонной подготовки – 90%;
- - ростверка – 80%;
- - стен подвала –30%;
- - плиты перекрытия над подвалом – 15%;
- - стен 1 этажа – 10%;
- - плиты перекрытия над 1 этажом – 7%;
- - гидроизоляции – 7%;
- - стен 2 этажа – 3%;
- - дренажа – 3%.
- Выполняются работы по водопонижению.
- 2.1 корпус
- Завершены работы по:
- - организации строительной площадки;
- - разработке котлована.
- Продолжаются работы по водопонижению.
- 2.2 корпус
- Завершены работы по:
- - организации строительной площадки;
- - устройству ростверка.
- Продолжаются работы по водопонижению.
- 2.3 корпус
- Завершены работы по:
- - организации строительной площадки;
- - устройству ростверка.
- Продолжаются работы по водопонижению.
- 2.4 корпус
- Завершены работы по:
- - организации строительной площадки;
- - устройству ростверка.
- Продолжаются работы по водопонижению.
- 2.5 корпус
- Завершены работы по:
- - организации строительной площадки;
- - устройству стен технического этажа.
- Продолжаются работы по водопонижению.
Октябрь









































- Корпус 2.1 - 2.5
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 10%.
- 1.2 корпус
- Завершены работы по устройству ростверка.
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 90%.
- Ведутся работы по устройству стен подвала – 50%.
- Ведутся работы по монтажу плиты перекрытия над подвалом – 30%.
- 1.1 корпус
- Завершены работы по устройству стен подвала.
- Завершены работы плиты перекрытия над подвалом.
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 90%.
- Ведутся работы по армированию стен 1 этажа – 80%.
- 1.3 корпус
- Завершены работы по устройству стен подвала.
- Завершены работы по устройству плиты перекрытия над подвалом.
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 80%.
- Ведутся работы по армированию стен 1 этажа – 30%.
- 1.4 корпус
- Завершены работы по устройству свайного основания.
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 50%.
- Ведутся работы по разработке котлована – 70%.
- Осуществляются работы по устройству бетонной подготовки – 20%.
- Осуществляются работы по устройству – 5%.
- Осуществляются работы по устройству стен подвала – 5%.
Сентябрь



















- 1.2 корпус
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 80%.
- Ведутся работы по бетонированию стен подвала – 40%.
- 1.1 корпус
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 80%.
- Ведутся работы по бетонированию стен подвала – 60%.
- 1.3 корпус
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 70%.
- Ведутся работы по устройству стен подвала – 5%.
- 1.4 корпус
- Ведутся работы по водопонижению.
- Ведутся работы по организации строительной площадки – 30%.
- Ведутся работы по разработке котлована – 50%.
- Ведутся работы по погружению свай – 40%.
- Ведутся работы по устройству бетонной подготовки – 8%.

a
a за м²
Тип | |
Площадь | |
Этаж | |
Срок сдачи | |
Отделка | |
Корпус | |
S кухни | |
S жилая | |
Потолки | 2.77 м |
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком
Обратный звонок
Заполните контактные данные. Вам перезвонят и ответят на все вопросы.
Заказать обратный звонок
Вернуться назад Успешно
Мы позвоним вам в и ответим на все вопросы.
Хорошо

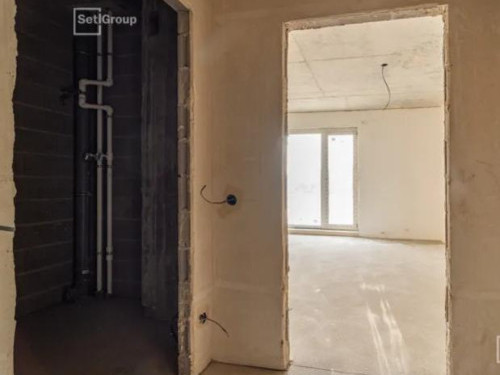

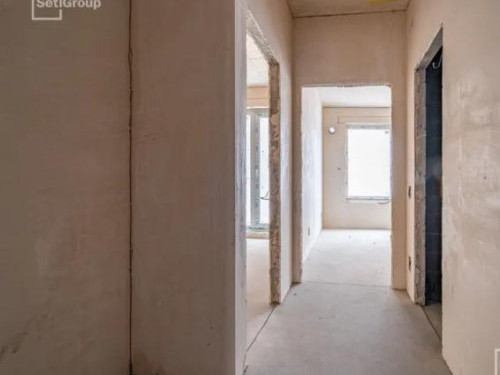

Позвонить самостоятельно - Планировка

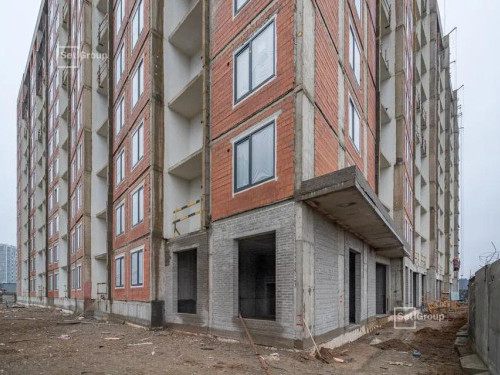

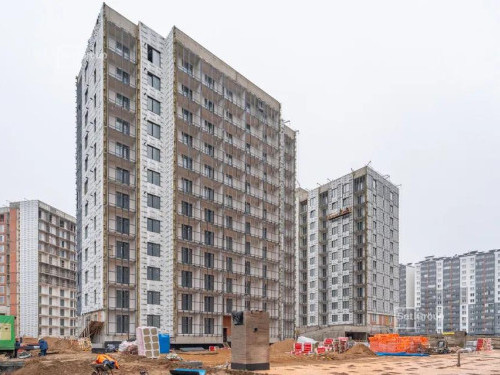

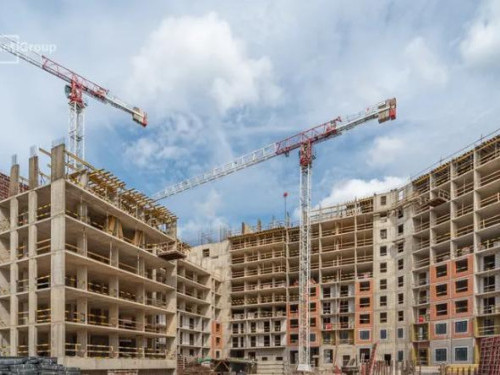

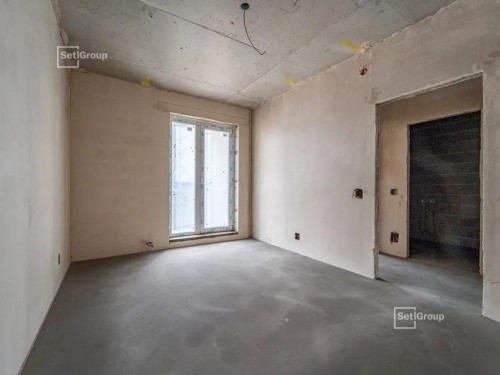

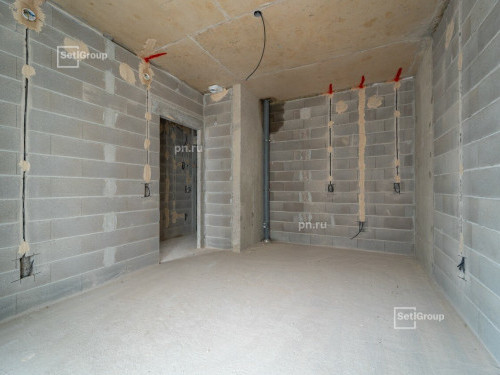

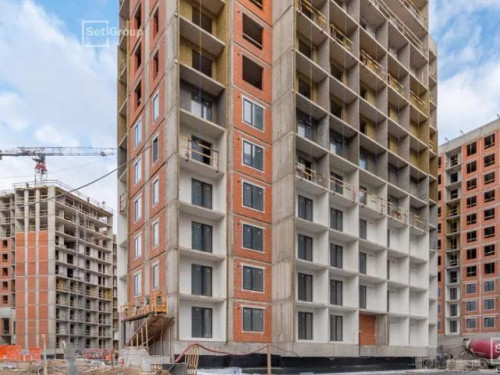

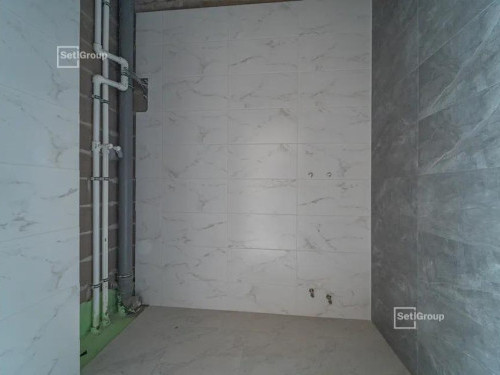

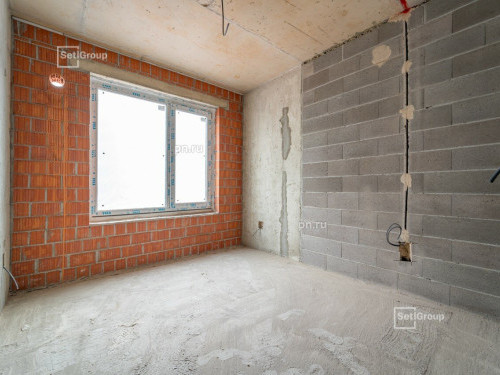

- На карте
- На других этажах
Звонок заказан
Ожидайте, перезвоним в ближайшее
время на номер
