Май, 2020

  • 9 корпус
  • Завершены работы по устройству вентилируемого фасада 1 и 2 секции.
  • Завершены работы по отделке потолка в местах общего пользования.
  • Завершены работы по монтажу вентиляционной системы.
  • Завершены работы по монтажу лифтов.
  • Завершены работы по устройству электрики.
  • Завершены работы по монтажу радиаторов отопления.
  • Дом сдан в эксплуатацию.
  • 8 корпус
  • Ведутся работы по кирпичной кладке наружных стен 1–15 этажей 1 секции-90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–16 этажей 2 секции-90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–18 этажей 3 секции-90%.
  • Ведутся работы по устройству окон 1–15 этажей 1 секции-90%.
  • Ведутся работы по устройству окон 1–16 этажей 2 секции-90%.
  • Ведутся работы по устройству окон 1–17 этажей 3 секции-80%.
  • Ведутся работы по штукатурке наружных стен 2–16 этажей 2 секции-60%.
  • Ведутся работы по штукатурке наружных стен 2–7 этажей 3 секции-60%.
  • Ведутся работы по штукатурке наружных стен 8–17 этажей 3 секции-40%.
  • Ведутся работы по устройству вентилируемого фасада 1 и 2 секции-45%.
  • Ведутся работы по устройству вентилируемого фасада 3 секции-20%.
  • Ведутся работы по монтажу вентиляционной системы-70%.
  • Ведется монтаж остекления балконов 1–3 секции-60%.

Апрель, 2020

  • 9 корпус
  • Ведутся работы по устройству вентилируемого фасада 1 и 2 секции 92%.
  • Завершены работы по отделке стен и пола в местах общего пользования 1 и 2 секции.
  • Ведутся работы по отделке потолка в местах общего пользования 90%.
  • 8 корпус
  • Ведутся работы по кирпичной кладке наружных стен 1–15 этажей 1 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–16 этажей 2 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–18 этажей 3 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–15 этажей 1 секции 95%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–16 этажей 2 секции 95%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–18 этажей 3 секции 95%.
  • Ведутся работы по устройству окон 1–15 этажей 1 секции 80%.
  • Ведутся работы по устройству окон 1–16 этажей 2 секции 80%.
  • Ведутся работы по устройству окон 1–7 этажей 3 секции 60%.
  • Ведутся работы по устройству окон 8–17 этажей 3 секции 40%.
  • Ведутся работы по штукатурке наружных стен 1–15 этажей 1 секции 80%.
  • Ведутся работы по штукатурке наружных стен 2–16 этажей 2 секции 60%.
  • Ведутся работы по штукатурке наружных стен 2–7 этажей 3 секции 60%.
  • Ведутся работы по устройству вентилируемого фасада 1 и 2 секции 10%.
  • Ведутся работы по монтажу вентиляционной системы 40%.
  • Ведется монтаж остекления балконов 1–2 секции 30%.

Март, 2020

  • 9 корпус
  • Ведутся работы по устройству вентилируемого фасада 2 секции 90%.
  • Ведутся работы по устройству вентилируемого фасада 1 секции 85%.
  • Ведутся работы по монтажу остекления балконов 1 секции 98%.
  • Ведутся работы по отделке стен в МОП 1 и 2 секции 97%.
  • Ведутся работы по отделке потолка в МОП 70%.
  • Ведутся работы по отделке пола в МОП 99%.
  • Завершены работы по монтажу ограждения лестничной клетки 100%.
  • 8 корпус
  • Ведутся работы по кирпичной кладке наружных стен 1–15 этажей 1 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–16 этажей 2 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–18 этажей 3 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–15 этажей 1 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–16 этажей 2 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–18 этажей 3 секции 90%.
  • Ведутся работы по устройству окон 1–15 этажей 1 секции 60%.
  • Ведутся работы по устройству окон 1–7 этажей 2–3 секции 60%.
  • Ведутся работы по штукатурке наружных стен 1–15 этажей 1 секции 60%.
  • Ведутся работы по штукатурке наружных стен 2–7 этажей 2–3 секции 50%.

Февраль, 2020

  • 9 корпус
  • Ведутся работы по устройству вентилируемого фасада 2 секции 77%.
  • Ведутся работы по устройству вентилируемого фасада 1 секции 60%.
  • Ведутся работы по монтажу остекления балконов 1 секции 88%.
  • Ведутся работы по отделке стен в МОП 1 и 2 секции 85%.
  • Ведутся работы по отделке потолка в МОП 20%.
  • Ведутся работы по отделке пола в МОП 90%.
  • Ведутся работы по монтажу лестничной клетки 90%.
  • 8 корпус
  • Завершены работы по устройству стен и перекрытий 16 этажа 3 секции 100%.
  • Ведутся работы по кирпичной кладке наружных стен 1–15 этажей 1 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–15 этажей 2 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–15 этажей 3 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–12 этажей 1 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–11 этажей 2 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–8 этажей 3 секции 90%.

Январь, 2020

  • 9 корпус
  • Завершены работы по кирпичной кладке наружных стен 2–18 этажей 1 секции 100%.
  • Завершены работы по устройству окон 2–18 этажей 1 секции 100%.
  • Ведутся работы по устройству вентилируемого фасада 2 секции 75%.
  • Ведутся работы по устройству вентилируемого фасада 1 секции 60%.
  • Завершены работы по монтажу остекления балконов 2 секции 100%.
  • Ведутся работы по монтажу остекления балконов 1 секции 85%.
  • Ведутся работы по отделке стен в местах общего пользования 2–18 этажей 1 секции 85%.
  • Ведутся работы по отделке стен в местах общего пользования 2–16 этажей 2 секции 85%.
  • Ведутся работы по отделке потолка в местах общего пользования 17%.
  • Ведутся работы по отделке пола в местах общего пользования 85%.
  • Ведутся работы по монтажу лестничной клетки 84%.
  • 8 корпус
  • Завершены работы по устройству стен и перекрытий 16 этажа 2 секции 100%.
  • Ведутся работы по кирпичной кладке наружных стен 1–14 этажей 1 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–14 этажей 2 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–13 этажей 3 секции 90%.
  • Завершены работы по устройству внутренних стен и перегородок 1–8 этажей 1 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–10 этажей 2 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–8 этажей 3 секции 90%.
2019

Декабрь

  • 9 корпус
  • Ведутся работы по кирпичной кладке наружных стен 2–18 этажей 1 секции 90%.
  • Завершены работы по кирпичной кладке наружных стен 4–16 этажей 2 секции.
  • Ведутся работы по устройству окон 2–16 этажей 2 секции 98%.
  • Ведутся работы по устройству окон 2–18 этажей 1 секции 65%.
  • Ведутся работы по устройству вентилируемого фасада 2 секции 75%.
  • Ведутся работы по устройству вентилируемого фасада 1 секции 45%.
  • Ведутся работы по монтажу остекления балконов 2 секции 90%.
  • Ведутся работы по монтажу остекления балконов 1 секции 60%.
  • Ведутся работы по отделке стен в местах общего пользования 2–18 этажей 1 секции 75%.
  • Ведутся работы по отделке стен в местах общего пользования 2–16 этажей 2 секции 80%.
  • Ведутся работы по отделке потолка в местах общего пользования 15%.
  • Ведутся работы по отделке пола в местах общего пользования 60%.
  • Ведутся работы по монтажу лестничной клетки 60%.
  • 8 корпус
  • Завершены работы по устройству стен и перекрытий 14 этажа 2 секции.
  • Завершены работы по устройству стен и перекрытий 13 этажа 3 секции.
  • Ведутся работы по устройству стен и перекрытий 14 этажа 3 секции 40%.
  • Завершены работы по устройству стен и перекрытий 15 этажа 1 секции.
  • Ведутся работы по кирпичной кладке наружных стен 1–10 этажей 1 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–9 этажей 2 секции 90%.
  • Ведутся работы по кирпичной кладке наружных стен 1–8 этажей 3 секции 90%.
  • Завершены работы по устройству внутренних стен и перегородок 1–2 этажей 1 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–5 этажей 2 секции 90%.
  • Ведутся работы по устройству внутренних стен и перегородок 1–5 этажей 3 секции 90%.

Ноябрь

  • 9 корпус
  • Ведутся работы по кирпичной кладке наружных стен 2–18 этажей 1 секции-90%;
  • Ведутся работы по кирпичной кладке наружных стен 4–16 этажей 2 секции-90%;
  • Завершены работы по устройству внутренних перегородок 2–18 этажей 1 секции-100%;
  • Ведутся работы по устройству окон 2–16 этажей 2 секции-90%;
  • Ведутся работы по устройству окон 2–16 этажей 1 секции-45%;
  • Завершены работы по устройству стяжки в квартирах и местах общего пользования 2–18 этажей 1 секции-100%;
  • Ведутся работы по устройству вентилируемого фасада 2 секции-70%;
  • Ведутся работы по устройству вентилируемого фасада 1 секции-35%;
  • Ведутся работы по монтажу остекления балконов 2 секции-85%;
  • Ведутся работы по отделке стен в местах общего пользования 2–18 этажей 1 секции-65%;
  • Ведутся работы по отделке стен в местах общего пользования 2–16 этажей 2 секции-70%;
  • Ведутся работы по отделке потолка в местах общего пользования-15%;
  • Ведутся работы по отделке пола в местах общего пользования-50%.
  • 8 корпус
  • Завершены работы по устройству стен и перекрытий 13 этажа 1, 2 секции-100%;
  • Ведутся работы по устройству стен и перекрытий 13 этажа 3 секции-75%;
  • Завершены работы по устройству стен и перекрытий 14 этажа 1 секции-100%;
  • Ведутся работы по кирпичной кладке наружных стен 1–9 этажей 1 секции-90%;
  • Ведутся работы по кирпичной кладке наружных стен 1–5 этажей 2 секции-90%;
  • Ведутся работы по кирпичной кладке наружных стен 1–8 этажей 3 секции-90%;
  • Завершены работы по устройству внутренних стен и перегородок 1 этажа 1 секции-90%;
  • Ведутся работы по устройству внутренних стен и перегородок 1–5 этажей 2 секции-90%.

Октябрь

  • 9 корпус
  • Ведутся работы по кирпичной кладке наружных стен 2–16 этажей 1 секции-90%;
  • Ведутся работы по кирпичной кладке наружных стен 17 и 18 этажей 1 секции-50%;
  • Ведутся работы по кирпичной кладке наружных стен 4–16 этажей 2 секции-90%;
  • Ведутся работы по кирпичной кладке жилых балконов 2–9 этажей 1 секции-90%;
  • Ведутся работы по кирпичной кладке жилых балконов 4–16 этажей 2 секции-95%;
  • Ведутся работы по кирпичной кладке жилых балконов 10–14 этажей 1 секции-90%;
  • Ведутся работы по кирпичной кладке жилых балконов 15 и 16 этажей 1 секции- 50%;
  • Ведутся работы по устройству внутренних перегородок 2–13 этажей 1 секции-95%;
  • Ведутся работы по устройству внутренних перегородок 2–16 этажей 2 секции-95%;
  • Ведутся работы по устройству окон 2–3 этажей 2 секции-90%;
  • Ведутся работы по устройству окон 4–16 этажей 2 секции-70%;
  • Ведутся работы по устройству стяжки в квартирах и МОП 2–16 этажей 2 секции-90%;
  • Ведутся работы по устройству стяжки в квартирах и МОП 2–5 этажей 1 секции-90%;
  • Ведутся работы по устройству вентилируемого фасада 2 секции-50%;
  • Ведутся работы по монтажу остекления балконов-30%.
  • 8 корпус
  • Ведутся работы по устройству стен и перекрытий 9 этажа 3 секции-30%.

Август

  • 9 корпус
  • Ведутся работы по кирпичной кладке наружных стен 2–12 этажей 1 секции-90%.
  • Ведутся работы по кирпичной кладке наружных стен 4–16 этажей 2 секции-90%.
  • Ведутся работы по кирпичной кладке жилых балконов 2–9 этажей 1 секции-90%.
  • Ведутся работы по кирпичной кладке жилых балконов 4–16 этажей 2 секции-95%.
  • Ведутся работы по устройству внутренних перегородок 2–13 этажей 1 секции-95%.
  • Ведутся работы по устройству внутренних перегородок 2–16 этажей 2 секции-95%.
  • Ведутся работы по устройству окон 2–16 этажей 2 секции-45%.
  • Ведутся работы по устройству стяжки в квартирах и МОП 2–11 этажей 2 секции-90%.
  • Ведутся работы по устройству стяжки в квартирах и МОП 2–5 этажей 1 секции-90%.
  • 8 корпус
  • Завершены работы по устройству стен и перекрытий 3–5 этажа 3 секции-100%.
  • Завершены работы по устройству стен и перекрытий 5–6 этажа 1 секции-100%.
  • Завершены работы по устройству стен и перекрытий 4–5 этажа 2 секции-100%.
  • Ведутся работы по устройству стен и перекрытий 6 этажа 2 секции-45%.

Июль

  • 9 корпус
  • Ведутся работы по кирпичной кладке наружных стен 2–9 этажей 1 секции-90%.
  • Ведутся работы по кирпичной кладке наружных стен 4–16 этажей 2 секции- 90%.
  • Ведутся работы по кирпичной кладке жилых балконов 2–8 этажей 1 секции-90%.
  • Ведутся работы по кирпичной кладке жилых балконов 4–16 этажей 2 секции-95%.
  • Ведутся работы по устройству внутренних перегородок 2–10 этажей 1 секции-95%.

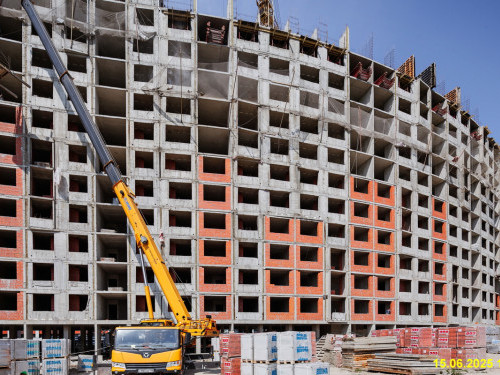

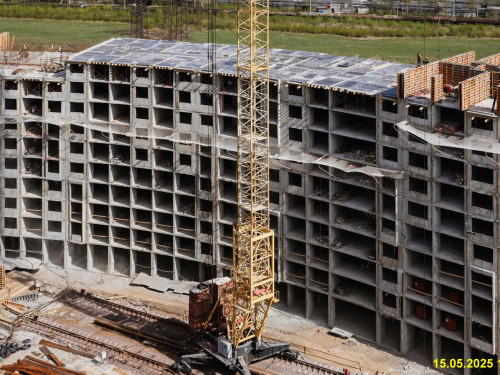

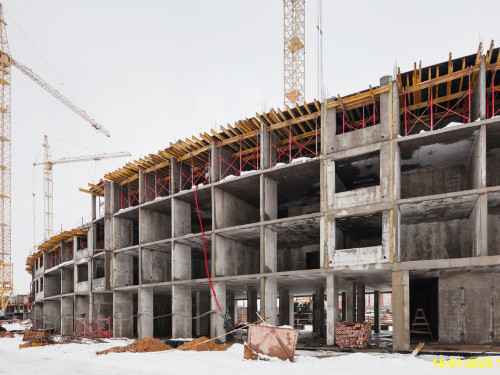

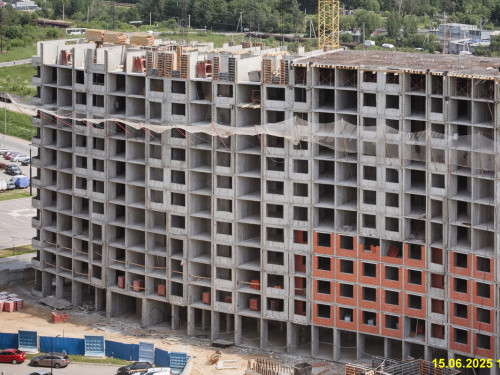

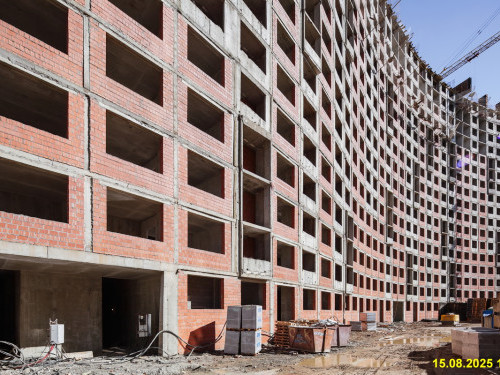

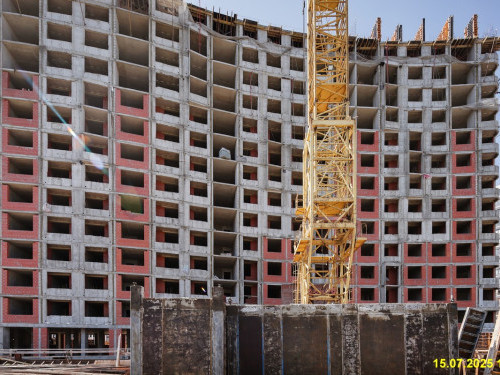

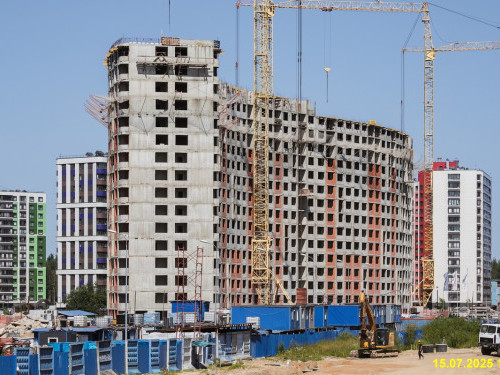

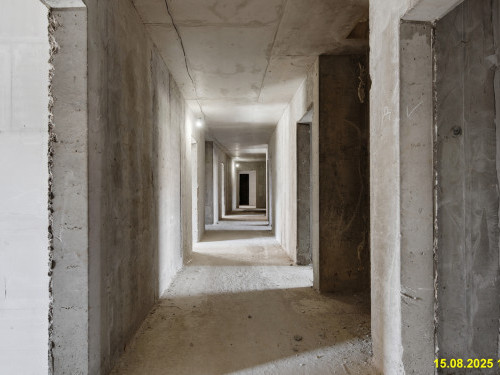

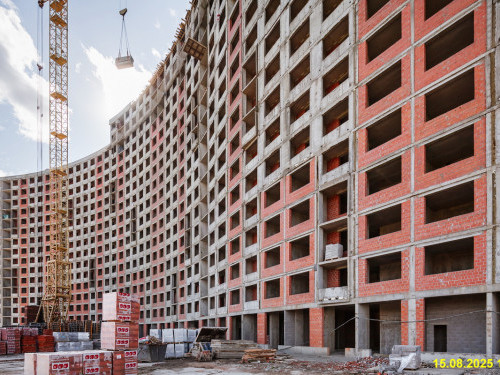

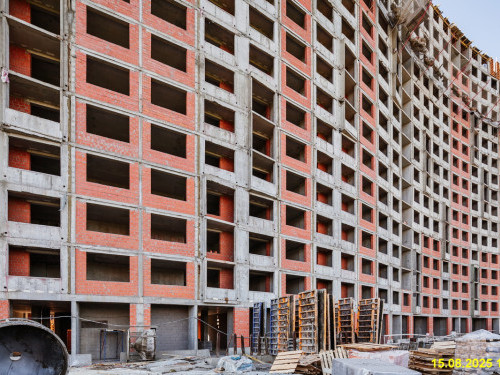

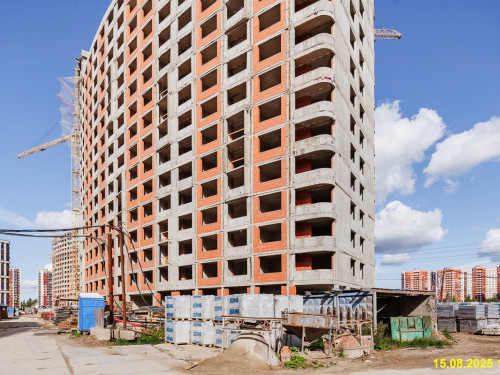

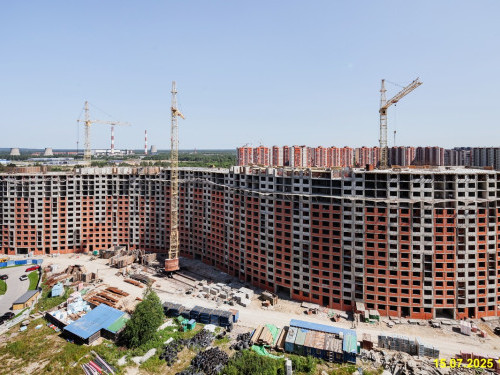

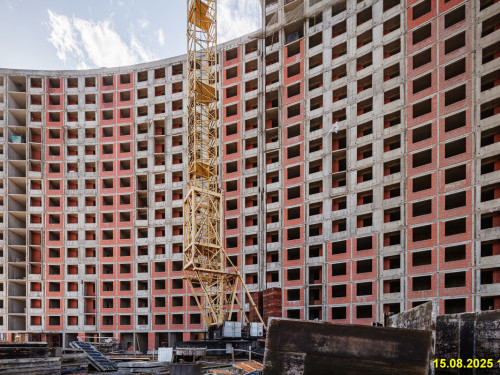

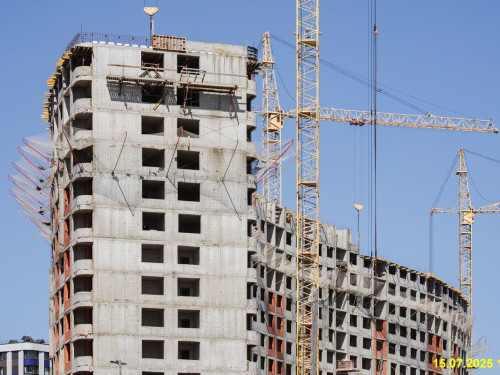

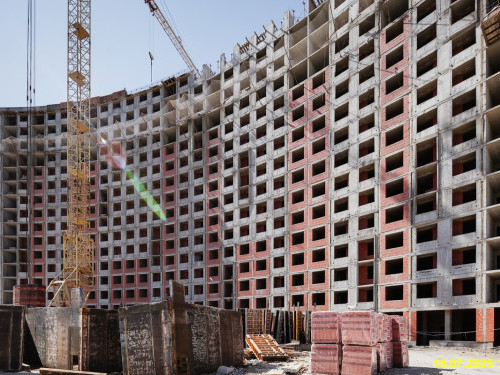

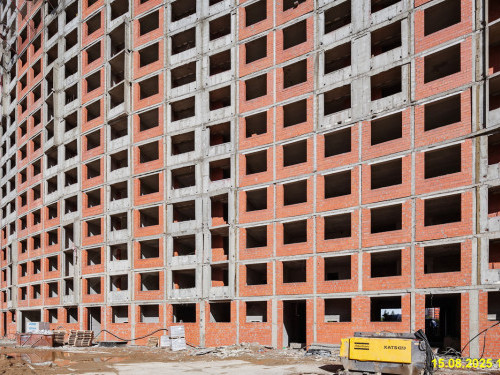

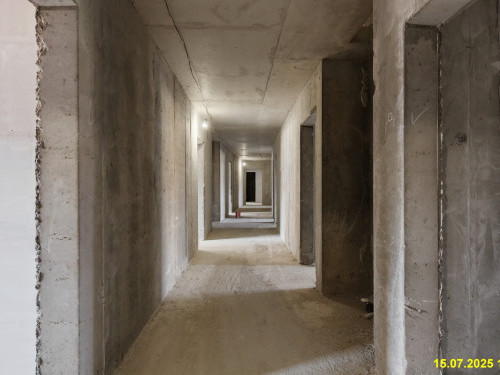

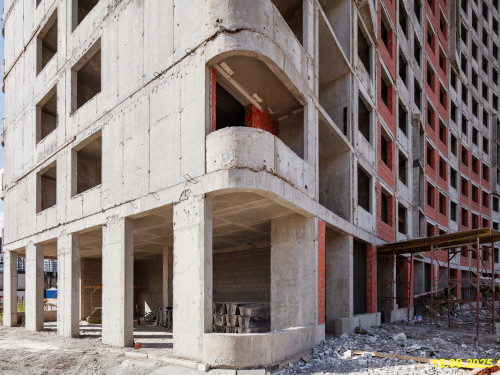

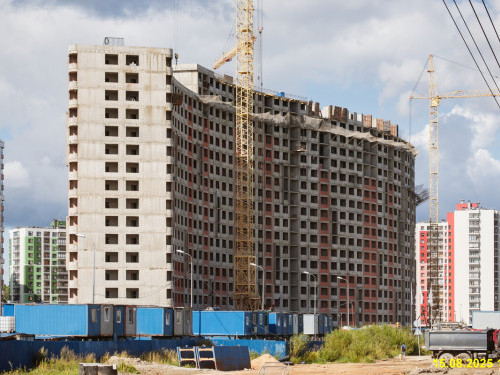

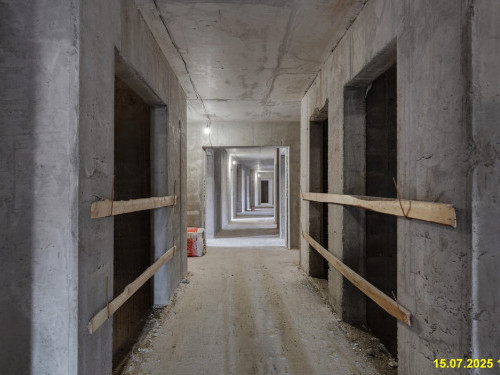

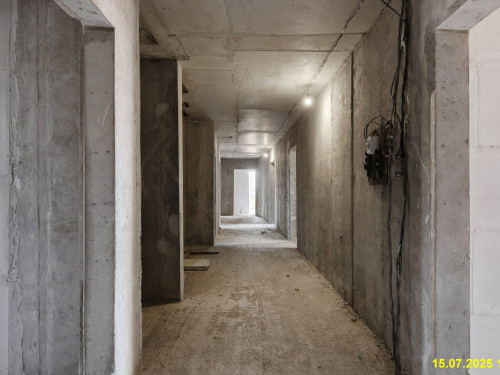

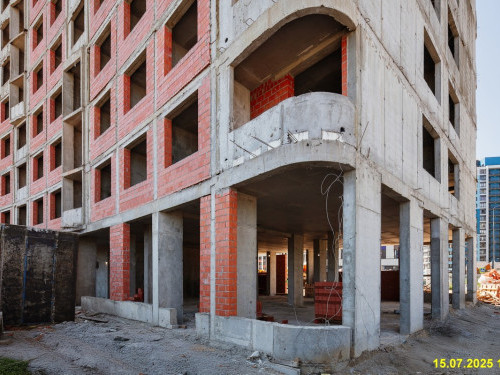

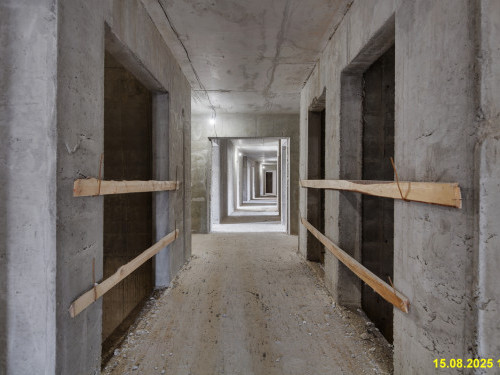

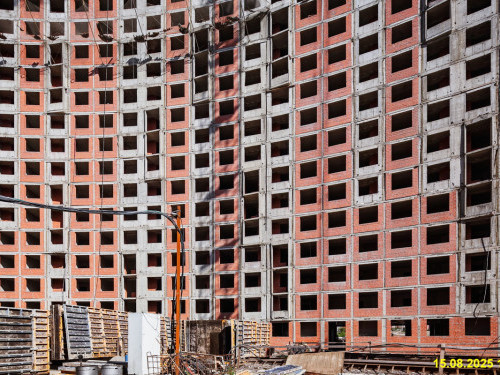

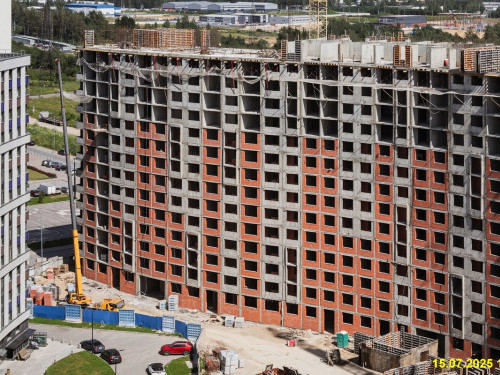

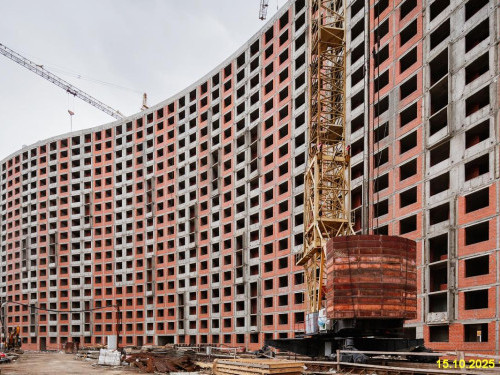

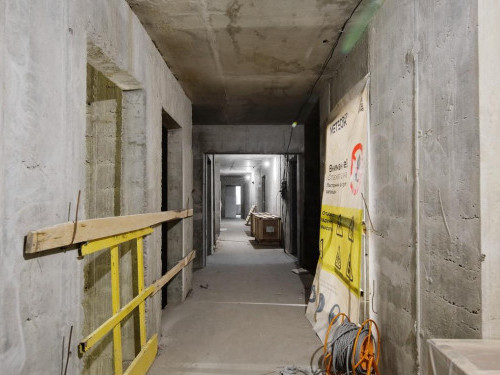

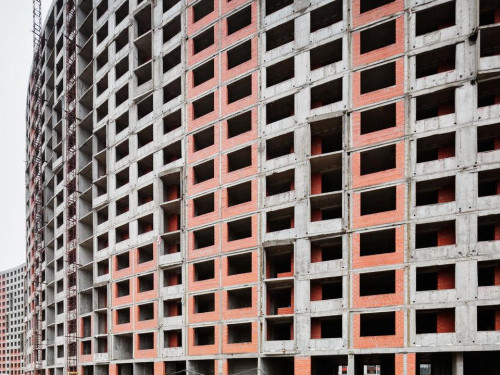

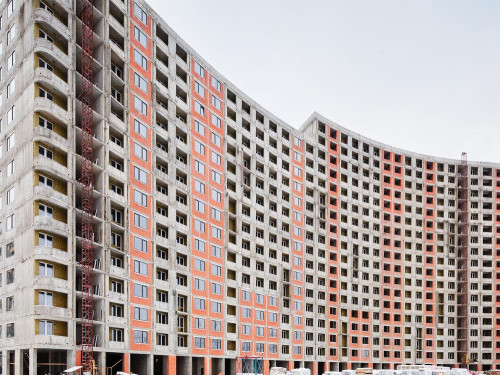

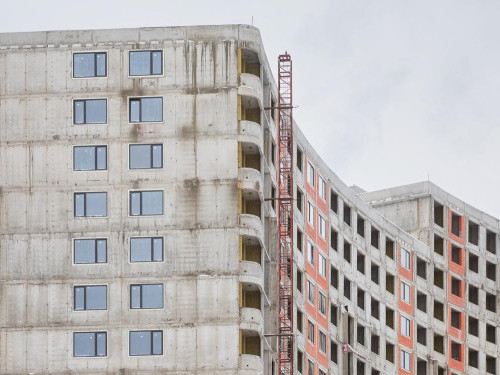

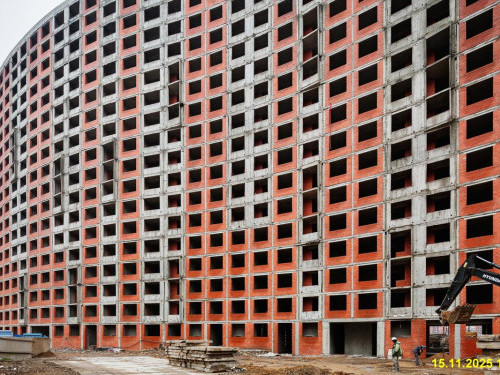

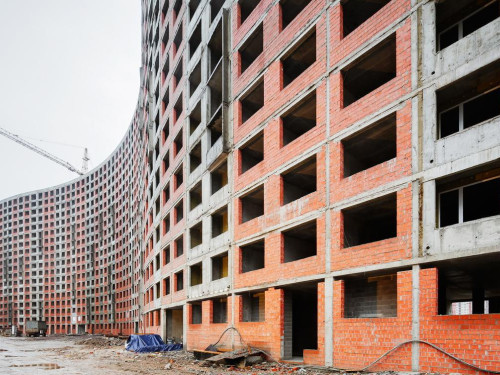

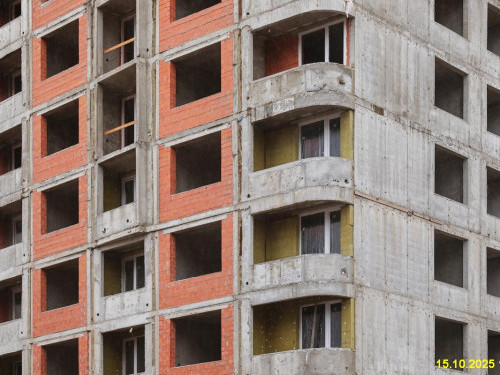

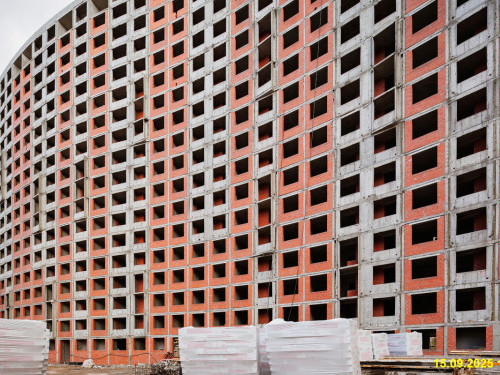

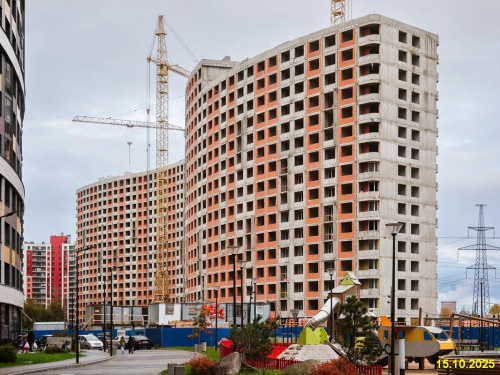

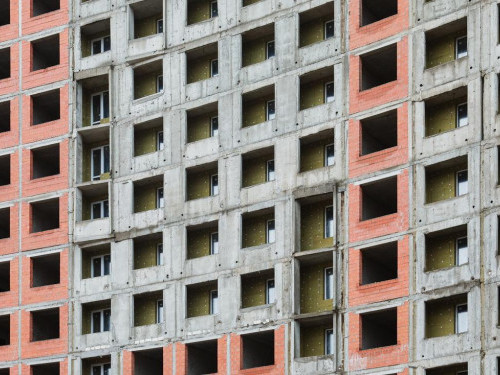

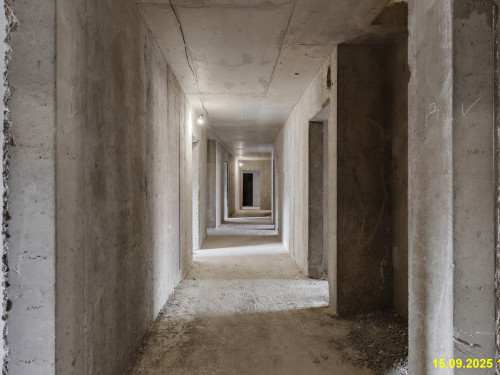

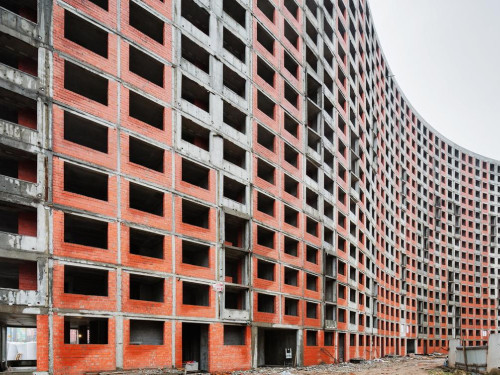

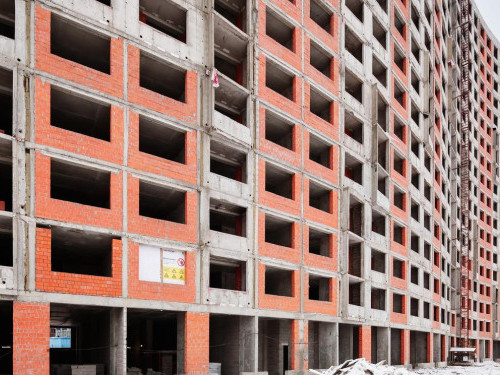

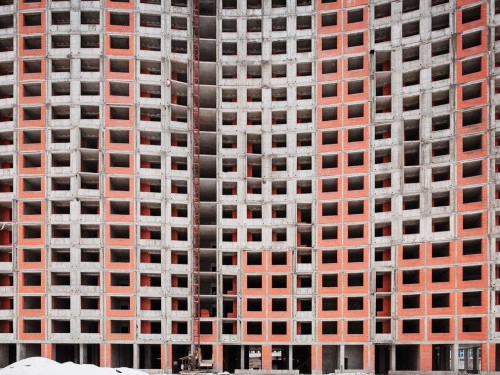

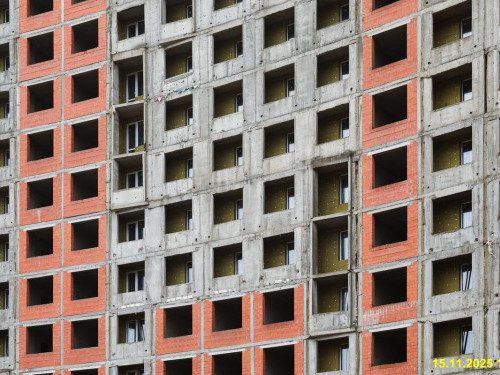

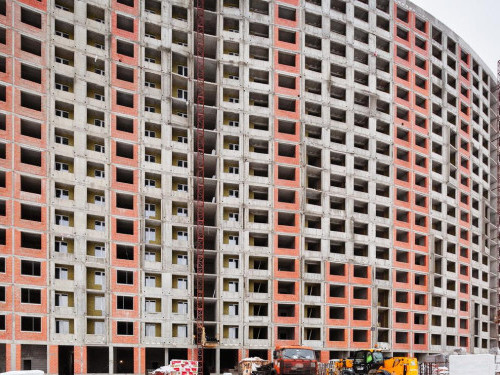

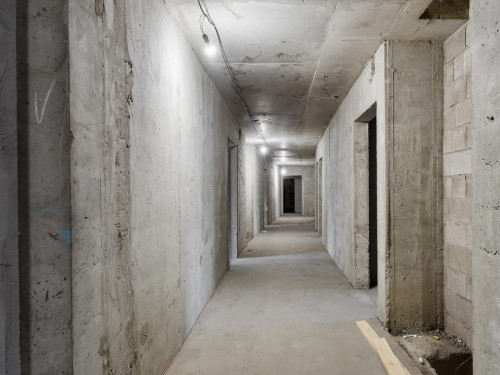

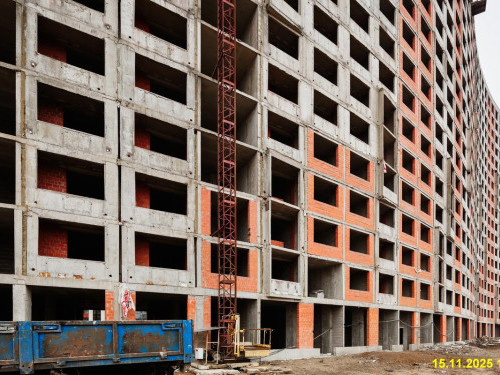

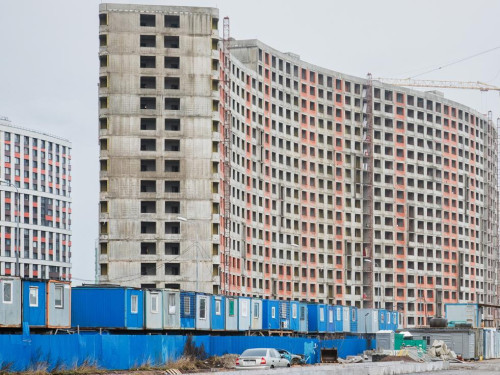

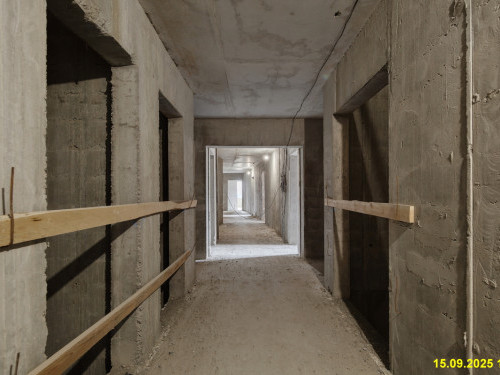

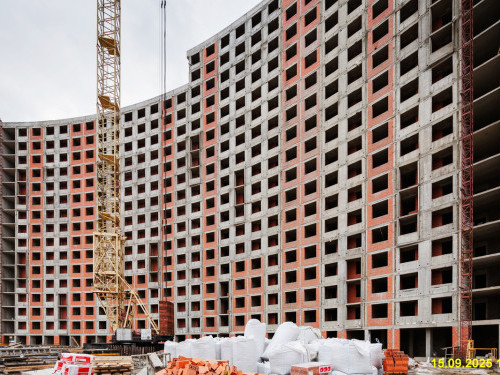

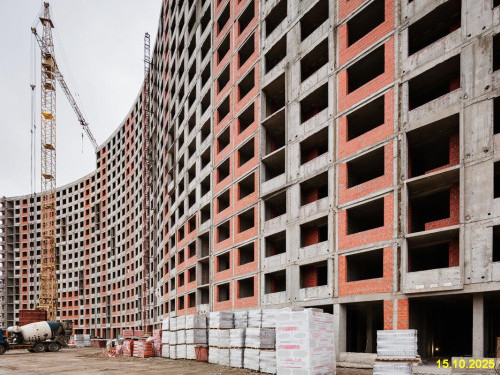

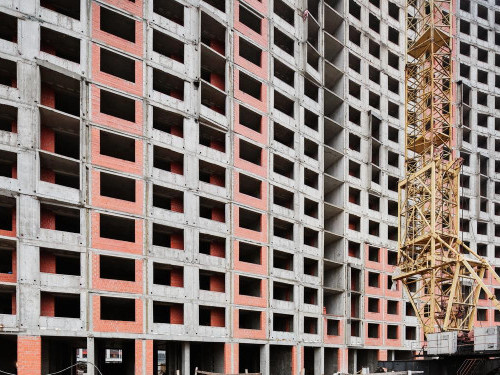

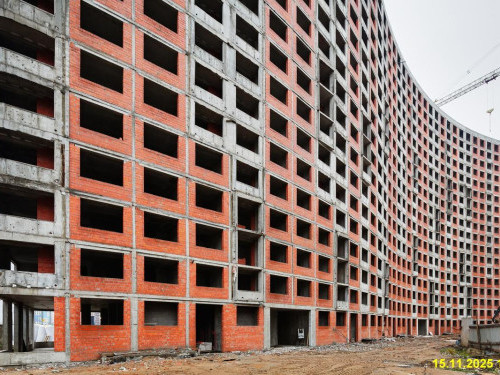

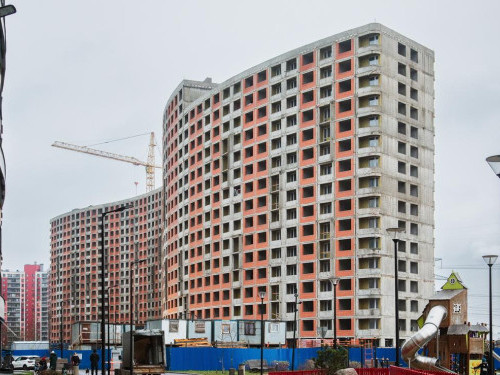

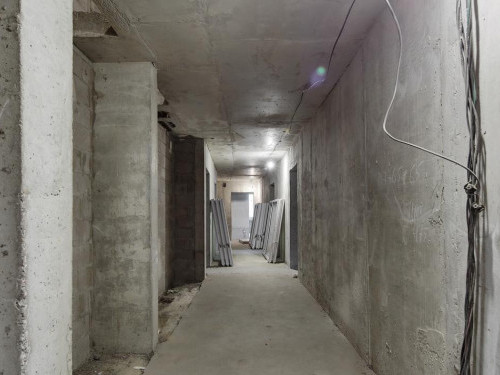

  • Ведутся работы по устройству внутренних перегородок 2–16 этажей 2 секции-95%.
  • Ведутся работы по устройству окон 2–3 этажей 2 секции-90%.
  • Ведутся работы по устройству окон 4–16 этажей 2 секции-40%.
  • Ведутся работы по устройству стяжки в квартирах и МОП 2–10 этажей 2 секции-90%.
  • 8 корпус
  • Завершены работы по устройству стен и перекрытий 1–2 этажа 3 секции-100%.
  • Завершены работы по устройству стен и перекрытий 3–4 этажа 1 секции-100%.
  • Завершены работы по устройству стен и перекрытий 2–3 этажа 2 секции-100%.
  • Ведутся работы по устройству стен и перекрытий 3 этажа 3 секции-30%.

Июнь

  • 9 корпус
  • Завершены работы по устройству перекрытий и стен 12 этажа 1 секции.
  • Завершены работы по устройству перекрытий и стен 16 этажа 2 секции.

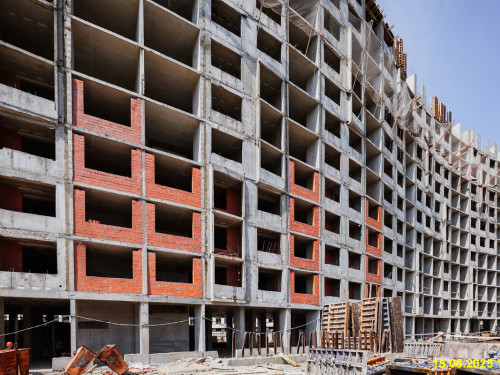

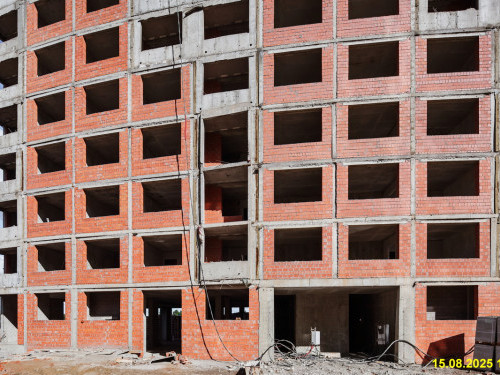

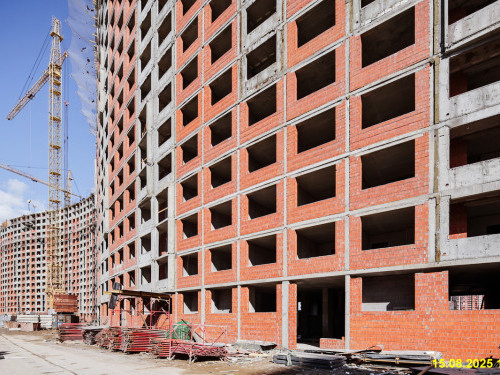

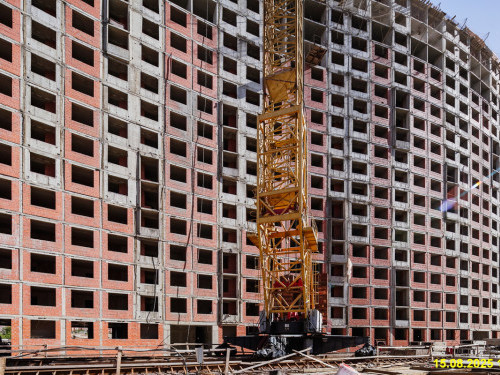

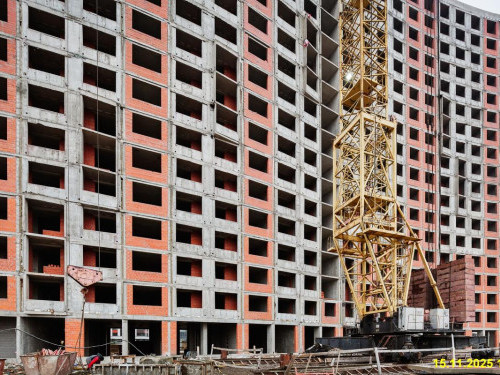

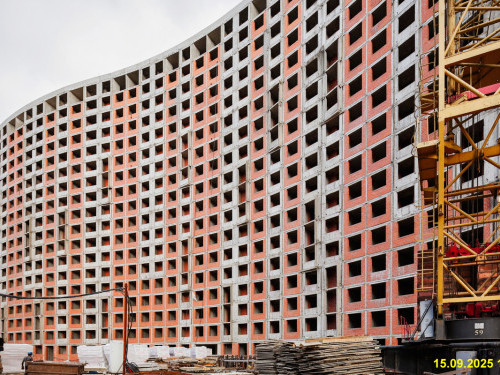

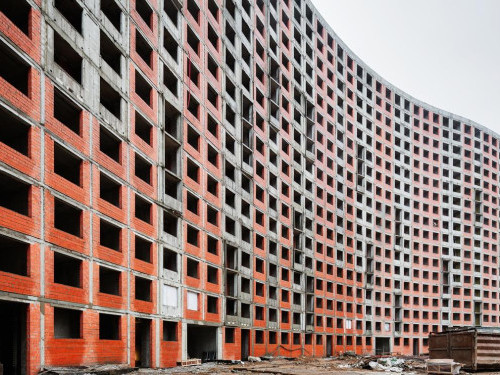

  • Ведутся работы по кирпичной кладке наружных стен 2–9 этажей 1 секции.
  • Ведутся работы по кирпичной кладке наружных стен 4–12 этажей 2 секции.
  • Ведутся работы по кирпичной кладке жилых балконов 2–7 этажей 1 секции.
  • Ведутся работы по кирпичной кладке жилых балконов 4–8 этажей 2 секции.
  • Ведутся работы по устройству внутренних перегородок 2–9 этажей 1 секции.
  • Ведутся работы по устройству внутренних перегородок 2–13 этажей 2 секции.
  • 8 корпус
  • Завершены работы по устройству стен подвала 2, 3 секций.
  • Завершены работы по устройству перекрытий подвала 1, 2, 3 секций.
  • Ведутся работы по установке стен 1 этажа 1 секции.

Май

  • 9 корпус
  • Завершены работы по устройству стен 9 этажа 100%.
  • Завершены работы по устройству стен 12 этажа 100%.
  • Ведутся работы по кирпичной кладке наружных стен 4–8 этажей 90%.
  • Ведутся работы по устройству внутренних перегородок 2–5 этажей 1 секции 90%.
  • Ведутся работы по устройству внутренних перегородок 2–8 этажей 2 секции 90%.
  • 8 корпус
  • Завершены работы по устройству котлована 1, 2, 3 секции 100%.

Апрель

  • 9 корпус
  • Завершены работы по устройству перекрытий 6 этажа - 100%.
  • Завершены работы по устройству стен 7 этажа - 100%.
  • Завершены работы по устройству стен 9 этажа - 100%.
  • Ведутся работы по кирпичной кладке наружных стен 2–5 этажей - 90%.
  • Ведутся работы по кирпичной кладке наружных стен 2, 3 этажей - 70%.
  • Завершены работы по устройству стен 10 этажа - 100%.
  • Ведутся работы по кирпичной кладке жилых балконов 3–5 этажей - 90%.
  • 8 корпус
  • Завершены работы по устройству свайного поля - 100%.
  • Завершены работы по устройству котлована 3 секции - 100%.

Март

  • 9 корпус
  • Завершены работы по устройству стен 6, 7 этажа 1 секции-100%.
  • Ведутся работы по устройству перекрытий 6, 7 этажа 1 секции-40%.
  • Завершены работы по устройству стен и перекрытий 8 этажа 2 секции-100%.
  • Ведутся работы по устройству стен 9 этажа 2 секции-75%.
  • Ведутся работы по кирпичной кладке наружных стен 2–5 этажей 2 секции-90%.
  • Завершены работы по кирпичной кладке жилых балконов 2 этажа 2 секции-100%.
  • Ведутся работы по кирпичной кладке жилых балконов 3–5 этажей 2 секции-10%.
2018

Октябрь

  • 9 корпус
  • Корпус 9
  • завершены работы по устройству стен 1 этажа (секция 1, 2), готовность 100%;
  • ведутся работы по устройству стен 2 этажа 2 секции, готовность 90%.

Июль

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.60 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах
