Посмотреть 453 ЖК
Цена - руб.

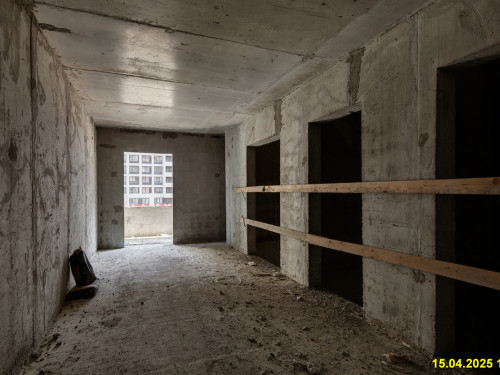

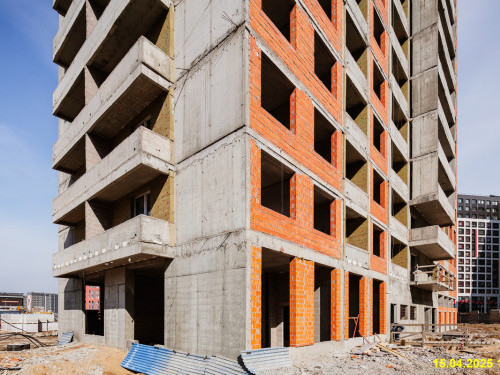

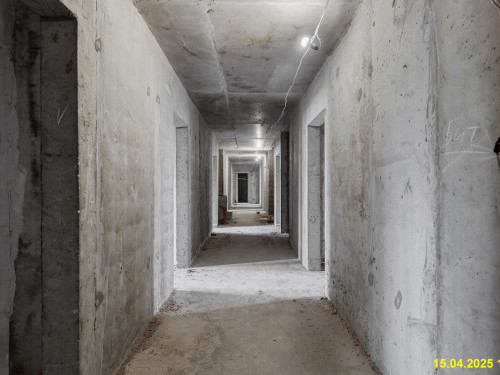

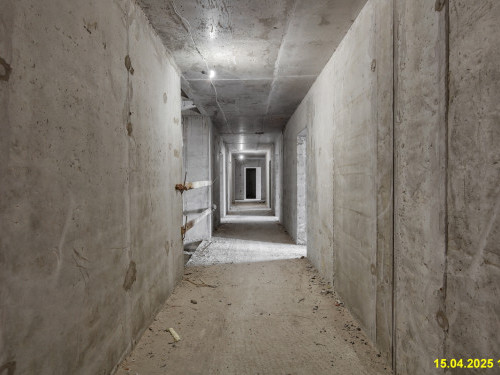

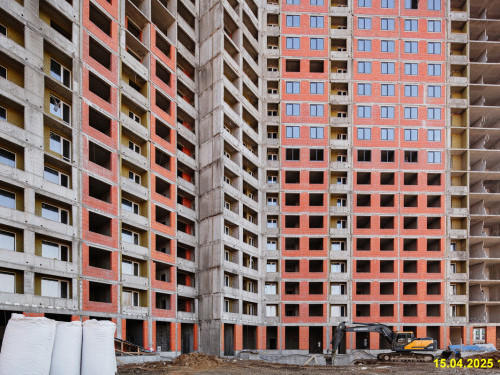

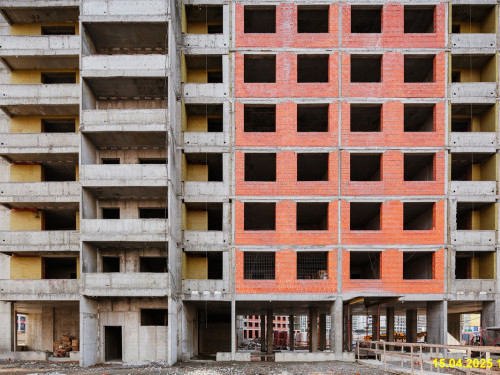

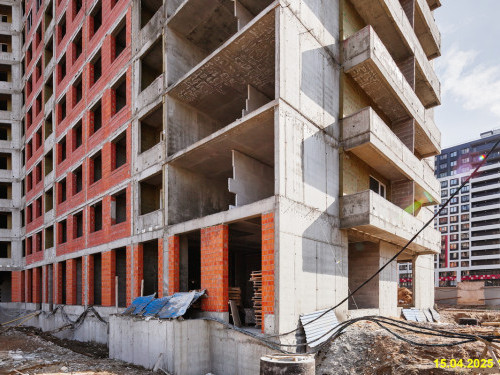

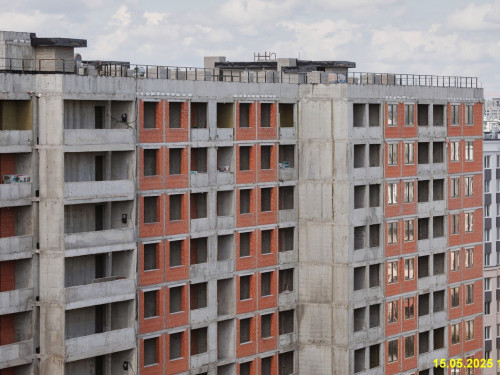

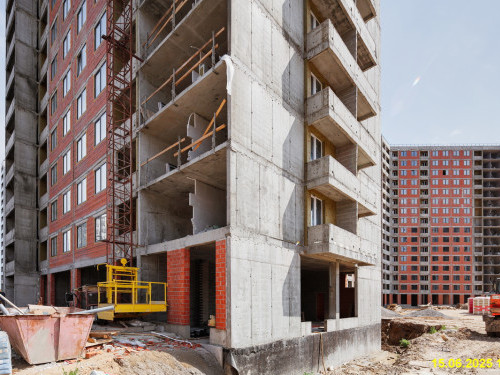

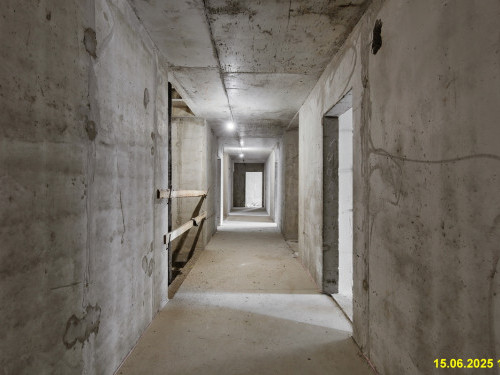

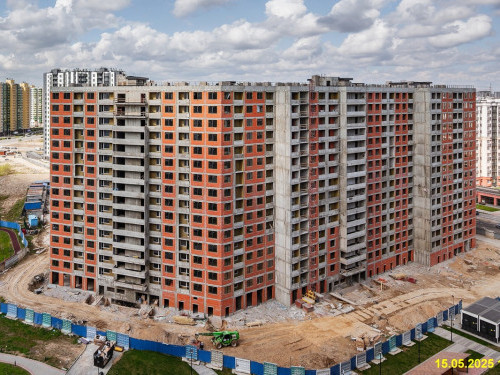

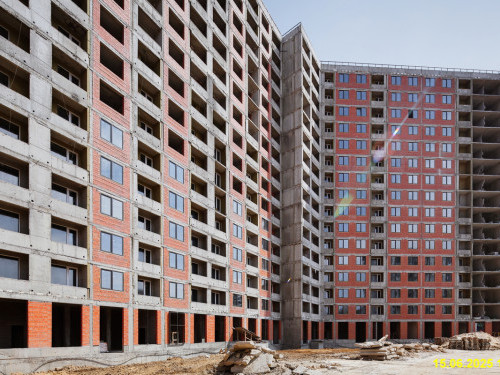

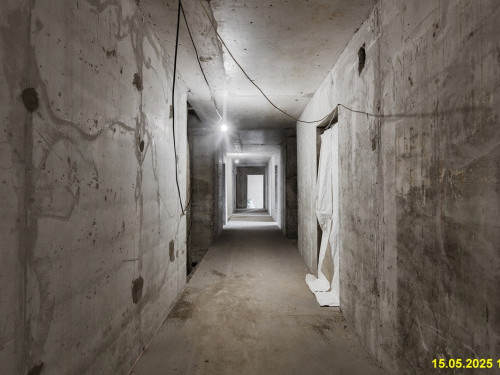

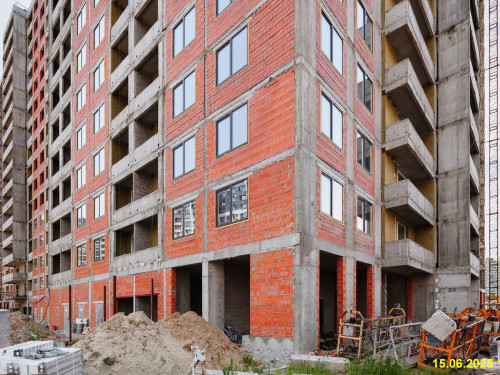

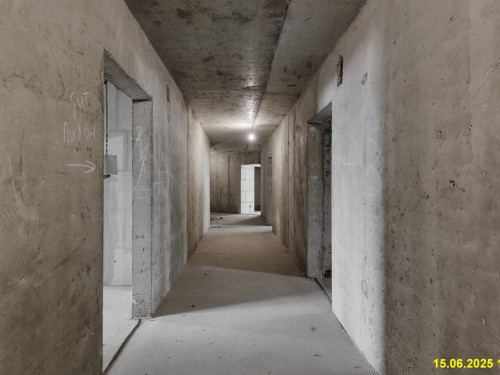

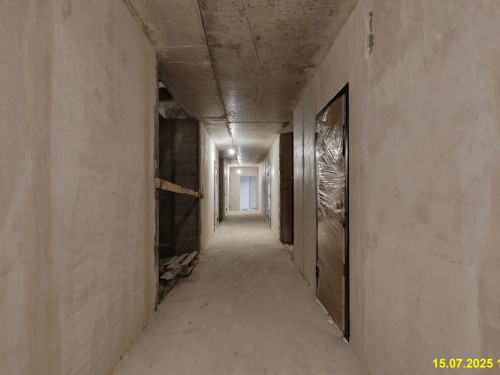

Ход строительства ЖК "Урбанист"

Показать
  • Все
  • 1 корпус
  • 2 корпус

Июнь, 2021

  • 1 корпус
  • Ведется отделка потолка в местах общего пользования, 3 секция, 17-21 этаж 50%.
  • Ведется отделка пола в местах общего пользования, 2, 4 и 5 секции, 7-10 этаж 50%.
  • 2 корпус
  • Завершено устройство стен и перекрытий, 1 и 2 секция, 9 этаж.
  • Ведется устройство стен и перекрытий, 1 секция, 10 этаж 50%.

Май, 2021

  • 1 корпус
  • Ведется отделка потолка в местах общего пользования, 2 и 5 секции, 5-6 этаж, 4 секция, 2-6 этаж, 50%.
  • Ведется отделка стен в местах общего пользования, все секции, 12-14 этаж, 50%.
  • Ведется отделка пола в местах общего пользования, 3 секция, 7-9 этаж, 50%.
  • 2 корпус
  • Завершено устройство стен и перекрытий, 2 секция, 6-й этаж.
  • Продолжается устройство стен и перекрытий, 1 секция, 7 этаж, 80%; 2 секция, 7 этаж, 20%.

Апрель, 2021

  • 1 корпус
  • Ведется отделка мест общего пользования, 1-4 секция, 19-21 этаж 5%.
  • Ведется устройство наружных сетей водопровода 75%.
  • Ведется устройство наружных сетей канализации 75%.
  • Ведется устройство внутренних сетей водопровода 80%.
  • Ведется устройство внутренних сетей канализации 75%.
  • 2 корпус
  • Ведется устройство стен и перекрытий, 1 секция, 4 этаж 80%.
  • Завершено устройство стен и перекрытий, 2 секция, 3 этаж.
  • Ведется устройство стен и перекрытий, 2 секция, 4 этаж 50%.

Март, 2021

  • 1 корпус
  • Ведутся работы по монтажу входных дверей в квартиры, 3, 4 секция - 95%.
  • Ведутся работы по устройству вентилируемого фасада, 1, 2 секция - 85%.
  • Ведутся работы по монтажу лифтов, 3 секция 60%.
  • Ведутся работы по устройству наружных сетей водопровода, 4, 5 секция 15%.
  • Ведутся работы по устройству внутренних сетей водопровода, 1-5 секция 15%.
  • 2 корпус
  • Ведется устройство стен и перекрытий, 1 секция, 90%.
  • Ведется устройство стен и перекрытий, 2 секция, 50%.
  • Ведется устройство канализации внутренних сетей, 10%.
  • Завершено устройство каркаса, 2 секция, 1 этаж.
  • Ведется устройство каркаса, 1 секция, 2 этаж, 60%.
  • Ведется устройство каркаса, 2 секция, 2 этаж, 15%.

Февраль, 2021

  • 1 корпус
  • Ведутся работы по монтажу входных дверей в квартиры, 3 секция - 25%, 4 секция - 75%.
  • 2 корпус
  • Завершается устройство каркаса подвала, 2 секция 90%.
  • Ведется устройство каркаса, 1 этаж 40%.

Январь, 2021

  • 1 корпус
  • Продолжается устройство вентилируемого фасада: 1 секция – 70%; 2 секция – 55%; 3 секция – 80%; 4 секция – 90%; 5 секция – 95%.
  • Ведется устройство электрики 80%.
  • Идет монтаж дверей в местах общего пользования 80%.
  • Продолжается монтаж остекления балконов: 1, 2 секции – 55%; 3 секция – 80%; 4 секция – 70%; 5 секция – 100%.
  • Идет монтаж лифтов в 4 и 5 секциях 90%.
  • Завершен монтаж радиаторов отопления во всех секциях.
  • Ведется монтаж вентиляционной системы.
  • 2 корпус
  • Завершается устройство щебеночного основания: 1 секция – 100%, 2 секция – 90%.
  • Ведется устройство бетонной подготовки во 2-й секции 80%.
  • Завершено устройство фундаментной плиты в 1 секции.
  • Ведется устройство каркаса подвала в 1-й секции 20%.
2020

Декабрь

  • 1 корпус
  • Продолжается устройство вентилируемого фасада: 1 секция – 60%, 2 секция – 55%, 3 секция – 75%, 4 секция – 80%, 5 секция – 95%.
  • Ведется монтаж лифтов: 4 секция – 25%, 5 секция – 80%.
  • Завершен монтаж радиаторов отопления.
  • Ведется монтаж вентиляционной системы 80%.
  • Завершается устройство стяжки в квартирах и местах общего пользования 90%.
  • Завершается монтаж окон ПВХ 95%.
  • Ведется устройство электрики 80%.
  • Идет монтаж дверей в местах общего пользования 60%.
  • Ведется монтаж дверей входных в квартиры в 5 секции 80%.
  • 2 корпус
  • Завершены земляные работы.
  • Завершено устройство свайного поля 1 и 2 секций.

Ноябрь

  • 1 корпус
  • Завершено остекление окон 1 этаж, 1-5 секции.
  • Идет устройство вентилируемого фасада 4-21 этажи, 1 секция 60%.
  • Идет устройство вентилируемого фасада 2-17 этажи, 3, 4 секции 75%.
  • Завершается устройство вентилируемого фасада 3-17 этажи, 5 секция 90%.
  • Завершается устройство утеплителя лоджий минеральной ватой с последующим оштукатуриванием 14-21 этаж, 3 секция 98%.
  • Завершено устройство утеплителя лоджий минеральной ватой с последующим оштукатуриванием 14-21 этаж, 4 секция.
  • Ведется устройство стяжки в квартирах и местах общего пользования 18, 19 этажи, 1 секция 90%.
  • 2 корпус
  • завершено устройство свайного поля 1, 2 секции.

Октябрь

  • 1 корпус
  • Завершено устройство внутренних перегородок 1 этаж, 1-5 секции.
  • Завершено устройство стяжки в местах общего пользования 1 этаж, 3-5 секций.
  • Ведется устройство стяжки в местах общего пользования 1 этаж, 2 секция 25%.
  • Завершено устройство стяжки в местах общего пользования 2-8 этажи, 3-5 секций.
  • Завершено устройство стяжки в местах общего пользования 9,10 этажи, 4-5 секций.
  • Завершено устройство стяжки в местах общего пользования 9-17 этажи, 4-5 секций.
  • Завершено устройство стяжки в местах общего пользования 18-21 этажи, 3 секция.
  • Идет устройство инженерных сетей 3-15 этажи, 1-5 секции 30%.
  • Идет устройство инженерных сетей 1,2, 16-17 этажи, 1-5 секции 25%.
  • ведется устройство инженерных сетей 18-21 этажи, 1-4 секции 25%.
  • Продолжается устройство витражей 2 этаж, 4 и 5 секции.
  • Ведется устройство утеплителя лоджий минеральной ватой с последующим оштукатуриванием 2 этаж, 3 секция 75%.
  • Ведется штукатурных наружных стен 2 этаж, 3 секция 75%.
  • Идет устройство вентилируемого фасада 2-4 этажи, 1-5 секции 50%.
  • Идет устройство вентилируемого фасада 5-17 этажи, 1-5 секции 35%.
  • Ведется устройство вентилируемого фасада 18-21 этажи, 1-4 секции 35%.
  • Идет устройство утеплителя лоджий минеральной ватой с последующим оштукатуриванием 4,5 этажи, 1,2 секция 75%.
  • Ведется устройство утеплителя лоджий минеральной ватой с последующим оштукатуриванием 6 этаж, 2 секция 75%.
  • Завершено устройство внутренних перегородок 15 этаж, 3 секция.
  • Продолжается устройство окон ПВХ 16, 18, 20, 21 этажи, 2 секция 75%.
  • ведется устройство свайного поля 1 и 2 секций, готовность 10%.
  • 2 корпус
  • Ведется устройство свайного поля 1 и 2 секций 10%.

Сентябрь

  • 1 корпус
  • Ведется установка внутренних перегородок на 1 этаже с 1 по 5 секции 75%.
  • Ведется установка окон ПВХ в 1 секции 2-9 этажи, 11-17 этажи, 19-21 этажи 50%.
  • Ведется установка окон ПВХ во 2 секции 2-15 этажи 75%.
  • Ведется утепление лоджий штукатуркой в 3 секции, 2 этаж 50%.
  • Ведется устройство утеплителя лоджий минеральной ватой с последующим оштукатуриванием в 1 и 2 секциях, 15-21 этажи 75%.
  • Ведется штукатурка наружных стен в 3 секции 2 этаж 50%.
  • Завершена штукатурка наружных стен в 1 и 2 секциях, 18-21 этажи.
  • Завершено устройство стяжки в квартирах и местах общего пользования в 4 секции, 2-4 этажи, 12-15 этажи, 17-18 этажи.
  • Завершено устройство внутренних перегородок в 5 секции, 18 этаж.
  • Продолжается устройство керамогранитной плитки на фасадах.
  • Продолжается прокладка электропроводки в квартирах.
  • Идет устройство цементно-песчаной стяжки в квартирах.
  • Ведется разводка систем горячего и холодного водоснабжения.
  • Ведется монтаж лифтов.
  • Идет устройство проводки в местах общего пользования.

Август

  • 1 корпус
  • Завершено остекление 3-й секции, 2-5 этажи.
  • Ведутся работы по установке витражных конструкций в 4-й секции 75%; в 5-й секции 75%.
  • Продолжаются работы по утеплению лоджий штукатуркой и штукатурке наружных стен.
  • Ведутся работы по устройству вентилируемого фасада и установке окон ПВХ.
  • Производится монтаж системы дымоудаления.
  • Ведутся работы по установке лифтов.

Июль

  • 1 корпус
  • Ведутся работы по остеклению окон 2-21 этажей 4 секции 75%.
  • Завершены работы по остеклению окон 8 этажа 4 секции.
  • Ведутся работы по штукатурке наружных стен 2,3,4,6,7 этажей 4 секции 50%.
  • Ведутся работы по штукатурке наружных стен 7 этажа 1 секции 50%.
  • Ведутся работы по утеплению лоджий штукатуркой 4,5 этажей 1 и 2 секции 50%.
  • Ведутся работы по утеплению лоджий штукатуркой 6,7 этажей 1 и 4 секций 50%.
  • Завершены работы по устройству внутренних перегородок 16 этажа 1 секции.
  • Ведутся работы по устройству внутренних перегородок 14-16 этажей 2 секции 80%.
  • Завершены работы по кирпичной кладке наружной стены технического этажа 4 секции.

Июнь

  • 1 корпус
  • Ведутся работы по кирпичной кладке наружных стен.
  • Ведутся работы по устройству внутренних перегородок 2–8 этажей 1 и 2 секции 75%.
  • Ведутся работы по устройству внутренних перегородок 2–17 этажей 5 секция 75%.
  • Ведутся работы по устройству внутренних перегородок 2,4,6-20 этажей 4 секция 50%.
  • Ведутся работы по устройству внутренних перегородок 8 этажа: 1 секция 50%, 2 секция 75%.
  • Ведутся работы по устройству внутренних перегородок 9, 10,12 этажей: 1 секция 20%, 2 секция 75%.
  • Ведутся работы по устройству внутренних перегородок 9, 10 этажей: 1 секция 75%, 2 секция 75%.
  • Ведутся работы по устройству внутренних перегородок 13 этаж 2 секция 50%.
  • Ведется остекление окон 5 секция 2-17 этаж 75%.
  • Ведется монтаж витражей 5 секция, 3, 4 этаж 10%, 5-19 этажи 75%.
  • Ведутся работы по утеплению лоджий штукатуркой 2,3 этажи 1,2,4 секции 50% / 3 секция 10% / 5 секция 60%.
  • Ведутся работы по утеплению лоджий штукатуркой 4,5 этажи 4 секция 50% / 5 секция 60%.
  • Ведутся работы по утеплению лоджий штукатуркой 6 этаж 4 секция 20% / 5 секция 60%.
  • Ведутся работы по утеплению лоджий штукатуркой 7-9 этажи 5 секция 60%.
  • Ведутся работы по утеплению лоджий штукатуркой 10-15 этажи 5 секция 50%.
  • Ведутся работы по утеплению лоджий штукатуркой 16,17 этажи 5 секция 75%.
  • Ведутся работы по штукатурке наружных стен 2-5 этажи 1,2,5 секции 50%.
  • Ведутся работы по штукатурке наружных стен 6-19 этажи 5 секция 50%.

Май

  • 1 корпус
  • Завершены работы по устройству стен и перекрытий 21 этажа 4 секции.
  • Завершены работы по кирпичной кладке наружных стен и жилых балконов 7–10 этажей 4 секции.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 4–8 этажей 3 секции-75%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 11–14 этажей 1, 2 и 5 секции-75%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 11–14 этажей 4 секции-80%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 15–16 этажей 1, 2, 4 и 5 секции-80%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 17 этажа 1, 2, 4 и 5 секции-80%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 18–19 этажа 1, 2 и 4 секции-80%.
  • Ведутся работы по кирпичной кладке наружных стен 1 этажа 1–5 секции-90%.
  • Ведутся работы по утеплению лоджий штукатуркой 2–9 этажей 5 секции-60%.
  • Ведутся работы по утеплению лоджий штукатуркой 10–15 этажей 5 секции-50%.
  • Ведутся работы по устройству внутренних перегородок 2–6 этажей 1 и 2 секции-75%;
  • Ведутся работы по устройству внутренних перегородок 2–15 этажей 5 секции-75%.
  • Ведутся работы по остеклению 2–17 этажей 5 секции-30%.

Апрель

  • 1 корпус
  • Завершены работы по устройству перекрытий 18 этажа.
  • Завершены работы по устройству стен 19 этажа.
  • Завершены работы по устройству перекрытий 19 этажа 1–3 секции.
  • Завершены работы по устройству стен и перекрытий 20 этажа 1–3 секции.
  • Ведутся работы по устройству стен 21 этажа 2 секции.
  • Завершены работы по кирпичной кладке наружных стен и жилых балконов 2–3 этажей.
  • Завершены работы по кирпичной кладке наружных стен и жилых балконов 4–6 этажей 1, 2 4, 5 секции.
  • Завершены работы по кирпичной кладке наружных стен и жилых балконов 7–10 этажей 1, 2 и 5 секции.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 7–10 этажей 4 секции 75%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 11–14 этажей 1, 2 и 5 секции 75%;
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 11–13 этажей 4 секции, готовность 50%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 15–16 этажей 1, 2 и 5 секции 50%.
  • Ведутся работы по кирпичной кладке наружных стен 1 этажа 1–5 секции 90%.
  • Ведутся работы по утеплению лоджий штукатуркой 2–9 этажей 5 секции 60%.

Март

  • 1 корпус
  • Завершены работы по устройству стен и перекрытий 16 этажа 1–5 секций.
  • Завершены работы по устройству стен 17 этажа 1–5 секций.
  • Завершены работы по устройству перекрытий 17 этажа 1–3 секций.
  • Завершены работы по устройству стен 18 этажа 1–3 секций.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 2–3 этажей 75%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 4–10 этажей 1, 2 и 5 секции 75%.
  • Ведутся работы по кирпичной кладке наружных стен и жилых балконов 11–13 этажей 1–2 секции 75%.
  • Ведутся работы по кирпичной кладке наружных стен 1 этажа 1–5 секции 20%.
  • Ведутся работы по утеплению лоджий со штукатуркой 2–4 этажей 5 секции 60%.

Февраль

  • 1 корпус
  • Завершены работы по устройству перекрытий 11 этажа 4 секции 100%.

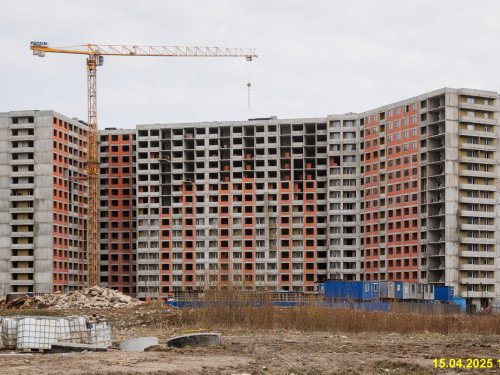

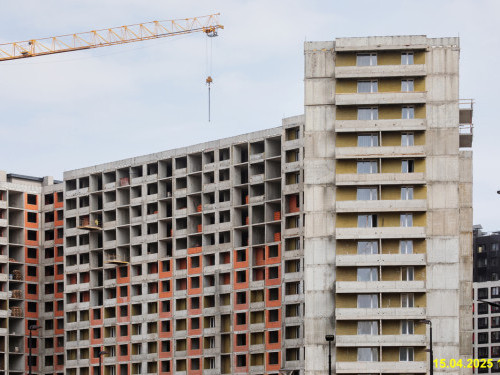

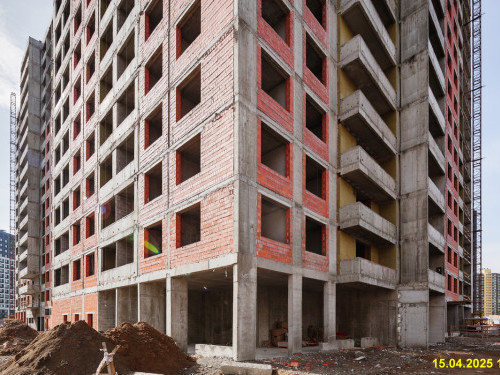

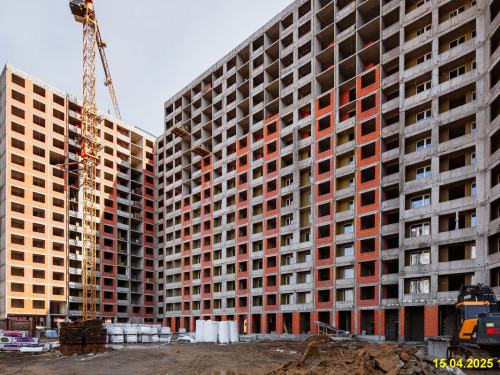

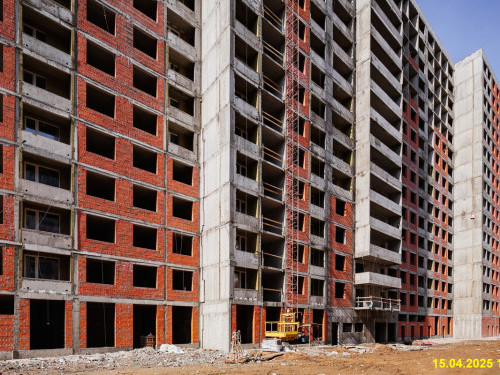

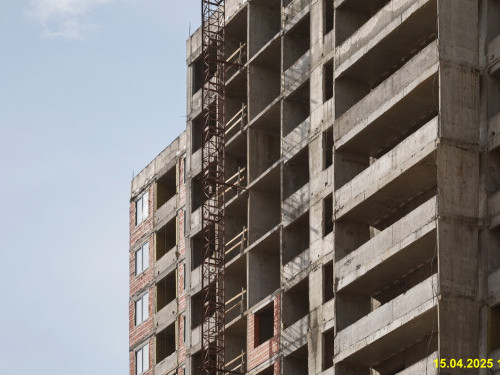

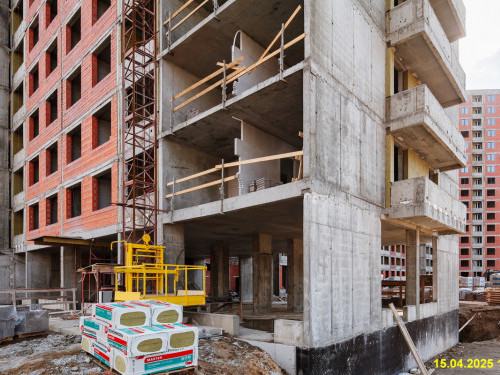

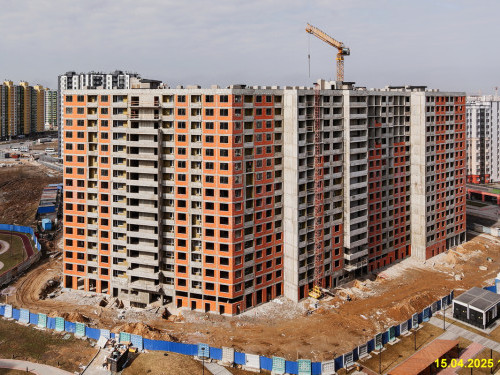

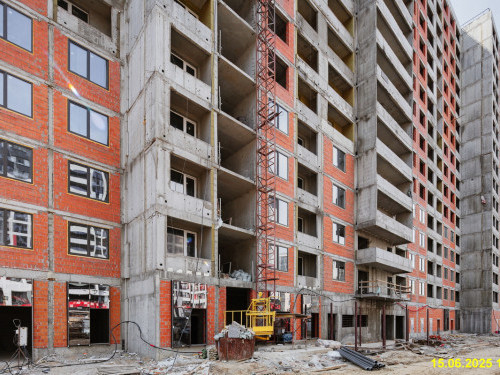

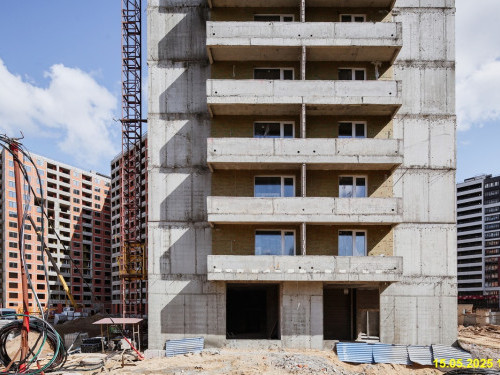

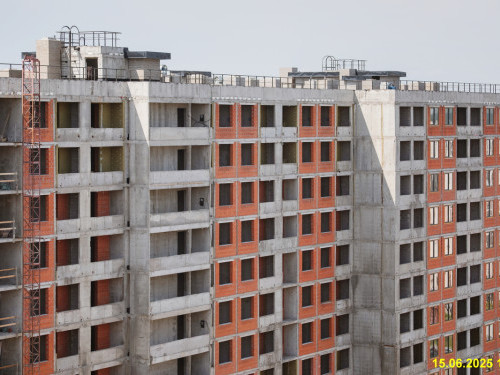

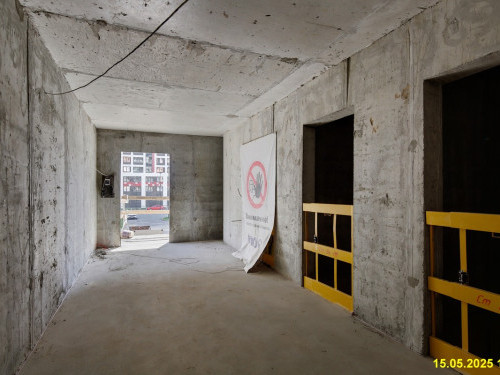

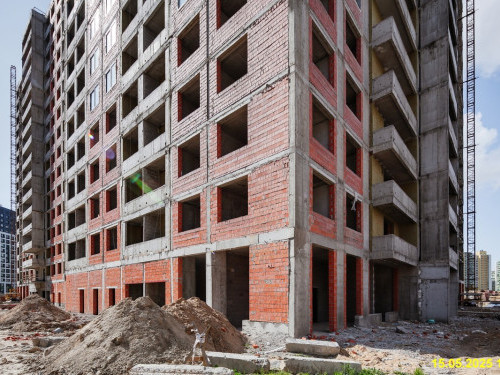

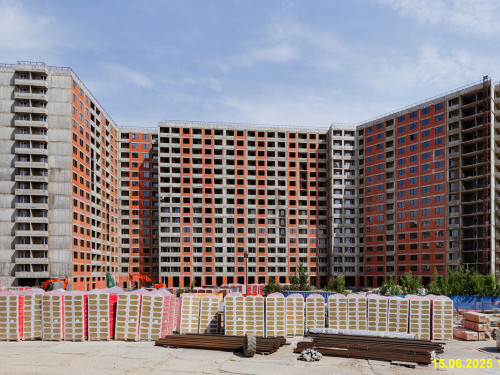

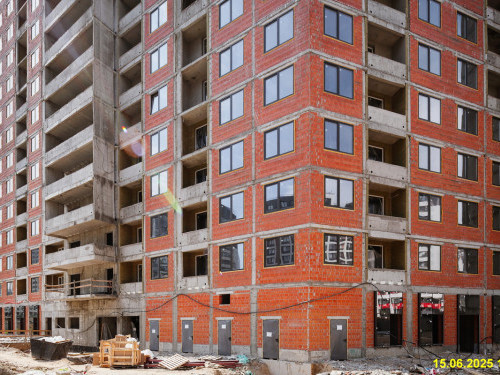

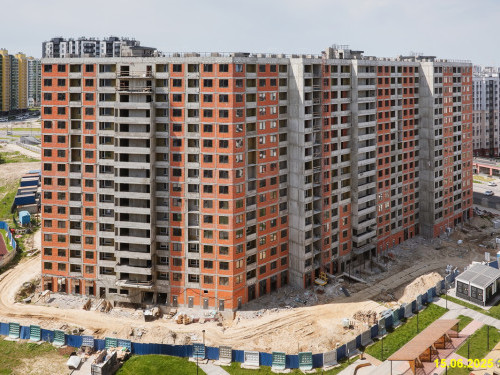

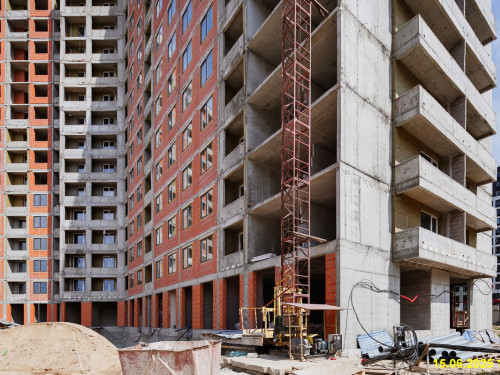

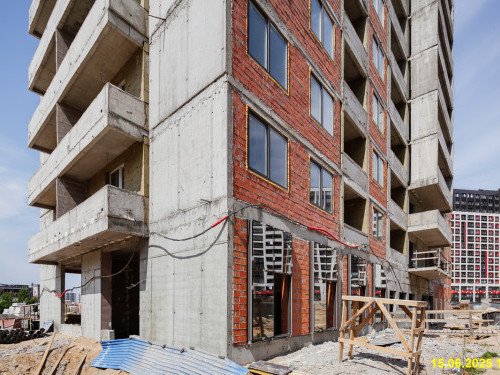

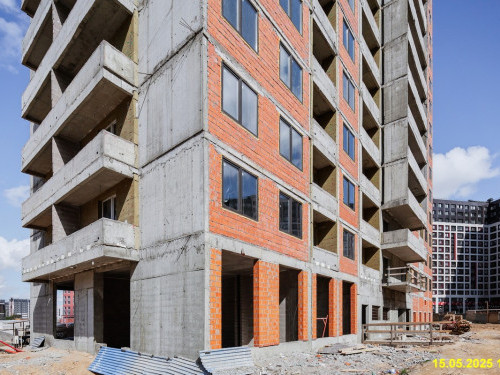

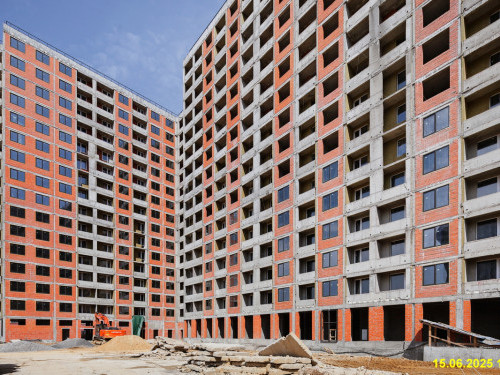

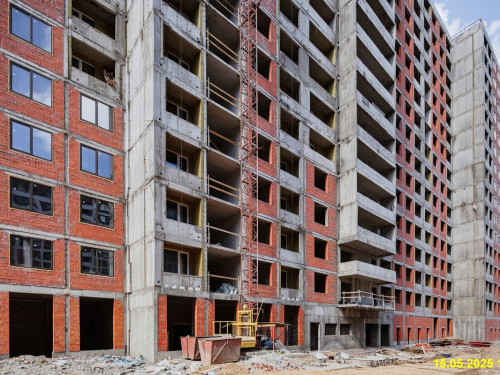

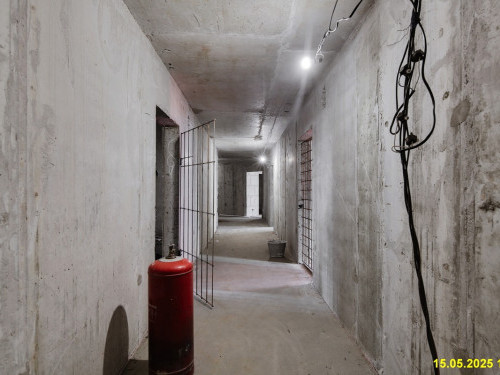

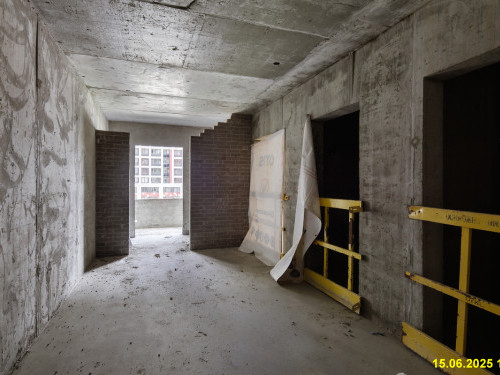

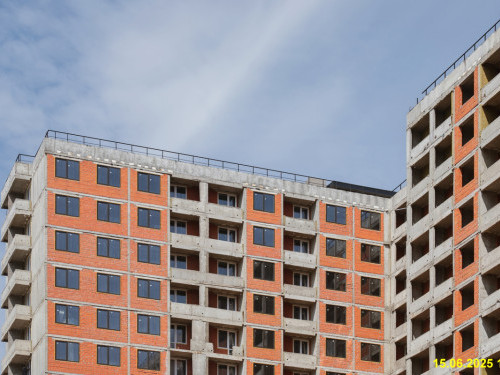

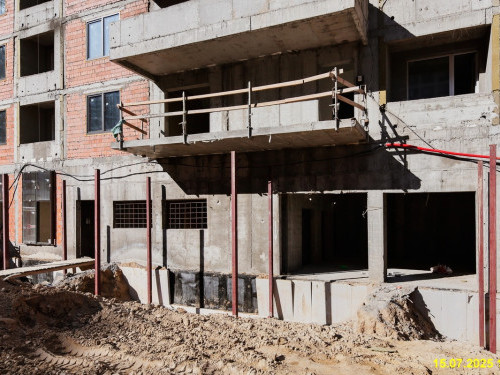

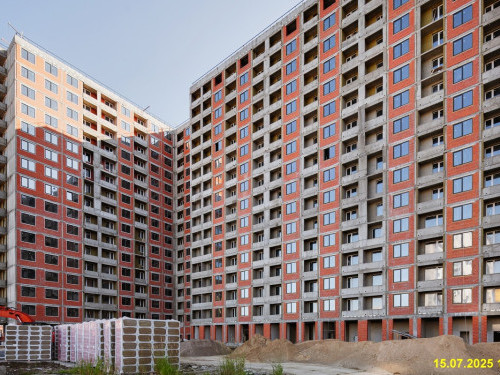

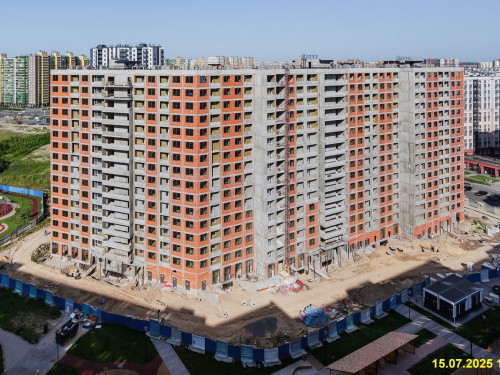

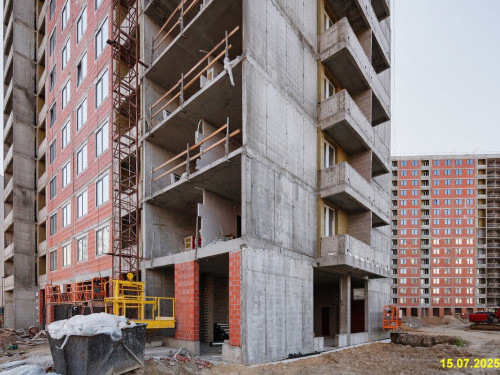

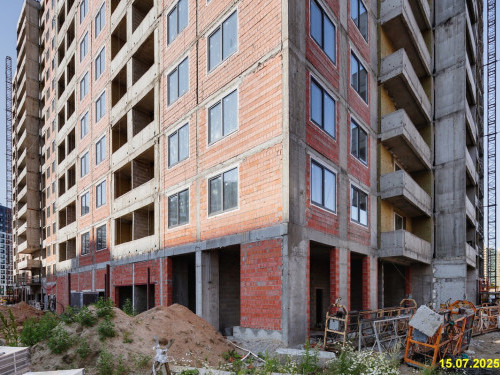

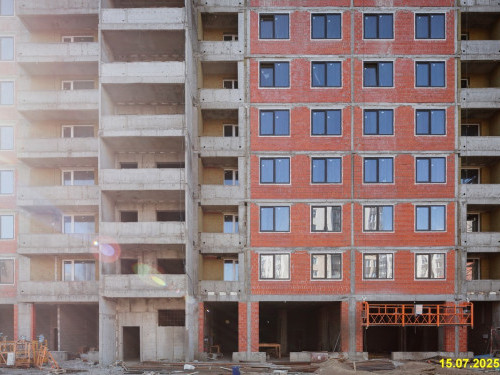

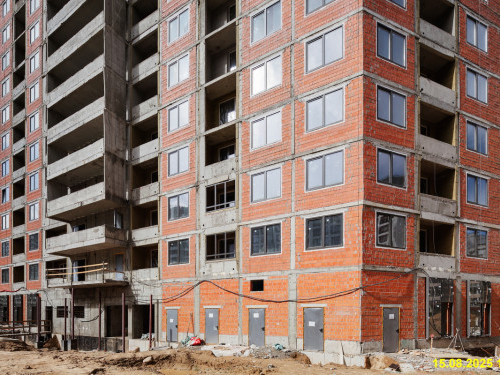

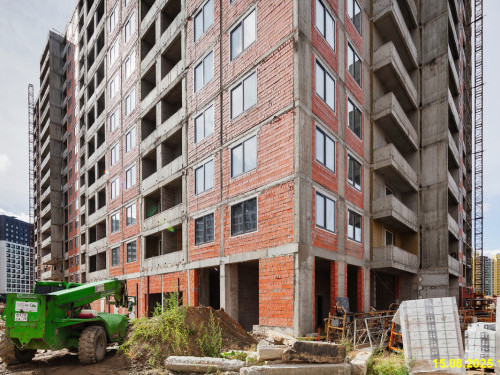

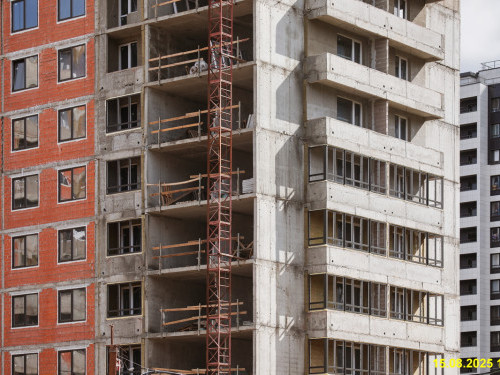

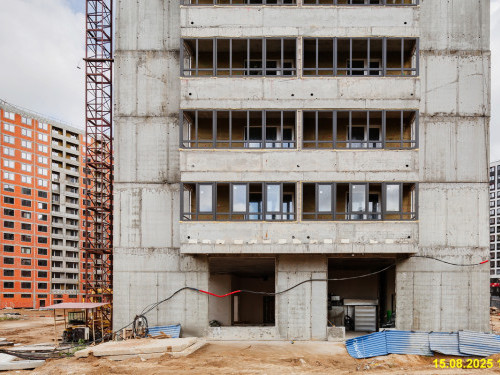

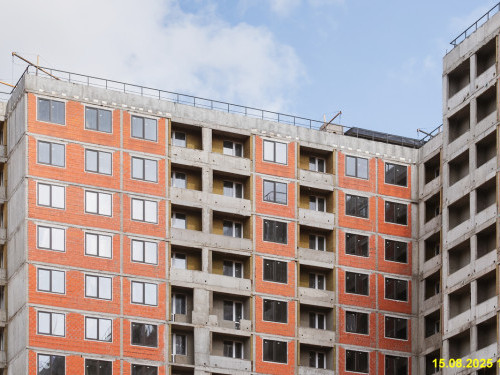

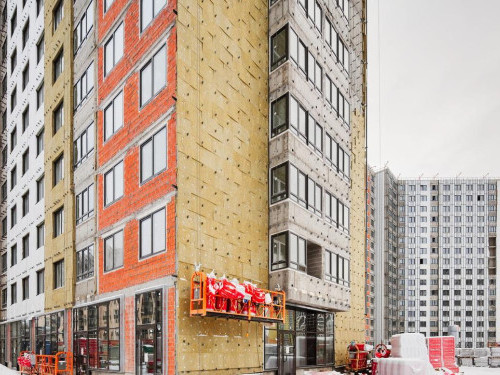

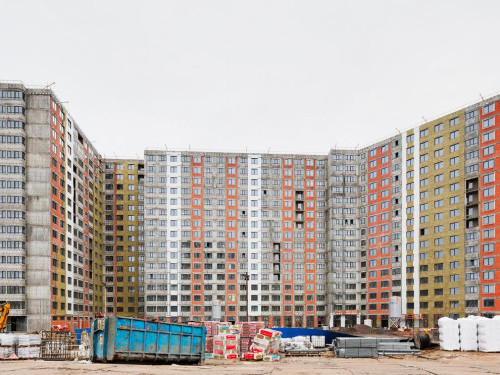

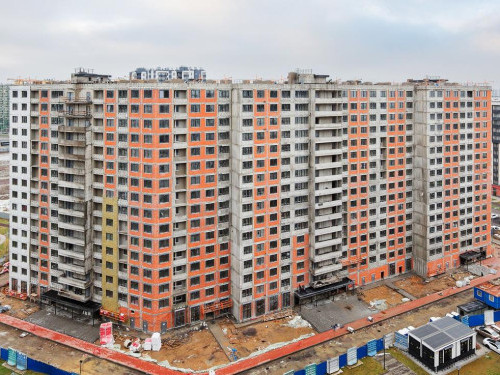

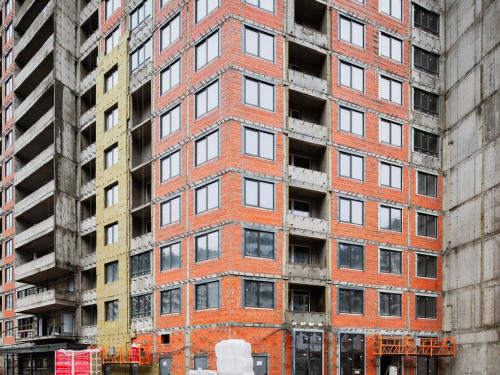

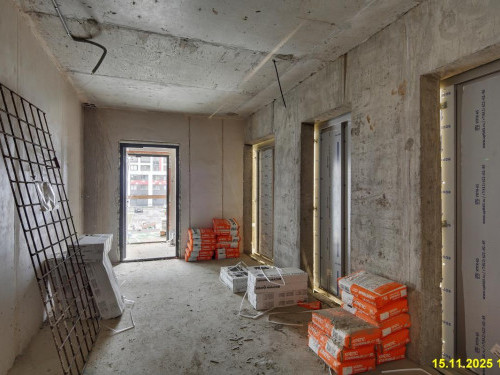

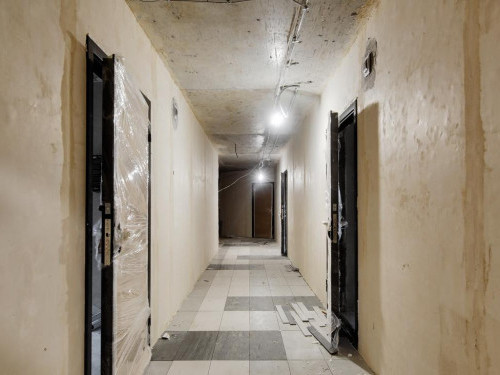

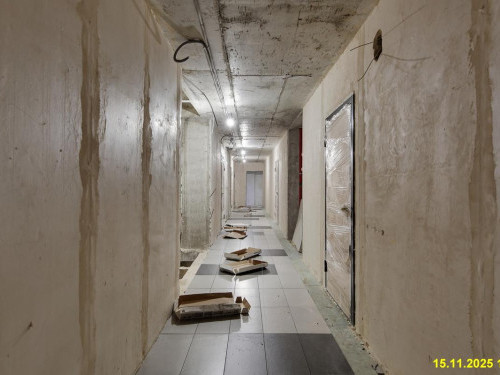

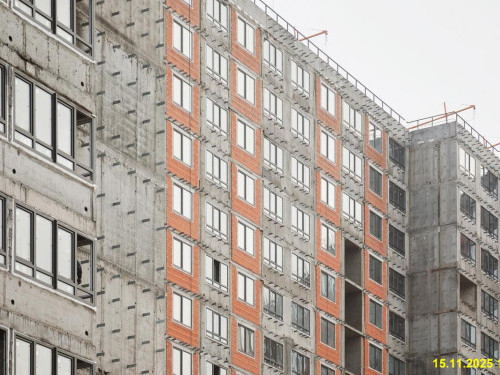

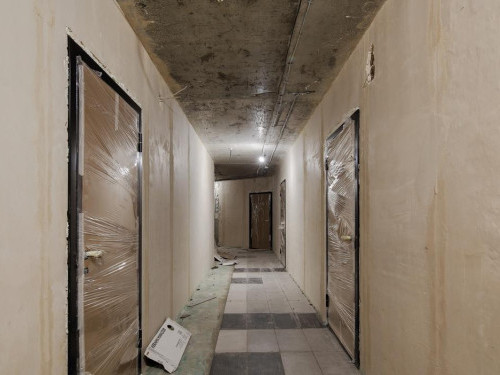

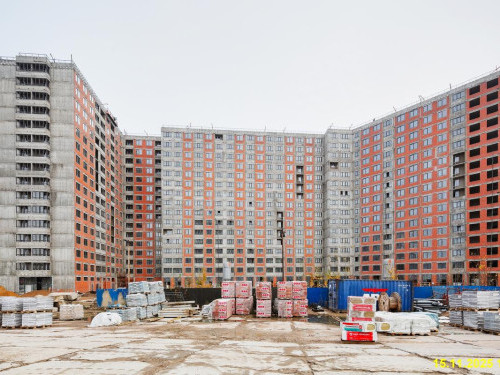

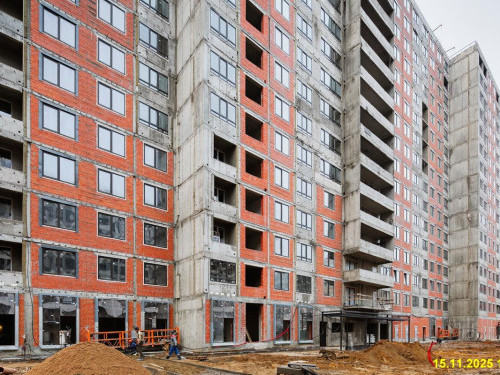

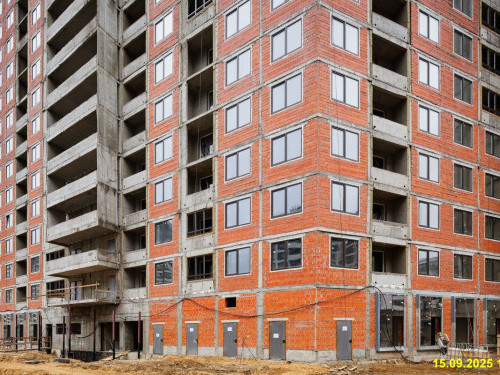

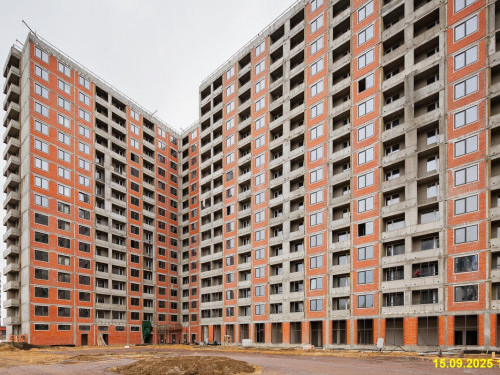

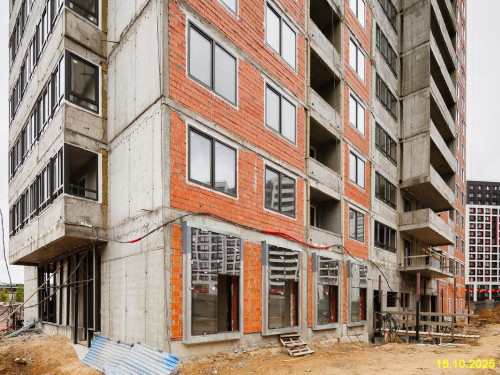

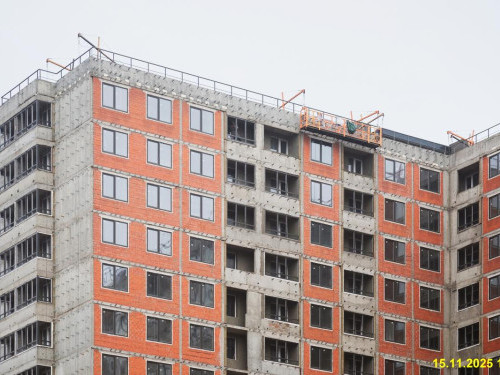

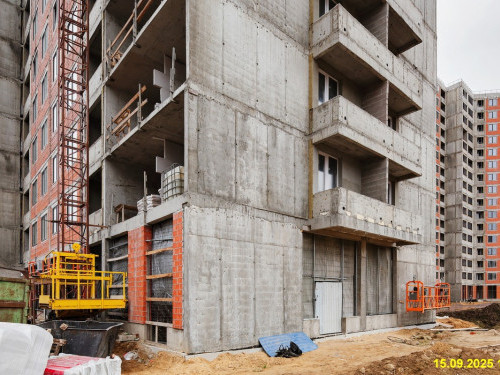

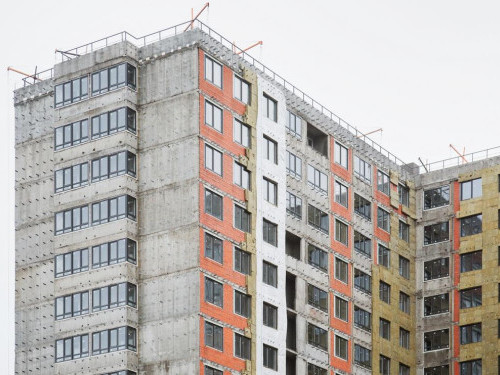

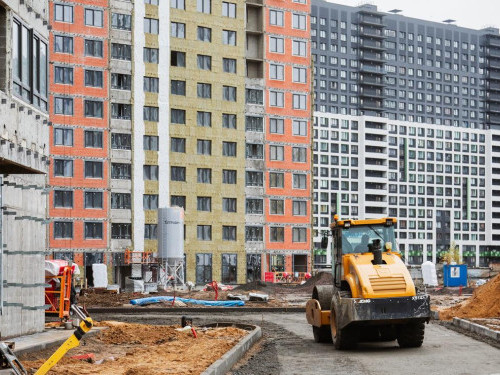

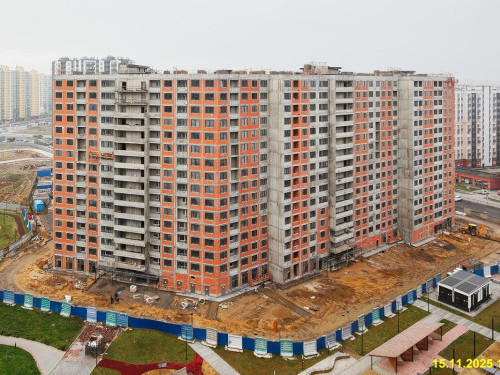

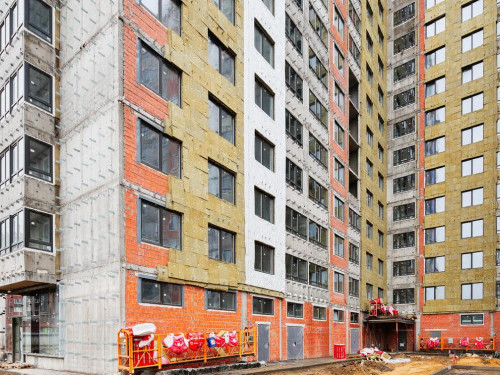

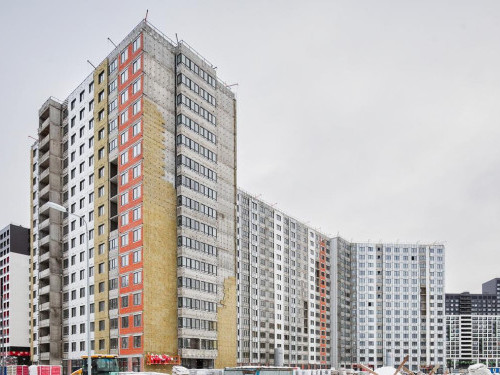

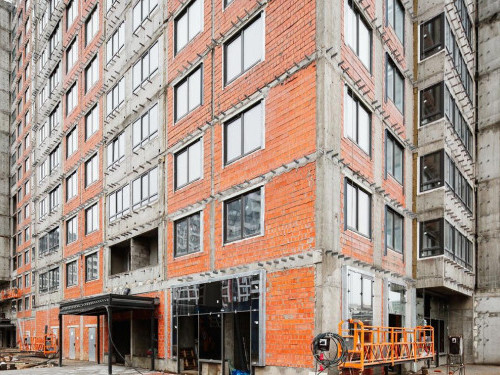

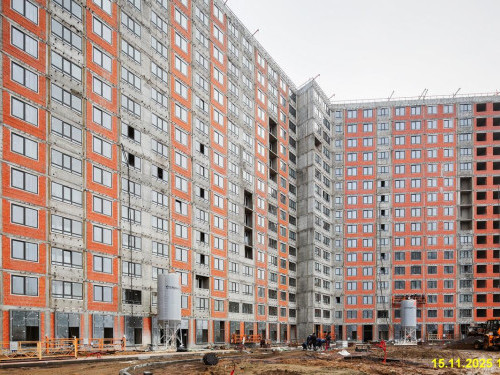

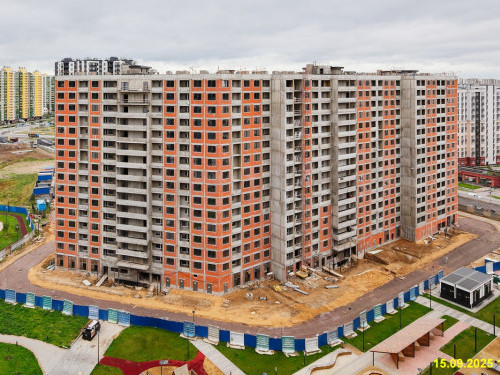

  • Ведутся работы по устройству стен 12 этажа 4 секции 80%.
  • Завершены работы по устройству стен 13 этажа 1 и 3 секции 100%.
  • Завершены работы по устройству перекрытий 13 этажа 1 и 2 секции 100%.
  • Ведутся работы по устройству перекрытий 13 этажа 3 секции 50%.
  • Завершены работы по устройству стен и перекрытий 14 этажа 2 секции 100%.
  • Ведутся работы по устройству стен 14 этажа 1 секции 90%.
  • Ведутся работы по устройству стен 15 этажа 5 секции 80%.

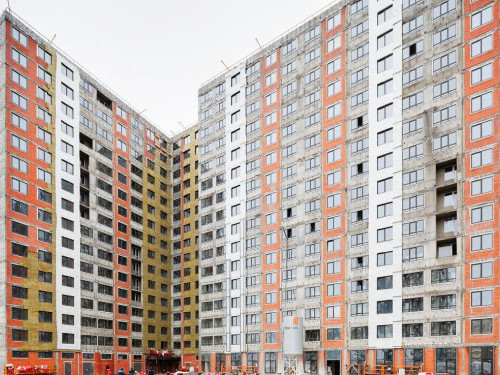

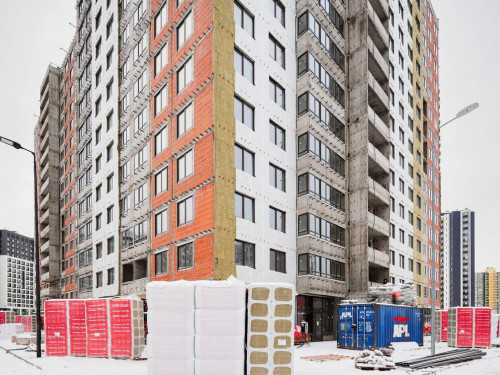

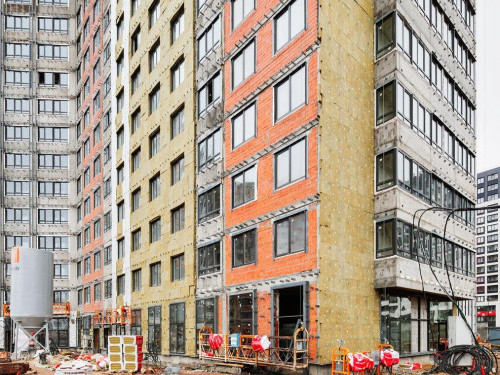

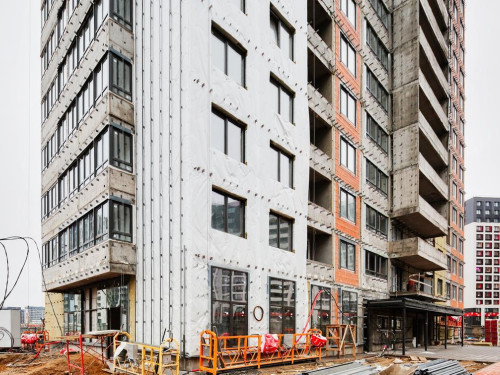

Январь

  • 1 корпус
  • Завершены работы по устройству стен 11 этажа 3 секции 100%.
  • Завершены работы по устройству перекрытий 11 этажа 3 секции 100%.
  • Завершены работы по устройству стен 12 этажа 1 и 3 секции 100%.
  • Завершены работы по устройству перекрытий 12 этажа 1–3 секции 100%.
  • Ведутся работы по устройству стен 13 этажа 1 секции 90%.
  • Завершены работы по устройству стен 13 этажа 2 и 5 секции 100%.
  • Завершены работы по устройству перекрытий 13 этажа 5 секции 100%.
  • Завершены работы по устройству стен и перекрытий 14 этажа 5 секции 100%.
  • Ведутся работы по устройству стен 15 этажа 5 секции 30%.
2019

Декабрь

  • 1 корпус
  • Завершены работы по устройству стен 9 этажа 1 секции 100%.
  • Завершены работы по устройству перекрытий 9 этажа 1–5 секции 100%.
  • Завершены работы по устройству стен 10 этажа 3–4 секции 100%.
  • Ведутся работы по устройству стен 10 этажа 2 секции 30%.
  • Завершены работы по устройству перекрытий 10 этажа 4–5 секции 100%.

Ноябрь

  • 1 корпус
  • Завершены работы по устройству стен и перекрытий 8 этажа 1–5 секции.
  • Завершены работы по устройству стен 9 этажа 2–5 секции.
  • Завершены работы по устройству перекрытий 9 этажа 4–5 секции.
  • Завершены работы по устройству стен 10 этажа 5 секции.
  • Ведутся работы по устройству перекрытий 10 этажа 5 секции-50%.

Октябрь

  • 1 корпус
  • Завершены работы по устройству перекрытий 2 -4 этажа 1-5 секции-100%.
  • завершены работы по устройству стен 3 этажа 1–3 секции, готовность 100%.
  • Ведутся работы по устройству стен 5 этажа 3 секции-80%.

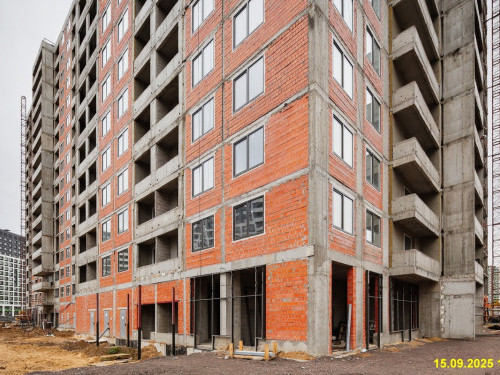

Август

  • 1 корпус
  • Завершены работы по устройству стен подвала 1–5 секции-100%.
  • Завершены работы по устройству перекрытий подвала 2–5 секции-100%.
  • Ведутся работы по устройству перекрытий подвала 1 секции-30%.
  • Завершены работы по устройству стен 1 этажа 3-5секции-100%.
  • Завершены работы по устройству перекрытий 1 этажа 5 секции-100%.
  • Ведутся работы по устройству перекрытий 1 этажа 4 секции-50%.
  • Ведутся работы по устройству стен 2 этажа 5 секции-80%.

Июль

  • 1 корпус
  • Завершены работы по устройству фундамента 1 секции - 100%.
  • завершены работы по устройству стен подвала 4 и 5 секции - 100%.
  • Ведутся работы по устройству стен подвала 3 секции - 50%.
  • Ведутся работы по устройству стен и перекрытий 1 этажа 5 секции - 50%.

Июнь

  • 1 корпус
  • Завершены работы по устройству котлована 1, 2 и 3 секции 100%.
  • Завершены работы по устройству фундамента 2, 3 и 4 секции 100%.
  • Ведутся работы по устройству фундамента 1 секции 40%.

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Потолки 2.60 м
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Мы узнаем в 15 банках на каких условиях вам готовы выдать ипотеку и поможем получить одобрение. Это бесплатно, быстро, никуда ходить не надо.
