Посмотреть 503 ЖК
Цена - руб.

Ход строительства ЖК "Окла"

Ойкумена, Okla, Суздальское шоссе 20
Показать
  • Все
  • 2.1.1 корпус
  • 2.2.1 корпус
  • 2.3.1 корпус
  • 3.1.2 корпус
  • 3.2.2 корпус
  • 7.1.1 корпус
  • 3.1.1 корпус
  • 3.2.1 корпус
  • 3.2.3 корпус
  • 5.1.1 корпус
  • 5.2.1 корпус
  • 5.3.1 корпус
  • 5.3.2 корпус

Октябрь, 2024

Сентябрь, 2024

Август, 2024

Июль, 2024

Июнь, 2024

Май, 2024

Апрель, 2024

Март, 2024

Февраль, 2024

Январь, 2024

2022

Май

  • 3.1.2 корпус
  • Продолжается устройство кровельного слоя и монтаж окон.
  • Завершается кладка внутренних стен и перегородок.
  • Идет монтаж внутренних инженерных систем: слаботочных, отопления, электричества и вентиляции.
  • Выполняются монолитные работы подвальной и надземной части здания на уровне 7 этажа.
  • Выполняется кладка стен и внутренних перегородок из газобетона и СКЦ.
  • 3.2.2 корпус
  • Выполняются монолитные работы подвальной и надземной части здания на уровне 7 этажа.
  • Выполняется кладка стен и внутренних перегородок из газобетона и СКЦ.
  • 7.1.1 корпус
  • Завершаются кровельные работы.
  • Продолжаются фасадные работы:
  • выполняется утепление минеральной ватой,
  • закончен монтаж алюминиевых витражных конструкций, а также установка профилей ПВХ.
  • Планируют приступать к остеклению корпуса. В

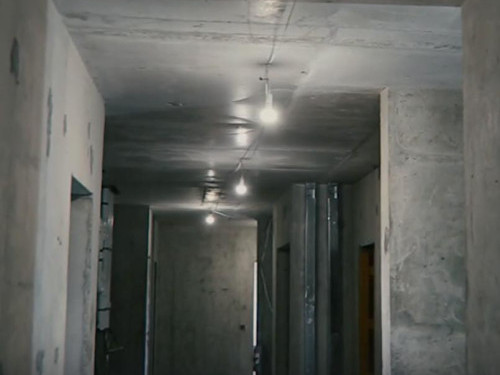

  • Начались работы по отделке.
  • Выполняется устройство стяжек пола на уровне 3 этажа.
  • Ведется монтаж всех внутренних инженерных систем: слаботочных, отопления, электричества и вентиляции.
  • Заказано лифтовое оборудование.
  • Идёт подготовка территории к проведению благоустройства.

Апрель

  • 3.1.2 корпус
  • Завершено устройство каркаса здания.
  • В работе — монтаж перегородок, кровли, гидроизоляция стен подвала.
  • Ведется прокладка инженерных сетей.
  • Осуществлена поставка окон на объект, начинается их установка.
  • Строители готовятся приступить к отделке фасада.
  • 7.1.1 корпус
  • Выполняются наружные фасадные работы, которые продлятся ориентировочно до середины сентября.
  • Производится монтаж внутренних сетей (водопровод, канализация).
  • Стартуют работы по остеклению лоджий и отделка квартир. Также в работе — электрика и слаботочные сети.
2021

Октябрь

  • 2.1.1 корпус
  • Полностью возведены все стены, перекрытия и лестничные марши с 1 по 25 этажи.
  • Ведутся работы по устройству мокрого фасада.
  • Смонтировано лифтовое оборудование.
  • Завершается монтаж окон ПВХ, идут отделочные работы.
  • 2.3.1 корпус
  • Полностью возведен каркас дома с перекрытиями и лестничными маршами.
  • Закончена установка лифтового оборудования.
  • Завершается монтаж окон ПВХ.
  • Ведутся отделочные работы, монтаж витражей и устройство мокрого фасада.
  • 3.1.2 корпус
  • Корпус полностью возведен.
  • Продолжается кладка внешних стен из газобетона и внутренних перегородок из блоков СКЦ.
  • 3.2.2 корпус
  • Завершено устройство фундаментной плиты.
  • Начался монтаж цокольного этажа.
  • 7.1.1 корпус
  • Полностью возведены стены и перекрытия.
  • Ведется монтаж вентиляционных блоков и лестничных маршей.
  • Стартуют кровельные работы.

Сентябрь

  • 2.1.1 корпус
  • Проводится чистовой ремонт.
  • Завершается монтаж ПВХ-окон.
  • Ведется устройство мокрого фасада.
  • 2.3.1 корпус
  • Завершается монтаж ПВХ-окон.
  • Ведется монтаж лифтового оборудования.
  • В помещениях продолжаются отделочные работы.
  • Снаружи монтируется витражное остекление и продолжается обустройство мокрого фасада.
  • 3.1.2 корпус
  • Завершается строительство конструктива.
  • Ведется кладка внешних стен из газобетона, монтаж перекрытий на уровне последнего 7-го этажа.
  • Полностью выстроен цокольный этаж и выполнена гидроизоляция цоколя.
  • 3.2.2 корпус
  • Полностью завершены фундаментные работы:
  • обустройство щебеночного основания под фундаментной плитой,
  • устройство бетонной подготовки и сама плита.
  • Стартует возведение стен и перекрытий.
  • 7.1.1 корпус
  • Корпус полностью возведен: построены стены и перекрытия с 1 по 20 этажи.
  • Ведется монтаж вентблоков и лестничных маршей.
  • Закончены монтаж дренажа, гидроизоляция стен подвала, обратная засыпка пазух котлована.

Август

  • 2.1.1 корпус
  • В корпусе полностью возведены стены и перекрытия с 1 по 25 этажи, все лестничные марши, смонтирована кровля, проведено освежение подвала.
  • Рабочие заканчивают монтаж оконных блоков.
  • 2.3.1 корпус
  • В корпусе также возведены стены, перекрытия и лестничные марши с 1 по 24 этажи.
  • Полностью установлены окна, ведутся работы по утеплению фасада.
  • Приступили к монтажу лифтового оборудования.
  • Стартовали отделочные работы.
  • 3.1.2 корпус
  • Работы по возведению стен вышли на уровень 6-го этажа
  • 3.2.2 корпус
  • Завершается устройство фундаментной плиты.
  • 7.1.1 корпус
  • Корпус уже достигает высоты 11 этажа.
  • Продолжается возведение стен и перекрытий, монтаж лестничных маршей и вентиляционных блоков.

Июль

  • 2.1.1 корпус
  • Полностью завершены монолитные работы:
  • возведены стены,
  • лестничные марши и перекрытия.
  • Ведется монтаж кабельных лотков электросетей.
  • 2.3.1 корпус
  • Полностью построены все внешние стены и возведена кровля.
  • Смонтирована вентиляция.
  • Начаты работы по облицовке внешних стен.
  • 3.1.2 корпус
  • Построен цокольный этаж.
  • Ведутся работы по его гидроизоляции.
  • Возведены стены и перекрытия между 1 и 2 этажами.
  • 3.2.2 корпус
  • Завершаются работы нулевого цикла:
  • завершается устройство бетонной подготовки и фундаментной плиты.
  • 7.1.1 корпус
  • Смонтированы перекрытия до 6го этажа.
  • Работы идут на уровне 7-го этажа.
  • В доме идет монтаж вентблоков и лестничных маршей.

Июнь

  • 2.1.1 корпус
  • Полностью завершены монолитные работы:
  • возведены стены, лестничные марши и перекрытия.
  • Ведется монтаж кабельных лотков электросетей.
  • 2.3.1 корпус
  • Полностью построены все внешние стены и возведена кровля.
  • Смонтирована вентиляция.
  • Начаты работы по облицовке внешних стен.

Май

Апрель

  • Корпус 2.1.2.
  • Полностью выполнены основные работы в здании многоуровневого паркинга 2.1.2 — возведены стены, смонтирована кровля, завершены фасадные работы и монтаж коммуникаций.
  • Завершается монтаж вентиляции и системы пожаротушения.
  • Корпус 3.1.2.
  • В здании второго паркинга (3.1.2) закончены котлованные работы и устройство фундаментной плиты и бетонной подготовки.
  • Строители приступили к укладке стен цокольного этажа.
  • Корпус 2.1.1.
  • Возведён до уровня 21-го этажа.
  • Перекрытия и лестничные марши смонтированы с 1 по 20 этажи.
  • С 1 по 19 этажи выполнена установка вентиляционных блоков.
  • Завершен 1.1. этап монтажа тепловой сети.
  • Корпус 2.3.1.
  • Полностью возведён основной каркас здания: с 1 по 24 этажи возведены стены, перекрытия, лестничные марши и вентиляционные блоки.
  • Завершают устройство кладки внешних стен: работы завершены с 1 по 19 этажи.
  • Ведётся монтаж системы отопления.
  • Корпус 7.1.1.
  • Выполнены котлованные работы и завершена укладка стен цокольного этажа.
  • Идёт возведение стен 1-го этажа, утепление стен подвала, дренажные работы и обратная засыпка пазух котлована.
  • Завершается подключение всех корпусов к внутриквартальным сетям водо- и теплоснабжения, а также устройство дождевой канализации (ливневки).
  • Ведутся работы по монтажу внутриплощадочных сетей теплоснабжения.

Март

  • Корпус 2.1.1:
  • Возведены перекрытия и лестничные марши с 1 по 14 этажи, монтаж стен ведётся на уровне 15 этажа.
  • Со 2 по 12 этажи смонтированы вентиляционные блоки.
  • Завершено устройство гидроизоляции стен подвала, дренаж и первый этап монтажа тепловой сети.
  • Корпус 2.3.1:
  • Работы вышли на уровень 20-го этажа: возведены стены и перекрытия.
  • С 1 по 19 этажи смонтированы лестничные марши, а вент. блоки – с 1 по 18-й.
  • Завершено устройство гидроизоляции и утепление стен подвала, дренаж и обратная засыпка пазух котлована.
  • Устройство кладки полностью закончено в подвале и на этажах с 1 по 12-й.
  • Корпус 2.1.2:
  • В здании 1-го наземного паркинга 2.1.2 полностью завершено устройство наплавляемой гидроизоляции, монтаж окон, дверей и лестничных маршей, выполнены кровельные работы (устройство разуклонки и кирпичная кладка), кладка газобетона и стяжка пола на всех этажах.
  • Осталось завершить монтаж вент. фасадов, а также систем вентиляции и пожаротушения.
  • Строительство ведётся с опережением графика:
  • План – 25%
  • Факт – 30%

Февраль

  • Корпус 2.1.1:
  • В жилом корпусе 2.1.1. полностью возведены стены, перекрытия и лестничные марши с 1 по 12 этаж.
  • Стены 13-го этажа готовы на 47%.
  • Смонтированы вентблоки со 2 по 10 этаж.
  • Работы по каменной кладке выполнены на уровне 2-3 этажей.
  • Завершен монтаж тепловой сети этапа 1.1.
  • Корпус 2.3.1:
  • В жилом корпусе 2.3.1. работы ведутся уже на уровне 18-го этажа.
  • С 1 по 16 этаж полностью смонтированы лестничные марши.
  • Кладка внешних стен ведется на 9-11 этажах.
  • Корпус 2.1.2:
  • Здание 5-этажного наземного паркинга (2.1.2) полностью построено.
  • Завершено устройство наружных стен из газобетона, выполнен монтаж окон.
  • Закончено устройство разуклонки из керамзитобетона на кровле.
  • Рабочие приступили к монтажу вентилируемого фасада.

Январь

  • Корпус 2.1.2
  • Готовность паркинга 2.1.2 превышает 70%.
  • Здание полностью возведено, идет монтаж гидроизоляции кровли.
  • На 5-м этаже приближается к завершению устройство бетонных полов.
  • Завершен монтаж окон и установка дверей на 1-м этаже.
  • Корпус 2.1.1.
  • В жилом доме 2.1.1.ведутся монтажные работы на уровне 8-го этажа.
  • До 7-го этажа включительно возведены лестничные марши и перекрытия.
  • Выполнена гидроизоляция и утепление стен подвала.
  • Корпус 2.3.1.
  • В жилом доме 2.3.1 выполнена одна пятая часть работ.
  • Строительство ведется на уровне 13-го этажа.
  • Устройство кладки ведется на уровне 5-го и 6-го этажей.
  • Лестничные марши смонтированы до 12-го этажа.
  • Работы ведутся с опережением графика строительства:
  • План — 20%
  • Факт — 24%
2020

Декабрь

Ноябрь

  • 2.3.1 корпус
  • Дом 2.3.1:
  • Возведен монолитный каркас здания до уровня 10-го этажа.
  • Лестничные марши смонтированы до уровня 9-го этажа.
  • Завершен монтаж вентиляционных блоков на уровне со 2-го до 8-го этажа.
  • Общая готовность корпуса 2.3.1 достигла 15%.
  • Дом 2.1.2:
  • Выстроен монолитный каркас помещений многоуровневого паркинга до уровня 5-го этажа,
  • Лестничные марши смонтированы до уровня 5-го этажа.
  • Завершены работы по стяжке пола первого этажа.
  • Ведется монтаж оконных блоков на нижних этажах.
  • Готовность корпуса 2.1.2 составляет 42%.

Сентябрь

  • Дом 2.1.1
  • Выполнено:
  • Сваи, шпунт, бетонная подготовка, фундаментная плита, стены цокольного этажа, перекрытие подвала, Стены 1 этажа, устройство оклеечной гидроизоляции стен подвала, утепление стен подвала, монтаж дренажа, обратная засыпка пазух котлована, Монтаж тепловой сети этап 1.1,
  • Общая готовность объекта составляет 2%
  • Дом (гараж) 2.1.2.
  • Выполнено:
  • Организация строительной площадки, земляные работы блок А и Б, устройство бетонной подготовки, устройство гидроизоляции фундаментной плиты, устройство ФП, монтаж башенного крана, монолитный каркас 1, 2 и 3 этажа, монтаж лестничных маршей 1 этажа, армирование перекрытия 3 этажа
  • Общая готовность объекта составляет 10%
  • Дом 2.3.1.
  • Выполнено:
  • Сваи, бетонная подготовка, стены цокольного этажа, перекрытие подвала, стены 1 этажа, перекрытие 1 и 2 этажа, стены 2 и 3 этажа, устройство оклеечной гидроизоляции стен подвала, утепление стен подвала, монтаж дренажа, обратная засыпка пазух котлована, армирование плиты перекрытия 3 этажа.
  • Общая готовность объекта составляет 4%

Июль

a

a за м²

Тип
Площадь
Этаж
Срок сдачи
Отделка
Корпус
S кухни
S жилая
Показать телефон
Заказать обратный звонок
Связь напрямую с застройщиком

Обратный звонок

Заполните контактные данные. Вам перезвонят и ответят на все вопросы.

Заказать обратный звонок
Вернуться назад

Успешно

Мы позвоним вам в и ответим на все вопросы.

Хорошо
Позвонить самостоятельно
  • Планировка
  • На карте
  • На других этажах

Бесплатная консультация

Оставьте свой номер телефона и мы перезвоним!

Отправляя заявку, вы даёте своё согласие на обработку персональных данных

Звонок заказан

Ожидайте, перезвоним в ближайшее
время на номер
